工程签证工作联系单
- 格式:doc
- 大小:31.00 KB
- 文档页数:2
设计变更、工程签证、确认单、工程洽商、联系单、会签区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达设计标准状态改变和修改。
由此可见,设计变更仅包含由于设计工作本身漏项、错误等原因而修改、补充原设计技术资料。
设计变更费用一般应控制在建安工程总造价5%以内,由设计变更产生新增投资不得超过基本预备费1/3。
纠正设计错误以及满足现场条件变化而进行设计修改工作。
一般包括由原设计单位出具设计变更通知单和由施工单位征得由原设计单位同意设计变更联络单两种。
1、在建设单位组织有设计单位和施工企业参加设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图做法,都属于设计变更,为此而增加新图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到具体情况,需要进行处理;因而发生设计变更。
如工程管道安装过程中遇到原设计未考虑到设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更原因、做法、规格和数量,以及变更后施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加管线,再征得设计单位同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目具体设计等引起设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及及现场不符无法施工非改不可,应按设计变更程序进行。
三、工程签证单、联系单、设计变更、洽商记录:
1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;
2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料.(不产生费用诉求)
3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3.
4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图
预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
1、联系单是工程参与方之间沟通的书面形式,工程上所有情况,如惩处、通报、通知、纪要等都可通过工作联系单来书面体现。
签证可以通过工程联系单将有关事项沟通清楚,再通过签证单经业主签字确认做为进行索赔的依据。
2、工程联系单,主要作用就是联系一些工程方面的相关事宜,很多不牵扯到经济,多体现在技术层面上。
签证就完全不一样了,牵扯直接的经济利益。
对于增加的工程量和设计变更产生的工程量就必须办签证。
3、工程联系单是甲乙双方就一些日常及技术问题所用的书面联系方式。
工程签证时工程除图纸以外增加的工程量所用的书面联系方式,在工程结束后可以作为结算依据。
适用范围:1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
工程联系单和签证单的区别如下:1、工程联系单是用于甲、乙双方日常工作联系。
甲、乙双方的联系单反映出一个工程的进展过程,是工程索赔等强有力的证明材料。
工作联系单可以是甲方、监理、施工方等任何一方出具,关于工程中某项事宜的工作联系用。
2、工程签证单是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
应具有与协议书同等的优先解释权;工程签证若与工程变更有关,必须与之相对应,不能随意修改变更意图,工程签证单是作为甲、乙双方结算的重要依据。
3、工程联系单的适用范围是甲、乙双方日常工作,工程签证单的适用范围为承发包双方在施工合同履行过程中的补充协议。
扩展资料1、工程联系单的要求:第五条施工单位应综合考虑施工进度计划、现场情况,加强施工前的图纸审查等技术管理工作,及时在工程联系单中说明需要事先协商或联系的事项。
施工单位在工程联系单中列出的项目名称,应符合《建设工程工程量清单计价规范》关于分部分项工程项目、措施项目或其它项目的划分设置规定,并说明各项目的特征。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一) 设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种. 1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别(共8页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--设计变更、工程签证、确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更的含义设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
附件4
工 程 签 证 单
项目名称专业编号
施工单位完工时间
签证主题
签证内容:工程签证事由:
a. 按照合同约定需现场计量确定的工程量(需附现场收方单);
b.现场指令增加的合同范围以外的工作量(需附工作联系单、金额在1万元以内的工地例会纪要);
c. 根据合同规定应由建设方补偿的费用(需附合同相应条款复印件);
d. 因承包人未能承担其合同义务,转由第三方单位实施的工作;
e. 因承包人违约应扣除的费用等。
施工单位(签字盖章):
监理意见:
专业监理:项目总监(签字):
是否发生扣款:□是□否
项目主管:
项目预算主管:
项目经理:主管领导:
说明:1、工程签证单一式四份,建设单位二份,施工单位二份;
2、工程签证后须附事件签证(工作联系单、现场测量数据、设计变更通知单、工地例会纪要、
索赔事件的其它有效证据等);
3、工程签证单必须在发生时3个月内办理完成,超过2个月后办理的工程签证不予认可;
4、工程签证单必须由建设单位主管领导签证确认后方可生效。

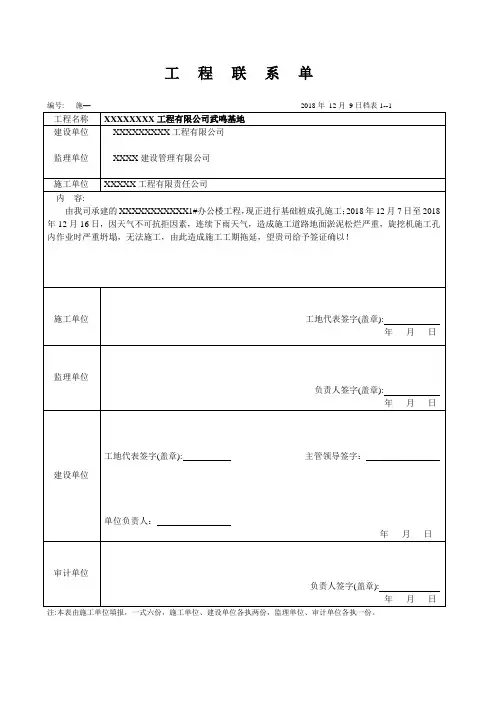

合同外签证工程联系单center合同外签证工程联系单/center项目名称:______________________合同编号:______________________提出单位(甲方):______________________接受单位(乙方):______________________一、变更内容描述:详细阐述需进行合同外签证的工程内容。
包括变更的原因、具体改动的部位、增减的工作量等。
描述应准确无误,避免产生歧义。
二、变更原因及依据:说明引起工程变更的具体原因,如设计变更、材料供应问题、现场条件变化等,并附上相关文件或证明材料。
三、变更对工期的影响:分析变更对整体工程进度的影响。
若造成工期延误,需明确指出延误的时间及由此可能产生的责任归属。
四、费用变更估算:根据变更内容,提供初步的费用增减估算。
包括人工费、材料费、机械使用费等各项预算变动。
五、双方协商意见:记录甲乙双方就此次变更达成的一致意见。
若有争议,应详细记录争议点及双方的立场。
六、附件材料:列出与本次合同外签证相关的所有附件材料,包括但不限于设计图纸、技术规范、会议纪要等。
七、签字确认:甲、乙双方授权代表签字确认以上信息的真实性及准确性,并注明签字日期。
甲方代表签字:___________ 日期:____年__月__日乙方代表签字:___________ 日期:____年__月__日八、其他约定事项:双方可以在此栏目下补充其他需要约定的事项,以保证合同外签证的顺利实施。
此份合同外签证工程联系单范本旨在为工程管理人员提供一个标准化、规范化的文档模板。
通过详细的条款描述,确保双方权益得到合理保护,同时促进工程变更的顺利进行。
在实际应用过程中,应根据具体项目的特点和实际情况做适当的调整。
需要注意的是,合同外签证工作涉及法律和经济责任,因此在填写联系单时,务必保证信息的准确无误,避免因疏忽大意而引起的不必要的纠纷。
建议在正式签署之前,由专业法律顾问进行审核,确保所有条款合法有效,符合现行的法律法规要求。
工程签证单、工程联系单、工程洽商记录的用处及区别1. 引言在工程项目的执行过程中,工程签证单、工程联系单和工程洽商记录都是重要的文件和工具。
它们在不同的场合和目的下使用,具有各自的特点和用途。
本文将对工程签证单、工程联系单和工程洽商记录的用处进行详细的介绍,并对它们之间的区别进行比较。
2. 工程签证单工程签证单是一种用于变更原工程合同的文件,它在工程施工过程中起到了调整工程变更事项的作用。
具体而言,工程签证单的用处主要包括:2.1 确认变更事项工程施工过程中,由于各种原因可能出现需要对原工程合同进行调整的情况。
而工程签证单作为一种正式的文件,可以记录和确认这些变更事项,包括变更的工程范围、设计要求、施工方法等内容。
2.2 确认变更费用工程签证单还可以用于确认变更事项所需的额外费用。
通过签署工程签证单,工程业主和承包商可以明确变更事项的费用核算标准,从而避免因变更引起的纠纷和不必要的争议。
3. 工程联系单工程联系单是一种用于工程项目沟通和记录的文件,主要用于提供信息和解决问题。
具体而言,工程联系单的用处主要包括:3.1 沟通交流工程联系单可以被用于不同参与方之间的沟通交流,包括业主、设计师、监理等。
这些参与方可以通过填写工程联系单,向其他参与方提出问题、提供意见、要求变更等。
3.2 记录问题和解决过程工程联系单还可以用于记录工程项目中出现的问题和解决的过程。
通过填写工程联系单,可以将问题详细描述并记录下解决过程和结果,为后续的工作提供参考和借鉴。
4. 工程洽商记录工程洽商记录是一种用于记录工程项目洽商过程的文件,主要用于保留和追溯洽商的内容和结果。
具体而言,工程洽商记录的用处主要包括:4.1 纪录洽商内容工程洽商记录可以用于纪录洽商会议的内容,包括参与人员、讨论主题、意见交换等。
这些记录对于参与者之间的沟通和理解非常重要,同时也可以作为后续决策和执行的依据。
4.2 追溯洽商结果工程洽商记录还可以用于追溯洽商结果。
1“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用.发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文.工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单.工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等.有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认.没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1。
1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据.技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认。
