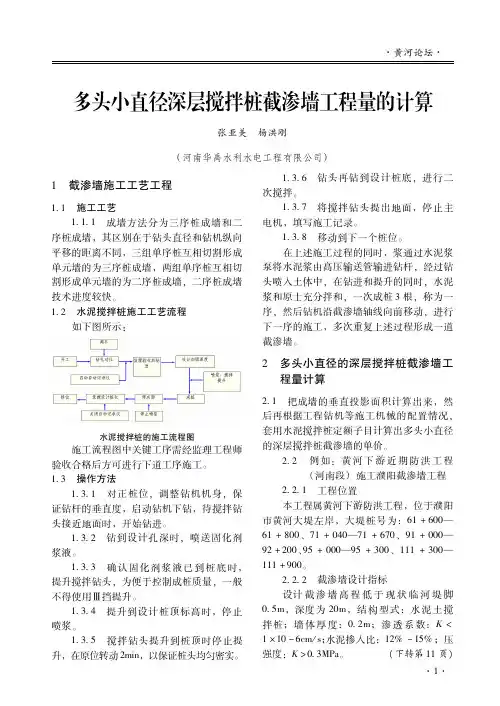

多头小直径深层搅拌桩截渗墙工程量的计算张亚美 杨洪刚(河南华禹水利水电工程有限公司)1 截渗墙施工工艺工程1 1 施工工艺1 1 1 成墙方法分为三序桩成墙和二序桩成墙,其区别在于钻头直径和钻机纵向平移的距离不同,三组单序桩互相切割形成单元墙的为三序桩成墙,两组单序桩互相切割形成单元墙的为二序桩成墙,二序桩成墙技术进度较快。
1 2 水泥搅拌桩施工工艺流程如下图所示:水泥搅拌桩的施工流程图施工流程图中关键工序需经监理工程师验收合格后方可进行下道工序施工。
1 3 操作方法1 3 1 对正桩位,调整钻机机身,保证钻杆的垂直度,启动钻机下钻,待搅拌钻头接近地面时,开始钻进。
1 3 2 钻到设计孔深时,喷送固化剂浆液。
1 3 3 确认固化剂浆液已到桩底时,提升搅拌钻头,为便于控制成桩质量,一般不得使用Ⅲ挡提升。
1 3 4 提升到设计桩顶标高时,停止喷浆。
1 3 5 搅拌钻头提升到桩顶时停止提升,在原位转动2min,以保证桩头均匀密实。
1 3 6 钻头再钻到设计桩底,进行二次搅拌。
1 3 7 将搅拌钻头提出地面,停止主电机,填写施工记录。
1 3 8 移动到下一个桩位。
在上述施工过程的同时,浆通过水泥浆泵将水泥浆由高压输送管输进钻杆,经过钻头喷入土体中,在钻进和提升的同时,水泥浆和原士充分拌和,一次成桩3根,称为一序,然后钻机沿截渗墙轴线向前移动,进行下一序的施工,多次重复上述过程形成一道截渗墙。
2 多头小直径的深层搅拌桩截渗墙工程量计算2 1 把成墙的垂直投影面积计算出来,然后再根据工程钻机等施工机械的配置情况,套用水泥搅拌桩定额子目计算出多头小直径的深层搅拌桩截渗墙的单价。
2 2 例如:黄河下游近期防洪工程(河南段)施工濮阳截渗墙工程2 2 1 工程位置本工程属黄河下游防洪工程,位于濮阳市黄河大堤左岸,大堤桩号为:61+600—61+800、71+040—71+670、91+000—92+200、95+000—95+300、111+300—111+900。
水泥土深层搅拌桩
水泥土深层搅拌桩是一种基础处理技术,用于加固地基以支撑建筑物、桥梁和其他结构物。
它通过在土中搅拌旋转的钻头,将水泥浆混合到土中,形成一个混凝土柱。
这个柱可以承受建筑物的重量,并减少土体的沉降。
深层搅拌桩的直径一般在0.6米到1.5米之间,长度可达到30米以上。
它们可以在土、泥和沙等不同类型的土壤中使用,并能够适应高荷载条件。
在使用深层搅拌桩时,钻头旋转的速度和深度可以进行调整,以适应不同的土质。
在使用深层搅拌桩时,首先需要开挖一个直径较大的孔。
然后将钻头插入孔中,并启动旋转。
随着钻头旋转,水泥浆被混合到土中。
一旦钻头到达所需的深度,就停止旋转,并将钻头缓慢拔出。
在钻孔过程中,会不断灌入水泥浆,并根据需要进行调整,以确保混合物的品质。
深层搅拌桩是一种快速、高效的基础处理方法,可以大大减少建筑物的沉降和变形。
它也可以提高土壤的承载能力,从而可以在更坚实的基础上建造结构物。
- 1 -。
地基处理——深层搅拌法1深层搅拌法适于处理淤泥、淤泥质土、粉土和含水量较高且地基承载力标准值不大于120KPa的粘性土等地基。
当用于处理泥炭土或地下水具有侵蚀性时,宜通过试验确定其适用性,冬季施工时应注意负温对处理效果的影响。
2工程地质勘察应查明填土层的厚度和组成,软土层的分布范围、含水量和有机质含量,地下水的侵蚀性质等。
3. 深层搅拌设计前必须进行室内加固试验,针对现场地基土的性质,选择合适的固化剂及外掺剂,为设计提供各种配比的强度参数。
加固土强度标准值宜取90d龄期试块的无侧限抗压强度。
设计1.深层搅拌法处理软土的固化剂可选用水泥,也可选用其它有效的固化材料。
固化剂的掺入量宜为被加固土重的7%〜15%。
外掺剂可根据工程需要选用具有早强、缓凝、减水、节约水泥等性能的材料,但应避免污染环境。
2.搅拌桩复合地基承载力标准值应通过现场复合地基荷载试验确定,也可按下式计算:fsp,k=m • Rkd/Ap + p • (1-m)fs,k (1)式中fsp,k ——复合地基的承载力标准值;m——面积置换率;Ap 桩的截面积;fs,k ——桩间天然地基土承载力标准值;P ——桩间土承载力折减系数,当桩端土为软土时,可取0.5〜1.0,当桩端土为硬土时,可取0.1〜0.4,当不考虑桩间土的作用时,可取0;Rkd ——单桩竖向承载力标准值,应通过现场单桩荷载试验确定。
单桩竖向承载力标准值也可按下列二式计算,取其中较小值:Rkd =n fcu,kAp Rkd=qsUpl + a Apqp式中fcu,k ——与搅拌桩身加固土配比相同的室内加固土试块(边长为70.7mm的立方体,也可采用边长为50mm的立方体)的无侧限抗压强度平均值;n ——强度折减系数,可取0.35〜0.50;qs——桩周土的平均摩擦力,对淤泥可取5〜8KPa, 对淤泥质土可取8〜12KPa,对粘性土可取12〜15KPa;Up 桩周长;l——桩长;qp——桩端天然地基土的承载力标准值,可按国家标准《建筑地基基础设计规范》GBJ7-89 第三章第二节的有关规定确定;a ——桩端天然地基土的承载力折减系数,可取0.4〜0.6。
大直径(钉型)双向深层水泥土搅拌桩施工工法GGG(^)Aloll-2008张伟东翁艾平陆柏川林后宽卫道进(浙江省交通工程建设集团有限公司)1前言浙江杭嘉湖平原存在着大量复杂的软上地基,软上具有松软、孔隙比大、压缩性髙和强度低等特点。
在软土地基上修建高等级公路及建筑物时都首先要进行软基处理,以达到加快施工速度、提髙地基承载力、增加地基稳泄性及减小工后沉降等目的。
目前软上地基现有的处理方法有很多种,各种方法均有其优缺点,例如:塑料排水板+预压,施工周期过长;预应力管桩、注浆桩、素混凝上钻孔桩虽然效果好但费用昂贵,其他如振动沉管法(素混凝土灌注桩、Y型桩、薄壁管桩等)存在质量不易控制、有挤上振动等不良影响且造价不菲:而水泥搅拌桩是具有施工简单、快速、振动小、挤上效应弱、无公害等优点,能有效地提高软上地基的稳龙性,减少和控制沉降量的特点。
该工法经过申嘉湖杭高速公路练杭段L3合同、湖州段H2合同二个项目的应用,取得了较好的经济效益、社会效益和广阔的应用前景。
2工法特点2. 1双向水泥搅拌桩成桩钻机,通过双向动力传动系统,带动同心双轴正反两方向旋转。
在叶片正反向同时旋转过程中起到压浆和双向搅拌水泥上的作用,阻断水泥浆上冒途径,保证水泥浆在桩体中均匀分布和搅拌均匀,确保成桩质量:2.2同心双轴钻机钻杆直径加大,提髙了钻杆的刚度,确保了在钻孔过程中,钻杆的稳龙与成孔垂直度:2.3双轴同心两组搅拌叶片同时双向旋转:仅需两搅一喷,使功效提高一倍以上: 2.4在施工过程中,对周围丄体无扰动、无振动,减少了对周帀环境的噪音污染; 2.5大直径(钉形)双向水泥搅拌桩应用了路堤桩工作受力从顶部到底部逐步衰减的原理,桩身上部受力大,采用大直径(直径为90〜IooCm〉,桩身下部受力小,则采用小直径(直径如50〜 70CIn)的特点,从而减少工程数量,降低了工程成本;3适用范围5.2操作要点5.2.1平整场地(1)淸除地表杂草、杂物面(包括石块、树根和垃圾等),场地低洼时,采用回填粘性上并进行压实,以满足桩机行走时的地基承载力;(2)将原地而做好成4%的横坡,并在路基两侧开挖边沟;(3)对于施工场地下埋的施工管线采取标示等保护措施。
深层搅拌桩施工工法引言深层搅拌桩是一种常用于建筑和土木工程中的地基处理方法。
它通过在土壤中搅拌和湿化混合物,形成搅拌桩,以增强土壤的承载能力和稳定性。
本文将介绍深层搅拌桩的施工工法。
一、施工前的准备工作在进行深层搅拌桩施工之前,需要进行一些准备工作:1. 确定工程现场的地质状况和设计要求,包括土壤类型、含水量、荷载要求等。
2. 编制深层搅拌桩施工方案,并进行必要的技术交流和验收。
3. 准备施工所需的设备和材料,包括混凝土搅拌机、挖掘机、搅拌桩搅拌机、水泥、砂等。
二、深层搅拌桩施工步骤深层搅拌桩施工一般包括以下步骤:1. 确定施工基准线和参考点,在施工现场进行标志,以便控制桩的位置和方向。
2. 使用挖掘机或其他适当的设备开挖桩孔,深度一般根据设计要求确定。
3. 将搅拌桩搅拌机置于桩孔或孔旁,并将搅拌头下降至所需深度。
4. 启动搅拌桩搅拌机,搅拌头开始回转和下降,同时向桩孔中注入水泥浆或混凝土。
5. 混凝土或水泥浆通过搅拌头的旋转和下降,在桩孔中形成桩体,同时将土壤与混凝土或水泥浆混合。
6. 根据设计要求和施工进度,依次完成每个搅拌桩的施工。
7. 对搅拌桩进行质量检验和验收,确保其达到设计要求。
三、施工注意事项在深层搅拌桩施工过程中,需要注意以下事项:1. 施工现场要保持整洁,确保设备和材料的安全,并采取必要的安全措施,避免发生事故。
2. 根据设计要求,合理控制搅拌深度和速度,确保搅拌桩的质量和稳定性。
3. 随时监测搅拌桩施工过程中的参数,如搅拌深度、搅拌时间等,以便及时调整施工方案。
4. 施工过程中要及时处理好泥浆和碎石等废弃物,保持环境卫生。
5. 进行深层搅拌桩施工时,应尽量避免与其他施工作业相互干扰,保持施工的连续性和高效性。
结论深层搅拌桩施工是一种常用的地基处理方法,通过搅拌土壤和混凝土或水泥浆,可以显著提高土壤的承载能力和稳定性。
在进行深层搅拌桩施工时,需要进行充分的准备工作,并按照施工步骤进行操作。

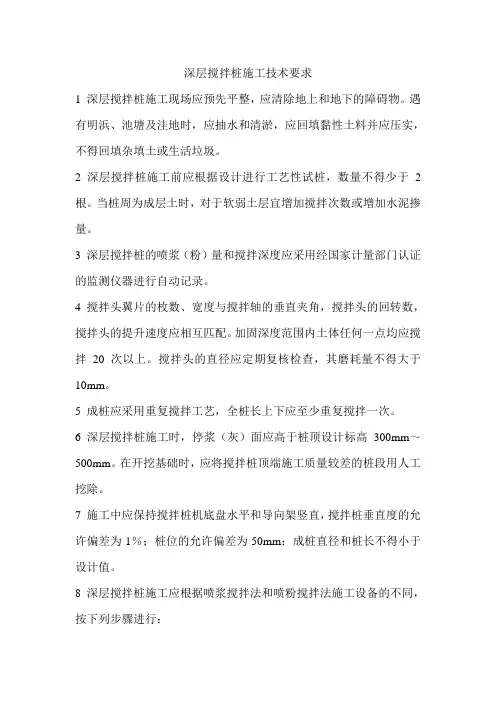

深层搅拌桩施工技术要求1 深层搅拌桩施工现场应预先平整,应清除地上和地下的障碍物。
遇有明浜、池塘及洼地时,应抽水和清淤,应回填黏性土料并应压实,不得回填杂填土或生活垃圾。
2 深层搅拌桩施工前应根据设计进行工艺性试桩,数量不得少于2根。
当桩周为成层土时,对于软弱土层宜增加搅拌次数或增加水泥掺量。
3 深层搅拌桩的喷浆(粉)量和搅拌深度应采用经国家计量部门认证的监测仪器进行自动记录。
4 搅拌头翼片的枚数、宽度与搅拌轴的垂直夹角,搅拌头的回转数,搅拌头的提升速度应相互匹配。
加固深度范围内土体任何一点均应搅拌20次以上。
搅拌头的直径应定期复核检查,其磨耗量不得大于10mm。
5 成桩应采用重复搅拌工艺,全桩长上下应至少重复搅拌一次。
6 深层搅拌桩施工时,停浆(灰)面应高于桩顶设计标高300mm~500mm。
在开挖基础时,应将搅拌桩顶端施工质量较差的桩段用人工挖除。
7 施工中应保持搅拌桩机底盘水平和导向架竖直,搅拌桩垂直度的允许偏差为1%;桩位的允许偏差为50mm;成桩直径和桩长不得小于设计值。
8 深层搅拌桩施工应根据喷浆搅拌法和喷粉搅拌法施工设备的不同,按下列步骤进行:1 深层搅拌机械就位、调平。
2 预搅下沉至设计加固深度。
3 边喷浆(粉)、边搅拌提升直至预定的停浆(灰)面。
4 重复搅拌下沉至设计加固深度。
5 根据设计要求,喷浆(粉)或仅搅拌提升直至预定的停浆(灰)面。
6 关闭搅拌机械。
Ⅰ喷浆搅拌法9 施工前应确定灰浆泵输浆量、灰浆经输浆管到达搅拌机喷浆口的时间和起吊设备提升速度等施工参数,宜用流量泵控制输浆速度,注浆泵出口压力应保持在0.4MPa~0.6MPa,并应使搅拌提升速度与输浆速度同步,同时应根据设计要求通过工艺性成桩试验确定施工工艺。
10 所使用的水泥应过筛,制备好的浆液不得离析,泵送应连续。
拌制水泥浆液的罐数、水泥和外掺剂用量以及泵送浆液的时间等,应有专人记录。
11 搅拌机喷浆提升的速度和次数应符合施工工艺的要求,并应有专人记录。
深层搅拌桩施工方法(五篇)本文给大家提供了五篇深层搅拌桩施工方法的文章,大家可根据自身项目情况进行参考。
第一篇深层搅拌桩是利用水泥作为固化剂,通过特制的深层搅拌机械,在地基深部就地将软粘土与水泥强制拌和,使软土地基硬结成具有一定强度的水泥加固土。
水泥土深层搅拌桩既具有良好的挡土自立能力,同时其防水抗渗能力也相当优异,采用水泥土深层搅拌桩用于深基坑的挡土结构时,其搅拌桩的宽度一般应经过理论计算后并结合经验确定,而搅拌桩用于隔水帷幕时,其宽度一般不小于1.2m,且桩与桩的搭接不小于20cm。
(1)施工顺序:定位→搅拌下沉→注浆搅拌提升→重复搅拌下沉→二次提升(不注浆)。
①定位将搅拌机移动到指定桩位,定位对中。
②搅拌下沉启动电动机,使搅拌头自上而下切土下沉,直到设计深度。
③注浆搅拌提升开启灰浆泵,待水泥到达搅拌头后,按设计要求的速度提升搅拌机,边注浆,边搅拌,边提升,使水泥浆和软土充分拌合,直到提升至桩顶设计标高,然后关闭灰浆泵。
④重复搅拌下沉再次将搅拌机边搅拌,边下沉至设计深度。
⑤二次提升搅拌,提升到地面,关闭搅拌机电机,即完成“8”字形截面的一对桩。
1、制定施工方案(1)明确工程任务和施工条件。
(2)做好总平面部署。
(3)做好施工安排。
(4)建立劳动组织。
2、做好施工准备施工准备工作包括准备设备、材料、三通一平等。
3、成孔方法(1)标定桩位:桩机到达指定桩位,对中,调平桩机。
(2)预拌下沉:将动力头抬起,开动电机,输送清水开始钻进。
4、制备水泥浆待深层搅拌机下沉到一定深度时,开始搅拌水泥浆,并倒入集料池中。
5、喷浆搅拌提升待深层搅拌机下沉到一定深度时,开启灰浆泵将水泥浆从搅拌机中心管不断压入地基中,并且边喷浆边旋转搅拌钻头,同时严格按照设计确定的提升深层搅拌机,待深层搅拌机提升到设计加固范围的顶面标高时停止。
6、清洗向集料斗中注入适量的清水,开启灰浆泵,清洗全部管路中残余的水泥浆,直至基本干净,并将粘附在搅拌头上的软土清除干净。
水泥深层搅拌桩施工方法1.前期准备工作在施工前,需要完成一系列的准备工作。
首先,需要对场地进行勘察,了解地质情况、地下水位以及周边环境等。
其次,需要制定详细的施工方案,确定搅拌桩的设计参数、施工工艺和施工步骤等。
最后,需要准备施工所需的设备、材料和人力资源等。
2.现场布置在施工现场,需要进行桩位标定和布设。
首先,根据设计参数和布点要求,在地面上标出桩位。
然后,根据土质情况和桩径确定搅拌桩的排列形式和间距。
最后,通过设置临时桩和导向桩等,确保施工的准确性和稳定性。
3.预制混凝土在施工现场,需要准备预制混凝土,用于注入搅拌桩中。
预制混凝土通常由水泥、骨料、砂浆和外加剂等组成。
根据设计要求,需要精确控制混凝土的配比、强度和流动性等。
4.开始搅拌搅拌桩施工通常使用搅拌机进行,操作人员首先将搅拌机按照规定的间距和深度插入地下,然后启动搅拌机,开始搅拌。
搅拌机的搅拌桩头通常是采用螺旋状的形式,能够在搅拌过程中将土壤向上搅拌,同时将混凝土注入桩体中。
5.混凝土注入在搅拌的同时,施工人员需通过泵车将预制混凝土按需注入搅拌桩中。
在注入过程中,需要严密控制注入速度、压力和混凝土流动性等,确保混凝土能够充分填充桩体内部,并与土壤均匀混合。
6.推进搅拌在混凝土注入完成后,搅拌机需要继续搅拌桩体,并逐渐向上推进。
通过推进搅拌,可以进一步加固桩体,提高桩体的承载能力和稳定性。
7.检测与评估在施工过程中,需要进行现场检测和评估,以保证搅拌桩的质量和承载能力。
检测内容主要包括桩身均匀性、强度和直径等。
根据检测结果,及时调整搅拌参数和施工工艺,确保搅拌桩的工程质量。
8.后期处理搅拌桩施工完成后,还需要进行后期处理工作。
首先,对施工现场进行清理,清除杂物和残渣等。
然后,对搅拌桩进行标识和保护,以防止外界损害。
最后,根据需要进行附属构筑物的建设和施工。
总结起来,水泥深层搅拌桩施工包括前期准备、现场布置、预制混凝土、搅拌、注入、推进、检测与评估以及后期处理等步骤。
深层搅拌桩防渗墙施工方案一、前言深层搅拌桩防渗墙是一种广泛应用于地下工程的防渗材料,其施工方案对于工程的质量和效果至关重要。
本文将介绍深层搅拌桩防渗墙的施工方案,以期为相关工程的实施提供指导。
二、施工准备1.材料准备:准备搅拌桩机、注浆设备、混凝土、加筋钢筋等施工所需工具和材料。
2.技术人员培训:确保施工人员具备相关的技术知识和操作能力。
3.现场调查:对工地进行细致的勘察,了解地质情况以及施工环境。
三、施工步骤1.基坑开挖:根据设计要求进行基坑的开挖,确保基坑的尺寸符合规范要求。
2.搅拌桩施工:利用搅拌桩机进行搅拌桩的施工,保证桩的定位准确和密实性。
3.桩身连接:确保桩身之间的连接牢固,采取加筋措施加强连接部位的承载能力。
4.注浆:使用注浆设备进行注浆作业,填充桩孔中的空隙,提高墙体的密实性和抗渗能力。
5.混凝土浇筑:进行混凝土的浇筑工作,形成深层搅拌桩防渗墙的整体结构。
四、质量控制1.监测:对施工过程进行实时监测,发现问题及时处理。
2.验收:在施工完成后进行验收工作,确保深层搅拌桩防渗墙的质量符合设计要求。
3.记录:做好施工过程的记录和资料整理,为今后的维护和管理提供参考依据。
五、安全防护1.施工人员:穿戴符合要求的安全装备,如安全帽、防护眼镜、手套等。
2.作业环境:保持工地整洁、有序,严格执行施工现场安全规范。
3.应急预案:制定施工期间可能出现的应急预案,确保在突发情况下及时做出应对措施。
六、总结深层搅拌桩防渗墙施工方案中,施工前的准备工作、施工步骤的操作和质量控制都是确保工程顺利进行和达到预期效果的重要环节。
只有做好每个细节,才能保障工程的质量和安全,为工程的长期运行提供保障。
