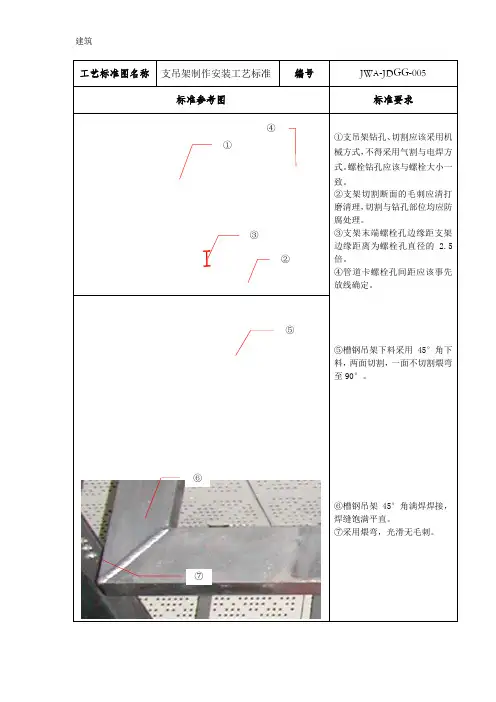

工艺标准图名称 支吊架制作安装工艺标准编号 JWA-JDGG-005 标准参考图标准要求①支吊架钻孔、切割应该采用机械方式,不得采用气割与电焊方式。
螺栓钻孔应该与螺栓大小一致。
②支架切割断面的毛刺应清打磨清理,切割与钻孔部位均应防腐处理。
③支架末端螺栓孔边缘距支架边缘距离为螺栓孔直径的 2.5倍。
④管道卡螺栓孔间距应该事先放线确定。
⑤槽钢吊架下料采用45°角下料,两面切割,一面不切割煨弯至90°。
⑥槽钢吊架45°角满焊焊接,焊缝饱满平直。
⑦采用煨弯,光滑无毛刺。
①② ③④⑤⑥⑦⑫明装立管单个支架高度以1.5~1.8米为宜。
多个支架设置位置综合考虑确定。
⑬所有支架尖锐突出部位应倒角处理。
立管抱箍应固定牢固,尽量采用专用扁铁抱箍,增加接触摩擦力。
⑬-1潮湿环境、明装部位的排水PVC 管吊架外部套PVC 塑料管。
多个吊架应该在一条直线上。
支架间距以最小管径管道间距为准。
⑭在水流冲击力大的排水立管底部45°和90°短管部位设置顶托式支架。
⑫⑬⑬-1⑭⑮末端喷头必须设置支吊架,与喷头之间的距离为400mm 。
⑯喷头竖向支管高度大于1000mm ,应设置横向固定支架。
○17喷淋管道末端应采用梯形防晃支架,梯形支架角度为15°。
○17-1末端支架与喷头之间的距离为400mm 。
○18风管下喷头应吊架采取管道延长至风管另外一端的方式设置。
⑮⑯1718○19卡箍连接管道两端离卡箍350mm 应对称设置吊架。
○20管道拐弯、分支、首末端,以及超过一定长度应根据情况设置固定式或者防晃式支架。
风管长度超过20米,空调水管超过30米,柔性铸铁排水管超过12米均应设置固定式或防止晃式支吊架。
○21多根管道共用支架时,为节省空间以及避免管道排布定位不正确采用气割开孔问题,可采用槽钢双拼的方式。
槽钢与槽钢断开连续焊固定,焊接缝间距15cm,焊缝10cm ,中间留缝,便于管卡穿过。

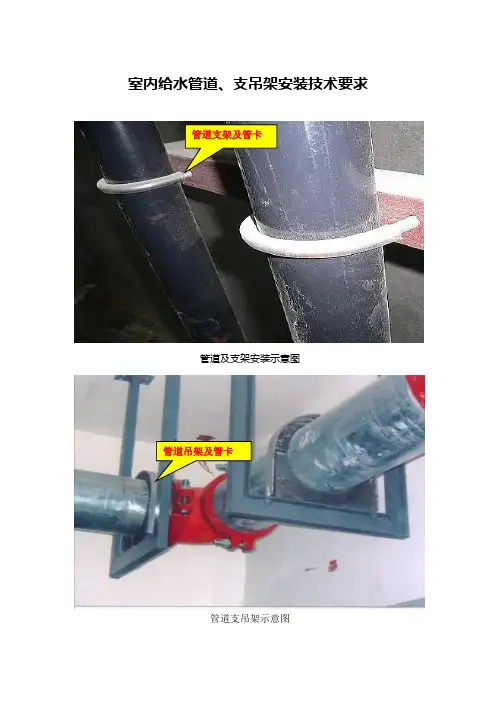

室内给水管道、支吊架安装技术要求
管道支架及管卡
管道及支架安装示意图
管道吊架及管卡
管道支吊架示意图
1、工艺流程:
测量放线→吊挂点复核定位→支吊架制作并防腐→吊挂架安装→管道配置并安装
2、操作工艺:
2.1管道安装前,先测量放线并进行支吊架制作与防腐。
管道安装时需要对管道进行隔离保护处理,在管道和支架接触的一定范围内,增加一圈具有保护管道的橡胶或者塑料隔垫。
除了卡箍和塑料管道接触面要增加橡胶垫外,水管和角钢的接触面也要增加橡胶隔垫。
2.2横管吊架(托架)应设置在接头(刚性接头、挠性接头、支管接头)两侧和三通、四通、弯头、异径管等管件上下游连接接头的两侧,防止管件及卡箍受力变形产生隐患。
2.3金属管道、塑料管道、覆塑管道和金属碳素钢支架直接相接触时,都需要架设隔垫措施,防止两种不同材质的管道直接接触。
2.4吊托架与卡箍接头的净间距不宜小于150mm和大于300mm。
3、质量要求:
3.1管道支吊架的位置正确,埋设平整牢固。
每一直管段(不论横管长短)必须至少设置1个支架,直管段上2个吊托架间的距离不得大于表1规定。
3.2固定支架与管道接触应紧密,固定应牢靠。
采用金属支架时应防止直接接触,可以用橡胶垫或支架圆钢穿塑料管等做法,增大摩擦力。
3.3固定在建筑结构上的管道支、吊架不得影响结构的安全。
3.4管道安装完成后应及时采取防止交叉污染等成品保护措施。
3.5钢管管道支架的最大间距如表(表1)。
