石油天然气工程施工规范石油天然气作为重要的能源资源,其工程施工的规范与否直接关系到能源的稳定供应、安全生产以及环境保护等诸多方面。
在石油天然气工程施工中,遵循严格的规范是确保工程质量、保障人员安全和保护环境的关键。
一、施工前的准备工作在石油天然气工程施工前,必须进行详尽的规划和准备。
首先,要对施工场地进行全面的勘察,包括地质条件、地形地貌、周边环境等方面。
这有助于确定最佳的施工方案,避免在施工过程中遇到意外的地质灾害或环境问题。
其次,施工设计方案的制定至关重要。
设计方案应充分考虑工程的规模、用途、技术要求等因素,确保施工的可行性和安全性。
同时,要根据相关法律法规和标准规范,对设计方案进行严格的审核和审批。
施工所需的设备和材料也需要提前准备。
设备的选型应符合工程要求,性能稳定可靠,并经过严格的检测和调试。
材料的质量更是关键,必须符合国家标准和行业规范,从源头上保证工程质量。
此外,施工人员的培训和资质审核也不能忽视。
施工人员应具备相应的专业知识和技能,熟悉施工规范和操作规程,并且要通过相关的安全培训,提高安全意识。
二、施工过程中的关键环节1、管道铺设石油天然气管道的铺设是工程的核心部分。
在铺设过程中,要确保管道的焊接质量。
焊接工艺应符合规范要求,焊接人员必须具备相应的资质证书。
焊接完成后,要进行严格的无损检测,如 X 射线检测、超声波检测等,以确保焊缝无缺陷。
管道的防腐处理也是关键环节。
根据不同的环境条件,选择合适的防腐材料和防腐工艺,延长管道的使用寿命,防止管道因腐蚀而泄漏。
2、设备安装各类石油天然气设备的安装必须按照设计要求和安装说明书进行。
设备的基础要牢固,安装位置要准确,连接部位要紧密可靠。
在安装过程中,要注意保护设备的零部件,避免碰撞和损坏。
对于大型设备,如压缩机、分离器等,安装前要制定详细的安装方案,并进行技术交底。
安装完成后,要进行设备的调试和试运行,确保设备正常运行。
3、安全防护石油天然气工程施工中,安全防护工作一刻也不能放松。
第三方施工管理制度第一条目的(一)为进一步加强公司管道的交叉、并行、占压工程管理,防范第三方破坏,确保管道安全运行,结合公司实际,特制定本办法。
(二)第三方施工的管理应本着“早发现、早联系、早介入、早管理”的“四早原则”,严格执行审批程序,落实QHSE管理要求,杜绝违章行为,确保交叉、并行、占压工程实施过程中管道的安全。
第二条适用范围本制度适用于管理处所辖长输管道的交叉、并行、占压工程管理工作。
第三条第三方施工定义第三方:是指管道运营单位及管道运营单位有合同关系的承包商之外的个人或组织。
第三方施工:是指第三方在输气管道沿线进行相关工程或与管道交叉的工程施工。
相关工程:新建和改扩建公路、铁路、河流、电(光)缆、管道、工矿企业、输电线路等与公司所辖管道在法定管道保护距离以内施工的情况。
泛指取土、挖塘、修渠、修建养殖水场,排放腐蚀性物质,堆放大宗物资,采石、盖房、建温室、垒家畜棚圈、修筑其他建筑物、构筑物或者种植深根植物,修建铁路、高速公路、油气管道、高架电缆、通信光缆,爆破、开山和修筑大型建筑物、构筑物等工程。
相关工程包括周边工程(是指管道中心线两侧各10 米-100 米范围施工)和近距离工程(是指管道中心线两侧各10 米之内的施工,主要包括与在役管道交叉穿(跨)越、10 米内伴行,还包括管道中心线两侧各50-500 米及更近距离内爆破施工)。
第四条相关法律标准规定1、《中华人民共和国石油天然气管道保护法》,中华人民共和国主席令(2010)第30 号2、《关于规范公路桥梁与石油天然气交叉工程管理的通知》,交通运输部、国家能源局、国家安全监管总局交公路发(2015)36 号3、《山西省石油天然气管道建设和保护办法》,山西省人民政府令第242 号4、《输气管道工程设计规范》,GB 50251-20155、《油气输送管道穿越工程设计规范》GB 50423-20136、《油气输送管道跨越工程设计规范》GB 50459-20097、《油气长输管道工程施工及验收规范》GB50369-2014 注:包括但不仅限于以上7 条第五条部门职责1、负责与第三方业主单位、施工单位及相关政府职能部门的沟通协调工作;2、组织管理处生产科、安全科进行现场联合勘察,以确定合理正确的技术方案及施工方案;3、负责对第三方施工方案的初审,初审合格后报管道管理部,由管道管理部组织公司相关部门(生产运行部、安全环境部、规划技术部)对施工方案共同审查;4、负责审查站场雇佣的看护人员信息、确定看护时间,审核看护工考勤;不定期抽查看护工工作情况;5、负责第三方施工过程中的现场监护工作;6、负责收集、汇总每日站场报送的施工动态及监护信息;7、负责与第三方业主商谈有偿穿越费用、协助公司办理有偿穿越协议的签订及发票的开具等相关事宜;8、负责检查和收集第三方施工从开始至结束的所有档案,包括施工记录、相关文件(协调函、公函)、施工方案、监护资料、施工图片,并进行存档;9、负责施工结束后的现场验收工作。

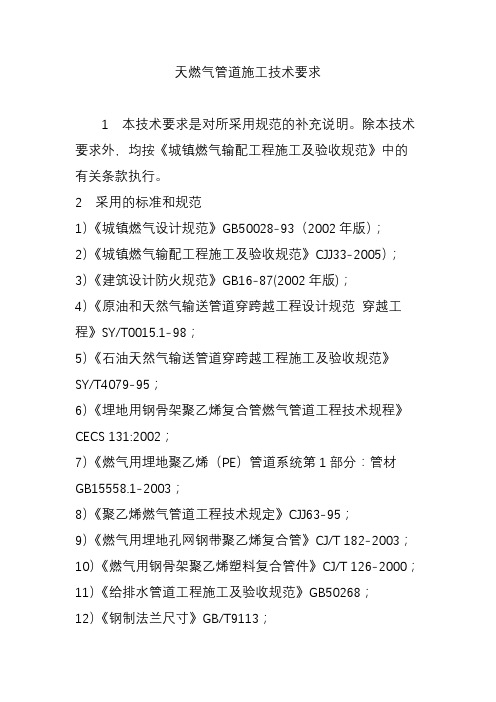

天燃气管道施工技术要求1 本技术要求是对所采用规范的补充说明。
除本技术要求外,均按《城镇燃气输配工程施工及验收规范》中的有关条款执行。
2 采用的标准和规范1)《城镇燃气设计规范》GB50028-93(2002年版);2)《城镇燃气输配工程施工及验收规范》CJJ33-2005);3)《建筑设计防火规范》GB16-87(2002年版);4)《原油和天然气输送管道穿跨越工程设计规范穿越工程》SY/T0015.1-98;5)《石油天然气输送管道穿跨越工程施工及验收规范》SY/T4079-95;6)《埋地用钢骨架聚乙烯复合管燃气管道工程技术规程》CECS 131:2002;7)《燃气用埋地聚乙烯(PE)管道系统第1部分:管材GB15558.1-2003;8)《聚乙烯燃气管道工程技术规定》CJJ63-95;9)《燃气用埋地孔网钢带聚乙烯复合管》CJ/T 182-2003;10)《燃气用钢骨架聚乙烯塑料复合管件》CJ/T 126-2000;11)《给排水管道工程施工及验收规范》GB50268;12)《钢制法兰尺寸》GB/T9113;13)《关于处理石油管道和天燃气管道与公路相互关系的若干规定》(试行)(78)交公路字698号,(78)油化管道字452号)。
3 施工队伍应具备的条件3.1 进行城镇燃气输配工程施工的单位,必须具有与工程规模相适应的施工资质。
3.2 承担燃气钢质管道、设备焊接的人员,必须具有锅炉压力容器压力管道特种设备操作人员资格证(焊接)焊工合格证书。
4 施工作业带为了避免或减少对原有地物、地貌的破坏及对交通的干扰,施工作业带以少占地为原则。
特殊地段,其占地宽度可根据管沟深度、工程地质的实际情况和施工方法适当加宽,但必须得到业主的认可。
繁华街区段,由于施工作业面较窄,在施工区域内,有碍施工的建筑物、构筑物、道路、沟渠、管线、电杆、树木等,应在施工前,由业主、施工方和有关部门协商解决,必须时,可减少施工作业带宽度。
油气管道施工技术规范
引言
油气管道建设是国民经济发展的重要组成部分,为确保油气管道施工质量和安全,制定本规范。
适用范围
本规范适用于各类油气管道施工。
施工前准备
地勘阶段
在地勘阶段要充分了解地质情况、环境和用地、地形地貌和气象条件等情况。
设计阶段
在设计阶段,要做好设计文件的审查,规定施工的详细要求。
勘察阶段
在勘察阶段,要根据设计要求和地质情况,合理规划施工队伍和施工方法。
施工技术
准备工作
施工前需要对施工场地进行清理,将场地上的杂物、石块等清除干净。
埋管施工
埋管施工时,要进行逐层压实,防止管道移位、断裂等现象的发生。
焊接工艺
油气管道的焊接工艺要符合国家标准,保证焊缝的质量,确保管道的安全运行。
防腐防蚀
油气管道要经过防腐、防蚀处理,提高其耐腐蚀能力和使用寿命。
施工安全
安全防范
在施工过程中,要严格遵守安全操作规范,并在危险预警和事故发生时迅速采取措施。
现场保护
现场要做好管道的保护工作,在管道周围设置围栏,并安排专人进行日常检查。
施工质量验收
施工质量管控
要建立施工质量验收机制,对施工人员进行考核和管理,确保施工质量达标。
基础验收
基础验收是管道施工的关键,在基础验收合格后才能进行后续的施工工作。
总结
油气管道施工技术规范的制定对于保障施工质量和安全至关重要,施工过程中要注意安全防范、质量管控,并严格遵守相关规定。
油气管道工程施工技术方案与规范
油气管道工程施工技术方案与规范包括以下方面:
1.沟槽开挖:在开挖前,需要探明横穿沟槽的管线具体位置,并在距管线位
置1.5-2.0米时采用人工开挖。
机械开挖时,槽底预留厚度不小于15cm,
预留厚度采用人工开挖至基底。
2.管道安装:根据设计文件和施工图纸,进行管道安装。
安装过程中需要注
意管道的密封性和稳定性。
3.焊接工艺:采用焊接工艺将管道连接起来,焊接时需要保证焊接质量和焊
缝平整。
4.防腐处理:对管道进行防腐处理,包括除锈、涂防腐层等。
5.质量检测:对管道进行质量检测,包括管道的密封性、稳定性、强度等方
面。
6.规范标准:在施工过程中需要遵守相关的规范标准,如《油气管道工程施
工质量验收规范》等。
7.安全措施:在施工过程中需要采取相应的安全措施,如穿戴防护用具、避
免交叉作业等。
8.环境保护:在施工过程中需要注意环境保护,如减少噪音污染、减少尘土
飞扬等。
总之,油气管道工程施工需要严格遵守相关的技术方案与规范,确保施工质量安全可靠。
燃气管道施工技术要求随着城市现代化的发展,燃气作为重要的能源之一,在人们的日常生活中发挥着越来越重要的作用。
燃气管道施工是城市燃气供应的基础工作,施工技术要求严格,必须保证施工质量,以确保燃气供应的安全、可靠和稳定。
一、前期准备在燃气管道施工前,必须进行设计图纸审查,确保设计图纸符合相关规范和标准。
同时,还需要进行现场踏勘,了解施工区域的地形、地貌以及建筑物等情况,结合实际情况制定合理的施工方案。
二、施工流程1、安装支架:根据设计图纸确定支架的位置和高度,然后进行支架的安装。
支架必须牢固可靠,以保证燃气管道的稳定。
2、安装管道:根据设计图纸的要求,将管道连接起来,注意管道的布局和弯曲半径等要求。
在安装过程中,必须注意管道的质量和安全。
3、检测:在管道安装完成后,需要进行检测。
检测包括外观检测、压力检测等,必须严格按照相关标准和规范进行检测,确保管道的安全使用。
4、验收:在检测合格后,进行验收。
验收需要严格按照相关标准和规范进行,确保施工质量符合要求。
三、技术要求1、管道布局:燃气管道的布局必须合理,避免出现高低压燃气管道交叉等情况。
2、防腐层质量:燃气管道的防腐层质量必须符合相关标准和规范,以保证管道的使用寿命。
3、焊接规范:焊接是燃气管道施工的关键环节,必须严格按照焊接规范进行焊接,确保焊接质量和安全性。
四、安全措施1、动火作业:在燃气管道施工过程中,必须严格控制动火作业,避免出现安全事故。
2、现场通风:施工现场必须保持良好的通风条件,以降低有害气体的浓度,保证施工安全。
3、安全距离:燃气管道与其他管道、电力线路、建筑物等之间应保持足够的安全距离,避免相互干扰和危险。
4、安全警示标识:施工现场应设置明显的安全警示标识,提示作业人员和其他相关人员注意安全。
五、总结燃气管道施工技术要求严格,从前期准备到施工流程、技术要求和安全措施等方面都需要严格按照相关标准和规范进行操作。
只有保证施工质量,才能确保燃气供应的安全、可靠和稳定,为城市的现代化发展做出贡献。
第三方施工管理规定标准化管理部编码-[99968T-6889628-J68568-1689N]第三方施工管理制度第一条目的(一)为进一步加强公司管道的交叉、并行、占压工程管理,防范第三方破坏,确保管道安全运行,结合公司实际,特制定本办法。
(二)第三方施工的管理应本着“早发现、早联系、早介入、早管理”的“四早原则”,严格执行审批程序,落实QHSE管理要求,杜绝违章行为,确保交叉、并行、占压工程实施过程中管道的安全。
第二条适用范围本制度适用于管理处所辖长输管道的交叉、并行、占压工程管理工作。
第三条第三方施工定义第三方:是指管道运营单位及管道运营单位有合同关系的承包商之外的个人或组织。
第三方施工:是指第三方在输气管道沿线进行相关工程或与管道交叉的工程施工。
相关工程:新建和改扩建公路、铁路、河流、电(光)缆、管道、工矿企业、输电线路等与公司所辖管道在法定管道保护距离以内施工的情况。
泛指取土、挖塘、修渠、修建养殖水场,排放腐蚀性物质,堆放大宗物资,采石、盖房、建温室、垒家畜棚圈、修筑其他建筑物、构筑物或者种植深根植物,修建铁路、高速公路、油气管道、高架电缆、通信光缆,爆破、开山和修筑大型建筑物、构筑物等工程。
相关工程包括周边工程(是指管道中心线两侧各10米-100米范围施工)和近距离工程(是指管道中心线两侧各10米之内的施工,主要包括与在役管道交叉穿(跨)越、10米内伴行,还包括管道中心线两侧各50-500米及更近距离内爆破施工)。
第四条相关法律标准规定1、《中华人民共和国石油天然气管道保护法》,中华人民共和国主席令(2010)第30号2、《关于规范公路桥梁与石油天然气交叉工程管理的通知》,交通运输部、国家能源局、国家安全监管总局交公路发(2015)36号3、《山西省石油天然气管道建设和保护办法》,山西省人民政府令第242号4、《输气管道工程设计规范》,GB 50251-20155、《油气输送管道穿越工程设计规范》GB 50423-20136、《油气输送管道跨越工程设计规范》GB 50459-20097、《油气长输管道工程施工及验收规范》 GB50369-2014注:包括但不仅限于以上7条第五条部门职责1、负责与第三方业主单位、施工单位及相关政府职能部门的沟通协调工作;2、组织管理处生产科、安全科进行现场联合勘察,以确定合理正确的技术方案及施工方案;3、负责对第三方施工方案的初审,初审合格后报管道管理部,由管道管理部组织公司相关部门(生产运行部、安全环境部、规划技术部)对施工方案共同审查;4、负责审查站场雇佣的看护人员信息、确定看护时间,审核看护工考勤;不定期抽查看护工工作情况;5、负责第三方施工过程中的现场监护工作;6、负责收集、汇总每日站场报送的施工动态及监护信息;7、负责与第三方业主商谈有偿穿越费用、协助公司办理有偿穿越协议的签订及发票的开具等相关事宜;8、负责检查和收集第三方施工从开始至结束的所有档案,包括施工记录、相关文件(协调函、公函)、施工方案、监护资料、施工图片,并进行存档;9、负责施工结束后的现场验收工作。
燃气管道施工技术要求一、前期准备工作1.1、施工方案的编制在制定燃气管道施工方案之前,需要搜集施工现场的地形、气源情况、周边环境等相关资料,充分了解施工地点的情况,尤其要注意现场安全因素,确保施工方案的可行性和安全可靠性。
1.2、施工场地的选定在选定施工场地时,应先了解施工地点周边的环境情况,尤其是周边建筑物、道路、下水道和其它设施,确保施工场地附近对施工影响最小。
1.3、设备和材料的准备施工过程需要使用到多种设备和材料,施工前需充分备货,确保施工过程的顺利进行。
二、施工方案的实施2.1、施工安全在施工过程中,首要的是保障施工人员的安全,应注意以下几点:•必须佩戴安全帽、防护服、防护眼镜等个人防护用品。
•施工前应对现场进行详细的安全检查,确保不存在安全隐患。
•在施工过程中,应严格按照标准进行操作,禁止随意更改或破坏设施。
2.2、管道安装在管道安装过程中,需要注意以下几点:•安装过程中,管道连接必须牢固,管道弯曲度和弧度应符合要求。
•管道铺设要求与地面平行或略有倾斜,确保管道内的液体或气体畅通无阻。
•使用导线进行定位,确保管道位置准确无误,避免对周边环境造成影响。
2.3、管道防腐管道防腐涂层的质量直接影响到管道的使用寿命,防腐涂层应符合国家标准,涂层厚度应符合设计规定,确保防腐层的耐久性和稳定性。
2.4、管道试压在管道安装完成后,需要进行管道试压,试压过程需要注意以下几点:•试压的压力应符合国家标准和设计规定,对管道进行全面试压。
•试压过程中,使用完整的试压设备,确保操作规范。
三、施工后处理3.1、管道环保处理在施工结束后,应对工地进行清理、处理,并严格按照国家和地方的环保规定处理废水和废弃材料,保护环境资源。
3.2、管道维护为确保燃气管道的安全和长期使用,需要对管道进行定期检查和维护。
对于出现问题的管道,应及时进行修复和更换。
维护时需要注意以下几点:•定期检查管道涂层是否存在损坏或腐蚀,及时更换涂层。
燃气管道施工技术要求要点随着人们生活水平的提高,居民生活用气需求不断增加。
为满足市民的需求,各大城市的天然气普及率也在逐年提高,燃气管道施工成了城市基础设施建设中的重要一环。
燃气管道施工的质量控制与技术要求对城市的安全和发展有着重要的保障作用。
因此,本篇文档将介绍燃气管道施工技术的要求要点,以便相关从业人员进行合规作业。
施工前准备在燃气管道施工前,必须先进行准备工作。
这些工作包括但不限于以下几个方面:1.设计方案的论证、审批和签字手续;2.工程的施工前技术交底,包括管道中心线、地形地貌等情况;3.施工前安全技术交底,主要包括有关施工现场的安全标准和注意事项;4.材料的采购,包括管件、管材、防腐材料等;5.安装所需的机械设备及工具、仪器等等;需要注意的是,以上是施工前的准备工作,做好这些工作是施工成功的关键。
施工要求在进行燃气管道的施工过程中,有一些施工要求是必须要遵守的。
其中包括如下方面:1.地基处理:地基的处理应符合环保要求。
施工前要确定地面承载力符合规范要求,并及时处理地基沉降、泥沙等条件影响。
2.管道沟槽开挖:沟槽应按设计要求开挖,保证施工大小、规格符合要求,沟槽长度与坡度应满足采暖费节能要求,避免地质灾害危险。
同时管道沟槽的挖掘宽度应根据管道的直径和壁厚选择。
3.燃气管道安装:管道应按照设计要求进行安装。
在连接螺纹管件前,必须确保管道末端清洁光滑,螺纹牙没有伸出口及其它较大崩口。
4.管道支架的安装:管道支架应安装在管道的弯头、法兰、法兰减等位置,并具有足够的刚度和强度,以保证施工中的管道的支撑和固定在安装位置不会移动。
5.管道的穿越:燃气管道在穿越其他管道、道路、桥梁时,应根据规范和图纸要求进行处理。
如穿越地铁、高速公路时,管道应采用隧道集中敷设。
6.管道保温保护:燃气管道应按要求进行保护。
在特殊场合,地面管道应进行防爆、防腐处理,管道上应安装防腐保温材料来提高管道的保温、保护和使用寿命。
燃气管道的施工工艺与要求
燃气管道的施工工艺与要求主要包括以下几方面:
1. 工程前期准备:施工前需完成相关的设计和测量工作,并获得有关部门的批准和许可。
2. 施工现场准备:清理施工现场,确保施工区域安全,划定施工范围,设置警示标志和安全防护设施。
3. 材料选择与准备:选择符合相关标准要求的材料,如管道、管件、阀门等,并按要求进行验收、检测和存放。
4. 施工工艺:根据设计要求进行开挖和铺设管道,保证管道的平直、坡度合理,并进行固定和焊接。
在施工过程中需注意防止污染和损坏,避免与其他工程设施发生冲突。
5. 施工验收:管道安装完成后,进行压力测试,确保管道系统的密封性和安全性符合要求。
并进行相关的检测和验收工作,包括焊缝检查、防腐处理、设备安装等。
6. 管道保护与维护:施工完成后,需对管道进行保护和维护,确保其正常运行和安全使用。
包括定期检查、清洗、修复和更换。
在燃气管道的施工过程中,还需要遵守相关的法律法规和标准要求,如国家的燃气安全法规、施工工程管理规范等。
同时,施工人员应具备相应的专业技能和证书,并按照施工计划和安全操作规程进行工作。
施工单位应建立健全的质量管理体系,保证施工质量和安全。
与天然气管道相遇后建工程处理技术要求
1阀室、输气站(含放空管)与周围建筑控制距离
1.1公司在运输气站、阀室,除春晓站外,均按五级站考虑。
一般情况下,与周边建筑防火间距(安全间距)按照《石油天然气工程设计防火规范》(GB50183-2004)表4.0.4处理(详见表一,已针对公司进行换算)。
表一天然气场站、阀室放空区与周围建筑防火间距(米)
1.2* 不能满足防火规范要求,但地方政府已经立项,难以协调的情况下。
应委托第三方专业单位进行热辐射计算,并经政府主管部门组织的专家评审通过后,按照安评报告要求实施。
2 埋地管线与天然气管道间距控制
2.1埋地管线处理参照《钢质管道外腐蚀控制规范》(GB21447-2008T)执行。
公司管道按照强制电流阴极保护方式管道考虑。
2.2自来水管、污水管、燃气、热力管线
2.2.1埋设原则:一般情况下管径较大管线应埋设于较小管径管道下方。
热力管道一般埋设在天然气管道上方。
2.2.2埋设间距:0.3m。
2.2.3地形受限情况下,两者间距小于0.3m时,两管道间应有坚固的绝缘物隔离,确保交叉管道的电绝缘,一般使用橡胶垫、废旧轮胎等。
后建管道应保证交叉点两端各10米绝缘层无破损。
2.2.4* 参照省安监局组织的甬台温天然气管道与甬台温成品油管道同沟敷设间距,平行敷设间距一般不应小于1.5米。
2.3电力管线、通信管线
2.3.1 天然气管道正上方或正下方,严禁有直埋敷设的电缆。
2.3.2 与天然气管道平行敷设的直埋电缆,间距不得小于1米。
2.3.3 与天然气管道交叉敷设的直埋电缆、通信管线,间距不得小于0.5米,用隔板分隔或电缆穿管时,间距不得小于0.25米。
2.3.4 水下电缆与天然气管道敷设间距不得小于50米,受条件限制时不得小于15米。
3 架空管线、建筑
3.1 架空管线、建筑基础与天然气管道水平间距应符合《石油天然气管道保护法要求》,控制在5米以外。
3.2架空管线、建筑与天然气管道垂直间距应能满足抢修作业要求,按照不同作业环境间距不同。
可参照《原油、天然气长输管道与铁路相互关系的若干规定》建筑物底边缘与自然地面高差不小于2.0米。
3.3 架空电力线,控制间距见下表。
表二天然气管道与架空电力线路最小距离(米)
4接地体
4.1 电力线路接地体与天然气管道间距应满足下表要求
表三埋地管道与交流接地体的最小距离(米)
5道路
5.1 参照《输气管道工程设计规范》、《关于处理石油管道和天然气管道与公路相互关系的若干规定(试行)》、《原油、天然气长输管道与铁路相互关系的若干规定》、《油气输送管道穿越设计规范》执行。
5.2 公路
5.2.1与天然气管道交叉
5.2.1.1乡镇道路(10米以下),管道埋深 1.5米以下。
采用φ15*15*15cm管道两侧各5米,双层钢筋保护。
5.2.1.2* 高等级公路。
一般采取箱涵保护方式。
5.2.1.3 交叉角度,一般应垂直交叉。
特殊情况下不小于45°。
5.2.1.4 管道覆土与公路不小于2米。
5.2. 2 与天然气管道平行
5.2.2.1对于天然气管道,安全距离不应小于20米。
5.2.2.2 在县、社公路或受地形限制地段,安全距离可适当减小;在地形困难的个别地段,最小不应小于1米。
5.2.2.3 对于地形特殊困难,确实难以达到上述规定的局部地段,在对管道采取加强保护措施后,管道可埋设在公路路肩边线以外的公路用地范围内。
新(改)建公路路基必要时也可填压管道两侧的防护带范围,但其填压长度不应超过100米。
5.3 铁路
5.3.1* 与天然气管道平行
5.3.1.1 《输气管道工程设计规范》、《原油、天然气长输管道与铁路相互关系的若干规定》无强制规定,原《石油天然气管道保护条例》
对大型构建筑物有50米要求,可以参照执行。
5.3.1.2 参照《铁路工程设计防火规范》,铁路沿运行压力小于1.6MPa 以下的燃气管道建设或架设时,间距不应小于50米。
公司管道为长输管道,运行压力基本大于 4.0MPa,安全间距应更高。
但目前尚无规范明确规定。
5.3.2 与天然气管道交叉
5.3.2.1* 一般应垂直交越。
条件受限时,交叉角度不应小于45°。
在采取保护措施后,可适当减少。
5.3.2.2 管道与铁路路基垂直间距不应小于2米。
6河道清淤
6.1* 管道河底覆土应保持在1.5米以上。
不能满足的应采取压重块措施,并经验算确认。
6.2 河道护坎施工应保持管道上方覆土1米以上,管道两侧3米范围内不宜打桩。
7 绿化
7.1* 高速、大型道路两侧绿化工程、环境整治工程,涉及大范围堆土的一般应进行安评。
7.2 一般绿化工程,参照杭甬线下沙绿化整治等安评方案,堆土高度控制在1.5米以下,最大不超过3米。
7.3 绿化种植,参照相关安评方案,管道5米内不得种植深根植物,管道两侧各2米内不得种植乔木、灌木等。
可种植草皮。
8堆土
8.1 淤泥、软土地质禁止管道20米范围内单侧堆土。
8.2 管道上方堆土应保持在2米以下,且应覆盖在管道两侧各5米以上。
8.3 地形受限情况下管道单侧堆土,靠管道侧应放缓坡,坡比在1:3以上。
*:一般应进行安全评审。
