立柱桩施工6.4.1 立柱桩主要施工工艺格构柱施工工艺流程6.4.2 立柱桩施工技术措施立柱桩不仅要发挥工程桩的使用功能,同时又是施工阶段的重要承重构件,其垂直度与成桩质量应比普通工程桩要求更高。
按设计要求,控制好垂直度。
因此,立柱桩的施工技术措施在某些方面比普通工程桩要求更严。
1、机架定位偏差控制立柱桩从定位放线――机架定位到准备成孔全过程,钻头对桩位中心点累计偏差不大于1厘米。
2、成孔施工机械的选型立柱桩的施工必须采用底盘重、稳定性好、具有导向装置的GPS-10型钻机成孔。
为确保施工质量、满足设计要求,还要对钻机的导向轨道进行校正,将导向轮和轨道调整到最佳位置间距。
在钻进过程中,主钻杆接长采用连接盘式接头,螺杆固定,确保钻杆连接坚固,形成一个垂直的钻铤,以保证成孔的垂直度。
3、成孔过程的垂直度控制垂直度控制的具体做法,钻机就位时用枕木垫平机座,机座四角用水平仪抄平,以保证导向架、机座、桩位中心线的铅垂线一致。
成孔过程中,每钻深2~3米须用水平仪重新抄平,复核垂直度,并随时纠偏。
4、钢立柱制作质量控制A 格构柱加工格构柱采用现场制作,制作场地选用砼硬化地坪,严格按设计长度下料,拼装前角铁需校正,下料长度内允许偏差为±5毫米,局部变形允许偏差为±2毫米。
缀板拼接严格按每道梁中心线为基准安排缀板位置。
为保证钢柱垂直度,在专用靠模中拼接。
缀板与角钢的焊缝等级为三级,焊缝厚度为8mm。
角铁拼接的焊缝等级为二级。
焊条使用前应按出厂证明书规定进行烘干,严禁使用药皮脱、焊芯生锈的焊条。
柱身弯曲允许偏差h/250,不大于5毫米。
格构柱堆放必须整齐,且不能超过两层,所垫导木须在同一直线上。
B 格构柱对接焊接质量要求格构柱间对接焊接时接头应错开,保证同一截面的角钢接头不超过50%,相邻角钢错开位置不小于50cm。
角钢接头在焊缝位置角钢内侧采用同材料短角钢进行补强。
格构柱加工允许偏差如下表所示:C 焊接质量保证措施:为保证格构柱施工时的焊接质量,格构柱加工过程中采取以下措施,加强焊接质量控制:(1)施工前,对直接进行焊接作业的工人检查是否有操作证。

谈建筑施工中桩基工程桩位测量精度的控制措施【摘要】桩基施工是建筑工程的重要环节,桩基工程的施工水平直接影响着建筑工程的整体质量。
桩位测量是桩基施工的前提,高精度的桩基测量有助于实现桩基的顺利施工。
在人们对桩基施工的重视程度要求越来越高的背景下加强对桩位测量的研究,提升桩基测量的精度是当前做好桩基施工的必然选择。
本文将重点探讨如何提升桩基测量的精度。
【关键词】建筑施工;桩位测量;精度控制;措施在建筑施工中桩基施工是一个重要环节,建筑物的整体性能在很大程度上是要受到桩基工程的影响的。
在桩基施工的时候一般要进行桩位测量。
桩位测量是桩基施工顺利实行的重要保证。
在建筑施工过程中我们必须要高度重视桩位测量。
在桩位测量过程中其精度要受到多种形式的影响,受到多种因素共同影响测量结果在往常情况下也会存在偏差,测量存在许多误差。
桩位测量过程中误差的出现会影响到施工效果。
因此严格控制误差,提升桩位测量精度是当前桩基施工的必然选择。
1 影响桩位测量精度的因素在桩基施工过程中桩位测量要受到主客观等多种因素的影响。
在这些因素中最典型的因素有三个:一是测量放样过程中存在的误差;二是测量部门自身素质;三是钻机施工的误差。
(1)测量放样过程中存在的误差。
测量放样是桩基工程中的关键环节。
测量放样主要是通过厚纸板来对样板进行复制。
测量放样能够让工程施工人员更加清醒地认识到实际工程的特点。
但是在实际实践过程中测量放样本身还存在着一系列问题。
在放样过程中经常会出现距离、角度以及高程的偏差。
这些偏差的出现最终会影响到桩位测量的精确度。
对于整个施工质量造成严重影响。
这是我们在施工过程中必须要引起高度重视的一个问题。
(2)测量人员自身的素质。
桩位测量的主体是测量人员自身,对测量精度影响最大的也是人。
测量人员的自身素质不过关,测量精度就会很低。
当前在实际测量过程中测量人员自身的专业素质还不能适应时代发展的要求,不能适应复杂的实际情况。
这是桩位测量不过关的一个重要因素。

立柱桩施工质量控制一、引言立柱桩施工是建造工程中重要的基础工程环节之一,其质量直接影响到整个工程的稳定性和安全性。
为了确保立柱桩施工质量,需要进行严格的质量控制。
本文将从施工前准备、施工过程控制和施工后验收等方面,详细介绍立柱桩施工质量控制的标准格式。
二、施工前准备1. 设计文件准备在施工前,必须准备好相关的设计文件,包括立柱桩的设计图纸、技术规范和相关标准。
同时,要对设计文件进行子细审查,确保设计符合工程要求。
2. 材料准备根据设计要求,准备好所需的材料,包括混凝土、钢筋、立柱桩模板等。
对于每批材料,要进行严格的检验,确保其质量符合标准要求。
3. 设备准备准备好所需的施工设备,包括挖掘机、起重机、打桩机等。
对于每台设备,要进行检查和维护,确保其正常运行。
4. 施工人员培训对参预立柱桩施工的人员进行培训,包括施工操作规程、安全操作要求和质量控制要求等。
确保每一个施工人员都具备相应的技能和知识。
三、施工过程控制1. 基坑开挖根据设计要求进行基坑开挖,确保基坑的尺寸和位置符合设计要求。
同时,要对基坑土质进行检测,确保其承载力满足要求。
2. 立柱桩安装根据设计要求,进行立柱桩的安装。
在安装过程中,要注意立柱桩的垂直度和水平度,确保其稳定性和准确性。
同时,要对立柱桩的埋深进行检测,确保其符合设计要求。
3. 钢筋绑扎在立柱桩安装完成后,进行钢筋绑扎工作。
要按照设计要求进行钢筋的布置和连接,确保钢筋的强度和稳定性。
4. 混凝土浇筑钢筋绑扎完成后,进行混凝土的浇筑。
在浇筑过程中,要注意混凝土的均匀性和流动性,确保混凝土能够充分填充立柱桩内部。
5. 养护混凝土浇筑完成后,进行养护工作。
要按照设计要求进行养护,包括湿养护和覆盖养护等,确保混凝土的强度和稳定性。
四、施工后验收1. 检测在施工完成后,对立柱桩进行检测。
要对立柱桩的尺寸、垂直度和水平度进行检测,确保其符合设计要求。
2. 质量评定根据检测结果,对立柱桩的质量进行评定。

立柱桩施工质量控制一、引言立柱桩施工是建筑工程中的重要环节,对于工程的稳定性和安全性具有至关重要的作用。
为了确保立柱桩施工质量,需要进行严格的质量控制。
本文将介绍立柱桩施工的质量控制要点,并提供相应的控制措施。
二、施工前的准备工作1.设计方案确认:确认立柱桩的设计方案,包括桩的类型、尺寸、材料等信息。
2.施工方案制定:制定立柱桩的施工方案,包括施工工艺、作业顺序、关键节点等内容。
3.材料准备:准备好所需的桩材、钢筋、混凝土等材料,并进行质量检查。
三、施工过程中的质量控制1.桩基检查:在施工前对桩基进行检查,确保桩基的土壤承载力符合设计要求。
2.桩机检查:对桩机进行检查,确保其正常运行和安全操作。
3.钢筋安装:按照设计要求进行钢筋的安装,包括数量、位置、间距等方面的要求。
4.浇筑混凝土:在钢筋安装完毕后,按照设计要求进行混凝土的浇筑,注意浇筑过程中的振捣和密实。
5.标高控制:根据设计要求进行桩顶标高的控制,确保各个桩顶高度一致。
6.质量检验:对施工过程中的关键节点进行质量检验,包括桩基检验、钢筋检验、混凝土强度检验等。
7.施工记录:及时记录每个施工节点的情况,包括施工日期、施工人员、材料使用情况等。
四、施工后的验收工作1.桩基验收:对施工完成的桩基进行验收,检查桩的垂直度、标高偏差等。
2.钢筋验收:对施工完成的钢筋进行验收,检查钢筋的数量、位置、间距等是否符合设计要求。
3.混凝土验收:对施工完成的混凝土进行验收,检查混凝土的强度、密实度等指标是否符合要求。
4.质量报告:编制立柱桩施工的质量报告,包括施工过程中的质量检验结果、验收情况等。
五、质量控制措施1.严格按照设计要求进行施工,确保每个环节的质量符合要求。
2.加强施工现场的管理,保证施工人员的素质和操作技能。
3.定期进行施工质量检查,及时发现和纠正存在的问题。
4.加强与监理单位的沟通与协调,确保施工质量得到监督和控制。
5.建立健全的施工质量档案,便于后期的追溯和管理。

桩基施工的技术要点与质量控制手段桩基施工是土木工程中常见的一种基础工程方法,用于增强地基承载能力和稳定性。
在桩基施工过程中,施工技术的合理应用和质量控制手段的有效运用是确保工程质量的关键。
本文将探讨桩基施工的技术要点和质量控制手段。
一、桩基施工的技术要点1. 桩基的类型选择桩基的类型包括沉桩和钻孔灌注桩等。
在选择桩基类型时,需要考虑地质条件、承载力要求、施工工艺等因素。
对于地质条件复杂的区域,钻孔灌注桩更适合;而对于土质较好的地区,沉桩可以是一个更经济高效的选择。
2. 基桩的布置和间距控制基桩的布置和间距控制是决定基础承载力的关键因素。
在施工前需要进行详细的地质勘测,根据土层的性质和荷载要求来确定基桩的布置和间距。
通常情况下,间距越小,基础的承载能力越强,但也会增加施工难度和成本。
3. 桩基的施工方法选择桩基的施工方法包括静压桩法、动锤法等。
在选择施工方法时,需要根据具体情况考虑地层的性质、可行性和经济性等因素。
在地层较软的情况下,静压桩法是一种更合适的选择;而在地层较硬的情况下,动锤法可以更好地确保桩基的质量。
二、桩基施工的质量控制手段1. 质量控制计划的制定在进行桩基施工之前,需要制定一份详细的质量控制计划,明确每个环节的工作要求和质量标准。
质量控制计划的制定需要考虑到工程的实际情况和要求,并与相关方进行充分的沟通和协商。
2. 施工人员的培训和管理施工人员的素质和技能是保证施工质量的关键。
在桩基施工中,需要对施工人员进行培训,提高他们的技术水平和质量意识。
同时,对施工人员进行科学的管理,明确分工和责任,保证施工过程中每个环节的质量要求得到有效执行。
3. 施工设备的选择和检验施工设备的选择和检验是确保施工质量的重要环节。
在选择施工设备时,需要考虑设备的品牌、性能和可靠性,以保证施工过程的顺利进行。
同时,对施工设备的检验也是必要的,包括设备的动力、传动、操纵等,以确保其正常运行和工作质量的符合规范要求。

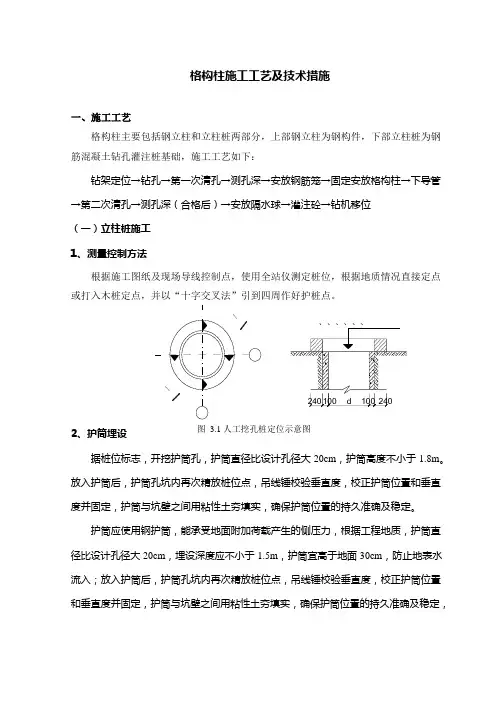

240 100 d 100 240格构柱施工工艺及技术措施一、施工工艺格构柱主要包括钢立柱和立柱桩两部分,上部钢立柱为钢构件,下部立柱桩为钢筋混凝土钻孔灌注桩基础,施工工艺如下:钻架定位→钻孔→第一次清孔→测孔深→安放钢筋笼→固定安放格构柱→下导管→第二次清孔→测孔深(合格后)→安放隔水球→灌注砼→钻机移位(一)立柱桩施工1、测量控制方法根据施工图纸及现场导线控制点,使用全站仪测定桩位,根据地质情况直接定点或打入木桩定点,并以“十字交叉法”引到四周作好护桩点。
、、、、、、2、护筒埋设图 3.1 人工挖孔桩定位示意图据桩位标志,开挖护筒孔,护筒直径比设计孔径大20cm,护筒高度不小于1.8m。
放入护筒后,护筒孔坑内再次精放桩位点,吊线锤校验垂直度,校正护筒位置和垂直度并固定,护筒与坑壁之间用粘性土夯填实,确保护筒位置的持久准确及稳定。
护筒应使用钢护筒,能承受地面附加荷载产生的侧压力,根据工程地质,护筒直径比设计孔径大20cm,埋设深度应不小于1.5m,护筒宜高于地面30cm,防止地表水流入;放入护筒后,护筒孔坑内再次精放桩位点,吊线锤校验垂直度,校正护筒位置和垂直度并固定,护筒与坑壁之间用粘性土夯填实,确保护筒位置的持久准确及稳定,护筒中心位置偏差不得大于30mm。
3、钻进成孔成孔开始前应充分做好准备工作,施工过程应做好施工原始记录。
钻机定位时要求钻机安装稳固、周正、水平、安全可靠,确保在施工中不发生倾斜、移动。
保证钻塔滑轮槽缘、锤头中心和桩孔中心三者在同一铅垂线上,并且锤头中心与桩孔中心偏差不大于20mm,确保钻孔的垂直度与桩位偏差满足设计与规范要求。
护壁泥浆:根据本工程地质特点,注入口泥浆比重指标定为≤1.15,排放口泥浆比重指标为1.20~1.30,泥浆采用自然土造浆。
开孔时,应低锤密击,如表土为软弱土层,可加粘土块夹小片石反复冲击造壁,孔内泥浆面应保持稳定。
在各种不同的土层岩层中钻进时,其冲程按其参数进行。

立柱桩施工质量控制一、引言立柱桩施工是建筑工程中的重要环节,对于保证工程的稳定性和安全性至关重要。
为了确保立柱桩施工质量,需要进行有效的质量控制。
本文将详细介绍立柱桩施工质量控制的相关要求和措施。
二、施工前的准备工作1. 设计方案评审:对立柱桩的设计方案进行评审,确保设计的合理性和施工可行性。
2. 材料准备:采购符合国家标准的钢筋、混凝土等材料,并进行质量检验,确保材料质量符合要求。
3. 设备检查:对施工所需的设备进行检查和维护,确保设备的正常运行。
三、施工过程中的质量控制1. 地基处理:在施工前,对地基进行必要的处理,确保地基的承载能力和稳定性。
2. 桩基施工:按照设计要求,采用适当的施工方法进行桩基施工。
在施工过程中,要注意以下几点:(1) 施工现场要保持整洁,确保施工环境的安全和卫生。
(2) 桩机操作人员应熟悉操作规程,保证施工操作的准确性和安全性。
(3) 施工过程中要进行桩长、桩径、桩位等关键参数的检测和记录,确保施工符合设计要求。
(4) 在施工过程中,要随时对桩基质量进行检查和评估,及时发现和处理问题。
(5) 桩基施工完成后,要进行质量验收和检测,确保桩基质量符合要求。
四、质量控制的检测和评估1. 施工过程中的检测:在施工过程中,要进行桩长、桩径、桩位等关键参数的检测和记录,以确保施工质量符合要求。
2. 施工后的质量验收:按照相关规范和标准,对施工完成的立柱桩进行质量验收。
主要包括以下几个方面:(1) 外观检查:检查立柱桩表面是否平整、无裂缝、无明显缺陷等。
(2) 尺寸检测:测量立柱桩的长度、直径等尺寸,与设计要求进行对比。
(3) 强度检测:进行混凝土强度检测,确保立柱桩的强度符合要求。
(4) 钢筋检测:对立柱桩中的钢筋进行检测,确保钢筋的质量和布置符合要求。
(5) 承载力检测:进行立柱桩的承载力检测,确保其承载能力符合设计要求。
五、质量控制的记录和报告1. 施工记录:在施工过程中,要详细记录施工的各项参数和操作情况,包括桩长、桩径、桩位、施工时间等,以备后期查验和评估。

立柱桩施工质量控制一、引言立柱桩施工是建筑工程中重要的基础工程环节之一,其质量直接影响到整个建筑的稳定性和安全性。
为确保立柱桩施工质量,需要进行严格的质量控制。
本文将详细介绍立柱桩施工质量控制的标准格式,包括施工前准备、施工过程控制和施工后验收等内容。
二、施工前准备1. 立柱桩施工前,应对施工现场进行详细的勘察和测量,确保施工地点的地质条件符合设计要求。
2. 根据设计要求,制定详细的施工方案,包括施工工序、工艺流程和施工时间等。
3. 确定施工所需的材料和设备,并进行验收,确保其符合相关标准和规范。
4. 招聘具备相关资质和经验的施工人员,并进行培训,提高其施工技能和安全意识。
三、施工过程控制1. 施工现场应设置明显的警示标志,确保施工区域的安全。
2. 施工人员应按照施工方案和工艺流程进行施工,严格控制施工质量。
3. 在施工过程中,应定期进行质量检查,包括立柱桩的尺寸、强度和垂直度等指标。
4. 对施工现场的环境进行监测,确保施工过程中不会对周围环境造成污染。
5. 施工过程中应注意安全事项,如施工人员应佩戴安全帽、安全绳等个人防护装备。
四、施工后验收1. 施工完成后,应进行立柱桩的质量验收。
验收内容包括立柱桩的尺寸、强度、垂直度和外观质量等。
2. 根据验收结果,对立柱桩的质量进行评定,判断是否符合设计要求和相关标准。
3. 如发现质量问题,应及时进行整改,确保立柱桩的质量达到要求。
4. 完成立柱桩的质量验收后,应及时向相关部门提交验收报告,并保留相关资料备查。
五、总结立柱桩施工质量控制是确保建筑工程稳定性和安全性的重要环节。
通过施工前准备、施工过程控制和施工后验收等措施,可以有效地控制立柱桩施工质量。
各相关部门和施工人员应密切配合,严格按照相关标准和规范进行施工,确保立柱桩施工质量达到设计要求。

现浇结构标高精准度控制施工工法摘要:运用独立支撑平台对标高提前进行抄测,实现标高精准度控制。
关键词:独立平台精准度提前一、前言随着时代发展,工程质量对企业的重要性越来越高,其中标高控制是突出的控制点,目前现状为标高偏差大,影响后期装饰装修质量,在后期带来很多纠纷,为了解决传统方法施工中存在的难题,我公司组织技术人员精确计算、反复论证,并经过多次现场实践、总结经验,逐渐形成了一套行之有效的施工方法,经过加工、提炼形成工法。
二、工法特点2.1 将标高控制点在墙柱模板加固完成之前抄测至施工层,实现精准控制。
2.2 避免了传统支撑平台晃动的做法,改用独立支撑平台进行抄测,提高了标高准确度。
2.3 减少了因标高误差而造成返工情况的出现,提前了工期。
三、适用范围本工法适用于所有在建、扩建、改建混凝土结构工程的施工。
四、工艺原理针对标高抄测时部分墙柱模板已加固完成,抄测平台为顶板模板,平台容易受扰动准确率低的实际情况,在施工中根据抄测时间、自身质量等因素,经过研究论证,利用独立平台代替传统的模板平台,将独立支撑平台在满堂架搭设即将完成时,用起重设备吊装独立平台,然后将仪器支撑在平台上进行标高抄测,便于工程施工,提高准确度,降低返工。
五、施工工艺流程及操作要点5.1 工艺流程根据现场实际情况制定独立式平台,使抄测平台与施工层支撑体系及模板分离,互不干扰。
该平台采取现场预制,带平台制作完成后,利用塔吊进行吊装安装。
具体工艺流程为:施工准备→编制施工方案→确定独立平台尺寸及材料→绘制平台施工图及现场预制→塔吊调入上层并临时固定→标高抄测→梁、墙、板模板安装→墙柱模板加固施工。
5.2操作要点5.2.1确定独立平台尺寸及材料具体以工程实际为准,按规范进行计算。
根据构件荷载、结构受力等因素综合分析,计算材料刚度及稳定性及所需材料规格等。
5.2.2绘制平台施工图利用CAD技术结合草图大师三维软件,对支撑平台进行计算并绘制放样图。

桩基工程施工中的桩顶标高控制与调整桩基工程在建筑领域中具有重要的作用,它承担着支撑建筑物稳定性的重要任务。
在桩基工程施工中,桩顶标高的控制与调整是一个关键的环节。
本文将探讨桩顶标高控制与调整的重要性以及相关的施工方法和技术。
一、桩顶标高控制的重要性桩顶标高控制是桩基工程中的一个关键环节,它直接影响到建筑物的稳定性和安全性。
在施工过程中,如果桩顶标高控制不当,可能导致建筑物的承重能力受损,甚至造成建筑物倾斜、坍塌等严重后果。
因此,准确控制桩顶标高是确保桩基工程质量的重要保障。
二、桩顶标高控制的方法和技术1. 现场测量方法现场测量方法是桩顶标高控制的主要手段之一。
通过使用测量仪器和设备,施工人员可以测量桩顶标高与设计要求的偏差,并根据测量结果进行调整。
常用的现场测量方法包括全站仪测量、水平仪测量和测量经验法等。
2. GPS定位技术近年来,随着GPS定位技术的发展和应用,桩顶标高的控制与调整也得到了很大的改进。
通过使用GPS定位技术,施工人员可以实时获取桩顶的坐标信息,并进行精确的控制和调整。
这种技术不仅可以提高工作效率,还能够减少人为误差,提高施工质量。
3. 自动控制系统自动控制系统是一种集成了传感器、计算机和控制器等技术的桩顶标高控制方法。
通过安装在桩顶上的传感器,自动控制系统可以实时监测桩顶的位置和高度,然后通过计算机控制器进行自动调整。
这种方法可以大大提高施工的精度和效率,减少人力和物力的浪费。
三、桩顶标高调整的原则和注意事项1. 调整幅度适度在进行桩顶标高调整时,应根据实际情况合理确定调整幅度。
如果调整幅度过大,可能会对桩基产生不利影响,甚至引起桩身的破坏。
因此,调整幅度应该适度,避免对桩基造成过大的冲击和变形。
2. 控制调整时机桩顶标高的调整时机也是一个重要的考虑因素。
通常情况下,对于已完成的桩基,应在浇筑混凝土前进行标高的调整。
而对于正在施工中的桩基,应在桩洞还未灌浆之前进行调整,以避免施工中断和质量问题的发生。
桩基施工中的质量控制方法与技巧深度解析桩基施工是建筑施工中非常重要的环节,对建筑物的稳定性和安全性起着至关重要的作用。
而质量控制是保证桩基工程顺利进行和确保工程质量的关键,本文将深入探讨桩基施工中的质量控制方法与技巧。
一、施工前的质量控制在桩基施工之前,必须进行详细的勘察和设计工作,以确保合理的施工方案和稳定的地基条件。
首先,需要进行地质勘察,通过钻探、采样和实验分析等方法,获取地质信息,了解地下岩土层情况、地下水位、土层承载力等重要参数。
然后,在设计阶段,根据地质勘察结果和结构要求,选择合适的桩型、桩径和桩长,并进行荷载计算和桩基设计,保证桩基在不同工况下的安全性能。
二、机械设备的质量控制桩基施工过程中,使用的机械设备对施工效率和施工质量有着重要的影响。
因此,需要对机械设备进行严格的质量控制。
首先,选用具备相应资质和经验的厂家生产的设备,确保设备的质量可靠。
其次,施工前需要检查设备的技术状态和运行情况,包括设备的各项指标是否良好,设备是否存在缺陷,是否经过合理的维护等。
最后,施工中需要严格按照设备操作规范和施工方案进行施工,避免设备操作不当和设备故障对施工质量的不利影响。
三、材料的质量控制桩基施工中使用的材料质量直接关系到工程的安全性和耐久性。
材料的质量控制主要包括原材料的选择和材料的检验。
对于钢筋材料,应选择具备相应资质的供应商提供的合格产品,避免使用粗糙和质量不合格的钢筋。
对于混凝土材料,需选择正规供应商提供的符合规定标准要求的材料,严禁使用掺假材料和劣质材料。
此外,在施工过程中,需要对材料进行抽样检验,包括对钢筋的拉伸试验、对混凝土的坍落度、抗压强度等试验,确保材料质量的合格。
四、桩基施工工艺的质量控制桩基施工工艺是桩基施工的核心环节,直接影响桩基施工的效果和质量。
在桩基施工工艺中,应严格按照施工方案的要求进行操作,包括桩基设备的就位、桩机的安装、桩机的调试和施工等。
在施工过程中,应严格控制各工序的质量,如孔凿施工中孔径的准确度、清孔时的孔内洗刷等。
立柱桩施工质量控制一、引言立柱桩施工是土木工程中的基础环节,对建筑物的稳定性起着至关重要的作用。
质量控制是确保立柱桩施工符合设计要求、确保工程安全的关键。
本文从施工前的准备、施工过程控制、安装、质量检测以及问题处理等方面,对如何进行立柱桩施工质量控制进行详细的探讨。
二、施工前的准备设计审查:对立柱桩的设计进行仔细审查,确保其满足工程需求和相关规范。
材料选择:选择合格的原材料,如优质混凝土和高强度钢材。
设备检查:确保所有施工设备处于良好状态,满足施工需求。
现场勘查:对立柱桩施工的现场环境进行详细勘查,排除不利因素。
人员培训:对施工人员进行技术培训,确保他们具备相应的技能。
三、施工过程中的控制施工流程:严格按照规定的施工流程进行操作,避免因操作不当导致质量问题。
技术参数控制:确保各项技术参数,如混凝土配合比、浇筑速度等,符合设计要求。
现场监控:对施工过程进行实时监控,发现异常及时处理。
质量抽检:对已完成的立柱桩进行抽检,确保其质量达标。
安全措施:确保施工过程中各项安全措施得到有效执行。
四、立柱桩的安装定位测量:对立柱桩的安装位置进行精确测量,确保其位置准确。
安装方法:根据实际情况选择合适的安装方法,如机械安装或人工挖掘。
垂直度控制:确保立柱桩的垂直度满足设计要求,避免因倾斜导致结构受力不均。
固定措施:对立柱桩进行可靠的固定,防止其移位或倾斜。
安装后检测:对立柱桩安装完成后的状态进行检查,确保满足设计要求。
五、质量检测外观检测:对立柱桩的外观进行检测,查看是否有裂缝、空洞等缺陷。
强度检测:通过试验手段检测立柱桩的实际强度,确保其满足设计要求。
尺寸检测:对立柱桩的尺寸进行测量,检查是否符合设计尺寸。
承载力检测:对立柱桩进行承载力测试,确保其能承受设计规定的压力。
耐久性检测:测试立柱桩在不同环境下的耐久性,确保其使用寿命。
六、质量问题处理问题识别与分类:准确识别立柱桩施工中出现的质量问题,并进行分类处理。
桩基施工中的质量控制技巧在桩基施工中,质量控制是一项至关重要的工作。
合格的质量控制技巧不仅可以确保施工质量,还可以提高工作效率和降低风险。
本文将探讨一些桩基施工中的质量控制技巧。
首先,正确的桩基设计是质量控制的基础。
在进行施工前,应该进行详细的桩基设计,并确保设计符合相关标准和规范。
设计过程中需要充分考虑工程地质情况、荷载要求以及施工条件等因素。
只有在设计阶段就做好工作,才能为后续的施工提供正确的参考和依据。
其次,选择适当的施工方法和设备也是质量控制的关键。
不同类型的桩基施工方法和设备在质量和效率上可能存在差异。
因此,在选择施工方法和设备时,需要综合考虑施工条件、工程要求、土壤情况等多个因素。
经验丰富的施工团队可以根据实际情况进行合理的选择,并采取适当的措施来保证施工质量。
在实施桩基施工过程中,严格按照施工工艺和施工规范操作是保证质量的重要手段之一。
施工人员需要熟悉施工图纸和相关规范,了解每个施工步骤的要求和注意事项。
在施工过程中,要加强现场监督和检查,确保每个环节都按照规定进行。
同时,及时记录施工过程中的数据和问题,并及时进行整改和记录,以便后续的质量评估和分析。
对于一些重要的桩基工程,施工过程中的质量控制技巧更加关键。
比如,在钻孔灌注桩施工中,控制灌注混凝土的质量是至关重要的。
施工人员需要根据设计要求,合理控制灌注混凝土的配合比、浇筑温度和浇筑速度等参数。
同时,需要进行现场取样和实验检测,确保灌注混凝土的强度和密实度符合要求。
此外,及时发现和处理施工过程中的问题也是质量控制的关键环节。
在桩基施工过程中,可能会出现材料质量问题、设备故障、人员失误等各种问题。
施工团队需要具备解决问题的能力和经验,能够快速响应并采取相应措施。
及时发现并及时解决问题,可以防止问题的进一步扩大,确保施工质量的可控性和稳定性。
最后,对桩基施工中的质量进行评估和总结是不可或缺的一步。
施工完成后,需要对施工质量进行评估和检验。
桩基工程施工质量控制方法一、桩基工程施工质量控制方法概述桩基工程是建筑工程中常见的一种基础形式,其施工质量关系到整个建筑物的稳定性和安全性。
因此,合理的施工质量控制方法对于确保桩基工程的高质量非常关键。
本文将介绍一些常用的桩基工程施工质量控制方法,包括施工前的准备工作、施工过程的质量控制以及施工后的验收工作。
二、施工前的准备工作在进行桩基工程施工前,必须做好充分的准备工作,以确保施工的质量和安全。
其中包括以下几个方面:1.设计合理性的评估在进行桩基工程施工之前,对设计方案进行全面评估,重点关注设计参数的合理性和施工方案的可行性。
设计过程中,应考虑地质条件、荷载要求、建筑物类型等多方面因素,以确保施工质量。
2.施工前现场调查在开始施工前,进行现场调查是必不可少的工作。
通过现场调查可以了解地下水情况、岩土层分布、土壤性质等重要信息,为后续的施工工作提供可靠的依据。
3.施工方案制定根据前期的现场调查和评估结果,制定适合本工程的施工方案。
方案应详细考虑施工方法、桩基材料、施工序列等因素,以确保施工的高效和质量。
4.材料质量保证在进行桩基工程施工前,要对各种材料进行充分的质量检查。
确保材料的质量符合相关标准和要求,维护施工的质量和安全。
三、施工过程的质量控制桩基工程施工过程的质量控制是确保施工质量的关键环节。
在施工过程中,应注意以下几个方面:1.基坑开挖质量控制在开挖基坑时,要保证基坑边坡的稳定性,避免坍塌事故的发生。
要根据具体情况选择合适的基坑开挖方法,并按照施工方案要求进行操作。
2.桩身质量控制桩身质量是桩基工程中非常关键的一个方面。
在施工过程中,要控制好桩身的直径、圆度、直线度和垂直度等指标,确保桩身的质量达标。
3.灌注混凝土的质量控制桩基工程中,灌注混凝土的质量关系着桩的承载力和稳定性。
要严格按照施工方案的要求进行混凝土的配制和浇筑,确保混凝土的质量合格。
4.质量检测与监控在施工过程中,要进行及时的质量检测和监控,包括对土壤、灌注混凝土、桩身等的检测。
浅谈盖挖结构一柱一桩施工精度控制摘要:盖挖结构施工是一种较为新型的工程施工方法,在地下隧道工程中最为常见,可迅速恢复路面,大幅度减少对路面交通的影响。
在建筑行业中,当施工场地严重不足时,通过盖挖结构的施工也能有效解决场地问题,为项目正常的生产施工提供足够的场地条件。
本文以广州新海医院新业务大楼建设项目采用的盖挖法施工工艺及实际施工情况,浅谈盖挖结构一柱一桩施工时精度控制的必要性及施工控制要点,在保证桩基成孔质量及施工进度的情况下,实现盖挖法一柱一桩的精度要求,避免对后续主体结构顺作的不良影响。
关键词:盖挖法、一柱一桩、精度控制1、工程概况1.1项目背景广州新海医院新业务大楼建设项目位于广州市海珠区新港西路167号新海医院院区内部。
项目用地面积2041m²,总建筑面积12374.3m²,拟建建筑物为业务大楼1幢,其中地上9层(建筑面积8291.8m²),地下2层(建筑面积4082.5m²),建筑高度40.15m,采用桩承台基础。
拟建建筑物周边环境较为复杂,可用场地十分局促,其中基坑北侧、东侧距离用地红线为1-1.5m,北侧、东侧红线外5-7m分别为12层的办公楼和9层的住宅楼;基坑西侧距用地红线仅为6m,红线外为市政道路海康街,路宽约6m;基坑南侧距离新海医院综合楼约1m。
1.2 盖挖法使用背景为保证原院区的正常运作,鉴于场地条件的局限性,该项目仅能选择西侧海康街作为施工现场主要进出道路。
另外,西侧红线外存在10KV的高压线杆需保证足够的安全距离,北侧、东侧及南侧均无足够场地作为材料加工场且无法形成有效环路,这直接导致材料无法直接在现场进行加工和堆放,而材料外加工又将极大地加大项目成本。
因此,场地的局限性对项目现场施工组织、进度安排、成本控制等均造成了严重的影响。
为解决场地问题,经多方研究,决定将隧道工程常用的盖挖法施工,应用到该建筑工程项目上来。
盖挖结构采用钢格构柱作为支承立柱,通过先插法施工实现一柱一桩。
立柱桩施工质量控制一、引言立柱桩施工是建造工程中的重要环节之一,其质量直接关系到整个建造物的安全性和稳定性。
为了确保立柱桩施工质量,本文将从施工前的准备工作、施工过程中的质量控制措施以及施工后的验收工作三个方面进行详细阐述。
二、施工前的准备工作1.设计方案的审查在进行立柱桩施工前,施工单位应子细审查设计方案,确保其符合相关规范和标准要求。
特殊要注意设计方案中的桩长、桩径、桩间距等关键参数,确保施工的准确性和稳定性。
2.施工现场的准备施工单位应提前对施工现场进行准备工作,包括清理现场、确定施工范围、标示出桩位等。
同时,还需要检查施工设备和工具的完好性,确保其能够正常使用。
3.施工材料的准备施工单位应按照设计要求采购符合标准的施工材料,包括钢筋、混凝土、支撑材料等。
对于每批次的材料,都需要进行质量检验,确保其质量合格。
三、施工过程中的质量控制措施1.桩基的打桩在进行立柱桩的打桩过程中,施工单位应确保打桩机械设备的正常运行,并严格按照设计要求进行操作。
同时,还需要根据实际情况进行打桩参数的调整,确保每根桩的打入深度和垂直度符合要求。
2.桩身的检测施工单位应定期对已打入地下的桩身进行检测,包括桩身的强度、质量和垂直度等指标。
对于不符合要求的桩身,应及时采取措施进行修复或者更换。
3.桩顶的处理在桩顶施工过程中,施工单位应确保桩顶的平整度和水平度满足设计要求。
对于不满足要求的桩顶,应及时进行修整,以确保后续工程的施工质量。
四、施工后的验收工作1.桩基的验收施工单位应根据相关规范和标准对已完成的桩基进行验收。
验收内容包括桩身的强度、质量、垂直度等指标的检测,以及桩顶的平整度和水平度的检测。
对于不合格的桩基,应及时进行整改。
2.施工记录的整理施工单位应对施工过程中的各项数据和记录进行整理和归档,包括施工方案、材料检验报告、施工记录等。
这些记录将作为施工质量的重要依据,同时也便于后续的验收和维护工作。
3.施工质量的评估施工单位应对立柱桩施工的质量进行评估,包括施工过程中的各项指标是否符合设计要求,以及施工后的桩基是否能够满足建造物的使用要求。
桩基施工监理中的桩身质量控制与封顶施工技术桩基施工是建筑工程中非常关键的一部分,而桩身质量控制与封顶施工技术则是保证桩基施工质量的重要环节。
本文将探讨桩基施工监理中桩身质量控制的方法以及封顶施工技术的相关内容。
一、桩身质量控制1. 地质勘探在桩基施工之前,进行详尽的地质勘探工作是非常重要的。
地质勘探可以了解地质条件、地下水位及水质、土层变化等信息,为桩基施工提供重要的依据。
2. 施工方案设计根据地质勘探结果,施工监理应指导施工方设计合理的施工方案。
施工方案应包括桩基施工的方法、工序、操作要点等,以确保桩基施工的质量。
3. 材料选择与检验在桩基施工中,材料的选择是至关重要的。
施工监理应对施工方提出的材料选择提供建议,并对材料进行质量检验,以保证材料的质量符合相关标准。
4. 施工过程监控施工监理对桩基施工过程进行全程监控是确保桩身质量的关键环节。
施工监理应确保施工方按照施工方案进行施工,并对施工过程中可能引起质量问题的环节进行重点监控,及时发现并纠正问题。
5. 质量检验与评估施工完工后,施工监理应对桩身进行质量检验与评估。
质量检验应包括桩身的强度、稳定性、水平度等方面的检测,评估桩身施工的质量是否符合设计要求。
二、封顶施工技术1. 封顶施工的意义在桩身质量控制中,封顶施工是桩体中的一项关键工作。
正确的封顶施工可以保证桩身质量,防止水、土等物质进入桩体,从而提高桩基的安全性和稳定性。
2. 封顶施工的流程封顶施工的流程一般包括以下几个步骤:(1)清理施工现场:清理施工区域,清除桩顶周围的杂物和污物,确保施工现场整洁。
(2)悬浇封顶混凝土:首先在桩头处设置积水池,然后悬浇混凝土,将桩顶封住,确保混凝土填充到设计要求的高度。
(3)养护混凝土:悬浇封顶混凝土养护期间,施工监理应对养护情况进行监督,确保混凝土的养护质量。
3. 封顶施工中的注意事项封顶施工中需要注意以下几个方面:(1)施工现场的清理工作要彻底,确保悬浇混凝土的质量。
浅谈格构柱桩顶标高施工精度控制方法
摘要:通过工程实例,介绍格构柱桩顶标高的施工精度控制方式,解决了格构
柱桩顶焊接钢板,钢板与格构柱承托混凝土支撑梁的施工标高控制难题,对类似
工程有一定的借鉴意义。
关键词:旋挖钻孔灌注桩格构柱混凝土内支撑梁
一、前言
随着城市发展的进度,超高层建筑的涌现,随之超大深基坑越来越普遍,又
根据许多公共建筑在旧址上建新建筑物的客观现象,超大深基坑的支护结构显得
尤为重要,格构立柱及其柱下钻孔灌注桩作为基坑水平支撑系统的竖向支撑杆件
成为普遍支护结构[1],所以对于格构柱的施工桩顶标高施工精度控制成为工程人
面临的现实问题。
本文将结合施工过程中的实际情况,对格构柱桩顶标高施工精
度控制方法进行分析与探讨。
二、工程概况
本工程位于梧州市埠民路与大东下路交汇处北面。
拟建设一幢框架结构地下
3层、地上25层的门诊住院综合楼。
本工程基坑面积约11300m²,周长约470m,基坑实际开挖深度为 11.4m~21.9m,为深大型基坑。
整个基坑采用钻孔灌注桩的支护形式,基坑安全等级为一级,基坑工程使用年限为两年。
桩基工程采用旋挖
成孔灌注桩。
本项目地下室挡土墙工程分为一期工程、二期工程,一期工程基坑
面积约8800 m²,支护周长约390m。
二期工程基坑面积约2500m²,支护周长约195m。
一期与二期的开工时间间隔四年。
本工程基坑普遍区域竖向采用3道临时钢筋混凝土水平支撑系统,支撑平面
采用对撑、角撑结合边桁架布置,由临时格构柱及柱下钻孔灌注桩作为水平支撑
系统的竖向支撑杆件。
三、格构柱施工工艺及方法
3.1施工工艺流程
施工场地平整及桩定位→配置泥浆→转机就位→埋设护筒→检查桩中心轴线→钻孔→清孔→安装钢筋笼在护筒标高处→吊装钢格柱,与钢筋笼焊接连在一起→
吊起格构立柱与钢筋笼下落孔底→格构柱定位→二次清孔→灌注混凝土
3.2 施工方法
1、测量放线:根据设计图纸及设计院提供的桩号,利用全站仪现场进行桩位
精确放样,放出钻孔桩的轴线位置,在桩中心位置钉以木桩,并设护桩,放线后
由主管技术人员复核,施工中护桩妥善看管,不得位移和丢失,并在放线时测好
地面标高。
2、配制泥浆:对黏结性好的岩土层,可采用干式或清水钻进工艺,无需泥浆
护壁;对于松散易坍塌地层,或有地下水分布,孔壁不稳定,必须采用静态泥浆
护壁钻进工艺,向孔内投入护壁泥浆或稳定液进行护壁。
配制泥浆前要根据钻孔
的体积确定所需泥浆的数量,泥浆量必须大于钻孔的容积,配制泥浆选取水化性
能较好、造浆率高、成浆快、含沙量少的膨润土或黏土为宜。
钻孔过程中要经常
测定泥浆技术指标,根据工程钻进需要,随时调整泥浆相对密度,保持各项指标
符合要求,不因泥浆过浓影响进度,过稀易致塌孔等。
3、转机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移。
根据测量
所放桩孔中心,将钻机中心对准桩孔中心,并保证钻杆中心同桩孔中心在同一铅
垂线上。
为准确控制钻孔深度,要在机架上或机管上作出控制的标尺,以便在施
工中进行观测、记录。
4、护筒埋设:按测量所放桩位,先人工开挖一个井孔,孔深挖至密实涂层。
根据桩位把护筒放好,在护筒与井壁之间用粘土回填夯实。
护筒内径大于桩径
200~400mm,且中心与桩位中心重合,平面偏差不大于50mm,竖直线倾斜不大
于1%,护筒高出地面30mm,护筒用10mm厚钢板卷制,护筒埋设深度为4m,
顶部开设两个溢浆口。
5、钻孔:调直机架挺杆,对好桩位(用对位圈),开动机械钻进、出土,对
黏结性好的岩土层,可采用干式或清水钻进工艺,无需泥浆护壁,干作业施工的
达到控制深度后停钻、提钻。
而对于松散易坍塌地层,或有地下水分布,必须采
用静态泥浆护壁钻进工艺,向孔内注入事先调制好的泥浆,然后继续进钻,钻孔
时不要让泥浆水位下降,当钻至持力层。
6、泥浆护壁法施工的灌注桩,检孔合格后采用换浆法清孔,稍稍提起钻头,
保持原有的泥浆比重进行循环浮渣,然后注入清水机械循环置换,个别孔底沉渣
采用泥浆泵冲孔循环的方式进行清孔。
7、格构柱安装
1)将桩孔周边的钻孔淤泥清理干净,两侧对称铺设钢板,每块钢板上先放置
1根方钢管。
(钢管壁厚及材质强度需根据不同格构柱设计要求计算),在放置
好的2根方钢上继续搭放2根方钢管,4根方钢管成井字型,采用水平尺控制上
面2根方钢管的平整度。
2)将加工好的钢筋笼吊入钻孔内,并在孔口露出2.5m钢筋笼,钢筋笼顶部
往下每2m设置一道φ16的加强箍筋,首圈设置两道。
3)吊装格构柱:采用汽车吊将格构柱整体吊放入孔,并深入钢筋笼内2.5m,采用“井字形”钢筋与钢筋笼主筋焊接连接,无加劲箍筋部位采用就近增加拉筋的
方法与钢筋笼主筋连接。
4)格构柱桩顶安装精度控制:格构柱与底部钢筋笼焊接完成后,放入格构柱
至桩孔,根据放置好的井字形方钢管架体表面标高,反推格构柱柱顶焊接吊耳标高,格构柱2面焊接吊耳,共焊接4个,吊耳材质选用与格构柱材质相同。
下放
格构立柱使吊耳挂在放置好的方钢管上面,复测桩顶标高(调整)。
见图1、图2、图3、图4
图1 钢筋笼与格构柱焊接图2 焊接吊耳
图3 格构柱下放图4 格构柱定位
图5 桩顶标高复测图6 混凝土施工
8、安装砼导管:导管采用内径为200~350mm的钢导管,导管的分节长度视
工艺要求确定,接头采用双螺纹丝扣快速接头。
导管安放前应计算导管的孔深和
导管的总长度,底接导管一般为4~6m长,标准节一般为2~3m,上部可放置2~3
根1.0m的短节,用于调节导管的总长度。
导管对接过程中要加密封圈,防止漏水,并上紧丝扣,导管安放时应保证导管在孔中的位置居中,防止碰撞钢筋笼骨架,首斗灌注必须加隔水塞,未加隔水塞不得灌注。
导管提升时应防挂住钢筋笼
与格构柱,所有下放过程中必须保证导管从成孔中心线竖直下放。
9、二次清孔:若沉渣厚度不满足施工技术规范要求时,进行第二次清孔。
采
用导管内注泥浆循环清孔,清孔完成后立即灌注砼。
10、浇筑混凝土:将砼灌入孔底后,探测孔内砼面高度,计算导管埋置深首
批砼灌注时导管离孔底25~40cm,埋置深大于1m,以后灌注时,导管埋深控制在2~6m之间。
浇注砼时要连续进行,钻孔桩灌注时利用砼自重进行压实,再利用导管反插进行分层振捣。
11、采用砂回填格构柱柱芯,混凝土达到支撑强度后拆除方钢管固定支架。
四、结束语
该技术对于设计未格构柱上焊接钢板承托钢筋混凝土梁支撑具有很好的安全保保障,钢板、定位方钢管周转次数高,成桩质量还,有很好的经济效益,具有广泛的应用前景。
参考文献:
[1]JGJ 94—2008建筑桩基技术规范
[2]GB50202-2018建筑地基基础工程施工质量验收规范
[3]JGJ120-2012建筑基坑支护技术规程。
