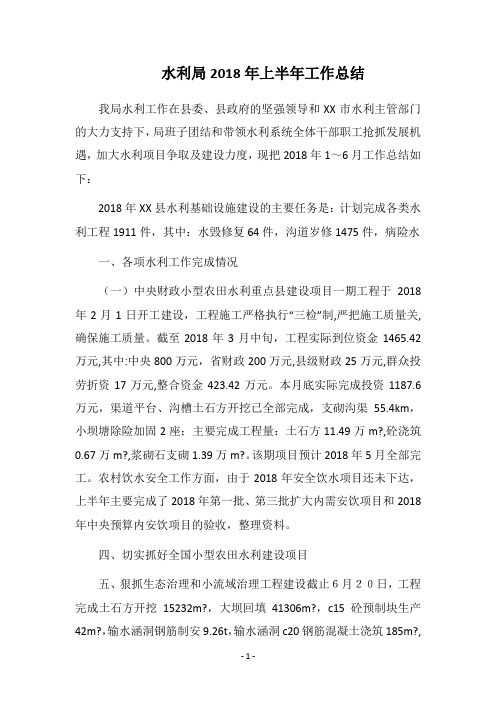

水利局2018年上半年工作总结我局水利工作在县委、县政府的坚强领导和XX市水利主管部门的大力支持下,局班子团结和带领水利系统全体干部职工抢抓发展机遇,加大水利项目争取及建设力度,现把2018年1~6月工作总结如下:
2018年XX县水利基础设施建设的主要任务是:计划完成各类水利工程1911件,其中:水毁修复64件,沟道岁修1475件,病险水
一、各项水利工作完成情况
(一)中央财政小型农田水利重点县建设项目一期工程于2018年2月1日开工建设,工程施工严格执行“三检”制,严把施工质量关,确保施工质量。
截至2018年3月中旬,工程实际到位资金1465.42万元,其中:中央800万元,省财政200万元,县级财政25万元,群众投劳折资17万元,整合资金423.42万元。
本月底实际完成投资1187.6万元,渠道平台、沟槽土石方开挖已全部完成,支砌沟渠55.4km,小坝塘除险加固2座;主要完成工程量:土石方11.49万m?,砼浇筑0.67万m?,浆砌石支砌1.39万m?。
该期项目预计2018年5月全部完工。
农村饮水安全工作方面,由于2018年安全饮水项目还未下达,上半年主要完成了2018年第一批、第三批扩大内需安饮项目和2018年中央预算内安饮项目的验收,整理资料。
四、切实抓好全国小型农田水利建设项目
五、狠抓生态治理和小流域治理工程建设截止6月20日,工程完成土石方开挖15232m?,大坝回填41306m?,c15砼预制块生产42m?,输水涵洞钢筋制安9.26t,输水涵洞c20钢筋混凝土浇筑185m?,
- 1 -。

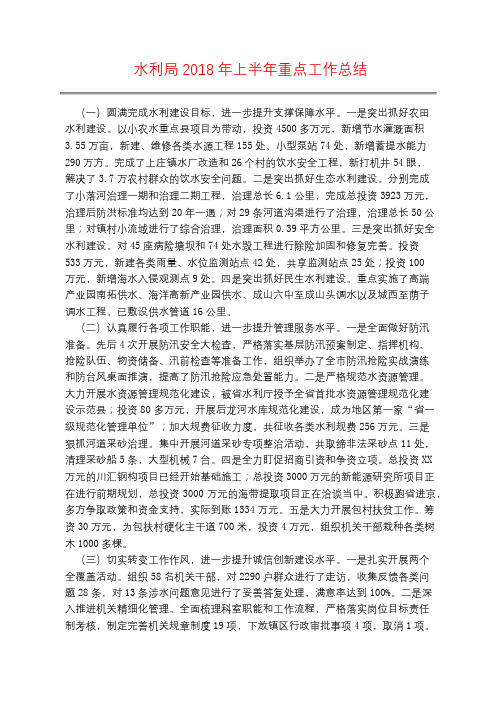

水利局2018年上半年重点工作总结(一)圆满完成水利建设目标,进一步提升支撑保障水平。
一是突出抓好农田水利建设。
以小农水重点县项目为带动,投资4500多万元,新增节水灌溉面积3.55万亩,新建、维修各类水源工程155处、小型泵站74处,新增蓄提水能力290万方。
完成了上庄镇水厂改造和26个村的饮水安全工程,新打机井54眼,解决了3.7万农村群众的饮水安全问题。
二是突出抓好生态水利建设。
分别完成了小落河治理一期和治理二期工程,治理总长6.1公里,完成总投资3923万元,治理后防洪标准均达到20年一遇;对29条河道沟渠进行了治理,治理总长50公里;对镇村小流域进行了综合治理,治理面积0.39平方公里。
三是突出抓好安全水利建设。
对45座病险塘坝和74处水毁工程进行除险加固和修复完善。
投资533万元,新建各类雨量、水位监测站点42处,共享监测站点25处;投资100万元,新增海水入侵观测点9处。
四是突出抓好民生水利建设。
重点实施了高端产业园南拓供水、海洋高新产业园供水、成山六中至成山头调水以及城西至荫子调水工程,已敷设供水管道16公里。
(二)认真履行各项工作职能,进一步提升管理服务水平。
一是全面做好防汛准备。
先后4次开展防汛安全大检查,严格落实基层防汛预案制定、指挥机构、抢险队伍、物资储备、汛前检查等准备工作,组织举办了全市防汛抢险实战演练和防台风桌面推演,提高了防汛抢险应急处置能力。
二是严格规范水资源管理。
大力开展水资源管理规范化建设,被省水利厅授予全省首批水资源管理规范化建设示范县;投资80多万元,开展后龙河水库规范化建设,成为地区第一家“省一级规范化管理单位”;加大规费征收力度,共征收各类水利规费256万元。
三是狠抓河道采砂治理。
集中开展河道采砂专项整治活动,共取缔非法采砂点11处,清理采砂船5条,大型机械7台。
四是全力盯促招商引资和争资立项。
总投资XX万元的川汇钢构项目已经开始基础施工;总投资3000万元的新能源研究所项目正在进行前期规划,总投资3000万元的海带提取项目正在洽谈当中。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==关于水利局201X年上半年的工作总结水利局201X年上半年工作总结半年来,在县委、县政府的正确领导下,在上级水利部门和有关部门的指导和大力帮助下,水利局党委以“三个代表”重要思想为指导,按照县委、县政府“工业强县、项目支撑、城市牵动、体制创新”总体发展思路,牢固树立科学发展观,创造性地开展工作,较好地完成了上半年各项工作。
同时,不断加强内强素质外树形象建设,政治文明、精神文明取得了显著成绩。
一。
紧紧围绕县委、县政府的中心工作,以科学发展观为指导,大力开展工作,较好的完成了上半年各项水利工作。
半年以来,我们认真贯彻了“项目支撑、设计先行、转变机制、精品工程、突出重点、领先水平”的水利发展思路,采取强有力的措施,扎实工作,取得了水利工作的骄人业绩。
1。
重点工程建设工作瓦房店水库除险加固工程。
瓦房店水库除险加固第二期工程于4月中旬开始施工建设,已完成的工程有:大坝坝坡填筑11.0万立方米;迎水坡抛石0.35万立方米;输水洞进、出口闸门及洞身维修;闸门及启闭机洞身环氧树脂砂浆修补;防汛调度办公楼正在施工。
于红河护岸治理工程。
第一期工程于201X年10月开始施工建设,工程治理长度4公里;第二期工程于201X年3月开始施工建设,完成浆砌石0.8万立方米,基础开挖0.8万立方米,土方回填1.2万立方米,河床清淤1.0万立方米。
2。
农田基本建设“大禹杯”竞赛工作今年以来,全县农田基本建设大禹杯竞赛工作,牢固树立以人为本,构建和谐社会的科学理念,本着科学开发、合理利用自然资源的原则,围绕产业开发和经济发展确定大禹杯竞赛活动的主攻方向,大力兴建小型水源工程,实施饮水安全工程,加快中小型水库除险加固速度和河道治理工程,以水土保持小流域治理为中心,强化生态环境建设,全面开展农田基本建设大禹杯竞赛活动。

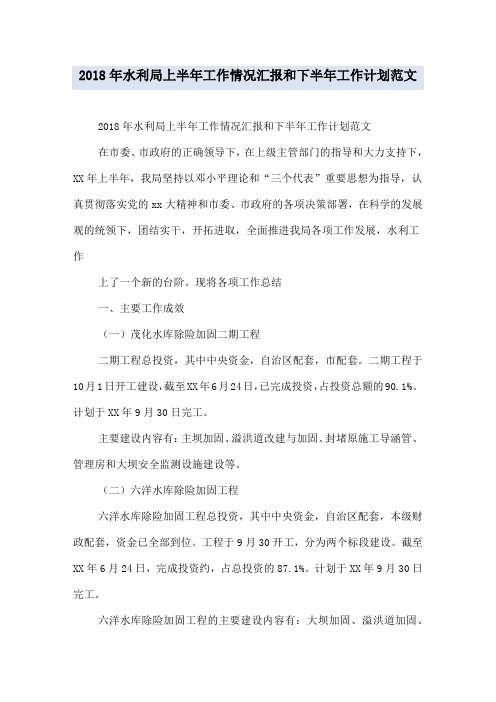

水利局2018年上半年工作总结及下半年工作计
划
2018上半年,在市水利局的正确领导和有关部门的大力支持下,全处干部职工始终围绕“创收、协调、维护”这一工作主线,精诚团结,群策群力,攻坚克难,扎实工作,圆满地完成了上级交办的各项工作任务,开创了水利管理工作新局面。
一、2018上半年工作总结
(一)注重开源节流,抓创收保运转。
我处的经济来源原来主要靠虾
池租金、内滩养殖租金、盐场维护费三部分组成。
由于盐场维护费自2018年开始已停止征收。
现在主要靠虾池租金和内滩养殖租金两块收入。
为弥补经费短缺问题,我处一方面积极发动员工涵养费源,抓好征收工作,做到应收尽收;另一方面,积极策划项目,广辟渠道,想方设法向上争取补助资金。
2018上半年度总收入16.3万元(虾池养殖收入4.4万元;内滩养殖收入11.9万元)。
市财政局国债五期海堤除险加固已下拨17万元。
(二)注重监管服务,抓协调促稳定。
我处所管理的水利工程涉及到三个区、五个镇、十X大项目的思想,积极协调建设单位完善施工方案,切实做到既保证了工程质量,又维护了单位的合法权益,受到建设单位和当地群众的一致好评。
3、全力以赴抓好维稳。
设立宣传栏、警示牌等,对工程周边群众开展广泛宣传,有效地提高群众有关涉水法律意识。
一方面,保证
- 1 -。

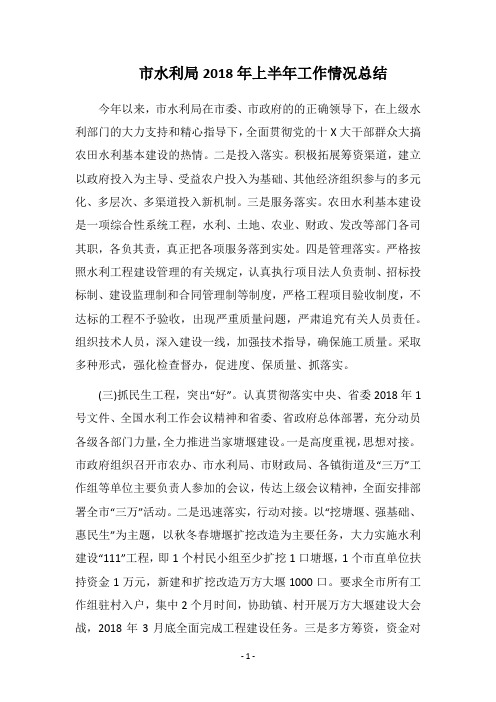

2018年水利局上半年工作情况汇报和下半年工作计划范文2018年水利局上半年工作情况汇报和下半年工作计划范文在市委、市政府的正确领导下,在上级主管部门的指导和大力支持下,XX年上半年,我局坚持以邓小平理论和“三个代表”重要思想为指导,认真贯彻落实党的xx大精神和市委、市政府的各项决策部署,在科学的发展观的统领下,团结实干,开拓进取,全面推进我局各项工作发展,水利工作上了一个新的台阶。
现将各项工作总结一、主要工作成效(一)茂化水库除险加固二期工程二期工程总投资,其中中央资金,自治区配套,市配套。
二期工程于10月1日开工建设,截至XX年6月24日,已完成投资,占投资总额的90.1%。
计划于XX年9月30日完工。
主要建设内容有:主坝加固、溢洪道改建与加固、封堵原施工导涵管、管理房和大坝安全监测设施建设等。
(二)六洋水库除险加固工程六洋水库除险加固工程总投资,其中中央资金,自治区配套,本级财政配套,资金已全部到位。
工程于9月30开工,分为两个标段建设。
截至XX年6月24日,完成投资约,占总投资的87.1%。
计划于XX年9月30日完工。
六洋水库除险加固工程的主要建设内容有:大坝加固、溢洪道加固、输水设施加固、新建管理房、安全监测设施、机电及金结工程等。
(三)六洋灌区节水配套改造工程市农业综合开发六洋灌区节水配套改造项目分两个年度实施,第一年度项目于12月30日开工,目前已完成65%左右,完成投资。
其中总干渠加固防渗长度2.19km,已全部完成;东干渠加固防渗长度2.49km,已完成1.8km;东一支渠加固防渗长度4.96km,已完成2.5km。
(四)农村饮水安全项目建设情况我市共有XX年中央预算内第一批投资的农村饮水安全项目41项,总投资1903.,其中中央预算内资金,地方配套467.,受益人口3.59万人。
工程于XX年4月30日下达投资计划,5月30日开工建设,目前已完成投资,计划于9月底前全部完成。
(五)项目前期工作成绩显著完成41项农村饮水安全工程技施设计工作;完成11项学校饮水安全工程初步设计;2、完成分水水库、佛子湾水库除险加固工程申报、审批工作,该两项工程计划投资分别为和。
市水利局2018年上半年工作情况总结今年以来,市水利局在市委、市政府的的正确领导下,在上级水利部门的大力支持和精心指导下,全面贯彻党的十X大干部群众大搞农田水利基本建设的热情。
二是投入落实。
积极拓展筹资渠道,建立以政府投入为主导、受益农户投入为基础、其他经济组织参与的多元化、多层次、多渠道投入新机制。
三是服务落实。
农田水利基本建设是一项综合性系统工程,水利、土地、农业、财政、发改等部门各司其职,各负其责,真正把各项服务落到实处。
四是管理落实。
严格按照水利工程建设管理的有关规定,认真执行项目法人负责制、招标投标制、建设监理制和合同管理制等制度,严格工程项目验收制度,不达标的工程不予验收,出现严重质量问题,严肃追究有关人员责任。
组织技术人员,深入建设一线,加强技术指导,确保施工质量。
采取多种形式,强化检查督办,促进度、保质量、抓落实。
(三)抓民生工程,突出“好”。
认真贯彻落实中央、省委2018年1号文件、全国水利工作会议精神和省委、省政府总体部署,充分动员各级各部门力量,全力推进当家塘堰建设。
一是高度重视,思想对接。
市政府组织召开市农办、市水利局、市财政局、各镇街道及“三万”工作组等单位主要负责人参加的会议,传达上级会议精神,全面安排部署全市“三万”活动。
二是迅速落实,行动对接。
以“挖塘堰、强基础、惠民生”为主题,以秋冬春塘堰扩挖改造为主要任务,大力实施水利建设“111”工程,即1个村民小组至少扩挖1口塘堰,1个市直单位扶持资金1万元,新建和扩挖改造万方大堰1000口。
要求全市所有工作组驻村入户,集中2个月时间,协助镇、村开展万方大堰建设大会战,2018年3月底全面完成工程建设任务。
三是多方筹资,资金对- 1 -。
市水利局2018年上半年工作总结字(一)强化措施推进精细落实。
2月1日召开市直水利系统“工作落实年”暨党风廉政建设工作会议,贯彻落实全市改进作风狠抓落实动员大会和市政府全体(扩大)会议精神,以学创活动为动力,精细落实为主线,绩效管理为手段,全面争优为目标,推行台账式管理,狠抓落实,硬账硬结。
一是全面实行绩效管理。
出台了《市水利局**年工作落实年绩效考核实施办法》,采取定性与定量相结合、动态管理与量化测评相结合的方法,推行“红绿牌”警示制度和双百分制量化考核制度,每月一测评、每季一小结、半年一评比、年终结硬账,把绩效测评结果作为各科室和机关干部实绩考核、即时记功和行政问责的重要依据,实行刚性化绩效管理。
二是全面实行台账式管理。
按照“年初建账、季度对账、半年查账、年底交账”的要求,对各科室和每名机关干部实行台账式管理,每月对照路线图督查各科室、各岗位的工作任务落实情况,对未按时间节点和标准要求推进落实的,下发“督办通知单”抓紧落实,年底按照台账结果对各科室和机关干部进行考评。
三是全面实行路线图管理。
根据既定的目标任务和职能职责,对23项重点工作和126项日常工作逐项量化细化具体化,制定了路线图和时间表,采取“挂图作战,列表推进”方式,以目标倒逼责任、时间倒逼进度、实绩倒逼作风,确保各项工作有序有效推进,在全市“学创”活动、“三查一促”等工作中,精细落实作出了表率,提质提效树立了榜样。
(二) 迅速掀起“学创”活动热潮。
全面贯彻落实全省学创活动电视电话动员会议精神,局党委中心组举行“学习十八大,服务‘两个中心、四个襄阳’建设”主题学习8次,组织基层党支部书记专题培训5次,举办市直水利系统十八大专题讲座17次,市水利局代表队作为唯一的市直部门荣获全市党风廉政法规知识竞赛第一名。
半年来,通过个人自学、夜校学习、周末学习、网上学习、座谈交流、专题研讨等多种形式,催发全系统党员干部职工“比学习、强素质,比创新、看实绩,比工作、看贡献,比团结、看和谐”的新风尚,全系统树立了“全员建设者”理念,凝聚了精神力量,形成了强大气场。
---------------------------------------------------------------范文最新推荐------------------------------------------------------ 市水利局2018年上半年工作总结市水利局XX年年上半年工作总结今年以来,在市委、市政府的正确领导下,在市人大、市政协的监督下,在上级业务主管部门的悉心指导下,我局认真学习贯彻邓小平理论、三个代表重要思想、党的十六届五中全会精神,坚持科学发展观,围绕跨三步、翻三番,全面建设小康社会宏伟目标,大力实施治水兴市战略,扭住建设初级水利化、水保水产产业化、水电农村电气化、水利执法规范化、机关管理制度化奋斗目标,围绕抗旱夺丰收、防汛保平安、兴业促发展的工作思路,坚持大、中、小、微并重,国家地方、集体、个人一起上,着力改善农业生产条件、农民生活条件和城乡生态条件,出色完成了市委、市政府和省水利厅下达的工作目标任务,做到时间过半,任务过半。
现将上半年主要工作及下步工作打算报告于后:一、主要工作XX年年上半年,我局牢固树立发展至上,乘势而上,项目跟上的观念,努力吃透政策,抢抓机遇,推动各项工作有效开展。
(一)抓好工程建设,着力改善水利基础条件我市以参加全省水利建设李冰杯竞赛活动为动力,针对农村税费改革取消两工新情况,调整工作思路,大胆探索实践,采取政府引导、政策优惠、技术支持、利益保护等措施,形成农户自主办水利、1 / 17村民自治办水利、业主开发办水利等农田水利建设的新机制。
去冬以来,全市实施户办水利6000余处,村民自治办水利536处,业主开发办水利103处。
在水利工程建设中,坚持推行三制,加强建设管理,工程建设进度快、质量好。
一是牢固树立发展至上、乘势而上、项目跟上的观念,吃透政策,抢抓机遇,选准项目,扭住渠江广安段堤防二期工程、升钟水库武胜灌区工程、七一水库终期规模工程、万家沟及天池湖水库渠系配套工程等,做好项目前期工作,有针对性积极开展对上争取工作。
市水利局2018年上半年工作总结及下半年工作安排2018年,是贯彻党的十九大精神的开局之年,改革开放40周年,决胜全面建成小康社会、实施“十三五“规划承上启下的关键一年。
为了全面总结上半年工作成效,科学安排下半年工作任务,根据《关于报送年中工作会议材料的通知》(皖水明电〔2018〕33号),现将主要情况汇报如下:一、上半年工作总结一是防汛工作扎实推进。
落实防汛抗旱责任制,重要堤防、涵闸、泵站等防洪工程建立汛前安全检查责任卡。
开展汛前安全检查和隐患整改,目前,上六坊等重要隐患主体工程已完成并落实应急预案。
修订和完善各类防汛抗旱预案,重点启动64项“一河、一圩、一库“防汛抢险预案编制审批工作,目前已全部完成文本编制和审批。
抓好在建工程安全度汛,对影响度汛安全的的西淝河泵站、高塘湖泵站、石涧湖泵站、大涧沟泵站等工程进行重点调度和管理,目前已全部完成堵口复堤,督促建设单位落实工程度汛方案和安全度汛措施。
做好物资储备和应急队伍培训演练,据统计,全市储备防汛物资草袋万条、麻袋万条、编织袋万条、编织布万平米,砂石料17000吨等,总价值约2800万元;组建市、县(区)级防汛抢险队伍105支,其中:市级3支,300人、机动队伍102支,5305人;全市计划开展培训演练1370人,实际已完成1761人。
全市远程视频监控点、防汛计算机网络、视频会议系统已完成检修和维护;有关县区已完成水库自动测报系统检修、养护。
二是重点工程进展顺利。
2018年在建项目有4个,工程总投资亿元。
XX省淮河流域西淝河等沿淮洼治理应急工程我市境内项目批复概算投资亿元,工程于XX年11月开工建设。
高塘湖排涝站、西淝河泵站主体工程于XX年底完工,目前正在进行机组试运行准备工作,累计完成投资亿元;寿县万小河上段治理工程批复工程投资3600万元,工程于XX年8月开工建设,目前3座涵闸主体工程水下部分已完成,计划年底全面完工。
目前正在进行上下游护底护坡建设。
水利局2018年上半年工作总结根据文件要求,现将我局2018年上半年工作完成情况汇报如下:(一)重点工作完成情况1.农村饮水安全巩固提升工程项目。
工程总投资230万元,安排在奕棋镇江村,瑶干村,朱村,黎阳镇傍霞村,新潭镇仙林村,引充村等六个村,解决0.44万人农村饮水不安全问题。
截至5月底,完成江村项目点,瑶干村项目完成主干管建设。
完成总投资100万元,占民生工程考核任务数230万元的43.48%。
计划年底前完成工程任务。
2.农田水利最后一公里项目。
总投资728万元,其中省级补助243万元,区级配套243万元(其中新潭镇的区级配套资金68.5万元由市经开区负责筹集落实),社会投入242万元。
安排全区五个镇实施,治理灌溉面积0.52万亩。
现进入设计招标程序,计划汛期后开工建设,2019年4月底前完成区级验收。
3、黄山市新安江治理工程(屯溪区篁墩段)。
黄山市新安江治理工程(屯溪区篁墩段)为《安徽省灾后水利薄弱环节建设性治理实施方案项目清单》项目,可研报告通过省水利厅技术审查,目前我局已完成可研报批的相关附件,各相关文件电子版已送省发改委农经处初审、待批。
4、屯溪区尤溪生态治理工程。
屯溪区尤溪生态治理工程是区本级项目,由区发改委立项。
在区主要领导三月中旬调研后,立即编制项目建议书申请立项、对接市招管局、编制设计招标文件,5月初完成设计招标,目前设计单位正在编制设计文件。
(二)防汛工作扎实有效从气象预测来看,今年我区气象年景总体偏差,面对今年严峻的防汛抗旱形势,根据区委、区政府、区防指和局领导要求,区防办防汛工作紧紧围绕以人为本,确保人民生命安全这一中心,立足于防大汛、抗大洪、抢大险、救大灾,精心部署,扎实工作,从早、从严、从实做好各项防汛准备工作,重点抓好水库山塘、地质灾害、危房、城区内涝点及沿河低洼村庄、学校学生度汛安全。
印发《屯溪区防汛工作资料汇编》和《屯溪区防汛隐患点一点一预案汇编》,确保每个防汛隐患点一个简介、一支队伍、一批物资、一项措施,确保汛期出现险情能有案可依,快速有效。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!
== 本文为word格式,下载后可方便编辑和修改! ==

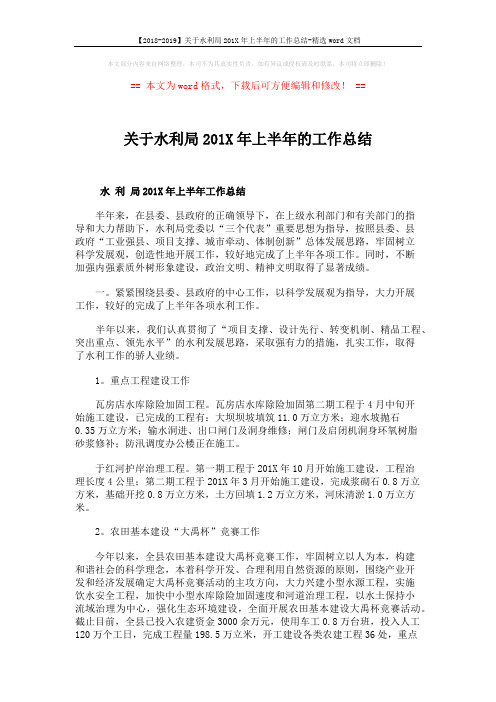

水利局201X年上半年工作总结
课件公文
水利局201X年上半年工作总结
1、防汛抗旱工作常抓不懈
防汛抗旱工作始终是我局工作中心,我们坚持“常抓不懈,有备无患”的方针,立足于“防大汛、抗大旱、救大灾”,做到早准备、早检查、早落实。
(1)严格落实各级首长责任制。
5月2日召开全县201X年防汛抗旱工作会议。
鉴于人事变动,及时调整充实了防汛抗旱指挥部组成人员,编制并印发了防汛
工作手册,落实了防汛抗旱责任制。
(2)切实做好汛前检查。
对全县水利设施、在建工程特别是小水库、杭丰两河
等进行认真检查,形成了“一乡一单”,注重落实整改,调整充实各类防汛物
资设备,确保全县201X年安全度汛。
(3)及时修订完善各类应急预案。
使其具有科学性、针对性、指导性和可操作性。
(4)加强防汛会商和防汛值守。
5月1日进入汛期后,我局严格执行防汛纪律,加强防汛会商,坚持24小时领导带班和值班制度,加强信息报送,确保防汛抗旱信息上传下达,确保政令畅通。
(5)全面完成灾后水利水毁修复工程,确保今年安全度汛。
2、河长制工作有序推进
在全县范围内全面推行河长制,以舒办发〔201X〕24号文件出台了《舒城县全
面推行河长制工作方案》,确保在201X年9月底前,建成县、乡(镇)、村三级河长制体系。
到2020年,河湖管理保护规划体系全面建立;部门联治、社会共治的管理保护机制基本形成;杭埠河、丰乐河、杭北干渠、舒庐干渠等主
要河流、渠系及水生态保护体系基本建成;全县水资源得到有效保护,水污染
得到全面遏制;河流基本生态流量得到保障;城乡黑臭水体基本消除,水环境
治理取得明显成效。
3、水政、水资源管理及河道采砂工作
(1)水行政执法工作
坚持把水行政执法工作与水资源管理、水行政审批、水利工程管理工作紧密结合,围绕“依法行政,依法治水”这一中心,牢固树立“服务”理念,加强水
政执法队伍建设,加大执法力度,努力提高水行政执法水平和依法管理水事活
动的能力,依法公开行政权力清单,规范水行政许可行为。
(2)开展河道采砂管理工作
全县积极开展河道采砂集中整治工作,今年3月19日,研究成立了以县长为组长、常务副县长等为副组长的全县砂石开采秩序专项整治工作领导组,及时
出台和发布了《舒城县砂石开采秩序专项整治工作方案》和《舒城县关于严厉
打击非法开采砂石违法犯罪行为的通告》。
通过这次整治,全县共撤离、拆除
各类采砂机具120多台套,拆除采砂配套设施及建筑物80多处,取缔非法采砂点60多处。
目前向公安机关移送涉嫌违法开采砂石犯罪的案件有3起,通过专项整治,我县河道采砂管理秩序有了明显好转。
(3)水资源管理工作
开展水资源管理工作论证制度,已编制完成《舒城县十三五水资源消耗总量和
强度双控工作方案》;正在抓紧编制《舒城县水资源综合规划》、《十三五节
水型社会规划》;依法规范取水许可审批制度;加强计划用水和定额管理,
逐步完善重点取水户一户一档工作,开展水功能区达标建设工作,加强水质监测;从严控制入河湖排污总量;加强饮用水水源保护,开展饮用水水源达标地
建设,建立水资源管理考核制度。
二、重点水利工程建设情况
(一)中小河流治理项目
1.朱槽沟河治理工程陈绪宕闸~河口段河道治理长度4.6km,总投资2300
万元。
截止目前,完成投资额1900万元,占总投资额约82.6%。
2.龙潭河治理工程(将军宕~河口段)河道治理长度10.0km,总投资2630万元。
截止目前已完成投资额2080万元,占总投资额约79%。
3.丰乐河(林安~芦柴堰段)河道治理工程,治理长度8.1km,投资2520万元,截止目前已完成投资额1120万元,占总投资额约39.3%。
4.龙潭河(阙店河)治理工程,治理长度14.52km,投资4120万元。
4月底开工。
截止目前已完成投资额888万元,占总投资额约21.6%。
5. 舒城县中小河流薄弱环节治理三年计划工程项目张母桥河等7条中小河流治理工程。
工程设计已通过招标,正在进行工程设计中。
其中:舒城县张母桥
河治理工程(张母桥小河口~凌家渡大桥段)已完成初设评审;。
