混凝土汽车坡道防滑面层施工
- 格式:docx
- 大小:19.33 KB
- 文档页数:3

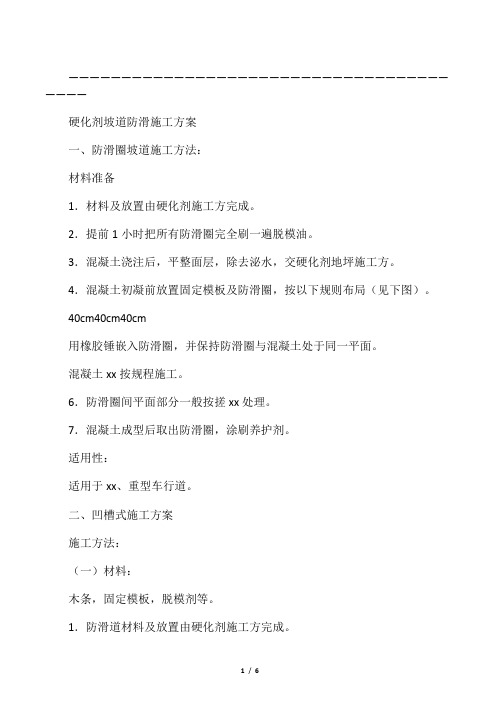

————————————————————————————————————————硬化剂坡道防滑施工方案一、防滑圈坡道施工方法:材料准备1.材料及放置由硬化剂施工方完成。
2.提前1小时把所有防滑圈完全刷一遍脱模油。
3.混凝土浇注后,平整面层,除去泌水,交硬化剂地坪施工方。
4.混凝土初凝前放置固定模板及防滑圈,按以下规则布局(见下图)。
40cm40cm40cm用橡胶锤嵌入防滑圈,并保持防滑圈与混凝土处于同一平面。
混凝土xx按规程施工。
6.防滑圈间平面部分一般按搓xx处理。
7.混凝土成型后取出防滑圈,涂刷养护剂。
适用性:适用于xx、重型车行道。
二、凹槽式施工方案施工方法:(一)材料:木条,固定模板,脱模剂等。
1.防滑道材料及放置由硬化剂施工方完成。
2.提前1天把所用木条完全浸泡于水中。
3.混凝土浇注后,平整面层,除去泌水,交硬化剂施工方。
4.混凝土初凝前放置固定模板及膨胀后的木条。
5.用橡胶锤嵌入木条,并保持防滑木条与混凝土处于同一平面。
混凝土初凝后硬化剂按规程施工。
6.防滑木条间平面部分一般按搓毛或光面处理。
7.混凝土成型后取出木条,涂刷养护剂并用切割机修平整各表面。
5.————————————————————————————————————————电话:手机:————————————————————————————————————————2015020凹槽式防xx道地面截面示意图(mm)(二)材料:油墨、线绳、切割机、高级水泥砂浆等。
1.混凝土耐磨层处理完工后第2天,用绳沾墨弹出切割线。
2.按线切割宽2cm,深2cm,缝间距15cm。
3.切割完成后,清理干净缝内杂物,用高强水泥填充至离表平面1cm处。
4.清理干净整个坡道,以备验收。
适用性:适用于xx、重型车行道。
三、防滑xx施工方案材料:xx抹子施工方法:材料及施工由硬化剂施工方负责。
1.混凝土浇注后,平整面层,除去泌水,交硬化剂施工方。
2.硬化剂经压实、打抹等工艺后,在适当软硬度使用拉纹抹子沿一定方向拉纹。
沥青砼上面层(抗滑表层)试验段施工方案一、施工前准备工作在进行沥青砼上面层(抗滑表层)试验段的施工前,需进行全面的准备工作,以确保施工顺利进行。
主要包括以下几个方面:1.材料准备:确保所需的沥青、砼等材料质量合格,符合相关标准要求。
同时,保证施工所需的辅助材料和设备完好,以免影响施工质量。
2.人员培训:对参与施工的人员进行必要的培训,确保他们了解施工方案、操作规范以及安全注意事项。
3.现场准备:检查施工现场的平整度及排水情况,确保施工条件符合要求。
同时,设置施工区域标志和安全警示标志,确保施工期间安全有序。
4.施工方案制定:制定详细的施工方案,包括施工工序、施工方法、施工时间计划等,以确保施工按计划进行。
二、施工工艺及方法在进行沥青砼上面层(抗滑表层)试验段的施工过程中,需遵循以下工艺和方法:1.基层处理:首先对基层进行清理和修补,确保基层表面平整、无积水和裂缝,并达到相应的强度要求。
2.底层施工:在基层上铺设沥青混凝土底层,经过压实和养护后,形成坚固的基础。
3.抗滑表层施工:在底层完成后,铺设抗滑表层的沥青砼,采用机械方法进行摊铺,再经过压实和养护,以确保表层平整、耐磨并具有良好的抗滑性能。
4.验收:在施工完成后,进行抗滑表层的验收工作,检查表层的厚度、平整度、抗滑性能等指标,确保施工质量符合要求。
三、施工注意事项在沥青砼上面层(抗滑表层)试验段的施工过程中,需特别注意以下事项:1.环境条件:在施工过程中,需留意天气变化,避免在雨雪天气或温度过高的环境下施工,以免影响施工质量。
2.施工安全:严格遵守施工现场的安全规定,确保施工人员和设备的安全。
同时,注意施工区域的交通安全,避免发生交通事故。
3.施工质量:在施工过程中,需严格按照施工方案执行,确保施工质量符合相关标准和要求。
任何发现的质量问题应及时进行整改和处理。
四、施工结束及验收在完成沥青砼上面层(抗滑表层)试验段的施工后,需进行终验工作,并做好档案整理工作。
混凝土路面面层施工方案
一、施工准备:
1.确定施工区域和施工范围,并根据道路设计要求进行详细测量和标志。
2.进行土质地基处理,清除表层杂物和松散土,确保路面基础平整、坚硬且无积水。
二、施工工艺:
1.倒扁式施工工艺:首先将混凝土预拌料放入搅拌车中搅拌均匀,然后用卡车输送到施工现场,通过泵车封闭输送至工作面上,再利用摊铺机进行摊铺,然后使用铣刨机进行平整处理,并及时养护。
2.高抗裂纤维混凝土:在混凝土搅拌中添加一定比例的高强度纤维材料,可增加混凝土的抗裂性能和耐久性。
三、施工方法:
1.混凝土搅拌:选用合适的搅拌设备进行混凝土搅拌,控制好搅拌时间和搅拌强度,确保混凝土质量。
2.路面预处理:在浇筑混凝土前,首先对路面进行预处理,如清洗、加温、喷涂隔离剂等,以提高混凝土与基层的附着力。
3.混凝土铺设:在摊铺机的辅助下,将混凝土均匀摊铺在基层上,注意保持混凝土的均匀性和厚度一致性。
4.平整处理:使用铣刨机进行路面表面的平整处理,除去混凝土表面的砂浆和不平整部分。
5.养护措施:及时进行混凝土养护,如覆盖保温层、喷水养护等,以提高混凝土强度和耐久性。
四、施工条件:
1.温度要求:混凝土浇筑的环境温度应在5℃以上,夏季高温时应注意降低混凝土温度。
2.控制施工时间:避免在雨天、强风天气或寒冷的天气进行施工。
3.施工机械要求:保证搅拌机、摊铺机、铣刨机等施工机械设备的运行良好,确保施工顺利进行。
以上就是混凝土路面面层施工方案的主要内容。
在实际施工中,还需要根据具体情况评估施工风险,并采取相应的施工措施和安全措施,以保证施工质量和工期的完成。
车库耐磨防滑坡道施工方案一种耐磨防滑坡道施工工法,其特征在于该工法包括以下步骤哦,所涉及比例均为重i1(比:1)1)混凝土基层清理:首先测试施工区域地面含水率,当含水率低于5%时开始施工并保持干燥,清除表面浮浆,将混凝土基层面垃圾杂物、浮浆和突出的颗粒等全部清理干净;将地面凸出物磨平或铲平;2)涂基层处理剂:依照1.5—2.5:1的比例将无溶剂型环氧树脂及固化剂充分搅拌均匀形成荃层处理剂;将搅拌好的基层处理剂送至施工区域内涂布;施工气温必须保持在不低于5℃;施工中发现沙粒或杂质应立即去掉;3)底涂层施工:施工要求同步骤2),在基层处理剂上至少涂刷两遍界面剂,在界面剂表面再刮涂两遍中涂砂浆层,待中涂砂浆层固化后将其表面打磨一次;4) 涂刷高强腻子层:依照1:1.5—2,5比例将将无溶剂型环氧树脂及固化剂充分搅拌均匀,材料混合后,将腻子粉料缓慢加入,腻子粉料与混合料的比例1—2:1,并搅拌均匀;将搅拌均匀的材料送到施工区域内,均匀涂布在中涂砂浆层表面;待高强腻子层1A1化后将其表面打磨一遍;5)耐磨防滑胶料施工:将高强腻子层打磨之后,在地面指定区域内弹分格线贴防污胶带;依照4-6:1比例将无溶剂型环氧树脂及固化剂充分搅拌均匀;材料混合后,依混合料:多角金刚砂=1:2.5-3.5比例将多角金刚砂缓慢加入,并搅拌均匀制得耐磨防滑胶料;涂布耐磨防滑胶料时先全面做一层披棱层,在披似的同时将多角金刚砂均匀的撒在已经批过的地面上,进行拍打、挤压,使表面毛糙;待其固话后进行打磨、修整不平处、去除刀疤,对误差较大的地方再进行批刮、打磨,之后进行养护;6)收口罩面层处理:待耐磨防滑胶料施工结束且达到75%强度后,采用照光漆、无溶剂型环氧树脂、固化剂混合,混合比例为翠光漆;无溶剂型环氧树脂、固化剂=5:5::1,充分搅拌均匀,形成耐磨面漆,混合时应将固化剂、翠光漆向无溶剂型环氧树脂中央倒入,混合均匀后再用滚筒进行整体滚涂,涂刷2至3遍;7)光而带涂饰施工:待耐磨面漆凝固后,之后依照无溶剂型环氧树脂、固化剂二5:1比例混合成涂料,并充分搅拌均匀涂布;涂布面材料时,首先进行封闭式批平,待干燥后将材料均匀涂布,自动流平,达镜面效果;8)保养:1.上述步骤全部完成后,对耐磨防滑坡道进行保养。
在车库的出入口一般会做一些防滑处理,特别对于雨雪天气,可以起到保护车辆的作用。
因此在车库装饰工程中比较关键的一部分就是止滑坡道的施工了,下面我们来具体看看施工的工序有哪些。
一、施工步骤:
(1)基面处理:清理原地面油污与杂质,修补孔洞、地面打磨平整。
(2)底层施工:整体滚涂渗透底涂,渗入混凝土并封闭毛孔,使混凝土地面牢固整合。
(3)抗压层施工:底涂干燥后整体批刮黄色止滑抗压中层;待不粘脚后按设计划线并粘贴美纹纸。
(4)防滑层施工:整体喷涂绿色或其他颜色防滑面层。
(5)保护层施工:防滑层初凝时揭去美纹纸,防滑层干燥时滚涂或喷涂专用罩光剂。
二、施工工艺:
①防水处理: 地面需已做好防水处理;
②素地处理:依素地状况做好打磨、修补、除尘;
③环氧底漆:采用渗透性及附着力特强环氧底漆滚涂一道 ,增强表面附着力;
④环氧中涂:将环氧树脂加入适量的石英砂,用镘刀将其均匀涂布数道;
⑤环氧批土:依实际需要施工数道,要求达到平整无孔洞,无批刀印及砂磨印为准;
⑥环氧面漆:滚涂环氧面漆,完工后整体地面光亮洁净, 颜色均一,无空鼓;
⑦施工完成: 24小时后方可上人, 72小时后方可重压。
( 25°C为准,低温开放时间需适度延长)
在车库中进行止滑坡道的施工需要根据地面的实际情况,制定不同的施工方案。

坡道建设的详细施工步骤
1. 坡道设计
- 首先,确定坡道的用途和功能,例如是用于车辆进出还是行
人通行。
- 根据使用需求,确定坡道的长度、宽度和坡度。
- 考虑到坡道的安全性和易用性,选择合适的材料和施工方式。
- 进行坡道的详细设计,包括平面布置、纵断面和横断面设计。
2. 地面准备
- 清理坡道所在区域的地面,确保表面平整,并清除障碍物和
杂草。
- 若需要,进行地面平整和压实处理,确保坡道的基础坚实。
3. 坡道基础
- 根据设计要求,进行坡道基础的施工。
常用的基础方式包括
混凝土浇筑或砖石铺设。
- 确保基础的强度和稳定性,以支撑坡道的使用。
4. 坡道面层
- 根据设计选择合适的坡道面层材料,如沥青、混凝土或砖石铺设。
- 进行坡道面层的施工,确保平整度和防滑性。
- 若需要,对坡道面层进行养护和保养,以延长使用寿命。
5. 安全设施
- 根据需要,安装坡道的安全设施,如护栏、标志牌和照明设备。
- 确保安全设施的合规性和可靠性,以提供良好的使用环境。
6. 检查和验收
- 在施工完成后,进行坡道的检查和验收。
- 检查坡道的质量和安全性,确保符合设计要求和相关标准。
- 如有问题或不合格部分,及时进行修复和改进。
7. 养护和维护
- 对坡道进行定期养护和维护,包括清洁、修复和保养。
- 处理坡道上的积水、杂草和损坏问题,确保其长期可用。
以上是坡道建设的详细施工步骤,根据设计要求和安全标准进行施工,能够确保坡道的质量和安全性。

汽车坡道防滑混凝土面层施工技术摘要:汽车坡道经过几年的运行后,会存在一定程度的路面破损,为此,为提高路面的耐久性,决定使用抗滑、降噪的沥青混凝土进行施工,选取测试断面为1000米,起始桩为K68+000~K69+000。
从上到下,路面的结构形式是:4 cm 抗滑降噪沥青混凝土+乳化沥青粘层+5 cm中粒式沥青混凝土+1 cm同步碎石封层+乳化沥青透层。
关键词:汽车坡道;防滑混凝土;施工技术一、防滑车道特点(1)耐磨损,抗压,抗冲击,能有效地提高路面的使用寿命。
(2)具有良好的防滑性能,平顺、舒适,无振动。
(3)图案设计美观,有很好的导向作用,既能吸引眼球,又能使周围的环境变得美观。
(4)减少汽车的运行噪声,提高汽车的运行环境。
(5)具有良好的排水特性,可以减少甚至消除飞溅水和水雾,提高在下雨时的行驶安全性。
(6)具有良好的耐低温性和耐热性。
(7)表面没有缝隙,不容易剥落,不容易开裂【1】。
二、沥青混合料性能分析(一)最佳油石比的确定在完成了生产配合比级配后,可以对生产配合比级配中的最优沥青掺量进行了马歇尔实验,并依据生产配合比级配对结构进行了调整,对油石比、油石比±0.3%的三种掺量进行了优化。
在三种不同的油、石比例的混合料都能达到技术指标的情况下,所用的沥青是最优的油石比例。
若有一项达不到技术要求,则需对沥青用量进行适当的调整。
因此,可以从沥青混合料级配的角度出发,对其进行合理的选型。
因此,对上述三种油石混合料的性能进行了测试,其测试结果都满足了技术指标,可以将试验区的配比确定为实际生产的配比。
考虑到该区域温度偏高,在高温作用下,沥青路面容易发生“溢油”现象,将油石比例控制在4.7%-5.0%,并将其作为生产配合比的最优值。
(二)沥青混合料性能验证以产品级配率和油石比为4.9%,对沥青混合料的性质进行了检验。
采用小型搅拌机试拌,选择马歇尔试样和车辙试样,测试各种性能。
该产品的各项性能指标符合工艺指标,是一种比较理想的产品【2】。

汽车坡道面层做法优化汽车坡道面层是道路交通基础设施中的重要组成部分,对汽车行驶安全和舒适性有着重要影响。
因此,汽车坡道面层的施工质量和做法选择对道路交通的正常运行至关重要。
为了优化汽车坡道面层的施工做法,以下提出几点建议。
首先,为了保证汽车坡道面层的施工质量,应在施工前进行充分的勘察和设计。
勘测人员应根据当地的地质环境、气候条件以及交通流量等因素,合理选择道路坡度和宽度,并进行设计。
同时,施工单位也应选择合适的施工队伍和设备,确保施工过程中的顺利进行。
其次,在汽车坡道面层的材料选择方面,应注重使用高质量的材料。
特别是在面层材料上,应选择耐磨、耐水和防滑的材料,以确保汽车行驶过程中的安全性。
此外,对于坡道旁边的边沟和排水设施,也应选择合适的材料和设计,以避免泥水堵塞和水浸等问题的发生。
第三,施工过程中应注重施工工艺和施工质量的控制。
如施工队应严格按照施工图纸和技术要求进行施工,保证每一道工序的施工质量和环节的衔接。
例如,面层施工前应确保底层的压实度达到要求,防止因底层变形导致面层损坏和起泡等问题的发生。
此外,施工中应注意施工现场的环保管理。
包括合理安排施工进度,避免夜间施工和施工噪音对周边居民的影响;合理处理施工废弃物,防止对环境造成污染;加强施工现场的安全管理,确保施工人员的安全。
最后,施工验收和后期维护也是优化坡道面层做法的重要环节。
施工完毕后,应进行全面的验收工作,确保施工质量的合格。
在施工验收合格之后,还应加强对坡道面层的日常维护工作,及时处理面层的损坏和松动问题,以延长坡道的使用寿命。
总之,汽车坡道面层的施工做法优化涉及到勘测设计、材料选择、施工工艺控制、环境管理、施工验收和后期维护等方面。
通过合理的施工做法和严格的质量控制,可以保证汽车坡道面层的施工质量和使用寿命,提高道路交通的安全性和运行效率。
地下车库坡道混凝土防滑面层做法
地下车库坡道的混凝土防滑面层是非常重要的,它可以提供车
辆和行人在潮湿或者湿滑条件下的安全性。
以下是一些常见的混凝
土防滑面层做法:
1. 喷涂防滑剂,这是一种常见的方法,通过在混凝土表面喷涂
特殊的防滑涂料或者颗粒,来增加摩擦力,提高防滑性能。
2. 添加颗粒,在混凝土表面铺设时,可以在混凝土表面撒布颗
粒状的防滑材料,如碎石、矿砂等,然后通过压实或者固化来确保
颗粒牢固地粘附在混凝土表面。
3. 使用防滑砂浆,在施工混凝土时,可以采用特殊的防滑砂浆,这种砂浆中通常含有颗粒状的材料,可以增加混凝土表面的摩擦力。
4. 磨砂处理,通过对混凝土表面进行打磨处理,可以使其表面
粗糙化,增加摩擦力,提高防滑性能。
5. 使用防滑地砖或者地板,在一些情况下,可以考虑在地下车
库坡道铺设防滑地砖或者地板,这些材料通常具有较好的防滑性能。
除了以上提到的方法外,还有其他一些专业的防滑处理方法,如橡胶防滑地坪、聚氨酯防滑涂料等。
在选择混凝土防滑面层的做法时,需要考虑到使用环境、预算、施工工艺等多方面的因素,确保选择到适合的防滑处理方法。
同时,在施工过程中,也需要严格按照相关标准和规范进行操作,以确保防滑面层的质量和性能。
混凝土汽车坡道防滑面层
施工
This model paper was revised by the Standardization Office on December 10, 2020
混凝土汽车坡道防滑面层施工
建筑工程中的停车场、货场、仓库、车间等场所的汽车坡道面层不仅要求坚硬耐磨,而且还要防滑,因此对施工提出了特殊的要求。
我们的做法是:①采用混凝土地面硬化剂来提高坡道面层的耐磨性;②采用防滑槽橡胶圈定位模板来放置橡胶圈,因而施工效率与防滑槽位置的准确性均有较大的提高。
其工艺操作要点如下:
(1)清理基层。
(2)弹线先弹设混凝土道牙标高控制线,然后用C30混凝土铺砌道牙,道牙与道牙
之间缝隙控制在15mm左右,用1∶2水泥砂浆填实。
道牙铺设完毕且坐浆用混凝土达到一定强度后,再在道牙上弹出坡道面层混凝土标高控制线和防滑圈位置线。
(3)绑扎钢筋坡道面层混凝土内配置φ8@200mm双层双向钢筋,下层钢筋设砂浆
垫块并绑扎牢固,两层钢筋之间设φ16mm的马凳筋,间距600~900mm,呈梅花形布
置。
(4)施工缝留设坡道面层混凝土分段浇筑,每20m留设1道施工缝。
(5)混凝土浇筑面层混凝土强度等级为C30,石子粒径5~20mm,坍落度控制在
10~14cm。
混凝土浇筑时使用振捣器振实,并用长刮尺找平,用木抹子搓平提浆。
(6)第1次撒布硬化剂混凝土搓平提浆后和初凝之前开始撒布,用量为总量(7kg/m2)的2/3,撒布要力求均匀,不均匀处用扫帚扫匀。
(7)防滑槽橡胶圈放置先将防滑槽橡胶圈定位模板按道牙上的弹线位置予以固定,再把防滑槽橡胶圈通过模板上的预留孔依次压入混凝土内,待一块模板的预留孔压满橡胶圈后,取出模板,移至下一段使用。
(8)第2次撒布硬化剂撒布用量为总量(7kg/m2)的1/3,硬化剂完全吸水后用木抹子搓平压实,然后用铁抹子分3遍压光提浆,最后用塑料扫帚将混凝土表面扫毛。
(9)橡胶圈在混凝土终凝前取出,以混凝土不塌边、不掉角为度。
(10)混凝土固化12h后,在其表面涂刷养护剂,养护时间不少于7d。
养护期间要设置栏杆封闭,并派专人值守,禁止上人、走车。
