超级工程---上海中心大厦施工技术解读一,工程简介:上海中心大厦位于陆家嘴金融中心,是一座集商业、办公、酒店观光为一体的综合性摩天大楼。
建筑总占地面积约为30370㎡,总建筑面积574058㎡,其中地上部分建筑面积,410139㎡,建筑高度:632米。
地下5层,基坑深度,31.4m。
主楼为钢筋混凝土与钢结构组合而成的混合结构体系。
竖向结构包括核心筒和巨型柱,水平结构包括楼层钢梁、楼面桁架、环状桁架、伸臂桁架及组合楼板。
二,施工技术中的重点及措施:,便于32.11m分有效长度2.2用注浆量和注浆压力双控制,以注浆量为主;2.3,后注浆钻孔灌注桩施工工艺:、成孔方式:正循环钻进,反循环清孔;、泥浆制备:采用专用膨润土和外加剂人工拌制;泥浆除砂:ZX-250型泥浆净化装置(除砂机)除砂;、钻头形式:三翼双腰钻加钻具配重;、清孔方式一清泵吸反循环,二清泵吸(气举)反循环;、钢筋安装:预加工成型,直螺纹接驳器连接;、混凝土浇筑:导管法水下混凝土浇筑;、注浆:桩混凝土强度达到C45后,进行桩端后注浆。
2.4,试验与检测:对于基桩100%进行低应变动测、超声波(透射法)、成孔质量(孔深、孔径及垂直度)检测;竖向抗压静荷载试验桩取桩总数的1%,共11根。
3,主楼底板超大体积混凝土一次性浇筑:3.1主楼区域底板为八边形,面积约9370m2,厚度6m;主楼中部有一个电梯井深坑已于前期先行浇筑完成,紧贴地下墙为裙房区底板板厚1.6m,主楼与裙房之间有一条宽3.5m过渡区,板厚由6m过渡到1.6m。
底板面标高均为-25.40m。
3.2,底板混凝土采用C50R90商品混凝土,抗渗等级P12.底板混凝土总量6万m3。
本次浇344.14.24.34.44.55核心筒5.15.269台。
从混凝土泵送设备、混凝土布管工艺、混凝土性能三个方面制定具有针对性的施工方案。
用三一重工混凝土固定泵送系统核心筒高度200m以下用HBT90CH-2135;核心筒高度200m-556m范围用2台备用1台用HBT90CH-2150;核心筒高度556m-632m范围用1台备用1台HBT90CH-2150。
目录1 工程概况 (1)1.1概况 (1)1.2工程参建单位 (1)1.3设计要求 (2)1.4水文地质条件 (3)1.5主楼桩施工质量目标 (4)1.6编制依据 (4)2施工部署及进度安排 (6)2.1施工总体流程 (6)2.2施工进度计划 (6)2.3施工场地布置 (6)2.4设备材料使用计划 (7)2.4.1设备投入计划 (7)2.4.2主要材料计划 (8)3钻孔桩成桩施工 (8)3.1工艺概况 (9)3.2施工工艺流程 (9)3.2.1施工准备 (10)3.2.2测量放样 (10)3.2.3钢护筒制作、埋设 (10)3.2.4泥浆 (11)3.2.5成孔 (12)3.2.6清孔 (13)3.2.7钢筋笼 (13)3.2.9桩孔回填 (14)3.3成桩施工质量控制方法及验收标准 (15)3.3.1 开孔就位 (15)3.3.2 成孔一清 (16)3.3.3 钢筋笼制作、吊放 (18)3.3.4 二次清孔 (19)3.3.5 浇灌水下混凝土 (20)3.4质量故障的预防与应急处理 (20)3.4.1 质量事故的预防 (20)3.4.2 质量故障的应急处理 (21)4 桩端后注浆 (23)4.1桩端后注浆概况 (23)4.2工艺流程 (24)4.3施工步骤 (24)4.3.1预埋注浆管 (24)4.3.2 压浆施工 (26)4.4注浆管畅通保证措施 (29)4.5堵管处理措施 (29)4.6注浆流程 (30)5 桩侧后注浆方案 (30)5.1桩侧后注浆概况 (30)5.2施工工艺流程 (30)5.3施工步骤 (31)6 检验验收计划 (33)6.2原材料 (33)6.3试件计划 (33)7施工质量保证措施 (34)7.1质量保证体系 (34)7.1.1工程质量目标 (34)7.1.2质量保证体系 (35)7.2主要管理人员职责 (35)7.2.1项目经理职责 (35)7.2.2项目生产副经理职责 (36)7.2.3项目工程师职责 (36)7.2.4预算员职责 (36)7.2.5质量员职责 (37)7.2.6资料员职责 (38)8安全文明要求和保证措施 (38)8.1安全文明目标 (38)8.1.1安全生产目标及监测措施 (38)8.1.2文明施工目标 (38)8.1.2 环境目标 (38)8.2安全保障措施 (39)8.2.1安全管理组织 (39)8.2.2安全生产的一般措施 (39)8.2.3现场安全管理措施 (40)8.2.4重点部位风险控制 (40)8.3各分项工程施工安全措施 (41)8.3.2施工机械的管理 (41)8.3.3施工用电安全 (42)8.4消防与治安 (43)8.4.1消防 (43)8.4.2治安 (43)9文明、标化环境保护措施 (44)9.1文明施工 (44)9.1.1周围环境协调 (49)9.2环境技术措施 (51)9.2.1环境保护措施 (52)9.2.2施工中垃圾处理 (54)9.2.3卫生管理 (54)10 附表 (55)上海中心主楼桩基施工专项方案1 工程概况1.1概况上海中心大厦位于上海市浦东新区陆家嘴金融中心区Z3-1、Z3-2地块,拟建场地原为陆家嘴高尔夫球场,紧邻金茂大厦和上海环球金融中心,基地总面积约30368.27平方米(用地红线面积)。

上海中心施工方案上海中心是一座位于上海市浦东新区陆家嘴金融城的摩天大楼,高度632米,是中国和亚洲最高的建筑物之一。
施工方案是建造大楼的详细规划和步骤安排,下面是上海中心的施工方案。
上海中心的施工方案大致分为以下几个步骤:地基工程、结构施工、装饰工程和设备安装。
地基工程是大楼建设的第一步,它包括地下室的挖掘、基坑开挖和土方复填等工作。
由于上海地区地质条件较差,需要特殊考虑地基的稳定性。
首先要进行地质勘测,以确定地下水位和土层情况。
然后根据勘测结果,确定适合的地基工程方案。
结构施工是指大楼的主体结构建设。
上海中心采用了钢结构和混凝土结构相结合的方式。
钢结构主要用于建造大楼的框架和矢量系统,而混凝土结构用于建造大楼的核心筒。
结构施工需要按照设计图纸进行钢筋和混凝土的浇筑和加固。
同时,还要进行安全检查和质量验收,确保施工过程中的安全和质量。
装饰工程是指对大楼进行装修和装饰的工作。
上海中心的外墙采用了玻璃幕墙,需要进行玻璃安装和密封,同时还要进行外墙的保温和防水处理。
内部装饰方面,根据设计图纸进行墙面和地面的装修,同时还要进行艺术装饰和照明设计。
设备安装是指对大楼的各种设备进行安装和调试。
上海中心包括了电梯、空调系统、给排水系统、电力系统等各种设备。
设备安装需要经过专业技术人员的操作和调试,以确保设备的正常运行。
上海中心的施工方案还包括了施工期间的安全管理和质量控制。
施工期间要严格遵守相关法律法规和施工安全规范,确保施工过程中的安全。
同时还要进行质量检查和验收,确保施工质量符合设计要求和标准。
总之,上海中心的施工方案需要经过详细的规划和计划,按照先后顺序进行施工。
施工过程中还需要严格遵守相关规定和要求,确保施工的安全和质量。
通过科学规划和精心施工,上海中心终于成为了一座标志性的建筑物,为上海增添了独特的城市景观。

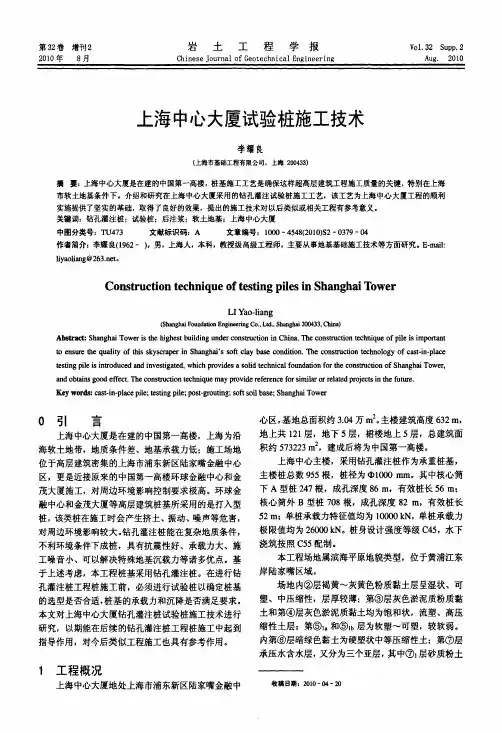

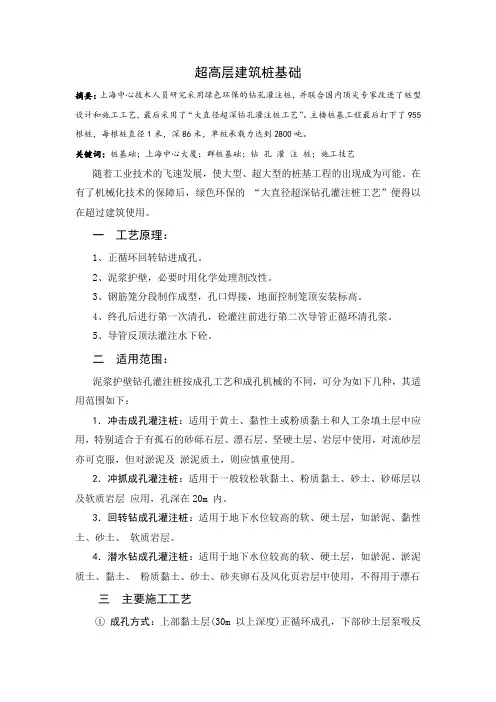

超高层建筑桩基础摘要:上海中心技术人员研究采用绿色环保的钻孔灌注桩,并联合国内顶尖专家改进了桩型设计和施工工艺,最后采用了“大直径超深钻孔灌注桩工艺”。
主楼桩基工程最后打下了955根桩,每根桩直径1米,深86米,单桩承载力达到2800吨。
关键词:桩基础;上海中心大厦;群桩基础;钻孔灌注桩;施工技艺随着工业技术的飞速发展,使大型、超大型的桩基工程的出现成为可能。
在有了机械化技术的保障后,绿色环保的“大直径超深钻孔灌注桩工艺”便得以在超过建筑使用。
一工艺原理:1、正循环回转钻进成孔。
2、泥浆护壁,必要时用化学处理剂改性。
3、钢筋笼分段制作成型,孔口焊接,地面控制笼顶安装标高。
4、终孔后进行第一次清孔,砼灌注前进行第二次导管正循环清孔浆。
5、导管反顶法灌注水下砼。
二适用范围:泥浆护壁钻孔灌注桩按成孔工艺和成孔机械的不同,可分为如下几种,其适用范围如下:1.冲击成孔灌注桩:适用于黄土、黏性土或粉质黏土和人工杂填土层中应用,特别适合于有孤石的砂砾石层、漂石层、坚硬土层、岩层中使用,对流砂层亦可克服,但对淤泥及淤泥质土,则应慎重使用。
2.冲抓成孔灌注桩:适用于一般较松软黏土、粉质黏土、砂土、砂砾层以及软质岩层应用,孔深在20m 内。
3.回转钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、黏性土、砂土、软质岩层。
4.潜水钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、淤泥质土、黏土、粉质黏土、砂土、砂夹卵石及风化页岩层中使用,不得用于漂石三主要施工工艺①成孔方式:上部黏土层(30m以上深度)正循环成孔,下部砂土层泵吸反循环成孔②泥浆制备:采用专用膨润土和外加剂人工拌制③泥浆除砂:ZX-250型泥浆净化装置(除砂机)除砂④清孔方式:泵吸反循环一清,气举反循环二清⑤钢筋安装:预加工成型,主筋直螺纹接驳器连接⑥浇灌方式:导管法水下混凝土浇灌⑦注浆:桩端后注浆四注意事项4.1 垂直度要求高裙房逆作法钢管柱长度达25m。

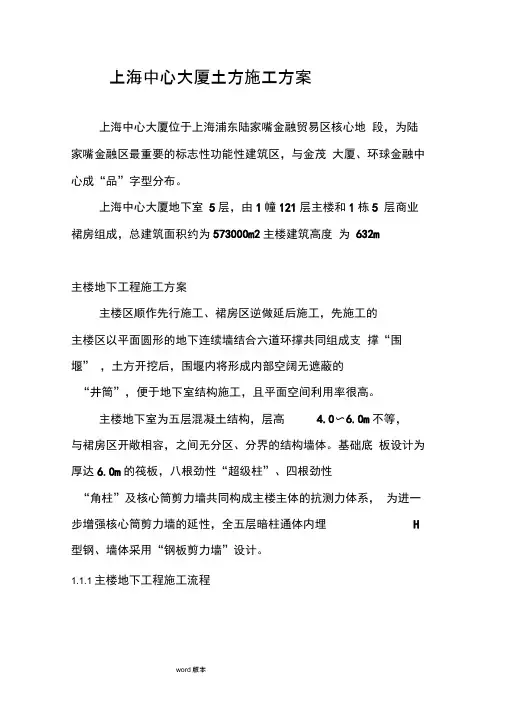

上海中心大厦土方施工方案上海中心大厦位于上海浦东陆家嘴金融贸易区核心地段,为陆家嘴金融区最重要的标志性功能性建筑区,与金茂大厦、环球金融中心成“品”字型分布。
上海中心大厦地下室5层,由1幢121层主楼和1栋5 层商业裙房组成,总建筑面积约为573000m2主楼建筑高度为632m主楼地下工程施工方案主楼区顺作先行施工、裙房区逆做延后施工,先施工的主楼区以平面圆形的地下连续墙结合六道环撑共同组成支撑“围堰” ,土方开挖后,围堰内将形成内部空阔无遮蔽的“井筒”,便于地下室结构施工,且平面空间利用率很高。
主楼地下室为五层混凝土结构,层高 4.0〜6.0m不等,与裙房区开敞相容,之间无分区、分界的结构墙体。
基础底板设计为厚达6.0m的筏板,八根劲性“超级柱”、四根劲性“角柱”及核心筒剪力墙共同构成主楼主体的抗测力体系,为进一步增强核心筒剪力墙的延性,全五层暗柱通体内埋H 型钢、墙体采用“钢板剪力墙”设计。
1.1.1主楼地下工程施工流程土方开挖与环撑施工1) 概况主楼基坑土方开挖面积约 1.15万m2,开挖深度约31.1m ,总土方量约357600mB ;基坑四周均匀设置四个二级 挖土平台;环形支撑支撑共设置了六道。
2) 主楼基坑土方开挖总平面图施工准备底板机电预埋减压井降水启动塔吊基础桩施工1、2、3号塔吊安装第六层土方及第六道环撑施工基坑监测降水维持B3-B1层钢结构安装B0层机电预埋B4层梁、板施工B3-B1层机电预埋3)word版本银弃土城临时门11#大门2#大花吊^1钢筋加工棚A-m50长3F设3#塔-17 .30地下-17 .30-17 .304 F3#门环嘴B-260,臂长45 m _4F加工间连续墙word版本B- 1D160臂长家&1ShiiSRH0 3 M4#门•临建J ___ ■ ------ ^―围墙土方车行走路2I临时门土方开挖方向一级挖土二级挖土主楼基坑土方开挖总平面图a. 1#、3#、4#大门为施工人员及车辆进出大门;2#大门为贵宾通道,为行人专用;临时大门1、2为临时使用大门,不考虑为土方外运出口;b. 图中标高均为相对标高,土0.000相当于绝对标高4.600,标高单位一致;c. 施工道路延用地下连续墙施工时的道路;d. 土方开挖区域主要分成中央盆式土方F、中间岛式土方E和靠近连续墙的土方A-1,A-2,B-1,B-2,C-1 ;e. 场地西北角预留弃土堆场,土方开挖至一定深度时,为保证出土量,可堆置2000m3以上土方于弃土堆场,弃土堆场距基坑坡顶边word版本f.线大于40m ;g.在土方开挖及地下室土建结构施工阶段投入3台塔吊。
目录一、工程概况 (1)二、试桩要求 (1)三、试桩目的 (1)四、设备选型及施工前期准备 (1)五、施工工艺及质量保证措施 (4)六、安全保证措施及安全保证体系 (9)七、环境保护及消防安全措施 (13)上海××综合交通枢纽扩建工程深层水泥土搅拌桩试桩方案一、工程概况本工程为上海××综合交通枢纽扩建工程。
为确保施工方案的经济可行,在地基处理施工前,先进行工艺试桩,以确定施工参数,用以指导地基处理施工。
因现场无施工电箱,试桩选在靠近箱变处施工,施工用水为经检验合格的河浜水。
二、试桩要求本次试验根据现场箱变布置情况共选四处进行试桩每处打1~2根,桩底标高为-20.80米(自然地面-2.80米), 施工桩长根据施工现场标高具体确定。
共计6根。
固化剂材料采用,单桩承载力试验采用三种水泥掺量,分别为58kg/m, 59kg/m, 60 kg/m,每种掺量各施工2根搅拌桩,水灰比均为0.5。
三、试桩目的1、确定灰浆经输浆管到达搅拌机喷浆口的时间。
2、确定搅拌下沉、提升速度和重复搅拌下沉、提升速度。
3、确定灰浆稠度(水灰比)。
4、根据不同掺入比(58kg/m, 59kg/m, 60kg/m)确定技术参数。
5、确定工作压力。
6、确定针对本工程的施工质量检验标准评价依据。
7、检验施工设备及选定的施工工艺。
8、根据单桩承载力试验确定施工掺入比。
四、设备选型及施工前期准备(一)、主要施工设备及其技术参数根据设计要求,本工程选用JB-700型双轴搅拌机及其配套设备进行施工,该机具有移动灵活、成桩质量高、噪音低等优点,适宜本工程施工。
1、桩机型号:JB-700双轴搅拌机2、搅拌头转速:16 r/min3、最大施工深度:20 m4、设备清单:(二).劳动力安排(三)、施工前期准备1、清除地表下各种障碍物(包括人防工程、建筑垃圾、地下管线、电缆等),将施工场地填垫平整。
2、保证进场临时道路畅通,施工用电接附近的箱变,施工用水使用河浜水。
