在工程量清单计价中如何规范措施项目费用的计取在工程里清单计价中,措施项目是指为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面的非工程实体项目,这个定义是相对于工程实体消耗的分部分项工程项目而言,对实际施工中为完成实体工程项目所必须发生的施工准备和施工过程中技术、生活、安全、环境保护等方面的非工程实体项目的总称。
工程量清单计价模式的费用构成包括分部分项工程费、措施项目费、其他项目费以及规费和税金,措施项目费用在其中占15%到20%的比例,而且在工程建设过程中从招投标阶段到工程结算阶段存在着诸多不确定性,因此理应受到有关建设各方主体的重视。
一、措施项目费用的特点1、措施项目费用具有其不可预见性。
措施项目费用与分部分项工程不同,除个别项目如基坑支护等外并不构成实体消耗,无法像分部分项工程一样有明确的设计图纸和计价依据,能够在施工前就能准确地选择施工具体工程并计算工程量,并根据相应的计价依据计算其工程造价,往往在工程竣工之后,措施项目如脚手架、模板之类作为非实体消耗项目均予以拆除而无法进行事后计量,所以在整个工程建设过称中,措施项目费用的计量自始至终都充满了不可预见性。
同时涉及到天文、气象、环境、安全乃至不明障碍物等因素都又可能导致其费用产生变化,而这种变化在工程建设招投标过程是无法准确预测的。
2、措施项目费用具有其可选择性及多样性。
措施项目费用与其施工方案的选择有直接关系,不同的工程有不同的施工组织设计和施工方案,所以其措施项目费用具有多样性,不一定具有固定和均衡的计量标准。
即使是同一建设工程,由于可以选择不同的施工方案,其费用也会产生多样性,如针对同一工程而言只要施工企业在保证工期和质量顺利完成分部分项工程的前提下,可以根据实际情况制定不同的施工方案,如脚手架工程,,可以选择双排外架子,也可以选择悬挑脚手架,如模板,可以选择钢模板,也可以选择竹胶板模板,如降水工程,可以选择轻型井点降水,也可以选择深井降水,而不同的施工方案,所对应的措施项目费用支出也都是不一样的。
单价措施项目费计算公式单价措施项目费是指在建设工程施工过程中,为完成特定的措施项目而产生的费用。
这部分费用的计算需要遵循一定的公式和规则,下面咱就来好好说道说道。
先来说说啥是单价措施项目。
比如说,咱盖房子的时候,要搭脚手架,这脚手架的费用就是单价措施项目费的一部分。
再比如说,混凝土模板及支架,这也是为了完成施工任务所必需的措施,产生的费用也算在单价措施项目费里。

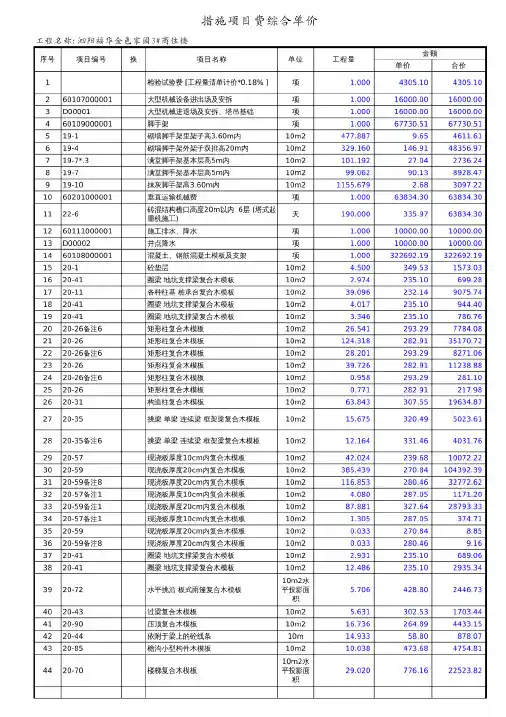

那这单价措施项目费到底咋算呢?其实啊,它的计算公式通常是这样的:单价措施项目费 = 措施项目工程量 ×综合单价。
咱拿脚手架来举个例子。
假设要搭建的脚手架面积是 100 平方米,每平方米的综合单价是 50 块钱。
那这脚手架的单价措施项目费就是100 × 50 = 5000 元。
不过这里面的“措施项目工程量”和“综合单价”的确定可不是那么简单的事儿。
“措施项目工程量”得根据具体的施工方案和图纸来计算。
就说这混凝土模板吧,你得根据混凝土构件的形状、尺寸,精确地算出需要多少模板材料。
这可不能马虎,多算少算都会影响费用的准确性。
“综合单价”的确定就更复杂了。
它得考虑到材料、人工、机械的费用,还得加上管理费、利润和风险费用啥的。
比如说,搭脚手架需要用到钢管、扣件这些材料,材料的价格会有波动;请工人来干活,人工工资也不是固定不变的;还有租来的搭脚手架的机械,租金也得算进去。
另外,管理这整个搭建过程需要费用,老板也得赚点利润,还得考虑可能出现的风险,比如材料涨价、工期延误啥的,这些都得在综合单价里体现出来。
我之前在一个建筑工地上就碰到过这么一档子事儿。
当时正在算一个项目的单价措施项目费,负责算量的小伙子把混凝土模板的工程量给算少了。
等到施工的时候才发现模板材料不够,临时去采购,不仅耽误了工期,还多花了不少钱。
这就是因为一开始在计算单价措施项目费的时候没算准,给工程带来了麻烦。
所以啊,在计算单价措施项目费的时候,一定要仔细、认真,把各项费用都考虑周全了,这样才能保证工程的顺利进行,也能让咱的钱包不瘪下去。
措施项目费包括哪些
措施项目费包括安全文明施工费(环境保护费、文明施工费、安全施工费、临时设施费)、夜间施工费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费、工程定位复测费、特殊地区施工增加费、大型机械设备进出场及安拆费、脚手架工程费等。
措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。
措施项目费的计算方法一般分为综合单价法、参数法计价法,以及分包法计价。
