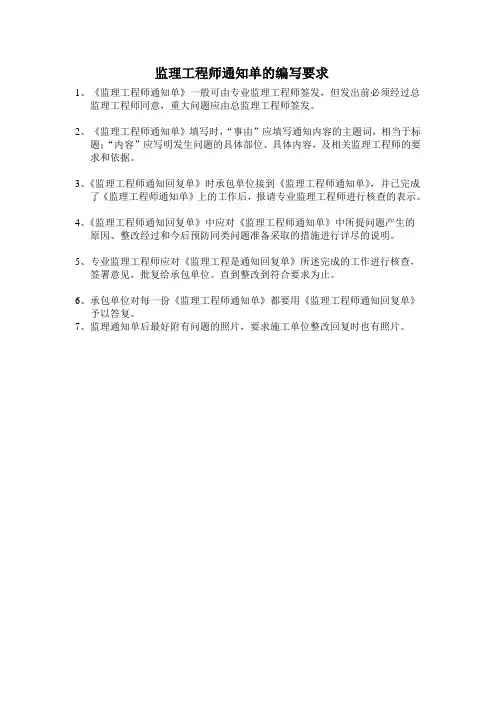

监理工程师通知单的编写要求1、《监理工程师通知单》一般可由专业监理工程师签发,但发出前必须经过总监理工程师同意,重大问题应由总监理工程师签发。
2、《监理工程师通知单》填写时,“事由”应填写通知内容的主题词,相当于标题;“内容”应写明发生问题的具体部位、具体内容,及相关监理工程师的要求和依据。
3、《监理工程师通知回复单》时承包单位接到《监理工程师通知单》,并已完成了《监理工程师通知单》上的工作后,报请专业监理工程师进行核查的表示。
4、《监理工程师通知回复单》中应对《监理工程师通知单》中所提问题产生的原因、整改经过和今后预防同类问题准备采取的措施进行详尽的说明。
5、专业监理工程师应对《监理工程是通知回复单》所述完成的工作进行核查,签署意见,批复给承包单位。
直到整改到符合要求为止。
6、承包单位对每一份《监理工程师通知单》都要用《监理工程师通知回复单》予以答复。
7、监理通知单后最好附有问题的照片,要求施工单位整改回复时也有照片。
B1监理工程师通知单(水泥)工程名称:××编号002号附件1 《工业产品生产许可证管理办法》摘要:《工业产品生产许可证管理办法》(2002年4月19日中华人民共和国国家质量监督检验检疫总局第19号发布)第四章证书和标记的管理第二十二条凡取得生产许可证的产品,企业必须在产品、包装或者证明书上标注生产许可证标志和编号。
第五章罚则第二十七条伪造或者冒用生产许可证的,取得生产许可证的企业转让或者涂改生产许可证标志和编号的,由质量技术监督部门责令其改正,并按照《中环人民共和国产品质量法》第五十三条规定处罚,情节严重的,吊销生产许可证。
附件2 《上海市建设工程材料管理条件》摘要:上海市建设工程材料管理条例(1999年11月26日上海市第十一届人民代表大会常务委员会第十四次会议通过)第三章建设工程材料质量管理第十三条建设单位、建设工程总承包单位或者施工单位应当采购具有生产许可证或者本市建设工程材料准用证的建设工程材料。

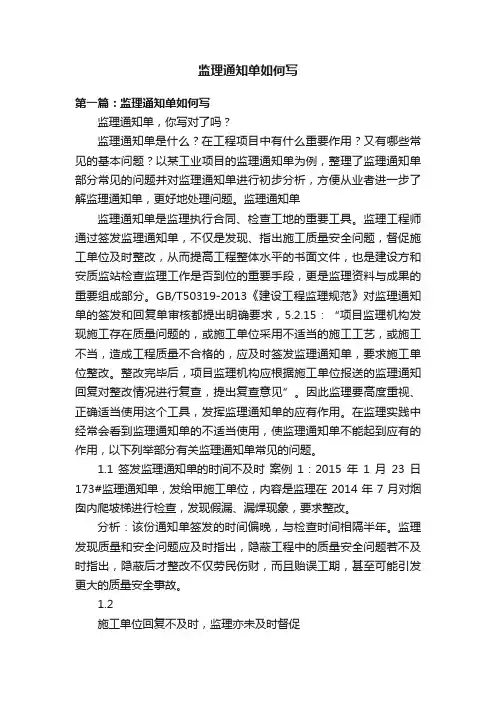

监理通知单如何写第一篇:监理通知单如何写监理通知单,你写对了吗?监理通知单是什么?在工程项目中有什么重要作用?又有哪些常见的基本问题?以某工业项目的监理通知单为例,整理了监理通知单部分常见的问题并对监理通知单进行初步分析,方便从业者进一步了解监理通知单,更好地处理问题。
监理通知单监理通知单是监理执行合同、检查工地的重要工具。
监理工程师通过签发监理通知单,不仅是发现、指出施工质量安全问题,督促施工单位及时整改,从而提高工程整体水平的书面文件,也是建设方和安质监站检查监理工作是否到位的重要手段,更是监理资料与成果的重要组成部分。
GB/T50319-2013《建设工程监理规范》对监理通知单的签发和回复单审核都提出明确要求,5.2.15:“项目监理机构发现施工存在质量问题的,或施工单位采用不适当的施工工艺,或施工不当,造成工程质量不合格的,应及时签发监理通知单,要求施工单位整改。
整改完毕后,项目监理机构应根据施工单位报送的监理通知回复对整改情况进行复查,提出复查意见”。
因此监理要高度重视、正确适当使用这个工具,发挥监理通知单的应有作用。
在监理实践中经常会看到监理通知单的不适当使用,使监理通知单不能起到应有的作用,以下列举部分有关监理通知单常见的问题。
1.1 签发监理通知单的时间不及时案例1:2015年1月23日173#监理通知单,发给甲施工单位,内容是监理在2014年7月对烟囱内爬坡梯进行检查,发现假漏、漏焊现象,要求整改。
分析:该份通知单签发的时间偏晚,与检查时间相隔半年。
监理发现质量和安全问题应及时指出,隐蔽工程中的质量安全问题若不及时指出,隐蔽后才整改不仅劳民伤财,而且贻误工期,甚至可能引发更大的质量安全事故。
1.2施工单位回复不及时,监理亦未及时督促案例2:2014年8月13日147#监理通知单,内容是甲施工单位锅炉房焊接质量问题,施工单位回复是同年11月12日。
分析:监理通知单发给施工单位后,后者应及时整改并回复。
监理通知单一、通知事项根据工程进度和现场情况,特向各相关方发布以下监理通知:1.施工进度:请各承包商确保按照合同约定的施工进度推进工程,避免延误工期。
2.质量控制:严格执行施工图纸和规范标准,确保施工质量符合要求,杜绝返工现象。
3.安全管理:加强现场安全管理,做好安全防护工作,确保施工作业人员安全。
4.材料管理:各方需审慎管理材料采购和使用,杜绝偷工减料行为,保证工程质量。
二、问题整改根据最近巡查发现的问题,各相关方需立即整改以下方面:1.施工现场秩序:清理施工现场,确保通道畅通,材料堆放有序,消防通道不得被堵塞。
2.施工质量:发现质量问题需立即整改,保证符合设计要求,加强对相关工序的质量管控。
3.安全隐患:消除现场安全隐患,做好安全检查记录,确保工作人员生命安全。
三、配合工作为了保证工程按时完工,各方需紧密配合:1.协调配合:各承包商之间需密切配合,及时沟通工作进展和存在的问题,共同解决施工中的疑难问题。
2.会议计划:安排每周例行会议,评估工程进度和质量,及时协商解决工程中存在的困难。
3.监理报告:定期向监理方提交工作报告,展示工程进展和质量控制情况,做好相关资料和记录整理。
四、落实要求以上通知事项和整改要求请各相关方务必严格执行,如有问题或需要协助,请及时与监理方联系。
希望各方能够共同努力,保障工程顺利进行,达到预期目标。
此次通知生效,谢谢合作!签发单位:工程监理部门日期: [填写具体日期]以上为监理通知单,详细内容请各相关方注意查看和执行,共同维护工程质量与进度。
监理通知单你得这样写集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]监理通知单你得这样写1监理通知单常见使用误区1.1流于正面说教的“万能”通知单笔者发现一些监理通知单不是针对性地指出问题,而是空洞无物地原则说教。
例如“要按设计图纸、规范标准施工”、“要加强质量自检、及时报验资料”、“增强安全意识、提高管理水平”等。
对方看了并不知道问题出在哪里,该怎样整改。
这样的通知单可以“永远有效”地用于任何一个工程项目、任何一个施工单位,实际作用几近于零。
笔者曾问过持这种写法的监理同行,回答说:如果写了具体问题,没有发现的问题怎么办?这是一种形而上学、逃避问题的“懒汉”做法。
还有少数监理人员不愿指出问题是碍于“情面”,怕施工方说自己“挑剔”等,便不疼不痒地“挠”一下。
1.2?含糊其辞的“迷宫式”通知单笔者见过一份监理通知单写道:“铝合金窗框安装连接片间距1m;连接片钉在砖上。
”看了使人丈二和尚摸不着头脑,仔细品读可能是连接片间距过大,而且不应钉在砖上。
这类通知单使人家读了弄不清监理反对什么、要求什么。
正确的写法应是“塑钢窗框固定片间距1m过大,规范为不超过0.6m;也不应钉在空心砖墙上。
”这种内容含糊、令人费解的通知单被施工方搁置,耽误问题的及时整改。
1.3细致入微的“图解式”通知单有的通知单在指出问题时写道:“2#楼5层南面东数第六个塑钢窗下面第一个窗扇拉手损坏”;再如“10号楼3轴~4轴与M轴~N轴基础梁JL3西支座缺少一根加筋”。
这样写法不无“迂腐”。
有人主张“监理通知单一定要把质量缺陷所在的具体位置写清楚,便于施工方整改。
”但笔者以为只能相对而言,以指出问题所处的大致方位、便于领会为准,实无必要作“瞎子摸象”式的引导。
因为后者不仅啰嗦,也容易使施工单位产生依赖习惯,放松自己的责任。
1.4?“穿靴”“戴帽”的“八股式”通知单有人编写监理通知单,每次都在开头重复几句话:“你部承担施工的什么工程项目目前正在进行什么阶段或部位施工,最近监理人员在巡视检查中发现了以下几个问题和质量缺陷”;结尾处写道:“以上问题多么重要,希望引起高度重视,认真检查、负起责任,迅速研究采取措施予以整改”等等。

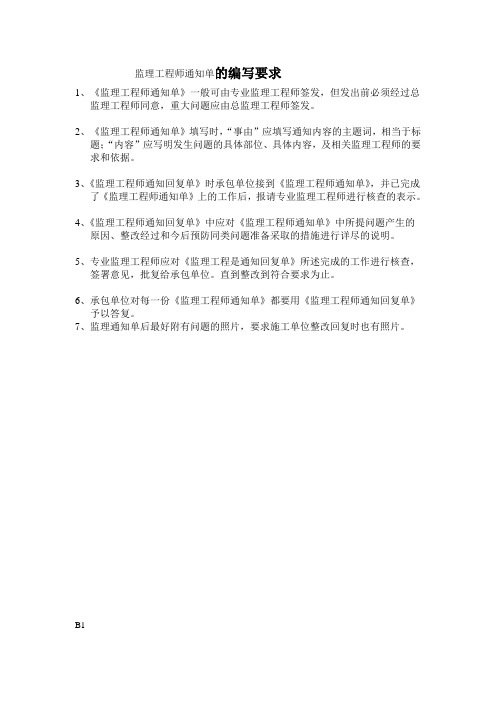

监理工程师通知单的编写要求1、《监理工程师通知单》一般可由专业监理工程师签发,但发出前必须经过总监理工程师同意,重大问题应由总监理工程师签发。
2、《监理工程师通知单》填写时,“事由”应填写通知内容的主题词,相当于标题;“内容”应写明发生问题的具体部位、具体内容,及相关监理工程师的要求和依据。
3、《监理工程师通知回复单》时承包单位接到《监理工程师通知单》,并已完成了《监理工程师通知单》上的工作后,报请专业监理工程师进行核查的表示。
4、《监理工程师通知回复单》中应对《监理工程师通知单》中所提问题产生的原因、整改经过和今后预防同类问题准备采取的措施进行详尽的说明。
5、专业监理工程师应对《监理工程是通知回复单》所述完成的工作进行核查,签署意见,批复给承包单位。
直到整改到符合要求为止。
6、承包单位对每一份《监理工程师通知单》都要用《监理工程师通知回复单》予以答复。
7、监理通知单后最好附有问题的照片,要求施工单位整改回复时也有照片。
B1监理工程师通知单(水泥)附件1 《工业产品生产许可证管理办法》摘要:《工业产品生产许可证管理办法》(2002年4月19日中华人民共和国国家质量监督检验检疫总局第19号发布)第四章证书和标记的管理第二十二条凡取得生产许可证的产品,企业必须在产品、包装或者证明书上标注生产许可证标志和编号。
第五章罚则第二十七条伪造或者冒用生产许可证的,取得生产许可证的企业转让或者涂改生产许可证标志和编号的,由质量技术监督部门责令其改正,并按照《中环人民共和国产品质量法》第五十三条规定处罚,情节严重的,吊销生产许可证。
附件2 《上海市建设工程材料管理条件》摘要:上海市建设工程材料管理条例(1999年11月26日上海市第十一届人民代表大会常务委员会第十四次会议通过)第三章建设工程材料质量管理第十三条建设单位、建设工程总承包单位或者施工单位应当采购具有生产许可证或者本市建设工程材料准用证的建设工程材料。
监理工程师通知单该怎么写1、前言监理工程师通知单(简称“监理通知单”)是指监理工程师在检查承包单位在施工过程中发现的问题后,用通知单这一书面形式通知承包单位并要求其进行整改,整改后再报监理工程师复查。
《建设工程监理规范》中5.4.11条规定:“对施工过程中出现的质量缺陷,专业监理工程师应及时下达监理通知单,要求承包单位整改,并检查整改结果”。
在条文说明中规定:“在监理工作中,项目监理机构按委托监理合同授予的权限,对承包单位所发出的指令、提出的要求,除另有规定外,均应采用B1表(即《监理工程师通知单》)。
监理工程师现场发出的口头指令及要求,也应采用B1表予以确认”。
由于监理人员的业务工作水平、思想认识和经验上的不同,目前在签发监理通知单方面往往出现不统一和很多不规范的地方。
笔者结合自身的工作实践,就如何规范使用监理通知单谈以下几点体会。
2、监理通知单的意义与作用监理通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件。
目的是督促承包单位按照国家有关法律法规、合同约定、施工规范和设计文件进行工程施工,保证工程建设中出现的问题(不符合设计要求、施工技术标准、合同约定等)能得到及时纠正。
监理通知单具有强制性、针对性、严肃性的特点。
监理通知单一旦签发,承包单位必须认真对待,在规定期限内按要求进行落实整改,并按时回复。
善于运用和签发监理通知单是监理有所作为的体现。
它能督促承包单位及时进行整改,促进工程建设的有效进行,有效地维护建设单位的利益。
同时,签发监理通知单也是考核监理如何行使手中权利的一个指标,是对监理业务能力和管理水平的一种检验。
3、目前监理通知单签发中存在的不规范表现(1)提出的存在问题不详细,缺乏具体表述;或实际内容有偏差,证据不足。
有的监理通知单中所述的问题空洞、抽象,如“现场钢筋保护层厚度不符合要求’,就缺少存在问题的具体钢筋部位、保护层厚度的实测数据、违反的规范名称和具体条款的描述,让人摸不着头脑,给人感觉是监理未到现场实测实量,而是凭拍脑袋想出来的问题。
监理工程师通知单范文
【范文】。
监理工程师通知单。
编号,2022001。
日期,2022年1月15日。
致,施工单位。
项目名称,XXX工程项目。
尊敬的施工单位:
根据我方对项目进行的监理工作发现,发现了以下问题需要及时整改:
1. 施工现场安全管理不到位,存在安全隐患。
请立即对施工现场进行安全排查,并制定整改方案,确保施工现场安全。
2. 某些工程材料未按照规定标准进行使用,对工程质量造成了一定影响。
请对
工程材料进行检查,确保符合规定标准,并及时更换不合格材料。
3. 施工进度偏慢,未能按照工期要求进行施工。
请加强施工管理,合理安排施
工进度,确保工程按时完工。
4. 施工人员存在违规操作现象,对施工质量和安全造成了一定影响。
请加强对
施工人员的管理和培训,确保施工操作符合规范要求。
以上问题需要贵单位立即进行整改,整改后请及时向我方提交整改报告,并邀
请我方进行复核。
若发现问题未能及时整改或整改效果不理想,我方将依法采取相应措施。
希望贵单位能够重视并严格执行整改要求,共同确保工程质量和安全,达到预期效果。
如有任何疑问,请随时与我方联系,我们将竭诚为您解决问题。
特此通知。
监理工程师,XXX。
日期,2022年1月15日。
以上内容已阅悉,并将严格按照要求进行整改。
施工单位,XXX。
日期,2022年1月15日。
(盖章)。

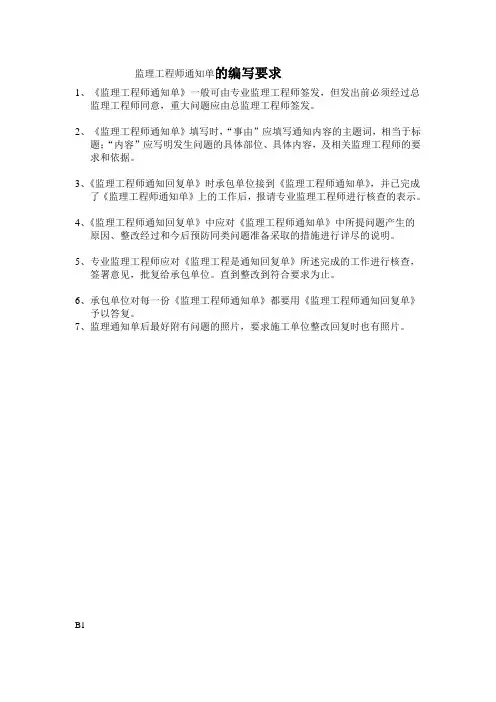

监理工程师通知单的编写要求1、《监理工程师通知单》一般可由专业监理工程师签发,但发出前必须经过总监理工程师同意,重大问题应由总监理工程师签发。
2、《监理工程师通知单》填写时,“事由”应填写通知内容的主题词,相当于标题;“内容”应写明发生问题的具体部位、具体内容,及相关监理工程师的要求和依据。
3、《监理工程师通知回复单》时承包单位接到《监理工程师通知单》,并已完成了《监理工程师通知单》上的工作后,报请专业监理工程师进行核查的表示。
4、《监理工程师通知回复单》中应对《监理工程师通知单》中所提问题产生的原因、整改经过和今后预防同类问题准备采取的措施进行详尽的说明。
5、专业监理工程师应对《监理工程是通知回复单》所述完成的工作进行核查,签署意见,批复给承包单位。
直到整改到符合要求为止。
6、承包单位对每一份《监理工程师通知单》都要用《监理工程师通知回复单》予以答复。
7、监理通知单后最好附有问题的照片,要求施工单位整改回复时也有照片。
B1监理工程师通知单(水泥)附件1 《工业产品生产许可证管理办法》摘要:《工业产品生产许可证管理办法》(2002年4月19日中华人民共和国国家质量监督检验检疫总局第19号发布)第四章证书和标记的管理第二十二条凡取得生产许可证的产品,企业必须在产品、包装或者证明书上标注生产许可证标志和编号。
第五章罚则第二十七条伪造或者冒用生产许可证的,取得生产许可证的企业转让或者涂改生产许可证标志和编号的,由质量技术监督部门责令其改正,并按照《中环人民共和国产品质量法》第五十三条规定处罚,情节严重的,吊销生产许可证。
附件2 《上海市建设工程材料管理条件》摘要:上海市建设工程材料管理条例(1999年11月26日上海市第十一届人民代表大会常务委员会第十四次会议通过)第三章建设工程材料质量管理第十三条建设单位、建设工程总承包单位或者施工单位应当采购具有生产许可证或者本市建设工程材料准用证的建设工程材料。
书写监理通知单应注意事项就我个人在书写监理通知单,及对其他监理通知单的阅览中所吸取的一些经验谈谈个人对书写通知单注意事项的一些浅见。
为便于理解和应用,我将就通知单的格式中相对应的环节来逐一分析书写通知单时应注意的事项。
1、编号问题:监理编号格式中途发生变更,施工单位的编号回复各分部不统一,五花八门。
解决方式:编号前期应在内部培训文件中约定,统一编号格式,对回复单的编号应以联系函的方式约定。
该编号格式应考虑该线各标段的统一性,所以编号中应以监理标段名的拼音首字母加数字-施工标段名的拼音首字母加数字-年-通知单编号。
1、致单位问题:致单位混乱,各分部不统一,有写局指,有写局指具体分部解决方式:致单位由于是监理项目部统一盖章,所以致单位应相对应,应是施工单位的局指。
由施工单位局指下达到问题发生者所对应的责任主体,即某局某工程项目某分部。
这也体现了一种上情下达,即上知情而下2、事由问题:事由不清,常会把问题前因后果作为事由,表达罗唆不清。
解决方式:在事由的通知单培训文件中规定,事由应简明,让人一目了然而知为什么事发通知单,格式如关于某工点某问题的通知。
3、通知内容问题:通知内容中粗略,在内容中通常发生的问题有以下几方面:①、时间:无具体时间,或是有时间只是具体到日期,而未具体到小时。
②、只列举了问题,而单从该问题上看存在疑意。
③、未明述该问题的性质或产生的恶劣影响。
解决方式:①、时间:检查时间应具体到具体的小时,这体现了通知单的及时性,也体现了通知单的严肃性。
如对安全问题的通知单,时间没体现到具体,安全问题如已造成恶劣的事实,具体的时间就存在追溯性。
②、列举的问题存在疑意,如隧道钢架间距超标的问题,各级围岩本在设计上间距本身就不一,比如间距80cm,在Ⅴ级围岩中设计间距为60cm,Ⅳ级围岩中设计间距为80cm,所以没言明围岩级别,那么这问题就不明确,存在疑意。
有标准,有数据才能体现问题,所以就应说明围岩级别,设计参数,规范要求及施工情况的简要交待,在此基础上再谈施工中存在的问题。
监理工程师通知单填写要求监理通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件,是一项重要且行之有效的监理手段。
目的是监督承包单位按照国家有关法律法规、合同约定、施工规范和设计文件进行工程施工,保证工程建设中出现的问题(主要表现为:不符合设计要求、不符合施工技术标准、不符合合同约定、不符合安全生产规定)能得到及时纠正。
监理通知单具有强制性、时效性、严肃性的特点。
监理通知单一旦签发,承包单位应该认真对待,在规定期限内按要求进行落实整改,并按时回复。
现就监理工程师通知单的填写提出具体要求:撰写监理通知单时,一要坚持原则,分清责任,既要提出问题所在,还要提出解决问题的要求和应当达到的目标;另外,内容应准确、完整、丰富、条理性强、表达清晰且要符合一定的格式要求。
监理通知单的撰写和签发一般要注意下列要点和事项:(1)在监理通知单的用词方面,要区别对待,对要求严格程度不同的用词,很严格用词“必须”、“严禁”;严格用词“应”、“不应”、“不得”;宽松用词“宜”、“可”、“不宜”。
(2)描述存在的问题部位应具体,如:“主楼四层楼板⑥轴、○A~○B列L7梁”。
(3)描述质量问题存在的违规内容要用数据说话,力求详细,一般应包括监理实测值、设计值、允许偏差值、违反规范种类及条款等,如:“梁钢筋保护层厚度局部实测值为18mm,设计值为25mm,已超出允许偏差±5mm,违反《混凝土结构工程施工质量验收规范》(GB50204-2002)5.5.2条款规定”。
对吃不准的问题,监理应在内部切磋商量,查找相关标准规范,一定要拿出具有说服力的真凭实据。
(4)承包单位整改时限要求应具体,如:“48小时内”到 X 月X 日 X 时止。
(5)要求承包单位在监理通知单回复时,针对提出的问题,深刻分析问题产生的原因,并详细阐述问题整改采取的纠正措施、整改经过和整改效果等内容。
(6)发现安全事故隐患应及时签发监理通知单,要求承包单位采取预防措施,防止类似问题的再次发生。

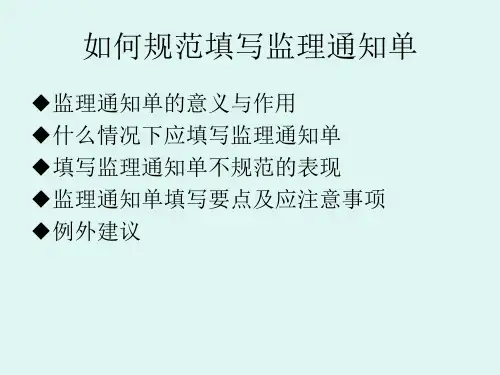

11步教你规范填写监理通知单前言监理工程师通知单(简称“监理通知单”)是指监理工程师在检查承包单位在施工过程中发现的问题后,用通知单这一书面形式通知承包单位并要求其进行整改,整改后再报监理工程师复查。
1监理通知单的意义与作用监理通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件。
目的是督促承包单位按照国家有关法律法规、合同约定、施工规范和设计文件进行工程施工,保证工程建设中出现的问题(不符合设计要求、施工技术标准、合同约定等)能得到及时纠正。
监理通知单具有强制性、针对性、严肃性的特点。
监理通知单一旦签发,承包单位必须认真对待,在规定期限内要求进行落实整改,并按时回复。
善于运用和签发监理通知单是监理有所作为的体现。
它能督促承包单位及时进行整改,促进工程建设的有效进行,有效地维护建设单位的利益。
同时,签发监理通知单也是考核监理如何行使手中权力的一个指标,是对监理业务能力和管理水平的一种检验。
2签发过程中不规范表现1、提出的存在问题不详细,缺乏具体表述;或实际内容有偏差,证据不足。
有的监理通知单中所述的问题空洞、抽象,如“现场钢筋保护层厚度不符合要求”,就缺少存在问题的具体钢筋部位、保护层厚度的实测实量、违反的规范名称和具体条款的描述,给人感觉是监理未到现场实测实量。
另外,由于监理人员业务能力和技术水平等综合素质的差别,将缺乏证据或有偏差的内容也写进监理通知单,从而影响到承包单位和建设单位对监理的评价,进而削弱货降低对监理的可信度和权威。
2、缺乏时间观念,对监理通知单的时效性缺乏认识和重视。
具体表现在监理签发监理通知单的时间和承包单位签收通知单的时间均不具体,多数只署年月日,没有详细到时点分,时效观念弱。
监理通知单的生效是以承包单位在回执上签署姓名和收到的时间为准,如签发和签收时间不具体,直接造成通知单的生效时间含糊。
如承包单位在上道工序施工中发生质量问题时监理签发了通知单,但当天承包单位在问题未整改的前提下擅自进入下道工序施工,此时对方即可辩称收到监理通知单时已完成了上道工序,开始转入下道工序施工,如要求他现在整改,则需要返工,既影响进度,又造成成本增加。
监理通知单范本(精选5篇)2022-04-21在当下社会,我们越来越需要通知,通知大多属于知照性的下行公文。
那要怎么写好通知呢?以下是小编为大家收集的监理通知单,欢迎大家借鉴与参考,希望对大家有所帮助。
监理通知单篇1春节即将到来,为防止春节期间安全生产事故的发生,进一步落实安全生产管理和春节期间的值班制度,本着“安全第一、预防为主”的方针,现对你施工单位作如下要求:1、加强“春节期间”的安全教育,健全安全管理体系,做好“六防一保”工作。
2、现场要落实春节期间管理人员值班、带班制度。
节日期间,现场要安排专人值班,做好上情下达,下情上报工作,值班电话及值班安排于1月28日前报监理组,以便核实,同时严禁值班人员夜间在工地用煤火、柴火、易燃有害物品点燃取暖,严防火灾和煤气中毒事故发生。
3、在春节放假前要进行一次安全自查,对在建工程施工现场的安全以及冬季施工措施的落实情况进行全面、细致排查。
4、放假期间工地大门封闭,保管好现场材料,加强值班和安全保卫工作,禁止闲杂人员特别是儿童进入施工现场。
5、做好节后复工安全生产工作。
必须对施工现场进行全面的安全检查,符合安全生产要求的,并对新进场施工人员做好安全教育活动和技术交底工作后,方可开工。
望你部高度重视春节期间的安排协调工作,制定切实有效的工作安排。
请于_________年_____月_____日前回复监理工程师:________年__月__日监理通知单篇2致xx:事由:关于做好双节期间建设工程安全生产工作的事宜内容:为切实加强今年中秋节、国庆节期间梁河二期生态治理项目工程安全生产工作,结合该项目建筑施工安全生产实际,现就有关事项通知如下:一、切实加强企业管理施工企业要在法定节假日期间安排好值班,主要领导履行带班制度,督促所属企业加强对工地安全生产检查,确保所属企业做好节日期间的安全生产工作。
二、要认真做好安全生产自查工作工企业必须对所属建筑施工工地进行一次全面安全检查,检查重点是:重大危险源工程施工,特别是对建筑起重设备、高大支模和深基坑的排查和隐患治理、文明施工及生活区卫生,通过全面检查,消除各类隐患。
监理工程师通知单范文
【监理工程师通知单】。
尊敬的施工单位:
根据《建设工程质量管理条例》和《建筑工程监理规范》,我司对贵单位所承建的××项目进行了现场监理检查。
经过检查发现存在以下问题,特发此通知单,希望贵单位能够及时整改。
一、施工安全问题。
1.1 施工现场存在高处坠落风险,未设置足够的防护措施;
1.2 电气设备未按规定进行接地处理,存在触电风险;
1.3 施工现场堆放材料不规范,存在滑倒、碰撞等安全隐患。
二、质量问题。
2.1 部分构件尺寸不符合设计要求,需进行整改;
2.2 部分混凝土浇筑存在空鼓、裂缝等质量问题,需重新浇筑;
2.3 部分管道安装存在漏水情况,需进行检修。
三、环境保护问题。
3.1 施工现场未按要求进行垃圾分类处理,影响了周边环境;
3.2 施工废水未经处理直接排放,对周边水体造成了污染。
四、其他问题。
4.1 施工单位未按时提交施工进度计划和施工方案;
4.2 施工单位未按规定进行施工日志记录,记录不完整。
以上问题需要贵单位立即整改,并在整改后向我司提交整改报
告及相关证明材料。
如有问题需要协调解决,请及时与我司联系,
共同维护工程质量和安全。
特此通知。
监理工程师,×××。
日期,×××。
联系电话,×××。
