1.总说明中关于检测费的解释中“业主对具有出厂合格证明的材料进行检验的费用”应由业主支付,实际施工中,有出厂合格证且必须进行复试检验的材料,该检验费用由谁承担?

答:非施工单位责任造成的复试检验且结果合格,应由业主承担.

2.总说明第十四条“允许定额人工费、机械费乘以系数或增加工日、机械台班时,仅调整人工费、机械费,其他费用均不得调整。"此处的“其他费用”是否指该综合单价子目内的管理费和利润?“工程造价费用表4”及“清单表5”中以综合工日为基数计取的措施费、规费等各项应随着综合工日数量的变化而调整?(计价软件程序默认此处综合工日数为没换算前的数量、换算增加的综合工日量不能计取措施费、规费等),人工费调价差的工日数量按哪个为准?

答:执行总说明十四条.

3.建筑垃圾外运无对应子目,在合同中有约定的可以计取,没有约定的这部分费用如何计取?。

答:建筑垃圾如外运应办理签证费用应由甲方承担。

4。《08综合解释》建筑中编号1-37、1-44、1-47、1—49等运距增加子目,超出部分如何计价?

答:超出部分运距按一个增加运距计算。

5.机械挖淤泥、流沙时是否适用08定额第5页第八条第7项的机械挖土方工程量的规定?

答:不适用。

6。凿(截)灰土挤密桩执行什么子目?

答:参照1-61子目执行。

7。第75页第二十条:“水泥粉煤灰碎石桩(CFG桩)”,如果混凝土配合比不同时是否换算?

答:按设计要求可换算配比,其他不变.

8。编号2-41、2-42、2-46等子目的工作内容中有“安放钢筋笼”的程序,与编号4-182子目的工作内容中的“吊装入孔、对接”是否重复?

答:执行《08综合解释》勘误表23条.

9。A.2桩与地基基础分部、室外工程分部的砼及砼垫层、等现场搅拌的现浇砼是否计算现场搅拌费?

答:桩与地基基础分部定额为商品砼如实际采用现场搅拌应增加现场搅拌费。室外工程分部的砼及砼垫层定额编制是按现场搅拌考虑的,不再增加现场搅拌费。

10。桩钢筋笼子目,主筋长度大于钢筋定尺时的接头焊接费用是否另行计算?

答:已综合考虑在综合单价内,不另行计算。

11.建筑工程上册P151页说明第十条和P153页计算规则第5条最后一句话不一致,如何执行?

答:执行08综合解释P74页勘误32条.

12。砖围墙子目,如设计要求加浆勾缝的,是否还应套用3-21、3-22墙面勾缝子目? (完整版)河南08定额问题汇总

答:可另套勾缝子目.

13.第220页第二.7条:“脖高大于1m的高脖子杯形基础应分别执行基础、柱的相应子目”,其中基础是执行独立基础,还是执行杯形基础子目?

答:执行杯形基础子目。

14。第376页4-182桩基钢筋笼子目中的钢筋含量,如实际设计各种钢筋规格与定额中不同时,可否换算?

答:规格不同时可调整,总的钢筋消耗量不变。

15。短肢剪力墙结构住宅的楼层梁、板由同墙厚的暗梁支撑执行平板还是有梁板?

答:执行综合解释p10第6条。

16。现浇大坡屋面板模板套有梁板或板模板子目,是否不再乘系数调整了?

答:执行综合解释p22第11条.

17。梁板柱的超高是按结构标高还是建筑标高考虑的?

答:结构标高.

18.端柱可否套用异形柱子目?

答:执行定额上册220页第8条。

19.挂板(结构梁底到其下洞口顶的高度不足过梁高度)该如何套用子目?

答:执行挑檐板子目。

20。图纸设计的不足120mm的素混凝土门垛,可否套用门框子目(4—49)?

答:可参照门框子目执行。

21.混凝土女儿墙如何套定额?

答:执行砼墙相应子目。

22。砼栏板上的扶手是并入栏板内还是单独按压顶计算?

答:执行4-52子目.

23。挑檐上的立板超过400mm高是并入挑檐内还是按栏板计算?

答:并入挑檐内。

24。阶梯教室中台阶子目如何套定额?

答:悬空现浇阶梯台阶,悬空部分参照综合解释第10页8条规定;非悬空可参照台阶子目,混凝土量可按实调整.

25。建筑工程上册第393页第4条中:凡注明允许换算木材用量时,所增减的木材用量均应计入施工损耗、木材的干燥费用及干燥损耗(7%),这句话怎样理解?

答:定额子目中已含木材的干燥费用及干燥损耗,所以只计算增减的木材用量7%干燥费用及干燥损耗。

26。 窗外安装圆钢防盗铁栅,是否执行6-44“金属网”子目?

答:执行综合解释P15页第2条。

27。工程中,防水卷材附加层的使用量超出定额含量时,如何调整? (完整版)河南08定额问题汇总

答:如设计和规范要求的附加层超出定额含量时允许调整。

28.有梁板结构超高,在套超高子目时,是否将梁和板工程量分开,分别套梁、板超高子目?还是工程量合并,套板超高子目?

答:工程量合并套板超高子目.

29.砼采用泵送时,垂直运输中机械台班乘以0.5,所减少的台班计算机械停滞费,如何计算?

答:停滞费按机械台班定额中相应停滞费计算.

30.梁、板、柱、墙模板是按层高3.6m编制的,层高超过3.6m 时可计算超高增加费;问超高部分的工程量是按整个工程量计算还是按3。6米以上超高部分的工程量计算?

答:按整体工程量计算。

31。使用泵送商品混凝土,如实际使用机械与定额机械不同时,是否可以调整子目中机械费用?

答:不能,执行定额子目。

32、某工程地下室两层,设计要求地下室外墙做防水,架子如何计算?

答:单层地下室外墙做防水及保护层,脚手架执行《08综合解释》第23页第16条规定,两层及两层以上地下室外墙做防水及保护层的脚手架,可另计算单项脚手架.

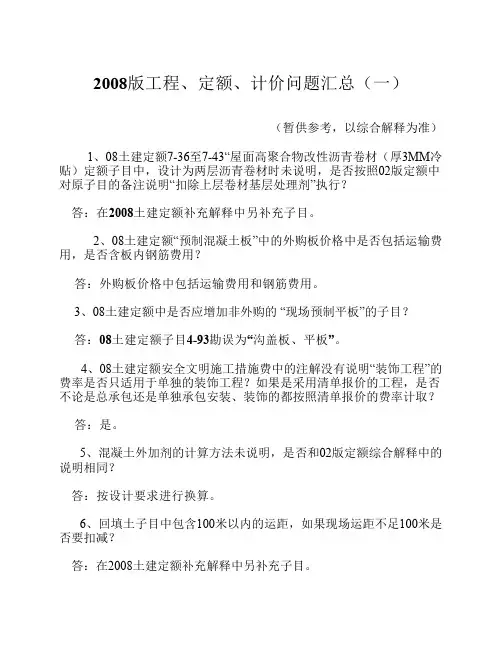

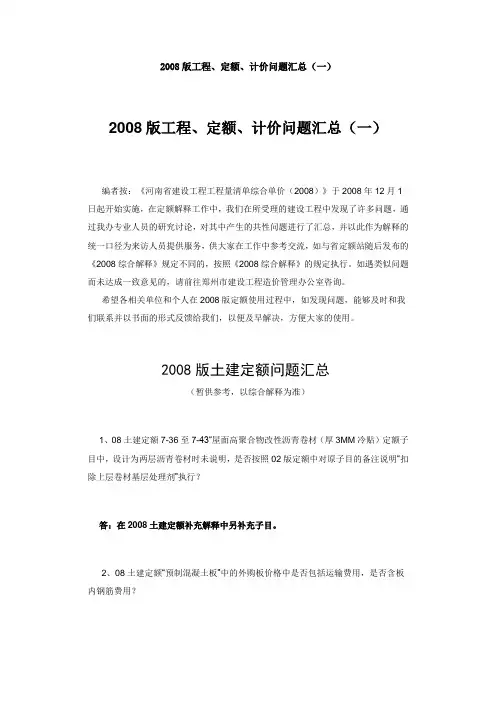

2008版土建定额问题汇总

编者按:《河南省建设工程工程量清单综合单价(2008)》于2008年12月1日起开始实施,在定额解释工作中,我们在所受理的建设工程中发现了许多问题,通过我办专业人员的研究讨论,对其中产生的共性问题进行了汇总,并以此作为解释的统一口径为来访人员提供服务,供大家在工作中参考交流,如与省定额站随后发布的《2008综合解释》规定不同的,按照《2008综合解释》的规定执行.如遇类似问题而未达成一致意见的,请前往郑州市建设工程造价管理办公室咨询。

希望各相关单位和个人在2008版定额使用过程中,如发现问题,能够及时和我们联系并以书面的形式反馈给我们,以便及早解决,方便大家的使用.

(完整版)河南08定额问题汇总

2008版土建定额问题汇总

(暂供参考,以综合解释为准)

1、08土建定额7-36至7—43“屋面高聚合物改性沥青卷材(厚3MM冷贴)定额子目中,设计为两层沥青卷材时未说明,是否按照02版定额中对原子目的备注说明“扣除上层卷材基层处理剂”执行?

答:在2008土建定额补充解释中另补充子目。

2、08土建定额“预制混凝土板"中的外购板价格中是否包括运输费用,是否含板内钢筋费用?

答:外购板价格中包括运输费用和钢筋费用。

3、08土建定额中是否应增加非外购的 “现场预制平板”的子目?

答:08土建定额子目4—93勘误为“沟盖板、平板”。

4、08土建定额安全文明施工措施费中的注解没有说明“装饰工程”的费率是否只适用于单独的装饰工程?如果是采用清单报价的工程,是否不论是总承包还是单独承包安装、装饰的都按照清单报价的费率计取?

答:是. (完整版)河南08定额问题汇总

5、混凝土外加剂的计算方法未说明,是否和02版定额综合解释中的说明相同?

答:按设计要求进行换算.

6、回填土子目中包含100米以内的运距,如果现场运距不足100米是否要扣减?

答:在2008土建定额补充解释中另补充子目.

7、08定额450页第三项中2条中“如构件就位距离超出15M时,其超过部分可增加构件就位运输费用,该费用可按相应构件运输0.8KM计算",因为有“构件就位运输”的增加费用的定额项目,所以最后一句话是否有误?

答:是,在勘误表中纠正。最后一句“该费用可按相应构件运输0。8KM计算"取消。

8、08定额中混凝土中水泥为32.5号水泥,现在有文件取消了32。5水泥的使用,而且32。5水泥和4。25水泥的配比用量也不同,在定额套用时如何换算、调差?

答:在2008土建定额补充解释中进行补充。

9、08定额措施项目费中第三项第6条中规定的“弧形或折线形的混凝土构件模板,执行其对应的子目时,模板乘以系数1。3,人工乘以系数1.25”中的模板费用是指的对应子目中的“模板料”费用还是“钢模板”费用,或者两者都是?

答:仅指模板料费用.

10、室内墙面中仅刮腻子不做面层的情况,定额中没有说明,如何套用?

答:在2008土建定额补充解释中另补充子目。

11、现在施工中经常使用预制管桩,在桩头清除管内1M 的余土,并且放置钢筋,再用混凝土进行灌注,如何套用定额,或对该项目进行定额补充?

答:管内进行混凝土灌注执行子目2-17,钢筋另执行A.4分部钢筋子目。

12、定额中混凝土“现场搅拌加工费”、“混凝土运输”子目的套用是按照图示混凝土的尺寸的量还是按照加上损耗率的量去套用?

答:见P232 A4分部计算规则第五、六条规定。

13、固定总价承包项目的检测费在投标报价时怎样考虑? (完整版)河南08定额问题汇总

答:按照招标文件要求。如招标文件要求违背总说明规定,可质疑招标人;如招标文件无要求,可在投标文件中注明未含检测费。

14、教室黑板无子目,是否应补充?

答:教室黑板组法不统一,无法补充子目。如果一般的黑板也可参照《02定额》人、材、机消耗量换算,管理费、利润分别按每综合工日16。4元、8。8元计算。

15、工程量清单招投标时,建筑物超高施工增加费应列入实体项目费用还是列入措施费项目?建筑工程第11分部建筑物超高费,甲方提供工程量清单中不进行描述,建议是否能把超高费归入措施费中?

答:依据工程量清单的发布情况确定:如清单发布有工程量,可计入实体项目费中;如未发布工程量,可按定额规定计算超高施工增加费,列入措施项目费中.)

16、新定额建筑工程与装饰工程分专业取费,建筑工程计取过垂直运输费后,如果室内地板砖、乳胶漆和外墙面砖(或涂料)随主体发包时,装饰工程能否再计取垂直运输费?

答:不能计算。

17、社会保障费费率能否分为养老保险费、失业保险费、医疗保险费?(因国标是分开的)定额中只明确社会保障费费率,并说明社会保障费由养老保险费、失业保险费、医疗保险费组成,但不知每一项各占的比例是多少,是否可以明确?

答:在2008土建定额补充解释中明确。

18、建筑工程下册第969页第三条第2条中括号内的内容是否有误,例如5~5。1M之间的如何计算?

答:在勘误表中纠正。

19、是否应在08定额中明确造价超过5000万元的工程,做预算时安全文明施工费如何计取?

答:在2008土建定额补充解释中明确。

20、砼分部4-87外购板安装无板含量?
