铁路施工四电接口工程-存在的主要问题
- 格式:doc
- 大小:17.50 KB
- 文档页数:4
铁路电力工程施工中存在的问题及建议铁路电力工程施工是铁路建设中重要的一部分,它关乎着铁路运输的安全和稳定。
但在实际施工过程中,也存在一些问题,需要及时加以解决和改进。
本文将就铁路电力工程施工中存在的问题进行分析,并提出相应的建议。
一、问题分析1. 施工安全问题在铁路电力工程施工中,施工区域通常距离铁路线较近,存在施工人员和铁路列车之间的安全隐患。
在高压电力设备的施工中,如不慎操作,可能造成电击事故,给施工人员带来严重的伤害和安全隐患。
2. 技术人员素质问题一些铁路电力工程施工单位可能存在技术人员素质参差不齐的情况,导致在施工中存在一些问题,如工程设计不合理、施工质量不达标等情况。
铁路电力工程施工通常会受到季节和天气等多种因素的限制,如果施工周期长,则会给铁路运输带来一定的影响,因此需要合理控制施工进度,确保铁路线的正常运营。
二、建议1. 加强安全管理在铁路电力工程施工中,应加强对施工现场的安全监管,确保施工人员的安全。
施工单位应制定详细的施工安全规范,对施工人员进行安全教育和培训,增强他们的安全意识,避免发生安全事故。
施工现场应设置明显的安全警示标志,保障铁路列车和施工人员的安全。
施工单位在选聘技术人员时,应对其进行严格的专业素质考核,确保技术人员具备较高的专业水平和丰富的施工经验。
施工单位还应加强对技术人员的培训,提高其工作能力和水平,确保施工质量。
3. 合理安排施工进度在施工计划中,应合理考虑天气等因素的影响,以制定合理的施工进度计划。
在施工过程中,应及时调整施工进度,根据实际情况灵活安排工程进度,确保铁路线的正常运营。
4. 严格材料管理施工单位应加强对施工材料的质量管理,确保使用的材料符合国家相关标准,杜绝使用劣质材料。
施工单位还应加强对材料的采购和储存管理,确保施工材料的质量和安全。
施工单位应加强对施工现场的管理,明确工作责任,加强与铁路相关部门的沟通和协调,确保施工工作的顺利进行。
施工单位还应加强与相关监管部门的沟通,接受监督和指导,确保施工工作的合法合规。
铁路电力工程施工中存在的问题及建议铁路电力工程是铁路系统中非常重要的一部分,它为铁路运输提供了必要的动力支持。
然而在铁路电力工程施工中,也常常会出现一些问题,影响工程的顺利进行和质量的保障。
本文将对铁路电力工程施工中存在的问题进行分析,并提出相应的解决建议。
一、存在的问题1. 施工进度延误在铁路电力工程施工过程中,由于各种原因,施工进度经常会延误。
这不仅影响了工程的完工时间,而且还可能带来额外的经济损失。
延误的原因可能包括天气、物资供应、人工原因等。
2. 安全隐患铁路电力工程的施工涉及到高压电设备和设施,如果在施工过程中出现安全隐患,将给施工人员和周围环境带来严重的危害。
3. 质量问题铁路电力工程的质量直接关系到铁路系统的运行安全和稳定性,但是在施工过程中也常常出现一些质量问题,例如设备故障、连接不良等,会影响工程的整体质量。
4. 环境保护铁路电力工程施工过程中,对周围环境的保护和治理也是一个重要问题。
如果在施工中未能及时采取环境保护措施,极易造成土地污染、水源污染等问题。
二、建议1. 加强前期准备工作铁路电力工程施工前,应做好充分的前期准备工作,包括物资的储备、人员的培训、施工计划的制定等。
只有在确保充分的前期准备的基础上,才能保证工程的顺利进行。
2. 严格落实安全管理在铁路电力工程施工中,安全是最重要的。
为此,应加强安全培训,提高施工人员的安全意识,严格执行安全管理制度,确保施工中不发生安全事故。
3. 加强监督和检查加强铁路电力工程施工的监督和检查,及时发现和解决施工中的问题,并对施工质量进行认真的评估,确保施工质量符合要求。
5. 加强与相关部门和单位的沟通合作在铁路电力工程施工中,需要与相关部门和单位进行密切的沟通合作,包括铁路运输部门、环保部门等,共同协商解决施工中的问题,确保工程的顺利进行。
铁路电力工程施工中存在的问题及建议铁路电力工程施工是铁路建设中的重要环节,它关系到铁路运行的安全、稳定和高效。
在实际施工过程中,往往存在一些问题。
本文将就铁路电力工程施工中存在的问题进行分析,并提出相应的建议。
铁路电力工程施工中存在的问题之一是施工周期长。
由于铁路电力工程通常规模较大,涉及到的设备和工程量较多,所以施工周期较长,延误了工程的进度。
为了解决这个问题,建议在施工前进行详细的计划和调研,合理安排施工进度,充分利用现代化的施工设备和技术手段,提高施工效率。
还可以加大施工力量和投入,增加施工人员和设备的数量,加快施工进度。
铁路电力工程施工中存在的问题之二是施工成本高。
由于铁路电力工程的规模较大,施工过程中需要购买大量的材料和设备,加上人工成本和管理费用,使得施工成本高企。
为了降低施工成本,建议在项目可行性研究中,要从环保、节能、优质的角度出发,选择适用于工程的材料和设备,提高资源利用效率,降低施工成本。
合理安排施工计划,减少无效施工时间,提高施工效率,降低施工成本。
铁路电力工程施工中存在的问题之三是施工质量难以保证。
铁路电力工程涉及到的电力设备和线路较为复杂,施工过程中存在一定的技术难题,而施工中一旦出现质量问题往往难以返修甚至无法修复。
为了保证施工质量,建议在施工前进行充分的技术培训和人员筛选,确保施工人员具备足够的专业知识和操作经验。
加强施工过程的质量控制,进行严格的质量检验和监控,及时发现和解决问题,确保施工质量。
铁路电力工程施工中存在的问题之四是施工安全风险大。
铁路电力工程施工过程中,施工人员需要进行高空作业、电气作业等高风险作业,一旦发生事故,将给人员和设备带来严重的伤害和损失。
为了保证施工安全,建议在施工前进行详细的安全评估和风险分析,制定合理的施工安全措施和操作规范,提供必要的安全防护设备和培训,确保施工人员的安全。
加强监管和巡查,及时发现和处理施工现场的安全隐患,确保施工安全。
铁路电力工程施工中存在的问题及建议铁路电力工程作为铁路建设中不可或缺的一部分,其施工工作对铁路运输的安全和稳定起着至关重要的作用。
目前在铁路电力工程的施工中还存在着一些问题,例如工程进度延误、施工质量不达标、安全隐患等。
本文将从这些问题出发,提出相关的改进建议,以期提高铁路电力工程施工的质量和效率。
一、存在问题1. 工程进度延误铁路电力工程作为铁路交通运输的重要保障设施,其施工进度的延误往往会影响整个铁路系统的运营。
目前存在的问题主要包括施工计划制定不合理、资金到位不及时、人员配备不足等原因导致的工程进度延误。
2. 施工质量不达标在铁路电力工程施工中,存在着施工质量不达标的问题,例如电缆接头质量不可靠、设备安装不牢固、接地电阻过大等。
这些问题严重影响了铁路电力系统的正常运行。
3. 安全隐患存在由于铁路电力工程的施工涉及到高压电力设备,一旦发生安全事故将对人员和设备造成严重的危害。
目前存在的安全隐患主要包括施工人员操作不规范、职业安全意识薄弱、工地环境混乱等问题。
二、建议改进1. 合理制定施工计划针对工程进度延误的问题,需要加强对施工进度的管理和监督,合理制定施工计划,确保资金、人员和物料等资源的及时到位。
建立健全的施工进度监控机制,及时发现并解决施工中的进度问题。
在施工过程中,要加强对施工质量的管理,确保施工过程中的各项工作符合相关标准和规范。
特别是在设备安装、电缆敷设、接地电阻测试等环节,要加强监督,确保施工质量达到标准要求。
3. 提高安全管理水平为了减少安全事故的发生,需要加强对施工人员的安全培训,提高他们的职业安全意识,严格执行施工现场的安全操作规程,加强现场安全监管。
要加强施工现场的环境整治,确保施工现场的清洁、整洁。
4. 强化监督检查为了确保施工质量和安全,需要建立健全的监督检查机制,加强对施工现场的日常监督和巡查,并对发现的问题及时进行整改和处理。
要加强施工现场的质量和安全检查,有针对性地解决存在的问题。
铁路电力工程施工中存在的问题及建议铁路电力工程施工在铁路建设中起着重要的作用,但在实际施工过程中常常会出现一些问题。
本文将针对铁路电力工程施工中存在的问题进行分析,并提出相应的建议。
一、问题分析1.工期延误铁路电力工程施工过程中存在工期延误的情况,主要原因包括施工计划安排不合理、施工人员和设备不足等。
工期延误会导致整个工程周期的延长,增加工程成本。
2.质量问题在铁路电力工程施工中,存在一些质量问题,如接头焊接不牢固、线路绝缘不符合要求等。
这些质量问题会影响电力工程的稳定运行。
3.安全风险电力工程施工中存在一定的安全风险,如高压设备操作不当、电气设备维护不及时等。
这些安全风险可能导致事故的发生,对施工人员和周围环境造成严重的危害。
4.协调问题铁路电力工程施工通常涉及多个工种和部门的协调,可能存在协调不及时、沟通不畅等问题。
这些问题会影响施工进度和工作效率。
5.环境污染电力工程施工过程中可能产生噪音、粉尘等环境污染物,对周围环境和居民生活造成一定影响。
二、建议为了解决铁路电力工程施工中存在的问题,提高施工效率和质量,以下是一些建议:1.合理规划工期在施工前应根据实际情况合理规划工期,并制定详细的施工计划,确保施工进度的合理安排。
2.加强管理加强对施工人员和设备的管理,确保施工人员具备相关技术资质,设备符合安全要求。
3.强化质量检查加强对施工质量的检查和监督,对焊接接头、线路绝缘等进行严格的质量把关,确保电力工程的稳定运行。
4.加强安全培训对施工人员进行安全培训,增强他们的安全意识,规范施工操作,减少安全风险。
5.加强协调沟通加强施工各方之间的协调沟通,及时解决施工中的问题,确保施工进度和质量。
6.环境保护在施工过程中采取相应的环境保护措施,减少环境污染,例如合理管控噪音、粉尘等污染物的产生。
7.加强技术研发加强对铁路电力工程施工技术的研发,引进先进的施工设备和技术手段,提高施工效率和质量。
8.加强监督检查建立监督检查机制,对施工过程进行监督检查,对违规行为进行严肃处理,确保工程质量和安全。
铁路施工四电接口工程存在的主要问题一、影响电缆敷设施工的主要问题:1.隧道或路基段预留过轨管线缺漏、错位、被杂物堵死等问题,无法穿入电缆,只能破坏路基或隧道内基础部分,重新埋设预留管,费时费力,影响工程质量和进度。
2、电缆下桥锯齿孔没有预留或预留位置不对,后期只能在桥梁上重新开孔,影响工程质量和电缆安全运行。
3、整体式电缆槽无法敷设电缆,而且后期电缆不具有可维护性,全部改为盖板式电缆槽。
4、电缆井、手孔井需与电缆槽同步交接,才能具备电缆敷设条件。
二、影响接触网挂网施工的问题:1、路基、桥梁段接触网支柱基础侧面限界不足、基础遗漏、型号错误、标高不对等,需站前施工单位返工处理,影响接触网施工进度;如果不整改,将无法通过铁路总公司静态、动态验收和安全评估。
2、路基、桥梁段拉线基础位置错误、螺栓错位、方向不对,这些问题导致接触网无法安装拉线,影响接触网无法进行放线施工,只能由站前施工单位重新浇筑。
3、隧道内预埋滑槽间距超标、安装扭曲、埋深不足、型号不对、滑槽漏埋等,直接影响接触网挂网施工。
通过外挂滑槽处理,不仅返工费用高、浪费大,而且影响隧道滑槽寿命;通过异型法兰盘方式处理,不仅影响供电段后期维护,而且制约接触网施工进度,最重要的是处理费用远高于预埋滑槽的造价。
4、隔离开关、落锚支柱等基础距离声屏障等建筑物距离小,声屏障影响接触网坠砣升降,造成坠坨卡滞,危机行车安全,只能改为异形声屏障,返工处理难度很大。
三、其它问题:1、站房内为站后预留的设备基础、设备通道、预埋管线需严格按设计施工,避免出现返工问题。
2、贯通地线和综合接地端子需按设计要求施工,接地端子漏设问题虽然不大,但只能由站前单位施工单位返工处理,影响施工质量和站后施工进度。
关于接口的几点意见:1.建议设计:研究隧道内横向过轨管布置数量和管径,连接施工采用热熔接工艺。
(沈丹客专存在①100管径小,穿3 根电力缆时很费劲,且钢管连接采用焊接时焊口毛刺卡电缆或划伤电缆、焊口漏水等现象)。
铁路电力工程施工中存在的问题及建议近年来,随着铁路建设的不断推进,铁路电力工程作为其中重要的组成部分,一直受到重视。
但是在实际施工中,还存在不少问题,这些问题主要包括:施工流程不够规范,安全管理不到位,施工人员技术不过关等。
本文将对这些问题进行分析,并提出改进建议。
首先,施工流程不够规范。
在实际施工过程中,施工单位往往没有遵守规范的施工流程,导致工程出现进度滞后、质量不稳定、成本超支等问题。
例如,在铁路电力工程施工过程中,如果施工单位不按照规范流程先进行勘测、设计、审批等前期工作,直接开始施工,就容易造成质量问题,浪费人力和物力资源。
其次,安全管理不到位。
铁路电力工程施工中,由于电力设备本身的特殊性质,存在一定的安全隐患。
如果施工单位不加强安全管理,不按照相关规定进行施工,容易发生安全事故,造成不可挽回的损失。
例如,在拉线架设过程中,如果施工单位未能按照标准流程进行施工,容易导致拉线不牢固或者电线拉断等问题,从而对铁路运营造成安全隐患。
最后,施工人员技术不过关。
铁路电力工程对施工人员的技术要求较高,但是实际情况却存在技术不到位的问题。
这些问题主要由于缺乏专业技能培训和标准资格认证机制导致。
施工单位需要加强对工人技能的考核,建立有效的培训机制,提高工人的业务技能水平,保证工程质量。
为了解决上述问题,我们提出以下建议:一、加强规范化施工管理。
严格遵守施工流程,确保针对性措施的落实,减少质量问题。
建立完善的施工管理制度,对各阶段进行通盘考虑,确保工程施工的连贯性和稳定性。
二、加强安全管理。
在施工过程中,坚持“安全第一”的原则,深入开展安全宣传,加强安全技术培训,配备专业技能较高的工人,做到规范施工和精细管理。
三、加强技能培训和人才梯队建设。
建立铁路电力工程的证书制度,并且规范化教育培训,强化人员的业务技能和专业知识素养,提高参加铁路电力工程施工的人员的知识结构和实际工作能力。
综上所述,铁路电力工程施工中存在的问题,可以通过加强规范化施工管理、加强安全管理、技能培训和人才梯队建设来解决。
铁路电力工程施工中存在的问题及建议【摘要】铁路电力工程施工中存在着安全隐患、效率低下和质量控制困难等问题。
安全隐患主要指施工过程中可能发生的意外伤害,需要加强安全管理措施。
效率低下则会影响工程进度和成本控制,需要优化施工流程和提高施工人员技能。
质量控制困难可能导致工程质量不达标,需要加强监督和检测。
为解决这些问题,建议施工单位应加强施工人员培训、严格执行安全规范和加强监督管理。
只有提高施工质量,才能确保铁路电力工程的长期稳定运行。
对施工中存在的问题要及时总结,制定有效的实施方案,并重视施工质量,以确保工程质量和安全。
【关键词】铁路电力工程、施工问题、安全隐患、效率低下、质量控制困难、施工建议、背景介绍、问题意识、目的、总结施工问题、建议实施方案、重视施工质量1. 引言1.1 背景介绍铁路电力工程是铁路运输系统中至关重要的一部分,它为铁路运输提供了必要的电力支持。
在铁路电力工程施工中,经常会出现一些问题和挑战,这不仅影响到施工进度和质量,更可能带来安全隐患。
铁路电力工程施工中存在的问题主要包括:安全隐患、效率低下以及质量控制困难等方面。
安全隐患可能导致人员伤亡和财产损失,效率低下会影响施工进度,质量控制困难则可能导致工程质量不达标。
为了解决铁路电力工程施工中存在的种种问题和挑战,需要提出相应的建议和措施。
通过加强安全管理、提高施工效率、加强质量监控等措施,可以有效地改善铁路电力工程施工的现状,确保工程顺利进行并达到预期效果。
完。
1.2 问题意识铁路电力工程施工是铁路建设中的重要环节,但在实际施工中存在着诸多问题,需要引起我们的高度重视和解决。
铁路电力工程施工涉及到高压电力设备和复杂电路系统,一旦发生安全事故可能造成严重后果,因此安全隐患是一个亟待解决的问题。
由于施工现场繁杂多样的工序和设备,施工效率往往较低,工期延长、成本增加问题凸显。
质量控制困难也是铁路电力工程施工中的一大难题,由于施工场地复杂多样,质量问题往往难以及时发现和解决,影响工程的稳定运行。
铁路电力工程施工中存在的问题及建议近年来,随着中国铁路快速发展,铁路电力工程的重要性日益突显。
铁路电力工程作为保障铁路安全、稳定运行的关键设施,其施工质量直接关系到铁路运输的顺畅与安全,因此必须高度重视。
但在实际施工中,仍存在一些问题,本文将从多个方面对这些问题进行分析,并提出相应的建议。
首先,在施工过程中存在的问题主要包括:工程交底不到位、施工组织混乱、信息沟通不畅、材料配送混乱等。
其中工程交底不到位是造成电力工程质量问题的主要原因之一。
具体表现在施工人员对工程要求理解不够充分、工作流程不清晰、施工方案不合理等情况。
施工组织混乱也十分常见,一些施工单位因为人员不到位、安全措施不到位等原因,导致质量问题层出不穷。
此外,信息沟通不畅也经常发生。
由于施工单位之间的沟通不畅,常常导致工作出现偏差,甚至损害到了整个电力工程的设施安全。
材料配送混乱也是一个经常出现的问题,因为物流运输压力大,导致材料配送不及时、稳定,给施工工作带来很大难度。
针对上述问题,建议可以从以下几个方面入手:一是增强工程管理与监督。
要求施工单位重视工程交底,严格按照工程标准去实施,严格把控施工质量和安全。
二是加强施工组织与协调。
要求施工单位按照施工计划、施工方案、安全管理制度等相关规定进行施工,保障施工过程的安全与稳定。
加强组织与协调的同时也要加强跨单位、跨部门之间的信息共享与沟通,避免信息不明确、不及时所带来的问题。
三是优化材料配送流程。
可以通过加大物流运输力度,建立完善物流网络,优化物料储存与配送模式,提高配送稳定性,以保障材料的安全和及时。
此外,还需要加强施工人员的培训和职业素养提高。
电力工程是一项高技术、高风险、高质量的工作,需要具备严密的操作技能、安全意识和职业操守。
要求施工工人严格遵守施工工艺流程,并通过岗位培训等多种方式提高职业素养。
最后,政府和相关部门应该建立一套有效的监管机制,对施工单位开展监督和检查工作,消除安全隐患和质量缺陷,确保电力工程质量达到要求。
铁路电力工程施工中存在的问题及建议随着铁路交通事业的飞速发展,铁路电力工程施工越来越成为铁路工程建设的重要组成部分。
然而,在实际施工中还存在着一些问题,这些问题不仅会影响工程质量和进度,也会增加施工成本,甚至危及施工安全。
下面就是在铁路电力工程施工中存在的问题及建议。
一、施工作业安全隐患1.电力器材未经检验:电力施工必须使用合格的电器器材,但现有情况是有工人私自采购器材进行施工,而这种行为会增加事故发生的风险。
建议:对电器器材进行专业鉴定,不合格的器材进行拒绝和处罚,并对参与购买的工人进行规范和教育。
2.电线缆敷设不规范:电线与轨道交叉、悬空走线等问题流传已久,尤其是一些违规施工会增加安全隐患。
建议:铁路电力工程应当在规范、标准、法令等方面完善,强化监管机制,对施工进行全面管理,以确保安全。
3.施工人员无安全协议:电力施工人员的安全说明书和安全手册是施工队员必需熟悉各项安全措施的物品,但实际操作中发现,有施工队员未经过安全说明手册的阅读、签字,直接进入施工作业建议:项目管理方应对施工人员进行安全教育和技能培训,提高他们的意识,指导他们在工作中遵守各项标准和要求,提高自我保护意识和能力;建立“五员制”现场管理制度并实施;加大培训力度,提高工人的安全意识和技能水平。
二、工程质量问题1.电力器材质量不达标:在实际使用中,部分电力器材存在质量不达标的问题,这样一来就会影响电力工程的质量及寿命。
建议:提高电力工程的建设标准,强化对质量管理的要求,对于不达标的器材要实施严格的质量控制,所有电力器材应经过质量检测并依据标准化系数选用。
2.施工设计不符合实际需求:一些电力施工的规划设计不当,导致在实际施工中需要反复修改或改变方案,也会增加成本和时间。
建议:强化工程设计与采淳安全、效益有足够的联系。
同时,采用BIM技术能够帮助设计方面解决这些问题,提升工程效率和品质。
3.人员管理不够:铁路电力工程施工需要较大规模的团队协作,而人员管理、分工不合理易导致工程质量下降建议:做好人员分工,确保每个人的工作任务都合理明确;采用严密的技术规范、质量管理手册及检验标准;制定完整的质量管理文件,加强施工工程的全程质量管理,确保工程质量稳定和优质。

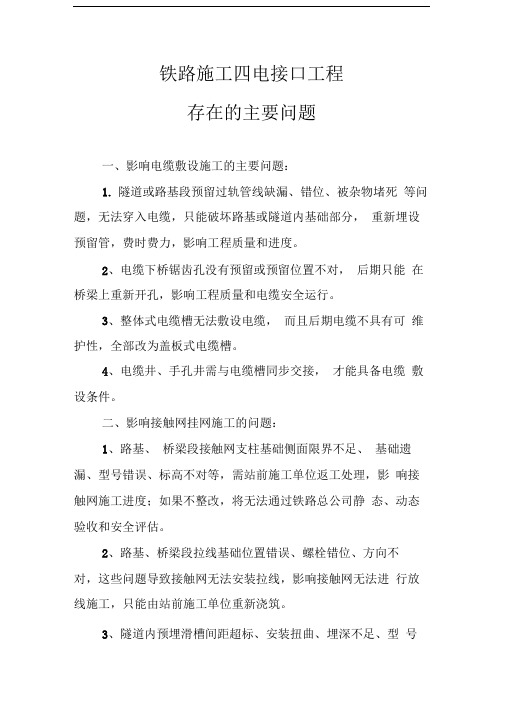

铁路施工四电接口工程
存在的主要问题
一、影响电缆敷设施工的主要问题:
1. 隧道或路基段预留过轨管线缺漏、错位、被杂物堵死等问题,无法穿入电缆,只能破坏路基或隧道内基础部分,重新埋设预留管,费时费力,影响工程质量和进度。
2、电缆下桥锯齿孔没有预留或预留位置不对,后期只能在桥梁上重新开孔,影响工程质量和电缆安全运行。
3、整体式电缆槽无法敷设电缆,而且后期电缆不具有可维护性,全部改为盖板式电缆槽。
4、电缆井、手孔井需与电缆槽同步交接,才能具备电缆敷设条件。
二、影响接触网挂网施工的问题:
1、路基、桥梁段接触网支柱基础侧面限界不足、基础遗漏、型号错误、标高不对等,需站前施工单位返工处理,影响接触网施工进度;如果不整改,将无法通过铁路总公司静态、动态验收和安全评估。
2、路基、桥梁段拉线基础位置错误、螺栓错位、方向不对,这些问题导致接触网无法安装拉线,影响接触网无法进行放线施工,只能由站前施工单位重新浇筑。
3、隧道内预埋滑槽间距超标、安装扭曲、埋深不足、型
号不对、滑槽漏埋等,直接影响接触网挂网施工。
通过外挂滑槽处理,不仅返工费用高、浪费大,而且影响隧道滑槽寿命;通过异型法兰盘方式处理,不仅影响供电段后期维护,而且制约接触网施工进度,最重要的是处理费用远高于预埋滑槽的造价。
4、隔离开关、落锚支柱等基础距离声屏障等建筑物距离小,声屏障影响接触网坠砣升降,造成坠坨卡滞,危机行车安全,只能改为异形声屏障,返工处理难度很大。
三、其它问题:
1、站房内为站后预留的设备基础、设备通道、预埋管线需严格按设计施工,避免出现返工问题。
2、贯通地线和综合接地端子需按设计要求施工,接地端子漏设问题虽然不大,但只能由站前单位施工单位返工处理,影响施工质量和站后施工进度。
关于接口的几点意见:
1.建议设计:研究隧道内横向过轨管布置数量和管径,连接施工采用热熔接工艺。
(沈丹客专存在Φ100管径小,穿3根电力缆时很费劲,且钢管连接采用焊接时焊口毛刺卡电缆或划伤电缆、焊口漏水等现象)。
2.建议设计:能否研究考虑在隧道内过轨管线引入电力、通信信号电缆槽时采用手孔井方案。
3.隧道内通信信号电缆槽深度至少应大于400以上。
(沈丹客专隧道内通信信号电缆槽深度为300,且敷设贯通地线后增加5mm水泥保护层,当在295 mm深度电缆槽内安装信号箱盒时因箱盒高度限制影响电缆引入箱盒,造成电缆出现硬弯现象)。
4.沈丹客专隧道内沟的布置为:靠近隧道壁为电力电缆槽,中间为排水沟槽、靠近线路侧为通信信号电缆槽。
存在当路隧或桥隧电缆槽衔接时可能会发生隧道内排水沟横切电力电缆槽现象。
请设计研究能否将隧道内排水沟槽设置在隧道壁侧。
5.因桥梁地段敷设贯通地线后需增加防水砂浆保护层,沈丹客专桥梁地段预制梁时埋设的接地端子基本都被防水保护层覆盖,无法实现相关设备接地至接地端子。
建议设计对预制梁埋设的接地端子标高适当上提,确保将来桥梁地段敷设贯通地线、防水砂浆覆盖后接地端子应露出保护层面(至少接地端子顶面应与保护层顶面或通信信号电缆槽底面平)。
6.要求各土建标段施工隧道内过轨管时必须履行首件评估。
7.要求监理单位指定一名副总监负责接口监理管理工作,细化监理实施细则中有关接口监理内容,落实接口监理人员、职责。
8.隧道内过轨管必须履行验收手续(最好是试穿),经监
理确认后方可进行仰拱等后续工序施工。
9.贯通地线的敷设施工、接地端子的施工,各标段必须履行首件评估后方可本标段内全面施工。
首件评估前应通知物设部,由物设部组织监理、施工、厂家进行培训,明确施工工艺。
10.过轨管埋设、贯通地线敷设均需留有影像资料。
