图纸会审记录图纸会审记录工程名称:*****安装工程会审记录:序号。
图号。
问题。
答复意见。
会审日期一、清单与图纸中不一致的项目1#2#库:图纸中管道厚度按温度划分,同一管径对应多种11#2#库保温厚度,而清单中只有一种厚度;应确定结算方式。
风机吊点现场已预留,但品牌未定,尺寸不一定21#2#库符合实际风机安装吊点尺寸,请问此部分该如何安装计算?二、图纸问题11#2#库:射线检测,-28℃以下每名焊工施焊的焊缝抽取10%进行射线检验,其质量不得低于III级,如发现有一处焊缝射线检验不合格,则应对其剩余施焊的焊缝再抽取20%进行射线检验,请明确无损检测方式与比例如再发现有一处焊缝检验不合格,则应对其所有施焊焊缝进行射线检验;2)其他管道焊缝应进行抽样射线检验,其抽查比例不低于5%,且不小于1个焊接接头,其质量不得低于III级。
1#2#库:高压系统和低压系统压力表均为0~4MPa,请问高压系统压力表量程是否应加大?冷施(G)0-3原理图中供液管变径标示,与系统图不同;请问以哪个为准?2层和5层机房调节站系统图、剖面图冲霜管与排液管接法,与对应原理图不同,是否应以原理图为准进行更正?2层调节站系统图中供液集管串联和排液集管串联接法、阀门数量、阀门型号与冷施(G)0-2原理图不同。
图纸中没有机组、储液罐安全阀和安全管的接法,需根据实际采购机组接管位置61#库根据相关规定应配备安全阀接安全管;确定。
安全管自各制冷机房连接至室外。
以制冷原理图为准。
三、其他问题5#制冰机房冰水管道采用什么材质;水阀大小原理图中未标识,是否按照系统图来做;1#、2#、3#、4#制冷机房压缩机辅助设备部分没有管道吊点。
辅助设备采用撬块式机组,个别管道可采取膨胀螺栓+通丝形式吊装。
图纸会审记录工程名称为*****安装工程。
在会审记录中,列出了清单与图纸不一致的项目,以及图纸问题和其他问题。
在1#2#库中,图纸中管道厚度按温度划分,同一管径对应多种11#2#库保温厚度,而清单中只有一种厚度。

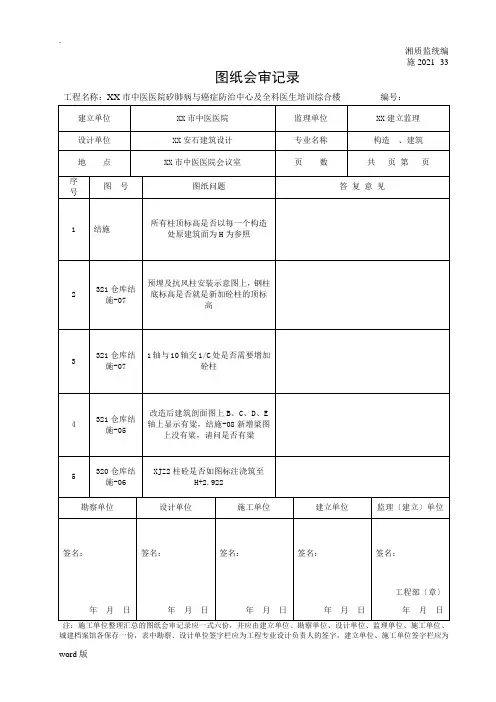

湘质监统编施2021 -33图纸会审记录工程名称:XX市中医医院矽肺病与癌症防治中心及全科医生培训综合楼编号:工程技术负责人或相关专业负责人签字,监理单位应为总监理工程师签字。
湘质监统编施2021 -33图纸会审记录工程名称:XX市中医医院矽肺病与癌症防治中心及全科医生培训综合楼编号:城建档案馆各保存一份,表中勘察、设计单位签字栏应为工程专业设计负责人的签字,建立单位、施工单位签字栏应为工程技术负责人或相关专业负责人签字,监理单位应为总监理工程师签字。
湘质监统编施2021 -33图纸会审记录工程名称:XX市中医医院矽肺病与癌症防治中心及全科医生培训综合楼编号:湘质监统编施2021 -33图纸会审记录工程名称:XX市中医医院矽肺病与癌症防治中心及全科医生培训综合楼编号:湘质监统编施2021 -33图纸会审记录工程名称:XX市中医医院矽肺病与癌症防治中心及全科医生培训综合楼编号:城建档案馆各保存一份,表中勘察、设计单位签字栏应为工程专业设计负责人的签字,建立单位、施工单位签字栏应为工程技术负责人或相关专业负责人签字,监理单位应为总监理工程师签字。
湘质监统编施2021 -33图纸会审记录工程名称:XX市中医医院矽肺病与癌症防治中心及全科医生培训综合楼编号:城建档案馆各保存一份,表中勘察、设计单位签字栏应为工程专业设计负责人的签字,建立单位、施工单位签字栏应为工程技术负责人或相关专业负责人签字,监理单位应为总监理工程师签字。
湘质监统编施2021 -33图纸会审记录工程名称:XX市中医医院矽肺病与癌症防治中心及全科医生培训综合楼编号:城建档案馆各保存一份,表中勘察、设计单位签字栏应为工程专业设计负责人的签字,建立单位、施工单位签字栏应为工程技术负责人或相关专业负责人签字,监理单位应为总监理工程师签字。
湘质监统编施2021 -33图纸会审记录工程名称:XX市中医医院矽肺病与癌症防治中心及全科医生培训综合楼编号:城建档案馆各保存一份,表中勘察、设计单位签字栏应为工程专业设计负责人的签字,建立单位、施工单位签字栏应为工程技术负责人或相关专业负责人签字,监理单位应为总监理工程师签字。
图纸会审记录某某小区项目某期建设单位:某某建设有限公司设计单位:某建筑设计有限公司监理单位:某集团有限责任施工单位:某某建设有限公司会审日期:202x年3月24日图纸会审记录12 某栋楼JG-09bJZ-06a标准层建筑平面图与标准层结构平面图,有很多墙柱长度不一致,墙柱是否均按结构墙柱图施工,请确认。
墙柱按结构图施工否13 JG-02b通结构02b通节点大样图中,节点21没有显示梁顶标高,请确认H面在哪,请确认。
梁底平飘窗底,具体详建筑立面图否14某栋楼JG-19bJG-02b通4-A轴交4-10~4-14轴位置阳台梁,梁平法施工图显示结构梁高为650,但是节点24显示梁从结构H往下仅为640,对不上,请确认按哪个图施工。
(4-A5轴交4-AF~4-AH轴同问)按650否15某栋楼JG-19bJG-02b通所有飘窗位置,结构连梁为650高,但是飘窗节点显示梁底为640,对不上,请确认按哪个图施工。
如修改大样,请提供最新大样按650,降大样图中的640改为650即可否16某栋楼JG-02b通JZ-194-A轴交4-10~4-14轴位置阳台反坎,本楼栋装饰层厚度为60,反坎结构大样与建筑大样对不上,请确认按哪个大样。
按建筑图施工否17某栋楼JG-02b通JZ-03通a结构节点大样14,显示窗台高度结构高为900,装饰层厚度为60,这样建筑窗台高仅剩840,是否符合安全标准,并且与建筑节点大样对不上,此窗台结构大样窗台是否改为960,请确认。
改为960否18某栋楼JG-02b通JZ-04通a4-C轴交4-7轴位置空调板大样7,结构大样显示700宽,与建筑大样对不上,请确认按哪个施工。
此处应与某栋楼统一否19 JZ-06a中凹廊和抄表平台没有建筑大样索引,请确认按哪个大样施工。
与某栋楼统一否20某栋楼JG-02b通JZ-03通a4-14轴交4-E轴位置铁艺栏杆大样,结构大样与建筑大样反坎对不上,请确认按哪个大样施工。

图纸会审记录在建筑工程的实施过程中,图纸会审是一个至关重要的环节。
它就像是一场工程的“前哨战”,旨在提前发现和解决设计图纸中可能存在的问题,确保工程的顺利进行。
图纸会审通常由建设单位组织,施工单位、设计单位、监理单位等相关各方共同参与。
在这个过程中,各方人员会对施工图纸进行详细的审查和讨论,从不同的专业角度提出意见和建议。
首先,让我们来了解一下图纸会审的目的。
其主要目的在于:一是确保施工图纸的准确性和完整性,避免因图纸错误或遗漏导致施工过程中的返工和延误;二是协调各专业之间的关系,避免不同专业的设计冲突,比如建筑结构与电气、给排水等专业之间的交叉问题;三是优化设计方案,在满足功能和规范要求的前提下,降低工程成本,提高施工效率。
接下来,我们看一下图纸会审的准备工作。
施工单位在接到施工图纸后,应组织各专业技术人员进行详细的阅读和熟悉,对图纸中的疑问和问题进行汇总整理。
同时,要准备好相关的规范、标准和图集等资料,以便在会审时进行查阅和对照。
设计单位则要准备好设计图纸的说明文件,对设计意图、技术要求和特殊工艺等进行详细的阐述。
在图纸会审的过程中,各方人员会按照一定的程序和步骤进行。
一般来说,先由设计单位对施工图纸进行总体介绍,包括设计思路、主要技术指标和施工注意事项等。
然后,施工单位和监理单位等各方人员依次提出自己在审查图纸过程中发现的问题和疑问。
这些问题可能涉及到建筑结构、建筑装饰、给排水、电气、暖通等各个专业领域。
比如,在建筑结构方面,可能会关注梁柱的尺寸和配筋是否合理,基础的形式和埋深是否符合地质条件;在建筑装饰方面,可能会关心墙面的材料和颜色选择是否符合设计要求,门窗的尺寸和位置是否便于使用;在给排水方面,可能会关注管道的走向和管径是否满足排水要求,消防设施的布置是否符合规范;在电气方面,可能会关心线路的敷设方式和配电箱的位置是否合理,照明灯具的选型是否满足照度要求;在暖通方面,可能会关注空调系统的选型和风道的布置是否合理,通风设备的安装位置是否便于维修等。
图纸会审记录勘探单位:设计单位:施工单位:监理单位:建设单位:质监单位:会审日期:年月日湘质监统编施2002—9图纸会审记录工程名称:共页第页会审地点:会审时间:会审议定事项1、施工单位对工程全套施工图中存在的疑问,请设计单位答复。
2、根据项目施工现场的实际情况,相关疑难问题请参会单位给予确认。
3、会议签到单附后。
参加会审单位和人员签字勘察单位名称:参加人姓名、专业职称:设计单位名称:参加人姓名、专业职称:施工单位名称:参加人姓名、专业职称:质量监督站名称:参加人姓名、专业职称:建设单位名称:参加人姓名、专业职称:监理(建设)单位名称:参加人姓名、专业职称:监理(建设)项目部(章)2014年3月12日注:①记录人应将会议审定的内容整理成《××工程图纸会审纪要》后,记录人:再交会审单位参加的项目负责人会审定稿,作为该记录的附件。
②会审议定事项即为会审纪要中需要或已议定内容的概要。
③该记录及附件(纪要)应打印,具文字规范,签字手续齐全。
湘质监统编施2002—9图纸会审记录工程名称:共4页第2页会审地点:会审时间:序号栋号图纸疑问疑问回复123456789建设单位监理单位设计单位施工单位签字栏工程名称:共4页第3页会审地点:会审时间:序号栋号相关疑难疑难回复101112131415建设单位监理单位设计单位施工单位签字栏工程名称:共4页第4页会审地点会审时间:序号栋号相关疑难疑难回复1617181920建设单位监理单位设计单位施工单位签字栏。
设计图纸会审记录一、工程概况工程名称:_____工程地点:_____建设单位:_____设计单位:_____监理单位:_____施工单位:_____本工程为_____,建筑面积为_____平方米,结构形式为_____,层数为_____层。
二、会审时间_____年_____月_____日三、会审地点_____会议室四、参加单位及人员建设单位:_____、_____设计单位:_____、_____监理单位:_____、_____施工单位:_____、_____、_____五、会审内容(一)建筑专业1、建筑平面图部分房间的尺寸标注不清晰,建议明确标注房间的净长、净宽。
楼梯间的疏散宽度是否满足规范要求,需进一步核算。
2、建筑立面图外立面装饰材料的选型和颜色搭配需要建设单位确认。
某些部位的线条处理不够美观,建议优化。
3、建筑剖面图层高的标注与结构图纸不一致,需统一。
屋顶的排水坡度和排水方式需进一步明确。
(二)结构专业1、基础部分基础的选型和持力层的选择是否合理,需根据地质勘察报告进行复核。
基础的配筋和混凝土强度等级是否满足要求。
2、梁、板、柱部分梁的截面尺寸偏小,需重新计算并调整。
板的配筋是否满足受力要求,特别是悬挑板。
柱的轴压比是否满足规范要求。
3、楼梯楼梯的结构布置和配筋需要进一步优化,确保安全和舒适性。
(三)给排水专业1、给水管线给水管的管径和走向是否合理,需考虑用水点的分布和水压要求。
阀门的设置位置和数量是否满足维修和控制的需要。
2、排水管线排水坡度和排水立管的位置是否合理,避免出现排水不畅的情况。
地漏的设置位置和数量是否满足排水要求。
(四)电气专业1、强电部分配电箱的位置和尺寸是否合理,便于操作和维修。
电线、电缆的选型和敷设方式是否符合规范要求。
2、弱电部分弱电系统的布局和设备选型是否满足功能要求。
线路的敷设和保护措施是否到位。
(五)暖通专业1、空调系统空调室内外机的位置和选型是否合理,考虑制冷制热效果和噪音影响。
图纸会审工作会议纪要图纸会审工作会议纪要该如何记录才是正确的呢?下文是图纸会审工作会议纪要,欢迎阅读!图纸会审工作会议纪要一会议议题:xx工程名称:xx时间:20XX年04月27日15:30地点:xx整理人:xx1.建设单位:深圳春源钢铁工业有限公司林三能2.监理单位:深圳市龙建建设监理有限公司仝山林、方红林3.设计单位:城市建设研究院吴日重4.施工单位:福建省九龙建设集团有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:图纸会审工作会议纪要二会议时间:20XX年3月22日15:30会议地点:四川新材料有限公司现场工程部办公室参加单位及人员:xx设计单位侯岚晋:全部放线以结施为准。
总平以图纸标高为依据,参照实际标高,以此放线。
能畅通排水的情况下,以实际标高为标准。
图纸一律按11G101实行。
一:1:职工宿舍轴处楼梯门的开门方向?答:职工宿舍轴处开门,向外开。
2:儿墙用多孔砖还是实心砖?答:女儿墙用多孔砖。
3:宿舍A-C轴总平与结构图尺寸不相符合答:职工宿舍及研发大楼放线以结施为准,并以A轴线为基准做调整,4:大楼5/13,7/13,9/13,11/13中L1截面尺寸及配筋未标明。
答:研发大楼结施5/13,7/13,9/13,11/13中L1截面尺寸200×400mm,上下配筋2根18,箍筋8mm,间距100mm。
5:大楼结施4/13中,Kz-8与Kz-7标注问题。
答:研发大楼结施4/13中,KZ-8修改城KZ-7。
6:护栏根据业主自己需要自行修改样式。
会签栏:施工单位:监理单位:设计单位:建设单位:整理单位:四川华达建设监理有限公司20XX年3月22日图纸会审工作会议纪要三时间:xxxx年xx月xx日地点:甲方会议室主持人:xxx参加单位人员(附会议签到表):1.建设单位:xxx2.监理单位:xxxxxx3.设计单位:xxxxxx4.施工单位:xxxxxxxxx会议议程及内容:一、北部新区自行车道交通系统市政设施改造工程2标段图纸进行了技术交底。
图纸会审会签表KJ-207记录人:黄海军时间:2009年11月23日图纸会审记录KJ-207名称设计单位广西南宁水利电力设计院施工单位广西建工集团第二建筑工程有限责任公司图号对图纸存在的疑问设计答复结-01 建-01(修)第3.10中第五点“框架填充墙外墙采用蒸压砖小型砌块,框架填充墙、分户墙、地下室内填充墙采用砖渣小型砌块,强度为M7.5,Mb5专用砂浆”,而建-01(修)四、墙体工程中“所有外墙及楼梯间(除混凝土墙体外)均采用200厚蒸压加气混凝土砌块墙体,M5水泥砂浆砌筑,砌块的干容重>700kg/m3……隔墙采用混凝土空心砌块”,建筑与结构不一致,以那个为准?同时,市场上无蒸压砖小型砌块(双排孔)此种材料,能否改为其他材质的墙体材料?按建-01(修)为准。
结-01 第3.10中第一点混凝土构件的强度等级中,主楼框架梁其余楼层楼面均为(±0.000以上)C30,主楼板其余楼层楼面均为(±0.000以上)C25,梁板砼强度不同,是否可行?能否将梁板砼强度等级改为同一个强度等级?裙楼框架梁各层均为C30,而裙楼楼板各层均为C25,梁板砼强度不同,是否可行?板砼强度等级改为同相应楼层的框架梁的砼强度等级。
结-01 建-01(修)5.14“出露台、屋面的墙下及女儿墙下的防水翻边作法详图5-7”,与建-01(修)“十四、其他施工中注意事项中:出屋顶的砖墙底部设200高C20细石混凝土翻边”建筑与结构作法不一致,以那个为准?以结构图为准。
结-016.20“沿柱墙高每500~600㎜在填充墙宽范围内留出2Φ6拉结筋”,而8.3为“填充墙砌体宜与柱脱开柔性连接,并每隔500~600㎜高设2Φ8拉结筋与柱(或砼墙)可靠拉结”,两者不一致,以那个为准?市场上无Φ6的圆钢,是否应改为Φ6.5?以8.3为准,其中拉结筋2Φ8改为2Φ6.5。
统一改为Φ6.5。
结-01 10.4“柱边至窗边距离为150~300时,在门窗边的距离边外侧另加2Φ12纵筋,锚入梁内35d,并加Φ8@200开口箍与柱筋绑扎,加宽部分的厚度同墙厚”,是不是该门垛也是用砼浇筑?同意。
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
图纸会审记录
参加图纸会审单位与人员
(本会审记录共15页,其内容已经会审单位各方商讨确认)
建设单位:海南石化房地产开发总公司
参加人员:
监理单位:山东金钥匙监理工程有限公司
参加人员:
设计单位:海南华磊建筑设计咨询有限公司
参加人员:
施工单位:南通建工集团有限公司海南分公司
参加人员:
会审时间:2004年12月2日上午地点:南通建工集团有限公司海南分公司海珠花园项目经理部。
奎阁临港片区排水干管(驴溪口至渠江污水管道)项目施工图设计文件会审会议纪要会议地点:广安经开区管委会518会议室日期:2017年02月22日9:00主持人:李济参会单位:规建局、财政局、经发局、环安局、恒源公司、重庆市政设计研究院、成都交大工程建设集团有限公司、浙江万里建设工程有限公司。
参会具体人员见会议签到表及照片。
会议议程:1、主持人介绍各单位参会人员;2、由施工单位就设计图疑问进行阐述,设计单位交底并答疑,相关单位发表意见,现就施工图设计交底及图纸会审相关问题记录如下:一、管道部分1、Y-1~Y-4段按照原设计施工回填后,覆盖层仅为-0.5m~0.5m厚。
存在问题:该段为新桥乡水磨村6组耕种农田,为不影响该段农田正常耕种,建议将两个倒虹吸处高程下调1.0m。
回复:各参会单位原则同意该处根据现场实际情况下调 1.0m,并由设计单位出具变更图。
2、原设计8#井至K1+600段管道跨越港前大道,并下穿港前大道路基及华蓥市禄市镇地段。
存在问题:我单位在前期测量放线后及业主前期征地过程中,发现8#井~27#井中因涉及港前大道及华蓥市禄市镇地块,为方便协调征地及施工,建议8#井至27#井(K1+600)段管道改线,并沿港前大道路基边线进行调整,需设计重新出图,并确定工程量。
回复:各参会单位同意改线方案,并由设计单位出具变更图,具体工程量根据变更后设计图重新计量。
3、8#井至27#井(K1+600)段按照上述第2条改线后,有310m经过港前大道深挖方段(测量出开挖深度为15m~20m),该段如果按照明挖施工,则会导致征地面积大量增加,还需开挖港前大道路基(宽约15m),且施工难度巨大。
存在问题:为减少征地面积、减小外部协调干扰、确保项目工期,建议该段变更为暗洞施工。
业主单位回复:不同意变更为暗洞施工,考虑在港前大道土石方开挖后再在道路边沟位置开挖,走道路路床下,由委领导协调交投公司解决。
4、经现场实际测量查勘发现,1#井与污水处理厂内计量器坐标对接相差约40m。
图纸会审记录(整理后)图纸会审记录编号:001⼯程名称锐拓资本⼤厦⽇期2014.7.9 地点红⾕滩新区世贸路专业名称建施主持⼈熊庆华记录⼈施⼯⽅序号图号图纸问题会审记录1 J-011)门窗表统计有误,请重新统计。
详修改图2)⽔井、强电井、弱电井的门为FM0816,⽴樘离地⾼度多少未明确,门窗表中也⽆标注。
距地300mm⾼2 J-01、03J-03室内外装修表WD-1中找平层:25厚1:2⽔泥砂浆保护层,⽽J-01中11.10为细⽯砼保护层,是否按J-03做完保护层后再按J-01中11.10做细⽯砼保护层。
按J-01说明施⼯3 J-03屋⾯建筑找坡及保温设计了膨胀珍珠岩。
因珍珠岩膨胀系数⼤,很容易造成防⽔卷材开裂漏⽔,建议珍珠岩改为陶粒。
同意修改为陶粒4 J-041)-10.2m降板处的砌筑墙体中线正好位于结构⾼低跨分界线上,产⽣墙体⼀半位于-10.2m板上,⼀半位于-9.25m板上,是否按图施⼯。
按照-9.25M板上砌墙2)电梯井DT7的基坑底标⾼是否为-10.2m。
DT7基坑标⾼为-10.6M 3)1-M、1-L柱⽹尺⼨、轴线偏中与结施中柱⽹不⼀致,影响后续砌筑⼯程,是否只按轴线来定墙体且只按结构柱⽹施⼯。
根据结构中线砌墙4)消防⽔泵房集⽔井的排⽔沟占据了三个承台位置,是否要移位,否则承台内⽆法施⼯。
已修改,详变更单5)冷冻机房的集⽔井靠近10轴2.6⽶处是否为⼀条排⽔沟。
该处为300X300的排⽔沟6)1-H交1-10轴南侧集⽔井在结构06a图中未显⽰,以何为准。
以建、⽔施为准7)1-K交1-8处强电、弱电井与结构图中留洞不⼀致,电梯两侧预留洞有好⼏处与结构图中不符。
强弱电井不是开洞,是后浇的;请明确对不上的位置8)此图中有部分集⽔井尺⼨未注明。
集⽔井详⽔施编号9)DT7基坑底标⾼-1.5m,与结构06b中底标⾼-10.6不⼀致。
以-10.6⽶为准字栏建设单位(签章)监理单位(签章)设计单位(签章)施⼯单位(签章)⽇期:⽇期:⽇期:⽇期:图纸会审记录编号:002⼯程名称锐拓资本⼤厦⽇期2014.7.9 地点红⾕滩新区世贸路专业名称建施主持⼈熊庆华记录⼈施⼯⽅序号图号图纸问题会审记录4 J-0410)结构图与建筑图部分柱尺⼨不⼀致,如:1-M交1-4、1-6、1-7、1-8、1-9、1-10,1-L交1-6、1-7等等,将俩图柱⽹重叠即可看出,数量较多不⼀⼀列举。
