AQC锅炉安装手册修订版
- 格式:doc
- 大小:2.08 MB
- 文档页数:17
AQC、PH锅炉安全操作规程模版以下是AQC、PH锅炉安全操作规程模板:1. 锅炉操作人员应熟悉锅炉的工作原理和操作流程,并具备相应的操作技能和安全知识。
2. 在操作锅炉前,应检查锅炉设备和辅助设备的运行状况,确保各项指标符合要求,如水位、压力、温度等。
3. 在启动锅炉前,应对锅炉进行放空、排污和检查工作,清除锅炉内部的杂物和积水。
4. 启动锅炉时,应按照启动程序进行操作,包括打开通风设备、给水设备和燃烧设备,并逐步增加负荷。
5. 在锅炉运行过程中,应经常检查各项参数的运行情况,并进行记录。
如发现异常情况,应及时采取相应的处理措施。
6. 在锅炉运行过程中,应严格控制水位和压力。
水位过高或过低都会对锅炉的安全运行造成影响,应及时调整。
7. 在燃烧设备工作时,应定期检查燃烧器的工作情况,如喷油效果、点火情况等,确保燃烧器的正常运行。
8. 在锅炉停止运行前,应先停止给水和燃烧设备的供应,然后逐步降低负荷,最后停止通风设备。
9. 在锅炉停止运行后,应进行相应的检查和维护工作,包括清理锅炉内部的积水和杂物,检查燃烧设备的工作情况等。
10. 锅炉操作人员应定期接受相关培训和考核,提升自己的技能和安全意识,确保能够熟练操作锅炉并及时处理突发情况。
11. 在进行锅炉操作时,要时刻关注安全事故风险,严禁疏忽大意和随意操作,如发现异常情况应立即采取措施或上报相关人员。
12. 锅炉操作人员应按照相关规定进行个人防护措施,如佩戴防护服、安全帽等,确保自身安全。
13. 锅炉操作人员应妥善保管操作记录和日志,及时汇报和上报运行情况,做到信息畅通。
14. 对于锅炉的日常维护保养工作,应按照相关规定进行定期检查和维修,包括清洗锅炉管道、更换密封件等。
15. 在紧急情况发生时,应立即切断电源和燃料供应,采取紧急措施保护人身安全,并及时报告相关负责人。
AQC、SP锅炉安全操作规程模版锅炉安全操作规程模版第一章总则第一条为了加强对锅炉的安全管理,确保锅炉设备的正常运行,保障人身安全和财产安全,制定本规程。
第二条本规程适用于公司的AQC、SP锅炉设备的操作与维护。
第三条全体操作人员都须严格遵守本规程,无论职务如何。
第四条本规程的解释权归公司负责。
第五条公司将不断完善本规程,欢迎全部员工提出修改意见。
第六条锅炉操作人员应熟悉相关法律法规,了解锅炉的性能和结构,熟悉锅炉的操作流程及监控设备的使用方法等。
第七条锅炉操作人员要严格遵守当班人员交接制度,按规定进行功率、蒸汽量和水位等参数的交接。
第八条锅炉操作人员应保证操作人员足够能够正常工作。
如操作人员因身体原因不能保证安全操作时,应主动请假。
第九条锅炉操作人员应配戴好个人防护用品,并且做好锅炉周边的安全防护工作。
第十条锅炉操作人员在操控过程中,严禁酗酒、吸烟等违反公司规定的行为。
第二章锅炉的操作规程第十一条锅炉操作人员在操作中应注意以下几个方面:1. 严格按照操作规程进行操作,不得擅自修改参数。
2. 锅炉操作时要随时关注锅炉的运行情况,保持良好的沟通和协作。
3. 锅炉操作人员在锅炉停工前应保证锅炉清洁,无杂物。
4. 锅炉停工时,应切断电源和供气装置,关闭阀门,进行排水处理。
5. 锅炉运行中应保持管道畅通,无堵塞。
第三章锅炉的安全维护第十二条锅炉操作人员在日常工作中,应按照规定进行锅炉的安全维护工作,包括但不限于:1. 定期检查锅炉设备的监控装置,确保其工作正常。
2. 定期对锅炉设备进行检修和维护,确保各部件的正常运行。
3. 定期对锅炉进行排污和清洗,清除结垢。
4. 锅炉操作人员应按照规定的周期和标准,对锅炉设备进行保养和维修。
5. 锅炉操作人员应定期检查锅炉的安装、固定和密封情况。
第四章突发情况的处理第十三条锅炉操作人员在突发情况中应严格遵循以下原则:1. 固定现场,立即报告上级人员,同时采取紧急措施,尽力减少事故的损失。
AQC、SP锅炉安全操作规程范本一、总则为确保装置安全运行,防止事故发生,保障人员生命财产安全,特制定本安全操作规程。
二、适用范围本规程适用于AQC、SP锅炉运行人员、维修人员及相关人员。
三、安全责任1. AQC、SP锅炉的安全运行责任由锅炉运行人员承担。
运行人员必须按规定认真履行职责,保证锅炉的安全运行。
2. 锅炉维修人员必须具备相关资质,并按照规定进行维修工作,保证锅炉在维修过程中的安全。
3. 相关人员必须遵守锅炉安全操作规程,并积极参与锅炉安全培训。
四、安全操作规程1. 运行人员操作规程(1)运行人员必须掌握锅炉的结构、原理和操作要点,熟悉各种配套设备的功能和工作原理。
(2)在启动锅炉之前,运行人员必须检查各种仪表、阀门的状态,并确认操作设备可靠。
(3)运行人员必须确保燃烧器的燃烧正常,燃气和燃油的供应充足,燃烧稳定。
(4)运行人员必须定期检查和清理锅炉的各个部件,并按照要求更换损坏的零件。
(5)运行人员必须注意锅炉水位、蒸汽压力和温度的变化情况,及时调整操作参数,保持锅炉的安全运行。
(6)运行人员必须严格按照操作规程进行操作,不得进行未经许可的操作。
2. 维修人员操作规程(1)维修人员必须事先检查工作场所的安全状况,确保进入维修区域的安全。
(2)维修人员必须按照规定佩戴安全防护装备,特别是进入高温、高压区域时,必须佩戴符合要求的防护装备。
(3)维修人员在进行维修工作之前必须先切断相应的电源,确保设备在维修期间不会意外启动。
(4)维修人员必须遵循按规定维修工作的流程,并掌握相应的维修技术和方法。
(5)维修人员在解体、拆卸设备时必须注意安全,避免意外事故的发生。
(6)维修人员在维修工作结束后必须恢复设备的正常状态,并检查设备是否存在问题。
五、应急处理措施1. 运行人员应急处理(1)遇到锅炉异常情况时,运行人员必须立即停止运行,并报告上级。
(2)在锅炉发生事故时,运行人员必须迅速采取措施,保护自己和周围人员的安全。
第一章总则第一章质量方针和质量目标第三章质量保证体系管理职责第四章规程规第五章锅炉施工的过程控制和检验第六章接受安全技术监察及用户服务第七章手册的管理附录1锅炉安装修理改造质量保证体系图附录2锅炉安装施工流程图附录3锅炉安装修理改造质量保证控制要点一览表第一章总则1.1本手册全面贯彻执行国务院令第373号《特种设备安装监察条例》(1996)276号《蒸汽锅炉安装技术监察规程》和《省锅炉安装、修理、改造单位资格审批及管理规则》以及有关标准、规,提高企业管理水平和锅炉安装、修理、改造质量,增强顾客满意,确保锅炉安全经济运行,实现公司的质量方针和目标而编制。
1.2本手册是我公司对锅炉安装、修理改造进行质量控制的基本要求和工作依据,各级人员都应该认真贯彻执行,不得擅自修改和违反。
1.3本手册规定了公司锅炉安装质量保证体系的组织机构、管理职责与权限,质量管理制度以及工作程序和工作依据。
1.4本手册未纳入的质量要素控制要求按公司《质量手册》和《程序文件》相关容执行。
1.5本手册的修改与再版由公司锅炉安装质保工程师组织进行,经公司经理批准后执行。
1.6本手册在执行过程中如与国家现行标准相抵触时,公司及时对文件进行评审,经再次批准后更新。
第二章质量方针和质量目标2.1公司质量方针:精益求精,创优质工程;诚实守信,让顾客满意。
2.2公司质量目标重合同、守信用,合同履约率100%工程产品质量符合国家标准一次交验合格率100%。
2.3本公司锅炉安装修理改造的宗旨是“质量第一、确保安全、信誉至上”。
以先进的科学技术为基础,以现代科学管理为手段,以质保体系为保证严格执行国家、省、市颁发的规程、规、标准和有关管理规定,使锅炉安装、修理改造的全过程处于持续的受控状态,以优良的工作质量来保证锅炉安装工程质量,对国家负责,使用户满意。
第三章质量保证体系管理职责3.1公司锅炉安装修理改造质量保证体系,由公司经理领导策划,管理者代表协调运行,质量保证工程师组织各专业责任工程师及现场有关责任人员开展日常管理工作。

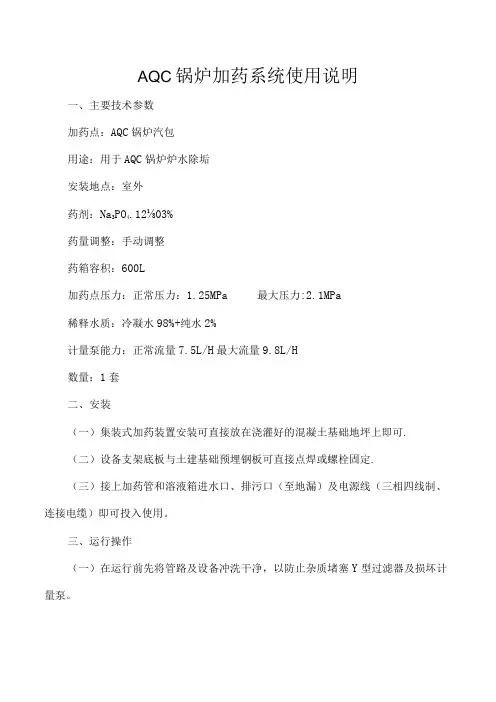

AQC锅炉加药系统使用说明一、主要技术参数加药点:AQC锅炉汽包用途:用于AQC锅炉炉水除垢安装地点:室外药剂:Na3PO4.12⅛03%药量调整:手动调整药箱容积:600L加药点压力:正常压力:1.25MPa 最大压力:2.1MPa稀释水质:冷凝水98%+纯水2%计量泵能力:正常流量7.5L/H最大流量9.8L/H数量:1套二、安装(一)集装式加药装置安装可直接放在浇灌好的混凝土基础地坪上即可.(二)设备支架底板与土建基础预埋钢板可直接点焊或螺栓固定.(三)接上加药管和溶液箱进水口、排污口(至地漏)及电源线(三相四线制、连接电缆)即可投入使用。
三、运行操作(一)在运行前先将管路及设备冲洗干净,以防止杂质堵塞Y型过滤器及损坏计量泵。
(二)检查搅拌器及计量泵运转是否正常。
(三)按照所需配制的药液浓度,根据药剂的槽容积及药剂纯度,计量出加药量、加水量,将药加入药液槽。
(四)溶液配制:将一定数量的药剂(固体或液体),倒入溶液箱中,往溶液箱内注入一定体积的除盐水,当液面达到规定液面时停止注除盐水,开动搅拌装置使所加入的药剂和水完全溶解并搅拌均匀即可,以便加药使用。
药液浓度以百分数计。
(五)投加药剂:将计量泵加药量调整到某一数值,启动计量泵,向加药点投加药剂,不断调整计量泵加药量,使加药量满足工艺要求,若不能满足,需重新调整配制药液浓度。
(六)溶液箱中残存物可通过排污管排出;溶液箱液位可根据磁性翻板液位计判断。
(七)根据药品的清洁程度,应定期对溶液箱进行清洗。
(八)药剂的贮存在塑料桶、或玻璃瓶中,使用时可人工倒入溶液箱中。
四、计量泵启动/调试要求(一)电机接线必须参照电机铭牌和操作说明书,电机转向;从电机顶部观察为顺时针转向。
(二)加入润滑油,油位至两条刻度之间。
(三)启动前将计量泵出口管路断开,或打开管路排气阀,让进口管路和泵头自灌并充满物料,(注意:采取相就应措施防止溢流出的物料伤害人体或污染环境)。
目录前言 (1)一、设备的保管和保护 (2)二、安装前的准备工作 (2)三、建议安装顺序(供参考) (2)四、受压元件的安装 (3)五、钢架及平台扶梯的安装 (4)六、管路、阀门、仪表的安装 (5)七、水压试验 (5)八、烟气进出口的安装 (6)九、门类、护板的安装 (6)十、煮炉与烘炉 (6)十一、锅炉运行监视与调整 (8)十二、停炉 (11)十三、水质要求 (12)十四、锅炉的维护保养 (12)十五、锅炉检验和水压试验 (13)十六、电控基本要求及联锁保护 (13)十七、附加说明 (14)十八、锅炉运输、装卸注意事项 (14)前言本台余热锅炉是应用于水泥生产线窑头AQC余热锅炉,是水泥窑余热发电系统中回收窑头废气余热的关键设备,它具有节能、低耗、环保、结构紧凑等特点。
其具体设计参数如下:(一)进口废气参数进口废气量150000Nm3/h进口废气温度360℃进口废气含尘量30g/Nm3出口废气温度95℃锅炉漏风率3%废气成分含尘空气(二)设计参数(1)主蒸汽段低压蒸汽段额定蒸发量12.2 t/h 名义蒸发量 3.1 t/h额定蒸汽压力 1.5MPa 额定蒸汽压力0.2MPa额定蒸汽温度330 ℃额定蒸汽温度160 ℃给水温度128 ℃给水温度40℃水压试验压力 2.06MPa 水压试验压力0.33MPa (2)热水段额定出水量31.2 t/h额定出水压力 2.1MPa额定出水温度130 ℃给水温度40 ℃水压试验压力 2.625MPa锅炉安装工作是锅炉制造工作的延续。
为保证锅炉能安全经济、可靠运行,从事本锅炉安装维修的单位必须具有国家有关部门颁发的相应级别的资格证书。
安装前,安装单位专业技术人员必须充分了解锅炉有关图纸和技术文件,并据之编制安装工艺、程序和细则。
当工厂图纸与设备有疑问时,应及时与工厂联系解决。
本锅炉的操作运行必须由合格司炉工进行,且须持证上岗。
一、设备的保管和保护到现场的设备由用户根据设备的种类、质量、外形尺寸、包装方式的不同或露天放置或入库保管,并进行必要保护。

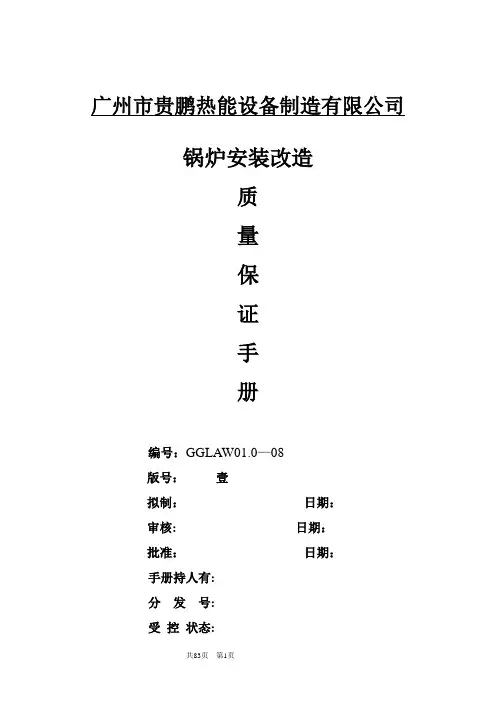

广州市贵鹏热能设备制造有限公司
锅炉安装改造
质
量
保
证
手
册
编号:GGLAW01.0—08
版号:壹
拟制:日期:
审核: 日期:
批准:日期:
手册持人有:
分发号:
受控状态:
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
共83页第20页
质量保证手册
共83页第21页
质量保证手册
附件3
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册
质量保证手册。
操作规程编号:YTO-FS-PD941AQC、SP锅炉安全操作规程通用版In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers.标准/ 权威/ 规范/ 实用Authoritative And Practical StandardsAQC、SP锅炉安全操作规程通用版使用提示:本操作规程文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。
文件下载后可定制修改,请根据实际需要进行调整和使用。
1 目的为了保证安全生产,使岗位操作制度化、标准化,规范化。
2 适用范围:余热发电锅炉岗位3 引用标准:全国地方小型火力发电厂锅炉运行规程(试行)标准SD 250-1988水利电力部《发电厂厂用电动机运行规程》水利电力部《电业安全工作规程》(热力和机械部分) 杭州锅炉集团公司《QC120/380-11.9-1.25/350产品设计安装使用说明书》杭州锅炉集团公司《QC159/346-12-1.25/325产品设计安装使用说明书》4 所在岗位存在的职业健康安全风险:机械伤害、物体打击、粉尘伤害、高处坠落、触电、摔伤、碰伤、撞伤、刺伤、割伤、烫伤、爆炸5 安全技术要求:5.1.上岗人员必须正确穿戴劳保用,严禁穿高跟鞋、拖鞋、背心短裤上岗作业,严禁带病或酒后上岗;5.2.上岗人员应熟悉锅炉及其辅机设备的工作原理、工艺流程、操作规程及运行参数;5.3.锅炉起动前,中控操作员应确认各手动阀门的开闭状况、电动阀及调节阀是否动作灵活。
AQC锅炉锅筒安装作业指导书7一、施工准备报告一、工程概况莒县日广水泥余热发电工程,锅炉是由杭州锅炉厂制造,锅炉锅筒为半露天布置,安装形式采用卧式,安装标高为26900mm、31700mm(锅筒中心标高),锅炉筒体内径为1500mm、180mm,筒壁厚度为16mm、24mm,工作压力为P=2.13MPa、P=0.75MPa,其主要设备重量:高压锅筒5614Kg 低压锅筒1795Kg二、作业范围本措施包括锅筒安装,汽包支座安装。
三、编写依据1、《蒸汽锅炉安全技术监察规程》(96版)2、JB/T10094《工业锅炉通用技术条件》3、JB/T6503《烟道式余热锅炉通用技术条件》4、GB50273《工业锅炉安装工程施工及验收规范》5、《电力建设安全工作规程》6、施工图纸及有关资料四、施工前准备1、施工人员要认真学习图纸,看懂看透,认真学习施工措施,掌握要点。
2、施工前对施工人员进行安全交底和技术交底,并做好交底记录,参加交底人员要签字。
3、工器具准备:100T汽车吊一辆、电焊机四台,透明水平管30米,线坠2只、细钢丝20米、钢板尺两把,磨光机两台,大锤、手锤各两把,手拉葫芦5—10吨四只,火焊工具二套,扳手四套,吊具一宗。
4、场地准备:清理道路、场地,有足够的空间保证吊车和锅筒设备的运输、存放和安装工作的进行。
(场地机械布置图见附图)5、设备检查:锅炉锅筒装置在安装前,要根据图纸设计要求和施工规范对设备进行检查划线和清点,主要检查设备的外形尺寸是否符合图纸要求,设备材质是否符合设计要求、有无错用。
设备焊缝是否符合验标和图纸要求。
设备外观有无严重锈蚀、损伤变形等几个方面。
6、100T汽车吊在进场前,机械操作人员和起重人员应对道路和场地进行现场勘察并定出可行的锅筒吊装方案后方可进行作业。
7、锅炉钢架应已通过整体验收,达到锅筒安装条件。
二、方案设计与施工工序流程图附表1锅筒设备检查、划线主要技术要求注:L为锅筒长度。

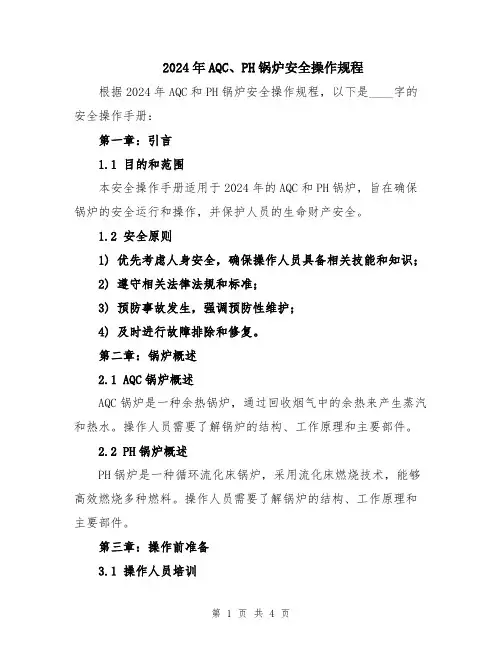

2024年AQC、PH锅炉安全操作规程根据2024年AQC和PH锅炉安全操作规程,以下是____字的安全操作手册:第一章:引言1.1 目的和范围本安全操作手册适用于2024年的AQC和PH锅炉,旨在确保锅炉的安全运行和操作,并保护人员的生命财产安全。
1.2 安全原则1) 优先考虑人身安全,确保操作人员具备相关技能和知识;2) 遵守相关法律法规和标准;3) 预防事故发生,强调预防性维护;4) 及时进行故障排除和修复。
第二章:锅炉概述2.1 AQC锅炉概述AQC锅炉是一种余热锅炉,通过回收烟气中的余热来产生蒸汽和热水。
操作人员需要了解锅炉的结构、工作原理和主要部件。
2.2 PH锅炉概述PH锅炉是一种循环流化床锅炉,采用流化床燃烧技术,能够高效燃烧多种燃料。
操作人员需要了解锅炉的结构、工作原理和主要部件。
第三章:操作前准备3.1 操作人员培训3.1.1 操作人员应经过相关培训,掌握锅炉的基本知识、安全操作规程和紧急应急措施。
3.2 工作区域准备3.2.1 工作区域应保持整洁,确保操作的安全和无障碍。
3.3 锅炉检查3.3.1 在启动锅炉之前,应进行全面的锅炉检查,确保各系统和设备正常运行。
第四章:启动和停车操作4.1 启动前准备4.1.1 确保锅炉内部无人,关闭阀门和设备;4.1.2 检查水位、压力和流量等参数是否符合要求。
4.2 启动操作4.2.1 逐步启动各系统和设备,注意监测参数是否正常;4.2.2 检查燃烧器和点火系统,确保安全点火。
4.3 运行监控4.3.1 监测各系统和设备的运行情况,并记录关键参数;4.3.2 检查燃料供给、燃烧情况和废气排放等,确保安全运行。
4.4 停车操作4.4.1 逐步停止各系统和设备,关闭阀门和设备;4.4.2 检查锅炉内是否有余热,需要采取相应的措施处理余热。
第五章:维护和检修5.1 日常维护5.1.1 定期清洁锅炉内部和外部,确保无阻塞;5.1.2 检查和更换磨损的零部件,确保运行正常。
AQC、PH锅炉安全操作规程范本锅炉是一种重要的设备,为了确保其安全运行并防止事故的发生,必须严格遵守相关的安全操作规程。
本文将介绍一份AQC、PH锅炉安全操作规程的范本,该范本包含以下内容:1. 锅炉操作前的准备工作在启动锅炉之前,必须进行一系列的准备工作,以确保操作的安全性。
操作人员在执行操作前,应按照以下步骤进行:1.1 锅炉房内温度和通风状况的检查操作人员必须首先检查锅炉房内的温度和通风状况。
温度应保持在适宜范围内,通风状况良好,确保空气流通。
此外,还应确保锅炉房内没有易燃物品和其他危险品。
1.2 锅炉设备的检查在启动锅炉之前,应对锅炉设备进行全面检查。
这包括水位、压力和温度等参数的检查,以及燃烧设备和安全阀等的检查。
如果发现任何问题,应及时采取修复措施。
1.3 准备工作的安排在正式启动锅炉之前,操作人员应对需要的准备工作进行安排。
这包括将所需的燃料、化学药剂和其他必要的工具准备齐全,并将其放置在合适的位置。
2. 锅炉的启动和停止操作2.1 锅炉的启动操作在进行锅炉的启动操作时,操作人员应按照以下步骤进行:2.1.1 打开给水阀在启动锅炉之前,应先打开给水阀,使锅炉内的水位恢复正常。
2.1.2 打开燃料阀在给水阀打开后,应逐步调节燃料阀的开启程度,使锅炉内的燃料燃烧开始。
2.1.3 观察锅炉运行情况在锅炉启动后,操作人员应密切观察锅炉的运行情况,包括水位、压力、温度和燃烧情况等。
2.2 锅炉的停止操作在进行锅炉的停止操作时,操作人员应按照以下步骤进行:2.2.1 减小燃料供给在停止锅炉之前,应先逐步减小燃料的供给,使锅炉内的燃烧逐渐减弱。
2.2.2 关闭给水阀在减小燃料供给后,应关闭给水阀,停止向锅炉内补充水分。
2.2.3 观察锅炉停止情况在锅炉停止后,操作人员应观察锅炉的停止情况,确保锅炉内的压力、温度和水位等参数恢复正常。
3. 锅炉的日常维护和保养为了确保锅炉的长期稳定运行,必须进行日常的维护和保养工作。
AQC、PH锅炉安全操作规程范本热水锅炉是工业生产中常见的设备之一,其正确操作和安全运行对于保障生产过程安全非常重要。
为了规范热水锅炉的操作,以下是一份AQC、PH锅炉安全操作规程范本,共计____字。
一、安全准备1. 操作人员必须持有相关的操作证书,并经过相关培训,了解热水锅炉的工作原理和操作规程。
2. 准备好必备的个人防护装备,包括耐高温手套、耐高温服装、安全鞋等。
3. 确保锅炉周围区域无杂物,保持通风良好。
4. 关闭锅炉旁边的电源,拉下总开关。
二、启动操作1. 检查锅炉设备是否完好,包括水位报警装置、安全阀、压力表等。
2. 检查水源供应是否正常,确认给水管道畅通,并检查给水泵工作是否正常。
3. 打开给水阀进行补水,并观察压力表是否正常上升。
4. 检查燃烧设备,包括点火装置、燃烧器是否正常。
5. 打开燃气或燃油供应阀门,向锅炉内供应燃料。
6. 打开点火装置,点火。
三、运行操作1. 观察烟囱排烟是否正常,是否有黑烟冒出。
2. 检查压力表显示是否正常,控制在安全范围内。
3. 观察水位表显示是否正常,水位应保持在正常范围内。
4. 定期检查热水锅炉各个零部件的工作情况,包括阀门、水泵、燃烧器等。
四、停止操作1. 当不再需要热水锅炉时,先关闭燃气或燃油供应阀门。
2. 将锅炉压力调到最低,然后关闭给水阀门。
3. 关闭热水锅炉的点火装置。
4. 待锅炉冷却后,关闭电源总开关。
五、应急处理1. 在热水锅炉压力突然升高或超过允许的范围时,应立即关闭燃料供应阀门,并关闭燃烧器。
如果压力仍然升高,应立即打开安全阀进行泄压。
2. 发现锅炉燃烧不完全或有黑烟冒出时,应及时检查和调整燃烧器,清理积碳。
3. 发现水位异常升高或降低时,应先检查水位表是否故障,如果水位异常升高,应立即切断给水阀门,并检查水位控制器是否正常工作。
六、安全注意事项1. 操作人员不得擅自调整锅炉参数,避免引起安全事故。
2. 操作人员应随时关注锅炉运行状态,确保热水锅炉运行安全稳定。
AQC、SP锅炉安全操作规程范本第一章总则第一条为了确保AQC、SP锅炉的安全运行,保障人员的生命财产安全,根据国家相关法律法规和规范要求,制定本规程。
第二条本规程适用于AQC锅炉和SP锅炉的安全操作,包括锅炉的启停、运行、检修等操作。
第三条执行本规程时,应坚决遵守国家安全生产法律法规和各项标准,严格执行操作程序。
第四条所有操作人员应经过专业培训,取得相应的操作资质,并按规定的职责进行操作。
第二章通用规定第五条锅炉的操作人员应当熟悉锅炉的结构、工作原理以及运行过程中可能出现的各种故障,能够判断故障的性质和处理方法,并具备相应的应急处理能力。
第六条在操作前,必须详细检查设备以及相关设施的工作状态,确保设备完好并严格按照涉及设备的操作规程进行操作。
第七条锅炉的启动和停止操作必须由指定的操作人员进行,操作前应仔细阅读设备相关操作规程,确保操作步骤正确。
第八条在锅炉运行过程中,应定期进行设备巡视,并注意观察设备的运行状况,如有异常情况应及时报告,采取相应的应急措施。
第九条在锅炉运行过程中,应注意控制锅炉的水位、压力、温度等参数,确保锅炉运行在正常工作范围内。
第十条在锅炉设备检修和维护过程中,必须采取相应的安全措施,确保人员安全。
第三章锅炉的启动和停止第十一条锅炉的启动操作必须按照操作规程进行,启动前应先检查设备、电气系统、仪表和安全装置是否正常。
第十二条启动过程中应注意观察各参数的变化,如发现异常应及时采取应急措施,并停止启动过程。
第十三条锅炉的停止操作必须按照操作规程,应先停止燃料供应,保持锅炉的冷却时间,待锅炉压力降到规定值后,方可停止主汽泵的运行。
第十四条在锅炉启动和停止过程中,必须严格遵守相应的操作规程,确保操作步骤正确,防止因操作不当引起事故。
第四章锅炉运行第十五条在锅炉运行过程中,应定期检查锅炉的水位、压力、温度等参数,确保在正常工作范围内。
第十六条在锅炉运行中,如发现异常情况应及时报告,并采取相应的应急措施,防止事故的发生。
目录前言 (1)一、设备的保管和保护 (2)二、安装前的准备工作 (2)三、建议安装顺序(供参考) (2)四、受压元件的安装 (3)五、钢架及平台扶梯的安装 (4)六、管路、阀门、仪表的安装 (5)七、水压试验 (5)八、烟气进出口的安装 (6)九、门类、护板的安装 (6)十、煮炉与烘炉 (6)十一、锅炉运行监视与调整 (8)十二、停炉 (11)十三、水质要求 (12)十四、锅炉的维护保养 (12)十五、锅炉检验和水压试验 (13)十六、电控基本要求及联锁保护 (13)十七、附加说明 (14)十八、锅炉运输、装卸注意事项 (14)前言本台余热锅炉是应用于水泥生产线窑头AQC余热锅炉,是水泥窑余热发电系统中回收窑头废气余热的关键设备,它具有节能、低耗、环保、结构紧凑等特点。
其具体设计参数如下:(一)进口废气参数进口废气量150000Nm3/h进口废气温度360℃进口废气含尘量30g/Nm3出口废气温度95℃锅炉漏风率3%废气成分含尘空气(二)设计参数(1)主蒸汽段低压蒸汽段额定蒸发量12.2 t/h 名义蒸发量 3.1 t/h额定蒸汽压力 1.5MPa 额定蒸汽压力0.2MPa额定蒸汽温度330 ℃额定蒸汽温度160 ℃给水温度128 ℃给水温度40℃水压试验压力 2.06MPa 水压试验压力0.33MPa (2)热水段额定出水量31.2 t/h额定出水压力 2.1MPa额定出水温度130 ℃给水温度40 ℃水压试验压力 2.625MPa锅炉安装工作是锅炉制造工作的延续。
为保证锅炉能安全经济、可靠运行,从事本锅炉安装维修的单位必须具有国家有关部门颁发的相应级别的资格证书。
安装前,安装单位专业技术人员必须充分了解锅炉有关图纸和技术文件,并据之编制安装工艺、程序和细则。
当工厂图纸与设备有疑问时,应及时与工厂联系解决。
本锅炉的操作运行必须由合格司炉工进行,且须持证上岗。
一、设备的保管和保护到现场的设备由用户根据设备的种类、质量、外形尺寸、包装方式的不同或露天放置或入库保管,并进行必要保护。
锅炉本体安装手册(定稿改)锅炉本体安装基础知识编制:韦佳校稿:尹检求审核:许冬波审定:李维国周玉良前言随着我公司承担的机组向着大容量、高参数方向发展。
新炉型和新受热面结构在锅炉安装中不断涌现,要求锅炉安装人员应具有知识面宽、技能全面、技术精湛等素质,为了适应专业特点的要求,目前形势急切需要我们通过培训、自学来提高职工队伍特别是新进员工的职业素质,以适应电力行业的发展。
通过一年的筹划运作,湖南省火电建设公司热机公司编制出版了此《锅炉安装基础知识手册》。
本手册以强化锅炉安装基本知识、基本技能为出发点,结合目前超临界、超超临界锅炉安装实际情况,以提高专业技能为重点,突出成熟安装工艺,力求简明实用,针对性强为班组人员服务。
本手册根据《湖南火电建设公司标准化作业指导》、《电力建设施工及验收规范》、《电力施工企业职工岗位技能培训教材―锅炉本体安装》,结全本公司所涉工程实际情况,结合现有施工经验编制。
本手册共分九章,第一章锅炉安装通用知识,第二章锅炉本体受热面安装,第三章锅炉本体汽水管道安装,第四章吹灰器安装,第五章是锅炉点火燃油系统安装,第六章是锅炉水压试验,第七章是锅炉化学清洗,第八章是锅炉过热器及再热器蒸汽管道吹洗等,第九章是锅炉运行及安装知识问答,第十章是附表和附图。
该手册可供从事锅炉本体安装人员参考及阅读,限于编者水平和经验,难免有疏漏错讹之处,恳请读者和专家批评指正、提出宝贵意见,以便不断改进。
编者2021年12月目录一锅炉安装通用知识 ...................................... 1 1.1锅炉的分类及常用名词解释 ................... 1 1.2锅炉大件吊装顺序 ................................... 5 二锅炉本体受热面的安装 .......................... 10 2.1水冷壁安装............................................. 17 2.2 刚性梁安装 ............................................ 39 2.3过热器及再热器安装 ............................. 44 2.4省煤器安装............................................. 58 2.5吊挂装置安装 ......................................... 59 三锅炉本体汽水管道安装 .......................... 63 3.1管道支吊架安装 ..................................... 63 3.2管道的组合和安装 ................................. 64 3.3 管道支吊架调整 .................................... 68 3.4 锅炉附属小口径管道安装 .................... 69 3.5锅炉启动系统连接管安装 (75)四吹灰器安装................................................ 77 4.1吹灰器的类型及构造 ............................. 77 4.2吹灰减压站............................................. 79 4.3吹灰器的安装 ......................................... 80 五锅炉点火燃油系统安装 (82)5.1 锅炉点火装置 ........................................ 82 5.2点火装置安装 ......................................... 84 5.3燃油管道安装 ......................................... 84 六锅炉水压试验 ............................................ 88 6.1水压试验范围 ......................................... 88 6.2水压试验种类 ......................................... 89 6.3水压试验的方法及合格标准 ................. 91 6.4水压试验安全注意事项 . (92)七锅炉化学清洗 .............................................. 93 7.1 化学清洗的目的 .................................... 93 7.2 化学清洗范围 ........................................ 94 7.3清洗前应完成工作准备 ......................... 94 7.4酸洗后的处理 ......................................... 95 八锅炉过热器及再热器蒸汽管道吹洗 ........ 96 8.1吹扫必要性 (97)8.2吹管的对象和范围 ................................. 97 8.3 吹管工作的安全及注意事项 ................ 98 8.4 吹管后割管检查 .................................... 99 九锅炉运行及安装知识问答 ...................... 101 十附表和附图. (112)感谢您的阅读,祝您生活愉快。
安徽海螺川崎工程有限公司目录1 AQC锅炉的安装顺序 (1)2 检查地基线 (3)3 安装垫塞板 (4)4 安装AQC锅炉底部框架 (5)5 安装出风口壳体 (8)6 安装管组 (9)7 安装进风口壳体 (12)8 安装汽包支撑和安装汽包 (12)9 安装联箱及焊接联箱和管子 (13)10 安装锅炉周围的配管和小口径的配管 (13)11 水压试验 (13)12 安装进出口壳体 (15)1 AQC锅炉的安装顺序2 检查地基线备注:下面的所有图表只用于参考,安装工作应该根据正式的图纸进行。
2.1、以篦冷机的中心点作为X轴、Y轴的基准点。
确保每台锅炉①点、A点坐标:★从X轴到A线的距离为19320★从篦冷机室东侧壳体到①线的距离为5525(一般情况下,基础线应从内侧算起)■参考图2-1 AQC锅炉平面布置Array图2-1 AQC锅炉平面布置2.2、①点、A点坐标或者锅炉基础线应该做为锅炉和其他设备基础的标准。
◆ AQC锅炉基础2.2.1 基础的尺寸公差:±3mm2.2.2 基础的对角线公差:±5mm2.2.3 地脚螺栓高度公差:+0~+10mm◆锅炉辅机设备基础基准线尺寸公差:±10mm图2-2 地脚值架布置图3 安装垫塞板3.1用凿子移除混凝土平面达50mm深。
3.2在地基中心线上用无收缩水泥固定垫塞板。
每块垫塞板的大小应小于30kg/cm2,厚度小于20mm。
★垫塞板的安装公差:高度公差:0 ~ -1mm允许倾斜度:1/1003.3 螺母上涂油脂以便能光滑的旋转。
■参考图纸:24163-D1N101图3 安装垫塞板4 安装AQC 锅炉底部框架4.1 准备起重机作为运输工具。
4.2 安装锅炉构架■ 参考图纸:24163-D1E111, D1E112. 4.2.1 安装A 线、B 线、①线、②线四根支架。
4.2.2 在立柱旁架设临时脚手架以便于连接横梁。
4.2.3 立柱的倾斜度和间距公差应该在下面的范围内:★ 支柱倾斜度公差:小于3mm ★ 支柱间距公差:小于3mm ★ 支柱高度公差:小于2mm4.2.4 安装连接横梁,为了安装和焊接横梁,建议在起吊之前在立柱上焊接长度小于50mm 的暂时支撑。
4.2.5 在A 线、B 线安装和焊接托架。
4.2.6 在焊接立柱、横梁、托架之后插入楔形塞垫并焊接。
4.2.7 在调整下部构架后要确保地脚螺栓足够的紧。
4.2.8 在地脚螺栓的两边要插入楔形塞垫。
4.2.9 如果高度不能满足要求可以插入平垫片提升高度。
4.2.10 垫片要从外面尽量满焊。
4.2.11 灌水泥浆填平任何一个小空隙。
垫塞板最小基础凿地基安装垫塞板4.2.12 安装楼梯和平台。
■参考图纸:24163-D1E118~D1E126.图4-1 图4-2 暂时脚手架锅炉构架临时支撑底板地脚螺栓地基垫塞板支柱图4-3图4-4尽量满焊水泥浆木框架图4-55 安装出风口壳体■参考图纸:24163-D5E107,安装出风口各部分壳体。
5.1 安装出风口前后侧上部壳体(4A&6A),从地面立临时支撑将其固定。
5.2 安装两侧长壳体的上部(1A&2A),从地面立临时支撑将其固定,内部用加强管固定,并与前后侧壳体连接。
5.3 安装下部壳体(3A&5A),并与长侧壳体连接。
5.4 焊接所有焊缝。
因考虑到壳体的滑动,壳体不许与支撑梁焊接。
5.5 焊接部分要进行目视检查和液体渗透检查。
图5 风管出口壳体的安装6 安装管组安装下部省煤器、上部省煤器、蒸发器、过热器管组,两两一组,从下到上排放,相互之间焊接在一起。
■参考图纸:24163-D5E131.6.1 起重机的位置和能力应根据最重的管组选择,最重的管组大约30吨(省煤器)。
现列举10m和12m操作半径的两种情况以供参考。
6.1.1 10米操作半径①合适的起重机:CCH1000履带式起重机(100吨)起重机的悬臂长度为30米,最大起吊重量为45吨。
②合适的起重机:TADANO TG-1600型液压起重机(160吨)起重机的悬臂长度为33米,最大起吊重量为49吨。
6.1.2 12米操作半径①合适的起重机:P&H5170型履带式起重机(150吨)起重机的悬臂长度为30米,最大起吊重量为45吨。
②合适的起重机:LIEBHERR LTM1200型液压起重机(200吨)起重机的悬臂长度为28米,最大起吊重量为47吨。
■起重机应根据现场的条件和起重机的详细规格选择。
联箱在现场安装和焊接图6-1 省煤器上部管组外观图6.2 安装两组下部省煤器,焊接四周焊缝。
管组四周架设脚手架和安装上部省煤器。
在安装上部省煤器前要去掉起吊耳,并对切割处进行处理。
■参考图纸:24163-D5E131,D5E135.6.3 按顺序安装蒸发器、过热器。
6.4 焊接部分要进行目视检查和液体渗透检查。
上部省煤器框架下部省煤器框架工厂/封焊工厂/封焊工厂/封焊工厂50~150 工厂50~150工厂/封焊 现场/封焊工厂50~150出风口壳体 锅炉构架不焊接滑移面图6-2现场/封焊为了安装和焊接,在锅炉四周安装临时脚手架图6-37 安装进风口壳体进风口壳体总重大约10吨。
■起重机形式和能力的选用要求:45吨液压起重机,当操作半径11米时,可以满足提升这些壳体和汽包(约7吨)。
进风口壳体应在工厂完成组装和焊接(不包括附加的密封板)。
■在管组完成安装之后安装进风口壳体。
■参考图纸:24163-D5E101。
8 安装汽包支撑和安装汽包在安装进风口壳体之后安装锅炉顶部钢构。
■参考图纸:24163-D1E113, D1E114, D1E128。
8.1 在顶部钢构的底板上标出中心线,顶部钢构也就是过热器管组的支撑框架。
8.2 在上部钢构立柱和底板之间安装短柱,来解决膨胀问题。
8.3 安装带有横梁和支撑的顶部钢构。
8.4 在支撑横梁上标出汽包和汽包座板的中心线。
8.5 在汽包座板上安装支撑(D1E128),在支撑梁上安装汽包。
8.6 调整汽包位置,在支撑梁和汽包支撑腿之间焊接。
9 安装联箱及焊接联箱和管子安装省煤器进出口联箱,过热器进出口联箱,焊接联箱和管子。
焊接下部和上部省煤器管子。
■在安装管组时可以临时安装联箱。
■参考图纸:24163-B4E101, B5E101。
9.1 利用管组框架和焊接的方式临时固定联箱。
9.2 联箱和管子焊接好后去除脚手架,安装永久平台。
10 安装锅炉周围的配管和小口径的配管■确定水压试验接管,准备所有管道的安装。
安装所有的管道,如排气管、排污管、加药管、取样管、疏水管等。
■安装安全阀堵塞装置和与水压试验相关的所有设备。
11 水压试验下面的步骤是水压试验的基本方案,详细的步骤应该根据现场的条件制定。
11.1 准备工作11.1.1明确水压试验的范围。
■清楚前面提到的限制条件。
■准备好试验用的压力表。
11.1.2 确认在试验范围内的所有安装和焊接工作都已完成。
■关闭每条管线上的切断阀,以隔离与水压试验无关的部分。
11.1.3 强制循环泵的电动阀在安装完毕后已完成了单独操作试验。
11.1.4 试验泵应连接到管线上。
锅炉给水管线已安装完毕,可以向锅炉供水。
11.1.5 安全的隔离装置已安装。
(在升压过程中要保持隔离)11.2 给水11.2.1 在注水前,先对试验范围用压缩空气进行漏气检查。
焊接部位应该用肥皂水检查。
11.2.2 从给水管线通过省煤器向锅炉供水。
11.2.3 首先打所有开排气阀和排水阀均需打开。
当看到干净的水从排气阀和排水阀流出再逐渐的关闭阀门。
11.2.4 在汽包满水后,通过汽包给过热器供水。
图11-1 汽包过热器蒸发器省煤器(上部)省煤器(下部)11.3 升压和检查11.3.1 启动锅炉给水泵向锅炉供水。
当没有气体排出时关闭排气阀。
11.3.2 在给水系统升压之后,关闭给水,升压应该通过试验泵连续的进行。
■ 图11-2曲线是一个升压的样例。
图11-2 水压试验升压曲线(参考)12 安装进出口壳体连接所有风管系统除了接口部分和与现有支管相干涉管道。
■ 因调试困难与现有风管的接口部分用平衡材料调整。
(每种规格的1米长)■好的安排和准备可以减少接口工作。
备注:**MPsG :以国标为准。
