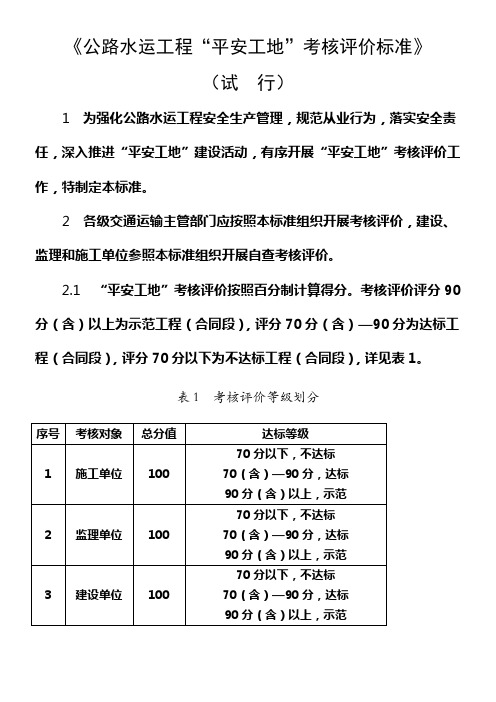

平安工地考核评价标准
- 格式:doc
- 大小:313.50 KB
- 文档页数:45
《公路水运工程“平安工地”考核评价标准》(试行)1 为强化公路水运工程安全生产管理,规范从业行为,落实安全责任,深入推进“平安工地”建设活动,有序开展“平安工地”考核评价工作,特制定本标准。
2各级交通运输主管部门应按照本标准组织开展考核评价,建设、监理和施工单位参照本标准组织开展自查考核评价。
2.1“平安工地”考核评价按照百分制计算得分。
考核评价评分90分(含)以上为示范工程(合同段),评分70分(含)-90分为达标工程(合同段),评分70分以下为不达标工程(合同段),详见表1。
表1 考核评价等级划分2.2各考核项目评分时采取扣分制,扣分限值为各考核项目总赋分值。
2.3工程项目“平安工地"考核评价计分按以下公式计算:2。
3。
1建设单位得分=(考核项目实得分/考核项目应得分)×1002。
3.2监理单位得分=(考核项目实得分/考核项目应得分)×1002.3。
3 施工单位得分=施工单位基础管理得分×0。
5+施工单位施工现场得分×0。
5施工单位基础管理得分=(考核项目实得分/考核项目应得分)×100施工单位施工现场得分=(考核项目实得分/考核项目应得分)×1002.3。
4工程项目阶段得分P=Σ监理单位得分∑(施工单位得分×合同价)建设单位得分×0。
2+-———————×0.2 + ———————-———×0.6监理单位个数∑施工单位合同价2。
3。
5 工程项目综合得分C=开工前安全生产条件审查分5(分)+(∑工程项目阶段得分/项目考核评价次数)×0.7+项目交工前考核评价得分×0.25。
注:1.工程项目开工前未开展安全生产条件审查,扣5分。
2。
项目考核评价次数是指交通运输主管部门组织的考核评价次数(含复查不达标的次数).3。
施工单位基础管理得分和施工现场得分均应达到70分(含)以上,否则不达标。
附件:湖南省公路水运工程“平安工地"考核评价标准一、为强化公路水运工程安全生产管理,规范从业行为,落实安全责任,深入推进“平安工地”建设活动,有序开展“平安工地”考核评价工作,特制定本标准。
二、各级交通运输主管部门应按照本标准组织开展考核评价,建设、监理和施工单位参照本标准组织开展自查考核评价。
(一)“平安工地”考核评价按照百分制计算得分.考核评价评分90分(含)以上为示范工程(合同段),评分70分(含)—90分为达标工程(合同段),评分70分以下为不达标工程(合同段),详见表1.表1 考核评价等级划分(二)各考核项目评分时采取扣分制,扣分限值为各考核项目总赋分值。
(三)工程项目“平安工地"考核评价计分按以下公式计算:1。
建设单位得分=(考核项目实得分/考核项目应得分)×1002。
监理单位得分=(考核项目实得分/考核项目应得分)×1003.施工单位得分=施工单位基础管理得分×0。
5+施工单位施工现场得分×0。
5施工单位基础管理得分=(考核项目实得分/考核项目应得分)×100施工单位施工现场得分=(考核项目实得分/考核项目应得分)×1004.工程项目阶段得分P=Σ监理单位得分∑(施工单位得分×合同价)建设单位得分×0。
2+———————-×0.2 + —-———-——-—-×0。
6监理单位个数∑施工单位合同价5.工程项目综合得分C=开工前安全生产条件审查分5(分)+(∑工程项目阶段得分/项目考核评价次数)×0。
7+项目交工前考核评价得分×0.25。
注:1.工程项目开工前未开展安全生产条件审查,扣5分。
2。
项目考核评价次数是指交通运输主管部门组织的考核评价次数(含复查不达标的次数)。
3。
施工单位基础管理得分和施工现场得分均应达到70分(含)以上,否则不达标。
4。
《公路水运工程“平安工地”考核评价标准》(试行)1 为强化公路水运工程安全生产管理,规范从业行为,落实安全责任,深入推进“平安工地”建设活动,有序开展“平安工地”考核评价工作,特制定本标准。
2各级交通运输主管部门应按照本标准组织开展考核评价,建设、监理和施工单位参照本标准组织开展自查考核评价。
2.1“平安工地”考核评价按照百分制计算得分。
考核评价评分90分(含)以上为示范工程(合同段),评分70分(含)—90分为达标工程(合同段),评分70分以下为不达标工程(合同段),详见表1。
表1 考核评价等级划分2.2各考核项目评分时采取扣分制,扣分限值为各考核项目总赋分值。
2.3工程项目“平安工地”考核评价计分按以下公式计算:2.3.1建设单位得分=(考核项目实得分/考核项目应得分)×1002.3.2监理单位得分=(考核项目实得分/考核项目应得分)×1002.3.3 施工单位得分=施工单位基础管理得分×0.5+施工单位施工现场得分×0.5施工单位基础管理得分=(考核项目实得分/考核项目应得分)×100 施工单位施工现场得分=(考核项目实得分/考核项目应得分)×1002.3.4工程项目阶段得分P=Σ监理单位得分∑(施工单位得分×合同价)建设单位得分×0.2+————————×0.2 + ———————————×0.6监理单位个数∑施工单位合同价2.3.5 工程项目综合得分C=开工前安全生产条件审查分5(分)+(∑工程项目阶段得分/项目考核评价次数)×0.7+项目交工前考核评价得分×0.25。
注:1.工程项目开工前未开展安全生产条件审查,扣5分。
2.项目考核评价次数是指交通运输主管部门组织的考核评价次数(含复查不达标的次数)。
3.施工单位基础管理得分和施工现场得分均应达到70分(含)以上,否则不达标。
工程公司平安工地考核评价标准一、前言为提高工程公司安全生产管理水平,确保工地安全生产,保证员工身体健康,本文将探讨工程公司平安工地考核评价标准。
二、考核内容及标准1. 安全生产管理制度分值:10分工程公司应制定完善的安全生产管理制度,包括《安全生产责任制》、《安全生产管理制度》、《应急预案》等文件,并将之传达给公司员工,确保员工能遵循标准操作程序执行任务。
2. 安全资料的管理分值:5分工程公司应对施工过程中的安全资料进行管理,包括安全生产记录、安全卡片、事故案例数据库等。
同时,还要检查安全资料的完备性和准确性,以及安排专人对有关安全资料进行分类存档。
3. 工作场所安全设施分值:25分工程公司应按照国家标准以及相关技术规范,为工地建设必要的安全设施。
其中包括安全帽、防护眼镜、安全鞋、防护面罩、防护手套等。
工地上还应有消防设备、应急电源、安全警示标志等。
4. 安全环境的管理分值:20分工程公司应确保工地的安全环境,包括对施工区域的防护措施、机械设备和电气设备的安全使用,以及对危险物品和危险性特别高的区域进行隔离和标识等。
5. 安全管理人员的能力分值:20分工程公司应选拔经验丰富的专业人员,负责安全生产管理,确保公司的安全管理整体水平。
这些专业人员应具备安全管理知识、实践经验和应对安全事件的能力。
同时,公司还应针对员工进行安全技术培训。
6. 安全教育活动的开展分值:20分工程公司应定期开展安全教育活动,使员工能有意识地遵守安全管理规定。
其中应该包括安全教育课程、现场安全讲座、安全隐患排查、安全维护行动等。
同时,公司还应及时汇报和处理员工关于安全方面提出的问题和建议。
7. 安全应急预案的效果分值:10分工程公司应制定完善的应急预案,对应各种安全事件的应急情况并披露给所有员工。
应急预案的制定应该全员参与,大家都应熟知应急操作流程,确保能够及时、有效地处理安全事件。
三、结论综上所述,工程公司平安工地考核评价标准包括安全生产管理制度、安全资料的管理、工作场所安全设施、安全环境的管理、安全管理人员的能力、安全教育活动的开展和安全应急预案的效果。
平安工地考核评价标准一、工地基本情况。
1. 工地规模,评价工地的规模大小,包括占地面积、建筑物数量、施工人员数量等。
2. 工地环境,评价工地的环境情况,包括周边环境、气候条件、地质情况等。
3. 工地设施,评价工地的设施情况,包括临时建筑、设备设施、安全防护设施等。
二、平安管理制度。
1. 安全责任制度,评价工地是否建立健全安全责任制度,明确各级管理人员和施工人员的安全责任。
2. 安全教育培训,评价工地是否进行安全教育培训,包括施工人员的安全培训和应急演练等。
3. 安全生产标准,评价工地是否制定并执行安全生产标准,包括施工作业程序、安全操作规程等。
三、安全生产管理。
1. 安全检查管理,评价工地的安全检查制度和频率,包括定期检查、专项检查和隐患排查等。
2. 风险评估管理,评价工地的风险评估和管控措施,包括对施工过程中的各类风险进行评估和控制。
3. 安全生产记录,评价工地的安全生产记录和事故处理情况,包括事故报告、隐患整改、安全会议记录等。
四、安全生产绩效。
1. 安全生产目标,评价工地的安全生产目标和计划完成情况,包括事故率、伤亡率、安全生产奖惩等。
2. 安全生产效果,评价工地的安全生产效果和改进情况,包括事故纠正、风险控制、安全生产投入产出比等。
3. 安全生产文化,评价工地的安全生产文化建设情况,包括安全意识、安全行为、安全氛围等。
五、考核评价结果。
根据以上标准对工地进行考核评价,得出相应的评价结果和改进意见。
评价结果可分为优秀、合格、不合格等级,同时提出改进意见和整改措施。
六、考核评价周期。
工地平安工地考核评价应定期进行,一般可按季度、半年度或年度进行一次,确保对工地平安管理的全面监督和检查。
七、考核评价责任。
工地平安工地考核评价应由专业的安全管理人员或第三方安全评价机构进行,确保评价的客观、公正和专业。
八、考核评价结果应用。
工地平安工地考核评价的结果应及时通报工地负责人和相关管理部门,作为工地平安管理的重要依据,促进工地平安生产的持续改进和提高。

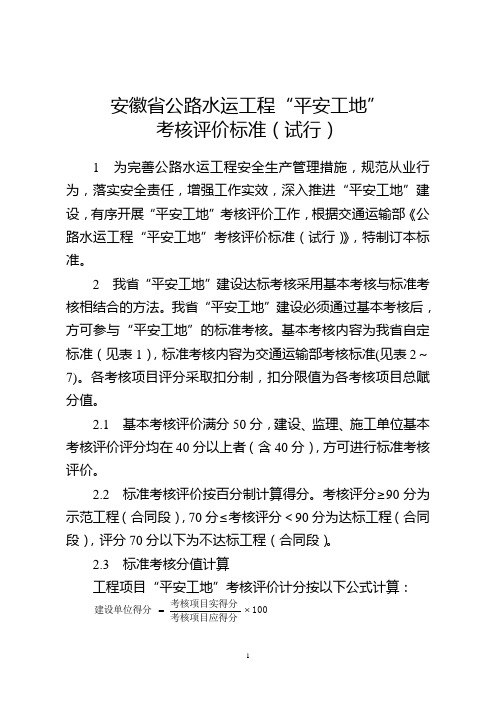

安徽省公路水运工程“平安工地”考核评价标准(试行)1 为完善公路水运工程安全生产管理措施,规范从业行为,落实安全责任,增强工作实效,深入推进“平安工地”建设,有序开展“平安工地”考核评价工作,根据交通运输部《公路水运工程“平安工地”考核评价标准(试行)》,特制订本标准。
2 我省“平安工地”建设达标考核采用基本考核与标准考核相结合的方法。
我省“平安工地”建设必须通过基本考核后,方可参与“平安工地”的标准考核。
基本考核内容为我省自定标准(见表1),标准考核内容为交通运输部考核标准(见表2~7)。
各考核项目评分采取扣分制,扣分限值为各考核项目总赋分值。
2.1 基本考核评价满分50分,建设、监理、施工单位基本考核评价评分均在40分以上者(含40分),方可进行标准考核评价。
2.2 标准考核评价按百分制计算得分。
考核评分≥90分为示范工程(合同段),70分≤考核评分<90分为达标工程(合同段),评分70分以下为不达标工程(合同段)。
2.3 标准考核分值计算工程项目“平安工地”考核评价计分按以下公式计算:100考核项目应得分考核项目实得分建设单位得分⨯=100考核项目应得分考核项目实得分监理单位得分⨯=5.05.0⨯+⨯=施工单位施工现场得分施工单位基础管理得分施工单位得分100考核项目应得分考核项目实得分施工单位基础管理得分⨯=100⨯=考核项目应得分考核项目实得分施工单位施工现场得分()6.02.02.0P ⨯⨯+⨯+⨯∑∑∑施工单位合同价合同价施工单位得分监理单位个数监理单位得分=建设单位得分工程项目阶段得分 工程项目综合得分C=开工前安全生产条件审查分5(分)+(∑工程项目阶段得分/项目考核评价次数)×0.7+项目交工前考核评价得分×0.25。
注:1.工程项目开工前未开展安全生产条件审查,扣5分。
2.项目考核评价次数是指交通运输主管部门组织的考核评价次数(含复查不达标的次数)。
3.施工单位基础管理得分和施工现场得分均应达到70分(含)以上,否则不达标。
“平安工地”考核评价1 为强化工程项目安全生产管理,规范从业行为,落实安全责任,深入推进“平安工地”建设活动,有序开展“平安工地”考核评价工作,我部派专职安全员对施工现场的作业活动等进行定期排查,并对存在安全隐患的地方及时下达整改通知,并根据考核评价体系对责任人进行相应的经济处罚,同时对此项目进行扣分,并说明扣分原因。
2我部积极组织人员每三个月对项目部驻地及施工现场进行考核评价,最后取得相应的得分。
2.1“平安工地”考核评价按照百分制计算得分。
考核评价评分90分(含)以上为示范工程(合同段),评分70分(含)—90分为达标工程(合同段),评分70分以下为不达标工程(合同段),详见表1。
表1 考核评价等级划分2.2各考核项目评分时采取扣分制,扣分限值为各考核项目总赋分值。
2.3工程项目“平安工地”考核评价计分按以下公式计算:2.3.1建设单位得分=(考核项目实得分/考核项目应得分)×1002.3.2监理单位得分=(考核项目实得分/考核项目应得分)×1002.3.3 施工单位得分=施工单位基础管理得分×0.5+施工单位施工现场得分×0.5施工单位基础管理得分=(考核项目实得分/考核项目应得分)×100施工单位施工现场得分=(考核项目实得分/考核项目应得分)×1002.3.4工程项目阶段得分P=Σ监理单位得分∑(施工单位得分×合同价)建设单位得分×0.2+————————×0.2 + ———————————×0.6监理单位个数∑施工单位合同价2.3.5 工程项目综合得分C=开工前安全生产条件审查分5(分)+(∑工程项目阶段得分/项目考核评价次数)×0.7+项目交工前考核评价得分×0.25。
注:1.工程项目开工前未开展安全生产条件审查,扣5分。
2.项目考核评价次数是指交通运输主管部门组织的考核评价次数(含复查不达标的次数)。
附件《公路水运工程“平安工地”考核评价标准》(试行)1 为强化公路水运工程安全生产管理,规范从业行为,落实安全责任,深入推进“平安工地”建设活动,有序开展“平安工地”考核评价工作,特制定本标准。
2各级交通运输主管部门应按照本标准组织开展考核评价,建设、监理和施工单位参照本标准组织开展自查考核评价。
2.1“平安工地”考核评价按照百分制计算得分。
考核评价评分90分(含)以上为示范工程(合同段),评分70分(含)—90分为达标工程(合同段),评分70分以下为不达标工程(合同段),详见表1。
表1 考核评价等级划分2.2各考核项目评分时采取扣分制,扣分限值为各考核项目总赋分值。
2.3工程项目“平安工地”考核评价计分按以下公式计算:2.3.1建设单位得分=(考核项目实得分/考核项目应得分)×1002.3.2监理单位得分=(考核项目实得分/考核项目应得分)×1002.3.3 施工单位得分=施工单位基础管理得分×0.5+施工单位施工现场得分×0.5施工单位基础管理得分=(考核项目实得分/考核项目应得分)×100施工单位施工现场得分=(考核项目实得分/考核项目应得分)×1002.3.4工程项目阶段得分P=Σ监理单位得分∑(施工单位得分×合同价)建设单位得分×0.2+————————×0.2 + ———————————×0.6监理单位个数∑施工单位合同价2.3.5 工程项目综合得分C=开工前安全生产条件审查分5(分)+(∑工程项目阶段得分/项目考核评价次数)×0.7+项目交工前考核评价得分×0.25。
注:1.工程项目开工前未开展安全生产条件审查,扣5分。
2.项目考核评价次数是指交通运输主管部门组织的考核评价次数(含复查不达标的次数)。
3.施工单位基础管理得分和施工现场得分均应达到70分(含)以上,否则不达标。
“平安工地”考核评价制度切实打造“平安工地”,制定“平安工地”考核评价(自评)制度。
(一)考核评价组织机构及职责考核评价领导小组:领导小组职责:1、负责“平安工地”考核评比活动的检查、考核工作;2、向业主、监理单位、公司汇报考评结果;3、对检查出现的问题及时处理;4、对完善“平安工地”工作提出咨询意见和建议;5、对考核评价优秀班组和个人给予奖励。
(二)考核评价标准参照业主下发的“平安工地”考核评价制度结合公司安全管理办法执行。
(三)考核评价内容1、项目各部门和班组安全责任制的建立、落实和完善情况;2、项目专职安全员和班组兼职安全员履行职责情况;3、安全教育培训考核与持证上岗情况;4、安全内业资料建档和管理情况,安全台账;5、施工现场a.机械设备,维修保养记录,安拆方案及交底记录,特种设备的报检和验证;b.危险品管理及入库、出库使用记录;c.施工消防责任区划分、责任人和消防器具的配置等;d.重大风险源书面告知及单元预警法的实施;e.临时用电;f.应急预案及演练;g.拌和站等区域分区明显。
拌和站地面硬化,排水系统完善,并封闭管理。
h.以及其他“平安工程”考核标准内所明确的所有内容。
(四)考核评价程序1、项目开工准备阶段考核评价领导小组严格按照考核标准的内容,认真组织开展项目安全生产条件自查自纠,并形成考评意见,准备相关资料报批,严禁安全生产条件不满足要求的前提下自行开工。
2、项目实施阶段严格落实日常巡查、检查、考核评比等项目安全管理制度,每月 24 日前,将考评结果上报监理工程师。
3、项目交工验收前严格按照要求组织全面自评,并整理出管理资料和考核备案资料,以备业主考核和备案。
(五)考核评价结果及奖罚1、项目将“平安工地”考核评价结果纳入项目部安全管理体系,考核结果与安全生产行为直接与个人绩效和班组经济结算挂钩;2、考核标准必须两个达标“安全达标”、“文明达标”,加强过程控制。
交通部平安工地建设管理办法--附件公路水运工程平安工地建设考核评价指导性标准一、总则(一)为强化公路水运工程安全生产管理,规范从业行为,落实安全责任,深入推进平安工地建设管理,确保平安工地考核评价工作有序开展,制定本标准。
(二)本标准主要适用于高速公路和大型水运工程平安工地建设考核评价及监督检查工作。
省级交通运输主管部门可根据本地区工程特点和监管重点,在本标准基础上,制定相应的考核评价标准体系,在不改变相对权重的前提下,可对不带“*”的考核内容适当增减或细化。
(三)省级交通运输主管部门可参照本标准体例,结合本地区职责分工和考核要求,制定其他技术等级公路水运工程平安工地建设考核评价标准。
(四)公路水运工程建设、监理和施工单位应参照本标准组织开展平安工地建设以及自查自评、考核评价。
公路工程中交安、机电、绿化、房建等合同段以及水运工程中的道路、堆场、房建等合同段可参照本标准,由各省级交通运输主管部门自行确定相应的考核内容。
二、考核评价程序(一)项目施工单位负责组织平安工地建设,在合同段开工后、交工验收前,每月应当按照本标准至少开展一次自查自纠,每季度至少开展一次自我评价,自评结果经监理单位审核后报建设单位。
工程项目开工、危险性较大的分部分项工程开工前,施工单位应当将合同约定的安全生产条件落实情况向监理、建设单位申报。
(二)项目建设单位负责施工、监理合同段平安工地建设情况的考核评价工作,每半年应当按照本标准对项目全部的施工、监理合同段平安工地建设情况进行考核评价,并对自身安全管理行为进行自我评价。
工程项目开工前,建设单位应按照本标准要求组织开展安全生产条件审核,对审核记录及结论负责,同时将审核结果报直接监管的交通运输主管部门。
危险性较大的分部分项工程开工前,监理单位按照本标准要求及时开展安全生产条件审核,并将审核结果报建设单位。
(三)直接监管的交通运输主管部门按照本标准,结合年度安全督查计划,每年对辖区内高速公路和大型水运工程平安工地建设管理情况至少组织一次监督抽查,同时根据建设单位报送的平安工地建设考核评价情况,抽查一定比例的施工、监理合同段。

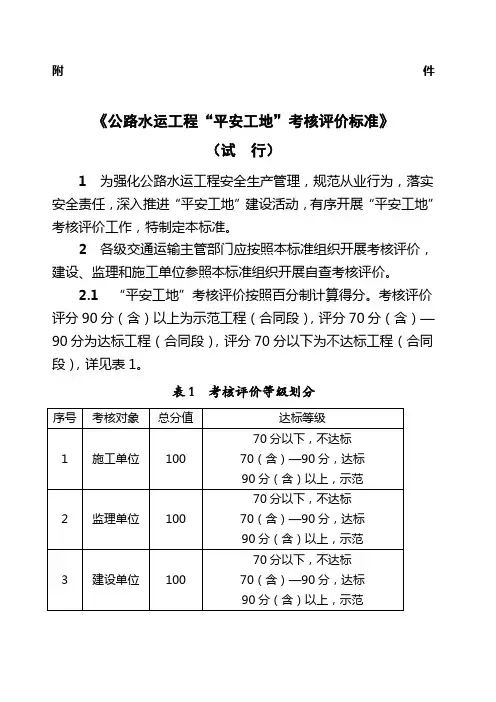

附件
《公路水运工程“平安工地”考核评价标准》
(试行)
1 为强化公路水运工程安全生产管理,规范从业行为,落实安全责任,深入推进“平安工地”建设活动,有序开展“平安工地”考核评价工作,特制定本标准。
2各级交通运输主管部门应按照本标准组织开展考核评价,建设、监理和施工单位参照本标准组织开展自查考核评价。
2.1“平安工地”考核评价按照百分制计算得分。
考核评价评分90分(含)以上为示范工程(合同段),评分70分(含)—90分为达标工程(合同段),评分70分以下为不达标工程(合同段),详见表1。
表1 考核评价等级划分
2.2各考核项目评分时采取扣分制,扣分限值为各考核项目总赋分值。
2.3工程项目“平安工地”考核评价计分按以下公式计算:
2.3.1建设单位得分=(考核项目实得分/考核项目应得分)×100
2.3.2监理单位得分=(考核项目实得分/考核项目应得分)×100
2.3.3 施工单位得分=施工单位基础管理得分×0.5+施工单位施工现场得分×0.5
施工单位基础管理得分=(考核项目实得分/考核项目应得分)×100
施工单位施工现场得分=(考核项目实得分/考核项目应得分)×100
2.3.4工程项目阶段得分P=
Σ监理单位得分∑(施工单位得分×合同价)
建设单位得分×0.2+————————×0.2 + ———————————×0.6
监理单位个数∑施工单位合同价
2.3.5 工程项目综合得分C=开工前安全生产条件审查分5(分)+(∑工程项目阶段得分/项目考核评价次数)×0.7+项目交工前考核评价得分×0.25。
注:1.工程项目开工前未开展安全生产条件审查,扣5分。
2.项目考核评价次数是指交通运输主管部门组织的考核评价次数(含复查不达标的次数)。
3.施工单位基础管理得分和施工现场得分均应达到70分(含)以上,否则不达标。
4.按照本标准开展考核评价时,考核评价单位可在相应考核项目内酌情扣分,扣分不超过该考核项目规定的权重分数。
5.计算得分精确到小数点后1位。
3 在确保本标准表格(附后)中类别及权重不变的情况下,各省级交通运输主管部门可结合本地实际情况增加或细化考核项目,调整考核项目的分值(非黑体字考核项目)。
标记*及加黑的“考核项目”及“考核内容及评价标准”不得调整。
4工程项目开工前,建设单位应按表3的要求组织开
展安全生产条件审查,对审查记录及结论署名并负责,同时将审查结果向负责监管的交通运输主管部门备案。
5交通运输主管部门开展“平安工地”考核评价工作时,应组织有关人员或委托安全专业机构的专家组成评价小组,小组成员不少于3人,达标考核评价工作实行组长负责制,小组成员对评价记录及结论署名并负责。
6交通运输主管部门开展“平安工地”考核评价工作时,可参考建设单位报备的考核评价结果,对项目全部监理和施工合同段按不少于三分之一的比例进行抽查,对建设单位考核评价的各等级的监理和施工合同段均应覆盖到。
拟申报示范工程的,应对全部参建单位进行考核评价。
6.1发生1起一般生产安全责任事故,负有事故责任的施工合同段在考核评价得分基础上直接扣10分,监理合同段在考核评价得分基础上直接扣10分。
发生2起一般或1起较大生产安全责任事故,负有事故责任的施工合同段直接评为不达标等级,监理合同段在考核评价得分基础上直接扣15分,建设单位在考核评价得分基础上直接扣15分。
发生1起重大及以上生产安全责任事故,工程项目评为不达标等级,建设单位及相关的监理和施工单位评为不达标等级。
6.2交通运输主管部门组织开展的考核评价,因安全生产问题被停工整改2次以上,被主管部门约谈项目法人、企业法人或逾期不落实书面整改要求的,在考核评价过程中,存在明显安全管理漏洞、重大安全隐患的,考核评价单位可根据实际情况在工程项目计算得分的基础上酌情扣5-10分。
6.3 对施工现场采用新技术、新工艺、高科技手段等措施提高安全生产管理效率的施工单位,考核评价单位应结合实际情况在施工单位计算得分的基础上酌情加1-5分。
7各省级交通运输主管部门应专人负责“平安工地”考核评价工作,建立健全考核评价工作档案,将组织开展的高速公路及大型水运工程“平安工地”考核评价结果按照表2的格式整理填写,于每年12月1日前报交通运输部。
8本标准由交通运输部负责解释。
各省级交通运输主
管部门可根据本标准及本地工程实际情况制定细则。
表2 工程项目“平安工地”考核评价表
省份:评价(填表)单位(盖章):填表人:填表日期:
表3 工程项目开工前安全生产条件核查表项目名称:
8
注:建设单位向交通运输主管部门报备时,1~4项应附附件资料,其余项附建设单位核查意见。
9
表4 施工单位基础管理考核评价表(100分)项目名称:合同段:施工单位名称:
10
表5.1 施工单位施工现场考核评价表(通用部分100分)项目名称:合同段:施工单位名称:
表5.2 施工单位施工现场考核评价表(公路部分100分)项目名称:合同段:施工单位名称:
表5.3 施工单位施工现场考核评价表(水运部分100分)项目名称:合同段:施工单位名称:
表6 监理单位考核评价表(140分)项目名称:合同段:监理单位名称:
表7 建设单位考核评价表(140分)项目名称:建设单位名称:。
