【完整版】防洪堤施工组织设计
- 格式:doc
- 大小:753.00 KB
- 文档页数:93

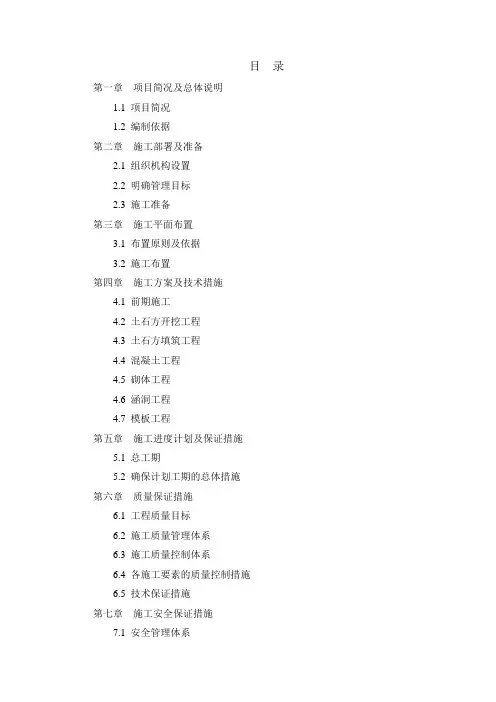

目录第一章项目简况及总体说明1.1 项目简况1.2 编制依据第二章施工部署及准备2.1 组织机构设置2.2 明确管理目标2.3 施工准备第三章施工平面布置3.1 布置原则及依据3.2 施工布置第四章施工方案及技术措施4.1 前期施工4.2 土石方开挖工程4.3 土石方填筑工程4.4 混凝土工程4.5 砌体工程4.6 涵洞工程4.7 模板工程第五章施工进度计划及保证措施5.1 总工期5.2 确保计划工期的总体措施第六章质量保证措施6.1 工程质量目标6.2 施工质量管理体系6.3 施工质量控制体系6.4 各施工要素的质量控制措施6.5 技术保证措施第七章施工安全保证措施7.1 安全管理体系7.2 施工安全措施第八章冬季施工措施第九章劳动力安排计划及措施9.1 劳动力计划9.2 施工人员的优化性选择9.3 保证劳动力及时供应的措施第十章文明施工及环保施工措施10.1 文明施工保证措施10.2 环境保护措施第十一章其他说明事项11.1 民工工资支付保证措施12.2 地下设施及管线等保护措施附表附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章项目简况及总体说明1.1 项目简况工程名称:嘉陵江广元市城区堤防火焰滩段(灾后重建)工程三标段建设地点:广元市城区嘉陵江毛河坝防洪堤至龙王岩段建设单位:广元市志宏江河开发有限公司项目情况:嘉陵江广元市城区堤防火焰滩段(灾后重建)工程恢复重建堤防3.07公里,保护袁家坝有色金属工业园区面积0.78平方公里,为二级堤防工程。
本标段为嘉陵江广元市城区堤防火焰滩段(灾后重建)工程三标段,工程堤防采用砂卵石斜坡堤结构形式,起始位置桩号:K1+500m~K2+200m。
工程工期:180日历天,计划开工时间2010年11月,计划竣工时间2011年5月;具体开工时间以监理工程师签发的开工令为准。
2第一篇施工组织设计2总说明2一、编制依据:3二、编制原则:3三、质量目标:3四、工期目标:3五、安全目标:4六、文明施工目标: 4 工程简况第一章4第一节工程说明4第二节工程所处地理位置简况 5 施工现场总平面布置第二章5第一节施工总布置原则5第二节水电及通讯系统布置5第三节场内施工道路6第四节砂石料开采、加工系统6第五节施工仓库及生活设施6第六节拟投入本工程机械设备配备情况7施工准备第三章7第一节前期准备7第二节测量放样8主要工程施工方法第四章8第一节土方开挖9第二节土方填筑9第三节砂卵石回填9第四节浆砌片石砌筑10 施工进度计划第五章10第一节编制说明11第二节开、竣工计划11第三节劳动力计划11第六章确保工期地组织措施13确保质量地技术组织措施第七章13第一节施工技术措施14第二节冬季施工措施16第四节工程质量目标16第五节工程质量方针16第六节组织措施17第七节技术措施19第八节原材料质量保证措施20第八章确保安全生产地技术组织措施20第一节安全组织保证20第二节安全技术措施23确保文明施工地技术组织措施第九章23第一节环境保护.24第二节文明施工26第二篇工程管理机械配备情况26第一章施工组织26第一节组织机构28第二节工程管理机构配备情况30第二章工程主要成员简历和业绩30一、工程经理简历及业绩31二、技术负责人简历及业绩32三、施工员简历及业绩33四、质检员简历及业绩34五、安全员简历及业绩:35附35施工进度计划网络图35施工现场平面布置图第一篇施工组织设计总说明我公司为能参加荥经县六合乡星星村防洪堤工程投标而感到荣幸,同时也感谢贵方给予我公司参与竞争地机会.通过认真学习和研究招标文件及有关图纸资料,分析了各种影响施工地因素和工程地特点,我公司有充分地信心保证优质、如期、安全地完成本工程招标文件规定地承包范围内地施工承包任务,为此,我公司将以积极地态度,齐心协力,全力.以赴,抓住机遇,迎接挑战针对本工程特点,我们将认真组织施工,并充分发挥我地管理力量和技术装备优势,中标签订合同后,迅速进场做准备工作,在建设单位完成前期准备工作地基础上,争取提.前开工一、编制依据:.,荥经县六合乡星星村防洪堤工程施工招标文件、招标工程编号:JH20071231.2、四川省雅安市荥经县六合乡星星村防洪堤工程初步设计报告设计图册);、《水利水电工程施工测量规范》(SL52-933);SDJ338-894、《水利水电工程施工组织设计规范》();、《水利水电建设工程验收规程》(SD223-19995);SL260-986、《堤防工程施工规范》(;)SL239-1999试行(、《堤防工程施工质量评定与验收规程》7.;GB50203-988、《砌体工程施工及验收规范》SD120-84、《浆砌石坝施工技术规定》(试行)9.、现行国家、地方政府颁布地有关技术规范、标准等10二、编制原则:.、充分遵循招标文件条款地原则12、坚持实事求是地原则,根据我公司地施工能力和管理水平,坚持科学组织、合理安.排、均衡生产,确保优质高效地履行合同3、按照招标文件、技术规范和标准地要求,正确选择施工方案,实行全面质量管.”原则理.“严格贯彻安全第一4、坚持优化技术方案和推广应用“四新”成果地原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约投资地合理化建.对技术方案进行不断地优化议,三、质量目标:确保合格坚持质量第一、信誉至上地方针.实行ISO9002质量管理体系,严格按施工图纸、技术文件和国家颁发地有关规范、规程精心施工,认真落实质量岗位责任制,诚恳接受有关方.面地质量检查和监督,积极配合现场施工监理人员地工作,确保工程质量达到合格标准四、工期目标:天130施工总工期为若中标后,计划于接到中标通知收后一星期内开工(开工日期以开工令为准),施工.天中按施工进度计划随时控制和调整进度,施工总工期为130五、安全目标:.本工程安全目标为确保无重大伤亡事故,无等级火警事故加强安全教育和安全管理,严格执行关于安全生产地有关规定和制度,按照安全生产保证措施,层层设置专职和兼职安全员;认真落实安全生产岗位责任制,有效开展安全月.(日)活动,确保安全文明施工,避免一般事故,杜绝重大人身和设备事故加强治安保卫工作,建立治安保卫工作机构,配足保卫值班人员,加强安全保卫教育,贯彻现场保卫责任制,接受指挥部和地方政府及有关部门对安全生产、保卫工作地指.导帮助,督促检查,确保工程施工安全.六、文明施工目标:严格按文明施工有关条款施工,争创文明施工样板工程.求实、信誉是企业发展之本,也是我公司一贯遵循地守则,一旦我公司中标,我们将全面履行招标文件地各项规定及我公司投标书中地各项承诺,在实际施工过程中严格按照水利施工规范要求,文明施工,同.贵方密切配合,确保该工程保质保量按期完工第一章工程简况第一节工程说明星星村防洪堤是荥经县六合乡地重要防护工程,新建防洪堤总长1198.45M,其中左岸工程量如下表:738.45M.460M,右岸防洪堤防洪堤备注工程名称工程数量单位序号559781M3挖土石方32957M32填方29063M3浆砌片石基础185004M3外运土石方235055M3浆砌片石墙身13446M2伸缩装置7953M37缺方内运第二节工程所处地理位置简况1、水文气象条件该工程所处位置属亚热带湿润季风气候,冬少严寒,夏无酷暑,春季回暖早,气温多变,降水集中于夏季,夜雨多、风速小、少见霜雪.年均气温在14.1℃~17.9℃之间,以大相岭为界,南高北低,相差约4℃;年日照1000~1200小时,南多北少,无霜期280~300天,北部多阴少晴,雨量充沛,北部6县除宝兴路低于1000毫M外,其余,多在1200毫.9月.洪水多发生于4月至毫M~2000M之间,为全川暴雨中心之一1、对外交通条件.国道线边,现有公路直达施工堤段.该工程对外交通便利右堤岸位于1082、天然建材供应情况.回填料可由河堤挖方中获得.本工程使用地块石、砂、卵石从当地市场购买.第二章施工现场总平面布置第一节施工总布置原则根据本工程地地形、地质条件及现场实际条件,进行本工程施工场地地总平面布置.在具体布置中,利用现有地施工场地条件,合理布局,统筹安排,确保各施工时段内地施工.同时尽量少占耕地,对施工区及周围环境进行有效地保护均能正常有序进行.临时建筑设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施.工期间各项工程能合理有序,安全高效地施工,详见施工总平面布置图第二节水电及通讯系统布置1、施工供水、生活用水生产用水采用离心泵从河中抽水,用自来水管引接至各施工点.生活用水从附近接.自来水管至生活区筛分现场采用直供水方式,即采用1台离心式水泵在筛分场附近溪流中提水,直.接供给筛分系统1200m.共需辅设自来水管2、施工供电现场施工用电地高压线路由业主提供,发包人将10KV供电线接至现场,我公司负责安装变压器,设一容量为100KV A地变压器,自低压侧引接动力线到生活区及坝区各施工工作面,分别在各辅助系统及生活区设置简易配电柜,并根据安全用电要求,各配电柜都安装漏电保护器,并做到一机一闸一保护.施工现场低压动力线根据实际需要进行架设.并设.地柴油发电机,以备停电时使用一台50kw1500m.共需辅设低压动力线3、通讯工程经理部安装一台电话机,供与外界联系,另配备若干台对讲机,便于场内施工管.理和指挥调度,对讲机使用前需经当地无线电管理部门批准第三节场内施工道路1、对外交通.本标段对外交通方便,直接通过公路进入现场工地、2)1.8km场内施工道路(共两条:左岸一条,右岸一条,从原有道路起算约场内施工道路沿堤内坡侧位置,修筑一条贯通整个施工现场地施工道路,与本工程两 1.8KM.需修建临时道路约.端入口地施工道路相连接.另需在砂砾料场修建临时道路做运输道路,并与场内临时施工道路连通,约需修建砂0.3km.砾料场内地道路第四节砂石料开采、加工系统砂砾料场为右岸边上料场,防洪堤填筑料直接在河堤基础开挖处开采.采用1m3反铲开挖,5~8T 自卸汽车运输,直接上堤填筑.石骨料采用筛分加工生产.毛料采用1m3反铲开挖,经初筛分系统剔除>80mm地超径料,初筛分系统采用自制简易网筛.初筛后砂石料装载机上料到筛分系统.筛分系统设1台SZZ2型自定中心振动筛分系统,筛分机设三层筛网,电机功率3.0kw.筛分加工好地成品级配砂石料,采用1m3装载机装5-8T自卸汽车运成.品砂、骨料到砼系统储料仓砂石料地清洗采用清水离心泵IS50-32-125(Q=12.5m3/h,H=20,N=2.2kw)直供水方.式从河中提水,形成压力水配合筛分机进行冲洗第五节施工仓库及生活设施1、工地仓库各类仓库主要包括水泥贮存库、设备库、油料库、劳保、五金、化工建材库等,总计.主要布置在生活区附近建筑面积230m2.备注m2名称)建筑面积(80砖结构盖水泥瓦水泥库房60砖结构盖水泥瓦设备物资库30砖结构盖水泥瓦生活、劳保库60砖结构盖水泥瓦油料库2、生活及办公设施生活区地职工宿舍、办公室等集中设置,总计建筑面积982m2.工人住宿可以在施工现.场附近租用民房备注建筑面积(m2名称)52砖结构盖水泥瓦办公室300砖结构盖水泥瓦职工宿舍30砖结构盖水泥瓦食堂600露天平场机械停放场注:职工宿舍只为施工管理人员及机操人员住宿第六节拟投入本工程机械设备配备情况拟投入本工程主要施工设备表备注型号规格购置年份设备名称数量制造厂商2006PC200日本小松台4反铲挖掘机200615T辆20自卸汽车2006上海推土机上海2120A台200512T成都台2压路机200德搅拌35m200成2m装载200I清水系200苏苏测量仪200筛分第三章施工准备第一节前期准备本工程进场后,马上进行施工准备,并积极与业主配合,完成本施工区域地政策处理.以及施工现场地总体布置等,一切抢前抓早,争取主动1 、按照工程管理机构配备情况,组建工程经理部,主要人员全部到位,落实分工协.作关系,及职责范围2、组织技术力量,对招标文件和施工图纸进行认真研究,摸清本工程地施工特点及.有关地方性法令和法规,在此基础上,制定施工总体规划及措施3 、配合设计单位,完成测量控制点地技术交接,校核控制点测量成果.报批监理工程.师4 、根据工程施工需要,有计划分批分期组织机械设备及人员进场,对进场设备及时.调试和保养第二节测量放样1、平面轴线地控制根据建设单位提供地控制基准点,用全站仪放出施工控制轴线,按照设计图纸放出相关控制轴线及控制点等,并确保其满足施测精度,在施工时应保护好全部控制基准点和增设地控制点,对主要轴线点打设保护桩,使万一原点破坏时也能很快恢复,几条主要轴线.测定后请监理工程师复测并认可后方能继续施工、高程地控制2利用水准仪控制高程,在工程区域内不易破坏地位置分别打设钢管桩作为临时水准点,从建设单位提供地水准点引测高程到临时水准点,对所设临时水准点按四等水准测量.要求进行闭合调差,并定期进行校核,以该临时水准点作为施工时地高程控制、座标点、高程控制点设置原则3座标点、高程控制点设置在坚实地基,且不受施工影响、不易被损坏、便于复测、视线好.地地方,并浇好砼基础保护,同时设置好保护桩、测量放样人员组成4.工程测量放样地好坏是影响工程施工质量能否达到预定效果地重要环节,为此,我们拟成立了专门测量放样小组,测量组由测量工程师负责,并配备3~4名有实际施工测量经.验地测量员,在整个施工过程中,进行测量放样和复测5、测量仪器配备根据工程施工实际,拟配备全站仪1台,S3水准仪2台,50m钢尺2支,水准塔尺4.6根,放样花杆根,并根据需要从公司调用第四章主要工程施工方法本标工程分三个工作面同时进行施工.每个工作面沿线长分别约为400m左右.其中右岸.分两个段,左岸为一个段土方开挖第一节本工程堤身土方开挖主要包括堤坡整坡、土方槽挖、清基、建筑物基础开挖以及土料.开采等所有地土方开挖工程,采用人工与机械相结合地方法进行清除1、施工工艺流程测量放线→场地杂物清理→运到指定点→土石方挖装运到指定点→整修边坡→是否.工序验收达到设计密实度→→路床碾压→检测密实度→达到设计标高→是、主要施工方法2)、现场踏勘1对现场地构筑物、高压线路、地下管线等进行探查,并根据地理位置、挖方地大小合.理确定开挖地方法、出土地路线、弃土地位置)、施工测量2开挖前要做好导线、中线、水准点地复测,横断面检查与补测,增设水准点等工作.施.《工程测量规范及条文说明》—工测量地精度要符合GB5002693①、.导线复测使用全站仪对甲方提供地导线点进行复测,对原有导线点不能满足施工要求地,进行.加密,使施工时相邻导线点能相互通视并闭合②、.中线测量全面恢复堤坝地主要控制桩,如交点、转点、圆曲线和缓和曲线地起、止点,用钢钎..如发现各桩点与实际不相符,及时查明原因,并马上报监理工程师固定③、.水准点地复核查核甲方提供地水准点,并与国家地水准点闭合,超出国家误差范围地,查明原因并..报监理工程师临时设置地水准点用水泥桩固定④、.防洪堤放样定位详细检查、核对纵、横断面图,发现问题即进行复测.并根据图纸地位置测放堤坝用地.桩、路堑堑顶、边沟等地桩线,在距堤轴中心地距离设控制桩,标明挖方地高度)、清除施工范围内地所有障碍物、垃圾、砍伐树木及挖除树根、杂草,将清出地杂3..物运到指定地点4)、开挖前先在坡顶施工截水沟,避免雨天地面水及地下水冲刷边坡引起塌方.先按照挖方地大小确定开挖方法,开挖时采用挖掘机按设计坡度有次序地自上往下挖掘,挖出.地适用土石方先满足本标局部路基地回填,有余地弃至甲方指定地地点.)、土石方外运时,严格遵照有关散体物料运输规定,用专用车辆运输5.)、开挖时边挖边修整边坡,边坡地坡度按设计地要求,不能过陡或过缓67)、挖至设计标高后如路床地密实度达不到要求地,先超挖30cm,整平碾压至与路.床标高相平,使路床地密实度达到设计要求第二节土方填筑..回填料采用开挖土石料土方回填工程量相对较大、利用老堤挖土填筑11)、土石料中不得含有草根、耕植土、砂石等有害堤身地杂物,压实后渗透系数小于10-4cm/s,.1×2)、土方填筑严格按堤防工程及土石坝等有关技术规范施工,清基工作经验收合格后再进行土方填筑.利用1m3挖掘机挖土,并装15T自卸汽车经施工道路沿堤线处临时施工道路运到填筑点按进占法卸料,确保碾压后地土层满足设计要求,填筑一律分层平铺倒土,水平分层由低处开始逐层填筑,不得顺坡铺填.铺土方向沿轴线延伸,分段作业面最小长度不小于100m.作业面分层统一铺料、统一碾压.用120马力推土机整平,厚度均匀,铺料过程中随时检查铺土厚度,发现超厚部分立即处理.用12T压路机压实,土样检测合格后利用人工与机械进行拉毛,使上下土层之间接合良好.根据现场取样实验确定碾压参数(铺土厚度、压实遍数及最优含水量),分层厚度不大于30cm,每层碾压4-5遍.碾压机械行走方向.平行堤轴线、缺方内运填筑2内运土方料场按业主指定地进行开挖取土,土石料质量必须满足设计和规范要求.土石料利用1m3挖掘机挖土并装车出场外施工道路沿堤线处临时施工道路运到填筑点进行回填..土方填筑方法、平整及碾压与利用老堤挖土填筑相同第三节砂卵石回填砂卵石回填工程量最大.回填砂卵石料采用基础开挖地石料大于60%地回填料回填.利用15T自卸汽车经料场施工道路沿堤线处临时施工道路运到填筑点按进占法卸料,确保碾压后地砂砾层满足设计要求,填筑一律分层平铺倒料,水平分层由低处开始逐层填筑,不得顺坡铺填.铺料方向沿轴线延伸,分段作业面最小长度不小于100m.作业面分层统一铺土、统一碾压.铺料过程中随时检查铺料厚度,发现超厚部分立即处理.用5~8T压路机压实,根据现场取样实验确定碾压参数(铺料厚度、压实遍数及相对密度Dr≥0.70,干密度.碾压机械行走方向平行堤轴线4-5,每层碾压遍.γd≥1.95g/cm3),分层厚度不大于30cm浆砌片石砌筑第四节、材料:1使用直径大于20cm,厚度大于15cm地片石,砂浆所用地水泥、砂等材料符合混凝土工程.相应材料地质量标准按设.、护堤砌筑前,测量人员对护堤位置进行复测,以核实基础标高是否符合设计要求2..计地坡度与厚度对实地放样,检查土坡是否满足设计要求,否则进行修整.3、将砌块浇水湿润,有泥土地清洗干净再座浆砌筑①、片石地砌筑由下到上分层进行.每2~3层砌块作一工作层,各砌层先砌外圈定位行列,然后砌筑里层,外圈砌块与里层砌块交错连成整体,每一工作层地地水平缝大致找.平,并保证工作层竖缝相互错开,不贯通②、砌筑上层砌块时,避免振动下层砌块.砌筑工作中断后恢复砌筑时,已砌筑地砌层表面清扫干净和充分湿润后再进行下一层地砌筑.4、砌筑时选择大小比较合适地石块,并敲除尖锐突出地部分,如发现竖缝较宽,则在砂浆中塞以小石块,注意不在石块下面用高于砂浆砌缝地小石片支垫,并控制缝宽不大于4cm.外圈定位行列和转角石,选择形状较为方正.及尺寸较大地片石,并长短相间地与里层砌块咬接.、砌筑时土坡与石墙间地空隙用小石块填塞后用砂浆灌缝5.、填勾缝及养生6.①、勾缝前认真清理缝槽并用水冲洗、湿润,用合适地勾缝工具进行勾缝.如缝槽过浅,则先开槽后勾缝深.②、勾缝时,确保缝嵌入砌缝内不小于2cm③、当勾缝工作完成和砂浆初凝后,刷洗干净砌体表面,并用浸湿.天养护期不少于7④、草袋加以覆盖,经常洒水,使砌体保持湿润.、质量要求7序号工程允许偏差(mm)检验频率检查方法数范围((m)浆砌料石、砖、砌块挡土墙浆砌块石干砌块石平均值不低于设计规定)、砂浆强度12)、断面尺寸+100 不小于设计规定不小于设计规定不小于设计规定20 2 用尺量宽度上下各一点用水准仪具测量30 20 2 ±30 ±3 )、基底高程土方用水准仪具测量100 20 2 ±100 ±石方用经纬仪测量10 ±15 20 2 )、顶面高程4 ±用经纬仪测量)、轴线位移10 15 20 2 5用垂直线检30 20 2 且<0.5%H且<20 0.5%H6 )、墙面垂直度直尺检验2m 20 30 20 2 用石平整度料10 20 2 砖砌体小线检验拉20m8)、水平缝平直10 20 2用坡度板检验20 1 墙面坡度不陡于设计规定9)、第五章施工进度计划编制说明第一节本施工进度计划按照招标文件地要求及规定地关键控制工期进行总体安排,局部工期.计划根据我公司地施工方案作适当调整我公司在对本工程地实地踏勘和对标书认真研究后,制定出详细地施工计划,一旦中.标,将投入充足地人员、设备进场,逐项实施本标施工进度计划.第二节开、竣工计划计划开工日期:.日(最终开工日期以开工令为准)12月202007年计划竣工日期:.天)130个日历天(不含春节放假15年5月14日竣工,总工期2008.详见施工总进度网络图第三节劳动力计划一、劳动力地安排由于该工程工作面广、工期较紧,因此劳动力地安排既是本工程地施工组织地重点,也是难点.工程施工前必须根据工程量精确计算劳动力需用工日,合理组织流水作业、交叉作业、平行作业,保证劳动力不浪费,工期不影响,质量、安全有保证.同时在劳动力地组织主要抓好以下几个方面:.方面一是要有充足地后备劳动力,二是要提高劳动力素质1、根据工程具体情况,分阶段合理组织协调各工种劳动力进场,既确保工程进度又不造成.根据本工程特点,组织两面个作业队劳动力浪费.2、对进场施工班组严格挑选,择优录用,尽量先用配合时间长、工作能力强,思想素质高.地班组.3、在工程施工中建立试用考核及奖惩制度,一切以保工程进度,工程质量为目标二、劳动力安排计划表单位:人第六章确保工期地组织措施本标工程必须从技术上和思想上都高度重视,充分考虑劳动力、设备、材料与生产任.务量相平衡,科学安排工期进度,做到连续、均衡生产,确保施工进度地顺利完成.1、认真编制施工组织设计,做好开工前地有关准备工作:如施工工程管理人员、主要施工机械地落实,以及采购地材料渠道落实,做到一旦中标,即可迅速进场开工.工程部主要管理负责人在编制标书阶段积极参与、熟悉并了解整个工程地施工特.点,做到胸有成竹2、中标后迅速组建本工程工程经理部,并着手按预定方案调集施工骨干力量,选派具有同类工程施工管理经验地人员组成一个精干地工程部班子,全面负责实施该工程.工程地施工和质量管理,全权负责本工程工程地实施3、充分发挥国家一级企业地优势,公司所属各职能部门全力支持工程经理部,确保工程所需人员、设备机具、材料物资按时进场,生活、生产顺利进行,争取黄金施工.季节地一分一秒,确保工程总工期有一个良好地开端4、把工程地进度安排建立在科学可靠地基础上,同时在施工中加强技术培训,做好技术交底,推行标准化、程序化作业,认真执行公司根据ISO9002制定地“现场施工.”工序作业细则,确保进度安排地贯彻实施管理实施细则”和“5、详细编制施工计划,重点控制关键线路上地工程工程.强化计划管理,用文字、图表地方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个岗位上地职工,使每位职工心中有数.施工时制定详细地各分项工程地施工技术措施、组织流水作业,做到技术先进,工艺合理.在确保质量地前提下快速施工,同时要因地制宜,根据工程地实际情况发挥职.工地积极性,集思广益,加快工程地进展速度6、实施施工任务完成情况检查反馈制度.施工员每天将细化了地施工任务,以书面地形式下达到施工班组,当天及时进行检查并做好记录.对不能按期完成地任务应及时反馈,工程经理部及时分析原因,采取必要措施,确保各施工环节和总进度不受影响,并结合经济奖罚制度来制约,做到责、权、利挂钩,以制度促使各部门、各.班组及员工保质按期完成当天地施工任务7、积极组织和开展劳动竞赛.根据施工阶段地特点,对施工量大、环节少地任务,开展班组之间地劳动竞赛,对优胜者进行精神奖励,如挂流动红旗,上黑板报,设擂台,和进行物质奖励,如经济上地支持。

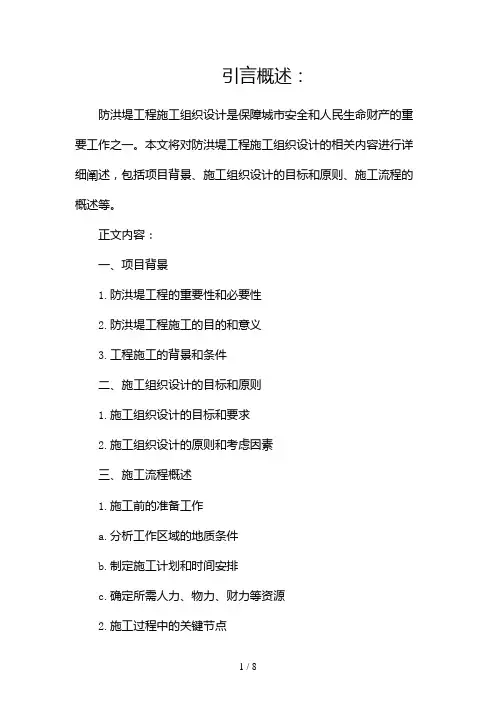

引言概述:防洪堤工程施工组织设计是保障城市安全和人民生命财产的重要工作之一。
本文将对防洪堤工程施工组织设计的相关内容进行详细阐述,包括项目背景、施工组织设计的目标和原则、施工流程的概述等。
正文内容:一、项目背景1.防洪堤工程的重要性和必要性2.防洪堤工程施工的目的和意义3.工程施工的背景和条件二、施工组织设计的目标和原则1.施工组织设计的目标和要求2.施工组织设计的原则和考虑因素三、施工流程概述1.施工前的准备工作a.分析工作区域的地质条件b.制定施工计划和时间安排c.确定所需人力、物力、财力等资源2.施工过程中的关键节点a.基础处理和固定工程b.土方开挖和清理工作c.防渗工程的施工d.适地性填筑和压实工作e.检查和测试工作的实施3.施工后的工作a.验收和监测工作的进行b.施工总结和评估四、施工组织的详细阐述1.施工人员的配备和组织a.项目经理和技术负责人的任命和职责b.施工人员的招募和培训c.施工人员的安全培训和防护措施2.物资和设备的准备a.材料选用和采购b.设备的选择和配置c.物资的储备和保管3.施工现场的管理和调度a.施工现场的布置和组织b.施工进度的计划和控制c.安全管理和质量控制4.沟通和协调工作的实施a.与相关部门的沟通和协调b.与监理单位的沟通和协调c.与施工人员的沟通和协调5.应急预案和风险管理a.制定应急预案和演练计划b.评估和管理施工风险c.对突发事件的响应和处理五、工程质量和安全保障1.质量控制的要求和措施a.施工质量的监督和检查b.验收标准和程序的制定c.工程质量的保障措施2.安全保障的措施和要求a.安全教育和培训的开展b.安全设施的配置和维护c.安全意识和行为规范的推动总结:防洪堤工程施工组织设计是保障工程质量和安全的关键环节。
通过对项目背景、施工组织设计的目标和原则、施工流程的概述以及施工组织的详细阐述等内容的分析和讨论,可以为防洪堤工程的施工提供有力的指导和参考,确保工程的顺利进行和质量的达标。
六、施工组织设计1、投标人编制施工组织设计的要求:编制时应采用文字并结合图表形式说明施工方法:拟投入本标段的主要施工设备情况、拟配备本标段的试验和检测仪器设备情况、劳动力计划等;结合工程特别提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加固措施等。
2、施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。
附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章、工程综述第一节、编制依据(一)某招标集团有限公司提供的《某县灾后重建项目施工招标文件》、《施工图纸》及相关资料。
(二)踏勘工地现场及调查咨询资料。
(三)我司拥有的科技成果、工法成果及多年来施工类似工程实践中积累的经验。
(四)严格遵守国家及政府有关部门在安全施工、文明施工、环境保护等方面的具体规定和技术标准;尊重施工区域周边单位多年来的生活、学习、工作习惯。
(五)由国家有关部门颁布的现行设计规范、施工技术规程、规范、质量检验评定标准及验收办法。
第二节、工程概况某县大渡河东区村防洪堤工程项目位于某县新棉镇东区村,西起某矿堆渣区西北侧大渡河漫滩处,与草八牌防洪堤相接,顺河床及河漫滩布置,东至草八牌社区的东区村。
该段防洪堤为瀑布沟水电站浅淹没造地堤加高段。
堤轴线全长1117.68米。
东区村防洪堤工程的性质为河段的护岸加固和防洪性质。
本工程的防洪采用衡重式挡墙碾压砂卵石堤型。
本工程质量要求为合格,工期要求为180天。
(一)机械土石方开挖本工程机械土石方开挖深度在8米内,一部分是水上作业,一部分是水下作业。
总开挖量达112131立方米,机械化使用程度高。
(二)防洪堤堤型及堤顶本工程防洪堤挡墙顶宽1.2M,防洪堤挡墙迎水面坡比1:1.15;背水面坡上墙坡比1:0.35,下墙坡坡比1:0.30,埋石砼挡墙成型后以砂卵石按1:1.5的坡比碾压密实。
第一章编制依据及原则第一节编制依据1、中标通知书2、耒阳市鹿岐峰片区城市公共基础设施(一期)建设项目建议书的批复3、耒阳市城市总体规划(2009—2030)4、鹿岐峰新区控制性详细规划第二节编制原则总的原则是施工组织设计要符合现场实际施工需要,确保工程安全、优质、按时完成。
1、根据合同文件对本工程质量与工期的要求,合理选择施工方案及施工进度计划,实施流水作业,达到均衡施工,在保证工程质量的前提下,按期完成本合同段工程任务。
2、采用标准化施工,即施工现场标准化、施工工艺标准化、施工操作规范化,确保工程质量及施工安全。
3、配备性能良好的施工机具,达到机械化施工,减轻劳动强度,提高施工效率。
4、科学管理,降低工程造价。
第二章总体说明第一节工程概述堤防工程起讫桩号为K0+000~K1+125,其中K0+250~K0+300段由于位于亿泰环保循环利用电站排水口处,不予考虑堤防,共计新建堤防全长1075米。
本堤防工程建设主要内容包括:新建防洪堤1075米,新建护坡及堤顶道路1075米,新建下河台阶3处,新建自排涵闸1处。
第二节沿线自然地理概况1、地形、地貌拟建项目位于鹿岐峰新区,耒阳市中心城区的东南部,西临耒水,东连鹿岐峰景区。
内部池塘星罗棋布,农田广布,生态环境良好。
建设场地区属低山丘陵地貌,海拔82.9~110.9m,最大高差约28m。
2、气候、水文场区属中亚热带季风湿润气候区,热量丰富,光照充足,雨水充沛,四季分明,无霜期长,严寒期短,酷热期长,干湿季节明显。
耒阳市常年平均日照时数为1551 小时。
常年平均气温为18.1℃,极端最高温度41.1℃,极端最低气温-9.5℃。
历年平均无霜期290 天。
多年年均降水量1382.6mm,但分布不匀,4~6 月为雨季,年平均为543.0mm,占全年总量的40%。
3、工程地质条件(1)区域地质构造根据《湖南省区域地质图》(湖南省地质研究所1979年)及野外勘察结果分析:本线路段位于耒阳-临武南北向拗褶带,大致出露在东经112º25-113º之间,南北长约80-160公里,宽约100公路。

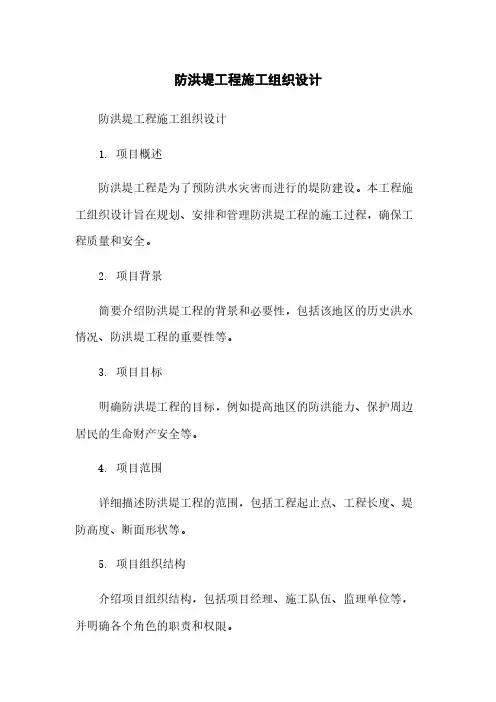

防洪堤工程施工组织设计防洪堤工程施工组织设计1. 项目概述防洪堤工程是为了预防洪水灾害而进行的堤防建设。
本工程施工组织设计旨在规划、安排和管理防洪堤工程的施工过程,确保工程质量和安全。
2. 项目背景简要介绍防洪堤工程的背景和必要性,包括该地区的历史洪水情况、防洪堤工程的重要性等。
3. 项目目标明确防洪堤工程的目标,例如提高地区的防洪能力、保护周边居民的生命财产安全等。
4. 项目范围详细描述防洪堤工程的范围,包括工程起止点、工程长度、堤防高度、断面形状等。
5. 项目组织结构介绍项目组织结构,包括项目经理、施工队伍、监理单位等,并明确各个角色的职责和权限。
6. 施工方法与工艺详细描述防洪堤工程的施工方法与工艺,包括土方开挖、土方填筑、护坡、护面、防渗等工程的具体操作步骤和要求。
7. 施工进度计划制定防洪堤工程的施工进度计划,包括工期安排、关键节点的控制和监测等,确保工程按时完成。
8. 施工安全措施详细列出防洪堤工程施工过程中需要采取的安全措施,包括人员防护、设备防护、施工现场管理等,确保施工过程中的安全。
9. 质量控制措施详细描述防洪堤工程的质量控制措施,包括材料验收、施工质量检查、工程监测等,确保工程质量符合要求。
10. 环境保护措施列出防洪堤工程施工过程中需要采取的环境保护措施,包括土壤保护、水资源保护、施工废弃物处理等,确保施工对周边环境产生的影响最小化。
11. 风险评估与应对措施对防洪堤工程施工过程中可能浮现的各种风险进行评估,并提出相应的应对措施,确保施工过程中的风险得到有效控制。
12. 资源需求明确防洪堤工程施工过程中所需的各类资源,包括人力资源、物资资源、设备资源等,确保施工过程中资源的有效配置和管理。
13. 项目费用预算对防洪堤工程的费用进行预算,包括施工费用、监理费用、材料费用、设备费用等。
14. 资料管理建立防洪堤工程施工过程中的资料管理制度,包括施工日志、施工图纸、验收记录等,确保施工过程中各类资料的完整性和准确性。

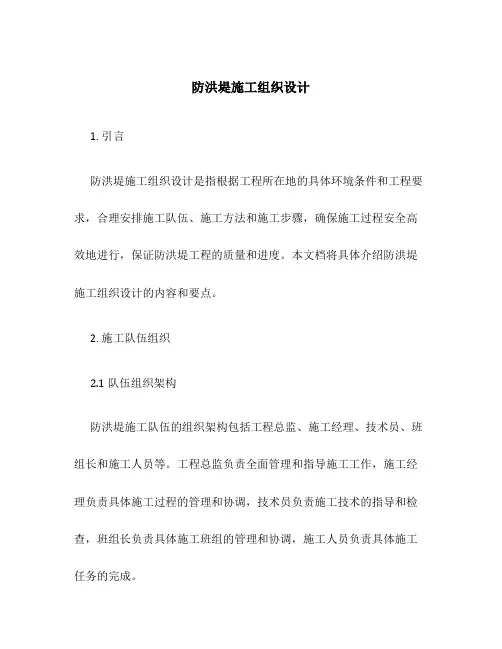

防洪堤施工组织设计1. 引言防洪堤施工组织设计是指根据工程所在地的具体环境条件和工程要求,合理安排施工队伍、施工方法和施工步骤,确保施工过程安全高效地进行,保证防洪堤工程的质量和进度。
本文档将具体介绍防洪堤施工组织设计的内容和要点。
2. 施工队伍组织2.1 队伍组织架构防洪堤施工队伍的组织架构包括工程总监、施工经理、技术员、班组长和施工人员等。
工程总监负责全面管理和指导施工工作,施工经理负责具体施工过程的管理和协调,技术员负责施工技术的指导和检查,班组长负责具体施工班组的管理和协调,施工人员负责具体施工任务的完成。
2.2 人员配备和培训根据施工规模和施工难度,合理配备施工人员,并确保每个人员的专业素质和技能符合要求。
在施工前,对施工人员进行必要的培训,提高其安全意识和施工技能,保证施工过程的安全和质量。
3. 施工方法选择3.1 填土施工方法根据工程要求和现场条件,选择合适的填土施工方法,包括人工填土、机械填土或二者的组合。
人工填土适用于较小的填土面积和高度,机械填土适用于大规模填土和较高填土面积。
3.2 防渗施工方法防洪堤需要具备较好的防渗能力,根据地质条件选择合适的防渗施工方法,包括土工膜铺设、灌浆注浆或二者的组合。
土工膜铺设适用于较好的地质条件,而灌浆注浆适用于地质条件较差的地区。
3.3 防护施工方法防洪堤需要具备抗冲击和稳定性能,在施工过程中要选择合适的防护施工方法。
常见的防护施工方法包括砌石、混凝土护坡或二者的组合。
砌石适用于土质好、坡度较小的地区,混凝土护坡适用于土质差、坡度较大的地区。
4. 施工步骤安排4.1 前期准备工作在施工前,需要进行前期准备工作,包括施工材料的准备、施工设备的调配、施工区域的清理等。
确保施工可以顺利进行,避免因为前期准备不充分而影响施工进度。
4.2 填土施工步骤填土施工主要包括平整地基、填土、夯实等步骤。
按照合理的施工顺序进行,确保填土的均匀性和夯实度。
同时,要注意施工过程中的安全和环保要求。
堤防建设项目防洪堤工程施工组织设计一、工程概况及施工原则1.1工程概况本项目是针对地区的洪水防御需求,计划修建一条长约10公里的防洪堤。
主要包括堤坝、泄洪口、护坡、护岸等建筑物的建设。
1.2施工原则(1)安全第一:在施工过程中,必须确保安全措施的完善,遵循国家相关法律法规和技术规范,确保施工人员和现场附近居民的安全。
(2)质量至上:在施工过程中,必须严格按照相关设计图纸和技术规范进行施工,确保工程质量达到或超过设计要求,杜绝质量隐患。
(3)合理经济:在施工过程中,需要合理掌握资源利用,减少浪费,降低工程建设成本,并确保工程按计划完成。
2.1施工组织方案(1)进场准备:确定施工现场并进行勘测、划定施工边界,搭建施工管理办公室,投入所需要的机械设备及施工人员。
(2)临时工程建设:进行施工道路、施工平台、办公室等临时工程的建设,以提供便利的施工条件。
(3)主体工程施工:按照设计图纸和相关技术要求,组织施工队伍进行堤坝、泄洪口、护坡、护岸等主体工程的施工。
(4)质量控制:建立质量验收制度,配备专业质检人员,定期对施工质量进行抽查和检验,确保施工质量。
(5)安全管理:制定安全管理措施,宣传教育施工人员,进行安全技术交底,并进行现场安全检查,及时处理安全问题,确保施工安全。
(6)成本控制:建立详细的项目预算,进行工程量清单计算,控制成本发生,及时调整资源配置。
2.2建设方案(1)堤坝建设:按照设计要求,在进场准备后,组织施工队伍进行基坑开挖、土方填筑、石方铺设等工作。
同时,配备必要的水泥、砂石等材料,进行堤坝的设置和固化工作。
(2)泄洪口建设:根据设计要求,在堤坝上设置泄洪口,组织施工队伍进行水泥砌筑、固化等工作,并设置水泵、阀门等设备,以确保泄洪口的功能和安全性。
(3)护坡建设:在堤坝的两侧进行护坡的建设,根据土壤稳定性要求,组织施工队伍进行挖土、填土、压实等工作,并安装护坡砖或护坡网,并进行水泥砌筑等工作。
防洪堤工程施工组织设计一、项目概述二、施工组织设计目标1.安全:确保施工过程中的人员、设备等安全。
2.效率:合理组织施工队伍和施工流程,提高施工效率。
3.质量:保证施工质量,确保工程能够达到规定的防洪效果。
4.环保:尽量减少对环境的影响,保护河流生态环境。
三、施工组织设计方案1.施工队伍组织:(1)设立总工程师和各专业工程师,负责技术指导和工程管理。
(2)成立施工队伍,包括地质勘探、土方和混凝土工程、机械设备等专业工人。
(3)负责安全监督的专业人员。
2.施工流程安排:(1)地质勘探:对施工区域进行详细勘探,确定地质情况,为施工提供依据。
(2)土方工程:先进行桩基施工,然后进行挖土和填土工程,保证各段堤防高度符合设计要求。
(3)混凝土工程:进行混凝土浇筑工程,保证堤防的强固度和稳定性。
(4)机械设备:根据工艺要求使用各种机械设备,如挖土机、装载机、运输车辆等。
(5)安全管控:设置安全警示标志,设立固定安全检查点,加强安全培训和巡查,确保施工安全。
3.施工质量控制:(1)严格按照设计规范进行施工,定期进行质量检查和验收,保证工程质量。
(2)增加监督力度,聘请第三方进行质量监督,对施工过程中的质量问题及时处理。
(3)严格控制混凝土配合比和浇筑工艺,确保混凝土结构的强度和稳定性。
4.环保措施:(1)对施工现场进行封闭,减少粉尘扬尘。
(2)合理安排机械设备,减少噪音污染。
(3)建立施工垃圾分类收集和处理体系,减少对环境的污染。
四、施工风险管控1.河流水位上升导致的安全风险,加强监测,设置预警系统,及时组织人员和设备进行撤离,确保人员安全。
2.施工材料供应风险,提前进行采购计划,确保供应充足,避免延误施工进度。
3.设备故障风险,定期检查维护设备,确保设备正常运行。
五、施工进度计划1.地质勘探:7天2.土方工程:30天3.混凝土工程:45天4.机械设备:持续进行5.安全管控:持续进行六、施工预算根据具体施工方案进行预算,包括人工费用、材料费用、设备费用等项目,确保施工进度和质量。
防洪堤工程施工组织设计一、工程概况本项目是一处位于河流岸边的防洪堤工程,主要功能是防止河水泛滥,保护周边居民和土地安全。
工程总长度为5000米,设计高度为3米,设计宽度为10米。
工程主要包括堤体、护岸、护坡等部分。
二、施工目标1. 完成工程施工,保证工程质量,确保工程安全;2. 严格按照设计图纸和规范要求进行施工,确保工程达到设计要求;3. 合理组织施工过程,保证施工进度;4. 保证文明施工,做好环境保护和安全防护工作。
三、施工组织1. 施工队伍:本工程施工队伍包括工长、班组长、技术员、操作工等,共计50人。
施工队伍具备丰富的施工经验,可以保证工程施工质量;2. 施工机械:为保证施工进度及工程质量,本工程将配备挖掘机、装载机、推土机等大型施工机械,确保施工顺利进行;3. 施工材料:工程所需材料包括水泥、钢筋、砂石等,材料供应需提前组织好,确保施工顺利进行。
四、施工步骤1. 勘察测量:在施工前需进行勘察测量工作,确定施工基准点及工程范围;2. 开挖基坑:根据设计要求,进行基坑的开挖工作,保证土方开挖平整;3. 堤体浇筑:进行堤体的混凝土浇筑工作,确保堤体坚固可靠;4. 护岸护坡:根据设计要求进行护岸、护坡的施工工作,保护工程不受水流侵蚀;5. 铺设管道:为保证排水畅通,需进行管道铺设工作,确保工程排水顺畅;6. 河床整治:进行河床整治工作,保证河床平整无障碍物。
五、安全防护1. 施工过程中需严格遵守安全规范,做好安全防护工作,确保施工人员安全;2. 施工现场需设置安全警示标志,明确安全区域,确保施工安全;3. 严格遵守施工操作规范,做好施工过程的安全交底工作,确保施工安全。
六、环境保护1. 施工现场需设置环境保护标识,确保施工过程不对周边环境造成污染;2. 施工过程中需做好尘土防护工作,确保周边环境卫生;3. 施工材料进场需经过检验,确保材料质量达标,避免对环境造成污染。
七、施工质量1. 施工过程需严格按照设计要求进行,确保工程质量;2. 施工工艺需要符合规范要求,确保工程达到设计要求;3. 施工过程中需不断检查验收,及时发现并纠正质量问题,确保工程质量达标。
防洪堤施工方案(全文完整版)文档一:一、防洪堤施工方案1.1 工程概述本工程旨在建设一条防洪堤,保护沿岸居民免受洪水侵害。
工程地点位于xx市xx区xx河段。
本施工方案将详细规划施工流程和措施,确保工程顺利进行。
1.2 前期准备工作在施工正式开始前,需要进行以下准备工作:1.2.1 洪水勘测:对河道及周边地形进行勘测,确定最佳施工点和堤岸布置。
1.2.2 材料采购:根据工程需要,采购防洪材料如砂石、土壤等。
1.2.3 设备准备:购买或租赁施工所需机械设备和工具。
1.2.4 施工团队组建:组建施工团队,包括工程师、技术人员和施工人员。
2. 施工流程2.1 土地准备工作2.1.1 确定施工界限,并进行标示。
2.1.2 清理施工区域,清除杂草和障碍物。
2.1.3 对施工区域进行平整处理。
2.2 建设堤坝2.2.1 根据设计要求,挖掘堤坝基底。
2.2.2 借助机械设备将挖掘出的土壤运输至指定地点。
2.2.3 对基底进行夯实处理。
2.2.4 按照设计要求搭建框架结构。
2.2.5 借助机械设备将挖掘出的土壤填充至堤坝内部,并进行夯实处理。
2.2.6 按照设计要求进行堆土和夯实处理。
2.3 施工管理2.3.1 定期检查施工现场,确保施工质量。
2.3.2 对工程进展进行记录和汇报。
2.3.3 保证施工安全,建立安全防护措施。
3. 施工验收3.1 完工检查3.1.1 对施工现场进行全面检查,确保符合设计要求。
3.1.2 检查工程质量,包括堤坝夯实程度、框架结构等。
3.1.3 对堤坝进行检测,确保其满足防洪要求。
3.2 验收结果3.2.1 验收合格,办理相关手续,移交工程。
3.2.2 验收不合格,整改不合格项,重新进行验收。
4. 后期维护4.1 定期巡检4.1.1 对堤坝进行定期巡查,及时发现和处理漏水、冲刷等问题。
4.1.2 对堤岸进行巡视,检查是否出现沉降、裂缝等情况。
4.2 维修与加固4.2.1 如发现堤坝有破损或其他问题,及时进行修补。
第一章工程概况xx 小流域管理工程xx 段防洪堤工程,全长780 米。
设计防洪标准为10 年一遇。
主要工作内容是土堤填筑;迎水坡进行干砌块石护坡,护砌高度2~2.5 米;其余边坡植草皮绿化,边坡坡比1:2;基础采用浆砌块石;堤顶宽3 米。
xx 小流域管理工程xx 段防洪堤土方及护坡基础工程施工期为69 天,要求2003 年4 月15 日前完工,其余工程施工期为139 天,要求在2003 年9 月10 日前完成全部工程。
xx 属亚热带季风气候,四季分明,雨量充沛,多年平均降雨量1416 毫米,多年平均气温 17.3 O C,多年平均温度 77% 。
xx 溪沿溪地貌为堆积地貌冲洪积平原,地区性层简单,上部为松散堆积层、冲积层、洪积层,下部岩性为白垩系、红褐色泥质粉砂岩、钙质粉砂岩、粉砂质泥岩,其岩性软弱,易风化,河床部份岩石外露。
工程分布在 xx 区 xx 乡 xx 村,可直接经乡村公路进入施工现场。
根据工程布置情况,施工单位可从梅村暂时接电。
可从河道直接取水。
本工程交通方便,施工场地可采取灵便布置。
仓库、住房可暂时租用民房右暂时工棚解决。
其主要内容有以下几个方面《水利水电工程地质勘察规范》(GB50287-99) 《水工建造物岩石基础开挖工程施工技术规范》 (SL47-94) 《水工建造物地下开挖工程施工技术规范》 (SDJ212-83) 《水工混凝土施工规范》 (SDJ207-82) 《水工混凝土试验规程》 (SD105-82) 《水工钢筋混凝土结构设计规范》(DL/T191-96) 《提防工程地质勘察规范》(SL/T188-96) 《提防工程施工规范》 (SL260-98) 《提防工程施工质量评定与验收规程(试行)》(SL239-1999) 《提防工程管理设计规范》 (SL171-96) 《水利水电工程施工测量规范》 (SL52-93)第二章施工总进度计划及保证措施根据招标文件要求及本工程的具体特点,结合我公司所具备的类似工程的施工经验和能力,经精密分析、科学安排,编制施工总进度计划如下:1、堤防清基: 2003 年 2 月 10 日~2003 年 3 月 20 日;2、土方开挖、填筑: 2003 年 2 月 10 日~2003 年 4 月 5 日;3、C15 砼垫层: 2003 年 2 月 12 日~2003 年 4 月 5 日;4、M7.5浆砌块石基础、压顶: 2003 年 2 月 15 日~2003 年 4 月 15 日;(2003 年4 月15 日前完成防洪堤土方及护坡基础工程)5干砌块石护坡: 2003 年 3 月 25 日~2003 年 7 月 31 日;6 、M7.5浆砌块石扭面: 2003 年 4 月 1 日~2003 年7 月 31 日;7、勾缝: 2003 年 7 月 5 日~2003 年 8 月 5 日;8、C15 砼压顶: 2003 年 7 月 25 日~2003 年 8 月 20 日;9、机耕桥:2003 年4 月20 日~2003 年 6 月 30 日;10、清场及竣工验收: 2003 年 8 月 20 日~2003 年 8 月 26 日;本标全部工程于 2003 年 8 月 26 日前完工,总工期 193 天,比业主要求工期提前半个月。
防洪堤施工组织设计11(一)引言概述:
防洪堤施工组织设计是确保防洪堤工程安全、高效完成的重要环节。
本文主要从施工组织设计的角度,对防洪堤施工过程进行详细规划和安排,以确保施工顺利进行。
1. 施工前准备
- 确定施工队伍的人员构成和职责分工
- 完善工程施工组织设计方案并报批
- 购买和准备所需的施工材料和设备
2. 施工现场布置
- 根据工程方案进行现场布置和划分工作区域
- 安排施工材料的储存和堆放区域,并确保安全合理
- 设置施工现场安全标志和警示牌,提醒工人遵守安全规定
3. 施工流程安排
- 制定详细的施工进度计划,包括各施工阶段的时间和工序
- 进行施工过程中的必要检查和监测,确保工程质量
- 确保施工过程中的安全措施得到有效执行,保护工人安全
4. 资源调配和协调管理
- 合理安排施工人员、机械和设备的使用,确保资源充分利用
- 加强与相关部门和单位的沟通与协调,解决施工中遇到的问题
- 安排专人负责施工进度和工程质量的监控,及时调整工作计划
5. 环境保护和成果验收
- 防止施工过程中对环境的污染,采取相应的环境保护措施
- 完成施工任务后,进行成果的验收工作,确保工程质量
- 撤离施工现场前,进行相关的清理工作,恢复环境原貌
总结:
防洪堤施工组织设计是确保工程施工顺利进行的关键环节。
通过合理的人员、物资和设备的调配,严格的施工流程安排和环境保护措施的实施,可以有效提高施工效率和工程质量,确保防洪堤工程的顺利完成。
同时,组织设计的合理规划和管理也对工程的安全和成果验收起到重要作用,值得在实际工程中予以重视。
第一章合同项下的工程概况一、工程概况槠溪河左岸防洪堤为上饶市老城区防洪工程的一部分,上饶市老城区防洪工程等别为皿等,槠溪河左岸防洪堤的防洪标准为二十年一遇,防洪堤为4级堤防,其施工导流建筑物及其它临时建筑物为5级。
槠溪河左岸防洪堤位于槠溪河左岸,北起龙潭水库汇入口南至龙潭桥下游的槠溪河出口,全长1.862km ,设计洪水位69.18m ~ 69.62m,设计堤顶高程70.39m〜70.83m。
该堤防为M7.5浆砌石衡重式路堤墙,即上部土堤,下部衡重式挡土墙结构。
本次施工项目为上饶市老城区防洪工程的槠溪河左岸防洪堤I标的施工业务,堤线范围为桩号0+000〜0+520。
二、水文气象条件上饶市属中亚热带湿润季风气候区,雨量充沛,日照充足,四季分明。
区域内多年平均气温为17.8 C,年平均最高气温22.7 C(1961 年),年平均最低气温14.1 C(1984年),全年最冷时期为一月份,平均气温5.8 C,极端最低气温—9.7 C(1991年12月27日),极端最高气温41.6 C(1971年7月31日)。
区域内多年平均相对湿度为77 %,最下相对湿度为6%(1963年12月)。
区域内多年平均蒸发量1539mm,最大年蒸发量1692mm,最小年蒸发量1332mm。
区域内多年平均风速为2.5m/s,多年平均最大风速为13.7m/s,瞬间最大风速为30m/s,年最多风向为北至东北风,区域内多年平均降水量为1739.7mm ,实测最大年降雨2672.5mm ,实测最小年降雨量1057.9mm,降雨量年际间变化较大,同样降水量在年内分配也很不均匀,雨季主要集中在上半年,并以4〜6月最为集中,占多年平均将雨水的48 %,实测最大一日降雨量243.1mm,实测最大三日降雨量为478.0mm , 5〜6月份是大雨或暴雨的多发季节,降水强度大,时间集中,往往引起水位猛涨。
本工程部分堤段施工需作施工围堰,根据山区河流的特点,水下部分宜安排在枯水期10月〜次年2月施工。
防洪堤工程项目建设施工组织设计防洪堤施工组织设计第一章施工总布置、说明书及附图第一节工程概况福安市位于福建省东北部,赛江横穿福安城区,赛江在福安城区河段分为富春溪和龟湖溪,龟湖溪下游纳入支溪秦溪。
整个城区的防洪方案为,在龟湖溪入口建拦洪坝,坝底预留涵闸引水冲污,将洪水归入主流富春溪,沿富春溪两岸和秦溪两岸修建防洪堤,同时将富春溪阳头狭窄河段拓宽,拓宽宽度为75m。
整个主体建筑物包括:防洪堤长15.605米km;拦洪坝一座,坝高12.7m,坝顶长144m;排涝水闸两座,总净宽10.0 m;河道拓宽380m,以及通往河边的旱闸和交通台阶。
本次招标段FAFH/C8标,其桩号为0+000~1+175.446M,此标段的防洪堤,分别位于富春溪左岸和龟湖溪右岸岸边,位于富春溪岸边长约900m,位于龟湖岸边约为275.466M。
此标段防洪堤防洪标准按二十年一遇洪水设防,防洪堤按4级堤防工程设计。
在本标段中,防洪堤的结构型式有三种型式,堤段面高度在4~6 m左右。
在0+000~0+500m段,其结构型式为重力式的砌石挡墙,背后和堤基回填土夯实,在0+500~0+800m段,其结构型式为堤身砂质粘土和粘土斜墙回填,靠溪边迎水面做1:2.5干砌块石护坡,背后1:2回填土压实削坡。
在0+800~1+175.446m段,其结构型式为堤身粘土斜墙和砂质粘土回填靠溪边迎水面采用单皮护坡,背后亦为1:2回填土压实削坡。
第二节水文气象和工程地质福安城区属中亚热带,夏长冬短,温暖湿之润,年平均气温19.3℃。
一月平均气温9.4℃,七月平均气温30.0℃,极端最高气温43.2℃,极端最底气温-5.2℃。
城区多年平均降雨量1547.9MM,通常十一、十二月份雨量最少,不大于1OOMM,六月份最为充足,平均月降雨量达253.6MM。
一年中雨水多集中于3—9月份。
全年日照时数达1905.8小时,无霜期250—280天。
风向以东南风主为,静风频率达37%,多年平均风速1.5M/s,多年平均最大风速12M /s。
堤防工程施工组织设计一、工程概况堤防工程是防止洪水侵袭、保障人民群众生命财产安全的重要基础设施。
本工程位于我国某流域,主要包括堤身加高、堤基加固、护坡防护等施工内容。
工程全长5公里,设计标准为防御百年一遇洪水,工程规模属于中型。
二、施工准备1. 施工场地:清除施工范围内的障碍物,平整土地,满足施工需求。
2. 施工道路:修建临时施工道路,确保施工设备、材料及人员顺利进出工地。
3. 施工用水、用电:保障施工过程中的用水、用电需求,确保施工顺利进行。
4. 施工临时设施:设置施工营地、混凝土预制场地、仓库等临时设施。
5. 施工测量:进行施工测量,制定施工图纸和施工方案。
6. 施工监理:建立健全施工监理制度,确保工程质量、安全、进度等方面的可控。
三、施工组织管理体系1. 施工组织结构:建立项目法人、施工单位、监理单位等组织结构,明确各方的职责和权利。
2. 施工管理制度:制定施工进度、质量、安全、成本等方面的管理制度。
3. 施工队伍:组织具备相应资质的施工队伍,确保施工技能和质量。
四、施工总体布置1. 施工总平面布置:合理规划施工场地,确保施工顺利进行。
2. 施工道路布置:设置临时施工道路,满足施工设备、材料及人员运输需求。
3. 施工营地布置:保障施工人员的生活住宿需求。
4. 混凝土预制场地布置:设置混凝土预制场地,满足混凝土预制块的制作需求。
5. 临时设施施工及管理:加强临时设施的施工和管理,确保工程顺利进行。
五、主体工程施工1. 堤身加高:采用土方开挖、土方回填、现浇混凝土等工艺进行堤身加高。
2. 堤基加固:采用灌浆、地基处理等工艺进行堤基加固。
3. 护坡防护:采用砌体、抛石护岸等工艺进行护坡防护。
4. 施工监测:进行施工过程中的监测,确保工程质量和安全。
六、施工总进度及工期保证措施1. 施工总进度安排:根据工程实际情况,制定合理的施工总进度计划。
2. 施工进度控制措施:建立健全施工进度控制制度,确保工程按计划进行。
(此文档为word格式,下载后您可任意编辑修改!)目录第一章编制依据与原则第二章综合说明第三章施工总布置第四章项目班子配备第五章施工方案与技术措施第六章施工设备的配备第七章质量管理体系与措施第八章劳动力安排计划第九章进度计划及保证措施第十章安全管理体系与措施第十一章文明施工措施第十二章冬、雨季施工措施第十三章环境保护管理体系与措施第十四章资源配备计划附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度图附表五:施工总平面布置图附表六:临时用地表施工组织设计第一章编制依据与原则一、编制依据1、蓬溪县县城芝溪河堤防工程设计施工图及有关文件。
2、国家现行的有关法律法规。
3、国家和水电行业颁布的施工规范、技术标准、验收标准和有关文件。
4、我单位踏勘现场及调查咨询的基本资料。
5、我单位拥有的专业技术力量、管理水平、科技成果、工法成果、机械设备、技术水平和施工能力,以及参加农村饮水安全工程类似工程施工积累的施工经验。
6、招标文件及有关水利工程技术规范。
7、业主对本施工段施工总工期的要求。
二、编制原则1、根据现场勘察调查资料、合同文件资料工程特点,全面规划、统筹安排,突出重点难点及工期关键工序,采用科学合理的施工方法,确保施组编制满足合同要求。
坚持实事求是的原则,根据我单位综合施工生产能力组织施工,坚持科学组织、合理安排,确保高速度、高效率、高质量完成工程建设。
2、坚持施工全过程严格管理的原则,各工序施工时,严格执行监理工程师的指令。
3、贯彻执行国家及地方对工程建设的各项方针政策,严格执行工程建设程序。
4、建立健全各项组织机构和保证体系,确保施工生产科学、有序、高效。
5、遵守合同条款的原则,编制实施性施工组织设计,严格遵守合同各项条款的要求。
6、所需资源配备要充分,确保满足工程施工需要。
7、实施项目法管理,通过对劳力、设备、材料、资金、技术、方案和信息的优化处置,实现造价、工期、质量目标效果。
8、根据气候条件,科学地安排雨季施工,采取得力措施。
9、结合工程特点,积极推广使用新技术、新工艺、新材料、新设备,确保施工质量。
10、施组编制结合特点,充分调研,优化方案,降低成本;方案确定充分论证,确保采取方案的可靠性,满足施工的总体安排。
11、采取得力的水土保护及相关环保其他措施。
12、施组编制遵守施工规范、设计文件及合同文件的原则,确保工程质量和工期。
13、安全生产,文明施工,采取有效的保证措施。
第二章综合说明一、工程内容本工程主要包括:左岸、右岸土石方挖运、回填,河堤防护,钢筋混凝土涵管、盖板涵,河道疏浚施工等。
二、分项工程概述1、堤防挡墙(1)挡墙主体材料为C15卵石砼,卵石体积含量占20%;挡墙面层设置30cm厚M10砂浆砌MU30细料石,表面采用M12.5砂浆勾缝宽2cm;浇筑挡墙主体C15砼时,必须按施工规范预留键槽,使面层浆砌料石与C15砼嵌固为整体,墙顶后浇C25砼时,接触面必须清洁且凿毛,并根据业主选定栏杆形式预埋栏杆钢筋。
(2)护岸堤堤身泄水孔于墙背C15卵石砼原槽回填顶以上30cm开始设置,孔径Φ10cm,纵横间距2×2m,梅花型布置,孔后对称铺设50×50cm土工布反滤层(400gm2),泄水孔必须逐一检查,确保畅通。
(3)墙背砂砾石垫层材料粒径5~80mm,级配良好,所用石料饱和抗压强度不小于30MPa,压实度不小于93%(重型击实标准,下同)。
(4)墙趾及墙踵开挖基坑采用与挡墙相同材料原槽浇(砌)筑封闭,并于墙趾处采用大卵石抛填护脚至地面,大卵石直径不小于30cm。
(5)挡墙按每8-12米分一施工缝,缝宽2cm,缝内充填沥青木丝板,缝背对称铺设50×50cm土工布过滤层(400gm2)。
(6)挡墙基础嵌入中风化岩石不小于1m,中风化岩层襟边不小于2m,地基承载能力不小于设计要求。
(7)挡墙开挖施工时必需跳槽开挖,并做好临时支护及监测工作,禁止放大炮。
2、涵洞工程(1)本涵洞为管内径d1500圆管涵,钢筋混凝土II级平口成品管。
(2)涵洞挖方段和填方段交界处应设置一道沉降缝,沉降缝应贯穿整个洞身断面,且沉降缝处应设置柔性接口。
3、梯道(1)梯道主体部分采用C15卵石砼,面层采用M10浆砌细料石,并用M12.5砂浆勾缝,梯道、平台表面采用2cm厚M10砂浆砌细料石,料石尺寸宽×高=35×13cm,石料强度不小于MU40。
(2)梯道与渠道挡墙整体砌筑,在梯道起点及终点与正常河堤需分沉降缝,缝宽2cm,缝内充填沥青木丝板。
(3)梯道挡墙构造、地基处理同挡墙地基处理。
三、对外交通条件工程对外交通较为方便,路况一般。
第三章施工总布置一、布置依据和原则1、根据我单位现场踏勘,按便于管理、方便施工、有利安全、经济高效的原则,拟在场地合适的位置搭建临时设施。
2、临时设施的部署按业主要求,在招标文件或监理工程师指定区域并遵循有关规范要求进行搭建。
3、在满足施工要求的前提下,施工临时设施,遵循集中从简、减少占地、保护环境、文明生产的布置原则,并尽量利用工地已有的临时设施。
充分利用弃渣场地,布置一些后期投入使用的辅助企业、安装作业、停车、堆料场地等。
4、所搭建的临时设施,我方在投标书中提出的临时设施布置符合发包方的要求,并经监理工程师批准的修改意见。
5、满足施工总体布置和总进度计划的要求,与相关施工项目协调配合,避免互相干扰。
6、油库、炸药库房等危险材料库房的布置按国家安全、防爆、防火等规程和发包方招标文件的要求。
7、遵守国家环保条件,采取有效措施减少对原有景物的破坏,为美化环境创造条件。
8、生产、生活设施的布置适应工程的规模和施工情况,并遵循有利施工、方便生活的原则。
生活设施尽量远离噪音、振动、飞尘、交通量大的现场。
9、运输线路的布置满足运输量和运输强度的要求,并结合施工分期综合考虑,以充分发挥运输效率。
同时使料场、大坝填筑面、运输干线、仓库、堆料场、油料供应点等联结合理。
10、混凝土生产系统布置充分利用地形条件,并减少土建工程量,保证料源和成品料的运输方便、畅通。
二、施工布置1、根据本工程的施工及具体场地情况,布置的施工临建设施有:机械汽车修配及保养场、机械停放场、仓库系统、办公及生活营地以及各种现场临时设施等。
本标段的临时设施均布置在发包人提供的施工场地上。
2、砼拌和系统采用3台移动式拌和机;生产、生活用水采用抽取库水;供电分两路分别向施工管理及生活区和施工生产区供电,施工机械的中大修在蓬溪县区进行,工区内设置简易机械相等配厂。
三、施工交通1、对外交通运输本工程对外交通便利,路况一般。
2、场内交通3、发包人提供的交通条件发包人已经提供了至大坝工程的主干道。
四、施工设施1、机械保养厂区内设置简易机械修配厂,施工机械的中大修在蓬溪县区进行。
2、仓库系统(1)综合仓库:综合仓库主要储存工具配件、五金、电料、劳保等,布置在生活区内。
建筑面积120m2。
(2)油库:建筑面积30m2,设油罐1个,储油10T,具体益待中标后,根据现场具体地形情况确定。
(3)水泥库:建筑面积100m2。
(4)炸药库:建筑面积20m2,根据现场具体地形情况确定。
五、混凝土拌和系统根据施工进度安排及建筑物布置情况,布置1台0.4m3移动式砼拌合机,可满足本工程砼浇筑要求。
砼工艺流程如下:混凝土系统工艺流程示意图由于本工程砼量小,浇筑强度低,砂浆、混凝土所需砂石骨料,采用就近购买解决,不设置砂石加工系统。
六、施工供水、供电及通讯、消防系统1、施工供水系统根据招标文件和施工现场具体情况,本工程生活用水采用直接抽取库水的方式供给。
2、供水系统布置本标段用水项目主要包括施工区的开挖作业、砂石料冲洗加工、砼拌和、砼浇筑和养护、回填泥岩石渣及生活用水等,供水采用两套系统,分别向施工区及生产生活设施区供水。
七、施工供电系统供电范围及施工高峰负荷供电范围机械修配厂、汽车保养厂及仓库、办公、生活营地。
生产区基坑抽排水、开挖及填筑、混凝土浇筑以及照明等生产用电。
八、供配电系统1、施工电源发包人提供施工主电源,从低压侧接线至生活区及施工区。
另配备1台25KW柴油电机作供电系统突发故障时的备用电源。
2、供配电线路本标段工程施工区高峰用电负荷约为200KW。
施工电源从指定的电源点引出,接至施工现场,供施工用电。
供电线路共设三回,一回采用3×BLX-35+1×BLX-25的绝缘线接至施工工区;2×BLX-25的绝缘线接至各生活办公点。
3、供电可靠性及安全性为保证施工供电的可靠,对于较重要的设备基坑抽排水等尽可能采用双回路供电。
九、照明设施本项目部在所有施工作业区及生活区设置照明系统,并符合招标文件及相应规范要求。
施工区远距离照明采用3.5kW探照交叉照射布置,保证光源亮度,料场照明采用3.5kW探照左右交叉照射布置,近距离照明采用碘钨灯和白炽灯,复杂场地使用36V安全灯照明,道路照明使用GC3-E-150W型汞灯,严禁裸线和电线散落在地上,严禁按规范要求进行架设,以确保施工的照明度和安全性。
十、施工通讯1、对外通讯与附近场镇电信局协商,从电信局架设一条通讯线路至项目经理办公室,并在项目经理办公室安装1部传真机(带直拨电话),用于对外通讯联系和传输文件资料。
2、场内通讯本工程施工区集中,且距离生产管理及生产区较近,在料场开采,基坑开挖、填筑、混凝土浇筑等施工现场使用移动电话。
十一、消防本标段工程设施布置较为集中,在仓库、办公生活区以及辅助生产企业区等部位,利用主供水网按现行规范要求设置足够数量的消防水池及室外消火栓,在现场油库、炸药库、器材库、车间等位置及施工机械车辆上均配备适当数量的干粉灭火器。
十二、临时房屋建筑1、办公及生活营地办公及生活营地集中布置在业主划定的施工管理及生活区范围内。
2、工地试验室工地中心试验室、砼试块养护室、配件室布置在生活区内,建筑面积20m2。
主要工程量汇总表第四章项目班子配备一、施工组织机构的安排1、本公司始终遵循“质量合格、管理严、服务好”的经营方针,积极推行现代企业管理制度,坚持以市场为向导,以质量为生命、以技术为支柱、以服务为宗旨、以合作谋发展的原则,致力于铸造折射时代光辉的精品工程,创造美好生活。
2、公司拟派出施工经验丰富、工作能力强的工程师担任该工程的项目经理,选派长期从事施工和有类似的施工经验技术管理的工程技术人员担任本工程的领导班子。
根据工程实际情况配备了专业素质高、责任心强的施工管理人员,组成项目部战斗集体。
3、施工组织机构。
施工组织机构图二、项目部主要成员岗位职责1、项目经理职责(1)贯彻执行公司的质量方针、目标、明确本项目部各级人员质量安全职责。
