暖通工程施工组织设计方案 推荐技术交底工程施工建筑组织设计模板安全监理方案实施细则
- 格式:pdf
- 大小:625.24 KB
- 文档页数:24
该工程一至十六层为研究、实验、办公部份,通风空调采用风机盘管加新风系统,每层设2 台新风机组,B1 层为设备部份,内设空调机房,采用大风道系统南北各设轴流风机1 台2.1 劳动组织准备:本工程的总包方为北京××建设工程有限责任公司第××项目经理部,机电设备部份分包给北京××公司水电分公司,在总包方统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立施工管理体生活费,对工程进度,质量进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理2.2 技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、研究可行的施工方案。
针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导2.3 施工现场准备:施工道路、施工用水、施工用电和加工场地由总包方统一规划,生产、办公、生活用房等暂时用房由总包方提供2.4 本专业空调系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见下表1具体施工用机具见下表2机具名称龙门剪板机机具名称电动剪刀数量2 台数量2 把工种名称计划人数工种名称计划人娄通风工30 保温15电气焊 5 钳工 5空调水工20 普工15油漆工 5 安全员 1 临电 2 材料、机械 13.1.1 通风预埋、预留洞的工作尾随土建结构工程进行,主要工作为 坚井穿楼板洞和穿墙洞, 为便于拆除预留和预埋, 采用木盒预埋方式, 按风管规格尺寸四边各放大 100mm ,固定要稳固和方正,不影响合 模,拆模后应即将剔出木盒3.1.2 空调水系统需要在楼板或者墙体上用钢套管预埋留洞,待土建打 完砼达到一定强度时将钢套管松动。
并在砼能上人的时候把钢套管拔 出后及时清理干净, 然后刷上机油以备下次使用。
预埋要求详见下表 3注: B2 层人防洞的预留、预埋必须按人防有关要求执行3.1.3 本工程争创结构“长城杯”,因此预留、预埋部份需要有详细的 控制方法例如:墙体上要求结构上弹控制标高线,顶板上弹控制轴线,预 埋木盒、钢管基底要清理干净,用磨光机打磨,刷机油,保证不粘连 混凝土,钢管应在打混凝土 3-4 小时内拔出3.1.4 设备基础预埋:对于风机、水泵、水箱、机组等设备待到货后 核对好尺寸,方可作基础预埋,并按设计及施工规范要求施工 3.1.5 由于空调水管和通风管道在穿楼板或者穿墙体预留、预埋洞,需 要由土建专业预留洞、 暖通专业配合检验和报验, 共同做好此部位预空 调 水 管 规格D<32 32-50 70- 100 125- 150 200250洞口尺寸 Φ 100 Φ 150 Φ200 木盒木盒尺寸 100×100150×150200×200250×250300×300 400×400折方机 2 台 手动电钻 6 把 联合咬口机 2 台 电锤 6 把 立式咬口机 2 台 倒链(10T ) 2 个 单边咬口机 2 台 对讲机 5 组 电焊机 3 台 叶轮式风速仪 1 个 砂轮切割机 4 台 噪声测试仪 1 个 套丝机 2 台 冲击钻 2 把 台钻 2 台 电动打击泵 1 台留3.2 通风做法3.2.1 施工技术人员要认真审图,分清不同用途管径采用不同壁厚的镀锌钢板制作风管,用料规格应符合施工规范及设计要求 (GB50243-2002),板材厚度如下表 4 (其它材质类风管见规范)注:排烟风管按高压风管执行3.2.2 通风工程制作工艺流程:领料 下料剪切 咬口制作 风管折方成型法兰下料 打铆钉孔焊接 打螺栓孔 刷漆铆法兰翻边检验安装3.2.3 法兰制作本工程 630mm 以上的风管采用角钢法兰连接方式, 630mm 以下风管采用插条连接方式,插条四周要求打高份子密封胶。
一、施工组织设计或者施工方案;1 .施工方案在施工中各分项工程、各工序严格遵守本施工组织设计所采用的标准规范施工,要采取科学的施工方法,规范的技术措施,以保证质量目标(一)空调主机安装1、主机吊装方案要安全、可靠,符合技术要求,吊装方案要经监理工程师、施工单位确认方可实施。
2、设备安装前应用衬垫将设备垫稳。
3、吊装前应核对设备分量,吊装捆扎应稳固,主要承载力应高于设备重心,吊点应在设备指定吊装点处。
4、吊链的转折点与设备接触点应采用软质材料衬垫。
5、机组的纵、横向水平偏差不大于0.2‰。
6、做好机组的现场保护。
(二)水泵安装1、检查设备的基础尺寸、位置应符合实际要求。
2、检查设备不应存缺件、损坏和锈蚀等情况。
3、检查设备内部是否干净,用手盘转水泵叶轮是否转动灵便,又无杂音。
4、水泵的纵横向水平度不应超过0.1‰。
(三)换热器安装1、换热器吊装要安全、可靠,吊索应挂在换热器的吊装鼻上。
2、换热器的热媒、热水出入口的方向要正确。
3、检查换热器内部有无杂物和损坏部位。
4、设备的纵横向水平度偏差不打鱼0.2‰。
5、设备与阀门的连接螺栓要对角禁固。
6、设备四周要有围线保护,以免碰撞。
(四)新风空调机组安装1、校对各部位的安装尺寸是否符合设计要求,开箱检查设备不应有缺件和损坏情况,设备内无杂物,机内要清扫干净。
2、支、吊、托架应符合设计规范、空调标准图的要求,安装要坚固。
3、风机安装高度误差小于 10mm,中心线的平面位移不大于 10mm,轴向同心度径向位移偏差不大于0.3‰,纵向水平度偏差不应超过0.2‰,横向水平度偏差不应超过0.3‰。
4、空调机组于风管连接要坚固并便于拆卸和维修。
5、空调机组与风管连接要有三防(防火、防水、防腐),帆布软短管长度宜在150mm —200mm 之间。
6、空调机组与进出水的阀门之间应保持一定的距离,便于阀门的开启和空调机组的维修。
7、安装完毕后,用塑料布将空调机组包裹保护。
暖通工程施工组织设计引言概述:暖通工程施工组织设计是指在暖通工程施工过程中,根据工程的特点和要求,制定出合理的施工组织方案,确保工程的顺利进行。
本文将从施工前的准备工作、施工过程中的关键要点、施工质量控制、安全管理和施工后的验收等五个方面,详细阐述暖通工程施工组织设计的内容。
一、施工前的准备工作1.1 施工方案设计:根据暖通工程的设计图纸和技术要求,制定出具体的施工方案。
包括施工工序的安排、施工工艺的选择、施工流程的制定等。
1.2 材料准备:根据施工方案确定所需的材料种类和数量,及时采购和储备。
确保施工过程中材料供应的及时性和质量的可靠性。
1.3 人员组织:根据工程的规模和施工周期,合理安排施工人员的数量和岗位。
同时,对施工人员进行培训和技术指导,提高他们的施工能力和安全意识。
二、施工过程中的关键要点2.1 施工流程控制:根据施工方案,合理安排施工工序和施工顺序,确保各个工序之间的衔接和协调。
同时,对施工过程进行监控和调整,及时解决施工中的问题和难题。
2.2 质量控制:严格按照暖通工程的设计要求和相关标准进行施工,确保施工质量的达标。
对施工过程中的关键节点进行质量把控,如管道连接、设备安装等。
2.3 施工安全:制定出详细的施工安全方案,确保施工过程中的安全。
加强对施工现场的安全管理,如安全防护设施的设置、施工人员的安全培训等。
三、施工质量控制3.1 工程验收标准:根据暖通工程的设计要求和相关标准,制定出详细的工程验收标准。
包括设备的性能指标、管道的漏水情况、系统的运行稳定性等。
3.2 质量检测方法:选择合适的质量检测方法,对施工过程中的关键环节进行检测和评估。
如利用压力测试仪对管道进行压力测试,利用红外线测温仪对设备进行温度检测等。
3.3 质量记录和整改:对施工过程中的质量问题进行记录和整改。
及时处理施工中浮现的质量缺陷,确保工程的质量达到要求。
四、安全管理4.1 安全教育和培训:对施工人员进行安全教育和培训,提高他们的安全意识和应急处理能力。

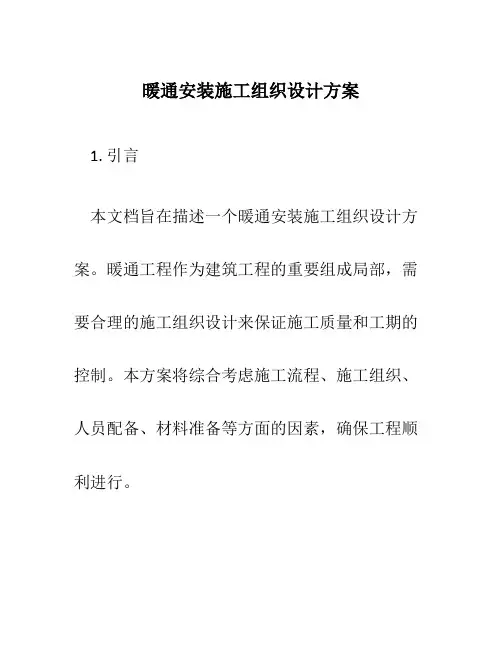

暖通安装施工组织设计方案1. 引言本文档旨在描述一个暖通安装施工组织设计方案。
暖通工程作为建筑工程的重要组成局部,需要合理的施工组织设计来保证施工质量和工期的控制。
本方案将综合考虑施工流程、施工组织、人员配备、材料准备等方面的因素,确保工程顺利进行。
2.1 前期准备前期准备主要包括施工方案的制定和技术交底。
施工方案应包括暖通设备的布置、管线走向、穿越等设计,以及施工流程和平安措施。
技术交底是向施工人员详细说明施工要求、质量标准和平安考前须知。
这些工作将由施工经理和技术人员负责。
根底施工包括施工场地的准备、管道、风管等的埋设和支架系统的安装。
在施工过程中,需要严格按照设计要求进行施工,并及时处理各种现场问题,如管道走向调整、埋深修改等。
2.3 设备安装设备安装是整个暖通工程的核心环节,包括暖通设备的吊装、固定和互联等工作。
在进行设备安装前,需要组织好吊装方案,并确保平安可靠。
安装过程中,需要注意设备与管道的连接、支架的稳固等问题。
2.4 系统调试系统调试是确保暖通工程正常运行的重要环节。
在此阶段,需要对管网系统进行压力测试、泄漏检测等工作,并及时修复问题。
同时,还需要进行设备的调试和调整,以保证系统的性能和效果。
2.5 竣工验收竣工验收是暖通工程的最后一步,需要按照国家相关标准进行检测和验收。
验收合格后,方可正式交付使用。
3. 施工组织为了保证施工进度和质量,需要建立一个合理的施工组织。
施工组织应包括工程经理、部门经理、技术人员、施工人员等角色,并明确各自的职责和权限。
同时,还需要制定施工方案、施工流程、平安措施等文件,以指导实际操作。
4. 人员配备根据暖通施工的不同特点和要求,需要合理配备各类人员,如专业工人、操作工、监理人员等。
人员配备应根据实际工程规模和施工周期来确定,并确保每个岗位上都有合格的、经验丰富的人员。
5. 材料准备为了保证施工的顺利进行,需要提前准备好各类施工材料。
材料准备包括暖通设备、管道、风管、支架等,以及一些施工所需的小型工具和消耗材料。
第1篇一、项目概述项目名称:XX住宅小区暖通工程项目地点:XX市XX区项目规模:总建筑面积约XX万平方米项目性质:住宅项目背景:随着我国经济的快速发展,人们对居住环境的要求越来越高,暖通工程作为住宅小区的重要组成部分,其施工质量直接影响到居民的生活品质。
本方案旨在为XX住宅小区暖通工程提供一套科学、合理的施工方案,确保工程顺利进行,满足设计要求和使用功能。
二、施工组织与管理1. 施工组织架构为确保工程顺利进行,成立以下施工组织架构:(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)工程技术部:负责施工图纸的审核、技术交底、施工方案的编制和实施。
(3)质量安全管理部:负责施工过程中的质量控制和安全监督。
(4)物资供应部:负责工程材料的采购、验收和供应。
(5)施工队:负责具体施工任务的实施。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
三、施工准备1. 施工图纸和技术资料(1)审查施工图纸,确保图纸的完整性和准确性。
(2)收集整理相关技术资料,如设计说明书、施工规范、质量标准等。
2. 施工人员(1)组织施工人员参加技术交底,确保人员熟悉工程内容和施工要求。
(2)对施工人员进行岗前培训,提高施工技能和安全意识。
3. 施工材料(1)采购符合设计要求和质量标准的暖通设备、管道、阀门等材料。
(2)对进场材料进行验收,确保材料质量合格。
4. 施工设备(1)准备施工所需的机械设备,如焊机、切割机、泵等。
(2)对设备进行检查和维护,确保设备正常运行。
四、施工工艺及质量控制1. 施工工艺(1)管道安装:采用明装或暗装方式,确保管道布局合理、美观。
(2)阀门安装:按照设计要求,选用合适的阀门,确保阀门启闭灵活、密封性能良好。
(3)风机安装:确保风机安装牢固、水平,与管道连接紧密。
(4)散热器安装:按照设计要求,选择合适的散热器,确保散热器安装牢固、美观。
2. 质量控制(1)严格控制施工材料质量,确保材料合格。
暖通工程施工组织设计一、项目概况本项目为一处大型综合性建筑工程,包含了住宅楼、商业楼和公共设施。
建筑总面积约为10万平方米,地上地下共有25层。
暖通工程是其中的重要组成部分,涉及到供暖、通风、空调等多个方面。
二、项目施工特点1. 建筑结构复杂,需要考虑不同区域的供暖通风系统布局。
2. 工程规模大,需要采用多套设备进行运行管理。
3. 施工周期长,需要考虑不同季节的供暖通风需求。
4. 工地环境复杂,需要考虑建筑物周围的影响。
5. 交通条件一般,需要合理安排人员和物资的运输。
三、施工组织设计1. 规划设计首先,需要进行暖通工程的规划设计。
根据建筑的结构和功能,确定供暖、通风、空调等系统的布局。
同时,要考虑到节能、环保等要求,尽量减少资源浪费,提高设备利用率。
2. 施工准备在施工前,要进行充分的准备工作。
包括采购设备材料、招募人员、调查工地环境等。
同时,要根据施工计划,确定施工的时间节点和相关措施。
3. 施工方案制定详细的施工方案,包括分工、任务分配、施工工序等。
确保各项工作有序进行,提高施工效率。
4. 人员管理组织专业的暖通工程施工队伍,包括项目经理、工程师、技术人员、施工工人等。
要对人员进行培训,提高他们的专业技能。
5. 安全措施在施工过程中,要严格遵守相关安全规定,保证员工的生命财产安全。
加强现场巡查,及时处理安全隐患。
6. 质量监督建立质量监督体系,对施工过程进行监督和检查。
确保施工质量符合相关标准要求。
7. 合作配合与其他相关专业部门进行合作配合,解决施工中的协调问题。
确保工程顺利进行。
8. 环保措施在施工过程中,要注重环境保护。
减少噪音、挥发物排放等对周围环境的影响。
四、现场管理1. 现场布置合理布置施工现场,确保设备材料的存放和使用方便。
标示出安全区域和危险区域,做好安全防护工作。
2. 施工进度及时跟进施工进度,控制施工质量。
对重要节点进行跟踪监管,确保工程按时完成。
3. 人员管理加强对施工队伍的管理,确保员工遵守规章制度。
暖通工程施工组织设计方案本工程位于XX市某地区,总建筑面积XXX 平方米,由多层建筑和室外空调系统组成。
项目的暖通工程施工组织设计方案,是为了保障工程实施的质量和效率,最大限度地降低工程施工风险,并且有效控制施工成本。
本设计方案的编制依据《建筑工程施工组织设计规范》(GB 50058-2017)等相关标准和规范。
二、暖通工程施工组织设计实施方案1. 暖通工程施工准备阶段在正式开始施工前,需要进行充分的准备工作。
首先需要组建专门的施工管理团队,包括施工经理、安全监理、质量监督等相关人员。
同时,要对施工现场进行细致的勘察和测量,明确施工场地的地形、地貌和地质特征,为后期的施工提供准确的基础数据。
在暖通设备施工前,还需要对暖通设备进行细致的检查和试验,确保设备的正常运转。
同时,需要对施工用水、用电等基础设施进行检验和维护,保证施工用水、用电等能够正常供应。
2. 暖通工程施工实施阶段在暖通工程施工实施阶段,需要严格按照相关施工计划和施工图纸进行施工。
首先,要保障施工人员的安全,配备相关的安全防护设施,并且定期进行安全教育和培训,提高施工人员的安全意识和应急处置能力。
其次,要按照施工图纸对各个施工工序进行详细的分解和计划,确保每个工序能够按时、按质完成。
在施工过程中,要定期对施工质量进行检查和验收,及时发现和处理施工质量问题。
此外,要合理调配施工人员和施工设备,保障施工进度和效率。
同时,还需要做好现场环境保护工作,防止施工所产生的噪音、粉尘等对周边环境和居民生活造成影响。
3. 暖通工程施工收尾阶段在暖通工程施工结束后,需要对施工现场进行彻底的清理和整理,恢复施工现场的原貌。
同时,要对施工设备和材料进行清点和妥善保存,为后期的使用和维护提供便利。
此外,还需要对暖通设备进行全面的试运行和调试,保障设备能够正常运转。
在试运行和调试过程中,要对设备的参数和运行情况进行详细记录和分析,及时发现和处理设备运行中的问题。
通风安装工程施工组织设计方案编制:审核:批准:单位:日期:一、编制说明本工程施工组织设计编制依据:1、招标文件及设计图纸2、国家安装工程施工验收规范及质量评定标准编制的指导思想是以工程的“质量、进度、安全”为核心,在组织机构、施工措施、安全生产上进行了组织落实,本技术文件将作为今后指导施工生产的依据。
二、工程概况本工程由4栋16或18高层商住楼(3#~6#楼)与地下室车库组成,框架-剪力墙结构,为二类建筑物。
地下室平时设备用房与停车库,属防火1类汽车库,战时设置防空地下室。
三、工程范围及特点本施工组织设计包括通风、应急排风系统设备安装调试。
质量要求高、多专业配合和交叉作业多。
四、工程施工指导思想为了使本工程能够保证各个方面都达到合同要求,并尽善尽美,按照我方质量方针和质量目标要求,以工程合同为依据,全面地搞好工程项目施工全过程的管理,竭诚为业主提供更多更好更可靠的优质服务,争创一流质量和一流的施工进度。
为能达到加强管理、质量一流的目的,在项目部领导之下,实行安装项目施工负责制。
同时还要求我单位的全体工作人员必须时刻注重自己的精神面貌,以一个积极向上的精神与工作态度来对待本工程的施工。
在施工人员调配方面,以服从工程需要为准则,保证足够施工人员在合同期内完成安装工作。
我方驻现场所有人员在工程进行过程中,随时受业主及监理的检查与监督,在保证人员的同时,我方还提供本公司最先进、最优化机具,提供质优价好的材料及设备,以求“人、机、料”的统一。
在施工过程中,我方会在业主及监理的统一指挥下,与土建单位紧密配合,相互协调,保持与平行单位的友好合作,尽量减少工作中的磨擦。
对于业主分包的工作,我方会积极配合,以达到“统一计划进度协调,统一现场管理,统一组织指挥”。
我方一定会克服施工过程中的各方面的不利条件,化弊为利,不遗余力地为该工程达到优良工程而努力。
五、本工程执行的施工及验收规范与验评标准1、施工及验收规范《通风与空调工程施工及验收规范》 GB50019—2003《建筑设计防火规范》 GB50016—2006《高层建筑设计防火规范》 GB50045—95《汽车库、修车库、停车库设计防火规范》 GB50067—97《厦门市住宅工程质量通病防治若干技术措施》《住宅建筑规范》 GB50368—2005《夏热冬暖地区居住建筑节能设计标准》 JGJ75—2003《人民防空地下室设计规范》 GB50038—2005《人民防空工程设计防火规范》 GB50098—98《人民防空工程施工及验收规范》 GB50134—2004六、施工技术措施由于本工程安装项目,由通风、防排烟系统等组成。

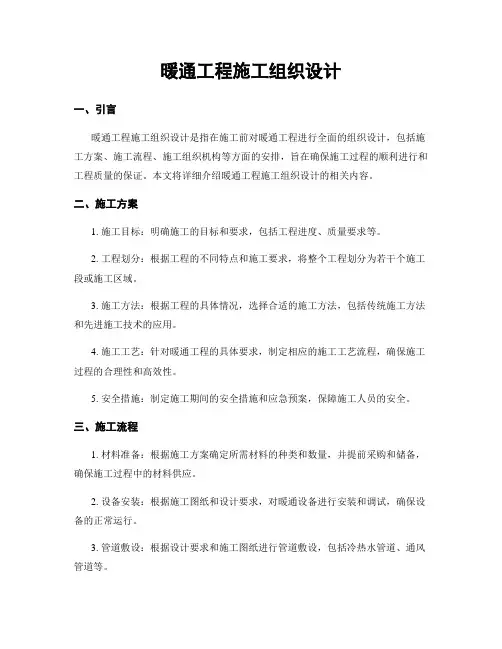

暖通工程施工组织设计一、引言暖通工程施工组织设计是指在施工前对暖通工程进行全面的组织设计,包括施工方案、施工流程、施工组织机构等方面的安排,旨在确保施工过程的顺利进行和工程质量的保证。
本文将详细介绍暖通工程施工组织设计的相关内容。
二、施工方案1. 施工目标:明确施工的目标和要求,包括工程进度、质量要求等。
2. 工程划分:根据工程的不同特点和施工要求,将整个工程划分为若干个施工段或施工区域。
3. 施工方法:根据工程的具体情况,选择合适的施工方法,包括传统施工方法和先进施工技术的应用。
4. 施工工艺:针对暖通工程的具体要求,制定相应的施工工艺流程,确保施工过程的合理性和高效性。
5. 安全措施:制定施工期间的安全措施和应急预案,保障施工人员的安全。
三、施工流程1. 材料准备:根据施工方案确定所需材料的种类和数量,并提前采购和储备,确保施工过程中的材料供应。
2. 设备安装:根据施工图纸和设计要求,对暖通设备进行安装和调试,确保设备的正常运行。
3. 管道敷设:根据设计要求和施工图纸进行管道敷设,包括冷热水管道、通风管道等。
4. 设备连接:将各个暖通设备与管道进行连接,并进行密封和固定,确保连接的牢固性和密封性。
5. 系统调试:对整个暖通系统进行调试和检测,确保系统的正常运行和达到设计要求。
6. 系统验收:根据相关标准和规范,对暖通系统进行验收,确保工程质量符合要求。
四、施工组织机构1. 项目经理:负责整个暖通工程的施工组织和管理,协调各个施工单位和相关部门之间的工作。
2. 技术负责人:负责施工方案的制定和施工工艺的指导,确保施工过程的合理性和工程质量的保证。
3. 施工人员:根据施工方案和工艺要求,进行具体的施工操作,包括管道敷设、设备安装等。
4. 安全员:负责施工期间的安全管理和安全措施的执行,确保施工人员的安全。
5. 质检员:对施工过程进行质量检查和验收,确保工程质量符合设计要求。
五、施工安全措施1. 安全教育:对施工人员进行安全教育和培训,提高他们的安全意识和应急处置能力。
暖通工程施工组织设计一、工程概况本工程为XXX项目,位于XXX地区,主要包括XX栋建筑物和配套设施的暖通工程。
工程内容包括供暖、通风、空调系统的设计与施工,以及相关设备的采购与安装。
工程规模较大,施工周期较长,涉及多个专业领域。
二、施工组织设计目标为确保暖通工程质量、安全、进度和成本的控制,提高施工效率,降低施工风险,实现文明施工,制定如下施工组织设计目标:1. 确保工程质量达到设计要求和规范标准;2. 确保施工安全,避免事故发生;3. 确保施工进度按计划进行,不影响整体工程进度;4. 控制施工成本,提高经济效益;5. 实现文明施工,保护环境,确保施工区域整洁有序。
三、施工组织设计原则1. 科学合理地组织施工,确保施工过程有序进行;2. 强化项目管理,明确责任分工,确保各个环节协调配合;3. 优化资源配置,提高施工效率,降低施工成本;4. 加强质量控制,严格执行验收标准,确保工程质量;5. 落实安全生产责任制,加强安全教育,确保施工安全;6. 注重环境保护,严格执行环保法规,确保施工区域环境整洁。
四、施工组织设计内容1. 施工进度计划:根据工程量和施工周期,合理安排施工进度,明确各阶段施工任务和完成时间。
2. 施工平面布置:合理规划施工现场,划分施工区域,确保施工顺利进行。
3. 施工人员组织:根据工程需求,合理配置施工人员,明确各岗位职责和技能要求。
4. 施工材料管理:合理采购、储存、发放施工材料,确保材料质量合格,满足施工需求。
5. 施工设备配置:合理选择、配置施工设备,提高施工效率,降低设备成本。
6. 施工质量控制:加强质量检查,严格执行验收标准,确保工程质量。
7. 施工安全管理:落实安全生产责任制,加强安全教育,定期进行安全检查,确保施工安全。
8. 施工环境保护:严格执行环保法规,采取措施保护施工现场环境,确保施工区域整洁。
五、施工组织设计实施与监督1. 建立健全施工组织管理体系,明确各部门和人员的职责范围;2. 制定详细的施工组织设计方案,并进行交底;3. 加强对施工现场的巡查与监督,及时发现并解决问题;4. 定期召开施工组织设计评估会议,总结经验教训,不断优化施工组织设计;5. 对施工组织设计执行情况进行定期评价,提出改进措施。
暖通安装施工组织设计方案一、项目概述本项目大型商业综合体的暖通系统安装工程,主要包括制冷、供热、通风与空调等系统的施工。
本方案旨在合理组织施工,确保施工进度和质量,确保工程顺利进行。
二、施工组织设计1.组织架构:本工程施工分为三个工期,每个工期设立一个施工组织,由施工经理负责,其下设副经理、工程师、监理工程师、质量工程师、安全工程师等专业人员,形成一个紧密而有序的管理团队。
2.施工流程:整个施工过程划分为以下几个步骤进行:施工前准备、暖通设备安装、管道、风管及终端设备安装,系统调试,质量验收及竣工。
3.施工前准备:主要包括施工图纸、技术资料的翻看与解读,材料设备的准备与验收,人员动员等。
施工前必须编制详细的施工方案,包括施工组织设计、施工工艺流程图、施工队伍配备、安全生产方案等。
4.暖通设备安装:首先是暖通设备的安装,根据设计图纸和要求进行设备运输、吊装、定位等工作,并按照施工规范进行连接、测试等。
5.管道、风管及终端设备安装:在设备安装完成后,进行管道、风管及终端设备的安装工作,包括管道的敷设、焊接、连接等,风管的制作、安装及连接等,同时也要根据设计要求安装终端设备。
6.系统调试:完成设备和管道的安装后,进行系统的调试工作,包括设备各项功能的测试、调整,管道及风管的压力测试等。
7.质量验收及竣工:在系统调试完成后,进行质量验收工作,对整个安装工程进行检查,确保符合相关技术标准和施工要求。
验收合格后,进行竣工工作,包括各项资料的整理、归档,工程的交接等。
三、施工安全措施1.制定详细的安全操作规程和措施,确保施工人员严格执行。
2.检查施工现场的安全设施是否到位,如安全帽、安全绳等,并定期进行检查和维护。
3.设立安全责任人,对施工现场进行24小时监督,随时处理紧急情况。
4.建立安全教育制度,对施工人员进行安全培训,提高他们的安全意识和自我保护能力。
5.严格执行安全停工制度,对违反安全规定的行为及时制止,防止事故的发生。
暖通施工组织设计方案一、项目概况本项目是一座多功能综合楼,总建筑面积为XXXX平方米。
项目分为地下三层和地上五层,主要功能包括办公区、商业区、室内体育馆等。
本方案主要针对暖通工程进行施工组织设计。
1.技术方案(1)暖通系统类型:根据建筑特点和功能需求,本项目采用集中供暖和中央空调系统相结合的方案。
(2)供暖系统设计:采用地源热泵供暖系统,利用地下埋设的地源换热器进行供暖,提高供暖效率。
(3)中央空调系统设计:采用风冷水冷双模式中央空调系统,满足不同季节和不同区域的舒适需求。
(4)管道布置设计:根据不同功能区域和供暖要求,合理设计暖通管道系统的布置,确保供暖效果和舒适度。
(5)设备选择:根据项目规模和施工条件,选择合适的设备品牌和型号,保证系统运行性能和可靠性。
2.施工组织流程(1)施工准备阶段:-编制施工准备方案,确定施工队伍和工期计划。
-准备施工所需的材料和设备,并进行检查和验收。
-制定安全措施和质量管理方案,确保施工过程安全可控。
(2)设备安装阶段:-配合建筑施工进度,按照施工图纸和设计要求进行设备安装。
-设备运输和吊装,确保设备安装稳固可靠。
-设备连接和调试,测试设备运行状态和效果。
(3)管道敷设阶段:-根据管道布置设计,进行管道敷设和连接。
-保证管道安装质量,进行管道试验和泄漏检测。
-进行管道保温和防腐处理,确保管道运行寿命和安全性。
(4)系统调试和试运行阶段:-完成设备和管道安装后,进行系统调试和试运行。
-配合其他工程的施工进度,确保系统的顺利交付和投入使用。
-完善系统运行参数、调整和优化。
(5)系统验收和工程竣工阶段:-进行系统验收和相关手续办理。
-编制系统运行和维护手册,进行培训和交接。
-进行工程竣工验收和质量评定。
3.安全措施(1)合理划分施工区域,设置施工警示标志和安全防护栏,确保现场人员和设备的安全。
(2)严格遵守施工操作规程,做好操作员的安全培训和管理。
(3)配备必要的安全设施和防护装置,如安全帽、防护眼镜、防护手套等。
暖通工程施工组织设计完整版.doc范本一:暖通工程施工组织设计完整版.doc1. 引言本文档旨在对暖通工程施工组织设计进行全面规划和指导,确保施工过程的顺利进行,并满足相关法律法规的要求。
2. 项目概况2.1 项目名称2.2 项目地址2.3 项目业主2.4 项目施工单位2.5 项目经理2.6 项目工期3. 组织管理3.1 项目组织架构图3.2 施工单位人员分工和职责3.3 部门间协作机制3.4 项目各阶段工作计划4. 技术安全4.1 施工技术要求4.2 安全生产措施4.3 现场施工安全管理4.4 设备操作安全规范4.5 废弃物处理及环境保护措施5. 质量管理5.1 施工质量标准5.2 施工工艺流程5.3 质量检验与验收5.4 施工质量整改措施5.5 施工记录与报告6. 进度控制6.1 施工进度计划6.2 工期控制措施6.3 延迟工期处理方案6.4 进度报告与分析7. 成本管理7.1 施工成本预算7.2 资金使用计划7.3 成本控制措施7.4 成本变更管理7.5 财务报告与分析8. 合同与付款管理8.1 合同管理流程8.2 付款计划与方式8.3 合同变更管理8.4 合同索赔处理8.5 特殊条款约定9. 文档与信息管理9.1 文档编制与归档9.2 文件传递与存储9.3 信息共享与沟通9.4 会议与报告10. 附件本文档涉及附件见附件清单表。
11. 法律名词及注释1) 法律名词:施工组织设计意指对施工过程中的工作组织、管理和技术安全等方面进行详细规划和设计的工作。
2) 注释:施工组织设计是一个重要的管理工作,需要充分考虑项目的特点和要求,确保施工过程的安全、质量和进度。
---范本二:暖通工程施工组织设计完整版.doc1. 引言本文档旨在对暖通工程施工组织设计进行全面规划和指导,确保施工过程的顺利进行,并满足相关法律法规的要求。
2. 项目概况2.1 项目名称2.2 项目地址2.3 项目业主2.4 项目施工单位2.5 项目经理2.6 项目工期3. 组织管理3.1 项目组织架构图3.2 施工单位人员分工和职责3.3 部门间协作机制3.4 项目各阶段工作计划4. 技术安全4.1 施工技术要求4.2 安全生产措施4.3 现场施工安全管理4.4 设备操作安全规范4.5 废弃物处理及环境保护措施5. 质量管理5.1 施工质量标准5.2 施工工艺流程5.3 质量检验与验收5.4 施工质量整改措施5.5 施工记录与报告6. 进度控制6.1 施工进度计划6.2 工期控制措施6.3 延迟工期处理方案6.4 进度报告与分析7. 成本管理7.1 施工成本预算7.2 资金使用计划7.3 成本控制措施7.4 成本变更管理7.5 财务报告与分析8. 合同与付款管理8.1 合同管理流程8.2 付款计划与方式8.3 合同变更管理8.4 合同索赔处理8.5 特殊条款约定9. 文档与信息管理9.1 文档编制与归档9.2 文件传递与存储9.3 信息共享与沟通9.4 会议与报告10. 附件本文档涉及附件见附件清单表。
暖通工程施工组织设计方案一、项目概述暖通工程是建筑施工中的重要内容之一,主要目的是为建筑提供供暖、通风、空调、给排水等系统的设计、施工和运行维护。
本项目是住宅小区的暖通工程施工,包括供暖系统、通风系统和给排水系统的设计、材料采购、施工安装、调试等内容。
1.组织结构项目经理:负责项目整体施工的协调、管理和监督。
暖通工程师:负责暖通工程设计、施工图纸编制和技术指导。
施工队伍:按照施工计划和工艺要求进行施工作业。
2.施工进度安排2.1.施工前期准备准备施工图纸,确定施工材料和机械设备需求,与供应商协商采购计划,组织人员进行安全培训并制定安全操作手册。
2.2.材料采购和储备根据施工计划,及时采购所需材料,并按照规范要求进行验收和储备。
2.3.技术交底和施工准备组织施工人员进行技术交底,明确施工细节和要点。
制定详细的施工计划和目标,组织调度施工人员和设备,准备施工现场,确保施工所需资源的准备。
2.4.施工过程管理按照施工计划,进行暖通工程的施工作业。
严格执行安全操作规程,保障施工人员安全。
按图施工,确保施工质量,及时处理施工中的技术问题和质量问题。
2.5.施工后期工作完成施工作业后,进行设备的调试和试运行。
进行系统的检查测试和质量检验。
整理施工图纸和技术资料,编制施工报告并进行总结。
三、质量控制措施1.施工材料选购选择合格的暖通材料,符合国家、行业标准的,同时考虑材料的环保性能、节能性能、安全性能等要求。
2.施工工艺控制严格按照设计图纸和施工要求进行施工,确保施工质量。
在施工过程中进行质量检查,强调现场管理和组织,确保施工作业的有序进行。
3.技术人员控制采用具备相关资质和经验的技术人员进行施工,并对技术人员进行培训,提高其技术水平和安全意识。
4.施工过程监督设立专门的监督岗位,对施工现场进行监督,发现问题及时解决,并与监理单位和项目建设单位密切合作,建立沟通机制。
四、安全保障措施1.建立安全管理制度制定安全操作规程,建立安全管理制度。
暖通工程施工组织设计一、项目背景暖通工程是建筑工程中的重要组成部分,负责建筑物内部的供热、通风、空调和给排水系统的设计、安装和调试工作。
为了确保暖通工程施工的高效、安全和质量,需要进行施工组织设计,明确施工方案、工作流程和安全措施,保障施工进度和工程质量。
二、施工组织设计目标1. 确定施工方案:根据设计图纸和相关技术要求,制定具体的施工方案,明确施工过程中的工序、工艺和材料使用等内容。
2. 安全施工:制定安全施工方案,明确施工现场的安全措施、防护设施和应急预案,确保施工过程中人员和设备的安全。
3. 合理组织施工流程:制定施工进度计划,合理安排施工流程,确保施工进度符合项目要求。
4. 优化资源配置:合理安排施工人员、设备和材料的调配,提高资源利用效率,降低施工成本。
5. 质量控制:制定质量控制方案,明确施工过程中的质量检验和验收标准,确保工程质量符合要求。
三、施工组织设计内容1. 施工方案:根据设计图纸和技术要求,制定具体的施工方案,包括施工工序、工艺流程、施工顺序、施工方法和材料使用等内容。
详细说明每个工序的施工要点和注意事项。
2. 安全施工方案:根据相关法规和标准,制定安全施工方案,包括施工现场的安全措施、防护设施和应急预案。
明确施工人员的安全要求和操作规范,确保施工过程中的安全。
3. 施工进度计划:根据项目要求和施工方案,制定施工进度计划。
明确每个工序的施工时间、工期和关键节点,合理安排施工流程,确保施工进度符合项目要求。
4. 资源调配计划:根据施工方案和进度计划,合理安排施工人员、设备和材料的调配。
确保施工现场有足够的人员和设备,并按时供应所需的材料,提高资源利用效率。
5. 质量控制方案:制定质量控制方案,明确每个工序的质量检验和验收标准。
确保施工过程中的质量符合设计要求和相关标准,提高工程质量。
6. 环境保护措施:制定环境保护措施,包括施工现场的噪音、粉尘和废水处理等。
确保施工过程对周围环境的影响最小化,保护环境安全。
暖通工程施工组织设计引言概述:暖通工程施工组织设计是指在暖通工程施工过程中,根据工程特点和施工现场条件,合理安排施工流程和组织结构,确保工程顺利进行并达到设计要求的一项重要工作。
本文将从施工前期准备、施工组织结构、施工进度控制、安全管理和质量保障等方面详细介绍暖通工程施工组织设计的要点。
一、施工前期准备1.1 确定施工方案:根据设计方案和施工图纸,制定详细的施工方案,包括施工工艺、材料选用、施工方法等。
1.2 确定施工队伍:根据工程规模和要求,确定施工队伍的人员构成和配备,保证施工人员技术过硬。
1.3 确定施工计划:制定施工计划,明确施工进度和工期,合理安排施工任务和人员配备。
二、施工组织结构2.1 设立施工组织机构:确定施工管理组织结构,包括施工经理、质量工程师、安全工程师等职责分工。
2.2 制定施工管理制度:建立施工管理制度,明确各岗位职责和工作流程,确保施工过程有序进行。
2.3 建立施工信息沟通机制:建立施工信息共享平台,确保各部门之间的信息畅通,及时解决问题。
三、施工进度控制3.1 制定施工进度计划:根据实际情况调整施工计划,及时跟进施工进度,确保工程按时完成。
3.2 定期开展施工进度会议:定期召开施工进度会议,分析施工发展情况,及时调整工作重点,解决施工中的问题。
3.3 加强施工现场监督:加强对施工现场的监督和检查,确保施工质量和安全。
四、安全管理4.1 制定施工安全规章制度:建立施工安全管理规章制度,加强安全教育培训,提高施工人员的安全意识。
4.2 定期进行安全演练:定期组织安全演练,提高施工人员应急处理能力,确保施工现场安全。
4.3 加强施工现场安全监管:加强对施工现场的安全监管,及时发现并排除安全隐患,确保施工安全。
五、质量保障5.1 制定施工质量管理计划:建立施工质量管理计划,明确质量检查标准和程序,确保施工质量达标。
5.2 加强施工质量监督:加强对施工过程的质量监督,定期进行质量检查和评估,及时纠正问题。
暖通工程施工组织设计一、背景介绍暖通工程施工组织设计是在建筑施工过程中的一个重要环节,旨在合理安排施工流程、优化资源配置、确保施工质量和安全。
本文将详细介绍暖通工程施工组织设计的相关内容,包括施工组织设计的目的、原则、步骤、内容和注意事项等。
二、目的暖通工程施工组织设计的目的是为了确保施工过程的顺利进行,保证施工质量和施工安全。
通过合理的组织设计,可以提高施工效率,减少资源浪费,降低施工风险,保障工程进度和质量的达到。
三、原则1. 安全第一:确保施工过程中的安全,保护施工人员的生命财产安全。
2. 资源优化:合理配置施工人力、物力、财力资源,提高资源利用效率。
3. 协调配合:各施工单位之间要密切配合,协调施工进度,确保施工的连贯性和协调性。
4. 环保节能:在施工过程中要注重环境保护和节能减排,推行绿色施工理念。
5. 合理经济:在保证施工质量的前提下,尽量减少成本,提高经济效益。
四、步骤暖通工程施工组织设计的步骤主要包括:前期准备、施工方案设计、施工计划编制、资源配置、施工进度控制和质量控制等。
1. 前期准备在进行施工组织设计之前,需要进行充分的前期准备工作,包括对施工现场的勘察和测量、施工材料和设备的准备、施工人员的培训和资质审查等。
2. 施工方案设计根据建筑设计图纸和施工要求,制定详细的施工方案。
施工方案应包括施工工艺流程、施工方法、施工工序、施工顺序、施工机具设备等内容。
3. 施工计划编制根据施工方案,制定施工计划。
施工计划应包括施工工期、施工任务分解、施工进度安排、施工资源需求等内容。
4. 资源配置根据施工计划,合理配置施工资源,包括人员、材料、设备等。
要确保资源的充足性和合理性,以满足施工进度和质量的要求。
5. 施工进度控制在施工过程中,要根据施工计划和实际情况,及时调整施工进度。
通过施工进度控制,可以及时发现和解决施工中的问题,保证施工进度的顺利进行。
6. 质量控制在施工过程中,要严格按照相关标准和规范进行施工,确保施工质量。
