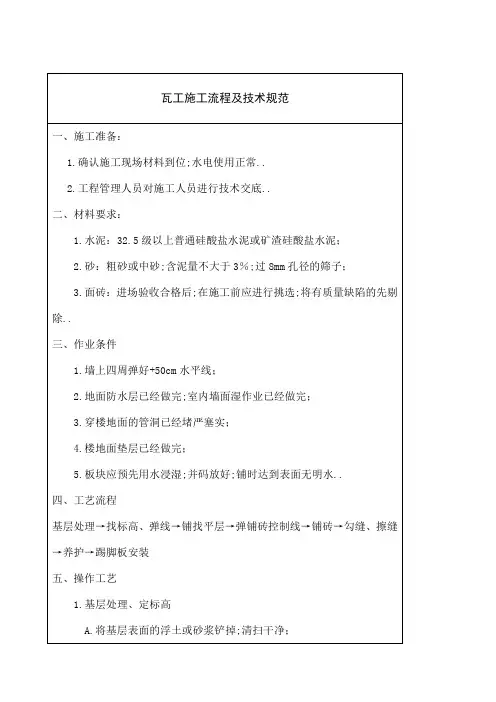

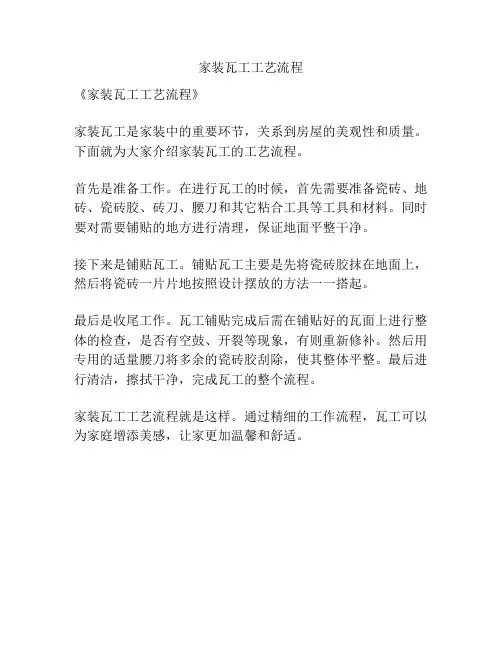

瓦工装修工艺流程

瓦工装修工艺流程
瓦工装修工艺流程

瓦工工艺流程和注意事项(家装篇)

工程安庆陈工编写

1.瓦工进场时,要仔细检查房间所有设施,是否完好,注意形象卫

生,如梯子、蹲便、凳子、工作服及工具摆放整齐及时清理干净垃圾,保护好以上工种的成品保护认真仔细看好图纸,检查瓷砖是否规整,沟通好铺贴位置和铺贴方式,拿我们专业专家的身份第一时间提出疑问并与项目经理达到有效沟通(不许私自与房主联系,严禁乱说话);形象方面坚决做到走时比来时好,如果上一道工种收工形象不合格,举报者经核实并奖励(由上一工种出)。

2.砌墙抹灰必须保证横平竖直、归方、误差不得超过1厘米;线沟

抹完成活低于墙面2毫米地面和原始地面一平,抹灰新老墙体接口处必须要留U型槽(老墙阳角必须打破)。

3.原始防水破坏处必须用高分子防水严谨细心连接。防水第一遍用

劳亚尔防水剂与沙灰拌匀后方可施工,要求基础坡度,第二遍用美巢柔性防水剂涂刷,要求淋浴区2.0米高,普通墙面为600高,涂刷时要求弹线,横平竖直。

4.暗漏必须放在坐便下水处,要求锅底形,改动座便瓷砖成活后中

距保证是300mm(特殊尺寸除外)误差不允许超过1公分。

5.内牙上下左右与瓷砖表面不允许偏差2mm(淋浴内牙低于瓷砖表

面3-5mm),内牙弯头和角阀不许松动。

6.厨前、卫生间同一标高的线盒必须在同一水平线上,误差不能大

于2mm。贴砖时线盒深度与墙砖平面不能超过1公分,线盒周边。

7.必须用水泥砂浆固定,线盒内不许有残留水泥。

8.橱柜以外瓷砖不许掉砖、裂纹;空鼓不许超过百分之三,墙面垂

直不许超过2mm。

9.贴砖墙面归方(占地面积在5 平方米以内)不得超过3-5毫米。

10.座便背景与座便中偏差不能大于2-3厘米内,起鼓腰线阴角必须

45度搭接阳角不能出现疵口。

11.门窗、梁,瓷砖交圈必须与墙砖缝保持一致,不可出现串缝现象。

12.地砖排尺时必须从门口开始,有小块砖排到里面、边头小于8公

分的必须用整砖割开平等分。大厅地砖如个别地砖瓢必须调整到墙边(如果调整不了不予施工)过门石安装必须比地砖高出3mm 并且过门石必须捣2mm*2mm斜边。填缝剂必须使用防水剂搅拌填缝施工。异型地砖铺装必须有施工图纸,按图施工,图纸不符,必须及时沟通。

13.卫生间地砖斜坡度为5平内.2-2.5公分、地漏必须拼成八角线,

微微低于交接处是平面。

14.完工后打扫房间里的所有垃圾,包括窗台、玻璃、门窗及处理好

所有影响视觉感的形象

15.问题,把所有产生的垃圾装袋后,每天送到园区指定堆放处(由

此项造成的严重后果的重罚)

16.以上13条如有疑问第一时间与项目经理沟通,如果项目经理不配

合,可以投诉到工程部乃至公司更高一级管理层。

17.以上14条如有违规操作,并造成经济损失的,当事人承当一切后

果,并处以罚款。

18.瓦工粘砖之前必须把刨沟处抹平,抹灰之前必须使用绷带处理否

则罚款。

19.墙体砌筑与老墙交界处,必须做咬榫处理,混泥土墙须做拉爆处

理,防止后期大白开裂。

20.瓦工进场施工前要弹十字归方线,保证贴砖后全屋归方。

21.瓦工粘贴厨房,卫生间所有窗户内侧砖与窗户交界处不用填缝,

后期收尾由监理打胶处理。

22.地砖排天、直贴、斜铺必须提前与房主沟通好再施工,可多提供

几套方案给房主参考,最终让业主签字确认。

23.地砖如需切割直角线u型角时必须进行弧形处理。

24.卫生间必需按装二次排水暗地漏管件。

25.瓦工做防水时要先固定地面,改下水管水平度,下水口要略高一

些。

26.瓦工完工后所有工地质保一年,出现问题必须无条件维修。

27.安装烟道逆止阀,同时烟道侧面抹灰到顶,烟道瓷砖方式贴到顶,

有效预防烟道反味等问题。

工程安庆陈工编写

瓦工技术交底大全

交底容: 一、施工机具:瓷砖切割机一台、瓷砖磨光机一台、6寸鬃刷一把、皮锤一把、十字线一扎、灰铲、扫帚、灰桶、铁锹各一个。 二、施工工艺 1、施工环境:施工环境温度为13℃~40℃。10℃以下不宜进行瓷砖铺贴施工。 2 三、施工准备 注明:本项目墙面瓷砖采用“800X800”全瓷抛光加工地砖”铺贴。机械磨3mm长斜边。为了确保工程质量及铺贴效果。瓷砖在铺贴上墙之前需在砖背面满涂“专用瓷砖粘接剂”。粘接剂涂刷一个小时后,才可打灰铺贴上墙。(地面瓷砖铺贴时无需涂刷粘接剂) 3.1涂刷粘接剂。 3.2检查原墙抹灰面是否空鼓。 3.3确认墙面预留电气设备底盒位置及瓷砖标高。 3.4清洁墙面灰渣及阴角堆积的尘土后浇湿墙面。 3.5在危险场地施工时,所有人员必须佩带安全帽、做好施工人员的安全保护措施。 四、施工顺序 4.1、地面瓷砖铺贴时应按照“出进门按整砖铺贴”的方法施工。 五、瓷砖铺贴 ①挑选表面无划痕、缺角的瓷砖将背面使用6寸鬃刷满刷“专用瓷砖粘接剂” ②清洁墙面后将墙面喷水浇湿。确定标高及铺贴起始点后,拉十字水平线。

③将事先刷好胶的瓷砖(铺贴地面瓷砖时无需刷胶)背面打满水泥灰浆(1:2) 开始铺贴上墙。加1.5mm卡子做缝、夯实。上口及边角处填灰。再次夯实,调平。 用抹布清洁瓷砖表面。按此工序将墙面第一排瓷砖铺贴完成后,继续向上第二排瓷砖铺贴。所施工面墙面瓷砖铺贴完成24小时候,可经行白水泥+胶填缝处理。 (注:填缝时必须采用“塑料质”刮板作业) 施工示意图: 六、注意事项 1、施工前应检查原始墙面抹灰是否有空鼓现象。 2、原墙面预留电气、消防、弱电等线盒位置确定。 3、铺贴前需将原墙面浇水,使墙面保持一定的湿度。 4、铺贴前应注意挑选无缺角,表面无划痕的瓷砖铺贴。 5、墙砖铺前应将底灰打满,四边高于中间。(防止空鼓) 6、地面瓷砖排版须按照图纸施工。如图纸与现场不符,及时上报现场技术管理 协调设计及业主方变更确认后,再进行施工。 7、墙砖铺贴夯实前需将上口及边角填补水泥砂浆。(防止空角) 8、墙地面瓷砖铺贴前应注意瓷砖背面所示铺贴方向。(按箭头或所示方向铺贴) 9、墙地面瓷砖铺贴时因注意调整横竖缝隙均匀、四角水平。 七、特殊部位具体做法

装饰工程施工流程与工艺标准

装饰工程施工流程及工艺标准 一店面交底: 1)项目经理接到派工单后,由监理通知,确定第一次交底时间及地点;人员;项目经理或 工长→监理→设计师。 2)店面一次交底不要搞过场,设计图纸与报价必须吻合,缺图纸或者报价不符,监理必须 有记录报客服或副总由高层决定应对措施,图纸报价应有客户签字认可,没有签字的图纸报价,拒绝开工。 二现场交底: 1)确定图纸,报价无异议由设计师约客户确定时间,现场交底人员;设计师→监理→项目 经理→现场负责人。 2)设计师与施工负责人对照图纸现场详细交底,有异议(即改动方案)必须经客户同意确 认签字。 3)监理在履行职责同时,必须协助项目经理把该施工现场不利因素阐述于客户;墙体结构 →施工洞→顶部水平度→阴阳角垂直度→墙体龟裂,一系列因素经装修后达到何种程度,让客户提前明白现有存在问题,便于后期工程顺利完成。 4)电工或现场负责人初步与客户协商好水电位置,预估出大致费用,确定客户是否接受。 三材料验收: 1)交代完现场施工方案,项目经理提前通知监理材料进场时间,由监理联系客户验收材料, 并做详细解说。 2)材料验收完毕,客户签字认可,确定开工时间,项目经理安排成品保护事项,提前做好成品 保护。(按文明施工规范成品保护执行)。

3组织人员进场: 1)按公司形象工程规范,合理组织好施工人员,报监理登记于展示牌施工人员栏。 2)登记人员不得随便更换,让客户有安全感,如因此导致客户投诉,项目经理负全责。 四水电改造施工: 1.工艺流程:画线定位—开槽打孔—布管——验收——水泥沙浆封补 2.施工工艺标准: 1)水路改造施工时,根据厨房,卫生间实际情况及客户需求,合理定各水点及管道定位走 向。 2)开槽用无齿锯开槽,开槽顺直,凿墙深度应保证暗敷管道在墙面,地面内粉不后不应外 露,且应避免水平墙槽的开槽,防止破坏墙体结构。 3)水管应安装布局合理,横平竖直,管线不得靠近电源,与电源间距最短直线距离200 毫米槽内打眼,管线与卫生器具连接严密。 4)槽内打眼,打眼上木塞用铜丝固定。 5)改造完毕,未封闭之前由监理和客户一起进行注水打压实验,打压0。 6mpa,保持十分钟下降不超过0。 05mpa为合格,合格后用水泥砂浆缝补。 6)水路改造时须注意管道走向及遇留接口,角阀等的位置,高度尺寸的要求。坐边器给水 管安装高度一般距地面至角阀中心250 毫米,洗面盆冷热水与留接口距地面高度一般为350到 450 毫米,淋浴阀高度一般距地面接口中心线1050 毫米。 7)布冷热水管时,布管应热上冷下热,左热右冷。中心距不少于150 毫米。 五电路改造施工: 1工艺流程:划线定位→切槽开孔→布管埋盒、箱→穿线 2施工工艺标准:

万科精装修成品保护标准做法

万科精装修成品保护标准做法 现在越来越多房地产项目的交楼标准为精装修房,精装修房的质量尤其是感观质量的好坏,不仅与施工所用的材料、施工工艺、工人技术、环境有关,而且受到成品保护的影响。 可以说,在精装工程施工中,成品、半成品的保护对产品的质量尤其是观感质量起着决定性的作用。因此成品保护成了施工管理中的一个重要环节与任务。 一、精装修成品保护12个技巧 1.精装修成品或半成品保护的措施包括:铺、包、贴、盖、垫、警示、隔离、封闭、夹板、原包装保留,禁止通行和触摸、架桥等。 2.在施工前提出保护要求,包括受保护的产品、部位,所采用的保护措施、方法、工具、材料等,所要达到的环境标准。 3.在施工中检查保护措施的执行情况,保护了没有,保护得是否得当,保护是否达到了要求。 4.保护效果检查与验收。有必要和有条件时,要做好保护的样板工程,以确定保护的方法、措施、保护所用的材料,达到的保护效果等。 5.成品或半成品保护的维护,一是保留保护物件直至规定的节点时间或工程阶段,二是在施工过程中减少对保护品的损坏。 6.保护也应作为一个施工环节或者分项工程来进行,因此要制定成品保护施工方案。事先计划要保护的内容、保护的时间、保护的措施、所使用的保护用品(如保护膜、木夹板、铁皮等)。在施工前要进行保护交底,保护交底一是要在各项施工交底的内容中要有成品保护的内容,二是要有一些专项保护方案的施工方案的交底。保护方案要经相关负责人审批。保护也要进行隐蔽验收、中间环节验收和竣工验收。

7.保护有临时保护和永久保护之分,临时保护只是针对施工过程中可能造成的损害进行防护,永久性的保护是施工完成后仍要保留下去的保护,其是产品(工程)的组成部分之一。 8.成品保护措施不仅包括一些硬性的措施,还包括一些软性的措施:如成品保护教育与培训、成品保护奖罚、成品保护警示标识等。 9.成品保护还包括在施工过程中减少施工错误,包括打乱工序、施工措施不当等。 10.成品保护不仅要针对成品,还要针对施工工具与作业人员,如施工时要戴手套、穿鞋套、给工具器具装套和穿绳、凳梯杆包脚缠头。 11.成品保护包括:防撞、防擦、防污、防尘、防刺、防砸、防踩踏、防火、防晒、防冷、防高温、防泡、防腐蚀、防挤、防压、防盗、防故意破坏等。 12.成品保护涉及施工前、施工过程中、施工完成后。施工前包括材料、构件的保护与机具的保护与护套。施工过程中包括作业人员、其他项目作业人员,即交叉作业的保护。施工完成后要即时包、裹、套、封、盖、围等,并即时作好警示和标识,提防误用误撞等。 二、万科精装修工程成品保护标准做法 1.楼梯栏杆扶手及阳台栏杆 标准做法:将楼梯栏杆扶手转角部位用3㎜厚珍珠棉包裹3层,防止运输装修材料时碰伤。用塑料布或珍珠棉满包栏杆。 保洁要求:严禁使用油漆稀释剂、脱漆松香水、二甲苯、草酸等溶液擦拭金属表面;严禁上述易腐蚀溶液接触金属表面。不得用金属工具铲擦喷塑表面,防止表面产生划痕。不得使用腐蚀质溶液,用干净不褪色的抹布或毛巾擦拭干净即可。 2.户门、户内木门 标准做法:门扇安装过程中应避免损伤保护膜,确保保护膜完整、无裸露。门扇安装完成并验收合格

万科精装修施工工艺标准全集

标题: 万科精装修施工工艺标准(全集)[打印本页] 第一节地面装修类 一、地面铺石材 A、施工准备 1、材料 1)石材(现场放样,放样图纸确定后,由石材厂加工成品)品种、规格、质量应符合设计和施工规范要求。 2)水泥:32.5 号一般硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。假如铺设为浅色石材,须准备白水泥白色珍珠岩。 3)砂:中砂或粗砂(砂以金黄色为最好,忌用含泥量大黑砂)含泥量<3%。过8mm 孔径筛子。 4)石材表面防护剂(提议采取进口产品)。 2、作业条件 1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。并具体查对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角不得使用。需要切割钻孔板材,在安装前加工好。石材加工安排在场外加工。室内抹灰、水电设备管线等均已完成。房内四面墙上弹好+50cm 水平线。施工前应放出铺设石材地面施工大样图。 2)石材进场后,要铲去石材背后网格布,然后采取石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。

B、操作工艺 1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,搞清洞口、边角等部位之间关系。 2、试拼:在正式铺设前,对每一房间石材(或花岗石)板块;应按图案、颜色、纹理试拼。试拼后按两个方向编号排列,然后按编号放整齐。 3、弹线:在房间关键部位弹出相互垂直控制十字线,用以检验和控制石材板块位置,十字线能够弹在混凝土垫层上,并引至墙面底部。 4、试排:在房内两个相互垂直方向,铺两条干砂,其宽度大于板块,厚度大于3cm。依据图纸要求把石材板块排好,方便检验板块之间缝隙,查对板块和墙面、柱、洞口等相对位置。 5、基层自理:在铺砌石材板之前将混凝土垫层清扫洁净(包含试排用干砂及石材块),然后洒水湿润,扫一遍素水泥浆。 6、铺砂浆:依据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层通常采取1:3 干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度合适高出依据水平线定找平层厚度。 7、铺石材块:通常房间应先里后外进行铺设,即先从远离门口一边开始,根据试拼编号,依次铺砌,逐步退至门口。铺前将板块预先浸湿阴干后备用,在铺好干硬性水泥砂浆上先试铺适宜后,翻开石板,在水泥砂浆上浇一层水灰比0.5 素水泥浆(假如是浅色石材,采取白水泥或石材粘结剂),然后正式镶铺。安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击石材板),依据水平线用水平尺找平,铺完第一块向两侧和后退方

装修施工工艺大全

地面工程施工工艺流程 木工工程施工工艺流程 墙面装饰施工工艺流程 油漆涂料施工工艺流程 吊顶工程装饰工艺流程 电路灯具施工工艺流程 卫浴洁具安装工艺流程 管路改造工程工艺流程 厨房设备施工工艺流程 铝合金门窗的工艺流程 地面工程施工工艺流程 石材地面施工工艺流程 瓷地面砖铺贴工艺流程 木地板铺贴工艺流程 塑料地板铺贴工艺流程 地毯铺设工艺流程 水泥砂浆抹灰的施工 石材地面的施工工艺流程 石材地面指天然花岗石、石及人造花岗石、石等地面。 一、石材地面装饰构造: 室地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。每块大小在300毫米×300毫米~500毫米×500毫米。可使用薄板和1:2水泥砂浆掺107胶铺贴。 石材地面装饰基本工艺流程: 清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。 三、施工要点: 基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。 铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。 铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。

石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。 四、注意事项。 (1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。 (2)石材必须浸水阴干。以免影响其凝结硬化,发生空鼓、起壳等问题。 (3)铺贴完成后,2~3天不得上人。 铺贴瓷地面砖基本工艺流程 1、铺贴彩色釉面砖类: 处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。 2、铺贴瓷锦砖(马赛克)类: 处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。 铺贴瓷地砖的施工要点 1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。之后,清净浮灰,砂浆、油渍,产散水刷少将地面。 2、铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。 3、铺贴瓷地面砖前,应先将瓷地面砖浸泡阴干。 4、铺贴时,水泥砂浆应饱满地抹在瓷地面砖背面,铺贴后用橡皮棰敲实。同时,用水平尺检查校正,擦净表面水泥砂浆。 5、铺贴完2~3小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑。再用棉丝将表面擦净。 6、注意事项。 (1)基层必须处理合格,不得有浮土、浮灰。 (2)瓷地面砖必须浸泡后阴干。经免影响其凝结硬化,发生空鼓、起壳等问题。 (3)铺贴完成后,2~3小时不得上人。瓷锦砖应养护4~5天才可上人。 木地板施工工艺流程 一、木地板装饰的做法 粘贴式木地板: 在混凝土结构层上用15毫米厚1:3水泥砂浆找平,现在大多采用不着高分子粘结剂,将木地板直接粘贴在地面上。 实铺式木地板: 实铺式木地板基层采用梯形截面木搁栅(俗称木楞),木搁栅的间距一般为400毫米,中间可填一些轻质材料,以减低人行走时的空鼓声、并改善保温隔热效果。为增强整体性,木搁栅之上铺钉毛地板,最后在毛地板能上能下打接或粘接木地板。 在木地板一墙的交接处,要用踢脚板压盖。为散发潮气,可在踢脚板上开孔通风。 架空式木地板: 架空式木地板是在地面先砌地垄墙,然后安装木搁栅、毛地板、面层地板。因家庭居室高度较低,这种架空式木地板很少在家庭装饰中使用。 二、木地板装饰的基本工艺流程 粘贴法施工工艺为:

《北京万科精装修住宅交付标准操作规定》92832

精装住宅交付标准操作规定 第一篇住宅竣工验收操作流程 第一条适用范围:北京万科各项目工程在移交物业及小业主前进行竣工验收。 第二条规定目的:为了维护万科品牌形象,提高客户满意度,满足业主对万科品牌的心理预期,尽量避免客户投诉,对即将入住的楼栋进行拉网式普查,以制度与流程保证交房的质量。 第三条经办部门:项目经理部 第四条参与部门:客户服务中心、销售部、物业公司、监理公司、施工单位、小业主第五条操作流程一:项目经理部对施工单位质量验收流程 5.1 现场验房小组: 经办部门:项目经理部 参与部门:施工总包、分包单位、监理公司 5.2 流程:

5.3 形成文件:形成《户住宅竣工验收意见》(项目经理部存档同时交物业公司一份)第六条操作流程二:项目经理部向入住办(客服中心、物业公司、销售中心)交房的验收流程 6.1 交房验房小组: 经办部门:入住办 参与部门:客服中心、物业公司、销售中心、项目经理部、监理公司、施工总包单位、分包单位 6.2 流程: 6.3形成文件:形成《户住宅模拟验收交接单》(项目经理部、客服中心、物业公 司同时存档)

第七条操作流程三:业主入住验房及返修流程 7.1 入住验房小组 经办部门:客服中心 参与配合部门:项目经理部、物业公司 7.2 流程: 7.3 形成文件:形成《房屋入住验收交接记录表》(物业公司、项目经理部、客服中心同时存档)

第八条下列两类房屋,施工单位的维修整改工作如能在客户办理入住前2天完成,可参加第三次验房(操作流程三:业主入住验房及返修流程)。否则,此两类房屋 不向业主交付。 1、第一次验房(操作流程一)不合格,而又不能在规定时间内完成维修整改工作 的,不让其参加第二次验房(操作流程二); 2、第二次验房(操作流程二)不合格,而又不能在规定时间内完成维修整改工作 的。 以上两类房屋,不合格的界定标准为: 1、房屋使用功能不全; 2、房屋有严重污染情况; 3、房屋的维修整改不能在短期内完成; 4、无法界定的房屋,由入住办讨论确定。 第九条由于房屋不能通过验收,导致房屋不能按期向业主交付,所造成的违约责任由装修单位承担。 第十条客户验房前,客户服务中心须提前知会物业公司,物业公司做最后一次保洁检查,确认无误后,方可带领客户验房,进入操作流程三“业主入住验房及返修 流程”。 第十一条本操作流程由公司工程管理部负责指导与解释。流程的修改,由工程管理部提出并报送公司规范审定委员会审定通过后执行。 第二篇住宅交付验收规范与标准 序: 住宅交付验收是工程竣工后客户对住宅质量、效果进行最后测试和认可的过程。验收应该采用国家现行的装饰工程质量检验规范和具体情况相结合的办法。一般来说分为设备验收、工艺验收和效果验收等几部分。 ◆设备验收 指居室设备设施的安装情况验收,应该通过机械的试运行来检查质量情况。比如卫生洁具设备、厨房设备,除应按国家装饰质量检验规范验收其排管布线是否标准外,还应该启动或进行水管试压验收,以确定设备运转是否正常。 ◆功能验收 指居室使用功能结构验收。比如天棚、地面、墙面、固定选型等是否遵循设计要求,是否牢固等。 ◆工艺验收 重点检查油漆硕、乳胶漆面、木质接头、外部造型、地面镶花等工艺水平。 ◆效果验收

瓦工施工技术交底

瓦工商砼施工技术交底 工程名称:万豪国际三期29#楼 一、工程范围 1、基础筏板、墙体、顶板、检修孔等所有砼浇筑、砼振捣、找平、收面、拉毛、养护、工地内所有砼清理、清錾楼层表面浮浆、清理浇筑时墙柱钢筋污染的浮浆、清墙柱头面松动的砼、砼二次利用、垃圾装袋运输、板缝封堵、清錾拆模后墙柱堵封的砼,拆模后表面砼存在的问题及时处理。 2、砼的养护覆盖及覆盖物品的回收。 二、质量要求 严格按砼的浇注验收标准执行。 (1)质量要求必须按施工单位、公司要求确保清水冲洗做,杜绝出现质量大的事故漏振、狗洞。 (2)浇筑砼必须先润湿模板。 (3)砼浇筑标高控制:浇筑砼墙、柱标高时必须依照标准执行。分次浇筑砼时每次不得超过1.5m,振动棒复位不得超过下层砼20㎝。 (4)墙、柱标高高出或低于现浇板底时,承担所有的处理工作。 三、砼浇筑与振捣的一般要求: (1)砼自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶或溜管等。 (2)浇筑砼时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏筋密决定,一般为振捣器作用部分长度的1.25倍,最大不超过40㎝。 (3)使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的确1.5倍(一般为30~40cm)。振捣上一层时应差入下层50mm,已消除两层间的接缝。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。 (4)浇混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在混凝土凝结之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。 (5)浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。 四、柱的混凝土浇筑: (1)柱浇筑前底部应先填以5~10cm厚与混凝土配合比相同减石子砂浆,柱混凝土应分层振捣,实用插入式振捣器时每层厚度不大于50cm,振捣棒不等触动钢筋和预埋件。除上面振捣外,下面要有人随时敲打模板。 (2)柱高在3m之内,可在柱顶直接下灰浇筑,超过3m时应采取措施(用串桶)或在模板侧面开门子洞安装斜溜槽分段浇筑。每段高度不得超过2m,每段混凝土浇筑后将门子洞模板封闭严实,并用箍箍牢。 (3)柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。无梁楼板应留在柱帽下面。在与梁板整体浇筑时,应在柱浇筑完毕后停歇1~1.5h,使其获得初步沉实,再继续浇筑。 (4)浇筑完毕后,应随时将伸出的塔接钢筋整理到位。 五、梁、板混凝土浇筑:

[工艺]万科精装修施工工艺标准(全集)

[工艺]万科精装修施工工艺标准(全集) 第一节地面装修类一、地面铺石材A、施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。如果铺设的为浅色石材,须准备白水泥白色珍珠岩。3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量4)石材表面防护剂(建议采用进口产品)。2、作业条件1)石材板块进场后应堆放在室内,侧立堆放,底下应加垫木方。并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。需要切割钻孔的板材,在安装前加工好。石材加工安排在场外加工。室内抹灰、水电设备管线等均已完成。房内四周墙上弹好+50cm 水平线。施工前应放出铺设石材地面的施工大样图。2)石材进场后,要铲去石材背后的网格布,然后采用石材防护剂对石材进行六面防护处理,晾干后再进行铺贴了。B、操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。2、试拼:在正式铺设前,对每一房间的石材(或花岗石)板块;应按图案、颜色、纹理试拼。试拼后按两个方向编号排列,然后按编号放整齐。

3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。 4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。根据图纸要求把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。 5、基层自理:在铺砌石材板之前将混凝土垫层清扫干净(包括试排用的干砂及石材块),然后洒水湿润,扫一遍素水泥浆。 6、铺砂浆:根据水平线,定出地面找平层厚度做灰饼定位,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。 7、铺石材块:一般房间应先里后外进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。铺前将板块预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比 0.5 的素水泥浆(如果是浅色石材,采用白水泥或石材粘结剂),然后正式镶铺。安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击石材板),根据水平线用水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装。石材板块之间,接缝要严,不留缝隙。 8、抛光

瓦工施工技术交底

瓦工施工技术交底 1.1 在深度超过1.5m砌基础时,应检查槽帮有无裂缝、水浸或坍塌的危险隐患。送料、砂浆要设有溜槽,严禁向下猛倒和抛掷物料工具等。 1.2 距槽帮上口1m以内,严禁堆积土方和材料。砌筑2m 以上深基础时,应设有梯或坡道,不得攀跳槽、沟、坑上下,不得站在墙上操作。 1.3 砌筑使用的脚手架,未经交接验收不得使用。验收使用后不准随便拆改或移动。 1.4 在架子上用刨锛斩砖,操作人员必须面向里,把砖头斩在架子上。挂线用的坠物必须绑扎牢固。作业环境中的碎料、落地灰、杂物、工具集中下运,做到日产日清、自产自清、活完料净场地清。 1.5 脚手架上堆放料量不得超过规定荷载(均布荷载每m2不得超过3kN,集中荷载不超过1.5kN。 1.6 采用里脚手架砌墙时,不准站在墙上清扫墙面和检查大角垂直等作业。不准在刚砌好的墙上行走。 1.7 在同一垂直面上上下交叉作业时,必须设置安全隔离层。 1.8 用起重机吊运砖时,当采用砖笼往楼板上放砖时,要均匀分布,并必须预先在楼板底下加设支柱及横木承载。砖笼严禁直接吊放在脚手架上。

1.9 在地坑、地沟砌砖时,严防塌方并注意地下管线、电缆等。在屋面坡度大于25°时,挂瓦必须使用移动板梯,板梯必须有牢固挂钩。檐口应搭设防护栏杆,并立挂密目安全网。 1.10 屋面上瓦应两坡同时进行,保持屋面受力均衡,瓦要放稳。屋面无望板时,应铺设通道,不准在析条、瓦条上行走。 1.11 在石棉瓦等不能承重的轻型屋面上作业时,必须搭设临时走道板,并应在屋架下弦搭设水平安全网,严禁在石棉瓦上作业和行走。 1.12 冬季施工有霜、雪时,必须将脚手架等作业环境的霜、雪清除后方可作业。

装饰装修施工工艺流程

石材地面的施工工艺流程 石材地面指天然花岗石、大理石及人造花岗石、大理石等地面。 一、石材地面装饰构造: 室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。每块大小在300毫米×300毫米~500毫米×500毫米。可使用薄板和1:2水泥砂浆掺107胶铺贴。 石材地面装饰基本工艺流程: 清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。 三、施工要点: 基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。 铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。 铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。 石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。 四、注意事项。 (1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。 (2)石材必须浸水阴干。以免影响其凝结硬化,发生空鼓、起壳等问题。 (3)铺贴完成后,2~3天内不得上人。 铺贴陶瓷地面砖基本工艺流程 1、铺贴彩色釉面砖类: 处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。 2、铺贴陶瓷锦砖(马赛克)类: 处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。 铺贴陶瓷地砖的施工要点 1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。之后,清净浮灰,砂浆、油渍,产散水刷少将地面。 2、铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。 3、铺贴陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干。 4、铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖背面,铺贴后用橡皮棰敲实。同时,用水平尺检查校正,擦净表面水泥砂浆。 5、铺贴完2~3小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑。再用棉丝将表面擦净。 6、注意事项。 (1)基层必须处理合格,不得有浮土、浮灰。 (2)陶瓷地面砖必须浸泡后阴干。经免影响其凝结硬化,发生空鼓、起壳等问题。 (3)铺贴完成后,2~3小时内不得上人。陶瓷锦砖应养护4~5天才可上人。 木地板施工工艺流程 一、木地板装饰的做法 粘贴式木地板: 在混凝土结构层上用15毫米厚1:3水泥砂浆找平,现在大多采用不着高分子粘结剂,将木地板直接粘贴在地面上。 实铺式木地板: 实铺式木地板基层采用梯形截面木搁栅(俗称木楞),木搁栅的间距一般为400毫米,中间可填一些轻质材料,以减低人行走时的空鼓声、并改善保温隔热效果。为增强整体性,木搁栅之上铺钉毛地板,最后在毛地板能上能下打接或粘接木地板。 在木地板一墙的交接处,要用踢脚板压盖。为散发潮气,可在踢脚板上开孔通风。 架空式木地板: 架空式木地板是在地面先砌地垄墙,然后安装木搁栅、毛地板、面层地板。因家庭居室高度较低,这种架空式木地板很少在家庭装饰中使用。

室内装饰施工流程与工序

室装饰施工流程及工序 室装饰施工进度及流程 室装饰施工工艺流程共有以下几个流程: 一、地面工程施工工艺流程 二、木工工程施工工艺流程 三、墙面装饰施工工艺流程 四、油漆涂料施工工艺流程 五、吊顶工程装饰工艺流程 六、电路灯具施工工艺流程 七、卫浴洁具安装工艺流程 八、管路改造工程工艺流程 九、厨房设备施工工艺流程 一、地面工程施工工艺流程 石材地面装饰构造:室地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。每块大小在300毫米×300毫米~500毫米×500毫米。可使用薄板和1:2水泥砂浆掺建筑胶水铺贴。 石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工 施工要点:基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。注意事项。(1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。(2)石材必须浸水阴干。以免影响其凝结硬化,发生空鼓、起壳等问题。(3)铺贴完成后,2~3天不得上人。铺贴瓷地面砖基本工艺流程1、铺贴彩色釉面砖类:处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。2、铺贴瓷锦砖(马赛克)类:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。铺贴瓷地砖的施工要点1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。之后,清净浮灰,砂浆、油渍,产散水刷少将地面。2、铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。3、铺贴瓷地面砖前,应先将瓷地面砖浸泡阴干。4、铺贴时,水泥砂浆应饱满地抹在瓷地面砖背面,铺贴后用橡皮棰敲实。同时,用水平尺检查校正,擦净表面水泥砂浆。5、铺贴完2~3小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑。再用棉丝将表面擦净。6、注意事项。(1)基层必须处理合格,不得有浮土、浮灰。(2)瓷地面砖必须浸泡后阴干。经免影响其凝结硬化,发生空鼓、起壳等问题。(3)铺贴完成后,2~3小时不得上人。瓷锦砖应养护4~5天才可上人。木地板施工工艺流程一、木地板装饰的做法粘贴式木地板:在混凝土结构层上用15毫米厚1:3水泥砂浆找平,现在大多采用不着高分子粘结剂,将木地板直接粘贴在地面上。实铺式木地板:实铺式木地板基层采用梯形截面木搁栅(俗称木楞),木搁栅的间距一般为400毫米,中间可填一些轻质材料,以减低人行走时的空鼓声、并改善保温隔热效果。为增强整体性,木搁栅之上铺钉毛地板,最后在毛地板能上能下打接或粘接木地板。在木地板一墙的交接处,要用踢脚板压盖。为散发潮气,可在踢脚板上开孔通风。架空式木地板:架空式木地板是在地面先砌地垄墙,然后安装木搁栅、毛地板、面层地板。因家庭居室高度较低,这种架空式木地板很少在家庭装饰中使用。二、木地板装饰的基本工艺流程粘贴法施工工艺为:基层清理→涂刷底胶→弹线、找平→钻孔、安装预埋件→安装毛地板、找平、刨平→钉术地板、找平、刨平→钉踢脚板→刨光、打磨→油漆→上蜡。强化复合地板施工工艺:清理基层→铺设塑料薄膜地垫→粘贴复合地板→安装踢脚板。实铺

装修施工工艺流程(完整版)

装修施工工艺流程(完整版) 地面工程施工工艺流程 木工工程施工工艺流程 墙面装饰施工工艺流程 油漆涂料施工工艺流程 吊顶工程装饰工艺流程 电路灯具施工工艺流程 卫浴洁具安装工艺流程 管路改造工程工艺流程 厨房设备施工工艺流程 铝合金门窗的工艺流程 地面工程施工工艺流程 石材地面施工工艺流程 陶瓷地面砖铺贴工艺流程 木地板铺贴工艺流程 塑料地板铺贴工艺流程 地毯铺设工艺流程 水泥砂浆抹灰的施工 石材地面的施工工艺流程 石材地面指天然花岗石、大理石及人造花岗石、大理石等地面。 一、石材地面装饰构造:

室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。每块大小在300毫米×300毫米~500毫米×500毫米。可使用薄板和1:2水泥砂浆掺107胶铺贴。 石材地面装饰基本工艺流程: 清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。 三、施工要点: 基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。 铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。 铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。 石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。 四、注意事项。 (1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。(2)石材必须浸水阴干。以免影响其凝结硬化,发生空鼓、起壳等问题。 (3)铺贴完成后,2~3天内不得上人。 铺贴陶瓷地面砖基本工艺流程 1、铺贴彩色釉面砖类: 处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。 2、铺贴陶瓷锦砖(马赛克)类: 处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。

万科住宅精装修工序管理与质量管理要点概要

一、装修房合理施工工序安排 1、合理工序安排的原则及意义 2、四阶段工序安排 3、准备及工作面移交阶段 4、湿作业阶段 5、部品安装阶段 6、验收、整改、移交阶段 二、施工工序的合理穿插 三、关键工序的质量控制要点 1.1合理工序安排的原则一、装修房合理施工工序安排 工序之间合理衔接的原则 劳动力均衡有序投入,避免窝工的原则有利于成品保护的原则 避免返工的原则 1.2合理工序安排的意义

幻灯片 2 Vanke1 定位仅仅是有效营销过程中的一步。有效营销开始于营销人员对于本地市场的营销调研,以发现客户需求尚未得到满足的市场细分。之后企业选出能够为之提供高人一筹的产品和服务的目标市场细分。接下来轮到定位,定位即企业把针对目标市场细分开发出的产品特性通过沟通传达给消费者。注意,定位之前必须有市场细分和目标市场选择两个步骤 Vanke, 2009/7/9 装修房工序安排的四个阶段 一、装修房合理施工工序安排 施工作业主要在第二、三阶段,第一阶段的工作品质决定了第二三阶段准备及 移交 部品安装 阶段 验收移交 阶段 幻灯片 3 Vanke2 定位仅仅是有效营销过程中的一步。有效营销开始于营销人员对于本地市场的营销调研,以发现客户需求尚未得到满足的市场细分。之后企业选出能够为之提供高人一筹的产品和服务的目标市场细分。接下来轮到定位,定位即企业把

针对目标市场细分开发出的产品特性通过沟通传达给消费者。注意,定位之前必须有市场细分和目标市场选择两个步骤 Vanke, 2009/7/9 一、装修房合理工序安排—准备移交阶段装修房合理工序安排—准备移交阶段工作顺序开始召开施工方进场会议图纸会审施工组织设计报审详细材料计划报甲方(包括甲供材料及自购材料)与总包开始移交场地給水管的打压防渗检查、强弱电管通畅测试、永久用水的接通到户厨卫水电位置的核对检查、房间的插座空调洞位置核查外墙渗漏检查整改、天花、墙面平整度检查、门洞尺寸、地面平整度样板验收及封样总包整改合格土建、装修办理书面移交纪录,相应责任移交 一、装修房合理工序安排—准备移交阶段装修房合理工序安排—施工方进场会议参会单位、人员:参会单位、人员:项目、监理、土建总包、装修总包、装修专业分包,各施工单位现场负责人,项目标段负责人,监理工程师提供技术资料:提供技术资料:提供装修图纸、万科做法要求、区域评估标准等涂料施工技术要求明确工期要求:明确工期要求:集团装修标准工期为6-7个月。开工、交付的具体日期,装修施工各阶段时间安排均应该明确。用于指导施工方组织材料、人员的进场和管理进度明确质量目标:明确质量目标:交付质量满意度、渗漏率,交付户均缺陷率、评估成绩明确管理制度:明确管理制度:施工例会制度、收发文制度、甲供材管理、安全文明管理、总包现场管理职责、分包的配合事项其他:其他:参建人员相互熟悉、施工方管理架构、施工组织设计上报要求、材料备货会前的充分准备是会议成功的关键 一、装修房合理工序安排—准备移交阶段装修房合理工序安排—图纸会审每种户型的装修图都要到现场对比。厨房、卫生间要重点审查功能性缺陷的审查图纸的深度要满足要求,排砖图、节点大样、五金件安装定位图结合施工样板房对图纸进行会审优化效果最好

瓦工施工安全技术交底(2021新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 瓦工施工安全技术交底(2021新 版)

瓦工施工安全技术交底(2021新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 1.在深度超过1.5m砌基础时,应检查槽帮有无裂缝、水浸或坍塌的危险隐患。送料、砂浆要设有溜槽,严禁向下猛倒和抛掷物料工具等。 2.距槽帮上口1m以内,严禁堆积土方和材料。砌筑2m以上深基础时,应设有梯或坡道,不得攀跳槽、沟、坑上下,不得站在墙上操作。 3.砌筑使用的脚手架,未经交接验收不得使用。验收使用后不准随便拆改或移动。 4.在架子上用刨锛斩砖,操作人员必须面向里,把砖头斩在架子上。挂线用的坠物必须绑扎牢固。作业环境中的碎料、落地灰、杂物、工具集中下运,做到日产日清、自产自清、活完料净场地清。 5.脚手架上推放料量不得超过规定荷载(均布荷载≤3KN/m2,集中荷载不超过1.5kN)。 6.采用里脚手架砌墙时,不准站在墙上清扫墙面和检查大角垂直

等作业。不准在刚砌好的墙上行走。 7.在同一垂直面上上下交叉作业时,必须设置安全隔离层。 8.用起重机吊运砖时,当采用砖笼往楼板上放砖时,要均匀分布,并必须预先在楼板底下加设支柱及横木承载。砖笼严禁直接放在脚手架上。 9.在地坑、地沟砌砖时,严防塌方并注意地下管线、电缆等。在屋面坡度大于25°时,挂瓦必须使用移动板梯,板梯必须有牢固挂钩。檐口应搭设防护栏杆,并立挂密目安全网。 10.屋面上瓦应两坡同时进行,保持屋面受力均衡,瓦要放稳。屋面无望板时,应铺设通道,不准在桁条、瓦条上行走。 11.在石棉瓦等不能承重的轻型屋面上作业时,必须搭设临时走道板,并应在屋架下弦择设水平安全网,严禁在石棉瓦上作业和行走。 12.冬季施工有霜、雪时,必须将脚手架等作业环境的霜雪清除后方可作业。 XX设计有限公司 Your Name Design Co., Ltd.

家装施工工艺流程

家装施工工艺流程 Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】

工艺施工流程 (一)砸墙 1公司不承包砸墙施工(注;特别除外)如果施工必须等客户找物业签字,办好手续,和客户讲清楚出现一切后果与公司无关。做好报价 2按设计师事前和客户确认的位置签字后先放线后施工,完活后由巡检提前一天告知客户;设计师.工人.客户.巡检四方到场验收,签字认可 3看一下是混泥土墙吗?是称重量梁吗?上下方是不是有电源和弱电箱的地方,以及墙的厚度,砸空后隔音隔潮,防水等问题要考虑周全 4施工流程;放线-------云石机开槽,切割,用电锤等手动工具踢掉,做到横平竖直。 5施工工期不算整体家装工期内 (二)改水 1施工之前需客户签字认可,设计师要求弹线并得到客户确认之后,数量及钱数不能增加10%,签字后方可施工 2施工时,暗线用云石机开线槽,用冲击钻式手动工具进行剔凿,无故意饶水路现象,做到横平竖直,管线不可靠近电源与电源间距最短直线距离20公分,要本着上热下冷左热右冷的方法施工,每40公分一个固定卡子,严禁斜槽式破损内钢结构;弯头两侧,10公分增加一个卡子,冷热水管间距为20公分,出水口位置距地面高度按卫浴用品说明书来确定,(一般坐便器阀门中心距地面高度为5公分洗面盆为35-45公分淋雨阀为105公分之间的间距14公分左右) 3水路改造完毕后的打压试验,必须客户和设计师,工人,巡检需到场打0.6个压,半小时后,压力不降不低于0.01个压接头无渗水上水出口畅通无杂物,向下水口内冲水水流畅通在进行填补,填补后墙面地面管道不宜外漏(四)改电 1按设计师要求放线,施工之前弹线并得到客户确认后并签字认可数量不能增加10%,签字后方可施工,无故意绕电路现象 2开槽沿线用云石机切割再剔凿,槽边基本顺直,槽边依据线管定,卡子间距每40公分一个,线管出墙后5-10公分增加一个卡子做到横平竖直;还应避免长距离水平在墙面开槽,以免影响建筑结构,当线管长度超过15米或两个直角弯时,应增设线拉盒,必须用阔达16管和单管单线以及配套小料来施工,16蓝管内电线数量不能超过3根,接头处在圆盒内必须用接线端子,严禁使用黑胶带,所有线头必须用保护帽,线管暗藏在墙体内,必须穿线管式橡胶护套软管来保护,导线在管线内不能有接头和扭结,线管弯曲时应使用配套弯管工具弯管,不能有皱皮,电源线配线时,不能使用旧线,所用导线截面积应满足设备最大输出功率,正常灯和插座用2.5平房配线,厨卫和空调使用4平方配线,线管口应平整无毛刺,不能有和裂缝,强弱电线不可穿如同一根线管,电线与暖气,热水,煤气管之间的平行距离,不应小于30公分,交叉距离不应小于10公分,线管穿线必须分色,电源线的火,零,地三线分别为红黄绿,黄双色线,开关的控制线,(电源线和回火线)分别使用红黄线使用双色线做火线或者零线

瓦工安全施工技术交底(最新版)

Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 瓦工安全施工技术交底(最新版)

瓦工安全施工技术交底(最新版)导语:企业想要提高生产,安全问题就是重中之重。如果不具备安全管理条件,企业生产就不能顺利进行。想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。 1.1在深度超过1.5m砌基础时,应检查槽帮有无裂缝、水浸或坍塌的危险隐患。送料、砂浆要设有溜槽,严禁向下猛倒和抛掷物料工具等。 1.2距槽帮上口1m以内,严禁堆积土方和材料。砌筑2m以上深基础时,应设有梯或坡道,不得攀跳槽、沟、坑上下,不得站在墙上操作。 1.3砌筑使用的脚手架,未经交接验收不得使用。验收使用后不准随便拆改或移动。 1.4在架子上用刨锛斩砖,操作人员必须面向里,把砖头斩在架子上。挂线用的坠物必须绑扎牢固。作业环境中的碎料、落地灰、杂物、工具集中下运,做到日产日清、自产自清、活完料净场地清。 1.5脚手架上堆放料量不得超过规定荷载(均布荷载每m2不得超过3kN,集中荷载不超过1.5kN。 1.6采用里脚手架砌墙时,不准站在墙上清扫墙面和检查大角垂直

等作业。不准在刚砌好的墙上行走。 1.7在同一垂直面上上下交叉作业时,必须设置安全隔离层。 1.8用起重机吊运砖时,当采用砖笼往楼板上放砖时,要均匀分布,并必须预先在楼板底下加设支柱及横木承载。砖笼严禁直接吊放在脚手架上。 1.9在地坑、地沟砌砖时,严防塌方并注意地下管线、电缆等。在屋面坡度大于25°时,挂瓦必须使用移动板梯,板梯必须有牢固挂钩。檐口应搭设防护栏杆,并立挂密目安全网。 1.10屋面上瓦应两坡同时进行,保持屋面受力均衡,瓦要放稳。屋面无望板时,应铺设通道,不准在析条、瓦条上行走。 1.11在石棉瓦等不能承重的轻型屋面上作业时,必须搭设临时走道板,并应在屋架下弦搭设水平安全网,严禁在石棉瓦上作业和行走。 1.12冬季施工有霜、雪时,必须将脚手架等作业环境的霜、雪清除后方可作业。 XX设计有限公司 Your Name Design Co., Ltd.
