工程形象进度图
- 格式:docx
- 大小:197.71 KB
- 文档页数:4
1.工程总体形象进度(1)完成大坝右坝段▽358.1m高程以下碾压混凝土施工,累计坝高26.1m;完成大坝左坝段▽356.0m高程以下碾压混凝土施工,累计坝高24m;(2)完成大坝▽357.5以下现浇廊道安装;(3)完成大坝上游面防渗涂料▽344.0以下75%的喷涂;(4)完成左岸坝基▽397.5以下固结灌浆;右岸坝基▽372.0以下固结灌浆;(5)完成引水洞洞身开挖140m,出口洞脸开挖及支护;(6)完成电站厂房厂区▽342.62高程以上整个坡面喷锚支护;(7)完成大坝诱导缝预制块累计1980块;横缝A型20块,B型90块;(8)完成大坝泄洪底孔,引水洞进口坝身段▽358.0m高程以下常态混凝土浇筑;(9)完成右岸▽357.5m灌浆平洞混凝土衬砌;(10)完成左岸▽357.5m灌浆平洞混凝土衬砌;(11)完成右岸▽377.5m灌浆平洞0+6~0+28混凝土衬砌;(12)完成左岸▽377.5m灌浆平洞钢筋制安。
2.工程本月主要施工内容2.1枢纽工作面(1)左坝段▽351.2~▽358.1碾压混凝土浇筑;(2)右坝段▽351.2~▽356.0碾压混凝土浇筑;(3)右岸坝基▽372.0以下固结灌浆;左岸坝基▽397.5以下固结灌浆;(4)泄洪底孔、引水洞进口段▽358.0以下混凝土浇筑完成;(5)左岸▽377.5灌浆平硐钢筋制安;(6)ST7027-16t塔式起重机安装;(7)左右岸爬坡段现浇廊道▽351.2~▽357.5安装;(8)大坝上游▽344.0以下聚脲防渗涂料施工;(10)坝面模板安装及校核。
2.2引水隧洞工作面引水洞进口段石方洞挖0+000~0+140m;出口洞脸开挖支护。
3、机构运行情况项目部结合本工程实际情况,不断调整,目前我部进场人员能够满足现场实际需要,组织机构呈良性循环。
截止目前项目部管理人员到场61人,施工人员到场107人,共到位168人。
4、机械设备到位情况截止目前我部共投入机械设备51台(套),其数量和性能均能满足生产要求。

工程形象进度图施工总体计划横道图工程项目 2013年 2014年 2015年月份 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 分部分项12.30 11.20 前期准备工作 8.25 5 1.10 12.20 软基处理12.20 10.15 土石开挖及防护 8.25 10.30 12.20 路基填筑路基工程 4.30 12.10 涵洞、通道5.1 10.30 排水工程10.30 5.15 防护、扫尾12.30 6.30 桩及基础9.30 2.1 下部结构2.15 9.30 梁板预制桥梁工程3.15 10.31 梁板安装11.30 4.15 桥面系10.1 12.15 扫尾路基工程总体计划横道图2013年 2014年 2015年项目名称6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5准备工作 5.15 7.10 6.22 5.20 6.22 水泥搅拌桩7.5 11.4 塑料排水板10.24 预应力管桩5.156.20 挖方及高边坡防护8.25 9.20 路基填筑6.25 涵洞、通道排水工程防护、扫尾万坑大桥施工总体计划横道图2013年 2014年 2015年项目名称6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 准备工作3.15 灌注桩基础10.15 现浇段下部构造10.10 现浇段箱梁(左)2.15 10.20 现浇段箱梁(右)5.20 8.10 下部结构梁板安装3.20 10.10 桥面系扫尾航桥大桥施工总体计划横道图2013年 2014年 2015年项目名称6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 准备工作灌注桩基础10.20 现浇段下部构造2.10 现浇段箱梁(左)3.10 现浇段箱梁(右)8.5 下部结构梁板安装桥面系4.20 扫尾龙义大桥施工总体计划横道图2008年 2009年 2010年项目名称6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 准备工作1.15 灌注桩基础3.20 下部结构9.10 12.10 左线第二联12.25 右线第二联12.5 3.10 左线第一联12.25 3.25 左线第三联3.11 6.10 右线第一联3.26 6.25 右线第三联桥面系扫尾。

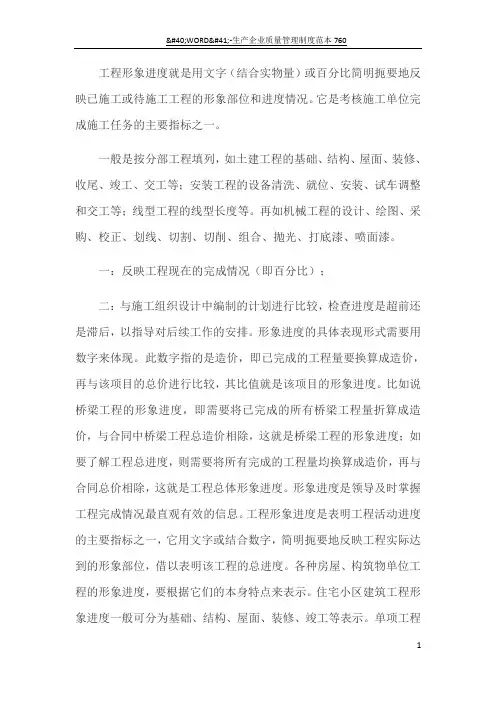

工程形象进度就是用文字(结合实物量)或百分比简明扼要地反映已施工或待施工工程的形象部位和进度情况。
它是考核施工单位完成施工任务的主要指标之一。
一般是按分部工程填列,如土建工程的基础、结构、屋面、装修、收尾、竣工、交工等;安装工程的设备清洗、就位、安装、试车调整和交工等;线型工程的线型长度等。
再如机械工程的设计、绘图、采购、校正、划线、切割、切削、组合、抛光、打底漆、喷面漆。
一:反映工程现在的完成情况(即百分比);二:与施工组织设计中编制的计划进行比较,检查进度是超前还是滞后,以指导对后续工作的安排。
形象进度的具体表现形式需要用数字来体现。
此数字指的是造价,即已完成的工程量要换算成造价,再与该项目的总价进行比较,其比值就是该项目的形象进度。
比如说桥梁工程的形象进度,即需要将已完成的所有桥梁工程量折算成造价,与合同中桥梁工程总造价相除,这就是桥梁工程的形象进度;如要了解工程总进度,则需要将所有完成的工程量均换算成造价,再与合同总价相除,这就是工程总体形象进度。
形象进度是领导及时掌握工程完成情况最直观有效的信息。
工程形象进度是表明工程活动进度的主要指标之一,它用文字或结合数字,简明扼要地反映工程实际达到的形象部位,借以表明该工程的总进度。
各种房屋、构筑物单位工程的形象进度,要根据它们的本身特点来表示。
住宅小区建筑工程形象进度一般可分为基础、结构、屋面、装修、竣工等表示。
单项工程形象进度,是以单位工程形象进度为基础的。
根据一个单项工程内各单位工程的形象进度,就可以说明整个单项工程的形象进度。
同样道理,根据单项工程的形象进度,就可说明整个建设项目的形象进度。
对于地区或部门来讲,除了重点掌握某些主要项目的形象进度外,还需要观察地区或部门工程形象进度的综合情况。
为此,就要计算项目分别处于各个不同施工阶段的个数,如处于准备阶段、土建施工阶段、安装阶段、建成投产或交付使用阶段的个数,从而形成地区或部门形象进度的综合概念。
浇灌混凝土 浇水养护不少于7d转入上一层结构施工混凝土浇灌令基槽放线钢筋隐蔽验收梁板钢筋绑扎土方开挖地基处理垫层施工防水施工 底板钢筋模板砼施工墙钢筋模板施工基础顶梁板模板施工地基检测防水施工验收施工顺序、总进度安排及总形象进度示意图1、施工组织顺序1.1 土建施工区划分及施工组织顺序施工区域的划分及施工组织根据本工程的特点,1#、2#住宅楼及地下车库为一个施工区域,12-14#省级住宅楼及16#综合楼为一个施工区域。
根据施工区域的划分安排施工任务和工程进度。
各个区域按单位工程模式由相对独立的施工队伍进行同步施工。
并在各自的施工区域内组织流水施工。
1.2.基础及地下室工程施工顺序土方开挖→清槽→地基处理→基础垫层→防水及保护层施工→底板及梁板柱施工。
1.3 主体工程顺序采用先施工竖向构件,再施工水平结构。
施工顺序见示意图。
主体阶段施工顺序流程图测量放线墙柱钢筋连接墙柱钢筋下料制作 浇混凝土浇水养护不少于7d转入上一层结构施工 拆除梁板、墙模板混凝土浇灌令上一层结构测量放线 转入上一层结构施工转入上一层钢筋制作 墙柱钢筋绑扎 墙柱内安装预留预埋墙柱模板安装 墙柱钢筋安装隐蔽验收墙柱模板验收搭设梁板满堂架 安装预留预埋梁板钢筋下料制作 铺平台模板梁板钢筋绑扎1.4 装饰阶段施工顺序图装饰阶段施工顺序流程图砖墙隐蔽验收物料提升机安装楼层抄平放线砖墙砌筑构造柱圈梁支模浇砼楼层清理、施工准备竣工验收室内涂料底层室内门窗扇油漆五金室内涂料面层清理修补室内抹灰楼地面门窗框安装外墙保温施工外墙面砖及涂料施工2、总进度安排根据本工程设计文件,依照建设单位对工期的要求,结合我公司的实际施工能力,公司初步制定了该项目工程总的施工进度计划,即暂定2010年1月1日开工,2011年3月26日竣工,总工期为15个月。
(后附施工进度网络图),为确保工程如期竣工,设施工进度计划控制点如下:注:施工网络进度计划图附后。
3、总形象进度示意图。
