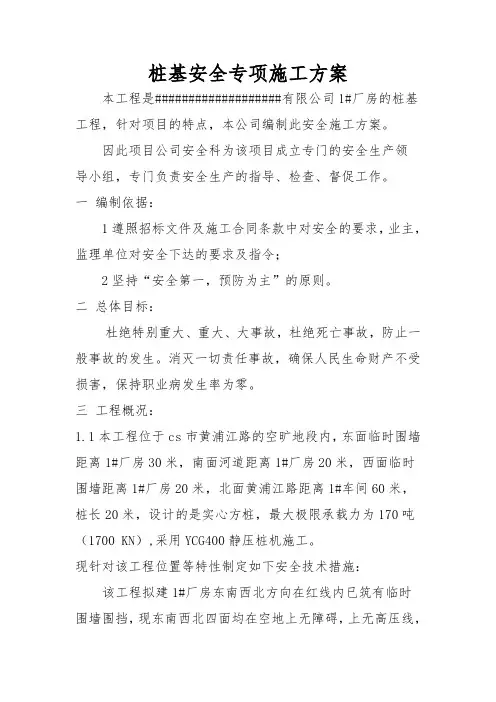

桩基基础专项施工方案
- 格式:docx
- 大小:37.09 KB
- 文档页数:2
一、工程概况
本项目位于XX市XX区,总建筑面积为XX万平方米,主体结构为钢筋混凝土框架-剪力墙结构。根据地质勘察报告,场地内地基土主要为粉土、砂土,地基承载力较低,为保障建筑物安全,需采用桩基基础。
二、施工方案
1. 桩基类型
本项目采用预制钢筋混凝土桩基础,桩型为PHC500-100。
2. 桩基布置
桩基布置采用等边三角形布置,桩距为2.5米,桩径为0.5米。
3. 桩基施工工艺
(1)桩基预制:采用工厂化预制,确保桩身质量。
(2)桩基运输:采用平板车运输,确保桩基在运输过程中的安全。
(3)桩基打桩:采用静压桩机进行打桩,确保桩基垂直度和桩顶标高。
(4)桩基接桩:采用焊接接桩,确保接桩质量。
(5)桩基检测:采用低应变反射波法检测桩基完整性。
4. 施工步骤
(1)场地平整:将场地内杂物清理干净,进行平整。
(2)桩基预制:按照设计要求,进行预制桩的生产。
(3)桩基运输:将预制桩运输至施工现场。
(4)桩基打桩:按照设计要求,进行桩基打桩施工。
(5)桩基接桩:按照设计要求,进行桩基接桩施工。
(6)桩基检测:对桩基进行完整性检测。
(7)桩基验收:对桩基进行验收,确保桩基质量符合设计要求。
三、质量控制措施 1. 桩基预制:严格控制原材料质量,确保桩身质量。
2. 桩基运输:确保桩基在运输过程中的安全,避免损坏。
3. 桩基打桩:严格控制桩基垂直度和桩顶标高,确保桩基质量。
4. 桩基接桩:确保焊接质量,避免出现漏焊、虚焊等现象。
5. 桩基检测:严格按照检测规范进行检测,确保桩基完整性。
四、安全措施
1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 机械设备操作人员必须持证上岗,确保操作规范。
4. 加强施工现场安全管理,确保施工安全。
五、进度安排
1. 施工准备:10天
2. 桩基预制:30天
3. 桩基运输:5天
4. 桩基打桩:50天
5. 桩基接桩:10天
6. 桩基检测:5天
7. 桩基验收:5天
总计:125天
本方案为桩基基础专项施工方案,具体实施过程中,可根据实际情况进行调整。在施工过程中,严格遵循国家相关法律法规和规范要求,确保工程质量、安全和进度。
