光伏电站开发及建设流程
第一阶段:项目前期考察
1. 项目可用地性质及其规模
项目所在地的地面电站光伏配额及相关政策
周边环境条件:交通、道路、水电
电网结构及其年负荷量
消耗负荷能力
接入系统的电压等级
接入间隔核实
送出线路长度和廊道条件
当地电网公司的相关政策
第二阶段:项目建设前期资料及其批复文件
可研阶段
委托当地有资质的单位进行可行性研究分析
委托当地有资质的单位进行可行性研究分析评审
获得项目建设地县级/区级相关部门的批复
获得县发改委的备案
获得省/自治区国土局建设用地预审的初审意见
获得省电力公司项目初审意见及电网接入意见
获得环保局项目建设初审意见 获得城建局项目选址报告
(各地因要求不同,所需提交批复文件不同)
项目施工图设计
现场测绘、地勘、勘界、提资设计要求
接入系统报告编制并上会评审
出施工总图蓝图
各专业进行图纸绘制(结构、土建、电气等)
出各产品技术规范书(作为设备采购依据)
与各厂家签订技术协议
现场技术交底、图纸会审
送出线路初设可研评审上会,出电网意见
现场实施建设
设备采购
发电场区建设工作
(基础浇筑、支架安装、组件安装;汇流箱安装、逆变器箱变基础建设;箱变、逆变器、直流柜、通讯柜设备安装调试试验;电气连接及电缆敷设;全场接地制作焊接;发电场区道路建设)
生活区建设工作
(SVG小室、高压室、中控室、综合用房、水泵房及设备安装;生活区道路围栏、设备间电缆沟开挖砌筑接地等)
所有设备安装、调试、试验、保护调试、电气连接、监控安装、消防设备安装、安全监控摄像等 外围线路建设、对侧站设备安装及对侧站对点对调、省调地调的调度调试等
所有设备的电缆敷设连接并试验
竣工前验收
省市电力建设工程质量监督站验收
省市电力建设调试所安评、技术监督验收
消防大队验收
电网公司验收
电站调试方案审核
升压站反送电流程
向电力公司提交反送电申请
给交易中心上报接网技术条件
与省调与地调分别签署《并网调度协议》
光伏电站操作流程

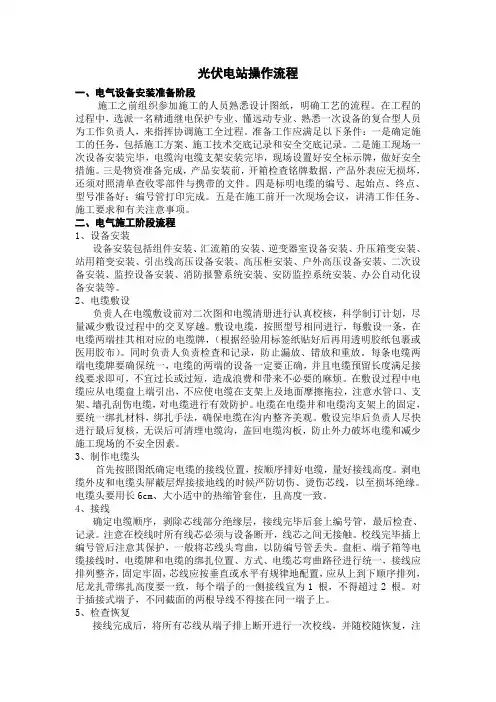

一、电气设备安装准备阶段
施工之前组织参加施工的人员熟悉设计图纸,明确工艺的流程。在工程的过程中,选派一名精通继电保护专业、懂远动专业、熟悉一次设备的复合型人员为工作负责人,来指挥协调施工全过程。准备工作应满足以下条件:一是确定施工的任务,包括施工方案、施工技术交底记录和安全交底记录。二是施工现场一次设备安装完毕,电缆沟电缆支架安装完毕,现场设置好安全标示牌,做好安全措施。三是物资准备完成,产品安装前,开箱检查铭牌数据,产品外表应无损坏,还须对照清单查收零部件与携带的文件。四是标明电缆的编号、起始点、终点、型号准备好;编号管打印完成。五是在施工前开一次现场会议,讲清工作任务、施工要求和有关注意事项。
二、电气施工阶段流程
1、设备安装
设备安装包括组件安装、汇流箱的安装、逆变器室设备安装、升压箱变安装、站用箱变安装、引出线高压设备安装、高压柜安装、户外高压设备安装、二次设备安装、监控设备安装、消防报警系统安装、安防监控系统安装、办公自动化设备安装等。
2、电缆敷设
负责人在电缆敷设前对二次图和电缆清册进行认真校核,科学制订计划,尽量减少敷设过程中的交叉穿越。敷设电缆,按照型号相同进行,每敷设一条,在电缆两端挂其相对应的电缆牌,(根据经验用标签纸贴好后再用透明胶纸包裹或医用胶布)。同时负责人负责检查和记录,防止漏放、错放和重放。每条电缆两端电缆牌要确保统一,电缆的两端的设备一定要正确,并且电缆预留长度满足接线要求即可,不宜过长或过短,造成浪费和带来不必要的麻烦。在敷设过程中电缆应从电缆盘上端引出,不应使电缆在支架上及地面摩擦拖拉,注意水管口、支架、墙孔刮伤电缆,对电缆进行有效防护。电缆在电缆井和电缆沟支架上的固定,要统一绑扎材料,绑扎手法,确保电缆在沟内整齐美观。敷设完毕后负责人尽快进行最后复核,无误后可清理电缆沟,盖回电缆沟板,防止外力破坏电缆和减少施工现场的不安全因素。
集中式光伏电站的开发、建设、并网全流程
2022年,我国全年光伏产品制造和新增装机量再创历史新高,2023年预计将实现并网太阳能发电490GW,超越水电,成为可再生能源领域第一电源,2023年中国光伏装机有望达到120-150GW。而集中式电站将贡献新增装机量最主要的增量部分,使得集中式光伏电站开发竞争日趋激烈,在此我们就集中式发电全流程进行简要描述(根据各地政策的不同,个别要求也略有差异),方便您查阅使用。
(一) 、前期踏勘阶段
1、 踏勘前
与土地所在村县沟通、电脑宏观选址、准备勘查设备。
➢ 与土地所在村县沟通,了解场址地点、大概面积、土地类型和产权、
地貌特征、附近变电站等情况;
➢ 通过大概面积,估算可以布置的光伏组建规模,通过土地类型和产权归属,估计征地难度和费用;
➢ 通过地貌特征,平底、山地或水面,估计施工难度,通过附近变电站,估计接入系统距离和费用;
➢ 还需要深入了解当地光伏补贴政策、允许建设的容量、是否有在建项目、已建成项目的收益等情况。
2、 踏勘时
观察场址地形地貌、考察现场地质条件、确定场区坐标。踏勘条件允许时,可利用无人机航拍,有效提高踏勘及评估质量和效率。针对不同的地形地貌,踏勘时需注意以下情况:
(1)普遍问题
➢ 目测地面的土层厚度,裸露部分能否看到岩层,土层太薄将影响到未来土建施工难度。
➢ 观察林地覆盖情况,尽量避开牲口棚,坟地及农村村舍,减少征地费用。
(2)平地
由于光伏场地面积较大,从一个边界点无法看到场地全貌。建议尽量将场址勘查全面,选址时避开冲击沟,防空洞及其他军事设施。
(3)山地
➢ 观察山地走势。光伏组件应布置在东西走向、朝向南侧的山坡上,且周边不能有遮挡。
➢ 山体坡度小于25°,否则后期施工难度、维护成本将大幅提高。
(4)水面及滩涂
➢ 了解场址的最深水位,一遍选择适合的光伏基础形式。一般水深小于4米时,采用预制管桩基础;大于4米时,采用漂浮形式。
分布式光伏电站建设流程!
十三五”开启新一轮能源革命,分布式光伏坐在了大风口,充分调动了各方参与热情。在一座面朝大海,春暖花开的屋顶上,建设一座家庭光伏电站,边晒太阳边赚钱成为很多人的梦想。
马云说:“梦想是要有的,万一实现了呢?坦率的说,建一个分布式光伏电站不像万达集团王健林赚一个亿那样遥不可及,很多企业、自然人只要想去做,就会轻松的实现这个“小目标”。
注:下文中的光伏电站,如无特别提及是集中式,所指的均为分布式光伏电站。
不过,在打开一扇窗户,让太阳把梦想照进现实之前,您还得做足了有光伏电站的各项功课,方可知己知彼,百战而无一殆。
对此,澳阳就把搭建光伏电站的前期准备工作以分篇的形式予以梳理、概括、总结和点评,方便您对建设光伏电站有个充分的认识。
搭建一座光伏电站不是到商场里买衣服看上了刷一下卡就OK了,它涉及到国家、地方的补贴政策、选址、项目调研、屋顶结构、资质审批、项目并网、项目备案、发电量测算、投资收益估算和系统安装、维护等多个层面,技术性和专业性十足,需要逐一了解。
现在,就从政策篇开始、带您去实现家家都成“发电机”,人人都是“电力人”的目标。
政策篇
项目未动,政策先行。了解国家和地方政策动向是做光伏电站的头等大事,现实点儿说,不靠国家补贴,仅靠企业或个人的自身财力来做光伏电站确实有一定难度。因此,在做光伏电站之前,您必须了解当前的国家的财政补贴,还有地方的支持政策,把这块纳入成本核算,您才能敲明白算盘。
按照相关规定,分布式光伏每发一度电国家就会补贴0.42元(税前),由国家电网按月代结,补贴期限为20年。
此外,为了支持光伏产业的发展,除了国家补贴外,一些省、市、县也出台了相关的补贴政策。补贴的模式各地也有差异,有实行上网电价不忒的,有实行一次性初装补贴的。所以,投资者要视各地的政策情况进行独立核算。
审批流程篇
装光伏电站还需要到相关部门办理安装和备案手续,也就俗称的“跑路条”,有了相关部门的批准,您才能“撸起袖子,加油干”!
