12危险作业审批制度
- 格式:doc
- 大小:31.00 KB
- 文档页数:3
一、总则第一条为加强危险作业安全管理,预防和减少事故发生,保障员工的生命安全和身体健康,维护公司合法权益,根据国家有关法律法规,结合我公司实际情况,制定本制度。
第二条本制度适用于公司所有涉及危险作业的项目、工序和作业活动。
第三条公司应建立健全危险作业安全管理制度,明确危险作业的安全管理职责,确保危险作业安全风险得到有效控制。
二、危险作业定义第四条本制度所称危险作业,是指可能对员工生命安全和身体健康造成危害的作业活动,包括但不限于以下情形:1. 高处作业;2. 压力容器作业;3. 电气作业;4. 爆破作业;5. 化学品、易燃易爆物品作业;6. 有限空间作业;7. 其他可能对员工生命安全和身体健康造成危害的作业。
三、危险作业安全审批程序第五条申报与审批1. 危险作业前,作业单位应向安全管理部门申报,填写《危险作业安全审批表》,并附相关资料。
2. 安全管理部门对申报的危险作业进行安全风险评估,提出初步意见。
3. 安全管理部门将评估意见报公司安全生产委员会审批。
4. 安全生产委员会根据评估意见和实际情况,决定是否批准危险作业。
第六条安全措施1. 作业单位应根据危险作业的性质和特点,制定详细的安全措施,包括但不限于以下内容:(1)作业前的安全教育培训;(2)作业现场的安全防护措施;(3)作业过程中的人员配备和操作规程;(4)应急处理预案;(5)安全设施和器材的配置。
2. 作业单位应将安全措施告知所有参与作业的员工,并确保其理解和执行。
第七条作业许可1. 安全生产委员会批准危险作业后,作业单位应办理作业许可证。
2. 作业许可证应明确作业时间、地点、范围、人员、安全措施等内容。
3. 作业许可证的有效期为批准之日起至作业完成之日止。
第八条作业监督与检查1. 安全管理部门应定期对危险作业进行监督检查,确保作业安全措施落实到位。
2. 作业单位应配合安全管理部门的监督检查,及时整改发现的安全隐患。
四、事故报告与处理第九条事故报告1. 发生危险作业事故时,作业单位应立即启动应急预案,组织救援,并向上级部门报告。
危险作业审批制度危险作业审批制度是一个组织或公司为了保证员工安全的一项重要举措。
危险作业是指可能会对人身安全和财产造成威胁的工作,例如高空作业、电气作业、危险品操作等。
为了最大程度减少事故发生的概率,制定科学合理的危险作业审批制度显得尤为重要,以下将就危险作业审批制度进行相关探讨。
首先,危险作业审批制度的目的在于识别和评估潜在风险,并采取相应的措施来减少和管理这些风险。
这个审批制度首先要确定哪些工作属于危险作业范畴,然后制定相应的审批程序。
这个程序将要包括对作业风险的评估、许可证的申请、审查和批准,以及监督和控制措施的实施等。
这一系列的步骤将能够确保危险作业在进行之前得到了严谨的考虑和准备。
其次,危险作业审批制度要确保工作环境的安全以及员工个人防护措施的有效执行。
这就要求在审批过程中要充分考虑到作业环境所涉及的各种因素,如地点、时间、天气等,以及员工的技能和经验等。
同时,还要确保员工配备了适当的个人防护装备,并对其进行培训和指导。
审批制度要求对危险作业进行细致的分析和评估,并要求制定相应的预防措施和应急措施,以应对可能的风险和事故。
第三,危险作业审批制度要建立一个健全的管理体系,包括责任人和相关人员的职责和义务,以及对违规行为的处罚机制等。
审批制度要求明确划定各个环节的责任和义务,确保有人对风险评估、许可申请、作业实施等各个环节进行监督和指导。
同时,该制度还要为违规行为设定相应的处罚措施,以保证制度的实施和执行。
最后,危险作业审批制度要定期进行评估和改进,以适应不断变化的工作环境和法规要求。
随着科技和工程的进步,危险作业的形式也在不断发展和变化,因此审批制度要求定期进行评估和改进,以确保其与时俱进。
同时,还要紧密关注最新的法规要求,将其纳入到审批制度中,以保证制度的合法性和有效性。
总之,危险作业审批制度对于保障员工的安全至关重要。
一个科学合理的审批制度能够有效降低危险作业带来的风险,减少事故的发生。
危险作业审批制度1. 引言危险作业是指在工作过程中存在潜在风险的作业活动,如高空作业、有限空间作业、机械设备维护等。
为了保障员工的安全和健康,公司特制定了危险作业审批制度,明确了危险作业的申请、审批和执行流程,确保危险作业能够按照标准化、规范化和安全化的要求进行。
2. 申请流程危险作业的申请流程分为以下几个步骤:2.1 提交申请申请人应填写《危险作业申请表》,包括作业内容、作业时间、作业地点、作业人员名单、作业风险评估、安全措施等必要信息,并将申请表提交给所在部门的主管。
2.2 主管审批所在部门的主管应对申请进行审查,并结合现场实际情况,评估危险作业的风险等级及应采取的安全措施。
主管可以根据需要要求申请人补充提供相关资料或进行改动,并在审批表上签字确认。
2.3 安全专家评审申请表经主管审批后,应将申请表交给安全专家进行评审。
安全专家应对危险作业的风险评估和安全措施的可行性进行评审,并提出相关改进建议。
安全专家评审完毕后,在审批表上签字确认。
2.4 相关部门协调危险作业可能涉及多个部门的配合和协作,如安保部门、维护部门等。
在申请表审核的过程中,如有需要,相关部门应当协调并提出意见,并在审批表上签字确认。
2.5 审批结果通知审批流程完成后,审批结果将由所在部门的主管通知申请人。
如审批通过,申请人应按照申请表上的安全措施进行作业。
如未通过,申请人需要按照主管或安全专家提出的改进建议进行修改后重新申请。
3. 执行流程危险作业的执行流程如下:3.1 作业前准备作业前,申请人应根据审批结果准备相应的工具设备、安全装备和作业计划等。
作业前,所有参与作业的人员应召集进行作业安全培训,明确作业目标、风险控制措施以及应急预案。
3.2 作业执行作业执行时,申请人应按照安全措施和作业计划进行操作,并确保操作过程中的风险得到有效控制。
作业过程中如遇到突发状况或风险较大的情况,应立即停止作业并汇报相关人员进行处理。
3.3 作业完成后作业完成后,申请人应进行整理、清理作业现场,并记录作业情况和发现的问题,及时上报相关负责人。
危险作业审批制度
(一)危险作业的范围
凡对操作者本人及周围其它人和设备、设施的安全,有造成重大危险的作业,称为危险作业,其范围为:
1、禁火区内或对忌火器具、物品进行明火或易燃作业;
2、火炸药销毁作业;
3、爆破和有爆炸危险的作业;
4、符合危险作业定义的其它作业。
(二)危险作业审批
1、进行危险作业,应由作业单位提出书面申请,经安全、公安、设备等部门现场检查,提出意见,报主管领导批准后,方可进行。
2、禁火区内或对忌火器具、物品进行明火或易燃作业,由公安部门批准。
3、火炸药销毁,由公安部门会同有关部门共同审核,报上级主管部门批准。
4、爆破和有爆炸危险的作业,由公安部门会同有关部门共同审批,报上级主管部门批准。
5、凡临时从事高温、高压、有毒等危险的作业,均应报有关部门审批。
(三)从事危险作业人员条件
1、年满18周岁。
2、身体健康,没有妨碍从事本工种作业的疾病和生理缺陷。
3、工作认真负责,具有本工种作业所需的安全专业技术知识及实践经验,并持有本工种作业有效期内的专业操作证。
4、作业前、作业中不准喝酒,否则不准上岗。
(四)危险作业安全要求
1、作业时要穿戴好防护用品,设备、辅件、用具要完好可靠,符合安全要求。
2、要严格遵守各类危险作业的专业安全规程及各项管理制度。
3、作业区域内要整洁,道路要通畅,要有明显标志和告示。
4、作业完成后,要按规定做好现场整理和清点工作,确认安全后方可离去。
危险作业审批和许可管理制度第一章总则第一条危险作业是指对作业人员本身及周围人员及设备具有较大危险性,可能引起重大事故的生产作业行为。
第二条为加强公司危险作业安全管理工作,明确危险作业的范围,规范危险作业前的检查、审批和许可,保障施工人员及设备的安全,防止减少事故发生,特制定本制度。
第三条本制度适用于公司管理范围内的所有危险作业,包括停气动火作业、施工现场使用明火作业、有限空间作业、高处作业、临电作业、起重吊装作业、深基坑作业(深度超过4米)。
第四条公司停气动火作业审批严格按照《停气动火作业管理制度》进行审批,不再另行执行本审批许可制度。
第五条有限空间作业是指有限空间是指封闭或部分封闭,进出口较为狭窄有限,未被设计为固定工作场所,自然通风不良,易造成有毒有害、易燃易爆物质积聚或氧含量不足的空间,我公司施工中钢质阀门井属于有限空间。
第六条高处作业是指坠落高度基准面2m以上(含2m)有可能坠落的作业行为,均称为高处作业。
第七条施工现场使用明火作业是指在施工现场使用电焊、气割、打磨、切割、煨烤等产生明火作业的行为,均属于使用明火作业。
第二章职责第八条作业人员必须严格执行、落实相关安全防护和监护措施,严格遵守公司安全生产操作规程,不违章作业,正确佩戴及使用劳动防护用品,服从现场管理人员统一指挥。
第九条由作业现场班组长签发与作业内容相对应的《危险作业安全审批表》,制定安全技术防护措施,做好安全技术交底工作,并负责组织落实。
第十条审批签字人员对危险作业的安全防护措施、安全监护措施和应急处置措施进行审查,监督并督促各项措施落实情况,督促相关岗位人员履行岗位安全职责。
第十一条安全监护人员应明确作业现场安全防护措施和应急救援措施,时刻监护现场作业情况,做好应急救援准备,不得擅离职守。
第十二条公司安环部、各项目部负责对各班组危险作业审批情况、安全防护、监护及应急措施的监督管理工作,督促班组落实安全防护措施。
第十三条公司安环部应对危险作业现场进行监督检查和抽查,对未按要求落实安全防护、监护措施,及违规操作、违章作业行为进行处罚和监督整改。

最新危险作业分级审批制度篇一:12危险作业审批制度危险作业审批制度一、总则1、为了加强对危险作业、危险性较大的工程的安全管理,预防事故,保障职工的生命安全,制订本制度。
2、危险作业的范围包括动火作业、高处作业、吊装作业和受限空间作业。
3、凡属所有在施项目的自有班组、专业分包及劳务分包企业必须遵守本制度。
二、危险作业审批1、动火作业1.1动火作业分级1.1.1凡属下列情况之一的动火,均为一级动火。
(1)禁火区域内。
(2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。
(3)各种受压设备。
(4)危险性较大的登高焊、割作业。
(5)比较密封的室内、容器内、地下室等场所。
(6)现场堆有大量可燃和易燃物质的场所。
1.1.2凡属下列情况之一的动火,均为二级动火。
(1)在具有一定危险因素的非禁火区域内进行临时焊、割等动火作业。
(2)小型油箱等容器用动火作业。
(3)在外墙、电梯井、空洞等部位,垂直穿到底及登高焊、割等动火作业。
(4)其他非固定动火区域的动火作业1.1.3在固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。
1.2动火作业审批要求(1)除三级动火作业外,动火作业实行作业许可,《动火作业审批表》由项目安全部负责管理。
(2)一级动火作业由项目责任工程师编制《防火安全技术方案》,经主任工程师审核,项目经理批准后,由动火作业单位负责人确认安全措施后填写《动火作业审批表》,经责任工程师和安全管理员审批同意后方可动火作业。
(3)二级动火作业由项目责任工程师组织拟定防火安全技术措施,经主任工程师同意后,由动火作业单位负责人确认安全措施后填写《动火作业审批表》,经责任工程师和安全管理员审批同意后方可动火作业。
(4)《动火作业审批表》下联交作业负责人,以备检查;上联交安全管理员,存档备份。
(5)一级动火《动火作业审批表》有效期12个小时,二级动火《动火作业审批表》有效期72小时,过期后应重新申请。
危险作业审批制度

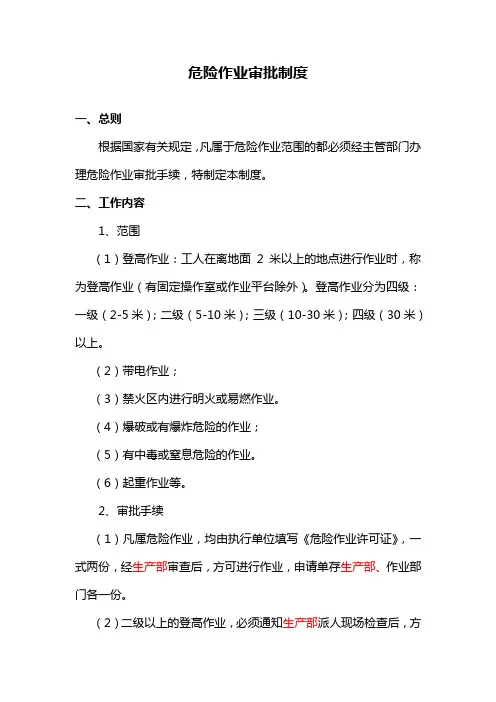

一、总则
根据国家有关规定,凡属于危险作业范围的都必须经主管部门办理危险作业审批手续,特制定本制度。
二、工作内容
1、范围
(1)登高作业:工人在离地面2米以上的地点进行作业时,称为登高作业(有固定操作室或作业平台除外)。
登高作业分为四级:一级(2-5米);二级(5-10米);三级(10-30米);四级(30米)以上。
(2)带电作业;
(3)禁火区内进行明火或易燃作业。
(4)爆破或有爆炸危险的作业;
(5)有中毒或窒息危险的作业。
(6)起重作业等。
2、审批手续
(1)凡属危险作业,均由执行单位填写《危险作业许可证》,一式两份,经生产部审查后,方可进行作业,申请单存生产部、作业部门各一份。
(2)二级以上的登高作业,必须通知生产部派人现场检查后,方可施工。
(3)进入有限空间作业,必须进行气体抽样检验,配备必要的防护用品,在现场指挥与严密监护下方可作业。
(4)如因工作需要,将一般作业改为危险作业的,也应按规定审查后再施工。
如情况紧急不能及时履行审批手续,现场应有专人负责,采取可靠的安全措施,并立即通知生产部。
(5)禁火区临时动火要办理《动火作业许可证》,方可动火。
3、处罚
违反上述规定,擅自冒险作业,将追究部门及个人责任,并按厂有关规定进行经济处罚,造成后果的从重追究责任。
三、相关记录
《动火作业许可证》《进入受限空间作业许可证》
《高处作业许可证》《吊装安全作业证》
《起重作业安全许可证》《破土作业安全许可证》。

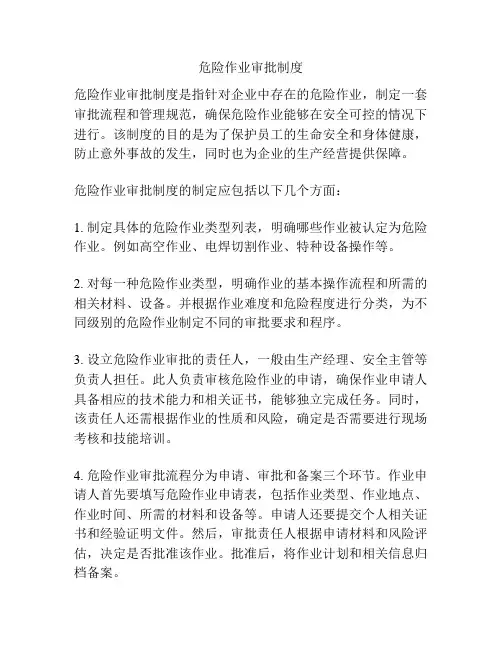

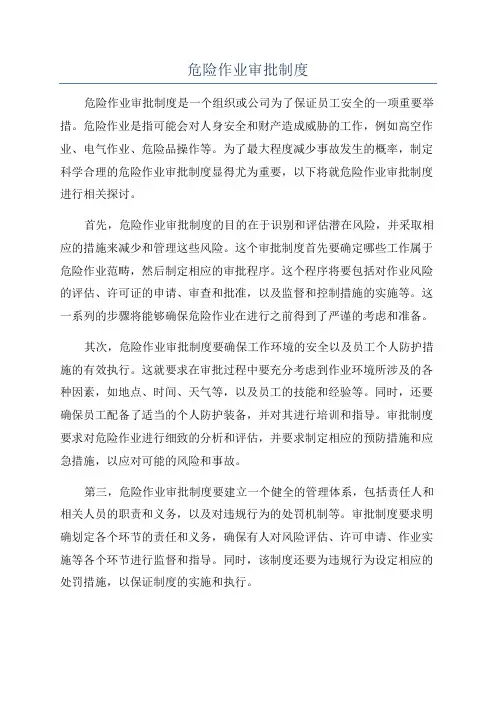

危险作业审批制度危险作业审批制度是指针对企业中存在的危险作业,制定一套审批流程和管理规范,确保危险作业能够在安全可控的情况下进行。
该制度的目的是为了保护员工的生命安全和身体健康,防止意外事故的发生,同时也为企业的生产经营提供保障。
危险作业审批制度的制定应包括以下几个方面:1. 制定具体的危险作业类型列表,明确哪些作业被认定为危险作业。
例如高空作业、电焊切割作业、特种设备操作等。
2. 对每一种危险作业类型,明确作业的基本操作流程和所需的相关材料、设备。
并根据作业难度和危险程度进行分类,为不同级别的危险作业制定不同的审批要求和程序。
3. 设立危险作业审批的责任人,一般由生产经理、安全主管等负责人担任。
此人负责审核危险作业的申请,确保作业申请人具备相应的技术能力和相关证书,能够独立完成任务。
同时,该责任人还需根据作业的性质和风险,确定是否需要进行现场考核和技能培训。
4. 危险作业审批流程分为申请、审批和备案三个环节。
作业申请人首先要填写危险作业申请表,包括作业类型、作业地点、作业时间、所需的材料和设备等。
申请人还要提交个人相关证书和经验证明文件。
然后,审批责任人根据申请材料和风险评估,决定是否批准该作业。
批准后,将作业计划和相关信息归档备案。
5. 针对危险作业,应该建立明确的风险评估和控制措施,确保作业的安全可控。
例如,在高空作业中要求佩戴安全帽、安全带等个人防护装备;在电焊切割作业中要求工人操作使用合格的焊接设备,并将易燃易爆物品移离作业区域。
危险作业审批制度的实施对于企业的安全管理和员工的安全意识培养非常重要。
通过制定这样的制度,能够规范危险作业的申请和审批流程,提高作业人员的安全意识和技术能力,减少危险作业所带来的风险和隐患,确保企业的生产经营安全有序进行。

危险作业审批制度
一、危险作业实行审批制度,部门主管领导或厂长为审批人;
二、危险作业包括:动火作业、登高作业、带电作业、有限空间作业、破土作业等;
三、动火作业:在禁火区进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行可能产生火焰、火花和炽热表面的临时性作业;
四、登高作业:是指相对跌落高度大于等于2m的作业;
五、带电作业:是指在高压电气设备上不停电进行检修、测试的作业;
六、有限空间作业:是指进入设备、管道、地下污水池等有限空间的作业;
七、破土作业:是指在厂区内进行开挖,掘进,钻孔,打桩,爆破等破土的作业活动。
危险作业审批表。

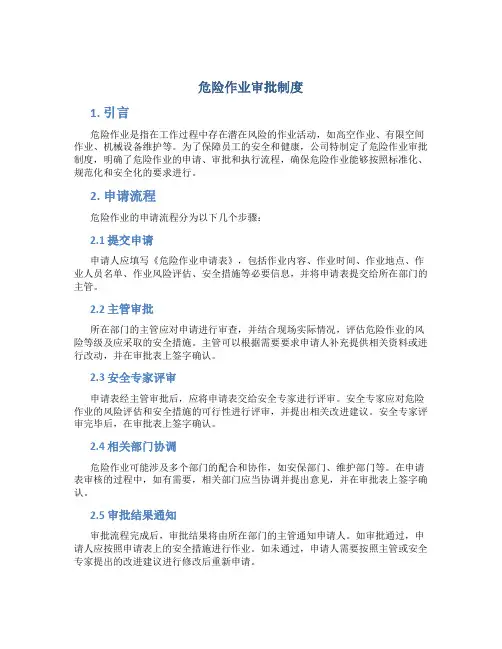

危险作业审批制度一、作业种类定义危险作业是指涉及高风险、可能对人身安全、财产造成损失的作业活动,包括但不限于以下几种:1.高处作业2.动火作业3.有限空间作业4.临时用电作业5.爆破作业6.其他高风险作业二、作业风险评估在实施危险作业前,应当对作业活动进行风险评估,确定作业中可能存在的风险,包括但不限于机械伤害、电气伤害、高处坠落、火灾爆炸等。
根据风险评估结果,制定相应的安全措施。
三、作业审批流程1.危险作业申请:由作业部门提出申请,填写《危险作业审批表》,明确作业内容、时间、地点、人员等信息。
2.风险评估:由安全管理部门对申请进行审核,进行风险评估,确定是否需要进行现场勘查。
3.现场勘查:对于高风险作业,需要进行现场勘查,核实作业环境和安全条件。
4.审批决定:根据风险评估和现场勘查结果,决定是否批准作业。
对于批准的作业,应明确安全措施和要求。
5.作业许可:获得批准后,作业部门需领取《危险作业许可证》,方可进行作业。
四、作业安全措施1.根据风险评估结果,制定相应的安全措施,如佩戴防护用品、设置警戒区域、使用安全设备等。
2.确保作业人员具备相应的安全知识和技能,了解作业中的危险因素和防范措施。
3.对于涉及高风险的作业,应安排专人进行现场监管,确保安全措施的落实。
五、作业监管与检查1.安全管理部门应对危险作业进行监管,确保作业过程中的安全。
2.在作业过程中,应定期进行安全检查,确保各项安全措施得到有效执行。
3.对于发现的违规行为和安全隐患,应当及时纠正和整改,防止事故发生。
六、违规处理与惩罚1.对于未经过审批擅自进行危险作业的部门和个人,应当追究其责任,并给予相应的处罚。
2.对于未按规定落实安全措施或者违反操作规程的行为,应当及时制止并进行处理。
3.对于发生事故的部门和个人,应当依法追究其责任并进行处理。
七、培训与教育要求1.对从事危险作业的人员进行定期的安全培训和教育,提高其安全意识和技能水平。
2.在新员工入职时,应当进行危险作业的安全培训和教育。
危险作业审批制度
一、总则
1、为了加强对危险作业、危险性较大的工程的安全管理,预防事故,保障职工的生命安全,制订本制度。
2、危险作业的范围包括动火作业、高处作业、吊装作业和受限空间作业。
3、凡属所有在施项目的自有班组、专业分包及劳务分包企业必须遵守本制度。
二、危险作业审批
1、动火作业
1.1动火作业分级
1.1.1凡属下列情况之一的动火,均为一级动火。
(1)禁火区域内。
(2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。
(3)各种受压设备。
(4)危险性较大的登高焊、割作业。
(5)比较密封的室内、容器内、地下室等场所。
(6)现场堆有大量可燃和易燃物质的场所。
1.1.2凡属下列情况之一的动火,均为二级动火。
(1)在具有一定危险因素的非禁火区域内进行临时焊、割等动火作业。
(2)小型油箱等容器用动火作业。
(3)在外墙、电梯井、空洞等部位,垂直穿到底及登高焊、割等动火作业。
(4)其他非固定动火区域的动火作业
1.1.3在固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。
1.2动火作业审批要求
(1)除三级动火作业外,动火作业实行作业许可,《动火作业审批表》由项目安全部负责管理。
(2)一级动火作业由项目责任工程师编制《防火安全技术方案》,经主任工程师审核,项目经理批准后,由动火作业单位负责人确认安全措施后填写《动火作业审批表》,经责任工程师和安全管理员审批同意后方可动火作业。
(3)二级动火作业由项目责任工程师组织拟定防火安全技术措施,经主任工程师同意后,由动火作业单位负责人确认安全措施后填写《动火作业审批表》,经责任工程师和安全管理员审批同意后方可动火作业。
(4)《动火作业审批表》下联交作业负责人,以备检查;上联交安全管理员,存档备份。
(5)一级动火《动火作业审批表》有效期12个小时,二级动火《动火作业审批表》有效期72小时,过期后应重新申请。
2、高处作业
2.1高处作业类型
(1)临边作业:施工现场中,工作面边沿无围护设施或围护设施高度低于80cm时的高处作业。
(2)洞口作业:孔、洞口旁边的高处作业,包括施工现场及通道旁深度在2m及2m 以上的桩孔、沟槽与管道孔洞等边沿作业。
(3)攀登作业:借助建筑结构或脚手架上的登高设施或采用梯子或其他登高设施在攀
登条件下进行的高处作业。
(4)悬空作业:在周边临空状态下进进行高处作业。
其特点是在操作者无立足点或无牢靠立足点条件下进行高处作业。
(5)交叉作业:在施工现场的上下不同层次,于空间贯通状态下同时进行的高处作业。
2.2高处作业的分级
(1)作业高度在2~5米时,称为一级高处作业;
(2)作业高度在5米以上至15米时,称为二级高处作业;
(3)作业高度在15米以上至30米时,称为三级高处作业;
(4)作业高度在30米以上时,称为特级高处作业。
特殊高处作业
2.3高处作业审批要求
(1)高处作业实行作业许可,《高处作业审批表》由项目安全部负责管理。
(2)作业单位应提前领取《高处作业审批表》,进行危险识别,严格落实高处作业安全措施,由作业单位负责人向项目部提出申请,经责任工程师和安全管理员审批同意后方可作业。
(3)《高处作业审批表》一式两份,第一联交作业负责人,以备检查;第二联交安全管理员,存档备份。
(4)《高处作业审批表》有效期12个小时,过期后应重新申请。
3、受限空间作业
3.1受限空间作业的分类
(1)密闭设备:如船舱、贮罐、车载槽罐、反应塔(釜)、冷藏箱、压力容器、管道、烟道、锅炉等;
(2)地下受限空间:如地下管道、地下室、地下仓库、地下工程、暗沟、隧道、涵洞、地坑、废井、地窖、污水池(井)、沼气池、化粪池、下水道等;
(3)地上受限空间:如储藏室、酒糟池、发酵池、垃圾站、温室、冷库、粮仓、料仓等。
3.2受限空间作业审批要求
(1)受限空间作业实行作业许可,《受限空间作业审批表》由项目安全部负责管理。
(2)作业单位应提前领取《受限空间作业审批表》,认真填写各项内容,严格落实受限空间作业安全措施,由作业单位负责人向项目部提出申请,经责任工程师和安全管理员审批同意后方可作业。
(3)《受限空间作业审批表》一式两份,第一联交作业负责人,以备检查;第二联交安全管理员,存档备份。
(4)《受限空间作业审批表》有效期12个小时,过期后应重新申请。
4、吊装作业
4.1吊装作业的分级
(1)吊装重物的质量大于80吨时,为一级吊装作业。
(2)吊装重物的质量大于等于40吨至小于等于80吨时,为二级吊装作业。
(3)吊装重物的质量大于5吨、小于等于40吨时,为三级吊装作业。
(4)吊装重物的质量小于5吨、大于等于1吨时为四级吊装作业。
4.2吊装作业审批要求
(1)含三级及以上吊装作业实行作业许可,《吊装作业审批表》由项目安全部负责管理。
(2)作业单位应提前领取《吊装作业审批表》,认真填写各项内容,并核实吊装前安全措施,在相应方框中画“√”,起重机司机、司索人员、指挥人员签字后,由作业单位负
责人向项目部提出申请,经责任工程师和安全管理员审批同意后方可作业。
(3)含三级及以上吊装作业,责任工程师应制定吊装方案,经主任工程师审核,项目经理批准后,并对作业人员进行安全技术交底方可作业。
(4)《吊装作业审批表》一式两份,第一联交指挥人员,以备检查;第二联交安全管理员,存档备份。
(5)单项吊装作业,《吊装作业审批表》有效期12小时;固定区域吊装作业,《吊装作业审批表》有效期72小时;作业人员、起重机、作业内容、作业地点等变化,或超过有效期,应重新申请。
