火电工程验收移交生产后质量监督检查火电工程验收移交生产后质量监督检查是保障火电工程安全可靠运行的重要环节。
本文就该过程进行探讨。
一、验收移交概述火电工程验收移交生产是指在火电工程建设完成后,对其进行各项质量检查合格后,进入生产运行环节的过程。
其中,移交质量检查是保障建成后设备、机器、工艺、环境安全健康运行的重要保障。
验收移交的核心在于质量检查和评估,保证火电工程安全和运转的高效性。
二、验收移交之前的工作1.设备安装、调试与验收验收移交前,必须对设备、机器进行安装,并完成所有调试工作。
安装完成后需进行机器部件是否接好、接线是否正确、设备运转是否正常等检查。
2.压力和密闭试验在设备加油、加水、加气后,对设备进行压力和密闭试验。
压力试验的重点内容是水压和气压的检查,包含对处于信号状态的阀门、级间隔、调节系统等设备的检查。
密闭试验具体是针对密闭设备的,检查其本体密闭性能,确保工作环境符合国家标准和工程方案要求。
3.其他验收工作验收移交前,还需对保护系统、仪表系统、总控系统以及现场电力、电气系统等进行检查,确保系统稳定可靠。
三、验收移交程序1.提交验收资料施工单位必须按照规格化标准管理要求,整理、装订原始数据、工程图纸并提出完整的工程质量问卷表。
2.质量检查验收移交程序中,质量检查是最重要的环节,其中包含工程建设验收与国家标准所要求的各个方面,管理单位可以根据差异性给出有针对性的检查内容。
主要内容包含施工质量、机器部件、保障功能、环境安全等方面。
3.评估验收根据质量检查结果,对工程建设社会效益、经济效益、管理效益进行全面评估。
4.制定验收报告评估报告是验收移交的重要文件,内含工程建设总体情况、验收移交前期管理安排、验收质量检查内容、评估结果、移交后的维护保养等必需信息。
四、移交后生产情况监测验收移交后,需要严格监测火电工程生产运营的安全情况。
采取隔间监管以及巡视监测的各种监管手段,保证火电工厂安全、接续性稳定、长效运转。
火电工程质量监督检查标准1. 引言火电工程是指以燃煤、燃气、燃油、核能等为能源的发电工程。
为了保障火电工程的安全和质量,需要进行严格的质量监督检查。
本文档旨在建立一套完善的火电工程质量监督检查标准,以确保火电工程的质量符合相关规范和要求。
2. 监督检查组织2.1 监督检查组成火电工程质量监督检查由监督检查组组成,包括项目质量监督员、技术专家等。
监督检查组成员应具备相关专业知识和经验,并熟悉相关法律法规、标准规范和验收规程。
2.2 监督检查职责监督检查组负责对火电工程建设过程中的关键节点和关键工序进行监督检查,确保工程的质量符合相关规范和要求。
具体职责包括:•检查施工图设计是否符合规范要求;•检查施工现场是否存在质量安全隐患;•检查工程材料的选用和质量是否合格;•检查施工过程中的施工质量控制措施是否到位;•检查工程施工质量是否符合验收标准;•提出质量改进意见和建议。
3. 监督检查内容3.1 设计文件审核在火电工程建设前,监督检查组应对设计文件进行审核,包括设计文件的完整性、合理性、符合性等方面的检查。
3.2 施工现场检查监督检查组应对火电工程施工现场进行定期检查,包括对施工现场环境、作业人员的安全防护措施、设备和工具的使用情况等方面的检查。
3.3 材料验收检查监督检查组应对火电工程所使用的材料进行验收检查,包括对材料标识、质量证明文件、技术参数等方面的检查,确保材料的质量符合相关标准和规范要求。
3.4 施工质量检查监督检查组应对火电工程施工质量进行检查,包括对工程施工过程中的各项关键工序、关键节点、关键设备的质量控制情况进行检查。
监督检查组应对火电工程施工完成后进行验收检查,对工程的质量进行全面、系统的检查和评估,确定是否符合验收标准。
4. 监督检查流程4.1 计划制定在火电工程施工前,监督检查组应制定监督检查计划,明确检查的时间、地点、内容和检查组成员等。
监督检查组要提前了解火电工程的施工情况,准备相应的工具和检查表格。

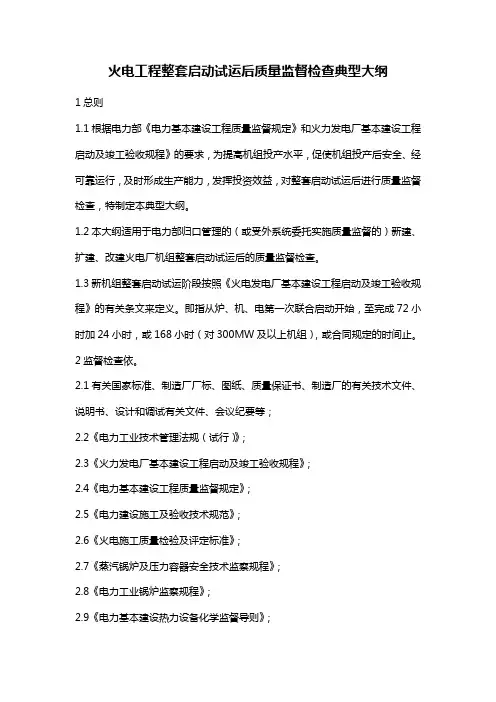

火电工程机组整套启动试运后质量监督检查典型大纲1总贝y1.0.1依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一电力建设工程质量监督工作程序、方法和内容,规范工程建设各责任主体①和有关机构②的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定火电、送变电工程11个阶段性质量监督检查典型大纲。
凡接入公用电网的电力建设工程项目,包括各类投资方式的新建、扩建、改建的火电建设工程,均应按上述相关典型大纲的规定进行质量监督检查。
1.0.2《火电工程机组整套启动试运后质量监督检查典型大纲》(以下简称本“大纲”适用于各电力建设工程质量监督中心站(以下简称中心站)对火电建设工程机组整套启动试运后的工程质量进行监督检查。
1.0.3 机组整套启动试运是机组按《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“启规”和《火电工程调整试运质量检验及评定标准》(以下简称“调试验标”规定的启动试运条件、调试工作内容和质量标准,完成空负荷调试、带负荷调试和满负荷试运等三个阶段全部调试工作的全过程;是对机组相关的建筑、安装工①工程建设各责任主体,是指参与工程建设的,建设、勘察、设计、施工、调试、监理及生产运行等单位。
②有关机构,是指工程施工过程中,参与试验、检测工作的各类试验室。
程的设计、设备和施工质量的动态考核;也是对机组调整试验工作质量的考核。
机组整套启动试运后的质量监督检查,是判定工程质量是否符合设计规定,符合国家和行业的相关标准,能否保证机组安全、可靠、稳定地移交生产的重要环节和手段。
1.0.4 质量监督检查以重点抽查的方法进行。
检查工程建设各责任主体质量行为时,对火电工程各“大纲”中重复性的条款一般只抽查一次。
凡经检查符合规定、在后续工程中又未发生情况变化者,一般不再重复检查;1.0.5 根据工程设计中采用新设备和新技术的具体情况,电力建设质量监督中心站(以下简称中心站)可结合工程的实际特点,补充编制其具体的监督检查细则,也可编制对本工程监督检查的“实施大纲”,保证监督检查的针对性和全面性。

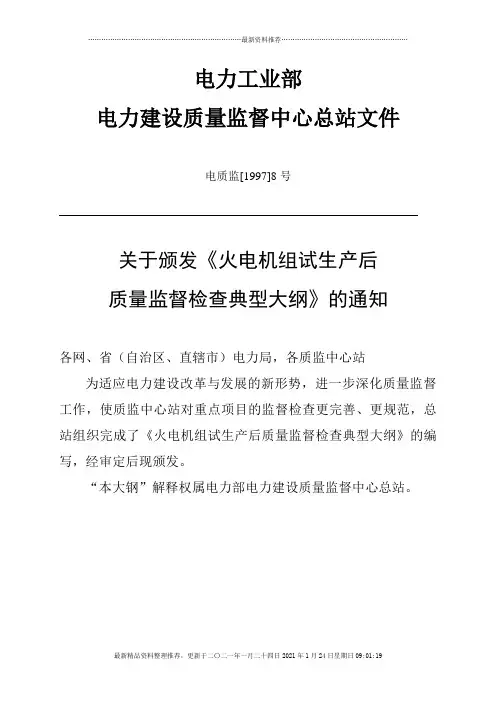

电力工业部电力建设质量监督中心总站文件电质监[1997]8号关于颁发《火电机组试生产后质量监督检查典型大纲》的通知各网、省(自治区、直辖市)电力局,各质监中心站为适应电力建设改革与发展的新形势,进一步深化质量监督工作,使质监中心站对重点项目的监督检查更完善、更规范,总站组织完成了《火电机组试生产后质量监督检查典型大纲》的编写,经审定后现颁发。
“本大钢”解释权属电力部电力建设质量监督中心总站。
附件火电机组试生产后质量监督检查典型大纲1997年9月1日主题词:电建质监大纲通知编写说明为适应电力建设改革与发展的新形势,进一步深化质量监督工作,使质监中心站对重点项目的监督检查更完善、更规范,今年全国电力建设质量监督工作会议决定制定《火电机组试生产后质量监督检查典大纲》。
华北质监中凡站提出初稿后在广泛征求了各质监中民站修改补充意见的基础上形成了“报审稿”,八月八月至十日,质监中心总站召开了“火电机组试生产后质量监督检查典型大纲审查会”。
本典型大纲适用于200MW有以上火电机组,其它规模或国外工程可参照执行。
负责部门:电力工业部电力建设质量监督中心总站审核:熊大芳执笔:吴孟昭李杰参加编审人员:刘文桂詹廷芳李哲尹波黄雅罗张幼玲刘妙才付红马惠民刘恩蔚张振琪高文岐编写组1997.8.28火电机组试生产后质量监督检查典型大纲1、总则1.1 根据电力业部《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“启规”)和《电力建设工程质量监督规定》的要求,由电力建设工程质量监督中心站组织对机组试生产后进行质量监督检查。
为此特制定本典型大纲。
1.2 按“启规”规定,单机容量200MW及以上的机组在移交生产单位后,必须进行半年的试生产。
本大纲适用于“启规”规定的200MW 及上容量机组半年试生产后的质量监督检查。
小于200MW的机组可参照执行。
1.3 试生产阶段仍属基本建设阶段,建设(监理)、生产、调试、施工、设计、制造等单位,应近建设合同和“启规”要求继续履行职丙,全面完成机组在各种工况下的试运、调试任务。

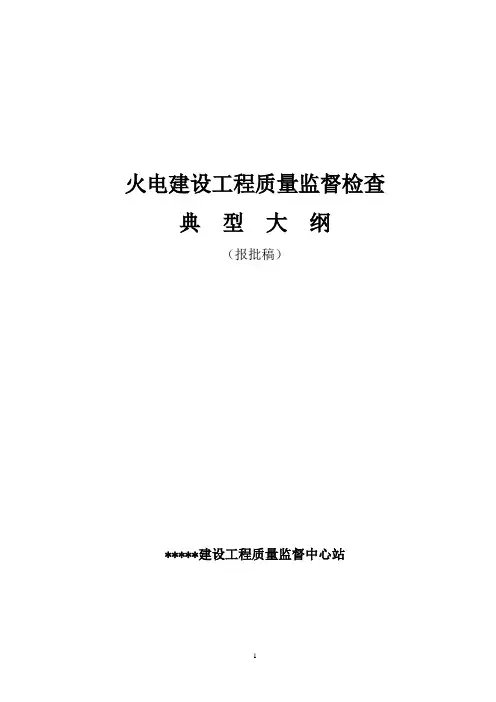

火电建设工程质量监督检查典型大纲(报批稿)*****建设工程质量监督中心站编制说明为进一步贯彻《建设工程质量管理条例》,适应新形势下国家对建设工程质量监督管理转轨的要求,保证电力建设工程质量,受国电公司电力建设工程质量监督总站委托,*****建设工程质量监督中心站组织华北五省(市、区)中心站负责编写《电力建设工程质量监督检查典型大纲》。
其中,《火电工程整套启动试运前质量监督检查典型大纲》和《火电工程整套启动试运后质量监督检查典型大纲》由*****建设工程质量监督中心站执笔;《火电工程首次质量监督检查典型大纲》、《火电工程验收移交生产后质量监督检查典型大纲》和《火电工程锅炉水压前质量监督检查典型大纲》由山西省电力建设工程质量监督中心站执笔;《火电土建工程质量监督检查典型大纲》由内蒙古电力建设工程质量监督中心站执笔;《火电工程汽机扣盖前质量监督检查典型大纲》由河北电力建设工程质量监督中心站执笔;《火电工程分部试运前质量监督检查典型大纲》由天津电力建设工程质量监督中心站执笔。
目前,《火电建设工程质量监督检查典型大纲》已形成报批稿,经总站同意,在华北地区试点运行。
火电工程首次质量监督检查典型大纲*****建设工程质量监督中心站1、总则1.0.1 依据《建设工程质量管理条例》、《专业建设工程质量监督管理暂行规定》、《建设工程质量监督规定》和《电力建设工程质量监督规定》,为统一火电、送变电建设工程的质量监督工作程序、方法和内容,规范工程建设各方主体的质量行为,加强电力建设工程质量管理,保证电力建设工程质量,确保电网安全,保障人民的生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定电力建设工程质量监督检查典型大纲。
1.0.2 本大纲适用于电力建设质量监督中心站(以下简称“中心站”)对火电建设工程正式开工后的首次质量监督检查工作。
“首次检查”是指本期工程的第一次检查,每期工程只进行一次“首次检查”。
中国国电集团公司火电机组电能质量技术监督管理制度国电科学技术研究院目录1.总则2.电能质量监督机构与职责3.电能质量技术监督范围及主要内容4.电能质量技术监督管理5.附则6.附录中国国电集团公司电能质量技术监督管理制度第一章总则第一条为加强中国国电集团公司(以下简称“集团公司”)发电企业电能质量技术监督管理,保证发电企业设备安全、稳定、经济运行,根据国家、行业有关标准,特制定本管理制度。
第二条技术监督工作贯彻“安全第一、预防为主”、超前防范的方针,按照依法监督、分级管理、行业归口的原则,对发电企业电能质量实施全方位的技术监督。
第三条电能质量技术监督是指依据国家、行业有关标准、规程,利用先进的测试和管理手段对电能质量在生产运行电力生产全过程中的性能和指标进行监控与质量管理。
第四条因区域统调发电企业原因引起的电能质量不符合国家标准时,按“谁污染,谁治理”的原则及时处理,并应贯穿于区域统调发电企业生产的全过程。
第五条本制度适用于集团公司直属、全资发电企业,控股发电企业参照执行。
发电企业应根据本制度的规定,制定实施细则,认真贯彻执行。
第二章电能质量监督机构与职责第六条集团公司火电机组电能质量技术监督实行四级管理,第一级为集团公司,第二级为集团公司所属的分公司、子公司、及省公司(以下简称“分支机构”),第三级为国电科学技术研究院(以下简称“国电电科院”),第四级为集团公司所属各发电企业。
第七条集团公司技术监督职责(一)贯彻执行国家和行业、集团公司的电能质量技术监督标准、规程、制度等;(二)组织制定集团公司的电能质量技术监督标准、规程、制度、导则、技术措施;组织对发电企业的电能质量技术监督工作进行监督、检查和评价;(三)指导集团公司所属分支机构、国电电科院及发电企业的电能质量技术监督工作,组织交流技术监督的工作经验和先进技术;(四)负责组织制定集团公司电能质量技术监督工作规划和年度计划;(五)组织对在建和已投产发电企业发生的电能质量重大、特大事故进行分析调查工作,组织制定电能质量反事故措施,组织解决电能质量重大技术问题;(六)按照集团公司的工作规划,根据发电企业的实际情况,组织推广先进、成熟、可靠、实用、有效的电能质量技术监督和故障诊断新技术;(七)负责已投产发电企业电能质量设备运行、检修、技术改造等方面的技术监督管理工作;(八)组织检查发电企业与当地电科院(电研院)签订技术服务协议的执行情况。

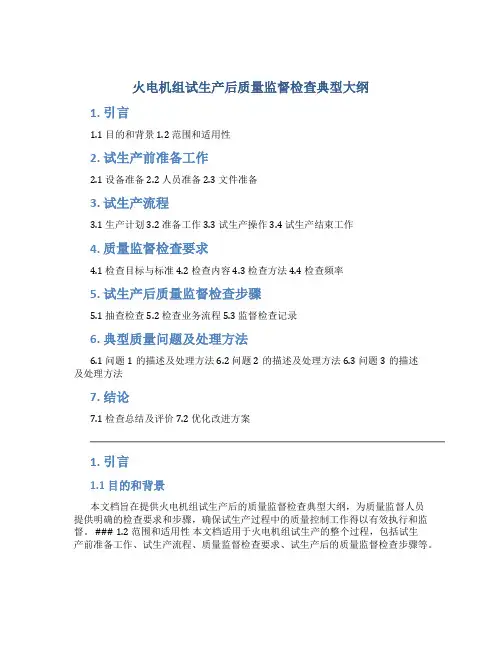

火电机组试生产后质量监督检查典型大纲1. 引言1.1 目的和背景 1.2 范围和适用性2. 试生产前准备工作2.1 设备准备 2.2 人员准备 2.3 文件准备3. 试生产流程3.1 生产计划 3.2 准备工作 3.3 试生产操作 3.4 试生产结束工作4. 质量监督检查要求4.1 检查目标与标准 4.2 检查内容 4.3 检查方法 4.4 检查频率5. 试生产后质量监督检查步骤5.1 抽查检查 5.2 检查业务流程 5.3 监督检查记录6. 典型质量问题及处理方法6.1 问题1的描述及处理方法 6.2 问题2的描述及处理方法 6.3 问题3的描述及处理方法7. 结论7.1 检查总结及评价 7.2 优化改进方案1. 引言1.1 目的和背景本文档旨在提供火电机组试生产后的质量监督检查典型大纲,为质量监督人员提供明确的检查要求和步骤,确保试生产过程中的质量控制工作得以有效执行和监督。
### 1.2 范围和适用性本文档适用于火电机组试生产的整个过程,包括试生产前准备工作、试生产流程、质量监督检查要求、试生产后的质量监督检查步骤等。
2. 试生产前准备工作2.1 设备准备在试生产前需要确保各项设备的正常运行和合理配置,包括火电机组本身的设备以及与试生产相关的辅助设备。
### 2.2 人员准备组织好试生产所需的人员,并确保他们具备相关的技术知识和经验,能够独立完成试生产过程中的各项任务。
### 2.3 文件准备准备好试生产所需的各类文件,包括试生产计划、操作指南、设备参数表、工艺流程表等。
3. 试生产流程3.1 生产计划制定试生产的详细计划,包括试生产的时间安排、生产线的配置、生产任务的分配等。
### 3.2 准备工作进行试生产前的准备工作,包括清洁生产线、检查设备运行状态、确认辅助设备的连接状态等。
### 3.3 试生产操作按照试生产流程执行试生产操作,注意记录各项参数和数据。
### 3.4 试生产结束工作试生产结束后进行必要的清理工作,记录试生产过程中的问题和改进意见,为后续生产提供参考。
机组验收移交生产后质量监督检查记录工程项目工程规模MW 机组号监检机构年月日工程机组试生产后质量监督检查记录1、对工程建设各责任主体质量行为的监督检查序号检查项目检查结果1.1 对建设单位质量行为的监督检查1.1.1 试生产阶段的各项任务及合同约定的试验项目1.1.2 机组移交生产交接书的完整性1.1.3 试生产组作出的试生产总结报告1.1.4 对工程各阶段质量监督检查提出的所有整改项目的落实情况1.2 对勘察设计单位质量行为的监督1.2.1 配合建设、施工、调试各单位完成“启规”规定的各项任务完成情况1.2.2 完成并移交机组竣工图和其他相关资料1.3 对监理单位质量行为的监督1.3.1 对工程进行回顾评价的全面性1.3.2 全部监理资料符合规定要求1.3.3 向建设单位提交“机组建设质量(静态、动态)评估报告”情况1.4 对施工单位质量行为的监督1.4.1 对施工质量进行全面的回顾和自检。
设计范围内的施工项目已全部完成1.4.2 向建设单位提交“工程竣工报告”情况1.5 对调试单位质量行为的监督检查1.5.1 完成机组性能试验和其他约定的试验项目1.5.2 各项性能试验方案、技术措施规范、齐全、可操作性强1.5.3 全面、准确的机组调试总结已正式出版1.6 对生产单位质量行为的监督检查1.6.1 机组试生产期运行参数和经济技术指标统计资料1.6.2 各类运行软件全部正式出版并能满足生产管理的需要1.6.3 机构设置满足生产管理的需要,人员配备合理并经考核上岗1.6.4 设备和工艺系统消缺和完善统计工作,对机组尚存问题处理的具体安排1.6.5 工程档案管理制度健全,各类文档资料的质量符合国家有关标准或规定评价:问题及建议:专业组长签名:年月日2. 技术资料、文件检查序号项目内容检查结果2.1 质量监督注册文件2.2 工程文件和技术资料总目录2.3 机组启动验收组织机构、成员的批准文件,机组建设质量总评表,“机组启动验收交接书”,“机组移交生产交接证书”2.4 竣工图2.5 试生产期间发生的设计变更2.6 设计完善项目清单2.7 设计单位对机组建设质量的评估报告2.8 竣工移交资料目录清单和机组移交范围内的“工程验收结果的情况报告”2.9 试生产工作间完成的工程项目一览表及相应的技术记录、质量检验启示和验收签证2.10 土建、安装未完项目清单2.11 施工质量保修书2.12 单位工程质量验收及评定结果一览表(监理单位)2.13 机组建设质量(静态、动态)评估报告(监理单位)2.14 监理报告、报表和监理日志2.15 调整试运资料清单和调整试运总结(包括三个阶段)2.16 试生产期间进行的调试、性能试验方案、措施和技术总结报告2.17 调试未完项目清单2.18 主要建筑物、构筑物、大型设备基础的沉降观测成果报告2.19 试生产期间主辅设备运行日志,技术记录、缺陷记录、异常运行及故障情况记录,检修方案、措施及技术记录2.20 保护整定值一览表和实际整定值清单2.21 保护、程控、仪表投入情况一览表2.22 自动调节系统投入一览表,数采系统开关量、模拟量的I/O 清单及模拟量测量精度校验统计表2.23 试生产期机组主要技术性能和试验确定的各项技术经济指标2.24 试生产总结2.25 机组停机情况一览表及停机原因分析,机组热工、电气保护动作原因分析2.26 预检查总结报告2.27 资料预检查情况一览表评价:问题及建议:专业组长签名:年月日3. 土建专业重点项目检查序号项目内容检查结果3.1 试生产后主要建筑物,构筑物和主要设备基础沉降观测记录,并检查实物情况3.2 试生产期间暴露的土建工程质量问题和处理情况3.3 未完的土建施工项目的完成情况和质量状况3.4 整套启动试运后由质监中心站提出土建工程质量问题的处理情况评价:问题及建议:专业组长签名:年月日4. 锅炉专业重点项目检查序号项目内容检查结果4.1 主要性能试验项目的完成情况和质量情况4.1.1 锅炉热效率试验4.1.2 锅炉最大和额定出力试验4.1.3 锅炉断油最低出力试验4.1.4 制粉系统出力和磨炉单耗试验4.1.5 除尘器效率试验4.1.6 排烟温度4.1.7 飞灰可燃物4.1.8 空预器漏风系数4.1.9 汽水损失率4.2 保温与炉顶密封的质量变化情况4.3 泄漏情况4.4 试生产期间暴露的锅炉质量问题和处理情况,未完项目的完成情况和质量状态4.5 整套启动试运后质监中心站提出锅炉质量问题的处理情况评价:问题及建议:专业组长签名:年月日5. 汽机专业重点项目检查序号项目内容检查结果5.1 主要性能试验项目的完成情况和质量情况5.1.1 机组热耗试验5.1.2 机组轴系振动测试5.1.3 汽机最大和额定处理试验5.1.4 发电机漏氢量测试5.1.5 汽机真空严密性测试5.1.6 高加投入率5.2 汽机油系统油质变化情况5.3 汽机翻瓦检查情况5.4 泄漏情况5.5 试生产期间暴露的汽机质量问题和处理情况,未完项目的完成情况和质量状态5.6 整套启动试运后质监中心站提出汽机质量问题的处理情况评价:问题及建议:专业组长签名:年月日6. 电气、热控专业重点项目检查序号项目内容检查结果6.1 电气、热控系统的投运情况和投运品质6.1.1 电气、热控保护投入率6.1.2 电气、热控保护正确动作率6.1.3 热控主要仪表投入率6.1.4 热控程控投入率6.1.5 热控连锁投入率6.1.6 热控自动投入率6.1.7 电气自动投入率6.2 试生产期间暴露的电气、热控问题和处理情况,未完项目的完成情况和质量状态6.3 整套启动试运后质监中心站提出电气、热控质量问题的处理情况评价:问题及建议:专业组长签名:年月日7. 化环专业重点项目检查序号项目内容检查结果7.1 汽、水、油品质试验情况7.1.1 给水品质合格率7.1.2 蒸汽品质合格率7.1.3 炉水品质合格率7.1.4 凝结水品质合格率7.1.5 透平油油质7.1.6 变压器油油质7.1.7 抗燃油油质7.2 环境保护“三同时”实施情况7.3 试生产期间暴露的化学、环保部分问题和处理情况,未完项目的完成情况和质量状态7.4 整套启动试运后质监中心站提出化学、环保部分质量问题的处理情况评价:问题及建议:专业组长签名:年月日8. 综合性重点项目检查序号8.1项目内容主要综合性能试验和技术经济指标检查结果8.1.1 机组最大出力8.1.2 最小燃煤出力8.1.3 机组可用小时8.1.4 机组运行小时8.1.5 机组利用小时8.1.6 机组累计发电量8.1.7 强迫停运次数8.1.8 强迫停运率8.1.9 最长连续运行时间8.1.10 等效可用系数8.1.11 供电煤耗8.1.12 厂用电率8.1.13 RB试验8.1.14 污染物排放、粉尘测试8.1.15 噪音、散热测试8.2 机组和公用系统及公共设施的运行状况8.3 其它质量问题及未完项目处理情况评价:问题及建议:专业组长签名:年月日。
火电工程整套启动试运后质量监督检查典型大纲1总则1.1根据电力部《电力基本建设工程质量监督规定》和火力发电厂基本建设工程启动及竣工验收规程》的要求,为提高机组投产水平,促使机组投产后安全、经可靠运行,及时形成生产能力,发挥投资效益,对整套启动试运后进行质量监督检查,特制定本典型大纲。
1.2本大纲适用于电力部归口管理的(或受外系统委托实施质量监督的)新建、扩建、改建火电厂机组整套启动试运后的质量监督检查。
1.3新机组整套启动试运阶段按照《火电发电厂基本建设工程启动及竣工验收规程》的有关条文来定义。
即指从炉、机、电第一次联合启动开始,至完成72小时加24小时,或168小时(对300MW及以上机组),或合同规定的时间止。
2监督检查依。
2.1有关国家标准、制造厂厂标、图纸、质量保证书、制造厂的有关技术文件、说明书、设计和调试有关文件、会议纪要等;2.2《电力工业技术管理法规(试行)》;2.3《火力发电厂基本建设工程启动及竣工验收规程》;2.4《电力基本建设工程质量监督规定》;2.5《电力建设施工及验收技术规范》;2.6《火电施工质量检验及评定标准》;2.7《蒸汽锅炉及压力容器安全技术监察规程》;2.8《电力工业锅炉监察规程》;2.9《电力基本建设热力设备化学监督导则》;2.10《火电工程启动调试工作条例》;2.11国家技术监督局颁发的热控设备及仪表装置的检定规程.3应提供的技术文件、资料3.1各有关单位应按《火力发电厂基本建设工程启动及竣工验收规程》及《电力建设施工及验收技术规范》的规定准备好有关的技术文件、资料,一般包括下列各项:3.1.1据以施工电位的整套设计图纸(最终版)、技术文件、设计变更单、竣工图纸(包括电气、热控二次线、地下管线、电缆埋设和接地装置等竣工图)。
本条应具备的图纸在整套启动试运行完毕后至少应有目录清单,并提供日期,根据情况也可以提供草图;3.1.2整套启动试运行调试方案和措施(或作业指导书)、技术记录、小结和实施情况;3.1.3整套启动试运行期间主辅机运行日志、技术记录(包括手工记录和计算机打印的),满负荷的实际运行小时和平均试运行负荷;3.1.4整套启动试运行期间暴露的主要设计缺陷、设备缺陷、施工缺陷一览表处理情况、施工和调试未完项目及处理计划;3.1.5整套启动试运行期间设备投用情况(按系统分)一览表;3.1.6整套启动试运行期间保护、程控装置投用情况一览表;3.1.7整套启动试运行期间数采系统、监视系统和自动调节装置投用情况一览表(包括投入率统计),开关量、模拟量清单,投用率和精度校验统计表;3.18整套启动试运行期间异常运行、故障情况和处理记录;3.1.9整套启动期间煤质分析、汽水品质、化学监督技术记录和分析报告;3.1.10由质检中心站主持的各阶段质量监督检查中提出问题的处理报告。
电力建设工程质量监督检查典型大纲(火电、送变电部分)火电工程验收移交生产后质量监督检查典型大纲1 总则1.0.1 依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一电力建设工程的质量监督工作程序、方法和内容,规范工程建设各责任主体①及有关机构②的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民的生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定火电、送变电工程11个阶段性质量监督检查典型大纲。
凡接入公用电网的电力建设项目,包括各类投资方式的新建、扩建、改建的建设工程,均应按上述相关典型大纲的规定进行质量监督检查。
1.0.2 《火电工程验收移交生产后质量监督检查典型大纲》(以下简称本《大纲》)适用于电力建设工程质量监督中心站(以下简称中心站)对火力发电机组按《火力发电厂基本建设工程启动及竣工验收规程》(以下简称《启规》)的规定,完成半年试生产(考核期),并正式移交生产后的质量监督检查。
单机容量小于200MW或外资、中外合资和引进主要设备的工程,对试生产阶段的安排,可按《启规》或双方合同的约定安排,但在正式移交生产后,均应按本《大纲》规定的内容和要求进行工程质量监督检查。
1.0.3 机组试生产阶段,是在整套启动试运后质量监督检查和机组启动交接验收基础上进行的。
期间,主要任务是,完成《启规》对机组试生产期间规定的各项工作内容,进一步提高机组的技术经济性能,保证机组正式移交生产后能安全、经济、稳定运行。
本次检查的重点是:1.0.3.1机组在试生产阶段,未完施工或调试项目的完成情况;对设备及其工艺系统消缺、完善及其效果;对机组长周期运行考验情况;性能试验的方法和结果;技术经济指标水平;是否具备正式移交生产的条件。
1.0.3.2机组“移交生产交接书”的内容及验收签字手续应规范、齐全。
1.0.4质量监督检查以重点抽查的方法进行。
火电工程验收移交生产后质量监督检查典型大纲1总则1.0.1 依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一电力建设工程的质量监督工作程序、方法和内容,规范工程建设各责任主体①及有关机构②的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民的生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定火电、送变电工程11个阶段性质量监督检查典型大纲。
凡接入公用电网的电力建设项目,包括各类投资方式的新建、扩建、改建的建设工程,均应按上述相关典型大纲的规定进行质量监督检查。
1.0.2 《火电工程验收移交生产后质量监督检查典型大纲》(以下简称本“大纲”)适用于电力建设工程质量监督中心站(以下简称中心站)对火力发电机组按《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“启规”)的规定,完成半年试生产(考核期),并正式移交生产后的质量监督检查。
单机容量小于220MW或外资、中外合资和引进主要设备的工程,对试生产阶段的安排,可按“启规”或双方合同的约定安排,但在正式移交生产后,均应按本“大纲”规定的内容和要求进行工程质量监督检查。
①工程建设各责任主体,是指参与工程建设的,建设、勘察、设计、施工、调试、监理及生产运行等单位。
②有关机构,是指工程施工过程中,参与试验、检测工作的各类试验室。
1.0.3 机组试生产阶段,是在整套启动试运后质量监督检查和机组启动交接验收基础上进行的。
期间,主要任务是,完成“启规”对机组试生产期间规定的各项工作内容,进一步提高机组的技术性能,保证机组正式移交生产后能安全、经济、稳定运行。
本次检查的重点是:1.0.3.1 机组在试生产阶段,未完施工或调试项目的完成情况;对设备及其工艺系统消缺、完善及其效果;对机组长周期运行考验情况;性能试验的方法和结果;技术经济指标水平;是否具备正式移交生产的条件。

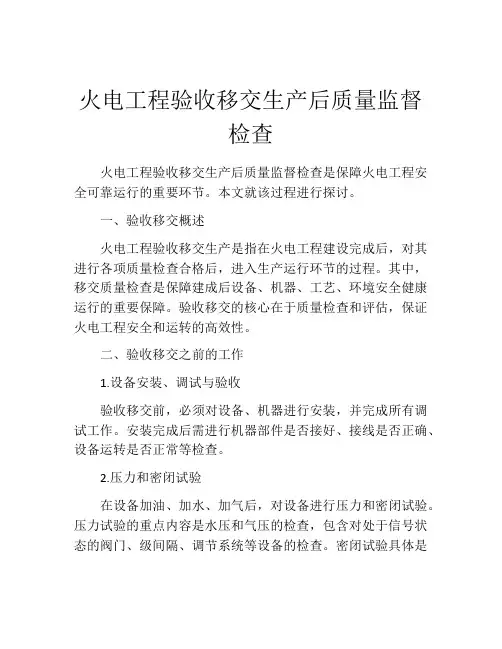

火电工程验收移交生产后质量监督检查火电工程验收移交生产后质量监督检查一、前言火电工程作为能源产业的重要组成部分,对国家经济发展和能源保障具有举足轻重的重要地位。
火电工程的验收移交是确保工程质量稳定运行的重要环节,同时,火电工程生产后的监督检查也是防范运营风险的必要手段。
本文将就火电工程验收移交生产后质量监督检查做一个详细的介绍,以期为相关人员提供指导。
二、火电工程验收移交火电工程的验收移交指的是完成火电工程建设之后对项目进行组织架构、设备、技术等方面的全面检查和考核,以此来确认工程质量是否符合相关要求,同时将工程移交给下一阶段的生产或运营负责人员。
验收移交是对火电工程建设全过程的最终考核,具有至关重要的作用。
1.验收小组验收小组是由相关单位中依法组成的,由主管部门组织并派驻专家参加组成的小组,负责对火电工程的验收移交工作进行全面的监督和考核。
验收小组必须由政府监管部门的专家组成,同时也可根据自身需求加入相关技术、保险等领域的专家人员参与。
2.验收内容验收内容主要包括对项目的设计文件、规范标准、制造和安装、检测检验及验收报告、设备调试过程、以及工程交接文件的全面考核。
这个过程为防止上一个乃至于所有阶段的质量问题造成整个工程质量的问题,同时为下一阶段的生产运营提供可靠的保障。
3.验收标准验收标准必须符合国家火电行业标准和政府相关法律法规的规定。
针对不同的火电工程建设,其验收标准有所不同。
例如,关于火电厂机组的验收标准首先要求各设备配件符合相应的国家标准,要实行严格的质量检查,避免出现制造和装配不周的情况,确保设备的稳定性和安全性。
此外,验收标准还应该考虑质量成本因素、各项质量数据、质量管理及技术装备等具体要求。
4.验收结论验收过程结束后,验收小组将根据实际情况和标准要求,并属性正式推送作为验收结论。
验收结论的等级通常是优、良、合格、待整改和不合格五个等级。
在验收结论中,不合格的验收可以要求重新进行整改,直到合格为止。
新机组整套启动试运后质量监督检查大纲一、检查的目的新机组整套启动试运是电力工程建设的重要环节,为保障电力系统的可靠、安全、经济运行,必须严格进行质量监督检查。
本文档旨在为新机组试运后的质量监督检查提供一个大纲,以保证该过程的顺利进行。
二、检查的对象范围及检查内容1. 对象范围本文档所述检查对象为新机组整套启动试运后的质量监督检查,包括新机组的各个系统、设备等,以及各项运行参数和运行记录。
2. 检查内容1.机组系统的安全性:检查机组转速、电压、电流等运行参数是否达到设计值。
检查机组各元件是否正确安装、接好电缆、连接松紧是否适当等。
2.运行设备的性能:检查各部位的设备、控制系统、电气设备是否正常运行。
3.环境保护:检查新机组运行是否满足相关环保标准要求,检查处理新机组尾气、残余水处理是否符合国家环保要求。
4.运行系统稳定性:检查机组运行是否顺畅,各系统间的协调性是否良好,如机组与变电站接线、过渡电阻性能是否正常等。
5.待验事项:主要是机组发电功率、转速、振动、电气性能等方面的检查。
三、检查步骤1. 前期准备1.制定检查计划,2.确定检查人员及其职责分工,3.准备检查工具,如万用表、示波器、测量仪等。
2. 开始检查1)机组安全性检查检查机组运行参数是否达到设计要求,判断各元件是否正确安装、接好电缆,连接松紧是否适当。
2)运行设备性能检查检查各部位的设备、控制系统、电气设备是否正常运行,发现故障及时处理。
3)环境保护检查新机组运行是否满足相关环保标准要求,检查处理新机组尾气、残余水处理情况。
4)运行系统稳定性检查机组运行是否顺畅,各系统间的协调性是否良好,运行记录是否详细。
3. 结束检查根据检查结果制定具体的修复、改进方案,确保问题得到及时解决。
四、注意事项1.检查人员应具备专业知识和丰富的检查经验。
2.检查过程中应注意保障检查人员的人身安全和设备安全。
3.检查应全面、严密、细致,避免因疏漏而造成质量安全事故。
火电工程机组整套启动试运后质量监督检查记录典型表式(1)一、前言本文档记录了对某火电工程机组整套启动试运后的质量监督检查情况,旨在为后续工程建设提供参考。
本次检查涉及电气、机械、仪表、自动化等多个方面的质量问题,需要综合全面评估各个方面的情况。
二、检查内容1. 机械方面对本次机械启动试运后的性能进行了检查,包括旋转部件的阻力、摩擦等情况。
同时,对机械部件的润滑情况进行了评估,并记录了相关的数据和检查结果。
2. 电气方面针对电气部件的安装和接线情况进行了检查,包括电机、控制箱、电缆等,发现部分电缆接头存在松动情况。
在检查中,还对电气系统的待机功耗等情况进行了评估。
3. 仪表方面对火电机组的仪表进行了检查和调试,包括流量计、温度计、压力计等,测试并记录了相关的数据。
检查中发现了一些仪表的测量值异常,需要进一步调试和修复。
4. 自动化方面针对火电机组的自动化控制系统进行了检查。
检查发现自动化控制系统存在一些问题,需要进一步的维护和修复。
同时,对自动化保护系统进行了评估,评估结果显示其运行良好。
三、检查结果,对于本次机组的整套启动试运后的质量监督检查,我们发现了以下问题:•机械部件方面存在一些问题,需要进一步维护和修复。
•电气方面存在电缆接头松动情况,需要及时处理。
•仪表方面存在测量值异常情况,需要进一步的调试和修复。
•自动化控制系统存在一些问题,需要进一步的维护和修复。
综合来看,本次检查主要针对细节问题进行了评估,对于机组的整体性能评估需要进一步的待机测试和调试。
在未来的工程建设中,我们将秉承着严谨、高效、可靠的原则,不断加强对于机组的检查和评估,确保机组的长期稳定运行。
火电机组电气试验及调试监管的措施摘要:随着我国经济的飞速发展,人们对电能的需求量日益增加,火电机组容量及建设难度也随之增大。
其中,交接试验及调试的质量往往关系着机组投运后的状态,在建设过程中尤其需要加强管理控制。
电气启动试验是系统性的大型试验,具有试验内容多、试验时间长、工作强度大的特点,对试验人员的技术水平、组织能力、对突发问题的应对能力以及生理心理承受能力都是极大的考验。
如何安全、顺利地完成机组的电气启动试验,是电气调试人员在整个调试过程中需考虑的最重要问题。
然而,现场可能存在条件尚未具备却进行试验、试验报审材料不齐全、试验过程中安全措施不到位、试验人员未按照相关规范进行操作等现象,从而造成质量、安全隐患。
这就要求监理方必须明确项目交接试验及调试过程中的监理责任,熟悉试验、调试中的监理管控要点。
关键词:火电机组;电气调试;控制措施随着电力系统快速发展,大容量、高参数火电机组不断涌现。
机组容量的增大带来发电机轴系增长、机端电压升高、变压器容量大幅提升,厂用系统愈加复杂,对励磁系统要求更高,对电网的影响更大等一系列变化。
这就对机组整套启动时的电气试验提出了更高的要求。
火电机组启动过程中,要进行一系列的电气试验,试验目的是检验及调试质量,检验电气系统的完整性、可靠性,及时发现并消除可能存在的缺陷,保证电气系统及设备能够安全正常投入运行。
通过对火电机组电气专业的交接试验及调试,在试验过程中的管控要点,并对整套启动调试期间监理的责任。
一、火电机组电气调试1、设备配合方面的问题(1)转子交流阻抗测量受到线性灭磁电阻的影响,在火电机组电气调试过程中,机组转速定位3000 r/min,测量发电机端部的碳刷处转子的交流阻抗。
在220 V交流电压作用的情况下,它的电流数值会迅速增大,超过交流阻抗的出厂测量数值,进而引起跳闸问题的发生。
该火电机组具有晶闸管跨接器和线性灭磁电阻的功能,这种智能化的灭磁电阻为2Ω。
在灭磁开关分开之后,辅助触电就会对晶闸管进行跨接触发,使其处于导通状态,让转子绕组和线性灭磁电阻完成并联。
火电工程验收移交生产后质量监督检查(doc 23页)火电工程验收移交生产后质量监督检查典型大纲1总则1.0.1 依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一电力建设工程的质量监督工作程序、方法和内容,规范工程建设各责任主体①及有关机构②的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民的生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定火电、送变电工程11个阶段性质量监督检查典型大纲。
凡接入公用电网的电力建设项目,包括各类投资方式的新建、扩建、改建的建设工程,均应按上述相关典型大纲的规定进行质量监督检查。
1.0.2 《火电工程验收移交生产后质量监督检查典型大纲》(以下简称本“大纲”)适用于电力建设工程质量监督中心站(以下简称中心站)对火力发电机组按《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“启规”)的规定,完成半年试生产(考核期),并正式移交生产后的质量监督检查。
单机容量小于220MW或外资、国电电源[2002]896号《电力建设工程施工技术管理导则》各专业设计、施工、验收、检测的标准、规范、规程、导则等。
设备制造厂标准、产品使用说明书;引进工程中的合同技术条件、标准和规范;设计图纸和技术文件(最终版);质监中心站各阶段质量监督检查报告和监检整改通知书。
3 质量监督检查应具备的条件3.0.1 机组按“启规”规定的试生产阶段(考核期)已经结束。
同时,按“启规”完成了对机组的各项考核和试验任务。
已经办理“机组移产生产交接书”。
3.0.2 机组的建筑、安装工程已按批准的设计文件规定的内容和技术标准全部完成并已验收、签证;调整试运工作已全部完成,并已验收、签证完毕;3.0.3 试生产阶段(考核期)规定完成的性能试验以及有关方面约定的试验项目已完成;3.0.4 全厂设备及其工艺系统运行正常、稳定、环境条件良好,满足生产规定的要求;3.0.5 全部工程技术资料已收集、整理完毕,有关签证手续完备,并已按工程档案管理规定归档;3.0.6 施工单位已与建设单位签署工程质量保修书;3.0.7 设计单位已向单位提交了“机组建设质量的检查报告”;3.0.8 调试单位已向建设单位提交了“机组调试总结报告”;3.0.9 监理单位已对整体工程项目向建设单位提交了“机组建设质量(静态、动态)评估报告”,并由总监理工程师和监理单位有关负责人审核、签字完毕;3.0.10 已经通过消防、生产安全、职业健康环境保护、工程档案等专项验收;3.0.11 建设单位已提交“机组移交生产验收报告”及相关资料;3.0.12 机组按设计规定的技术条件,正处于额定工况或大负荷工况运行状态。
火电机组试生产后质量监督检查典型大纲电力工业部电力建设质量监督中心总站一九九七年八月重登说明原电力工业部电力建设质量监督中心总站于电力行业开展工程质量监督工作十周年之际(一九九六年三月),汇集有关文件出版厂《电力建设工程质量监督主要文件汇编》,该汇编的出版为各级质量监督机构及有关单位开展工作提供了方便,受到欢迎。
在此之后,一九九七年八月,原电力工业部电力建设质量监督中心总站又发布了《火电机组试生产后质量监督检查典型大纲》,该《典型大纲》除在《电力建设工程质量管理》一九九七年第四期刊登之外,末另发行单行本。
为了弥补目前使用的《文件汇编》中无《试生产后典型大纲》之不足,满足有关单位对该《典型大纲》之需求,本刊决定重登《火电机组试生产后质量监督检查典型大纲》。
《电力建没工程质量管理》编辑部二00一年七月编写说明为适应电力建设改革与发展的新形势,进一步深化质量监督上作,使质监中心站对重点项目的监督检查更完善、更规范,今年全国电力建设质量监督工作会议决定制定《火电机组试生产后质量监督检查典型大纲》。
华北质监中心站提出初稿后在广泛征求了各质监中心站修改补充意见的基础上形成了“报审稿”,八月八日至十日,在满州里市由质监中心总站熊大芳秘书长主持召开了“火电机组试生产后质量监督检查典型大纲编审会”。
东北、华东、西北、华北、广东、山东等中心站代表14人参加了会议,完成了“典型大纲”的编审工作,形成了报批稿。
本典型大纲适用于200MW及以上火电机组,其它规模或国外工程可参照执行。
负责部门:电力工业部电力建设质量监督中心总站审核:熊大芳执笔:吴盂昭李杰参加编审人员:刘文桂詹廷芳李哲尹波黄雅罗张幼玲刘妙才付红马惠民刘思蔚张振琪高文岐编写组一九九七年八月二十八日火电机组试生产后质量监督检查典型大纲1.总则l.l 根据电力工业部《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“启规”)和《电力建设工程质量监督规定》的要求,由电力建设工程质量监督中心站组织对机组试生产后进行质量监督检查。
为此特制定本典型大纲。
1.2 按“启规”规定,单机容量200MW及以上的机组在移交生产单位后,必须进行半年的试生产。
本大纲适用于“启规”规定的200MW及以上容量机组半年试生产后的质量监督检查。
小于200MW的机组可参照执行。
1.3 试生产阶段仍属基本建设阶段,建设(监理)、生产、调试、施工、设计、制造等单位。
应按建设合同和“启规”要求继续履行职责,全面完成机组在各种工况下的试运、调试任务。
试生产阶段的主要任务是:第一,进一步考验设备,消除缺陷;第二,继续完成未完调试项目和运行调整;第三,完成基建未完项目;第四,进行性能试验,并全面考核机组的各项性能和技术经济指标。
试生产后的监检,就是按本大纲对“启规”规定的上述内容的工程质量(包括建设(监理)、生产、调试、施工、设计和制造等)进行监督检查。
2.监督检查的依据2.1 《电力工业技术管理法规》;2.2 《电力建设工程质量监督规定》;2.3 《火力发电厂基本建设工程启动及竣工验收规程》(1996年版);2.4 《火力发电厂设计技术规程》;2.5 《火电工程启动调试工作规定》;2.6 《电力建设施工及验收技术规范》;2.7 《火电施工质量检验及评定标准》;2.8 《蒸汽锅炉压力容器安全技术监察规程》;2.9 《电力工业锅炉压力容器监察规定》;2.10 《电力基本建设热力设备化学监督导则》;2.1l 《电气装置安装工程电气设备交接试验标准》;2.12 国家技术监督局颁发的热控设备及仪表装置的检定规程;2.13 设备制造国家标准、制造厂标准、规范、技术条件及产品使用说明书。
引进工程中的合同技术条件、标准和规范、制造厂标准和规范;2.14 各专业规程和技术文件;2.15 设计图纸和技术文件;2.16 部、局下达的有关技术文件;2.17 质监中心站各阶段质量监督检查报告;3.应提供的技术资料3.1 设计单位应提供:3.1.1 竣工图;3.1.2 试生产期间发出的设计变更资料;3.1.3 设计完善项目清单(见试生产表7)。
3.2 施工单位应提供:3.2.1 竣工移交资料目录清单和施工技术总结;3.2.2 试生产期间完成的工程项目—览表及相应的技术记录、质量检验记录和验收签证等;3.2.3 土建、安装未完项目清单(见试生产表5、表6);3.2.4 单位工程质量评定一览表(见试生产表10)。
3.3 调试单位应提供:3.3.1 调试试运资料清单和调试试运总结(包括三个阶段);3.3.2 试生产期间进行的调试,性能试验方案、措施和技术总结报告; 3.3.3 调试未完项目清单(试生产表8)。
3.4 生产单位应提供:3.4.1 建筑物、构筑物、大型设备基础的沉降观测记录;3.4.2 试生产期间主辅设备运行日志,技术记录、缺陷记录、异常运行及故障情况记录,检修方案、措施及技术记录;3.4.3 保护整定值一览表和实际整定情况;3.4.4 保护、程控、联锁装置及主要仪表投用情况一览表(包括投入率)及未完项目一览表(试生产表4);3.4.5 数采系统和自动调节系统投运情况一览表(包括投入率),开关量、模拟量清单及精度校验统计表;3.4.6 试生产期机组主要经济、技术指标(试生产表1)和试验确定的各项技术经济指标。
3.4.7 试生产总结3.4.8 机组停机情况一览表及停机原因分析(见试生产表2、表3),机组热工、电气保护动作原因分析(试生产表9)。
3.5 工程质监站应提供:3.5.1 预检查总结报告;3.5.2 资料预检查情况一览表(试生产表11)。
4.应具备的技术条件4.1 与试生产机组有关的土建、安装工程按设计要求已完成,并经验收合格;4.2 试生产期间规定完成的试验考核项目已完成,并经验收合格;4.3 试生产期间设备系统运行正常、环境条件良好;4.4 应提供的技术资料已具备,有关签证手续完备。
5.监检内容和要求5.1 按本大纲第4条内容逐条检查应具备的技术条件,并应符合“验规”、“验标”、“启规”以及有关专业规程、规范和制造厂标准的要求;5.2 检查建筑物、构筑物、设备系统经受半年试生产后的情况;5.3 检查试生产期间暴露的问题和处理情况,未完的施工、调试项目的完成情况和质量状况;5.4 检查整套启动试运后中心站监检提出问题的处理情况;5.5 检查“启规”2.5.3.2条和2.5.3.4条所规定的试验和考核项目的完成情况和质量状况:主要的性能试验项目一般包括:锅炉热效率试验、锅炉最大和额定出力试验、锅炉断油最低出力试验、制粉系统出力和磨煤单耗试验、机组热耗试验、机组轴系振动测试、汽机最大和额定出力试验、RB试验、供电煤耗测试、污染物排放、噪音、散热、粉尘测试、除尘器效率试验等。
机组的各项性能和技术经济指标包括:供电煤耗、热控自动投入率、监测仪表投入率、保护投入率、机组可用小时数、试生产期机组强迫停运次数、厂用电率、电除尘的除尘效率、不投油(气)最低稳燃负荷、机组的瓦(轴)振、汽水品质、发电机漏氢量、高加投入率、汽水损耗率、投高加时的最低给水温度、真空严密性、主(再)热汽温、排烟温度、飞灰可燃物、空预器漏风系数等。
上述考核试验结果应符合制造厂说明书和合同技术条件以及制造、设计规程、规范、图纸的要求。
5.6 检查试生产后主要建筑物、构筑物和主要设备基础沉降观测记录。
5.7 检查汽机油系统油质变化情况,翻瓦检查情况;检查保温与炉顶密封的质量变化情况;检查泄漏情况;出现的问题和处理情况。
5.8 检查热工控制系统的投运情况和投运品质。
6.检查步骤和方式6.1 检查步骤:6.1.1 自查:在建设单位的统一组织下由建设(监理)、施工、设计、调试、生产等单位,根据本监检大纲的要求,在试生产完成后分别负责组织自查,对检查发现的问题,及时进行处理并在试生产完成后七天内,提出自查总结报告(备有书面资料)向工程质监站提出预查申请。
6.1.2 预查:工程质监站在审查自查报告,认为基本符合监检大纲要求后,组织有关人员进行预检查,存在的问题处理合格后,向质监中心站提出正式检查的申请报告。
6.1.3 正式检查:根据工程质监站的申请报告,由质监中心站组成监检组进行正式检查。
6.2 检查组织:根据专业对口检查原则,监检组一般分成机、电、炉、热、化、土、煤灰、综合等八个专业小组。
6.3 检查方式和要求:6.3.1 采取听取汇报、查核资料、现场查看、实地抽查、组织座谈、访问调查等方式进行。
各有关单位应认真配合。
6.3.2 听取汇报时,首先听取生产单位汇报试生产情况和按大纲自检的结果;建设(监理)单位汇报自检结果和工程遗留问题及处理意见;听取调试单位关于未完调试项目的调试结果和考核试验情况的汇报;听取施工单位关于工程质量自查情况、未完工程的完成情况、质量检查结果和试生产期间发现的属于施工方面的问题的处理结果汇报;听取设计单位对设计问题处理情况和自检结果的汇报;听取工程质监站预查情况的汇报。
7.评价各专业检查组监检后,要写出监检结果报告,并对专业工程质量做出评价。
由质监中心站根据专业评价做出总体评价,并提出质量监督检查结果报告。
试生产表1:电厂号机组主要技术、经济指标填写日期:续表质监站建设(监理)单位生产单位试生产表2:电厂号机组强迫停机情况一览表填写日期:质监站建设(监理)单位生产单位试生产表3:电厂号机组停用原因责任分析填写日期:质监站建设(监理)单位施工单位调试单位设计单位生产单位试生产表4:电厂号机组热工保护、监视、调节、仪表、程控联动等未完项目填写日期:建设(监理)单位生产单位电厂号机组土建未完项目清单填写日期:建设(监理)单位施工单位试生产表6:电厂号机组安装未完项目清单填写日期:建设(监理)单位施工单位电厂号机组设计完善项目清单填写日期:建设(监理)单位设计单位试生产表8:电厂号机组调试未完项目清单填写日期:建设(监理)单位调试单位电厂号机组热工、电气保护动作原因分析填写日期:质监站建设(监理)单位调试单位生产单位试生产表10:电厂号机组单位工程质量评定一览表填写日期:质监站建设(监理)单位施工单位电厂号机组资料预检查情况一览表填写日期:质监站。
