墙面工程施工技术交底(轻质隔墙)
- 格式:doc
- 大小:117.50 KB
- 文档页数:6
轻质隔墙施工安全技术交底隔墙施工是建筑装修中常见的一项工作,而轻质隔墙施工则是现代装修中越来越广泛采用的一种方法。
相比传统的砖墙施工,轻质隔墙施工更加便捷、快速,但也存在着一定的安全隐患。
为了确保施工过程的安全,我们必须严格遵守相关的施工规范,并采取一系列的安全技术措施。
一、施工前准备在进行轻质隔墙施工之前,施工人员必须进行充分的准备工作。
首先,需要确认工程的施工图纸和设计要求,在清楚了解隔墙的具体尺寸、材料和结构后,确定好施工方案和方法。
同时,需要检查相关工具和设备的完好性,并做好必要的维护保养工作。
二、施工现场安全施工现场应设置明显的警示标志,提醒人员注意安全,并采取必要的安全防护措施。
施工区域应保持整洁,避免杂物和障碍物的堆放,确保施工人员的安全通行。
同时,在施工现场设置安全通道和紧急疏散通道,确保人员在紧急情况下的快速逃生。
三、施工材料选择轻质隔墙施工所用材料,如轻钢龙骨、石膏板等,必须符合相关的国家标准和质量要求。
施工人员应仔细检查材料的质量,避免使用有质量问题的材料,以保证施工的稳定性和安全性。
对于需要使用粘接剂的材料,如胶水和胶粘剂等,施工人员应注意防护措施,避免吸入有害气体。
四、安全操作规范施工人员在进行轻质隔墙施工时,必须严格按照操作规范进行,确保施工质量和人员安全。
施工人员应正确使用和操作工具,避免发生意外伤害。
在使用电动工具时,应注意安全距离,避免触电等意外情况的发生。
同时,施工人员应佩戴合适的安全防护用品,如安全帽、防护眼镜等,确保施工过程中的人身安全。
五、施工现场监控施工现场应设置监控设备,对施工过程进行实时监控,确保施工安全和质量。
监控设备可以记录施工现场的情况和施工过程的细节,有助于及时发现并解决安全隐患。
同时,监控设备也可以提高施工人员的工作效率,减少操作失误和事故的发生。
总结起来,轻质隔墙施工虽然相对传统的施工方法更加便捷和快速,但也存在着一定的安全隐患。
为了确保施工过程的安全,施工人员必须严格遵守相关的工作规范,并采取相应的安全技术措施。

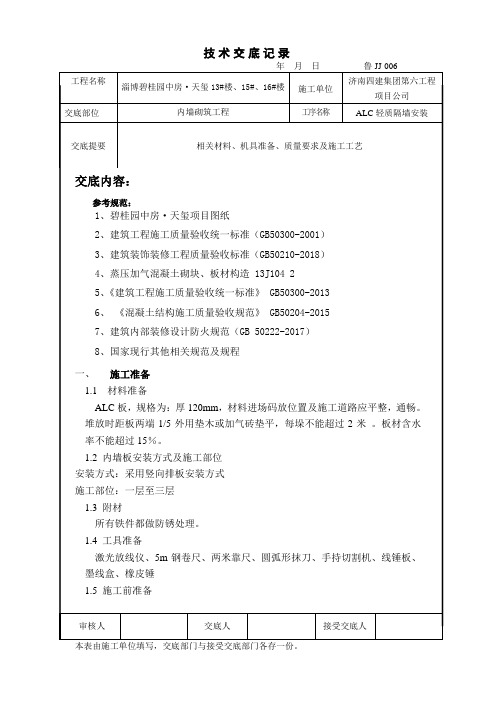

个;如果是点焊固定,不得少四个固定点,焊波应均匀,不得有裂纹、未溶化、夹渣、焊瘤、咬边、烧穿、和针状气孔等缺陷,焊接处无残留物且作防锈处理。
(5)板材安装:按节点要求将ALC板材上端卡入U型卡中,留缝隙20mm;用于勾头螺栓连接方式的板材在安装前用带有三叶钻头的手枪钻在板端居中打眼,然后就位安装,两块板材之间应靠紧,用2m靠尺检查平整度,用线锤和2m吊垂直度,用橡皮锤调整至合格为止,校正好后固定配件。
板材安装前,应在板的顶面和侧面刷涂与板材相匹配的专用胶粘剂;板材安装时,隔墙板上有门窗洞口时,宜从门洞边开始向两侧依次进行,下对准墨线,先向侧面推紧,再用撬棍将板材翘起顶紧,板边揉挤严实,并将挤出的胶粘剂刮平,用靠尺检查,使板呈垂直状态,用两组木楔将板底塞平塞紧。
在板与板接缝处的顶板上固定一个U型钢板卡,使之挤紧缝隙板底,并对准安装装置线,一人在一边推挤,使之挤紧缝隙,板底部用木楔背紧(以挤出胶泥为宜),缝隙≤5mm。
洞口边与墙的阳角处应安装未经切割的完好整齐的板材,有洞口处的隔墙应从洞口处向两边安装;无洞口隔墙应从墙的一端向另一端顺序安装。
施工中切割过的板材即拼板宜安装在墙体阴角部位或靠近阴角的整块板材间。
拼板宽度一般不宜小于200mm。
门口上部过梁板应最后安放,安放时现在门洞两侧条板上切锯出跟同板厚的尺寸宽的搭肩口,然后量出过梁板的实际尺寸。
安放时用两只小木楔楔在拼缝中做临时固定,在垂直缝中打入梯形刚插板,而后撤出木楔用胶结剂勾捻密实。
门口两侧尽可能安装整板。
(6)高度小于等于4米的板材下端沿板宽距边50mm处各设一组木楔,留缝隙20~30mm,板底缝坐浆法用专用粘接剂把底部缝隙填塞、捣固密实,3天后拆掉木楔,同时将木楔留下的孔洞用专用粘接剂填实压平。
如果板材的高度大于4m或有较高构造要求的墙板,上下都应有配件固定。
外墙隔墙板采用竖装,墙板底部采用钩头螺栓工法。
根据图纸在需要安装板的位置,采用膨胀螺栓焊接角钢托板(膨胀螺栓间距60cm),墙板底部用钩头螺栓与角钢托板焊接固定,焊缝沿搭接长度满焊并涂刷防锈漆,板顶部用U型卡于混凝土梁固定。
隔墙工程技术交底隔墙工程技术交底是建造工程中非常重要的一环,它是指在施工前,施工单位向施工人员详细说明隔墙工程的施工要求、工艺流程、安全注意事项等内容的过程。
通过技术交底,可以确保施工人员对隔墙工程有清晰的认识,提高施工质量,保障工程进度和安全。
一、工程要求1.1 隔墙类型:根据设计要求和功能需求确定隔墙的类型,如砌筑墙、轻质隔墙、隔墙板等。
1.2 隔墙材料:明确隔墙所需的材料种类、规格和质量要求,包括砖块、砂浆、隔墙板等。
1.3 隔墙尺寸:根据设计图纸要求,确定隔墙的高度、厚度和长度等尺寸参数。
二、工艺流程2.1 基础处理:对隔墙基础进行清理、找平和防水处理,确保基础平整、坚固。
2.2 砌筑方法:根据隔墙类型和材料要求,采用适当的砌筑方法,保证墙体垂直、水平。
2.3 粉刷涂装:隔墙完成后,进行表面处理和涂装,提高隔墙的美观度和防水性能。
三、安全注意事项3.1 施工人员:确保施工人员具备相关证书和技能,遵守施工规范和安全操作规程。
3.2 施工设备:检查施工设备的安全性能,保证设备正常运行,避免意外事故发生。
3.3 施工现场:保持施工现场整洁有序,设置警示标识和安全防护设施,确保施工安全。
四、质量验收标准4.1 墙体平整度:通过使用水平仪检测墙体的平整度,确保墙面平整度符合要求。
4.2 墙体垂直度:采用垂直仪检测墙体的垂直度,保证墙面垂直度符合标准。
4.3 墙体强度:进行墙体强度测试,确保墙体的抗压、抗拉性能符合设计要求。
五、交底记录5.1 记录内容:详细记录隔墙工程技术交底的内容,包括工程要求、工艺流程、安全注意事项等。
5.2 签字确认:施工单位负责人和施工人员对交底内容进行确认,并在记录表上签字。
5.3 保存备查:将交底记录表归档保存,作为施工过程中的重要参考资料,方便随时查阅。
通过隔墙工程技术交底,可以有效提高施工质量,确保工程顺利进行。
施工单位应严格执行技术交底要求,确保施工人员全面理解和遵守,做到安全施工、质量保障。
一、交底项目:轻质隔墙施工二、交底时间:____年__月__日三、交底地点:____四、交底人:____五、接受交底人:轻质隔墙施工班组全体成员六、一、施工安全基本要求1. 施工人员必须身体健康,无恐高症、心脏病等不适症状,并具备相应的操作技能。
2. 进入施工现场必须佩戴安全帽,高空作业必须系好安全带,并正确使用安全绳。
3. 施工现场严禁吸烟、喝酒、打闹,严禁酒后作业。
4. 严格遵守施工现场各项规章制度,服从现场管理人员的指挥。
5. 遵守操作规程,确保施工安全。
七、二、安全技术交底要求1. 施工现场必须设置安全警示标志,如高空作业、危险区域等。
2. 施工现场临时用电要按照规定设置专用线箱,并符合安全操作规程。
3. 施工现场材料堆放整齐,不得超过规定高度,防止材料滑落伤人。
4. 搬运材料时,注意安全,不得拥挤、争抢,确保通道畅通。
5. 隔墙板立放时,应与地面保持不小于75°的夹角,防止倾倒。
6. 安装管井墙板时,必须系好安全带,确保安全。
7. 施工过程中,注意观察周围环境,发现安全隐患及时报告并采取措施。
八、三、具体施工安全注意事项1. 隔墙板安装前,应检查墙体的平整度、垂直度,确保安装质量。
2. 隔墙板安装时,注意板材间的缝隙处理,确保密封牢固。
3. 隔墙板安装后,检查墙体的稳定性,防止墙体倾斜、摇晃。
4. 施工过程中,注意保护墙体表面,防止划伤、污染。
5. 施工结束后,清理现场,确保无安全隐患。
九、四、交底人签字:____十、五、接受交底人签字:____十一、六、备注:1. 本安全技术交底适用于轻质隔墙施工全过程。
2. 施工过程中,如遇特殊情况,应及时报告并采取相应措施。
3. 施工人员应认真学习本安全技术交底,提高安全意识,确保施工安全。
4. 本安全技术交底一式三份,交底人和被交底人各持一份备查,一份归档备查。
一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、施工部位:[填写施工部位]四、施工内容:轻质龙骨隔墙安装五、安全技术交底内容:1. 人员要求:(1)施工人员必须身体健康,无恐高症、心脏病等不适症状。
(2)施工人员需经过专业培训,具备一定的施工技能和安全意识。
(3)施工现场严禁酒后作业、打架斗殴等不良行为。
2. 施工现场管理:(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,材料堆放整齐,不得占用消防通道。
(3)施工现场应配备必要的消防器材,确保消防安全。
3. 安全防护措施:(1)施工人员进入施工现场必须佩戴安全帽,高空作业人员必须系好安全带。
(2)施工现场高处作业时,应设置安全防护栏杆,防止人员坠落。
(3)施工现场临时用电线路必须符合安全规范,确保用电安全。
(4)施工机械操作人员应持证上岗,严格遵守操作规程。
4. 材料运输与堆放:(1)材料运输过程中,应确保货物平稳,防止发生倾倒、坠落等事故。
(2)材料堆放应整齐,不得超过规定高度,避免造成压伤、压塌等事故。
(3)材料堆放处应设置警示标志,提醒施工人员注意安全。
5. 施工操作要点:(1)施工前,应检查龙骨是否平整、牢固,如有问题应及时处理。
(2)安装龙骨时,应按照设计要求进行,确保龙骨间距均匀、垂直。
(3)安装纸面石膏板时,应将板面朝外,避免施工过程中刮伤。
(4)安装过程中,接茬处应粘结牢固,确保成品不得有松动现象。
6. 施工现场清洁:(1)施工现场应保持整洁,不得乱扔垃圾,避免污染环境。
(2)施工结束后,应及时清理施工现场,恢复原状。
六、交底人:[填写交底人姓名及职务]七、安全员:[填写安全员姓名及职务]八、接收人:[填写接收人姓名及职务]九、交底时间:[填写交底时间]十、注意事项:1. 施工过程中,如发现安全隐患,应立即停止施工,及时上报处理。
2. 施工人员应严格遵守安全操作规程,确保自身及他人安全。
中国建筑 项目管理表格
分项工程技术交底卡
表格编号
CSCEC-PM-0803
项目名称及编码 天津医科大学肿瘤医院扩建二期北院工程 第1页 共5页
楼栋号 门诊楼 分项工程名称
墙面工程
工程量 门诊楼2-6层
分包公司
北京创优广大建筑工程有限公司
负责人
郑宇
交底内容
一、施工部位
门诊楼2-6层轻钢龙骨隔墙施工
二、作业时间
上午7:00-下午18:00
三、材料及机械设备 主要机具设备包括:
机具:电锯、电刨、无齿锯、射钉枪、手电钻、冲击电锤、电焊机、角磨机等。
工具:手锯、手刨、钳子、螺丝刀、砂纸、钢片刮板、胶皮刮板、排笔等。
测量检测用具:水准仪、钢卷尺、水平尺、塞尺、线坠、红外线测距仪等。
安全防护用品:安全网、安全帽、安全带、电焊面罩、电焊手套等。
四、施工工艺 1、施工流程
轻钢龙骨石膏板隔墙工程:弹线、分档→做地枕带 (设计有要求时) →固定沿顶、沿地龙骨→固定边框龙骨→安装竖向龙骨→安装门、窗框→安装附加龙骨→安装支撑龙骨→检查龙骨安装→电气铺管安附墙设备→安装一面罩面板→填充隔声材料→安装另一面罩面板→接缝及护角处理→质量检验。
2、施工工艺要点
轻钢龙骨石膏板隔墙工程
(1)按龙骨的宽度在隔墙与上、下及两边基体的相接处弹出隔墙中心线和边线,并引测至两主体结构墙面和楼板底面,同时弹出门窗洞口线
(2)沿弹线位置固定沿项、沿地龙骨,可用射钉或膨胀螺栓固定,或先钻孔再
会签栏
质量安全环保时间时间时间编制审核签发时间时间时间
注:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交
底进行审核,再由项目部总工程师负责人签发。
