内外墙粉刷技术交底
- 格式:doc
- 大小:45.50 KB
- 文档页数:7

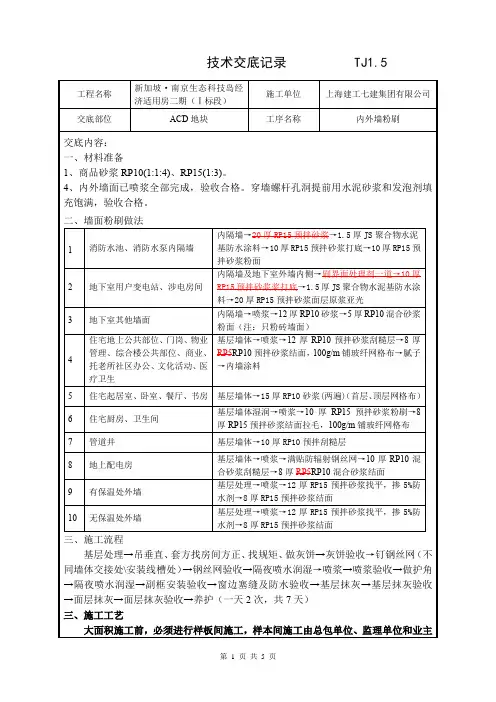

内外墙粉刷技术交底一、工程概况砌体材料:1、外墙、管道井、电梯井、楼梯间采用烧结多孔砖;2、卫生间、厨房间、分户墙采用加气混凝土砌块;3、地下室~3层M7.5混合砂浆;4层以上M5.0混合砂浆。
内墙抹灰:1、±0.000以上采用1:3混合砂浆;2、±0.000以下采用1:3水泥砂浆;3、厚度控制在15~20mm。
外墙抹灰:40mm厚聚苯保温颗粒浆料,外罩5mm抗裂砂浆。
二、编制依据1、本工程设计图纸2、《建筑装饰装修工程质量验收规范》GB50210-2001三、工艺流程基层处理——浇水湿润——找规矩、做灰饼——阳角找方,做护角——抹底层,中层灰赶平、修整——抹面层灰四、操作工艺1、基层处理①、砖砌体:应清除表面杂物,残留灰浆,舌头灰、尘土等;②、砼基体:残留在砼表面上的板皮,木屑、污渍需清理干净,并进行喷锚;③、加气砼砌体:将表面杂物清理干净,浇水湿润后,喷锚。
2、浇水湿润一般在抹灰前一天,自上而下浇水湿润,每天宜浇2次。
3、找规矩,做灰饼用托线板检查墙面平整、垂直度,确定抹灰厚度,一般最薄处不小于7mm,然后在墙面高2m左右,距两边阳角100~200mm处各做一个50 mm×50mm灰饼,然后用托线板挂垂直线在墙面上下各补做两个灰饼,再拉模线,沿线每隔1.2~1.5m补做灰饼。
4、阳角找方,做灰饼室内墙面、柱面和门洞口的阳角用1:2水泥砂浆护角,每侧宽度不小于50mm,护角厚度与灰饼齐平,待砂浆稍干时抹成小圆角。
5、抹底层、中层灰喷浆打底完成后,浇水养护至砂浆凝固,用手掰不动时,开始抹灰,先抹一层薄灰,要求将基体抹严。
抹时用力压实,使砂浆剂入的小缝隙内,接着分层装档,抹与灰饼平。
用铝合金刮找平整。
木抹子搓毛,然后全面检查底灰是否平整,阴阳角是否方直、整洁。
6、抹面层灰应在底灰六、七成干时,抹面层灰,应两遍成活,厚度约为2mm,抹平后进行赶实压光,压时需掌握火候,不得出现水纹。

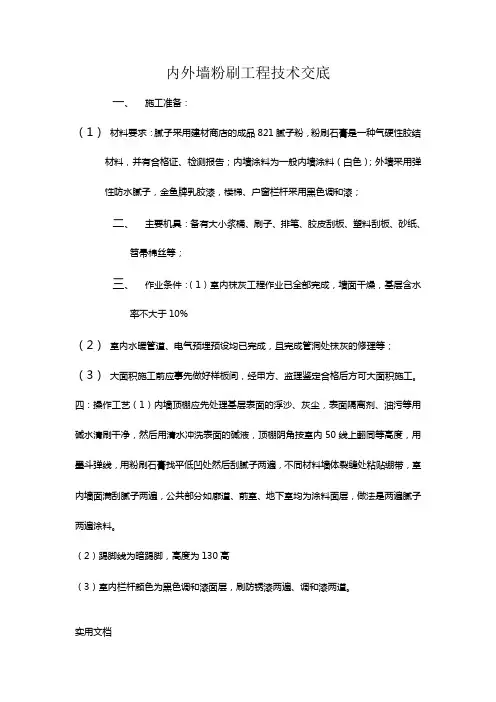

内外墙粉刷工程技术交底一、施工准备:(1)材料要求:腻子采用建材商店的成品821腻子粉,粉刷石膏是一种气硬性胶结材料,并有合格证、检测报告;内墙涂料为一般内墙涂料(白色);外墙采用弹性防水腻子,金鱼牌乳胶漆,楼梯、户窗栏杆采用黑色调和漆;二、主要机具:备有大小浆桶、刷子、排笔、胶皮刮板、塑料刮板、砂纸、笤帚棉丝等;三、作业条件:(1)室内抹灰工程作业已全部完成,墙面干燥,基层含水率不大于10%(2)室内水暖管道、电气预埋预设均已完成,且完成管洞处抹灰的修理等;(3)大面积施工前应事先做好样板间,经甲方、监理鉴定合格后方可大面积施工。
四:操作工艺(1)内墙顶棚应先处理基层表面的浮沙、灰尘,表面隔离剂、油污等用碱水清刷干净,然后用清水冲洗表面的碱液,顶棚阴角按室内50线上翻同等高度,用墨斗弹线,用粉刷石膏找平低凹处然后刮腻子两遍,不同材料墙体裂缝处粘贴绷带,室内墙面满刮腻子两遍,公共部分如廊道、前室、地下室均为涂料面层,做法是两遍腻子两遍涂料。
(2)踢脚线为暗踢脚,高度为130高(3)室内栏杆颜色为黑色调和漆面层,刷防锈漆两遍、调和漆两道。
实用文档(4)外墙刮第一遍腻子时先清理基层表面尘土、浮沙,窗口处预留20----30毫米留量以备打密封胶,刮腻子时遇空调洞处套同圆的pvc管套圆,根据墙体基层的不同刮腻子的遍数也不同,一般为二到三遍;最后一遍腻子完成必须经甲方验收合格才可以刷底漆,待底漆干后刷至少两遍以上乳胶漆,涂料颜色见效果图。
五:质量标准:刷浆的品种、质量等级、图案与颜色,必须符合设计和选定样品的要求及有关标准的规定。
刷涂工程严禁起皮、掉粉、漏底和透底。
施工时应注意反碱、咬色,刷纹在1.5米正视墙面均匀、刷纹通顺。
注意流坠、疙瘩、溅沫;颜色应一致;分色线应平直,偏差不大于2毫米(用五米小线检查)。
外墙分格线、滴水条内不得有杂物,六:成品保护:不能污染门窗、油漆、上下水管、灯具等。
已完成的刷浆成品应做好成品保护工作,防止其它工序对产品的污染和埙坏,刷浆前应对已完成的地面面层进行保护,严防落浆造成污染。

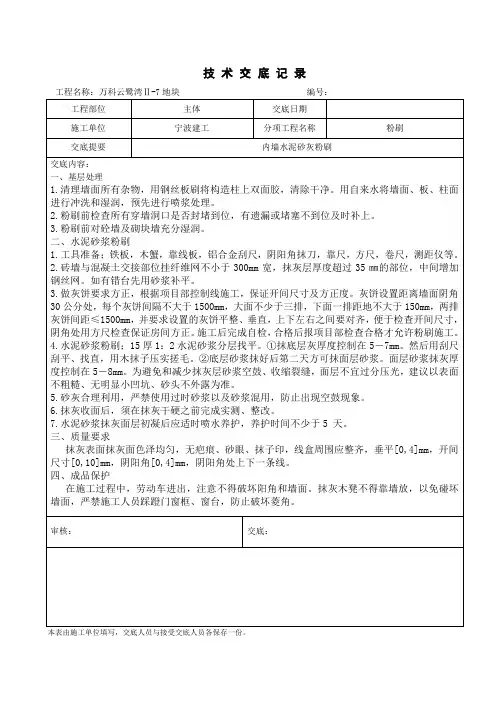

内外墙粉刷技术交底一、内墙粉刷工艺流程:浇水湿润—贴灰饼—墙面忡筋—抹底灰—修抹预留孔洞、电气箱、槽盒—抹罩面灰—养护1、施工准备:1)内墙砼面:用钢丝刷或磨光机将浮灰清理干净,浇水湿润。
2)砖墙面:将墙面的浮灰用水冲干净,墙面的奶头灰用灰刀剔凿干净。
3)墙面浇水:抹灰前(可当天晚或粉刷前3小时),应用胶皮管自上面下的浇水湿润,保证粉刷时墙处于湿润状态。
2、操作工艺1)室内抹灰按高级抹灰标准验收。
室内砖墙抹灰层的平均总厚度,不得大于下列规定:按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm.墙面凹度较大时要分层衬平(用水泥砂浆每层厚度宜为7~9mm),操作时先抹上灰饼再抹下灰饼,抹灰饼时要根据室内抹灰的要求,确定下灰饼的正确位置,用靠尺板找好垂直与平整,灰饼宜用1:3水泥砂浆抹成5㎝见方形状。
在地面弹出找方线,按找方线在距墙角200处打灰饼,保证房间的净空尺寸及房间方正。
2)墙面甩浆:砼墙面抹灰前需甩浆,用1:1水泥砂浆在墙面上甩出水泥疙瘩,浇水养护用手扒不下来即可,作为基层的粘结面。
3)铺钉金属网片(1)墙柱梁砼和砌块交接基层处,沿缝铺钉0.8mm厚金属钢丝网,宽度为30cm,其网内涂刷水泥浆(内掺水比重10%108胶水)一道,再抹底灰。
(2)墙面所凿电线管埋设管槽,待电线管接线盒、配电箱等安装检验合格后,用上述金属网铺钉,刷上述108胶水水泥浆一道,待抹底灰。
4)、墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般筋宽为5㎝,充立筋,根据施工操作习惯定。
5)、抹底灰:抺底灰前检查砼表面是否按要求甩浆。
底灰必须分两遍成活,第一遍底灰用1:3水泥砂浆,厚度约7mm。
一般情况下充完筋2小时左右就可地刮第一层,底灰表面必须扫毛,并全面检查底灰是否平整.阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。
内外墙粉刷技术交底一、一般性交底内容:1、用小车运送红砖、砂浆时应注意稳定,进入吊笼应停放平稳,禁止车材料倾卸。
2、上下脚手架应走斜道,不准站在砖墙上进行砌砖抹灰、画线、清扫墙面等工作。
3、严格检查作业面附近的预留洞口、临边的封闭、防护设施,严禁在封闭不符合要求的预留洞口上作业。
4、砌砖抹灰使用工具应防止稳妥,斩砖时应面向墙内斩砖,严禁随意向下抛扔砖头等杂物。
5、脚手架上堆砖不得超重,同一个脚手板上操作人员不应超过2人,工作完毕后应清理干净。
6、在山墙砌完后应立即安防禀条或加临时支撑固定。
7、悬空作业应有牢靠的立足处。
8、墙身砌体高度超过地坪。
1.2m以上时,应搭设脚手架,在一层以上或高度超过4m时,采用里脚手架必须支搭安全网,采用外脚手架应设防护栏杆和挡脚板后方可砌筑。
9、砍砖时应面向内操作,注意碎砖跳出伤人。
10、用起重机吊砖要用砖笼,吊砂浆的料斗不能装的过满,吊件回转范围内不得有人停留。
二、技术交底:为了加强5#、8#楼抹灰期间的工程质量,统一两栋楼细部做法,确保工程质量。
外墙应清理基础墙面浮灰、油污、隔离剂及墙上杂物,确保工作的干净。
高出墙面砼,应先凿除、洗净。
墙面、柱面、剪力墙面应先浇水湿润后,满刷界面剂,界面剂刷完后,必须保养两次。
基层墙面外墙四角、洞口等处应先做灰饼保证墙面平整及垂直度和有关的规范要求。
雨棚,挑出构件,外窗边必须垂直做灰饼,保证里面效果一致,女儿墙上面两道线条作滴水线,第三道线作鹰嘴,阳台必须作两道清水线。
飘窗板及所有挑出构件,必须作滴水线,挑板,窗上口滴水线必须有横向拦水条。
玻化微珠颗粒粉刷层厚度30cm,只作外墙梁柱、剪力墙部位,玻化微珠应两次抹平,抹平后上铺钢丝网,搭接不得少于15cm(保温配合比0.8~1:1),拌制料需在2小时内用完,不得加水再次拌制使用。
施工过程:基层清理→界面剂→玻化微珠→钢丝网→抗裂砂浆→水泥砂浆底糙→保温部位满贴玻纤网→贴分格条→1:2水泥砂浆面层。
内外墙粉饰技术交底和安全施工作业书本工程构造为框架结构,楼层墙体为填充墙。
原设计外墙面砖面层、砼女儿墙、阳台为粉饰压光、外涂饰面,现变更为外墙砂浆粉刷,刷气喷刷外涂。
内墙原图施工,石灰砂浆打底,石灰砂浆罩面。
批刮贰子、刷涂。
为了更好地符合设计施工要求,并达到施工质量规范规定,特在施工粉刷前作如下技术质量交底。
一、外墙设计技术规范规程1、外墙保温选用YT无机活性保温砂浆。
外墙外侧25,外墙内侧20.2、砖砌墙面为:⑴1:2.5水泥砂浆打底;⑵1:3水泥砂浆罩面,拉细线;⑶喷刷外墙涂料。
3、砼表面刷801胶浆一道,同时根据砂浆刮糙粉刷打底和罩面粉刷。
4、砖墙和构造柱接缝处、梁底、砖墙接缝处先行铺设22#—100钢丝网片一道,宽度为3000mm,砼面、砖面均为150mm。
5、外墙女儿墙、阳台砼栏板、线条,为1:2.5砂浆打底,罩面1:3水泥砂浆罩面压光,喷刷外涂。
6、粉刷厚度控制在20mm,打底厚度为8mm,罩面厚度为12mm。
二、外墙粉刷技术质量规范GB50210—2001,19—21页规程1、钢丝网片的铺设必须平伏、顺直,无穹曲现象,砖墙和砼面尺寸一致,美固钉参881胶水固定,美固钉胶粘尺寸不得大于20mm。
纵横距离过大会造成网片穹曲、不平伏等质量问题,并会造成开裂等后患。
2、各外墙角,阳台梁,阴角必须上下钢丝吊拉垂直线,垂直偏差不得超过5mm。
3、大阳角必须做大护角,1:2水泥砂浆施工。
大护角斜边与面罩面粉刷厚度不得少于8mm,避免罩面粉沙过薄造成开裂、空鼓、掉块。
4、楼层阳台梁的线条外口,在设计同一垂直面上,阳角扩角必须上下垂直,垂直偏差不得大于5mm。
梁根据尺寸大小粘贴灰饼尺寸间距易右800mm左右一只,且楼层间必须在同一垂直线上操作施工。
5、外墙灰饼制作。
待各阴阳角扩角、灰饼完成后拉麻线施工。
灰饼上下横距不得大于一直尺距离,左右间距同样,便于施工粉刷收刮是平整度。
6、墙面灰饼门窗洞口的制作。
内外墙粉刷技术交底一、工程概述本工程为_____,位于_____,建筑总面积为_____平方米。
内外墙粉刷是建筑装饰工程中的重要环节,直接影响到建筑物的外观质量和使用寿命。
为确保内外墙粉刷工程的质量,特进行本次技术交底。
二、施工准备1、材料准备(1)水泥:采用_____标号的普通硅酸盐水泥,应有出厂合格证及复试报告。
(2)砂:中砂,使用前应过筛,含泥量不大于_____%。
(3)石灰膏:熟化时间不少于_____天,不得含有未熟化的颗粒和杂质。
(4)其他材料:如界面剂、纤维网等,应符合设计要求和相关标准。
2、主要机具(1)砂浆搅拌机、手推车、铁锹、筛子等。
(2)托灰板、抹子、刮杠、靠尺、线坠等。
3、作业条件(1)主体结构已验收合格,门窗框已安装完毕,并经检查合格。
(2)将墙面上的灰尘、污垢、油渍等清理干净,并提前浇水湿润。
(3)不同材料基体交接处应铺设钢丝网,每边搭接长度不小于_____mm。
三、工艺流程1、基层处理(1)将墙面上的凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用_____水泥砂浆分层补平。
(2)对于光滑的混凝土墙面,应进行凿毛处理或涂刷界面剂。
2、吊垂直、套方、找规矩分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰层控制线。
3、抹底层砂浆(1)底层砂浆一般为_____水泥砂浆,厚度为_____mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。
(2)底层砂浆抹完后,应进行养护,待其强度达到_____MPa 后,方可进行下一道工序。
4、抹中层砂浆(1)中层砂浆一般为_____水泥砂浆,厚度为_____mm,应在底层砂浆凝固后进行。
(2)中层砂浆抹完后,应用大杠刮平,并用木抹子搓平,使其表面平整、垂直。
5、抹面层砂浆(1)面层砂浆一般为_____水泥砂浆或_____混合砂浆,厚度为_____mm。
(2)抹面层砂浆时,应先将墙面湿润,然后抹面层砂浆,并用铁抹子压光。

交底部位装 饰工序名称8#~12#楼主楼内外墙抹灰交底提要:墙面清理、墙面湿润、护角、打饼、分层粉刷、清理、养护等10、外围小构件抹灰:外围阳台梁、砖垛、邻近飘窗板、空调板抹灰时必须用水平线控制,保证抹完灰后截面尺寸相同。
11、滴水:建筑物外露明梁的底面(雨蓬板、飘窗板、空调板)要做滴水处理,采用滴水线时,滴水线宽50mm ,厚10mm 。
12、楼梯楼梯踏步在基层清理完做面层同时,在踏步阳角处压入成品钢护角做保护;踏步做完后高度,宽度必须一至。
板背面原则上不抹灰,修补后直接上腻子。
13、清理:墙面抹灰完成时,应对砂浆盖住的线合等进行清理。
抹灰时应根据工程量拌制砂浆,尽量不留过多砂浆。
及时做到工完场清,铲除墙角根部、水管、线盒周边砂浆及成堆砂浆块;将落地灰清扫成堆,及时过筛,留作砌体砂浆使用 14、养护:抹灰层达到一定强度后需要进行养护7天,保证其表面不产生裂纹。
四、质量标准 1.主控项目(1) 抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
检验方法:检查施工记录。
(2) 一般抹灰所用材料的品种和性能应符合设计要求。
水泥的凝结时间和安定性复验应合格。
砂浆的配合比应符合设计要求。
检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。
(3) 抹灰工程应分层进行。
当抹灰总厚度大于或等于35mm 时,应采取加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm 。
检验方法:检查隐蔽工程验收记录和施工记录。
(4) 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
检验方法:观察;用小锤轻击检查;检查施工记录。
2.一般项目(1)表面质量应符合下列规定:( 1)抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。
钢筋混凝土楼梯板30-50mm厚水泥砂浆面层,做护角保护AA 30-50mm厚。
