屋面施工方案
- 格式:docx
- 大小:32.97 KB
- 文档页数:11
屋面防水施工方案(6篇)第一篇: 屋面防水施工方案一、工程概况联华大厦工程屋面基底积约为1354.41m2;屋面防水等级为Ⅰ级防水,采用4厚高聚物SBS改性沥青防水卷材,热熔法施工。
二、编制依据:1、工程设计图纸,屋面做法修改图JX-9,技术交底;2、施工现场条件和实地勘察情况;3、《屋面工程防水技术规范》GB50107—1999;4、《屋面工程质量验收规范》GB50207—20xx;5、《弹性体改性沥青卷材》GB18242-20xx;6、《平屋面图集》05ZJ201;7、《建筑工程质量检验评定标准》GBJ301-20xx;三、施工准备1、施工技术准备:施工人员必须持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工;预先编制本工程的验收计划,为确保工程质量创造条件。
2、人员准备:该项目工程人员安排如下:3、材料准备:3.1、材料性能SBS改性沥青防水卷材采用SBS改性沥青为主要材料加工制成,是近年来深受社会推崇的一种新型防水卷材,具有高温不流淌,低温柔度好,延伸率大,不脆裂,耐疲劳,抗老化,韧性强,抗撕裂强度和耐穿刺性能好,使用寿命长,防水性能优异。
采用热熔施工法,把卷材热熔搭接,熔合为一体,形成防水层,达到防水效果。
3.2、配套材料1.基层处理剂:采用改性沥青涂料。
2.嵌缝密封膏:沥青密封膏。
3.3、辅助材料主要包括:工业汽油等,用于胶粘剂清洗机具、喷灯燃料使用。
4、设备机械配备对该工程的施工计划投入以下机械设备及工具:四、防水施工:1、工艺流程基层处理→涂刷基层处理剂→铺贴附加层→热熔→防水卷材铺贴→热熔封边→蓄水试验→淋水试验→保护层施工→质量验收2、基层处理1.1、找平层应以水泥砂浆抹平压光,基层与突出屋面的结构(如排气道、管道等)相连的阴阳角;基层与立面墙、排水沟、排水口、沟脊的边缘相连的转角处应抹成光滑的圆弧形,其半径一般为50mm。
1.2、找平层上应无明显湿渍,基层干燥,含水率小于9%,可用面积约1m2,厚为1.5~2.0mm的橡胶板覆盖在基层表面上,放置2~3h,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水珠,可满足施工要求。
第1篇一、工程概况本工程位于XX市XX区,总建筑面积为XX万平方米,屋面工程作为建筑的重要组成部分,其施工质量直接影响到建筑物的使用寿命和功能。
为确保屋面工程的质量和安全,特制定本专项施工方案。
二、施工依据1. 国家和地方相关法律法规、标准规范。
2. 工程设计图纸和相关技术文件。
3. 施工合同和施工组织设计。
三、施工内容1. 屋面防水层施工。
2. 屋面保温层施工。
3. 屋面找平层施工。
4. 屋面排水系统施工。
5. 屋面细部构造施工。
四、施工工艺流程1. 施工准备。
2. 屋面找平层施工。
3. 屋面保温层施工。
4. 屋面防水层施工。
5. 屋面排水系统施工。
6. 屋面细部构造施工。
7. 质量验收。
五、施工方法及措施1. 施工准备(1)材料准备:确保所用材料符合设计要求和国家标准,如防水材料、保温材料、找平材料等。
(2)施工队伍准备:组织专业施工队伍,进行技术交底和安全教育。
(3)施工机具准备:确保施工机具齐全、完好,如切割机、喷枪、搅拌机等。
2. 屋面找平层施工(1)基层处理:清除屋面基层的杂物、油污、浮尘等,确保基层平整、干净。
(2)找平层施工:采用水泥砂浆找平层,厚度控制在20mm左右,施工过程中注意控制砂浆的稠度和铺设厚度。
(3)养护:找平层施工完成后,进行养护,养护时间不少于7天。
3. 屋面保温层施工(1)保温材料选择:根据设计要求,选择合适的保温材料,如聚苯板、岩棉板等。
(2)保温层施工:按照设计要求,将保温材料铺设在找平层上,确保铺设均匀、密实。
(3)接缝处理:保温层接缝处应采用专用胶粘剂进行密封处理,防止热量损失。
4. 屋面防水层施工(1)防水材料选择:根据设计要求,选择合适的防水材料,如SBS改性沥青防水卷材、高分子防水卷材等。
(2)基层处理:确保基层平整、干燥、无油污、无浮尘。
(3)防水层施工:按照设计要求,将防水材料铺设在保温层上,注意搭接长度和方向。
(4)防水层施工完成后,进行蓄水试验,确保防水效果。
屋面施工方案(优质3篇)1.屋面施工方案第1篇1、屋面做法:现浇屋面板——15厚1:3水泥砂浆找平层——冷底子油一道三毡四油防水层——绿豆砂保护层。
2、屋面防水工程施工前应先对基层进行检查和清理,发现薄弱环节先行补强,经检查合格后方可进行上面防水层的施工。
3、在施工屋面防水卷材层时必须保证基层干燥否则会影响防水效果,干燥程度的检验方法:是将1㎡卷材平坦地铺在找平层上,静置3—4小时后掀开检查,找平层覆盖部位与卷材上未见水迹即可铺设卷材。
在这里主要阐述一下防水卷材的施工。
4、防水卷材施工前,首先应配沥青,按当日工作量配制,严格用秤计量。
5、防水卷材铺贴的施工要点:(1)卷材防水层施工应在砌筑、安装设备、管道等完工后进行。
(2)铺贴高低跨的房屋时,应按先高后低,先远后近的顺序进行。
(3)在一个单跨铺贴时,应先铺贴排水比较集中的部位(如落水口、檐口、斜沟、天沟等处),按标高做到由低到高,坡面与立面的卷材应由下开始向上铺贴,使卷材按水流方向搭接。
(4)卷材平行屋脊铺贴时,长边搭接不小于70mm,短边不小于150mm,相邻两幅卷材短边搭接缝应错开不小于500mm,为保证卷材搭接宽度和铺贴顺直,铺贴卷材时应弹出标线。
(5)坡度超过25%的拱形屋面和天窗下的坡面上,应尽量避免短边搭接。
(6)卷材铺贴前,找平层应干燥,一般现场试验的方法:由傍晚至次日晨或在晴天约1—2h内,铺盖1㎡卷材,如卷材内侧无结露时即认为找平层已基本干燥。
2.屋面施工方案第2篇一、工程概况经我公司技术人员现场勘察,本工程系贵阳市经济适用住房建设有限公司办公楼及幼儿园综合场所,屋面渗水较为严重,且渗水点较多,原屋面做法不明确。
且屋面面层已做地砖装饰,局部地下室外墙渗水尤为突出,(因外墙已回填土后作室外活动场所)。
现我公司决定将该工程渗水分为屋面及外墙两部分进行施工:1、屋面渗水施工:由于该屋面为上人屋面,且已作地砖装饰,如将原有地砖拆除后再做防水,势必会对原有屋面造成损伤且造价过高。
第1篇一、工程概况本工程位于XX市XX区,总建筑面积为XX万平方米,其中屋面楼板面积为XX平方米。
屋面楼板采用钢筋混凝土结构,设计使用年限为50年。
本方案旨在确保屋面楼板安装工程的质量、安全、环保、高效,满足设计要求和规范标准。
二、施工准备1. 技术准备- 熟悉设计图纸,了解屋面楼板的结构形式、尺寸、材料要求等。
- 研究相关规范和标准,如《建筑屋面施工及验收规范》(GB 50207-2012)等。
- 编制详细的施工组织设计和施工方案。
2. 材料准备- 钢筋:符合国家标准的HPB300、HRB400钢筋。
- 混凝土:强度等级不低于C25,坍落度控制在140-180mm之间。
- 模板:符合要求的钢模板或木模板。
- 防水材料:防水卷材、防水涂料等。
- 其他材料:水泥、砂、石子、外加剂等。
3. 人员准备- 组建专业施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
- 对施工人员进行技术交底和安全教育。
4. 机械设备准备- 混凝土搅拌车、泵车、振捣器、切割机、水平仪、经纬仪等。
三、施工工艺1. 基础处理- 清理屋面,确保表面平整、干净,无油污、积水等。
- 验收基础尺寸,确保符合设计要求。
2. 钢筋施工- 钢筋加工:根据设计图纸,加工成所需形状和尺寸。
- 钢筋绑扎:按设计要求绑扎钢筋,确保钢筋位置准确、间距均匀。
- 钢筋焊接:采用电弧焊或气压焊,确保焊接质量。
3. 模板施工- 模板安装:根据设计图纸,安装模板,确保模板位置准确、牢固。
- 模板支撑:设置模板支撑系统,确保模板稳定。
4. 混凝土浇筑- 混凝土搅拌:按配合比搅拌混凝土,确保混凝土质量。
- 混凝土运输:使用混凝土搅拌车或泵车运输混凝土。
- 混凝土浇筑:分层浇筑混凝土,每层厚度不超过30cm,采用振捣器振捣密实。
- 混凝土养护:浇筑完成后,及时进行养护,保持混凝土表面湿润。
5. 防水施工- 防水层施工:根据设计要求,选择合适的防水材料,进行防水层施工。
第1篇一、工程概况本工程为某住宅小区的平屋面施工项目,屋面面积为1000平方米。
屋面结构为钢筋混凝土板,采用防水卷材防水,保温材料为挤塑聚苯乙烯板(EPS),找坡层采用水泥砂浆找坡。
屋面设计使用寿命为15年。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解屋面设计要求,掌握屋面构造及施工工艺。
2. 材料设备:准备防水卷材、保温材料、找坡材料、水泥、砂子、钢筋等原材料;准备切割机、滚刷、剪刀、卷尺、水准仪等施工工具。
3. 人员组织:成立屋面施工小组,明确各工种人员职责,进行技术交底。
4. 施工现场:确保施工现场平整、清洁,做好排水、防滑措施。
三、施工工艺1. 基层处理:清理屋面,去除松散物、油污、锈迹等,确保基层平整、干燥。
2. 找坡层施工:采用水泥砂浆找坡,厚度为30mm,坡度为2%。
3. 保温层施工:铺设挤塑聚苯乙烯板(EPS),厚度为50mm,铺设方向应垂直于屋脊。
4. 防水层施工:(1)基层处理:清理基层,确保干净、干燥。
(2)涂刷基层处理剂:在基层上涂刷基层处理剂,增强基层与防水层的粘结。
(3)铺设防水卷材:按照设计要求,采用搭接法铺设防水卷材,搭接宽度为100mm。
(4)卷材施工:采用热熔法或冷粘法进行卷材施工,确保卷材平整、无皱褶。
5. 保护层施工:在防水层上铺设细沙或水泥砂浆保护层,厚度为10mm。
四、质量控制1. 材料质量:严格控制材料质量,确保符合设计要求。
2. 施工质量:严格按照施工工艺进行施工,确保施工质量。
3. 检查验收:施工过程中,进行自检、互检、专检,确保质量合格。
五、安全措施1. 人员安全:加强安全教育,提高安全意识,佩戴安全帽、安全带等防护用品。
2. 施工安全:确保施工现场安全,做好排水、防滑措施,防止高处坠落、物体打击等事故发生。
3. 设备安全:定期检查施工设备,确保设备正常运行。
六、进度安排1. 施工准备阶段:5天2. 找坡层施工:3天3. 保温层施工:2天4. 防水层施工:5天5. 保护层施工:2天6. 工程验收:2天总计:17天七、总结本工程平屋面施工方案,旨在确保施工质量、安全、进度,满足设计要求。
第1篇一、工程概况本工程位于某市某区,总建筑面积为50000平方米,其中屋面面积为15000平方米。
屋面采用钢筋混凝土结构,设计使用年限为50年。
屋面设计要求防水等级为二级,保温隔热性能良好,具有良好的耐久性。
二、施工准备1.施工组织设计根据工程特点,制定详细的施工组织设计,明确施工顺序、施工方法、施工工艺、施工技术措施等。
2.施工图纸会审组织施工、设计、监理等相关人员对施工图纸进行会审,确保施工图纸的准确性。
3.施工方案编制根据施工图纸、施工组织设计和现场实际情况,编制屋面工程施工方案。
4.施工人员培训对施工人员进行专业培训,确保施工人员掌握屋面施工技术。
5.施工材料设备准备根据施工方案,提前准备屋面施工所需的各种材料、设备,确保施工顺利进行。
6.施工场地准备清理施工现场,确保施工场地平整、畅通,满足施工要求。
三、施工工艺1.屋面防水施工(1)基层处理:对屋面基层进行清理,确保基层表面平整、干燥、无油污、无松动。
(2)找平层施工:根据设计要求,铺设找平层,找平层厚度应符合设计要求。
(3)防水层施工:采用防水卷材进行施工,卷材搭接应符合规范要求。
2.屋面保温隔热施工(1)保温隔热材料铺设:根据设计要求,铺设保温隔热材料,确保材料平整、无空隙。
(2)保温隔热层施工:采用保温隔热层进行施工,保温隔热层厚度应符合设计要求。
3.屋面排水施工(1)排水系统设计:根据屋面面积、排水坡度等要求,设计排水系统。
(2)排水管道施工:铺设排水管道,确保排水管道畅通。
4.屋面装饰施工(1)屋面装饰材料铺设:根据设计要求,铺设屋面装饰材料,确保材料平整、无空隙。
(2)屋面装饰层施工:采用装饰层进行施工,装饰层厚度应符合设计要求。
四、施工技术措施1.施工顺序按照“先基层、后防水、再保温隔热、最后装饰”的顺序进行施工。
2.施工方法(1)基层处理:采用人工或机械方法进行清理。
(2)找平层施工:采用水泥砂浆进行施工。
(3)防水层施工:采用防水卷材进行施工。
屋面防水施工方案屋面防水施工方案范文(精选13篇)屋面防水施工方案篇1一、工艺流程(热熔法施工)清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→保护层1、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
2、涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。
3、附加层施工:一般用热熔法使用改性沥青卷材(SBS)施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围符合设计和屋面工程技术规范的规定。
4、铺贴卷材:卷材的层数、厚度符合设计要求。
多层铺设时接缝错开。
将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm 左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位满粘牢固,搭接宽度满粘法为80mm。
5、热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。
6、防水保护层施工:防水层表面涂刷银色反光涂料。
二、质量标准基本项目:1、铺贴卷材防水层的基层,泛水坡度符合设计要求,表面无起砂、空裂,且平整洁净,无积水现象,阴阳角处呈圆弧或钝角。
2、聚氨酯底胶涂刷均匀,无漏刷和麻点等缺陷。
3、卷材防水层铺贴、搭接、收头符合设计要求和屋面工程技术规范的规定,且粘结牢固,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。
4、卷材防水层的保护层结合紧密、牢固,厚度均匀一致。
三成品保护1、已铺贴好的卷材防水层,采取措施进行保护,严禁在防水层上进行施工作业和运输,做好后及时做防水层的保护层。
2、穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。
3、屋面变形缝、水落口等处,施工中进行临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物清除,保证管、口内畅通。
第1篇一、工程概况1. 项目名称:XX建筑屋面改造工程2. 项目地点:XX市XX区XX街道XX号3. 项目规模:总面积约为2000平方米4. 改造内容:屋面防水、保温、隔热、排水系统改造5. 工期要求:60天6. 质量要求:达到国家相关质量标准二、施工准备1. 人员准备:- 组建专业施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
- 对施工人员进行专业技能培训和安全教育。
2. 材料准备:- 防水材料:SBS改性沥青防水卷材、聚氨酯防水涂料等。
- 保温材料:挤塑聚苯板、岩棉板等。
- 隔热材料:玻璃纤维板、铝箔等。
- 排水系统材料:PVC排水管、天沟、落水口等。
- 其他材料:水泥、沙子、钢筋、木材等。
3. 设备准备:- 施工电梯、脚手架、卷材铺贴机、切割机、搅拌机、电焊机等。
4. 施工图纸及技术文件:- 详细了解设计图纸,明确施工要求。
- 编制施工组织设计和施工方案。
三、施工方案1. 施工顺序:- 首先进行屋面清理,包括清除旧防水层、保温层等。
- 然后进行基层处理,确保基层平整、干净、无油污、无松动。
- 接着进行防水层施工,按照防水材料的要求进行施工。
- 随后进行保温层施工,确保保温层厚度符合设计要求。
- 最后进行隔热层施工,并安装排水系统。
2. 施工方法:(1)屋面清理:- 使用高压水枪或刷子将屋面清洗干净。
- 清除旧防水层、保温层等杂物。
(2)基层处理:- 对屋面进行打磨、凿毛处理,增加基层的粘结力。
- 检查基层是否有裂缝、空鼓等现象,及时修补。
(3)防水层施工:- SBS改性沥青防水卷材施工:先在基层上涂刷底漆,然后按照施工要求铺设卷材,搭接处进行焊接。
- 聚氨酯防水涂料施工:先在基层上涂刷底漆,然后按照施工要求涂刷涂料,涂刷均匀。
(4)保温层施工:- 挤塑聚苯板施工:先在基层上涂刷界面剂,然后按照施工要求粘贴挤塑聚苯板,板缝处进行密封处理。
- 岩棉板施工:先在基层上涂刷界面剂,然后按照施工要求铺设岩棉板,板缝处进行密封处理。
第1篇一、工程概况本工程为某住宅小区的坡屋面施工项目,屋面结构为钢筋混凝土框架结构,屋面坡度约为30°。
屋面面积共计5000平方米,设计使用寿命为20年。
施工期间需确保施工质量、安全和进度。
二、施工准备1. 材料准备:- 钢筋:HRB400钢筋;- 混凝土:C25混凝土;- 防水材料:SBS改性沥青防水卷材;- 保温材料:挤塑聚苯乙烯板;- 防水涂料:聚氨酯防水涂料;- 模板:钢模板;- 脚手架:满堂脚手架;- 工具:切割机、电焊机、卷尺、水平尺等。
2. 人员准备:- 施工队伍:组建专业施工队伍,包括项目经理、施工员、质检员、安全员等;- 技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
三、施工工艺1. 基层处理:- 清除屋面杂物、油污等,确保基层平整、干净;- 对基层进行凿毛处理,提高粘结强度。
2. 防水层施工:- 首先铺设SBS改性沥青防水卷材,采用满粘法施工;- 然后铺设挤塑聚苯乙烯板保温层,厚度为50mm;- 最后涂刷聚氨酯防水涂料,厚度为2mm。
3. 模板安装:- 根据设计图纸,安装钢模板,确保模板平整、牢固;- 模板接缝处采用双面胶带密封,防止渗漏。
4. 混凝土浇筑:- 混凝土采用C25级,浇筑前进行试配,确保混凝土强度和耐久性;- 混凝土浇筑过程中,采用振捣器进行振捣,确保混凝土密实;- 浇筑完成后,进行养护,确保混凝土强度达到设计要求。
5. 屋面排水系统:- 安装排水沟、天沟等屋面排水系统,确保排水畅通;- 排水系统采用不锈钢材料,耐腐蚀、使用寿命长。
四、施工质量控制1. 原材料检验:对原材料进行检验,确保材料符合设计要求;2. 施工过程控制:对施工过程进行监督检查,确保施工质量;3. 隐蔽工程验收:对隐蔽工程进行验收,确保工程质量;4. 质量检验:对屋面防水、保温、混凝土等工程进行质量检验,确保工程质量。
五、安全措施1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识;2. 现场安全管理:设置安全警示标志,加强现场安全管理;3. 高空作业防护:对高空作业人员进行安全防护,防止坠落事故;4. 机械设备管理:对机械设备进行定期检查、维护,确保设备安全运行。

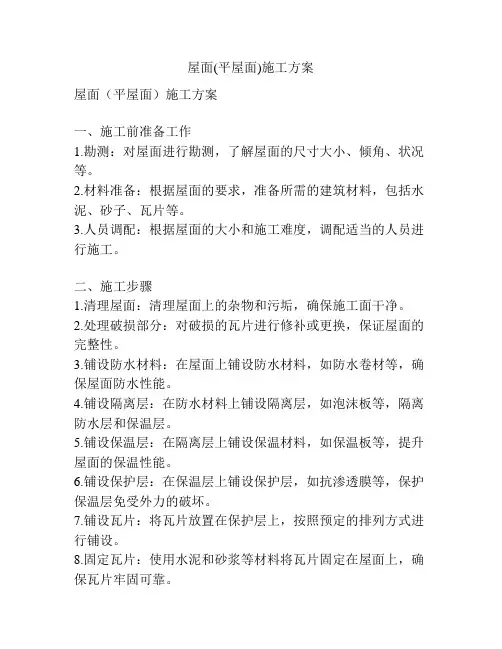

屋面(平屋面)施工方案屋面(平屋面)施工方案一、施工前准备工作1.勘测:对屋面进行勘测,了解屋面的尺寸大小、倾角、状况等。
2.材料准备:根据屋面的要求,准备所需的建筑材料,包括水泥、砂子、瓦片等。
3.人员调配:根据屋面的大小和施工难度,调配适当的人员进行施工。
二、施工步骤1.清理屋面:清理屋面上的杂物和污垢,确保施工面干净。
2.处理破损部分:对破损的瓦片进行修补或更换,保证屋面的完整性。
3.铺设防水材料:在屋面上铺设防水材料,如防水卷材等,确保屋面防水性能。
4.铺设隔离层:在防水材料上铺设隔离层,如泡沫板等,隔离防水层和保温层。
5.铺设保温层:在隔离层上铺设保温材料,如保温板等,提升屋面的保温性能。
6.铺设保护层:在保温层上铺设保护层,如抗渗透膜等,保护保温层免受外力的破坏。
7.铺设瓦片:将瓦片放置在保护层上,按照预定的排列方式进行铺设。
8.固定瓦片:使用水泥和砂浆等材料将瓦片固定在屋面上,确保瓦片牢固可靠。
9.填充砂浆:将砂浆填充到瓦片之间的缝隙,增强屋面的密封性能。
10.处理边角:对屋面的边角进行处理,使其与瓦片拼接紧密,形成完整的屋面。
11.清理整理:清理施工过程中的杂物和残留物,整理出干净整洁的施工现场。
三、施工安全措施1.佩戴安全装备:施工人员必须佩戴安全帽、防滑鞋等相关安全装备,并严禁站立在瓦片上进行施工。
2.施工现场标识:在施工现场设置明显的警示标志和施工区域标识,以提醒他人绕行或注意安全。
3.施工设备定位:将施工设备安置在固定位置,防止设备滑落或倾倒导致安全事故。
4.交通管理:对施工现场周围的交通进行合理管理,保证交通的顺畅与安全。
四、施工质量控制1.材料选择:选择优质的建筑材料,保证屋面的使用寿命和防水性能。
2.工艺操作:严格按照施工方案进行施工,保证每个工艺环节的操作规范和质量可控。
3.现场监管:加强对施工现场的监管和巡检,及时发现和纠正工艺操作中的问题。
4.施工记录:对施工过程进行详细记录,包括材料使用情况、施工人员安排、施工质量等。
屋面工程施工方案(一)屋面找平层施工1、施工准备(1)材料准备1)所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2)水泥强度等级不低于32.5级,砂宜用中砂,含泥量不大于3%,不含有机杂质。
(2)作业条件1)现场技术准备:设计施工图纸、技术交底等资料齐全。
2)现场机具准备:砂浆机、运料手推车、铁抹子、铁锹、水平刮杠、水平尺3)现场作业条件:屋面保温层已进行隐蔽工程检查验收,并办理手续。
2、工艺流程与操作工艺1)工艺流程:按图验收坡度→基层清理→管根封堵→标高坡度弹线→洒水润湿→施工找平层→养护→验收2)操作工艺○1基层清理:将保温层上表面的松散杂物清扫干净,突出基层表面的灰渣等粘结杂物铲平,使其不影响找平层的有效厚度。
○2管根封堵:大面积做找平层前,先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
○3洒水润湿:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以洒水达到基层和找平层能牢固结合为度。
以免找平层过湿,防水层施工后窝住水气,使防水层产生空鼓。
○4贴点标高、冲筋:根据坡度要求拉线找坡,按流水方向间距小于2m贴灰饼冲筋,并检查坡度、坡向。
○5设置分格缝:分格缝宽度20mm,并和保温层连通,分格缝间距不大于6m,并嵌填密封材料。
○6铺装水泥砂浆及厚度控制:按分格块装灰、铺平,用刮杠靠冲筋条刮平。
厚度要求:整体砼板15~20mm,装配砼板松散材料保温层20~30mm,整体或板状材料隔热保温层20~25mm。
砂浆找坡后用木抹子搓平,铁抹子压光,浮水沉失后,铁抹子压第二遍交活,基层与突出屋面结构的交接处、基层转角处的找平层应抹成圆弧形。
排水口周围应做略低的凹坑。
○7养护:找平层抹平压实以后24h可浇水养护,养护期应不少于7d。
3、质量标准(1)主控项目1)找平层的材料质量及配合比,必须符合设计要求,有出厂合格证和质量检验报告。
检验方法:检查出厂合格证、质量检验报告和计量措施。
屋面防水施工方案范文五篇【篇1】屋面防水施工方案一、施工工艺流程:铲除旧防水层、找平层→基面清理→涂料配制→第一遍涂刷→重复涂刷至设计厚度→涂膜层检查→揭防水卷材底隔离纸→铺贴自粘橡胶沥青复合防水卷材→辊压、排气、压实→收头处理→检查验收→保护层施工二、施工技术要点:1.铲除屋面原有旧防水层,基层大面应平整,原有找平如有松散应铲除,局部凹凸不平时应铲平或刨去重新补做,低凹处用聚合物水泥砂浆修补抹平,较薄时可用掺胶的素浆涂刷。
垃圾应清理掉,保持基层平整、干固、无明水。
(1)、开启后应立即密封,以防吸潮固化而报废,建议开启后一次性用完;(2)、当产品贮存期较长时,涂料表面会形成一层薄胶,使用时剔除,不影响使用;(3)、涂膜厚度应均匀,封闭严密,不允许有露底、起鼓、脱落、开裂、翘边和收头封闭不严等现象;(4)、施工温度宜在0℃以上,施工环境应保持空气流通。
2.节点增强处理:(1)基层做防水涂料之前,在突出屋面的管根、排水口、阴阳角等易发生渗漏的部位,应增强涂刷多次聚氨酯涂料作附加层,附加层宽度应大于200mm。
(2)水落口周边作密封处理,涂膜伸入水落口的深度不小于50mm。
3.涂料配制及涂刷:按液料:粉料:水=10:13:0~10进行配料,操作时要先将粉料加水湿润后徐徐加入液料,之后用电动搅拌器再搅拌5分钟左右。
4.重复涂刷至设计厚度:用毛刷将配好的聚合物水泥基防水涂料均匀涂覆于基面上,不可有沉积,每遍涂刷要按规定用量取料,每遍厚度控制在0.5mm左右。
第一遍涂膜干固不粘手后即可涂刷第二遍,直至设计要求的1.5厚。
5.检查验收:(1)施工后要认真检查整个工程的各个部位,管件、阴阳角、管口等薄弱环节是否已做了重点处理。
防水层是否保持完好,发现问题应查明原因并及时修补。
涂膜防水层做完后不应有裂纹、脱皮、流淌、鼓泡、皱皮等现象。
(2)根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。
屋面防水施工方案常用(13篇)屋面防水施工方案1一、施工顺序:先将需施工的屋顶老化防水层清除,屋顶表面清扫干净。
再做基层处理:需30厚1:3水泥砂浆找平层 2%坡度放样分隔缝、沿沟位置、屋面出气洞,SGF珍珠岩板找坡铺贴,1:1水泥砂浆沟缝(包括分格缝油膏)细部处理,清洁、保护屋面至完工。
女儿墙滴水槽塑料条10_80,双重防水滴线,女儿墙压顶采用罗马线,细石砼找坡。
对沿沟、雨水口、女儿墙、穿墙管等节点部位先进行加强处理,沿沟、檐沟纵向坡度不宜小于1%,沟底水落差不得超过200mm,其他重要细部处理应采用软处理,油膏密封。
二、屋面防水找平层技术要求1、坚固性要求找平层介于防水层和结构层之间,它要承受风、雨、雪等屋面设计荷载,又要传递防水层的施工荷重,故须具有一定的强度和硬度。
本工程设计要求采用1:3水泥砂浆做成找平层,施工中应严格控制水灰比,适度掌握稠度、含水量等。
2、平整度要求防水层对于找平层的平整要求是用2m的长靠尺检验,平面间隙不超过3mm,保持表面平整、厚度一致是防止屋面积水、清除渗漏的重要措施之一,所以说不能在找平层埋管。
3、干燥性要求基层含水率以不超过6%为宜,若含水量不符合要求,对防水层的施工质量影响很大,轻者起隔离作用,破坏粘结,重者造成空鼓开裂,破坏防水效果,因此为确保防水效果,对基层含水率必须进行有效控制。
除用仪器测定外,现场可采用简易方法检验,例如用圆钉尖划痕,当划速快有坚硬感,线槽又浅,线痕呈白色时,表示符合干燥要求。
4、洁净度要求防水层施工前基层必须保持清洁,清扫后存在于缝隙、阴角处的'尘埃用压缩空气吹净。
油垢污染、焊渍、毛刷、锈斑则应洗刷砂磨干净,只有保持表面法净,才能保证防水涂料有效地渗透到水泥砂浆内部,加强防水涂料和基层粘接,提高防水能力。
5、防水坡度设计要求:正确的排水坡度和坡向必须在基层上明显给出,无论是结构找坡还是建筑找坡,在找平层上表示的都应是设计坡度。
第1篇一、工程概况屋面工程面层施工是建筑工程的重要组成部分,关系到建筑物的使用寿命和居住舒适性。
本工程屋面面层施工方案适用于各类民用和工业建筑屋面,包括住宅、办公楼、厂房等。
屋面面层施工应确保屋面防水、保温、隔热、隔声等功能的实现,同时兼顾美观、耐久、易维护等特点。
二、施工准备1. 材料准备(1)防水材料:选用符合国家标准、性能稳定、耐久性强的防水卷材、涂料等。
(2)保温材料:选用导热系数低、保温性能好的保温材料,如挤塑聚苯乙烯板、岩棉板等。
(3)找平层材料:选用强度高、耐久性好的水泥砂浆、细石混凝土等。
(4)面层材料:选用耐磨、防滑、美观的瓷砖、地砖、石板等。
2. 施工工具准备(1)卷尺、水平尺、垂直尺等测量工具。
(2)切割机、电钻、电动搅拌机、施工泵等施工设备。
(3)水泥砂浆搅拌桶、施工桶、刷子、滚筒、扫帚等施工工具。
三、施工工艺流程1. 基层处理(1)清除屋面杂物、油污、浮灰等,确保基层平整、干净。
(2)对屋面进行找平处理,确保屋面平整度符合设计要求。
2. 防水层施工(1)铺设防水卷材或涂料,确保防水层厚度、搭接宽度、热熔焊接等符合设计要求。
(2)进行防水层施工质量检验,确保防水层无渗漏、起鼓、翘边等现象。
3. 保温层施工(1)铺设保温材料,确保保温层厚度、平整度符合设计要求。
(2)进行保温层施工质量检验,确保保温层无空鼓、脱落等现象。
4. 找平层施工(1)铺设找平层材料,确保找平层厚度、平整度符合设计要求。
(2)进行找平层施工质量检验,确保找平层无裂缝、空鼓等现象。
5. 面层施工(1)根据设计要求,选择合适的面层材料,如瓷砖、地砖、石板等。
(2)按照施工规范进行面层铺设,确保面层平整、牢固、美观。
(3)进行面层施工质量检验,确保面层无空鼓、翘边、裂缝等现象。
四、施工质量控制1. 材料质量控制:严格按照国家标准和设计要求,选用合格的防水材料、保温材料、找平层材料和面层材料。
2. 施工过程控制:严格按照施工工艺流程进行施工,确保施工质量。
屋面方案(九篇)凡是计划一定要有结果,哪怕是阶段性的结果,为了更好地完成工作目标。
通常都需要为自己去写一份方案,好的方案,就是在字里行间,把问题的实质说清楚,你了解怎么写好一个方案吗?“屋面方案”为栏目为您收集并提供,相信您浏览完本文后一定会有所收获!屋面方案篇1瓦屋面是一种常见且经典的屋面材料,具有良好的耐久性和美观性。
在房屋建筑领域,瓦屋面施工是一项重要的工作,可以为房屋提供良好的保护和隔热效果。
为了确保瓦屋面的质量和施工效果,需要制定合理的施工方案,并且逐步详细地实施。
首先,在进行瓦屋面施工之前,需要对施工现场进行充分的准备。
施工现场应该干净整洁,没有杂物和障碍物。
确保施工现场的安全性,防止发生意外事故。
同时,对需要装修的屋顶进行全面的检查,了解屋顶的结构和状况,以便在施工过程中作出相应的调整和处理。
其次,根据屋顶的结构和状况,制定合理的瓦屋面施工方案。
方案应考虑到材料、工序、工程量等方面的因素。
选择合适的瓦片材料,根据屋面的形状和大小进行合理的规划和布置。
同时,确定施工的顺序和进度,确保施工的高效和顺利进行。
在具体的施工过程中,需要注意以下几个关键的步骤。
首先是瓦片的铺设。
将瓦片从底部开始逐行垂直铺设,确保每一行瓦片之间的重叠部分均匀且牢固。
在安装瓦片时,需要使用合适的工具和材料,如瓦片螺丝、胶水等,保证瓦片的固定和连接。
其次是屋面的防水处理。
在瓦片安装完成后,需要对屋面进行防水处理,以防止雨水渗透和屋面漏水。
可以使用防水涂料、防水膜等材料进行涂覆或压贴处理。
确保防水层的完整性和可靠性,提高屋面的防水性能。
另外,瓦屋面施工中还需要考虑屋面的排水问题。
根据屋面的形状和坡度,设置合适的排水系统,以确保雨水顺利排出。
可以安装雨水收集器、排水管道等设施,确保屋面的排水效果和屋内的干燥性。
此外,瓦屋面施工中还需要注意安全措施。
施工人员应戴好安全帽、安全带等防护装备,并遵守安全操作规程。
在施工现场设置警示标志,提醒他人注意施工区域的危险性。
第1篇一、工程概况本工程位于XX市XX区XX街道,建设单位为XX房地产开发有限公司。
工程原屋面采用传统的沥青防水卷材,由于年久失修,防水效果不佳,导致漏水严重,影响业主正常生活。
为确保房屋安全和居住舒适度,经业主委员会及相关部门同意,决定对原屋面进行改造。
本次屋面改造工程主要包括防水层施工、保温层施工、隔热层施工以及屋面面层施工等。
二、施工依据1. 《屋面工程技术规范》(GB50345-2012)2. 《建筑工程施工质量验收统一标准》(GB50300-2013)3. 《建筑防水工程技术规范》(GB50208-2011)4. 《建筑节能工程施工质量验收规范》(GB50411-2007)5. 相关地方标准和规范三、施工组织设计1. 施工部署(1)成立屋面改造工程领导小组,负责工程的整体协调和管理。
(2)设立施工项目部,负责具体施工任务的执行。
(3)明确各施工人员的职责,确保施工有序进行。
2. 施工进度计划(1)施工准备阶段:1周(2)屋面拆除阶段:2周(3)防水层施工阶段:3周(4)保温层施工阶段:2周(5)隔热层施工阶段:1周(6)屋面面层施工阶段:2周(7)验收阶段:1周总计:12周3. 施工资源配置(1)人员配置:项目经理1名,技术负责人1名,施工员2名,质检员1名,施工工人若干名。
(2)设备配置:卷材铺设机、切割机、搅拌机、喷枪、电焊机、电动葫芦等。
(3)材料配置:防水卷材、保温材料、隔热材料、涂料、砂、水泥、钢筋等。
四、施工工艺1. 施工准备(1)对原屋面进行检查,确认损坏情况,制定拆除方案。
(2)清理屋面,清除杂物,确保施工环境整洁。
(3)准备好施工所需材料、设备,确保材料质量合格。
2. 屋面拆除(1)采用人工拆除,拆除过程中注意安全,防止坠落。
(2)拆除后的废料及时清理,保持现场整洁。
3. 防水层施工(1)基层处理:对屋面基层进行清理,确保干净、平整、坚实。
(2)防水卷材铺设:按照设计要求,将防水卷材铺设在屋面基层上,搭接处进行焊接,确保密封。
第1篇一、工程概况本工程屋面面积为1000平方米,采用坡屋面结构,屋面坡度为30°。
屋面主要功能为防水、隔热、保温,同时兼顾美观。
施工过程中,我们将严格按照国家相关标准和规范进行操作,确保工程质量。
二、施工准备1. 材料准备:防水材料、保温材料、隔热材料、钢筋、混凝土、模板、砂浆等。
2. 机械设备准备:卷扬机、切割机、搅拌机、振捣器、电焊机、切割机、电钻等。
3. 人员准备:施工人员、技术管理人员、质量管理人员等。
4. 施工场地准备:清理施工场地,确保场地平整、无障碍物。
三、施工工艺流程1. 基层处理:清除屋面基层上的杂物、油污、浮土等,确保基层平整、干净。
2. 防水层施工:a. 涂刷基层处理剂:根据基层情况,选用合适的基层处理剂,涂刷均匀,干燥后进行下一道工序。
b. 搭设模板:根据屋面形状和尺寸,搭设模板,确保模板牢固、平整。
c. 铺设防水卷材:按照施工顺序,将防水卷材粘贴在基层上,搭接部位要牢固,不得出现翘起、鼓包等现象。
d. 热熔焊接:对搭接部位进行热熔焊接,确保焊接质量。
3. 保温层施工:a. 铺设保温材料:根据设计要求,将保温材料铺设在防水层上,确保保温材料平整、密实。
b. 铺设找平层:在保温材料上铺设找平层,确保找平层平整、无空鼓。
4. 隔热层施工:a. 铺设隔热材料:在找平层上铺设隔热材料,确保隔热材料平整、密实。
b. 铺设保护层:在隔热材料上铺设保护层,保护层材料要具有一定的抗压强度和耐久性。
5. 面层施工:a. 铺设装饰面层:根据设计要求,选择合适的装饰面层材料,铺设在保护层上,确保装饰面层平整、美观。
b. 面层固定:对装饰面层进行固定,确保固定牢固、无松动。
四、施工质量控制1. 材料质量控制:对进场材料进行严格检验,确保材料符合国家相关标准和规范要求。
2. 施工过程控制:严格按照施工工艺流程进行施工,确保施工质量。
3. 质量验收:施工过程中,定期进行质量验收,发现问题及时整改。
屋面工程施工方案编制人:审核人:审批人:编制单位:2018年7月15日目录一、工程概况 (2)二、编制依据…………………………………………2-3三、施工准备…………………………………………3-4四、屋面施工各分项施工技术要点………………… 4-5五、质量保证措施…………………………………… 5-6六、现场材料质量管理……………………………… 6-7七、成品保护措施 (8)八、安全保证措施…………………………………… 8-9九、环境保护措施…………………………………… 9-10一、工程概况项目由:2层地下室、4层商业裙房、5#楼(SOHO)为地上18层(包含下部商业部分)组成的商业综合体、二期工程总用地面积19129.84㎡,总建筑面积约为46230.76㎡,其中地下室建筑面积约为13489.89㎡,商业裙房4层建筑面积25520.46,5#塔楼建筑面积10232.96㎡、,施工总承包单位承接项目施工,工作内容为土方工程、基坑支护、桩基、基础及主体结构工程、装修工程、安装工程等。
工程名称:监理单位:工程地点:建设项目法人:设计单位:结构型式:地下室2层其中地下一层层高5.8m,地下二层层高3.8m,商业裙房4层总高25.45m、5#楼(SOHO)为地上18层(包含商业部分)建筑总高67.45m。
二期项目均采用框架结构。
本方案主要针对二期主楼屋面和商业屋面。
其中商业屋面分为两类,一类为坡屋面、另一类为平屋面两种屋面设计做法均有所不同。
二、编制依据1、本工程施工图纸2、本工程施工组织设计3、本工程施工图纸及图纸会审文件2.1平屋面做法设计依据1、50厚C30细石混凝土内配¢6@150钢筋网6×6m分缝,缝宽10-20,建筑密封膏嵌缝2、干铺聚酯纤维无纺布一层3、65厚挤塑聚苯板(XPS)保温层4、2道1.2厚聚氯乙烯(PVC)防水卷材5、基层处理剂6、20厚1:2.5水泥砂浆找平7、泡沫混凝土找2%坡,最薄处30厚8、钢筋混凝土屋面板,表面清扫干净2.2坡屋面做法设计依据1、1:3水泥砂浆卧瓦层(油毡瓦)最薄处25厚(配φ6@500*500钢筋网)2、20厚1:3水泥砂浆找平3、70厚挤塑聚苯板(XPS)保温层4、2道1.2厚聚氯乙烯(PVC)防水卷材5、基层处理剂6、20厚1:3水泥砂浆找平7、钢筋混凝土坡屋面板,在檐口和屋脊处预埋φ10锚筋各一排纵向间距1500三、施工准备(一)主要机械和人员安排1、主要机械:手推车、吊斗、抓地机、切割机、热熔机、喷枪等。
2、屋面防水施工时,必须先将屋面基层清理干净,做好泛水护角成R型并保持屋面干燥。
泛水线内铁丝、钉子杂物必须槽清理干净。
3、项目部必须准备好防水卷材热熔机、70厚挤塑聚苯板(XPS)保温板。
屋面刚性层所用钢筋、无纺布。
坡屋面还应准备好瓦4、泡沫混凝土调坡、注意边延厚度和脊高,天沟落水管口防止流浆封堵需提前保护好,调坡层保养期间严禁上人。
5、屋面施工人员安排必须配备泥工、防水工、杂工、钢筋工。
另水电工必须随时跟踪施工屋面雨水管和出屋面卫气管,严禁在屋面施工完成后凿洞开孔。
6、屋面施工必须分层按设计要求施工、严格按监理程序报验进行隐蔽。
做好隐蔽记录和施工影像资料,以便今后环保节能部门检查。
7、各种材料进场后必须进行复检,检验合格后才能使用。
四、屋面施工各分项施工技术要点1、屋面清理顺序:屋面建筑材料、杂物用人工搬→清楼机抓地→阴角边延灰疤人工凿→楼面铁丝、木楔、钢筋头等人工清理→人工清扫→垃圾下楼→局部坑眼细石混凝土填平→泛水清理干净抹光→女儿墙根部抹R角→雨水管、卫气管根部做好护角。
2、屋面泡沫混凝土施工顺序:选好场地安装好喷浆设备→备好水泥→确定配比浆料稠度(主要是发泡剂与水泥剂量比例) →接好喷浆管并检查接头安全性→确定标高→分层隔时喷浆→调坡完成后保养不少于3天。
(最后应能上人)3、屋面砂浆找平施工顺序:材料准备中粗砂→水泥→配比单→搅拌砂浆垂直运输上楼→由左至右由前向顺退施工→先脊后边再泛水→压实搓平(但不压光)→养护4、屋面防水施工顺序:基层检查与验收并干燥→涂刷基层处理剂→铺设防水卷材→接头采用热熔处理搭接宽度不小于110mm并压实→女儿墙根部、排气井道、屋脊、出屋面排气管等局部位必须铺贴附加层加强处理→施工完毕检查与验收(如具备条件可以蓄水试验检查)合格进入下道工序。
5、屋面铺设挤塑聚苯板顺序:聚苯板吊装至屋面时应小心轻放→防水面层铺设施工时、严禁采用尖锐铁器划裁聚苯板、以免破坏防水层,采用裁纸刀裁板时下面应垫铺大张木板→墙边延、天沟边应尽量将板裁齐铺贴,避免粹末充填→大面积铺设还应采用重物压面钢管和方木。
防止晚间刮大风吹起(由于屋面面积过大一次完成不了防止晚间突起大风将板刮乱)→检查与验收→干铺聚酯纤维无纺布一层6、屋面混凝土刚性层施工顺序:绑扎¢6@150钢筋网→分仓缝处钢筋应断开→垫好保护层→隔好分仓缝→钢筋绑扎完成隐蔽验收→浇筑50厚C30细石混凝土→搓抹平整并压光机压光→第二天起分隔条→保养→分仓缝内灌油保证顺直美观7、屋面油毡瓦铺贴施工顺序:油毡瓦按计划采购、产品必须有出厂合格证和检验报告→瓦吊装时应分堆放置→铺设钢筋网成方格→调运1:3水泥砂浆卧瓦层(油毡瓦)→由脊向下施工注意搭接,水平方向需拉通线防止翘曲→檐口收口时尽量用整瓦,(如裁瓦时必须整齐平整美观)→屋面清理扫瓦五、质量保证措施5.1 保证工程质量技术组织措施1、建立层次分明的责、权、利相结合的质量责任制,认真开展全面质量管理,做到质量重担人人挑、人人肩上有指标,同时抓住施工现场,对整个工程项目的施工全过程进行监督管理,消灭质量通病,使质量管理上新水平。
2、加强技术管理,每道工序都进行书面技术交底,交底人,接收人在书面上签字,明确责任,组织各班组长学习技术规范,让每个作业人员熟悉质量验收的标准。
严格按设计要求组织施工。
5.2主要分项工程质量控制点及具体措施1、认真编制施工方案及作业指导书并加以贯彻,使工程质量全过程得以受控。
2、搞好图纸会审,技术交底及技术培训工作,对推广应用的新技术、新工艺要组织有关人员认真学习。
在施工中要加强过程监控,保证不返工。
3、施工员在现场进行跟班监控,并及时将信息提供给质检员、技术部门,由技术负责人及时进行处理。
4、各分项工程质量严格执行“三检制”,对各班组定时、定点、定位施工,层层把关,做好质量等级的验评工作。
每道工序应自检、互检、质检合格后报监理工程师,检验合格后方可进行下道工序施工,杜绝返工。
严格遵守有关施工技术规范及质量评验标准,为创优工程打好基础。
5、项目部成立以项目经理为组长的屋面工程质量管理小组。
及时处理现场质量问题,积累原始资料,按期进行整理总结。
六、现场材料质量管理1、项目部按公司质量体系程序文件对采购进场的材料进行质量检验和控制。
材料进场后,严格按照项目部指定地点堆放、分类存放,并设置醒目的标识。
对进场材料严把质量关,不合格材料不许进场,按规范要求,按批、按时、按生产厂家,检验进场材料各项指标。
所有材料进场时做好进货检查、检验,对有砂、水泥等二次检验要求的材料,按要求取样送试验室进行试验,对不合格产品予以退场。
2、加强材料的保管工作,最大限度地减少人为损耗。
3、加强材料的平面布置及合理码放,防止因码放不合理造成的损坏和浪费。
4、做好随做随清工作。
6.1质量管理目标不断增强各班组的质量意识,把保证工程质量渗透到施工过程的方方面面。
树立创优质工程的信心,要求工程一次性合格率100%,优良率97%。
6.2 进度保证措施1、制订单位工程施工计划,以区块为单位,确保总进度计划的实现。
2、配备足够的施工机具、设备和劳动力,并按计划进场以满足施工进度的需要。
3、合理安排施工顺序和施工段,做到紧张有序,忙而不乱。
4、对配合施工的配合单位都有具体的进度要求,明确双方责任和奖罚条件并列入合同条款中。
5、加强采购、运输力量,做好后勤服务和保障工作,对需要的材料计划安排,准时到位。
6、力强内外协调,每周召开一次施工协调会,每日举行一次生产碰头会,以及发现和解决施工中存在的问题。
七、成品保护措施在多工种多层次组织交叉流水作业的施工现场,做好成品保护工作有利于保证工程质量和施工进度,并节约材料和人工。
因此应采取如下措施:1、当上道工序完成后,下道工序必须爱护上道工序的劳动成果。
有以下几点:2、屋面清理完毕其他班组不得在屋面乱堆杂物。
3、屋面防水层施工完毕上面严禁,铁锹在上面乱掺,乱丢钢管、碾压小车等破坏防水层的行为。
4、挤塑聚苯板铺设完毕严禁车压,重物砸。
5、屋面刚性层施工完毕保养期间严禁重物砸,堆重物,安装班组屋面开孔,成品保护人人有责违者处罚。
八、安全保证措施1、建立安全施工保证体系,落实安全施工岗位责任制;落实三级安全教育与班前安全活动。
2、工作前,必须详细检查工具、脚手架、脚手板以及工作场所,确认无危险时,方可进行操作;活动架子牢固、平稳,移动时人要下来。
3、坡屋面檐口一般采用钢管脚手架为宜。
如用钢管双排脚手时,应遵守架子工安全和技术操作规程,在架子上工作,工具和材料要放置稳当,不许随便乱扔。
4、在坡屋面檐口施工作业时,先铺好临时木板,再搭脚手架,对脚手板不牢固之处和探头板等及时处理,要铺有足够的宽度,谨防坠落。
5、檐口超过4米高作业时,应在搭设双排架的外侧设置好安全网和下部兜网。
6、坡度太陡的教堂屋面施工时,应穿防滑鞋、腰系安全绳。
严禁施工人员酒后上岗作业。
7、操作中所使用的工具应放妥,以免坠落伤人并禁止从脚手架上丢扔东西。
8、现场设施定期检查,保证临电接地,漏电保护器,开关齐备有效;砂浆机要有专人操作维修,保养,电气设备绝缘良好并接地。
9、严格控制脚手架施工负荷。
10、不准随意拆除、斩断脚手架软硬拉结,不准随意拆除脚手架上的安全设施,如妨碍施工必须经施工负责人批准后,方能拆除妨碍部位。
11、加强“四口五临边”的防护,严禁任意拆除。
12、严禁从窗口向下随意抛扔东西。
13、工人必须按规定戴安全帽,高空临边作业时系好安全带。
14、在作业面必须设置照明设施。
如照明设施损坏时,要及时修复、更换。
作业面施工时,必须注意现场临电的设置、使用,不得随意拉设电线、电箱。
无关人员禁止使用临电设施。
15、每天施工做到工完料净、工完场清。
16、严禁班组工人违反工地安全十不准规章制度。
九、环境保护措施1、骨料在投入搅拌机时,防止发生扬尘。
投料和筛砂人员作业时佩戴口罩。
2、砂浆搅拌机布置点搭设临时搅拌机棚,搅拌机棚用隔声材料封堵,以减少噪音;并修筑临时污水沉淀池,将清洗搅拌机的污水在池中沉淀后重新利用。
3、找平砂浆在运输过程中防止遗洒到现场的道路上。
4、找平成活后及时将剩余砂浆清理干净,为下一道工序创造条件。
