装饰清水砖砌体施工工法
- 格式:doc
- 大小:410.00 KB
- 文档页数:16
清水砖围墙施工工艺设计及技术指标一、施工前准备1.按设计要求准确测量墙体的尺寸,并将地基进行均匀夯实。
2.将墙体的位置用线桩或玻璃钢筋进行标定。
二、材料准备1.清水砖:采用规格统一、质地均匀、无明显瑕疵的砖。
2.砂浆:按照建筑设计要求,配制合适的砂浆,保证其抗压、抗裂性能。
3.钢筋:根据设计要求,在墙体中设置合适的钢筋。
三、施工工艺1.墙体基础处理:根据设计要求,在基础上设置合适的墙脚石或者基础砖,并进行密实处理。
2.墙体砌筑:按照施工图纸要求,将清水砖按照正确方法砌筑,并在砌筑过程中进行墙体的垂直控制和水平控制。
3.砂浆拌制:按照比例准确配制砂浆,并搅拌均匀。
4.砌筑过程中的砂浆施工:砂浆应适度湿润,涂抹均匀,每块砖之间应留出适度的缝隙。
5.砌筑浇水:在墙体砌筑完成后,应及时进行浇水养护,确保墙体的砂浆充分凝固和强度的提高。
6.粉刷:砖墙完成后,可进行刷涂外墙防水涂料或者润湿砂浆。
四、技术指标1.墙体强度:清水砖围墙的抗压强度≥5MPa。
2. 墙体垂直度:墙体表面平整度≤3mm/2m。
3.墙体防水性能:墙体表面应进行防水涂料或者润湿砂浆的处理,确保其防水性能。
4. 砂浆厚度:普通砂浆层厚度一般为8-12mm。
5.砂浆强度:砂浆的抗压强度≥5MPa。
6.造价:清水砖围墙的造价应符合建筑设计预算及要求。
通过以上的施工工艺设计及技术指标,可以确保清水砖围墙施工的质量和效果。
同时,在施工过程中,施工人员还应注意安全,合理使用工具和机械设备,保障施工现场的环境卫生,并及时进行验收和整改。
通过严格执行工艺和技术标准,可以确保清水砖围墙的使用寿命和外观质量。
清水墙砖砌体工程专项施工方案(完整资料).doc【最新整理,下载后即可编辑】清水墙砌体工程专项施工方案编制人:审核人:审批人:审批时间:目录一、编制依据 (4)二、工程概况 (5)三、施工部署 (7)四、施工计划 (11)五、施工准备 (12)六、施工工艺技术 (13)七、质量保证措施 (16)八、成品保护措施 (19)九、安全施工保护措施 (19)十、进度保护措施 (20)十一、雨季施工措施 (21)十二、环境保护措施 (21)砌体工程专项施工方案一、编制依据1.3 施工图纸XXX工程施工图纸。
1.4工程施工合同XXX工程施工合同。
1.5XXX工程施工组织设计。
工程名称:XXX项目工程地址:建设单位:设计单位:监理单位:施工单位:合同范围:建筑,结构,给排水,电气,道路,绿化合同工期:60天结构类型:砌体结构2.1 工程建筑设计±0.000标高每栋楼号±0.000绝对标高详见总图。
耐火等级二级内墙外保温酚醛泡沫保温建筑场地类别III类抗震设防烈度6度湿陷等级二级自重湿陷性黄土本工程冬季采暖热源由集中供热供给,建筑坐北朝南。
本工程建筑物结构形式为清水墙砌体结构,楼板为现浇钢筋混凝土楼板。
2.4 施工现场概况XXX工程项目,位于XXX。
现场呈阶梯型,小区西北部地势较高,施工用水井设置在现场外,需从外面接水管进工地,占地170亩,共78栋344户1021间(其中单层建筑52栋206户479间,二层建筑26栋138户542间)。
楼座比较密集,工期紧,点多面广,现场材料及机械有可能导致二次搬运。
停电频繁,给施工带来很大不便。
现场东侧紧挨村道路直通省道,场外交通便利。
2.5 工程特点本工程开工面积大;单体工程多;现场地势呈阶梯型,属于耕地,农作物根未清除,水渠未拆除,进场需要做场地整平及垃圾外运,工期紧,施工任务重;村民干扰,现场有坟墓,电线杆。
组织协调难度大;本场地为II级自重湿陷性场地,又临近雨季施工威胁基坑,给正式施工增加难度,工期紧质量要求高,抢进度与保质量矛盾空突出。
清水墙砌体工程专项施工方案编制人:审核人:审批人:审批时间:目录一、编制依据 (3)二、工程概况 (4)三、施工部署 (6)四、施工计划 (9)五、施工准备 (10)六、施工工艺技术 (11)七、质量保证措施 (14)八、成品保护措施 (17)九、安全施工保护措施 (18)十、进度保护措施 (18)十一、雨季施工措施 (19)十二、环境保护措施 (20)砌体工程专项施工方案一、编制依据1.3 施工图纸XXX工程施工图纸。
1.4工程施工合同XXX工程施工合同。
1.5XXX工程施工组织设计。
二、工程概况工程名称:XXX项目工程地址:建设单位:设计单位:监理单位:施工单位:合同范围:建筑,结构,给排水,电气,道路,绿化合同工期:60天结构类型:砌体结构2.1 工程建筑设计±0.000标高每栋楼号±0.000绝对标高详见总图。
耐火等级二级内墙外保温酚醛泡沫保温建筑场地类别III类抗震设防烈度6度湿陷等级二级自重湿陷性黄土本工程冬季采暖热源由集中供热供给,建筑坐北朝南。
本工程建筑物结构形式为清水墙砌体结构,楼板为现浇钢筋混凝土楼板。
2.4 施工现场概况XXX工程项目,位于XXX。
现场呈阶梯型,小区西北部地势较高,施工用水井设置在现场外,需从外面接水管进工地,占地170亩,共78栋344户1021间(其中单层建筑52栋206户479间,二层建筑26栋138户542间)。
楼座比较密集,工期紧,点多面广,现场材料及机械有可能导致二次搬运。
停电频繁,给施工带来很大不便。
现场东侧紧挨村道路直通省道,场外交通便利。
2.5 工程特点本工程开工面积大;单体工程多;现场地势呈阶梯型,属于耕地,农作物根未清除,水渠未拆除,进场需要做场地整平及垃圾外运,工期紧,施工任务重;村民干扰,现场有坟墓,电线杆。
组织协调难度大;本场地为II级自重湿陷性场地,又临近雨季施工威胁基坑,给正式施工增加难度,工期紧质量要求高,抢进度与保质量矛盾空突出。

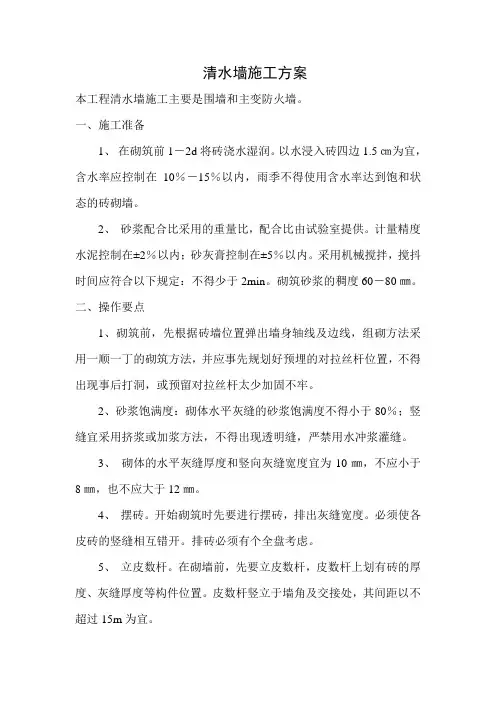

清水墙施工方案本工程清水墙施工主要是围墙和主变防火墙。
一、施工准备1、在砌筑前1-2d将砖浇水湿润。
以水浸入砖四边1.5㎝为宜,含水率应控制在10%-15%以内,雨季不得使用含水率达到饱和状态的砖砌墙。
2、砂浆配合比采用的重量比,配合比由试验室提供。
计量精度水泥控制在±2%以内;砂灰膏控制在±5%以内。
采用机械搅拌,搅抖时间应符合以下规定:不得少于2min。
砌筑砂浆的稠度60-80㎜。
二、操作要点1、砌筑前,先根据砖墙位置弹出墙身轴线及边线,组砌方法采用一顺一丁的砌筑方法,并应事先规划好预埋的对拉丝杆位置,不得出现事后打洞,或预留对拉丝杆太少加固不牢。
2、砂浆饱满度:砌体水平灰缝的砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法,不得出现透明缝,严禁用水冲浆灌缝。
3、砌体的水平灰缝厚度和竖向灰缝宽度宜为10㎜,不应小于8㎜,也不应大于12㎜。
4、摆砖。
开始砌筑时先要进行摆砖,排出灰缝宽度。
必须使各皮砖的竖缝相互错开。
排砖必须有个全盘考虑。
5、立皮数杆。
在砌墙前,先要立皮数杆,皮数杆上划有砖的厚度、灰缝厚度等构件位置。
皮数杆竖立于墙角及交接处,其间距以不超过15m为宜。
6、挂线。
所有墙体采用双面挂线砌筑,首层的第一皮砖要查对皮数杆的标高,防止到顶砌成螺丝墙。
砌砖时,水平灰缝要均匀一致、平直通顺。
6、砌砖;宜采用一铲灰、一块砖、一挤揉的“三一”法砌砖法,即满铺满挤操作法。
竖缝宜采用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝。
砌砖时砖要放平,里手高,墙面就要胀;里手低,墙面就要背。
砌砖一定要中线,“上跟线、下跟棱、左右相邻要对平”。
7、砌筑砂浆应随搅拌随使用,水泥砂浆必须在3h内用完,水泥砂浆必须在4h内用完,不得使用过夜砂浆。
墙应随砌随将舌头灰刮尽,并及时用原浆勾缝,凹进砖面5mm.9、砖墙的转角处和交接处应同时砌起,对不能同时砌起而必须留搓时,应砌成斜槎,斜槎长度不应小于高度的2/3。

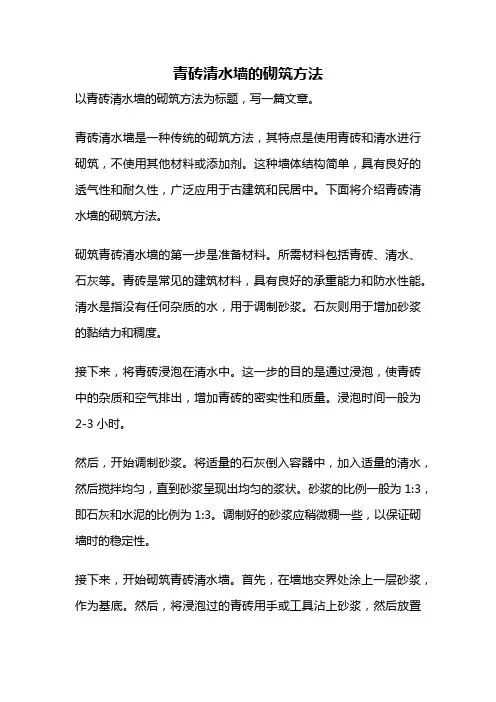

青砖清水墙的砌筑方法以青砖清水墙的砌筑方法为标题,写一篇文章。
青砖清水墙是一种传统的砌筑方法,其特点是使用青砖和清水进行砌筑,不使用其他材料或添加剂。
这种墙体结构简单,具有良好的透气性和耐久性,广泛应用于古建筑和民居中。
下面将介绍青砖清水墙的砌筑方法。
砌筑青砖清水墙的第一步是准备材料。
所需材料包括青砖、清水、石灰等。
青砖是常见的建筑材料,具有良好的承重能力和防水性能。
清水是指没有任何杂质的水,用于调制砂浆。
石灰则用于增加砂浆的黏结力和稠度。
接下来,将青砖浸泡在清水中。
这一步的目的是通过浸泡,使青砖中的杂质和空气排出,增加青砖的密实性和质量。
浸泡时间一般为2-3小时。
然后,开始调制砂浆。
将适量的石灰倒入容器中,加入适量的清水,然后搅拌均匀,直到砂浆呈现出均匀的浆状。
砂浆的比例一般为1:3,即石灰和水泥的比例为1:3。
调制好的砂浆应稍微稠一些,以保证砌墙时的稳定性。
接下来,开始砌筑青砖清水墙。
首先,在墙地交界处涂上一层砂浆,作为基底。
然后,将浸泡过的青砖用手或工具沾上砂浆,然后放置在基底上,用力轻轻敲打使其紧密贴合。
每块砖之间应留有约1cm 的缝隙,以方便后续填缝。
砌墙时要注意保持水平和垂直。
可以使用水平尺和垂直尺来检查墙体的水平度和垂直度。
如果发现墙体不平整,应及时调整,确保墙体的整体质量。
砌完一层墙后,要及时填缝。
使用砂浆将砖与砖之间的缝隙填满,并用工具将砂浆压实,确保填缝牢固。
填缝后,用水刷或湿布清理墙面,使其光滑整洁。
在砌筑过程中,需要注意墙体的保湿。
墙体砌筑完成后,应及时进行养护。
养护时间一般为7-10天,期间应每天用水进行保湿,以保证墙体的强度和质量。
青砖清水墙的砌筑方法就介绍完了。
通过以上步骤,我们可以砌筑出一面结实耐用、外观美观的青砖清水墙。
在砌筑过程中要注意墙体的水平度和垂直度,保持墙体的整体质量。
墙体砌筑完成后,要及时进行填缝和养护,以保证墙体的牢固性和耐久性。
青砖清水墙作为一种传统的砌筑方法,不仅具有实用性和美观性,还体现了中华民族的建筑智慧和文化传统。

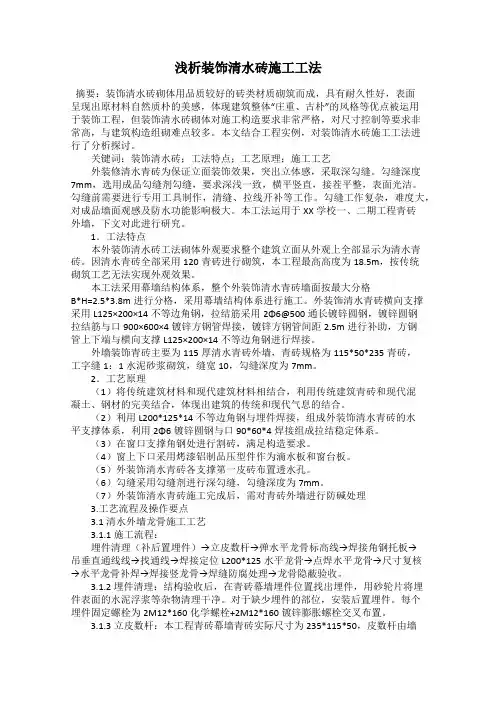

装饰清水砖砌体施工工法装饰清水砖砌体施工工法1前言装饰清水砖砌体是选用品质较好的青砖、砌块等砖类材质手工砌筑而成。
耐久性好,表面呈现出青砖自然质朴的美感,为了达到这一效果,施工中需要一次完成。
既可用于各种建筑外墙装饰,也可作为建筑内墙装饰。
砌体表面还能够制作成立体构造。
已得到专业人士的认可。
装饰清水砖砌体对施工构造要求非常严格,对尺寸控制等要求非常高,与建筑构造组砌难点较多。
这些给施工带来了一定的难度。
在添建工程中在保证立面装饰效果的前提下,新出现的构造与施工难点进行研究总结与运用,将原工法进行深化、改进。
提高并总结形成本工法。
同时,本工法也具有良好的经济效益和社会效益。
2工法特点1、细化了构造做法,确保了结构稳定和外立面观感。
2、对防水,变形缝特殊部位进行了特殊处理,改进了功能。
3、对施工技术进行了优化,提高了工作效率,降低了工作强度。
4、保持并改进砌体施工中关于节能环保的做法。
5、对材料的防碱控制更为严格。
3适用范围本工法适用于一切装饰清水砖砌体工程的施工(古建、文化类、纪念类的建筑)。
4工艺原理经过挑砖、选砖、磨砖(改进磨砖机)、切砖、排砖、组砌、勾缝、防碱等重点工序的控制与处理,提高施工工效,保证操作工人职业健康,提升建筑装饰墙面的观感质量,完善了功能。
5工艺流程及操作要点5.1工艺流程5.2操作要点5.2.1挑砖(粗选、精选):不允许有欠火砖、酥砖和螺旋纹砖。
砖在出厂前,要对砖进行挑选,对于尺寸偏差大、弯曲、裂纹、缺棱掉角、色差大、有结疤的砖一律不许装车,每层砖中间要加有柔软物保护,避免运输过程中砖与砖之间产生较大摩擦,从而损伤砖的棱角。
砖运进场后,对砖再次进行挑选,凡装车前因漏查尺寸偏差大的、运输过程中因碰撞缺棱掉角的,一律退换。
砖进入现场按施工平面布置图进行码垛堆放,装卸时注意保护砖的棱角不受损伤。
在堆放过程中,每一层砖中间要加棉毡,目的是减少堆放时砖与砖之间的碰撞,减少砖自身以及砖棱角的损伤。
浅析装饰清水砖施工工法摘要:装饰清水砖砌体用品质较好的砖类材质砌筑而成,具有耐久性好,表面呈现出原材料自然质朴的美感,体现建筑整体“庄重、古朴”的风格等优点被运用于装饰工程,但装饰清水砖砌体对施工构造要求非常严格,对尺寸控制等要求非常高,与建筑构造组砌难点较多。
本文结合工程实例,对装饰清水砖施工工法进行了分析探讨。
关键词:装饰清水砖;工法特点;工艺原理;施工工艺外装修清水青砖为保证立面装饰效果,突出立体感,采取深勾缝。
勾缝深度7mm,选用成品勾缝剂勾缝,要求深浅一致,横平竖直,接茬平整,表面光洁。
勾缝前需要进行专用工具制作,清缝、拉线开补等工作。
勾缝工作复杂,难度大,对成品墙面观感及防水功能影响极大。
本工法运用于XX学校一、二期工程青砖外墙,下文对此进行研究。
1.工法特点本外装饰清水砖工法砌体外观要求整个建筑立面从外观上全部显示为清水青砖。
因清水青砖全部采用120青砖进行砌筑,本工程最高高度为18.5m,按传统砌筑工艺无法实现外观效果。
本工法采用幕墙结构体系,整个外装饰清水青砖墙面按最大分格B*H=2.5*3.8m进行分格,采用幕墙结构体系进行施工。
外装饰清水青砖横向支撑采用L125×200×14不等边角钢,拉结筋采用2Φ6@500通长镀锌圆钢,镀锌圆钢拉结筋与口900×600×4镀锌方钢管焊接,镀锌方钢管间距2.5m进行补助,方钢管上下端与横向支撑L125×200×14不等边角钢进行焊接。
外墙装饰青砖主要为115厚清水青砖外墙,青砖规格为115*50*235青砖,工字缝1:1水泥砂浆砌筑,缝宽10,勾缝深度为7mm。
2.工艺原理(1)将传统建筑材料和现代建筑材料相结合,利用传统建筑青砖和现代混凝土、钢材的完美结合,体现出建筑的传统和现代气息的结合。
(2)利用L200*125*14不等边角钢与埋件焊接,组成外装饰清水青砖的水平支撑体系,利用2Φ6镀锌圆钢与口90*60*4焊接组成拉结稳定体系。
现行版本:D修改码:0 中国延安干部学院学员宿舍工程装饰清水砖砌体工程施工工法>《:陕西省第三建筑工程公司2003年9月10日装饰清水砖砌体工程施工工法1工艺原理装饰清水砖砌体是指当砖成为一种装饰性材料,砌筑施工完毕后满足建筑立面装饰观感要求的砌筑工艺。
装饰清水砖砌体在施工时对普通粘土砖进行外观及几何尺寸加工,然后按照严格的质量标准进行砌筑,在满足结构要求的情况下,还要保证建筑立面装饰观感要求的效果。
2适用范围(本工法适用于工业与民用建筑装饰清水砖砌体施工。
3施工准备材料3.1.1砖:采用MU10普通粘土青砖(手工制作),边角整齐,色泽均匀,要有出厂合格证和材料检验报告。
进场后,要按批量进行复试,合格后,方可使用;(1)砖的尺寸偏差应符合表1的规定。
尺寸允许偏差单位:mm 表1(2)砖的外观质量应符合表2的规定。
"外观质量表2注:凡有下列缺陷之一者不得成为完整面:①缺损在条面或丁面上造成的破坏面尺寸同时大于10 mm×10 mm。
②条面或丁面上裂纹宽度大于1mm,其长度超过30mm。
③压陷、粘底、焦花在条面或丁面上的凹陷或凸出超过2mm,区域尺寸同时大于10 mm×10 mm。
(3)强度符合表3规定。
强度等级单位:MP 表2(4)抗风化性能应满足以下技术指标的要求。
①5h沸煮吸水率,平均值≤21%,单块最大值≤23%。
②饱和系数,平均值≤,单块最大值≤。
(5)冻融试验后,每块砖样不许出现裂纹、分层、掉皮、缺棱、掉角等冻坏现象;质量损失不得大于2%。
}(6)每块砖样不得出现泛霜。
(7)不允许出现最大破坏尺寸大于2mm的爆裂区域。
(8)不允许有欠火砖、酥砖和螺旋纹砖。
砖在出厂前,要对砖进行挑选,对于尺寸偏差大、弯曲、裂纹、缺棱掉角、色差大、有结疤的砖一律不许装车,每层砖中间要加有柔软物保护,避免运输过程中砖与砖之间产生较大摩擦,从而损伤砖的棱角。
砖运进场后,对砖再次进行挑选,凡装车前因漏查尺寸偏差大的、运输过程中因碰撞缺棱掉角的,一律退换。
清水墙砖砌体工程专项施工方案
一、项目背景
清水墙砖砌体工程是建筑施工中常见的一项工程,对于提升建筑外观质量和增加建筑耐久性具有重要作用。
本文旨在制定清水墙砖砌体工程的专项施工方案,确保施工质量和工程进度。
二、施工前准备
1.对施工区域进行清理,确保施工场地整洁。
2.准备所需砌体材料,包括砖块、水泥、砂浆等。
3.确保施工人员具备相应证书和技术培训。
三、施工工艺
1. 基底处理
1.对砌体基底进行清洁处理,确保基底结实平整。
2.在基底上涂刷防水涂料,以提高墙体的防水性能。
2. 方砖砌筑
1.选择优质砖块,在施工中注意保持砖块的水平和垂直。
2.使用砂浆将砖块粘合在基底上,确保砖缝均匀。
3. 清理整理
1.确保施工现场干净整洁,清理多余的砂浆和杂物。
2.检查砌体质量,修复砂浆不饱满的部位。
四、施工注意事项
1.严格按照施工图纸和规范要求施工。
2.在砌筑过程中,注意测量和控制墙体垂直度和水平度。
3.施工过程中注意安全,佩戴防护装备,避免意外伤害发生。
五、验收标准与保养
1.砌体工程完成后,进行验收。
检查墙体表面平整度、砂浆饱满度等情
况是否符合要求。
2.对完成的清水墙砖砌体工程进行保养,防止出现开裂和掉砖等情况。
以上为清水墙砖砌体工程专项施工方案,希望能为施工人员提供参考和指导,确保工程质量和进度顺利进行。
清水砖墙砌体工程施工工艺清水砖墙砌体工程施工工艺本文介绍清水砖墙砌体工程施工工艺,适用于各种工业与民用建筑。
在施工前,需要使用符合设计要求的砖、水泥、砂和掺合料等材料,并备有机具、工具和检测工具。
施工前需要验收基础及防潮层,并弹好墙身轴线、墙边线、门窗洞口和柱子的位臵线。
在砌筑过程中,要经常校核墙体的轴线和边线,以防轴线产生位移。
在清水墙砌筑排砖时,必须将立缝排匀,并保持垂直,以免墙面出现游丁走缝。
3)在砌筑过程中,立皮数杆需要保持标高一致,盘角时要均匀掌握灰缝,砌筑时小线要拉紧,不得一层线松,一层线紧,以防水平灰缝出现大小不匀。
4)砂浆配合比应由试验室确定,采用质量比。
砌筑的砂浆必须机械搅拌均匀,随拌随用。
水泥砂浆和混合砂浆分别应在3小时和4小时内使用完毕,细石混凝土应在2小时内用完。
5)水泥砂浆和水泥混合砂浆的搅拌时间不得少于2分钟,掺外加剂的砂浆不得少于3分钟,掺有机塑化剂的砂浆应为3~5分钟。
同时,还应具有较好的流动性和保水性,一般稠度以5~7厘米为宜。
外加剂和有机塑化剂的配料精度应控制在±2%以内,其他配料精度应控制在±5%以内。
6)在每一楼层或250立方米的砌体中,对每种强度等级的砂浆或混凝土,应至少制作一组试块(每组六块)。
如砂浆和混凝土的强度等级或配合比变更时,也应制作试块以便检查。
7)砌清水墙应选择棱角整齐、无弯曲、裂缝及裂纹、颜色均匀、规格一致、敲击时声音响亮的砖。
焙烧过火变色、变形的砖可用在基础及不影响外观的内墙上。
8)砌筑时先盘角,每次不得超过5层,随盘随吊线,使砖的层数、灰缝厚度与皮数杆相符。
9)砌一砖半厚及其以上的墙应两面挂线,一砖半厚以下的墙可单面挂线。
线长时,中间应设支线点,拉紧线后,应穿线看平,使水平缝均匀一致,平直通顺。
10)实心清水墙墙体砌筑方法宜采用一顺一丁、梅花丁(沙包式)、三顺一丁、全顺(仅用于半砖墙)和全丁(仅用于圆弧面墙砌筑)等砌筑形式。
一、工程概况本工程采用清水砖墙施工,适用于工业与民用建筑。
清水砖墙施工具有美观、耐用、施工简便等特点,适用于多种建筑风格。
以下为清水砖墙工程施工方案。
二、施工准备1. 材料准备:(1)清水砖:选用质量合格、尺寸均匀、色泽一致的清水砖。
(2)水泥:选用325号普通水泥或矿渣水泥,同品种、同标号、同批号进场。
(3)砂:细砂,使用前过2mm孔径的筛或纱绷筛。
(4)粉煤灰:细度过0.08mm方孔筛,筛余量不大于5%,可取代部分水泥使用。
(5)其他材料:钢筋、防水材料、锚杆等。
2. 机具准备:(1)扁凿子、锤子、粉线袋、托灰板、长溜子、短溜子、喷壶、小铁桶、筛子、小平锹、铁板、笤帚等。
(2)脚手架、吊栏、安全防护设施等。
3. 作业条件:(1)结构工程已完成,并经过质量验收,达到合格标准,安装好门窗框。
(2)搭好脚手架(或吊栏),搞好安全防护。
三、施工工艺1. 工艺流程:(1)弹线找规矩开缝、补缝;(2)门窗四周塞缝;(3)墙面浇水;(4)勾缝;(5)清扫墙面;(6)找补漏缝;(7)清理墙面。
2. 施工要点:(1)弹线找规矩:从上往下顺其立缝吊垂直,并用粉线将垂直线弹在墙上,作为垂直线的规矩。
水平缝则以砖的上下楞弹线控制。
(2)剔凿砖棱:对偏差较大的砖棱,用扁凿子剔去,然后抹灰补齐。
(3)修补灰层:用砖面磨成的细粉加107胶拌合成浆,刷在修补的灰层上,使其颜色一致。
(4)门窗四周塞缝及补砌砖窗台:勾缝前,将门窗四周塞缝。
(5)勾缝:用细砂、水泥、粉煤灰等材料拌合成的砂浆,按一定比例配比,搅拌均匀后进行勾缝。
四、质量控制1. 砌体强度:砌体强度必须达到设计要求,确保墙体结构安全。
2. 砂浆强度:砂浆强度必须达到设计要求,确保砌体与砖块之间的粘结强度。
3. 砌体外观:砌体表面应平整、垂直,灰缝横平竖直,错落有致、均匀、饱满。
4. 安全防护:确保施工过程中人员安全,避免发生安全事故。
五、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
清水页岩砖砌筑施工方法质量保证措施【1】设计做法页岩烧结清水砖:1、120厚页岩烧结清水墙饰面砖(外叶墙)与300厚加气混凝土砌块(内叶墙)组合砌筑2、完工30d后采用防水砂浆进行第二次勾缝3、整体清洁后涂刷配套无色透明有机硅涂料【2】施工准备【2.1】材料准备1、本工程主体结构完成后,部分外立面采用清水砖砌筑做装饰效果,清水砖采用240*115*53mm规格,颜色及规格型号按照甲方选定。
2、清水墙砌筑前一天组织材料进场,进场材料必须有产品合格证及产品性能形式检测报告,质量要复合国家现行有关标准的要求。
3、本工程清水墙砌筑,采用304不锈钢M10化学锚栓做钢架与混凝土墙体连接,5#镀锌角钢框架、6mm镀锌圆钢拉结按图纸要求进行排距。
【2.2】技术准备1、清水墙砌筑工程开始前编制墙体砌筑专项施工方案。
2、砌体工程施工前由施工员负责砌筑工程的施工任务的划分、人员的安排、现场安全文明管理。
3、专职质检员应在施工过程中进行质量旁站监督检查,进行质量验收,对满足质量要求的部位进行标识。
4、班组砌筑工人要求有经验的技术工不少于50%。
5、施工前组织作业队工长、质量员、工人学习有关的技术措施和质量要点,组织操作人员进行详细的技术交底,引导质量意识,明确质量目标。
【3】操作要点1、砌筑前先根据砖墙位置弹出墙身轴线及边线,组砌方法采用一顺一丁的砌筑方法,并应事先规划好预埋的对拉丝杆位置,不得出现事后打洞,或预留对拉丝杆太少加固不牢。
2、砂浆饱满度:砌体水平灰缝的砂浆饱满度不得小于80%,竖缝宜采用挤浆或加浆方法,不得出现透明缝,严禁用水冲浆灌缝。
3、砌体的水平灰缝厚度和竖向灰缝宽度宜为10㎜,不应小于8㎜,也不应大于12㎜。
4、摆砖:开始砌筑时先要进行摆砖,排出灰缝宽度。
第一层砖摞底时,两山墙或相当于山墙位置处排丁砖,前后纵墙排条砖。
5、立皮数杆。
在砌墙前先要立皮数杆,皮数杆上划有砖的厚度、灰缝厚度、楼板、圈梁等构件位置。
青砖清水墙工艺流程前期准备材料准备砖块选择选择质量合格、尺寸标准的砖块根据设计要求选择不同颜色、纹理的砖块砂浆准备选择符合要求的砂浆材料按照一定比例混合水泥、沙子和水工具准备施工工具砖刀、灰刀、抹子等施工工具水平尺、线锤等测量工具安全防护佩戴安全帽、手套等防护用品确保施工现场安全基础处理地面处理清理地面清除地面上的杂物、灰尘等确保地面平整、干净浇水湿润对地面进行浇水湿润提高砂浆与地面的粘结力墙体定位弹线定位根据设计图纸要求,在地面上弹出墙体的位置线确保墙体位置准确、垂直砌筑施工砌筑方法湿砌法在砖块上涂抹砂浆,然后依次砌筑确保砖块之间砂浆饱满、均匀干砌法先将砖块干砌到位,再涂抹砂浆适用于特殊要求的墙体砌筑顺序从下往上先砌筑墙体的底部,再逐层向上砌筑确保墙体稳定、垂直交错砌筑采用交错砌筑的方式,提高墙体的整体稳定性抹灰施工抹灰前处理清理墙面清除墙面上的浮灰、杂物等确保墙面干净、平整浇水湿润对墙面进行浇水湿润提高砂浆与墙面的粘结力抹灰施工底层抹灰涂抹一层薄薄的砂浆作为底层确保底层砂浆均匀、平整面层抹灰在底层砂浆干燥后,涂抹面层砂浆确保面层砂浆光滑、平整质量检查与验收质量检查砌筑质量检查砖块之间的砂浆是否饱满、均匀检查墙体是否垂直、平整抹灰质量检查抹灰层是否平整、光滑检查抹灰层与墙体的粘结是否牢固验收标准合格标准墙体砌筑质量符合设计要求抹灰层质量符合规范要求不合格处理对不合格部分进行整改或返工重新进行质量检查和验收。
混凝土装饰砌块清水墙施工工法一、前言混凝土装饰砌块清水墙是目前建筑装饰最常用的一种外墙装饰方式。
该装饰方式所需的材料简单,施工工艺容易,表面处理效果优美、持久耐用,是现代建筑装饰领域不可或缺的一种技术。
本文将对混凝土装饰砌块清水墙的施工工法进行详细介绍,包括其工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点混凝土装饰砌块清水墙的主要特点如下:1、外观优美:混凝土装饰砌块的表面饰面效果良好,可以表现出石材、木质等材料的质感,同时可以以各种色彩、形状来创造不同的装饰图案,满足设计师的需求。
2、耐久性高:混凝土装饰砌块具有很好的耐久性,能够承受恶劣环境的侵蚀、酸碱等腐蚀性物质,同时也能够承受各种自然灾害的影响。
3、安装方便:混凝土装饰砌块轻便易安装,不需要繁琐的现场切割,可快速拼接完成,提高施工效率。
三、适应范围混凝土装饰砌块清水墙适用于各种建筑类型,如商业建筑、住宅、酒店等,尤其适用于外墙保温装饰系统的施工。
四、工艺原理混凝土装饰砌块清水墙的施工工艺与实际工程之间的联系如下:首先按照设计图纸喷涂隔离底漆,然后将装饰砌块按照图纸要求拼接成网格板,并在网格板上涂上粘结剂,最后将网格板安装在外墙保温系统上,完成外墙饰面的施工。
采取的技术措施包括:选择适当的装饰砌块、控制粘结剂使用量和涂布均匀度、严格把关砌块拼接的垂直度和横向度、保持施工现场的干净和整洁。
五、施工工艺1、准备工作:包括准备所需施工材料和机具设备,将施工区域清理干净,检查墙体状况,并根据设计图纸标出砌块位置。
2、隔离底漆喷涂:使用底漆喷涂机均匀喷涂隔离底漆,保证墙面干燥并且整洁无灰尘。
3、装饰砌块拼接:按照设计图纸要求拼接装饰砌块,注意砌块的垂直度和横向度,使用水平仪器检测砌块的水平度和垂直度。
4、涂粘结剂:在网格板上涂上粘结剂,并控制粘结剂的使用量和涂布均匀度,确保每块装饰砌块表面都被涂满。
建筑物外围护多孔砖清水装饰墙施工工法建筑物外围护多孔砖清水装饰墙施工工法一、前言建筑物外围护多孔砖清水装饰墙是建筑装饰的一种重要方式,具有良好的保温、防水和装饰效果。
本文将介绍一种适用于该墙体的施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点建筑物外围护多孔砖清水装饰墙施工工法具有以下特点:1. 采用多孔砖作为墙体装饰材料,外表面施加清水处理,提高墙体的保温性能和装饰效果。
2. 施工工艺简便,易于掌握和操作,提高施工效率。
3. 清水装饰墙可根据需要进行色彩调整,满足不同建筑风格和装饰需求。
4. 具有良好的防火性能,提高建筑物的安全性能。
5. 施工成本相对较低,经济效益明显。
三、适应范围该工法适用于各类建筑物的外围护清水装饰墙,特别是多层住宅、商业建筑和工业厂房等。
四、工艺原理建筑物外围护多孔砖清水装饰墙的工艺原理是将具有良好保温性能的多孔砖作为墙体装饰材料,并在外表面施加清水处理,形成一层坚实、美观且防水防火的装饰效果。
具体实现该工艺原理需要通过以下技术措施:1. 选择合适的多孔砖材料,保证其保温性能和装饰效果。
2. 完善的墙面清水处理工艺,包括清水处理液的配制、施工方法和处理时间等。
3. 结合外墙保温系统,确保装饰墙的整体性能。
五、施工工艺1. 墙体准备:清理墙体表面,保证墙面平整、干燥。
2. 墙体处理:按照设计要求调配清水处理液,采用喷涂或刷涂的方式施加在墙体表面。
3. 多孔砖铺设:将多孔砖按照设计要求和工艺要求铺贴在墙体上。
4. 整体处理:对多孔砖进行整体清水处理,提高墙体的装饰效果和保温性能。
5. 防水处理:根据需要进行防水层的施工,提高墙体的防水性能和耐久性。
六、劳动组织施工过程中需要合理组织工人和管理人员,确保施工进度和质量。
包括施工人员的分工和协调、材料的提供和管理以及工艺要求的落实等。
七、机具设备施工过程中需要使用的机具设备包括:墙面清洗机、喷涂设备、多孔砖铺贴工具、防水层施工设备等。
装饰清水砖砌体施工工法1前言装饰清水砖砌体是选用品质较好的青砖、砌块等砖类材质手工砌筑而成。
耐久性好,表面呈现出青砖自然质朴的美感,为了达到这一效果,施工中需要一次完成。
既可用于各种建筑外墙装饰,也可作为建筑内墙装饰。
砌体表面还可以制作成立体构造。
已得到专业人士的认可。
装饰清水砖砌体对施工构造要求非常严格,对尺寸控制等要求非常高,与建筑构造组砌难点较多。
这些给施工带来了一定的难度。
在添建工程中在保证立面装饰效果的前提下,新出现的构造与施工难点进行研究总结与运用,将原工法进行深化、改进。
提高并总结形成本工法。
同时,本工法也具有良好的经济效益和社会效益。
2工法特点1、细化了构造做法,确保了结构稳定和外立面观感。
2、对防水,变形缝特殊部位进行了特殊处理,改善了功能。
3、对施工技术进行了优化,提高了工作效率,降低了工作强度。
4、保持并改进砌体施工中关于节能环保的做法。
5、对材料的防碱控制更为严格。
3适用范围本工法适用于一切装饰清水砖砌体工程的施工(古建、文化类、纪念类的建筑)。
4工艺原理通过挑砖、选砖、磨砖(改进磨砖机)、切砖、排砖、组砌、勾缝、防碱等重点工序的控制与处理,提高施工工效,保证操作工人职业健康,提升建筑装饰墙面的观感质量,完善了功能。
5工艺流程及操作要点5.1工艺流程5.2操作要点5.2.1挑砖(粗选、精选):不允许有欠火砖、酥砖和螺旋纹砖。
砖在出厂前,要对砖进行挑选,对于尺寸偏差大、弯曲、裂纹、缺棱掉角、色差大、有结疤的砖一律不许装车,每层砖中间要加有柔软物保护,避免运输过程中砖与砖之间产生较大摩擦,从而损伤砖的棱角。
砖运进场后,对砖再次进行挑选,凡装车前因漏查尺寸偏差大的、运输过程中因碰撞缺棱掉角的,一律退换。
砖进入现场按施工平面布置图进行码垛堆放,装卸时注意保护砖的棱角不受损伤。
在堆放过程中,每一层砖中间要加棉毡,目的是减少堆放时砖与砖之间的碰撞,减少砖自身以及砖棱角的损伤。
磨砖前,对砖进行又一次挑选,挑选出合格砖进行加工,从磨好的砖中选择可供瓦工匠人使用的色泽均匀,棱角顺直的砖;砌筑中,瓦工匠人根据需要,再对砖进行一次挑选,选择合格的砖进行砌筑。
从通过多次反复遴选,确保砖砌体有合格的材料保证。
5.2.2磨砖:采用专门研制的磨砖机对青砖进行精加工。
主要是磨砖的两个大面,磨砖机两个为一套,一台磨砖的一侧大面,将砖的厚度磨至54mm,另一台磨砖的另一侧大面,将砖的厚度磨至53mm。
使青砖的尺寸规格一致、棱角顺直。
磨好的砖每五个用棉毡一裹,用绳扎起来,轻拿轻放,分堆码放,做好砖在上墙前的保护工作。
详见附件一。
5.2.3切砖:对所有上墙的异形砖,由专门的切割机及操作人员进行切砖加工,避免工人用锛斧砍砖,对下脚料做到二次利用,即保证了青砖施工的质量,又减少了施工中产生的废料,节约了成本。
5.2.4运砖在青砖进场及场内倒运方面,采用了专用定形底托盘作为砖运输的载体,并且用叉车进行装卸,避免青砖反复搬运而造成材料损耗。
同时提高了工作效率。
5.2.5排砖撂底及留设洞口位置在砌筑前,根据图纸尺寸、门窗位置、砖的模数、灰缝宽度、排砖基本要求以及设计要求的进行二次深化设计,进行排砖撂底。
核对所弹出的墨线在门窗洞口等处是否符合砖的模数。
经试排合格后,方能拉通线砌筑,作为施工的标准。
墙中的洞口、管道口、沟槽、梁口等应注意留设,避免因与安装缺少配合而将来砸墙打洞。
洞口的过梁要提前预制。
5.2.6抄平砌筑前在基础面或楼面上定出各层标高,立皮数杆控制砖皮数并用砂浆或细石混凝土找平,使各层墙底部标高符合设计要求。
5.2.7放线砌筑前,以底层轴线定位钉为标志拉上准线,沿准线吊挂线锤将轴线放到基础面上,根据轴线弹出纵横墙边线,定出门窗位置。
用经纬仪和线锤配合使用将各轴线引至楼层上,并弹出各墙边线,划出门窗位置。
各层门窗位置应用线锤检查是否在同一铅垂线上。
对放出的控制线要专门的质量检验人员用经纬仪和钢尺用直角坐标法进行复核,确保准确无误。
5.2.8立皮数杆皮数杆上划有每皮砖和灰缝厚度,以及楼面、门窗洞口、过梁、圈梁、楼板、梁底等标高位置。
皮数杆应立于墙角、内外墙交接处、楼梯间及墙面变化较多的部位,间距不大于10m。
在皮数杆之间拉准线,依准线逐皮砌筑。
准线长度不宜过长,过长要在中间设置腰线,以避免下垂和风吹形成的影响。
准线采用极细的尼龙线绳张紧,以减少误差。
用水准仪引测的标高值在构造柱钢筋上用红油漆标志出,依标志将皮数杆绑扎在构造柱钢筋上,绑好后由专门的质量检验人员进行全数检验及校准。
5.2.9细部构造的优化与创新在保证设计的基础上,我们针对一期一些构造做法加以优化,同时,针对经过经验积累加以总结,对一些节点做法进行了创新,美观实用。
5.2.10 各节点做法节点(一)、混凝土过梁立式青砖贴片装饰图为保证装饰清水砖砌体外立面效果,在外立面门窗洞过梁处,采取特殊的构造措施,圈梁按设计要求宽度外,增加60mm ×60mm 外挑混凝土线条,将青砖加工成刀把状,挂在线条上砌筑,这样在外立面上即可显示出历史砌砖过梁的效果,同时下口采用青砖贴片收口 粘接剂青砖贴片门、窗混凝土圈梁外墙青砖混凝土过梁立式青砖贴片装饰图节点(二)、混凝土过梁立式青砖石材干挂装饰图经过不断的完善与创新,对门窗过梁处的青砖收口进行优化,采用干挂石材收口,效果美观大方。
门窗洞口过梁外墙青砖干挂石材干挂角钢混凝土过梁立式青砖石材干挂装饰图节点(三)、外墙挑砖装饰节点图根据图纸设计,在外墙处节点进行造型处理,按照排砖图进行组砌并将丁砖外挑12cm出墙面,造型别致装饰挑砖立面图装饰挑砖平面图节点(四)、外墙装饰假窗节点按照图纸设计,将假窗部分青砖进行二次组砌,并在原240厚红砖墙砌筑时预埋冷拔丝,与后期装饰青砖进行连接,确保了墙体的安全功能,达到装饰效果。
装饰假窗立面图装饰假窗1-1剖面图节点(五)、屋面防水暗做青砖装饰节点平屋面为了保证防水构造使用功能、青砖设计要求,在防水构造部位采取砌300厚红砖内墙、粉刷压光、防水处理、界面剂处理、最后在用6cm青砖砌块二次补砌。
该处理方法巧妙实用,满足了使用功能,保证了外立面效果。
内砖墙1:2.5水泥砂浆压光防水材料界面剂一道青砖外墙节点(六)、屋面变形缝处节点处理该做法涵盖了上述防水暗做的处理方式,同时运用干挂石材收口装饰变形缝部位,青砖和石材交接处打胶处理,效果良好防水层密封胶饰面层镀锌铁皮屋面变形缝处节点处理变形缝处青砖装饰做法节点(七)120青砖墙的构造柱加固由于外墙为240红砖与120青砖套砌,为了满足构造柱的加固与浇筑不影响120青砖墙,设计采用φ8的螺杆通过青砖预留灰缝进行加固,避免了外墙青砖留设架眼,做到一次成优,同时针对构造柱的混凝土浇筑细化了方案,确保120青砖墙无变形,保证砌筑质量。
螺杆120厚青砖墙构造柱加固平面图240内砖墙120青砖墙120厚青砖墙构造柱加固立面图马牙槎拉筋120青砖墙的构造柱加固5.2.11挂线组砌厚度370与240外墙双面挂线,厚度120墙单面挂线,保证墙体的水平灰缝平直度。
5.2.12砌筑5.2.12(1)组砌方式的选择按设计要求。
(2)砌筑方法采用“三一”砌砖法,即一铲灰、一块砖、一挤揉的操作方法。
操作要领如下:1)砌筑前做好调灰、选砖、检查墙面和清理基面等工作2)砌的砖必须跟线走。
3)砌条砖和砌丁砖,在铺灰方向和手使劲的方向是不同的,所以砌砖时手腕必须根据方向不同而变换。
4)砌的砖必须放平,且不能灰浆半边厚、半边薄,造成砖面倾斜。
5)砌筑中要对砖面进行选择。
整齐、美观的面要砌在外面。
6)砌好的砖墙面如有鼓肚,不能砸平,必须拆了重砌。
(3)砌筑要点:1)砌筑前,应将砌筑部位清理干净,放出墙身中心线及边线,浇水湿润。
2)砖墙工作段的分段位置,宜留设在温度缝、构造柱或门窗洞口处,相邻工作段的砌筑高度差不得超过一个楼层的高度,且不大于4m。
3)砖墙临时间断处的高度差,不得超过一步脚手架的高度。
4)青砖墙每天砌筑高度不宜超过1m。
(4)砖墙水平灰缝和竖向灰缝宽度为10mm,要砌的均匀。
水平灰缝砂浆饱满度不低于90%,竖向灰缝砂浆饱满度不低于80%。
不得出现透明缝和瞎缝,严禁用水冲浆灌缝。
(5)对墙身、洞口周边的预埋件、预埋砌块(或木砖、混凝土砖)等,要提前按要求进行制作。
(6)砌筑时应注意清理墙面及落地灰,每次砌筑工作结束时,应做到工完场清。
5.2.13修缝(1)拉线开缝:通过拉线把游丁偏差大的开补找齐,水平缝不平和瞎缝也要拉线找平。
如果砌墙时划线太浅或漏刮的灰缝,用扁钻或瓦刀剔凿出缝子,深度控制在12~14mm之内,并清扫干净。
(2)补缝:对缺棱掉角的砖和游丁的立缝应进行修补,砂浆的颜色必须和砖的颜色一致(补砖时用砖面加水泥,拌成1:2水泥砂浆),抹入缺棱掉角处,表面加砖面压光。
(3)清除墙面粘结的砂浆、泥浆和杂物。
5.2.14勾缝:勾缝宜采用成品勾缝剂。
确保成型的砖缝光滑密实,具有防止水分侵入的能力,消除砖缝出现微裂缝的现象,增加建筑物耐久性。
1)勾缝前一天应将砖墙浇水湿润,勾缝时再适量浇水,但不宜太湿。
2)墙面勾缝应做到横平竖直,深浅一致,塔接平整并压实抹光,不得有丢缝、开裂和粘结不牢等现象。
3) 勾好的水平缝和竖缝要深浅一致,横竖对口,要求密实光滑,交接处要平整,阳角要方正,阴角处不能上下有直通、瞎缝、丢缝的现象。
4) 勾完后一处后,用毛刷把墙面清扫干净(一边勾缝、一边清理,防止污染刚刚勾好的墙面。
),勾完的缝不应有搭槎、毛刺、舌头灰等缺陷。
5.2.15养护砌筑完后要注意对砖墙进行浇水养护,保持墙面整洁干净。
5.2.16表面泛碱综合防治通过对泛碱现象的成因分析研究后,分别采用降碱法、排碱法、阻碱措施等手段,针对原材控制,施工控制及泛碱处理等三方面从源头控制,详见附件二5.2.17绿色施工因为磨砖需要水来进行降温、降尘和降噪,原磨砖机为每单机自带一个水槽,水槽限于整体体积不大,难以为磨砖提供充足的冷却降尘用水,扬尘大,噪音高,并且每天都要拆卸水槽进行沉淀物清理,所以以往的磨砖场地都建在工地比较偏僻之处。
改进后,在磨砖车间旁设置一个沉淀池,沉淀池由3个水池组成,通过3个水池沉淀后清水的循环利用配合磨砖,通过充足的水量供给,能够有效控制磨砖中的扬尘与噪音污染,保障工人的职业健康。
6材料与设备6.1材料准备6.1.1砖:采用装饰手工青砖,边角整齐,色泽均匀,强度等级不低于MU10,要有出厂合格证和材料检验报告。
(1)砖的尺寸偏差要求比国家标准更为严格按照下表6.1.1-1的规定执行。
砖的外观质量应符合表6.1.1-1的规定。
表6.1.1-1 单位:mm6.1.2砂浆:±0.000以下为M10水泥砂浆,±0.000以上为M7.5混合砂浆。
