填充墙砌体工程施工方案(1)
- 格式:doc
- 大小:58.00 KB
- 文档页数:9
填充墙砌体工程施工方案
一、依据:
1、施工图纸及变更、会审纪要
2、施工组织设计
3、施工现场实际情况
4、《建筑工程质量验收统一标准》GB50300-2001
5、《砌体工程施工质量验收规范》GB50203-2011
6、《砼结构工程施工质量验收规范》GB50204-2002
7、《建筑抗震设计规范》GB50011-2001
8、《加气砼砌块墙及保温屋面构造》97YJ406
二、施工条件:
1、主体1-11层混凝土龄期达到拆模要求,模板拆除完成。
2、施工上料电梯安装完测试结束。
3、材料进场试验合格
4、人员组织到位
5、施工机械检测调试正常运转。
三、设计概况及施工现场情况:
本工程设计砌体采用A3.5 B06级加气砼砌体,根据规范GB50203-2002第9.1.5条要求,填充墙根部应砌高度不小于200mm的实心砖;机砖采用Mu15粉煤灰砖、M5混合砂浆砌筑,卫生间采用M10水泥砂浆砌筑。
构造柱、过梁采用C20砼,过梁按图纸要求与柱相连的采用现浇,其它采用预制。
施工现场情况,目前主体已完成,1-11层已拆模并清理完毕,植筋队伍已进场。
材料准备,加气块厂家已订货,粉煤灰砖已进场送检,砂浆已送实验室配比,其它材料均已能满足供应。
四、劳动力组织情况:
目前砌体施工队伍已确定,拟投入本工程施工人员60人,其中,技术人员2人,瓦工20人,普工8人,木工6人,砼工10人,机械操作4人,电工1人,机修1人,项目部配备专业工长1人。
五、施工机械投入:
350砼搅拌机壹台,砂浆搅拌机壹台,振动棒3根,振动棒电机2台,圆盘锯壹台。
六、施工方案与施工方法:
本工程计划主体分一次验收,30#、32#楼同时投入砌体工程施工。
垂直运输采用施工电梯,水平运输采用斗车人工运输,砼采用现场搅拌。
施工方向,自下而上,逐层施工。
砌体:
1、砌体施工工艺流程,墙体放线,砌块浇水制备砂浆排砖摆缝铺砂浆砌块就位校正砌筑镶砖勾缝
2、放线、砌体施工前,应按平面图位置,放出墙体轴线或控制线,洞口位置等。
3、按砌块排列图在墙体范围内分块定尺、划线,排列砌块的方法和要求如下:
首先用粉煤灰砖砌筑≧200mm高。砌块砌体在筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌块的排列图,经审核无误,按图排列砌块。
砌块排列应从楼地面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%。砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果搭接缝长度满足不了规定的搭接要求,应采用取压砌钢筋网片的措施,具体构造按设计规定。外墙转角及纵横墙接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按
设计要求采取其它的构造措施;砌体垂直缝与门窗沿口边线应避开同缝,且不得采用砖镶砌。砌体水平灰缝厚度一般为15mm,如果加钢筋网片的砌体,水平灰缝厚度为15mm,垂直灰缝宽度为20mm。大于30mm的垂直缝,应用C20的细石混凝土灌实。砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖站砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级。砌块墙体与结构构件位置有矛盾时,应先满足构件布置。
4、制配砂浆
配合比应由试验室确定,采用重量比,计量精度为水泥+2%,砂、灰膏控制在+5%以内,应采用机械搅拌,搅拌时间不少于1.5min。
5、砌块就位与校正
砌块砌筑前一天应进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌处开始;应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度。砌块安装时,起吊砌块应避免偏心,使砌块底面水平下落;就位时由人手扶控制,对准位置,缓慢地下落,经小撬杠撬,用托线板挂直、校正为止。
6、砌筑镶砖按规范GB50203-2002第9.3.7条要求,填充墙砌至梁底或板底时,应留一定的空隙,必须待填充墙加气块砌完并至少间隔7天后,再用整块普通机砖斜砌顶紧上部。或填充墙顶部与梁底拉结方法,按图纸要求施工。
7、竖缝灌砂浆
每砌一皮砌块,就位校正后,用砂浆灌垂直缝,随后进行灰缝的勾缝(原浆勾缝),深度一般为3~4mm。

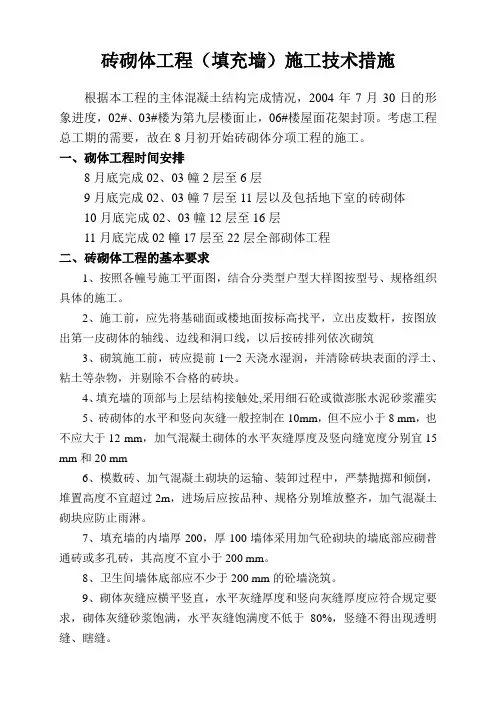

主体构造柱、圈梁的施工:
主体构造柱、圈梁、严格拄照设计和规范要求在砌体构造柱中设置圈梁的通长钢筋应锚入两侧框架柱或构造柱内30d。振捣混凝土时,不得碰动钢筋、埋件,防止移位。钢筋有踩弯,移位或脱扣
时,及时调整,补好。
安装过梁:安装过梁时,其标高、位置及型号必须准确,坐浆饱满,如浆灰厚度超过2CM时,要用细石混凝土铺垫,过梁安装时,两端支撑点的长度应一致,但不小于240mm。
关于门窗洞口木砖的预埋方法按图施工,若图纸无要求时,一般采用放在木砖的砼预制块,详见加气砼砌块墙及保温屋面构造图集97YJ406。
七、主要部位与特殊部位施工:
1、墙根部,按规范要求墙根部砌不少于200mm的粉煤灰砖,根据墙高,确定砌三皮或四皮,180厚砖墙。
2、窗台,加气块砌至窗台部位或大于4m的墙砌到中间部位,应先做好窗台板及下部构造柱,砼浇完后,再砌上部的墙(窗台主要是标准层、东西两侧的外墙处构造柱为复杂,施工时应加以注意)。
3、墙顶部,确定采用粘土砖斜砌,砌筑应在砌块墙砌好7天后进行,砌筑时应注意,砂浆必须饱满,砖应挤紧。
4、构造柱、柱主筋搭接按设计要求,预留钢筋长度若不够时应焊接,焊接长度单面焊10d,双面焊5d。箍筋应绑扎到位,上下两端加密500mm。构造柱砼浇注时,应振捣密实,上口处砼注满漏斗,浇好后砼应凸出墙面2cm以上,待强度达到70%后凿平。
5、按照国家标准GB50011-2001建筑抗震设计规范,第13.3.3条第2款规定,钢筋砼结构中,后砌的非承重墙应满足下列要求:
○1、填充墙在平面和竖向的布置宜均匀对称,宜避免形成薄弱层或短柱。
○2、填充墙的砌体砂浆不应低于M5,墙顶应与框架梁紧密结合。
○3、填充墙与框架柱全高,每隔500mm设2φ6拉结筋,伸入墙内长度不应小于墙长1/5且不小于700mm(本工程设计要求每600mm设2φ6通长钢筋)。
○4、墙长大于5m时,墙顶与梁宜有拉结,墙长超过层高二倍时,宜设砼构造柱。墙高超过4m
