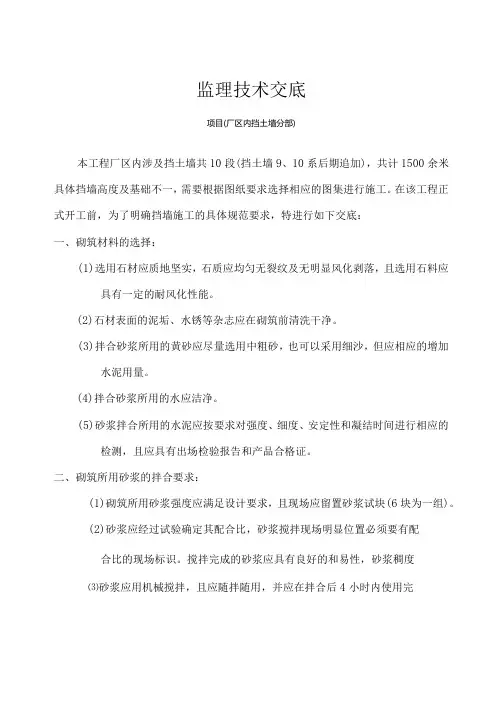

技术交底记录

第六步:砌至墙顶时靠较高面一侧需要预留300*300浇筑混凝土,混凝土强度C25(设计回复单),内部配筋见下图:

每隔50cm居中放置预埋件M1,尺寸详见下图:

三、质量控制:

1、挡墙采用MU40毛石,必须采用不风化、无裂纹的石料进行砌筑,上下面大致平整,严禁

薄石立砌,上下错缝,表面凹陷不大于2cm;

2、水泥砂浆等级采用砌筑,墙面用1:2水泥砂浆勾缝,墙顶用1:3水泥砂浆抹成5%;

3、墙背填料采用碎石土,填料应分层压实,压实符合中密要求;

4、毛石砌筑上下需错缝,内外搭接,砂浆需饱满;

5、按设计要求每隔10~15m或地质变化情况,在断面变化处设置变形缝,缝宽3 cm,变形缝应内

外垂直、整齐、上下贯通,缝中采用沥青或者油浸木条填埋;

6、按设计要求间距2m*成梅花形设置泄水孔,采用100mmPVC管预埋,孔洞底部由背向面倾

斜,洞内畅通并在入口处设置卵石堆反滤层;

7、施工时须挂线砌筑,自制坡度板控制坡比,每砌高度1米时复查一次断面;

8、砌体施工要做到咬合紧密,无干缝、通缝和瞎缝;施工过程中,现场需制作砂浆试块留作

送检;

9、当挡土墙强度达到设计强度70%时(一般砌筑完7天能达到),才能进行墙背回填;墙背回

填要均匀,摊铺要平整,并设不小于3%的横坡,回填时采用透水性材料逐层填筑,不得采用含草、腐殖土的土。

钢筋混凝土挡土墙:

一、工艺标准

(1)混凝土挡墙中混凝土强度等级采用C30。

(2)挡墙采用两次浇筑,基础和墙身分开浇筑,且连接处混凝土应凿毛,并清洗干净。

(3)挡墙内的预留泄水孔按梅花形交错布置,间距,泄水孔出口,高于地面30cm,并设5%向外倾斜坡度。

(4)混凝土灌注完毕后,应按有关规定进行养护。墙背回填应该在挡墙混凝土的强度达到设计强度的75%才能够进行填土。墙后必须回填均匀、摊铺平整,填料顶面横坡符合设计要求。墙后范围内,不得有大型机械行驶或作业,为防止碰坏墙体,应用小型压实机械碾压,分层厚度不得超过20cm。(5)挡墙混凝土浇注应均质密实、平整,无蜂窝麻面,不漏筋、无缺损,强度符合设计要求。

(6)挡墙模板加固采用拉筋联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模。

(7)钢筋加工与绑扎时必须符合图纸设计要求,不是端部或者变形缝两侧时250mm厚墙体按照下图所示施工:

500mm厚墙体配筋按照下图(设计院回复单):

如果是端部或者变形缝两侧,按照下图所示施工:

2.施工方法

(1)项目部测量人员放线,确定挡土墙准确位置及标高,然后进行基坑开挖,开挖宽度根据基础垫层宽度加上工作面30cm。

(2)基坑完成后,放线复验,确认位置、标高无误并经监理确认后,方可进行垫层浇筑,混凝土强度C15。

(3)测量放线确定基础尺寸后,进行钢筋绑扎、立模,同时插好墙身钢筋。基础钢筋的绑扎要注意钢筋的保护层的厚度,垫块采用和基础同强度的混凝土垫块,以保证混凝土的质量。

(4)浇筑基础混凝土,在基础混凝土施工完成后及时对墙身处的混凝土凿毛,保证浇筑挡墙的墙身时新浇混凝土与已浇混凝土的连接。待基础混凝土达到设计强度后方可进行墙身施工。首先绑扎墙身钢筋,钢筋安装完成经监理检查合格后封模。施工中特别注意模板的垂直度、平整度及稳定性。(5)混凝土的浇筑主要采用泵车进行输送,混凝土搅拌运输车运送。在浇筑中采用插入式振捣棒进行振捣,不得过振及漏振。

(6)混凝土养护主要是保证混凝土表面的湿润,防止混凝土水化反应的各种影响。

(7)混凝土墙体表面及棱角不因拆模而受损时,可进行拆模施工。

3.钢筋加工

(1)钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。

(2)钢筋应平直、无局部弯折、成盘的钢筋和弯曲的钢筋均应调直。

(3)钢筋的弯制和末端的弯钩应符合规范和设计要求,如上图所示。

在钢筋混凝土与模板间设置垫块,垫块与钢筋扎紧,垫块应采用细石混凝土制作,保证垫块的强度与混凝土结构的强度相同。垫块的安装应该保证钢筋的保护层厚度符合设计要求。

4.混凝土的浇筑。

(1)混凝土浇筑前,应对支架、模板、钢筋进行检查并作好记录。

(2)混凝土自高处直接倾卸时,其自由高度不宜超过2米,以不发生离析为准。当倾落高度超过2米时时,应通过串筒或溜槽等设施下落。

(3)混凝土振捣

使用插入式振动器时,移动间距不应超过振动器作用半径的倍,与侧模保持50~100mm的距离,

注:本记录一式两份,一份交接受交底人,一份存档。
