建筑施工扣件式钢管脚手架安全技术规范JGJ130—2011中华人民共和国建设部公告902号2011-01-28批准 2011-12-01实施1 总则1.0.1 为在扣件式钢管脚手架设计与施工中贯彻执行国家安全生产的方针政策,确保施工人员安全,做到技术先进、经济合理、安全适用,制定本规范。
1.0.2 本规范适用于房屋建筑工程和市政工程等施工用落地式单、双排扣件式钢管脚手架、满堂扣件式钢管脚手架、型钢悬挑扣件式钢管脚手架、满堂扣件式钢管支撑架的设计、施工及验收。
1.0.3 扣件式钢管脚手架施工前,应按本规范的规定对其结构构件与立杆地基承载力进行设计计算,并应编制专项施工方案。
1.0.4 扣件式钢管脚手架的设计、施工与验收,除应符合本规范的规定外,尚应符合国家现行有关强制性标准的规定。
2 术语、符号2.1 术语2.1.1 扣件式脚手架 steel tubular scaffold with couplers为建筑施工而搭设的、承受荷载的由扣件和钢管等构成的脚手架与支撑架,包含本规范各类脚手架与支撑架,统称脚手架。
2.1.2 支撑架 formwork support为钢结构安装或浇筑混凝土构件等搭设的承力支架。
2.1.3 单排扣件式钢管脚手架single pole steel tubular scaffold with couplers只有一排立杆,横向水平杆的一端搁置固定在墙体上的脚手架,简称单排架。
2.1.4 双排脚手架 double pole steel tubular scaffold with couplers由内外两排立杆和水平杆等构成的脚手架,简称双排架。
2.1.5 满堂扣件式钢管脚手架fastener steel tube full hall scaffold在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。
该架体顶部施工荷载通过水平杆传递给立杆,立杆呈偏心受压状态,简称满堂脚手架。
扣件式脚手架扣件式脚手架是一种常见的建筑施工工具,它由多个扣件、钢管和脚轮等部件组成,可以搭建成不同形式、高度和尺寸的临时支架,用于建筑物的施工、维修和装修工程。
本文将从定义、组成部件、搭建步骤、使用注意事项等方面对扣件式脚手架进行详细介绍。
一、定义扣件式脚手架是一种利用扣件将钢管组装成临时承重结构的脚手架系统。
它可以根据具体需求进行组装和拆卸,具有结构简单、搭建快捷、灵活多变等特点,被广泛应用于建筑施工领域。
二、组成部件1. 扣件:扣件是扣件式脚手架的核心组成部分,常见扣件有直角扣件、内扣件和滑动扣件等。
扣件经过严格的工艺加工,具有高强度和耐腐蚀性能。
2. 钢管:钢管是扣件式脚手架的主要构件,一般采用Φ48.3mm标准钢管。
钢管经过镀锌处理,具有防腐、耐候和耐用的特性。
3. 基础件:基础件包括脚座、脚轮和调节杆等,用于支撑和平稳调整脚手架的高度和水平度。
三、搭建步骤1. 准备工作:确定搭建位置、检查所需材料和工具,确保安全。
2. 安装基础件:将脚座和脚轮按要求安装在钢管底部,确保脚手架的稳定性和移动性。
3. 组装主体:将钢管和扣件按照设计要求进行组装,确保扣紧每个扣件。
4. 调整高度:根据需要使用调节杆调整脚手架的高度,确保水平度和稳定性。
5. 安装横撑和纵撑:根据需要安装横撑和纵撑等支撑杆件,增加脚手架的稳定性。
6. 安装安全设施:安装脚手架的安全设施,如安全网、护栏等,确保施工人员的安全。
四、使用注意事项1. 搭建前应进行仔细的规划和设计,确保脚手架的稳定和安全性。
2. 使用过程中严禁随意擅自拆除或移动脚手架的扣件和钢管。
3. 施工人员必须经过专门的培训,并严格按照操作规程进行施工。
4. 施工中严禁超载,避免脚手架发生倾覆或坍塌等意外事故。
5. 脚手架使用完毕后要及时拆除,妥善保管,以免造成资源的浪费和占用。
总结:扣件式脚手架作为一种重要的施工工具,在建筑施工领域的应用十分广泛。
它具有搭建快捷、灵活多变的优势,可以满足不同工程的需求。
建筑施工扣件式钢管脚手架安全技术规范JGJ 130-2011中华人民共和国建设部公告902号2011-01-28批准 2011-12-01实施1 总则1.0.1 为在扣件式钢管脚手架设计与施工中贯彻执行国家安全生产的方针政策,确保施工人员安全,做到技术先进、经济合理、安全适用,制定本规范。
1.0.2 本规范适用于房屋建筑工程和市政工程等施工用落地式单、双排扣件式钢管脚手架、满堂扣件式钢管脚手架、型钢悬挑扣件式钢管脚手架、满堂扣件式钢管支撑架的设计、施工及验收。
1.0.3 扣件式钢管脚手架施工前,应按本规范的规定对其结构构件与立杆地基承载力进行设计计算,并应编制专项施工方案。
1.0.4 扣件式钢管脚手架的设计、施工与验收,除应符合本规范的规定外,尚应符合国家现行有关强制性标准的规定。
2 术语、符号2.1 术语2.1.1 扣件式脚手架 steel tubular scaffold with couplers为建筑施工而搭设的、承受荷载的由扣件和钢管等构成的脚手架与支撑架,包含本规范各类脚手架与支撑架,统称脚手架。
2.1.2 支撑架 formwork support为钢结构安装或浇筑混凝土构件等搭设的承力支架。
2.1.3 单排扣件式钢管脚手架single pole steel tubular scaffold with couplers只有一排立杆,横向水平杆的一端搁置固定在墙体上的脚手架,简称单排架。
2.1.4 双排脚手架 double pole steel tubular scaffold with couplers 由内外两排立杆和水平杆等构成的脚手架,简称双排架。
2.1.5 满堂扣件式钢管脚手架fastener steel tube full hall scaffold 在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。
该架体顶部施工荷载通过水平杆传递给立杆,立杆呈偏心受压状态,简称满堂脚手架。
一、落地式扣件钢管脚手架(一)概述(1)落地式扣件钢管脚手架应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)的相关要求。
(2)搭设高度24m及以上的落地式钢管脚手架工程属于危险性较大的分部分项工程,须单独编制专项方案,专项方案由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字,并经过总监理工程师审批。
搭设高度50m及以上落地式钢管脚手架工程属于超过一定规模的危险性较大的分部分项工程,须组织专家进行论证。
专项方案主要内容应包括:基础处理、搭设要求、杆件间距、连墙件拉结点设置、设计计算书、施工详图及大样图和安全措施等。
(3)钢管脚手架应选用外径48.3mm±0.5,壁厚3.6mm±0.36的钢管;钢管上严禁打孔,扣件、钢管应采用有质量合格证和质量检验报告的产品。
扣件使用前进行质量检查,有裂纹、变形的严禁使用,出现滑丝的螺栓必须更换。
扣件在螺栓拧紧扭力矩达到65N m时,不得发生破坏。
(4)脚手架外侧防护必须使用合格的密目式安全网全封闭。
(5)脚手架搭设人员必须持省级建设主管部门颁发的建筑架子工特种作业人员操作资格证书,上岗人员应经安全技术交底后方可上岗,并定期进行体检。
(6)脚手架接地、避雷措施等,应按现行行业标准《施工现场临时用电安全技术规范》JGJ46的有关规定执行(7)脚手架的拆除应按现行行业标准JGJ130的有关规定执行。
(二)基础及垫板:(1)脚手架地基与基础的施工,应根据脚手架所受荷载、搭设高度、搭设场地土质情况与现行国家标准《建筑地基基础工程施工质量验收规范》GB50202的有关规定进行。
(2)压实填土地基应符合现行国家标准《建筑地基基础设计规范》GB50007的相关规定;灰土地基应符合现行国家标准《建筑地基基础工程施工质量验收规范》GB50202的相关规定。
(3)脚手架基础经验收合格后,应按施工组织设计或专项方案的要求放线定位。

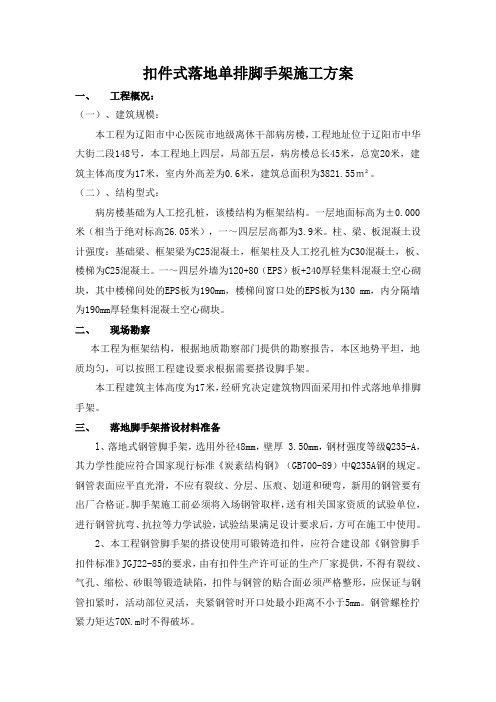

扣件式落地单排脚手架施工方案一、工程概况:(一)、建筑规模:本工程为辽阳市中心医院市地级离休干部病房楼,工程地址位于辽阳市中华大街二段148号,本工程地上四层,局部五层,病房楼总长45米,总宽20米,建筑主体高度为17米,室内外高差为0.6米,建筑总面积为3821.55m²。
(二)、结构型式:病房楼基础为人工挖孔桩,该楼结构为框架结构。
一层地面标高为±0.000米(相当于绝对标高26.05米),一~四层层高都为3.9米。
柱、梁、板混凝土设计强度:基础梁、框架梁为C25混凝土,框架柱及人工挖孔桩为C30混凝土,板、楼梯为C25混凝土。
一~四层外墙为120+80(EPS)板+240厚轻集料混凝土空心砌块,其中楼梯间处的EPS板为190mm,楼梯间窗口处的EPS板为130 mm,内分隔墙为190mm厚轻集料混凝土空心砌块。
二、现场勘察本工程为框架结构,根据地质勘察部门提供的勘察报告,本区地势平坦,地质均匀,可以按照工程建设要求根据需要搭设脚手架。
本工程建筑主体高度为17米,经研究决定建筑物四面采用扣件式落地单排脚手架。
三、落地脚手架搭设材料准备l、落地式钢管脚手架,选用外径48mm,壁厚 3.50mm,钢材强度等级Q235-A,其力学性能应符合国家现行标准《炭素结构钢》(GB700-89)中Q235A钢的规定。
钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。
2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
六种脚手架施工方案扣件式钢管落地脚手架引言:脚手架是建筑工程中常用的临时支撑设备,用于提供施工人员在高空作业时的安全通道和工作平台。
扣件式钢管落地脚手架是目前最常见的一种脚手架类型,具有结构简单、安装方便、稳定牢固等优点,在建筑工程中得到广泛应用。
本文将介绍六种脚手架施工方案,以帮助大家更好地了解扣件式钢管落地脚手架的使用方法。
1. 单排脚手架方案单排脚手架方案适合于狭窄的施工场地和高度较低的建筑物。
它使用一排水平杆件和纵向竖杆支撑,通过钢管扣件连接固定。
该方案安装简便,适用于单一作业面的施工。
2. 双排脚手架方案双排脚手架方案适用于较宽场地和较高建筑物的施工。
它在单排脚手架的基础上增加了一排水平杆件和纵向竖杆支撑,形成两层平台,提供更大的工作面积。
双排脚手架方案的搭建需要额外注意安全因素,确保结构的稳定性。
3. 连续悬挑脚手架方案连续悬挑脚手架方案适用于需要在建筑物外部进行作业的工程。
它通过在建筑物上方加设悬挑平台和固定支撑构件,实现从建筑物外部向内部延伸的脚手架结构。
连续悬挑脚手架方案需要特别注意负载和平衡,确保安全可靠。
4. 斜坡脚手架方案斜坡脚手架方案适用于斜坡地形的建筑工程。
它通过改变脚手架的立杆长度和角度,与地形保持平行,确保斜坡上的工作面能够平稳支撑,提供安全的工作平台和通道。
在斜坡脚手架方案中,正确的角度和结构的稳定性是关键。
5. 悬空脚手架方案悬空脚手架方案适用于需要从建筑物垂直面悬挑出来进行作业的工程。
它通过悬挂梁和吊杆将脚手架平台悬挑在建筑物外部,提供工作面积和通道。
悬空脚手架方案需要特别注意安全系数和悬挑结构的牢固性,确保施工人员的安全。
6. 斜面脚手架方案斜面脚手架方案适用于需要在斜面建筑物上进行作业的工程。
它通过调整脚手架立杆的长度和角度,与斜面保持垂直平行,提供稳定的工作平台和通道。
斜面脚手架方案需要特别注意斜面的角度和结构的稳固性,确保安全施工。
总结:六种脚手架施工方案扣件式钢管落地脚手架,通过不同的组合方式和搭建方法,适应了不同的建筑工程需求和施工环境。
一、扣件式钢管落地脚手架(一)施工方案(1)为了保证脚手架搭设符合标准、安全可靠,同时也要满足施工的需要,在脚手架搭设前,应根据工程的特点和施工工艺,确定脚手架搭设形式,制定搭设方案,在方案中应考虑基础的处理,搭设的要求、杆件的间距、步距、拉结点(连墙件)的设置位置、连接方法,还应绘制施工详图及大样图。
(2)脚手架的搭设高度超过规范规定的,要求进行计算。
脚手架搭设高度不宜过高一般不超过50米,脚手架搭设过高即不安全也不经济。
搭设高度超过24米时,应对脚手架的整体刚度和稳定性从构造上进行加强,如纵向剪刀撑连续设置,增加横向剪刀撑(斜撑),连墙件(拉结点)的强度相应提高,间距缩小。
当搭设高度超过50米时,可采用双立杆或加密立杆间距,也可采用分段卸荷或分段搭设的方法,将各段脚手架荷载传给建筑结构承担,但要进行设计计算。
(3)脚手架的设计计算必须符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130 的规定,并经企业技术部门的专业技术人员审核,企业技术负责人签字批准。
高度超过24米的落地式钢管脚手架,必须单独编制专项施工方案,并由施工企业技术部门的专业技术人员及监理单位专业监理工程师进行审核,审核合格由施工企业技术负责人和监理单位总监理工程师签字。
(4)脚手架的施工方案应与施工现场搭设的脚手架相符,当现场因故改变脚手架类型时,必须重新修改脚手架方案并经重新审批后,方可施工。
(二)立杆基础(1)根据脚手架的搭设高度、使用的荷载情况、搭设场地的大致情况,对脚手架立杆基础进行处理,基础处理的好与坏直接影响架体稳定。
由于施工进度的不合理要求和施工工艺等多种原因,建筑物基础或地下工程结束后还槽土不能按规范要求进行逐步回填夯实,达不到脚手架基础所需要的承载力,如不采取措施,在脚手架长期荷载作用下特别是雨后,地基会出现不均匀的下沉,轻者造成脚手架严重变形和倾斜,重者造成脚手架坍塌导致恶性事故的发生。
所以必须要保证立杆基础的处理质量,满足脚手架基础承载力的要求,必要时要采取措施增强脚手架基础的整体刚度。
落地扣件式钢管单排脚手架施工工艺1 适用范围本施工工艺适用于工业与民用建筑用24m以下落地式单排扣件式脚手架。
2 材料性能要求3 主要机具与设备4 作业条件5 工艺流程6 施工要点1.地基处理必须加设底座和安放垫木(板),并对地基做好夯实处理。
地基承载力应满足设计要求。
2.铺放垫木(板)和安放底座垫木(板)必须铺放平稳,不得悬空,安放底座时应拉线和拉尺,按规定间距尺寸摆放后加以固定。
3.放置纵向扫地杆、竖立杆(1)根据施工条件可选用表6-5单排脚手架结构尺寸。
(3)脚手架底层步距不应大于2m(见图6-1)。
(4)立杆必须用连墙件与建筑物可靠连接。
(5)立杆接长除顶层顶步可采用搭接外其余各层各步接头必须采用对接扣件连接,对接搭接应符合下列规定:1)立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于500mm, 各接头中心至主节点的距离不宜大于步距的1/3。
2)搭接长度不应小于1m ,应采用不少于2 个旋转扣件固定端部,扣件盖板的边缘至杆端距离不应小于100mm。
(6) 立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。
(7) 双管立杆中副立杆的高度不应低于3步,钢管长度不应小于6m。
4.搭设纵向水平杆5.设抛撑6.搭设连墙件连墙件数量除必须满足设计要求外,尚应满足表6-6要求。
表6-6 连墙件数量构造要la——纵距7.剪刀撑:8.扣件安装9.铺设脚手板10.搭设栏杆、挡脚板11.脚手架拆除12.安全要求6.2.7 质量控制与检验标准(1)脚手架及其地基基础应在下列阶段进行检查与验收:1)基础完工后及脚手架搭设前。
2)作业层上施加荷载前。
3)每搭设完10~13m 高度后。
4)达到设计高度后。
5)遇有6级大风或大雨后,寒冷地区开冻后。
6)停用超过一个月。
(2) 应根据下列技术文件进行脚手架检查验收:1)施工组织设计及变更文件。
2)技术交底文件。
建筑施工扣件式钢管脚手架安全技术规范JGJ 130-2011中华人民共和国建设部公告902号2011-01-28批准 2011-12-01实施1 总则1.0.1 为在扣件式钢管脚手架设计与施工中贯彻执行国家安全生产的方针政策,确保施工人员安全,做到技术先进、经济合理、安全适用,制定本规范。
1.0.2 本规范适用于房屋建筑工程和市政工程等施工用落地式单、双排扣件式钢管脚手架、满堂扣件式钢管脚手架、型钢悬挑扣件式钢管脚手架、满堂扣件式钢管支撑架的设计、施工及验收。
1.0.3 扣件式钢管脚手架施工前,应按本规范的规定对其结构构件与立杆地基承载力进行设计计算,并应编制专项施工方案。
1.0.4 扣件式钢管脚手架的设计、施工与验收,除应符合本规范的规定外,尚应符合国家现行有关强制性标准的规定。
2 术语、符号2.1 术语2.1.1 扣件式脚手架 steel tubular scaffold with couplers为建筑施工而搭设的、承受荷载的由扣件和钢管等构成的脚手架与支撑架,包含本规范各类脚手架与支撑架,统称脚手架。
2.1.2 支撑架 formwork support为钢结构安装或浇筑混凝土构件等搭设的承力支架。
2.1.3 单排扣件式钢管脚手架single pole steel tubular scaffold with couplers只有一排立杆,横向水平杆的一端搁置固定在墙体上的脚手架,简称单排架。
2.1.4 双排脚手架 double pole steel tubular scaffold with couplers 由内外两排立杆和水平杆等构成的脚手架,简称双排架。
2.1.5 满堂扣件式钢管脚手架fastener steel tube full hall scaffold 在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。
该架体顶部施工荷载通过水平杆传递给立杆,立杆呈偏心受压状态,简称满堂脚手架。
吉木萨尔镇北地村农民集资建房34#、47#住宅楼脚手架安全施工方案吉木萨尔县第一建筑安装工程有限责任公司一、编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 中国建筑工业出版社;《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。
二、工程概况:工程名称: 吉木萨尔镇北地村农民集资建房34#、47#住宅楼建设地点: 吉木萨尔镇北地村工程规模:地下一层、地上六层;总建筑面积34#:3781.39㎡、47#:2991.51㎡建设单位: 吉木萨尔镇北地村村委会设计单位: 浙江中和建筑设计有限公司设计监理单位: 昌吉州盛业监理吉县分公司监理勘查单位:江西省勘察设计研究院勘察施工单位:吉木萨尔县第一建筑安装工程有限责任公司檐口高度:19.05米工期:计划 2012年月日开工、预计2012年月日竣工三、脚手架材质要求l、落地式钢管脚手架,选用外径48mm,壁厚 3.50mm,钢材强度等级Q235-A,其力学性能应符合国家现行标准《炭素结构钢》(GB700-89)中Q235A钢的规定。
钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。
2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
钢管螺栓拧紧力矩达70N.m时不得破坏。
扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足设计要求后方可在施工中使用。
3.钢管及扣件报废标准:钢管弯曲、压扁、有裂纹或严重锈蚀;扣件有脆裂、变形、滑扣应报废和禁止使用。
4、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。
脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。
底排立杆、扫地杆均漆红白相间色。
5、脚手板的采用,厚度不小于50mm,宽度大于等于200mm,长度为4-6m,其材质应符合国家现行标准《木结构设计规定》(GBJ5-88)中对Ⅱ级木材的规定,不得有开裂、腐朽。
脚手板的两端应采用直径为4mm的镀锌钢丝各设两道箍。
6、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.6×1.8m 的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。
要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由建筑安全监督管理部门发放的准用证。
四、安全技术措施落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→挂立安全网。
定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。
当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。
其余按一下构造要求搭设。
1、主杆基础本工程脚手架地基础部位应在回填土完后夯实。
地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书)。
地面应平整,不得积水。
2、立杆间距(1)脚手架立杆纵距1.5m,横距0.5m,步距1.5m;连墙杆间距竖直3.6m,水平4.5m(即二步三跨):(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。
(3)立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。
(4)立杆的垂直偏差应控制在不大于架高的1/400。
3、剪刀撑脚手架外测立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。
剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
4、脚手板、脚手片的铺设要求(1)脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆应满铺脚手板,无探头板。
(2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。
(3)脚手片须用18铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。
5、连墙件(1)脚手架与建筑物按水平方向4.5m,垂直方向3.6m,设一拉结点。
楼层高度超过4m,则在水平方向加密,如楼层高度超过6m时,则按水平方向每6m设置一道斜拉钢丝绳。
(2)拉结点在转角范围内和顶部处加密,即在转角l米以内范围按垂直方向每3.6米设一拉结点。
(3)拉结点应保证牢固,防止其移动变形,且尽量设置在外架大小横杆接点处。
(4)外墙装饰阶段拉结点,也须满足上述要求,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结,以确保外架安全可靠。
6、架体内封闭(1)脚手架的架体里立杆距墙体净距为200mm,如因结构设计的限制大于200mm的必须铺设站人片,站人片设置平整牢固。
(2)脚手架施工层里立杆与建筑物之间应采用脚手片或木板进行封闭。
(3)施工层以下外架每隔3步以及底部用密目网或其他措施进行封闭。
五、搭设劳力安排1、为确保工程进度的需要,同时根据本工程的结构特征和外脚手架的工程量,确定本工程外脚手架搭设人员需要15~20人,均有上岗作业证书。
2、建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。
3、外脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。
六、扣件式落地单排脚手架计算书扣件式钢管落地脚手架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑地基基础设计规范》(GB 50007-2002)、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等编制。
(一)、参数信息:1.脚手架参数单排脚手架搭设高度为 20 m,立杆采用单立管;搭设尺寸为:立杆与墙中距离为0.5m,立杆的纵距为1.5m,大小横杆的步距为1.5 m;小横杆在上,搭接在大横杆上的小横杆根数为 3 根;脚手架沿墙纵向长度为50 m;采用的钢管类型为Φ48 × 3.2;横杆与立杆连接方式为单扣件;取扣件抗滑承载力系数为 0.78;连墙件采用二步三跨,竖向间距 3 m,水平间距4.5 m,采用扣件连接;连墙件连接方式为单扣件;2.活荷载参数施工均布活荷载标准值:3.000 kN/m2;脚手架用途:结构脚手架;同时施工层数:2 层;3.风荷载参数本工程地处新疆吉木萨尔县,基本风压0 kN/m2;地面粗糙度类别:B类(城市郊区),风荷载体型系数μs为1.128;4.静荷载参数每米立杆承受的结构自重标准值(kN/m):0.136;脚手板自重标准值(kN/m2):0.350;栏杆挡脚板自重标准值(kN/m):0.140;安全设施与安全网(kN/m2):0.005;脚手板类别:竹串片脚手板;栏杆挡板类别:竹串片脚手板挡板;每米脚手架钢管自重标准值(kN/m):0.035;脚手板铺设总层数:13;5.地基参数地基土类型:卵石、圆砾;地基承载力标准值(kPa):350.00;立杆基础底面面积(m2):0.20;地基承载力调整系数:1.00。
(二)、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。
1.均布荷载值计算小横杆的自重标准值: P1= 0.035 kN/m ;脚手板的荷载标准值: P2= 0.35×1.5/4=0.131 kN/m ;活荷载标准值: Q=3×1.5/4=1.125 kN/m;荷载的计算值: q=1.2×0.035+1.2×0.131+1.4×1.125 = 1.775 kN/m;小横杆计算简图2.强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩,计算公式如下:M qmax = ql2/8最大弯矩 M qmax =1.775×1.052/8 = 0.245 kN·m;最大应力计算值σ = M qmax/W =51.716 N/mm2;小横杆的最大弯曲应力σ =51.716 N/mm2小于小横杆的抗压强度设计值 [f]=205N/mm2,满足要求!3.挠度计算:最大挠度考虑为简支梁均布荷载作用下的挠度荷载标准值q=0.035+0.131+1.125 = 1.292 kN/m ;V qmax = 5ql4/384EI最大挠度ν = 5.0×1.292×10504/(384×2.06×105×11.36×104)=0.874 mm;小横杆的最大挠度 0.874 mm 小于小横杆的最大容许挠度 1050 / 150=7.000 与10 mm,满足要求!(三)、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
1.荷载值计算小横杆的自重标准值: P1= 0.035×1.05=0.037 kN;脚手板的荷载标准值: P2= 0.35×1.05×1.5/4=0.138 kN;活荷载标准值: Q= 3×1.05×1.5/4=1.181 kN;荷载的设计值: P=(1.2×0.037+1.2×0.138+1.4×1.181)/2=0.932 kN;大横杆计算简图2.强度验算最大弯矩考虑为大横杆自重均布荷载与小横杆传递荷载的设计值最不利分配的弯矩和。
