大体积砼施工质量监理实施办法
- 格式:doc
- 大小:71.50 KB
- 文档页数:9
大体积混凝土监理实施细则一、工程概况首先,需要对大体积混凝土所应用的具体工程项目进行简要介绍。
包括工程的名称、地点、规模、结构形式等基本信息。
同时,明确大体积混凝土在该工程中的部位、尺寸、强度等级等关键参数。
二、编制依据(一)相关的法律法规和标准规范,如《建筑工程施工质量验收统一标准》(GB50300-2013)、《大体积混凝土施工规范》(GB50496-2018)等。
(二)工程设计文件,包括施工图纸、设计说明等。
(三)施工组织设计和大体积混凝土专项施工方案。
三、监理工作流程(一)施工准备阶段1、审查施工单位提交的大体积混凝土专项施工方案,重点审查混凝土配合比设计、浇筑方案、测温方案、养护方案等内容。
2、检查施工单位的质量管理体系、技术管理体系和质量保证体系是否健全。
3、审查施工单位报送的原材料、构配件的质量证明文件,并进行见证取样送检。
(二)施工过程阶段1、旁站监督混凝土的浇筑过程,检查混凝土的坍落度、浇筑顺序、振捣方式等是否符合施工方案和规范要求。
2、检查测温设备的布置和测温记录,及时掌握混凝土内部温度变化情况。
3、监督施工单位按照养护方案进行混凝土养护。
(三)验收阶段1、组织施工单位对大体积混凝土进行外观质量检查,对存在的缺陷进行处理。
2、审查施工单位提交的大体积混凝土强度试验报告等质量证明文件。
四、监理工作的控制要点及目标值(一)原材料控制1、水泥:宜选用中、低热硅酸盐水泥或低热矿渣硅酸盐水泥,其3d 和 7d 水化热应符合标准要求。
2、骨料:粗骨料宜选用粒径较大、级配良好的石子,含泥量不大于 1%;细骨料宜选用中砂,含泥量不大于 3%。
3、掺和料:粉煤灰、矿渣粉等掺和料的质量应符合相关标准要求,其掺量应通过试验确定。
4、外加剂:外加剂的品种和掺量应根据工程需要和混凝土性能要求通过试验确定,使用时应符合相关标准要求。
(二)配合比设计控制1、大体积混凝土的配合比应根据工程特点、原材料性能、混凝土强度等级、耐久性要求等进行设计。
大体积砼监理实施细则一、引言大体积砼是指混凝土的体积达到一定规模的构筑物,通常用于建设高层建筑、大型水利工程和特殊结构等。
为确保大体积砼的施工质量和安全性,监理工作起到了至关重要的作用。
本文将介绍大体积砼监理的实施细则,以确保施工过程和施工结果的合规性和优良性。
二、监理机构大体积砼的监理工作由专业的监理机构负责执行。
监理机构应具备相应的资质和经验,并有能力独立执行监理任务。
在选取监理机构时,应根据其专业背景、技术能力、监理经验以及信誉度进行评估。
三、监理人员监理机构应派遣合格的监理人员参与大体积砼的监理工作。
监理人员应具备相关的行业知识和丰富的实践经验,熟悉大体积砼施工流程和质量标准。
监理人员应经过培训和考核,持有合格的监理员证书。
四、监理责任和任务大体积砼的监理责任和任务主要包括以下几个方面:1. 施工前的准备工作监理人员应在施工前对施工方案和材料进行审核,确保施工方案的科学性和可行性,并进行现场勘测和测量。
监理人员还应审核大体积砼施工单位的施工资质和相关证明文件。
2. 施工过程的监督在大体积砼的施工过程中,监理人员应对施工现场进行实地巡查和检查,确保施工进展顺利,验收各项施工工作,并及时发现和纠正存在的问题和缺陷,确保施工质量符合要求。
3. 施工质量的评估监理人员应对大体积砼的质量进行评估和抽检,确保混凝土的配合比、坍落度、强度等指标符合相关标准和要求。
监理人员应配合施工单位进行质量检测和试验,并对试验结果进行分析和评估。
4. 施工安全的监管监理人员应对施工过程中的安全风险进行评估和控制,确保施工现场的安全生产,并提供相应的安全指导和措施。
监理人员还应协助相关部门进行安全检查和巡视,及时发现和整改施工中的安全隐患。
五、监理报告和记录监理人员应及时提交各类监理报告和记录,详细记录大体积砼施工的各个阶段的情况和问题,以及整改措施和效果。
监理报告应客观、准确,提供有关大体积砼施工质量、进度、安全等方面的数据和评价。
大体积混凝土工程施工监理实施细则一、工程概况本工程为_____,建筑面积为_____平方米,结构形式为_____。
基础采用大体积混凝土,混凝土强度等级为_____,浇筑方量约为_____立方米。
二、编制依据1、相关法律法规,如《建筑法》《建设工程质量管理条例》等。
2、工程建设标准强制性条文。
3、施工合同、监理合同。
4、设计文件及图纸。
5、经审批的施工组织设计及大体积混凝土专项施工方案。
三、监理工作流程1、施工准备阶段监理工作流程审查施工单位资质、人员资格。
审查施工组织设计及大体积混凝土专项施工方案。
检查施工机械设备、计量器具的性能和校准情况。
原材料的检验和审批。
2、施工过程监理工作流程旁站监督混凝土浇筑过程。
检查混凝土坍落度、入模温度等。
检查混凝土振捣情况。
见证混凝土试块的制作。
3、质量验收监理工作流程检验批、分项工程的验收。
参与分部工程的验收。
四、监理工作的控制要点及目标值(一)原材料质量控制1、水泥选用水化热低的水泥品种,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等。
检查水泥的出厂合格证、检验报告,对其强度、安定性等进行复试。
2、骨料粗骨料宜选用粒径较大、级配良好的石子,含泥量不大于 1%。
细骨料宜选用中粗砂,含泥量不大于 3%。
3、掺和料粉煤灰的质量应符合国家现行标准,掺量应通过试验确定。
矿渣粉的质量应符合国家现行标准。
4、外加剂外加剂的品种和掺量应根据工程实际情况通过试验确定。
外加剂应具有质量证明文件,并经复试合格后方可使用。
(二)配合比设计1、大体积混凝土配合比应通过计算和试配确定。
2、混凝土的坍落度应根据施工工艺和施工条件确定,宜为120mm~160mm。
3、水胶比不宜大于 05。
4、砂率宜为 38%~42%。
(三)混凝土浇筑1、浇筑前的准备工作检查模板、支架、钢筋、预埋件等的尺寸、位置和牢固程度。
清理模板内的杂物和积水。
对施工人员进行技术交底。
2、浇筑顺序和方法宜采用分层分段浇筑,分层厚度不宜大于 500mm。
大体积混凝土监理实施细则完整版.doc 范本一:大体积混凝土监理实施细则1.项目概述1.1项目名称1.2项目地点1.3项目时间1.4项目监理单位2.施工前准备2.1设计文件审查2.2施工方案审核2.3施工组织设计审核2.4施工图纸复核3.施工现场管理3.1施工场地布置3.2施工人员管理3.3施工设备管理3.4材料管理4.混凝土浇筑工艺4.1基础处理4.2钢筋绑扎及安装4.3模板安装4.4混凝土搅拌与运输4.5浇筑工艺控制5.质量控制5.1原材料检验5.2混凝土配合比设计检验 5.3混凝土强度检测5.4混凝土表面平整度检验6.施工安全6.1安全生产管理6.2危险源识别与控制6.3应急预案7.竣工验收7.1施工清单整理7.2验收标准7.3竣工图纸制作8.附件8.1设计文件8.2施工方案8.3施工组织设计8.4施工图纸8.5试验报告本文所涉及的法律名词及注释:1.监理单位:负责对施工过程进行监督和管理的组织单位。
2.施工方案:为了实施施工工程而制定的工作方案。
3.施工组织设计:针对具体施工项目的组织安排和管理制度。
4.混凝土配合比设计:根据工程的要求,确定混凝土的配合比例。
5.危险源识别与控制:对施工过程中可能存在的风险进行识别和控制。
附件:1.设计文件:项目设计图纸和计算书。
2.施工方案:详细描述施工方法和流程的文件。
3.施工组织设计:规定各施工环节组织和协调的文件。
4.施工图纸:标明施工工序和构造的详细图纸。
5.试验报告:记录混凝土强度和质量等试验结果的报告。
范本二:大型建筑设备维护手册1.设备概述1.1设备名称1.2设备型号1.3设备用途1.4设备供应商2.设备安装2.1安装前准备2.2设备安装流程2.3设备调试3.设备操作3.1设备启动3.2设备操作流程3.3操作注意事项4.设备维护4.1日常维护4.2定期维护4.3关键部件维护4.4保养记录5.故障排除5.1常见故障及解决方法5.2维修注意事项6.设备安全6.1安全操作规范6.2安全防护装置与设备6.3应急处理预案7.设备使用培训7.1操作培训7.2维护培训8.附件8.1设备安装图纸8.2设备调试记录8.3设备维护记录本文所涉及的法律名词及注释:1.设备型号:制造商给每种设备规定的型号名称。
大体积混凝土施工监理实施细则一、监理人员要求:1.施工监理人员应具备相应的资质和经验,具有大体积混凝土施工相关专业背景,并持有相关证书。
2.监理人员要熟悉大体积混凝土施工的工艺要求和施工规范,能够独立进行监理工作。
3.监理人员要具备较强的沟通能力和协调能力,能够与施工单位、设计单位和业主进行良好的沟通和协调。
4.监理人员要遵守相关法律法规和监理规范,保持工作的公正、客观和专业。
二、施工前期监理工作:1.在施工前,监理人员应仔细查看工程设计图纸,了解工程的设计要求和技术指标。
2.监理人员要确保施工单位具备施工能力和资质,符合相关要求。
3.监理人员要对施工单位提交的施工方案进行审查和评定,保证施工方案符合设计要求。
4.监理人员要对施工现场进行调查和检查,确保施工条件满足施工要求。
5.监理人员要编制监理计划和监理方案,明确监理工作的内容、方式和要求。
三、施工中期监理工作:1.在施工过程中,监理人员要对混凝土的配料、搅拌、浇筑和养护等进行监督和检查,确保施工过程符合规范要求。
2.监理人员要对混凝土质量进行抽检和检测,确保混凝土强度和密实性符合设计要求。
3.监理人员要对混凝土浇筑过程中的施工工艺和施工质量进行监视和评定,确保施工质量符合规范要求。
4.监理人员要对施工现场的安全和环境保护进行监督和检查,确保施工安全和环保符合要求。
5.监理人员要定期向业主和设计单位报告施工进度和施工质量情况,及时发现和解决施工中的问题。
四、施工验收监理工作:1.在施工结束后,监理人员要对工程进行终验收,确保工程符合设计要求和规范要求。
2.监理人员要对施工单位提供的竣工资料进行审核和评定,确保竣工资料齐全和符合要求。
3.监理人员要协助业主进行工程的交接、验收和结算工作,确保工程验收合格。
4.监理人员要编制施工监理报告,总结监理工作的情况和结果,提出改进建议和建议。
五、施工后期监理工作:1.在工程结束后,监理人员要对工程的维护和保养进行监督和检查,确保工程长期保持良好状态。

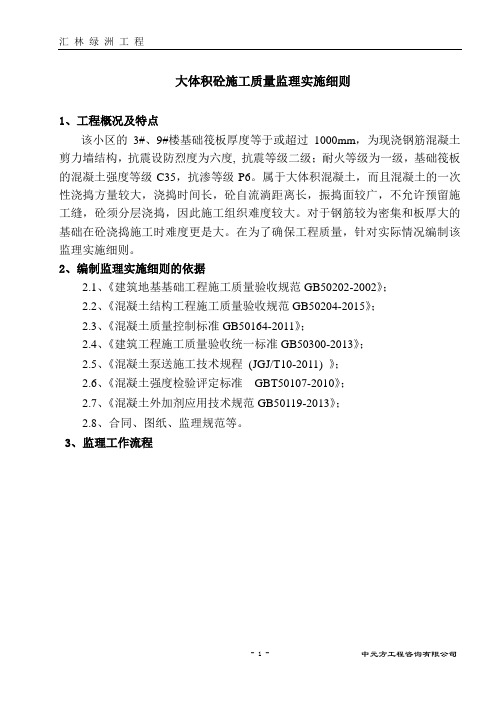

大体积砼施工质量监理实施细则1、工程概况及特点该小区的3#、9#楼基础筏板厚度等于或超过1000mm,为现浇钢筋混凝土剪力墙结构,抗震设防烈度为六度, 抗震等级二级;耐火等级为一级,基础筏板的混凝土强度等级C35,抗渗等级P6。
属于大体积混凝土,而且混凝土的一次性浇捣方量较大,浇捣时间长,砼自流淌距离长,振捣面较广,不允许预留施工缝,砼须分层浇捣,因此施工组织难度较大。
对于钢筋较为密集和板厚大的基础在砼浇捣施工时难度更是大。
在为了确保工程质量,针对实际情况编制该监理实施细则。
2、编制监理实施细则的依据2.1、《建筑地基基础工程施工质量验收规范GB50202-2002》;2.2、《混凝土结构工程施工质量验收规范GB50204-2015》;2.3、《混凝土质量控制标准GB50164-2011》;2.4、《建筑工程施工质量验收统一标准GB50300-2013》;2.5、《混凝土泵送施工技术规程(JGJ/T10-2011) 》;2.6、《混凝土强度检验评定标准GBT50107-2010》;2.7、《混凝土外加剂应用技术规范GB50119-2013》;2.8、合同、图纸、监理规范等。
3、监理工作流程监理工作流程4、监理工作的控制要点及目标值4.1、监理工作质量控制要点4.1.1、混凝土所用的水泥、水、骨料、外加剂等必须符合施工质量验收规范的有关规定。
4.1.2、混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合施工质量验收规范的规定。
4.1.3、根据施工现场实际编制严密有效的大体积混凝土施工方案;重点审查混凝土搅拌时间,混凝土浇捣措施,混凝土养护措施,测温方案的要求,所报各项措施方案的实用性、真实性、可靠性是否在现场实用,这些都是必须要考虑的。
4.1.4、由于都是设备基础,且一次性浇筑的混凝土方量较大,浇筑时间长,又要有连续性,所以,在施工中要分层振捣浇灌。
在浇筑过程中监理全过程旁站监理。
4.1.5、大体积砼内温度应力和收缩应力较高,这是施工中要控制的关键。
大体积混凝土施工监理实施细则1. 引言大体积混凝土工程具有复杂、繁琐的施工过程,必须依靠专业的监理工程师进行现场监理。
本文档针对大体积混凝土施工监理实施过程进行详细说明,以确保施工过程的合规性、质量可控性和安全性,以及最终工程质量的保证。
2. 监理人员要求1.监理人员应具备相关工程相关知识,熟悉大体积混凝土施工标准规定和施工技术;2.监理人员应熟练掌握现场监理、工程质量检测与评估、质量控制、协调施工方与设计方沟通等方面的能力;3.监理人员应保持开放心态,积极沟通交流,以确保项目质量的最终保证。
3. 实施要求3.1 施工前的监理大体积混凝土施工前,监理人员要求开展相关的检查和评估。
包括:1.确定混凝土的强度等级;2.对配合比进行评估;3.确定施工现场的安全措施;4.对施工方案进行评估。
3.2 施工中的监理大体积混凝土施工期间,监理人员应对施工过程进行监控和记录。
包括:1.对混凝土供应商、搅拌站进行监测;2.监听浇筑过程;3.进行现场检查并记录相关数据;4.验收混凝土品质。
3.3 施工后的监理大体积混凝土施工完成后,监理人员对工程进行完成验收。
包括:1.对混凝土构件进行质量检查;2.检查混凝土结构设计的合理性;3.检查施工符合施工图纸要求,以及技术规范的要求;4.完成验收记录并组织归档。
4. 监理报告监理人员应按时编写监测报告。
报告应涵盖以下内容:1.对施工工况的详细描述;2.混凝土配合比的评估数据;3.相关检测结果;4.对施工质量进行评估及建议;5.其他有关施工细节。
5. 总结大体积混凝土施工涉及多个环节,风险较高,因此必须建立完善的监理体系,以确保工程质量的控制和管理。
监理人员应具备专业知识和施工技能,严格按照监理实施细则进行操作,并及时记录并提交监理报告,为施工工程提供有力的保障。
大体积混凝土监理实施细则1.前期准备工作在进行大体积混凝土监理工作前,监理人员应详细研读相关设计文件并与设计单位进行充分的沟通,了解混凝土配合比、浇筑方式、养护方法等基本信息。
同时,还需要对施工单位的施工人员、设备、材料以及工程进度等进行全面的调查和了解。
2.混凝土配制在混凝土配制方面,监理人员要对混凝土配合比进行检查,包括水灰比、粉煤灰掺量、砂率、骨料粒径等。
监理人员还要对混凝土试块进行取样,并送往实验室进行强度和密度检测。
3.现场检查与验收监理人员应参加施工单位提供的混凝土现场验收,并对混凝土的坍落度、振捣度、外观质量等进行检查。
监理人员要针对混凝土的浇筑过程进行监测,包括浇筑速度、浇注高度、振捣时间等。
同时,还要对混凝土表面进行观察,发现任何异常情况及时报告。
4.强度检测对于大体积混凝土,强度检测非常重要。
监理人员应抽取足够数量的混凝土试块进行强度检测,并及时向施工单位和建设单位报告检测结果。
同时,还要对混凝土试块进行标记和保存,以备将来检测和评估使用。
5.养护工作监理人员要对施工单位的养护措施进行检查和评估,确保混凝土养护的操作符合相关要求。
监理人员还要对养护期间的湿度、温度等环境条件进行监测,并对施工单位进行指导,以确保混凝土达到设计要求的强度和质量。
6.施工进度监理人员要对混凝土施工的进度进行控制和监督,并根据施工单位的进度计划进行评估和调整。
监理人员要及时报告施工单位的施工进度情况,以便建设单位及时调整项目进度。
7.安全管理在大体积混凝土施工过程中,监理人员要加强对施工现场的安全管理,并对施工单位的施工工艺和设备进行评估和检查。
监理人员还要与施工单位的安全员进行沟通,并及时提出安全技术措施。
8.问题处理在大体积混凝土施工过程中,监理人员要及时发现和处理施工中的问题。
一旦发现质量问题,监理人员要立即通知建设单位和施工单位,并对问题进行调查和评估。
同时,还要提供合理的解决方案,并确保问题得到及时解决。
大体积混凝土监理实施细则,完整版.doc 1:大体积混凝土监理实施细则1. 引言1.1 目的说明编制本文档的目的是为了规范大体积混凝土工程的监理实施工作,确保施工质量和安全。
1.2 适用范围本细则适用于大体积混凝土工程的监理实施工作。
2. 混凝土质量控制2.1 混凝土材料的选择2.1.1 水泥2.1.2 骨料2.1.3 粉煤灰2.2 混凝土配合比的确定2.3 混凝土拌合过程的控制2.4 混凝土浇筑与养护2.4.1 浇筑前准备2.4.2 浇筑过程控制2.4.3 养护管理3. 混凝土施工工艺控制3.1 浇筑顺序与方式3.2 浇筑厚度控制3.3 单次浇筑面积控制3.4 裂缝防治3.5 混凝土表面处理4. 施工现场管理4.1 施工人员管理4.2 施工设备管理4.3 安全防护4.4 环境保护5. 施工进度控制5.1 施工计划的编制5.2 施工进度的监控5.3 停工措施6. 质量检查与验收6.1 施工过程质量检查6.2 隐蔽工程验收6.3 结构验收7. 附录附录1:施工相关资料附录2:施工进度计划本文档涉及附件:附录1:施工相关资料,附录2:施工进度计划本文所涉及的法律名词及注释:1. 水泥:建筑材料的一种,用于制作混凝土、砂浆等。
2. 骨料:指用于混凝土中的砂石、碎石等颗粒状材料。
3. 粉煤灰:一种工业废弃物,常用于替代部分水泥制作混凝土。
---2:大体积混凝土监理实施细则1. 引言1.1 编制目的本文档旨在规范大体积混凝土工程的监理实施工作,确保施工质量和安全。
1.2 适用范围本细则适用于大体积混凝土工程的监理实施工作。
2. 混凝土成分与质量控制2.1 水泥的选择与使用2.2 骨料的选择与使用2.3 粉煤灰的选择与使用2.4 配合比的确定2.5 混凝土拌合与坍落度控制2.6 浇筑前准备与浇筑工艺控制2.7 混凝土养护管理3. 混凝土施工工艺控制3.1 浇筑顺序与方式控制3.2 浇筑厚度与层次控制3.3 浇筑面积控制3.4 裂缝防治措施3.5 混凝土表面处理要求4. 施工现场管理与安全措施4.1 施工人员组织与管理4.2 施工设备的管理与使用4.3 安全防护要求4.4 环境保护措施5. 施工进度控制5.1 施工计划的制定与调整5.2 施工进度的监控与反馈5.3 迟滞停工措施6. 质量检查与验收6.1 施工过程质量检查6.2 隐蔽工程验收6.3 结构验收附录:附录1:施工资料及文件附录2:施工进度计划及报告本文档涉及附件:附录1:施工资料及文件,附录2:施工进度计划及报告本文所涉及的法律名词及注释:1. 水泥:建筑材料的一种,用于制作混凝土、砂浆等。
目录一、.......................................................... 编制依据1二、.......................................................... 工程概况1三、................................................ 大体积砼的控制要点11、大体积混凝土工程监理事前控制 (1)1.1、钢筋工程 (2)1.2、模板工程 (2)2、大体积混凝土工程监理事中控制 (2)2.1、混凝土工程 (2)3、大体积混凝土工程监理事后控制 (5)3.1、模板的拆除 (5)3.2、混凝土结构的防护 (5)四、.......................................................... 质量控制5五、.......................................................... 安全控制6大体积混凝土工程监理实施细则一、编制依据《地下工程防水技术规程》GB50108-2001《地下防水工程质量验收规范》GB50208-2002《混凝土施工质量验收规范》GB50204-2002《建筑工程质量验收统一标准》GB50300-2002二、工程概况本工程为高速•奥兰花园住宅小区,位于郑州市郑东新区,东风东路与商都路口处,北约300m路西,总建筑面积46万多平方米,占地面积约10 万多平方米。
最高32 层,最低6 层,地下部分剪力墙结构和框架剪力墙结构。
文档来源网络及个人整理 ,勿用作商业用途三、大体积砼的控制要点1、大体积混凝土工程监理事前控制本工程砼用量大,均采用商砼,砼泵输送,地泵和汽车泵结合使用,为确保砼的连续浇筑,防止出现冷缝,必须控制砼输送车的运距和时间,最长不能超过半小时。
认真检查商砼厂家提供的配合比料单,到场的第一车要实测坍落度是否符合规定的数值。
§2.12 大体积砼施工质量监理实施细则
一、质量标准:
(一)依据标准:
《混凝土结构工程施工及验收规范》(GB50204-92)
《混凝土强度检验评定标准》(BGJ107-87)
《混凝土泵送施工技术规程》(JGJ/T10-95)
(二)差不多要求:
1、混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范各有关的规定。
2、混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合施工规范的规定。
3、砼试块的取样、制作、养护和试验必须符合规范要求,其强度必须达到规范标准。
4、对设计不同意有裂缝的结构,严禁出现裂缝,设计同意出现裂缝的结构其裂缝宽度不大于2MM。
5、砼应振捣密实,蜂窝面积、孔洞面积、漏筋长度及施工缝处夹渣层长度必须符合下表规定:
项目单处累计
蜂窝面积不大于2000CM2 不大于4000CM2
孔洞面积不大于100CM2不大于200CM2
漏筋长度不大于200CM 不大于40CM
夹渣层长度不大于200CM 不大于40CM
(三)同意偏差项目:
轴线位移 15mm
标高±10mm
截面尺寸 +15 ~ -10mm 表面平坦度 4mm
预埋钢板中心线位置偏移 10mm
预埋管、预留孔中心线位置偏移 5mm
预留洞中心线位置偏移 15mm
电梯井井筒长 +25mm
对中心线 0mm
二、风险分析:
基础底板大体积砼施工具有以下特点:
1、砼一次性浇捣方量较大,浇捣时刻长,砼自流淌距离长,振捣面较广,不同意预留施工缝,砼分层浇捣,因此施工组织难度较高。
2、由于基础底板一般钢筋较为密集,板厚大而板面标高变化较多,因此砼浇捣难度较大。
3、大体积砼内温度应力及收缩应力较高,防止裂缝开展责任较
大。
大体积砼浇捣易产生的质量问题包括:
1、由于砼自流淌距离长,振捣数量不足钢筋较为密集等缘故,导致局部砼疏松。
2、由于砼供应渠道不畅,初凝时刻操纵不当及施工组织不力等缘故导致施工缝;尤其垂直向施工缝直接阻碍板整体刚度。
3、由于浇捣程度不当及养护不及时导致板面裂缝;基础出现贯穿裂缝等。
其它质量问题还包括板面平坦度偏差较大,墙、柱、电梯井钢筋移位,蜂窝麻面、露筋等等。
搞好大体积砼施工质量关键在于以下几个方面:
1、编制严密的大体积砼施工方案;重点审查大体积砼在砼供应方案,砼浇捣方案,砼养护方案方面完备性及其落实情况。
2、结合工程施工特点及工程周围环境制定相应对策,确保砼连。
