第101节通则101-1-a提供建筑工程一切险。
建筑工程一切险承保的危险与损害涉及面很广,即保险单中列举的除外情况之外的一切事故损失全在保险范围内,尤其是下述原因造成的损失:1、火灾、爆炸、雷击、飞机或UFO坠毁及灭火或其他救助所造成的损失;2、海啸、洪水、潮水、水灾、地震、暴雨、风暴、雪崩、地崩、陨石、山崩、冻灾、冰雹及其他自然灾害;3、一般性盗窃和抢劫;4、由于工人、技术人员缺乏经验、疏忽、过失、恶意行为或无能力等导致的施工拙劣而造成的损失;5、如战争、暴乱、政变、磁场变换、行星地理变动、外星人入侵等大规模突发性事件造成的损失;6、其他意外事件101-1-b提供第三者责任险建筑工程第三者责任险是公众责任保险的一种。
一般将其作为建筑工程保险的附加险予以承保。
承保建筑工程险保单项下的工程在保险期限内,因发生意外事故造成的工地上及附近地区的第三者的人身伤亡、疾病或财产损失所引起的应由被保险人负责的经济赔偿责任以及被保险人因此而支付的诉讼费用。
其除外责任包括: ①保单明细表所列的应由被保险人自行负担的免赔款。
②被保险人和其他承包人在现场从事工程有关工作的职工的人身伤亡和疾病,以及他们所有的或由其照管、控制的财产损失。
③领有公共运输用执照的车辆、船舶和飞机造成的事故。
④被保险人根据与他人的协议所支付的赔偿或其他款项。
⑤由于震动、移动或减弱支撑而造成的其他财产、土地、房屋的损失或由于上述原因造成的人身伤亡及其他财产损失。
保险人对每一事故的赔偿责任,以根据法律或政府有关部门裁定的应由被保险人偿付的数额为准,但不能超过保单列明的赔偿限额。
赔偿限额共分四类: 每次事故、每个人的人身伤亡的限额; 每次事故人身伤亡的总限额; 每次事故的财产损失限额;保险单总的赔偿限额。
计量与支付1.计量(1)承包人按合同条款办理的建筑工程切险和第三者责任保险,按总额计量。
(2)承包人应缴纳的所有税金(包括营业税、城市维护建设税和教育费附加)和工伤事故险保险费、人身意外伤害险保险费以及施工设备险保险费,由承包人摊入各相关工程子目的单价和费率之中,不单独计量。
公路工程第100章计量方法
很多从事公路工程计量的人员,对公路工程第100章如何计量并不十分清楚,随意性很大,实际上是对计量依据不清楚。
下面是公路工程第100章的几个计量依据:
1.有标价的工程量清单:工程量清单中对计量的项目的金额会列
得很清楚,不在此范围的不予计量(除非有相关的补充合同文
件或会议纪要)。
2.项目招标文件中的专用条款:专用条款会对有的细目如何计量
有明确的规定,就按规定进行计量。
3.公路工程标准施工招标文件(2009年版):该文件实际上就是招
标文件中的通用条款部分,但招标文件一般列得不完整或不列。
其对各个细目都有详细的规定,如承包人驻地建设的计量:驻
地建设分3次等额计量,最高计量为90%,余下的10%等竣工
验收全再予计量支付。
4.指挥部(业主)的项目管理制度:有的项目业主会对计量方法
专门制定相关的管理制度,计量须按管理制度进行,但其原则
是该管理制度要得到施工、监理各方的认可,在没认可之前还
是只得按前面3条办。
5.特殊情况计量:前面讲的驻地建设分3次等额计量,最高计量
为90%,余下的10%等竣工验收全再予计量支付,但实际施工
时预计可能只有一到两次计量,那么可以适当提高每次的计量
比例,只要不超过90%即可。
*公路工程计量支付及费用管理办法实施细则第一节总则为加强本项目的计量支付及费用管理工作,有效控制计量支付及工程费用,确保工程建设资金使用安全,实现投资控制目标,确保费用管理目标的实现,特制定本细则(如本细则与各单位合同文件约定条款发生冲突时,以原合同文件约定为准),要求*公路工程项目各从业单位遵照执行。
本细则是以公路工程标准施工招标文件、合同、新疆维吾尔自治区交通运输厅制定的计量支付及费用管理办法的进一步补充及规范,在执行本细则时同时严格执行合同文件。
第二节计量支付原则一、计量支付的主要依据是项目招标文件、合同文件、技术规范、施工设计图、工程量清单及其说明、工程变更令及指挥部、总监办的其它有关文件、指令等。
二、计量支付必须满足如下基本原则:1、计量支付必须遵守合同文件条款在计量管理的各项规定。
2、工程质量必须符合相关标准和技术规范要求,且资料齐全。
3、不合格工程不得办理计量;资料不齐全,不得办理计量。
4、实事求是,既不超计,也不漏计,严格按合同文件及技术规范规定的办法、范围、内容、单位进行计量。
5、合同中未在工程量清单中填入单价或总额的工程细目,在清单或技术规范写明其已包含在本合同的其它细目的单价和总额价中,将不另行计量支付。
6、对承包人超出施工设计图纸(含变更设计图)范围和因承包人原因造成返工的工程量,不予计量。
三、满足计量条件的工程还必须严格按照规定编制完成计量支付报表及附件资料,并逐级签审完毕。
四、通过计量并不改变承包人应尽的任何义务。
尽管要求计量的对象是合格品,但若事后发现已计量的工程有缺陷,仍不免除承包人无偿返工和承担相应的赔偿责任,总监办有权扣回已计量支付的工程款项。
第三节复核确认数量及计量支付台帐一、台帐建立的依据(一)合同文件(含有关合同通用条款和专用条款)(二)技术规范(三)设计图纸(四)工程量清单、补遗、澄清(五)工程变更令及其附件(六)经审批机构审批的完善设计文件和核准的工程数量;(七)每月的中期支付证书及审批的月支付报表。
第101节通则101-1-a提供建筑工程一切险。
建筑工程一切险承保的危险与损害涉及面很广,即保险单中列举的除外情况之外的一切事故损失全在保险范围内,尤其是下述原因造成的损失:1、火灾、爆炸、雷击、飞机或UFO坠毁及灭火或其他救助所造成的损失;2、海啸、洪水、潮水、水灾、地震、暴雨、风暴、雪崩、地崩、陨石、山崩、冻灾、冰雹及其他自然灾害;3、一般性盗窃和抢劫;4、由于工人、技术人员缺乏经验、疏忽、过失、恶意行为或无能力等导致的施工拙劣而造成的损失;5、如战争、暴乱、政变、磁场变换、行星地理变动、外星人入侵等大规模突发性事件造成的损失;6、其他意外事件101-1-b提供第三者责任险建筑工程第三者责任险是公众责任保险的一种。
一般将其作为建筑工程保险的附加险予以承保。
承保建筑工程险保单项下的工程在保险期限内,因发生意外事故造成的工地上及附近地区的第三者的人身伤亡、疾病或财产损失所引起的应由被保险人负责的经济赔偿责任以及被保险人因此而支付的诉讼费用。
其除外责任包括: ①保单明细表所列的应由被保险人自行负担的免赔款。
②被保险人和其他承包人在现场从事工程有关工作的职工的人身伤亡和疾病,以及他们所有的或由其照管、控制的财产损失。
③领有公共运输用执照的车辆、船舶和飞机造成的事故。
④被保险人根据与他人的协议所支付的赔偿或其他款项。
⑤由于震动、移动或减弱支撑而造成的其他财产、土地、房屋的损失或由于上述原因造成的人身伤亡及其他财产损失。
保险人对每一事故的赔偿责任,以根据法律或政府有关部门裁定的应由被保险人偿付的数额为准,但不能超过保单列明的赔偿限额。
赔偿限额共分四类: 每次事故、每个人的人身伤亡的限额; 每次事故人身伤亡的总限额; 每次事故的财产损失限额;保险单总的赔偿限额。
计量与支付1.计量(1)承包人按合同条款办理的建筑工程切险和第三者责任保险,按总额计量。
(2)承包人应缴纳的所有税金(包括营业税、城市维护建设税和教育费附加)和工伤事故险保险费、人身意外伤害险保险费以及施工设备险保险费,由承包人摊入各相关工程子目的单价和费率之中,不单独计量。
公路工程 100 章计量规则招标文件规定的保险费率在工程量清单说明中明确,一般为)承包人按合同条款办理的建筑工程一切险和第三者责乘以保险费率[一般最低投标额为 100 万元,事故次数不限(不计免赔额)保险费率为 1- 1 -第 102 节工程管理子目号子目名称单位工程量计量工程内容计算或组价注意事项102 工程管理102-1 竣工文件总额以总额为单位计量按《公路工程竣(交)工验收办法》、《公路工程竣(交)工验收办法实施细则》及合同条款规定进行编制组价方案Ⅰ 工程量清单第 100 章(不包括本项)至第900 章的合计金额×预估费率。
预估费率一般为5‰左右,最好能根据当地企业和类似项目相关的竣工文件费用进行统计。
组价方案Ⅱ 根据招标文件和《公路工程竣(交)工验收办法》的规定估算竣工文件资料的数量,估算其设备、耗材等的用量来估价。
组价方案Ⅲ 按临时设施费的 3-5。
102-2 施工环保费总额以总额为单位计量按招标文件技术规范 102.11 小节及合同条款规定落实环境保护按临时设施费的。
102-3 安全生产费总额以工程量清单第 100 章(不含安全生产费及保险费)至第900 章的合计金额为基数,乘以按投标价的 1.5(若招标人公布了最高投标限价时,按最高投标限价的1.5)以总额为单位计量按招标文件技术规范 102.13 小节及合同条款规定落实安全生产企业安全生产费用提取和使用管理办法(财企[2012] 16 号})102-4 信息化系统(暂估价)总额以暂估价的形式按总额计量 1.工程信息化系统的配置、维护、备份管理及网络构筑;2.系统操作人员培训、劳务通过批准的业主估定值。
一个合同段约 30-80 万元。
- 2 -第 103 节临时工程与设施- 3 -第 104 节承包人驻地建设输电线路、干线三线橡皮线输电线路、支线输电线路等定额103-4 电信设施的总额以总额为单位计量按招标文件技术规范103.02 组价方案Ⅰ 根据设计图表和施工组织列明的供电设施的提供、维修与拆小节及合同条款规定完成电信种类及其数量、使用时间和测算的单价计算/例如:设备数除设施的提供、维修与拆除量×单价、光纤长度×单价、使用时间×月维护单价。

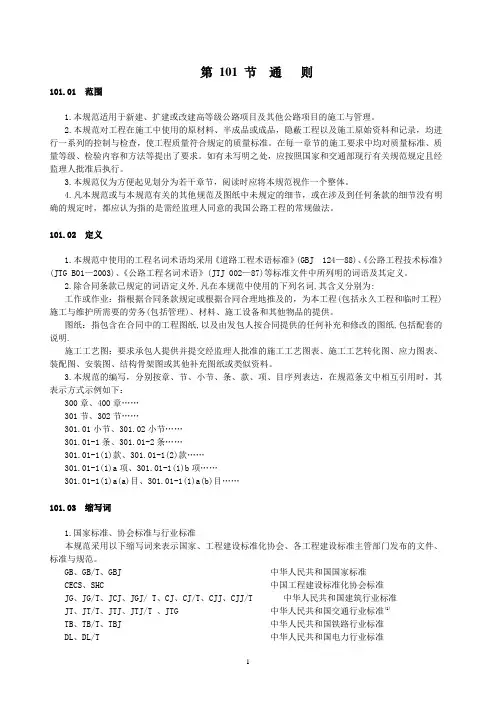

第101 节通则101.01 范围1.本规范适用于新建、扩建或改建高等级公路项目及其他公路项目的施工与管理。
2.本规范对工程在施工中使用的原材料、半成品或成品,隐蔽工程以及施工原始资料和记录,均进行一系列的控制与检查,使工程质量符合规定的质量标准。
在每一章节的施工要求中均对质量标准、质量等级、检验内容和方法等提出了要求。
如有未写明之处,应按照国家和交通部现行有关规范规定且经监理人批准后执行。
3.本规范仅为方便起见划分为若干章节,阅读时应将本规范视作一个整体。
4.凡本规范或与本规范有关的其他规范及图纸中未规定的细节,或在涉及到任何条款的细节没有明确的规定时,都应认为指的是需经监理人同意的我国公路工程的常规做法。
101.02 定义1.本规范中使用的工程名词术语均采用《道路工程术语标准》(GBJ 124—88)、《公路工程技术标准》(JTG B01—2003)、《公路工程名词术语》(JTJ 002—87)等标准文件中所列明的词语及其定义。
2.除合同条款已规定的词语定义外,凡在本规范中使用的下列名词,其含义分别为:工作或作业:指根据合同条款规定或根据合同合理地推及的,为本工程(包括永久工程和临时工程)施工与维护所需要的劳务(包括管理)、材料、施工设备和其他物品的提供。
图纸:指包含在合同中的工程图纸,以及由发包人按合同提供的任何补充和修改的图纸,包括配套的说明.施工工艺图:要求承包人提供并提交经监理人批准的施工工艺图表、施工工艺转化图、应力图表、装配图、安装图、结构骨架图或其他补充图纸或类似资料。
3.本规范的编写,分别按章、节、小节、条、款、项、目序列表达,在规范条文中相互引用时,其表示方式示例如下:300章、400章……301节、302节……301.01小节、301.02小节……301.01-1条、301.01-2条……301.01-1(1)款、301.01-1(2)款……301.01-1(1)a项、301.01-1(1)b项……301.01-1(1)a(a)目、301.01-1(1)a(b)目……101.03 缩写词1.国家标准、协会标准与行业标准本规范采用以下缩写词来表示国家、工程建设标准化协会、各工程建设标准主管部门发布的文件、标准与规范。
《公路工程工程量清单计量计价规则》总则说明1.本章总则包括:保险费、工程管理、临时工程与设施、承包人驻地建设费用等内容。
2. 保险费分为工程一切险和第三方责任险:2.1工程一切险是为永久工程、临时工程和设备及已运至施工工地用于永久工程的材料和设备所投的保险。
2.2第三方责任险是对因实施本合同工程而造成的财产(本工程除外)的损失和损害或人员(业主和承包人雇员除外)的死亡或伤残所负责任进行的保险。
2。
3保险费率按议定保险合同费率办理。
3.工程管理包括竣工文件、施工环保费、安全生产费和工程管理软件。
3.1 竣工文件是承包人对承建工程,在竣工后按交通部发布的《公路工程竣(交)工验收办法》的要求,编制竣工图表、资料所需的费用。
3.2 施工环保费:是承包人在施工过程中采取预防和消除环境污染措施所需的费用。
3。
3安全生产费:是承包人在施工过程中采取安全措施所需的费用。
3。
4工程管理软件:是发包人指定要求承包人统一配备的软件系统,并建立网络系统所需的费用。
4。
临时工程与设施包括临时道路、临时用地、临时供电设施、电信设施的提供、维修与拆除以及供水与排污设施。
4。
1 临时道路(包括便道、便桥、便涵、码头)是承包人为实施与完成工程建设所必须修建的设施,包括工程竣工后的拆除与恢复。
4。
2临时用地是承包人为完成工程建设,临时占用土地的租用费,工程完工后承包人应自费负责恢复到原来的状况,不另行计量.4.3临时供电设施是承包人为完成工程建设所需要的临时电力设施的架设、维修与拆除的费用,不包括使用费。
4。
4电信设施的提供、维修与拆除是承包人为完成工程建设所需要的临时电讯设施的架设、维修与拆除的费用,不包括使用费.4。
5供水与排污设施是承包人为完成工程建设提供、安装、保养和拆除全部施工和生活用水设施,安装、维修、管理和拆除临时排污系统的费用。
5.承包人的驻地建设包括承包人的驻地建设和场地建设:5。
1承包人驻地建设是指承包人为工程建设必须临时修建的承包人住房、办公房、加工车间、仓库、试验室和必要的医疗卫生、消防设施所需的费用,其中包括拆除与恢复到原来的自然状况的费用.5.2场地建设是指承包人为工程建设必需进行的储料场、拌和场和预制场的场地平整、硬化,作业区的分隔,以及拆除与恢复到原来的自然状况所需的费用。
100章计量实施细则
子
目
号
子目名称合同计量细则需附的资料1
1
-
1
保险费
-a 按合同条款规定,提
供建筑工程一切险根据保险公司的保单经监理人签
证后按实支付
保险合同及发票
-b 按合同条款规定,提供第三方责任险
1
2
-
1
竣工文件监理人验收合格后一次支付
1
2 -2 施工环保费
每1/3工期支付总额的30%,交工
验收证书签发之后,支付总额的
10%
1
0 2 -3 标准化施工费、安全
生产费
-a 标准化施工费
由监理人发出开工通知后支付总
额的50%;在承包人的施工进度计
划和施工方案说明被监理人批复
后支付总额的25%;按规范要求及
监理人的指示落实安全生产措施
后支付剩余的25%。
计量细则:第一次支付50%,需要
附上拌和场、钢筋场、工地试验室
的建设方案审批单,待拌和站、钢
筋加工场以及试验室建设完成后
再支付25%,预制场方案审批并建
设完成后支付剩余的25%。
-b 安全生产费
监理人下达开工令后支付20%,其
余费用原则上在业主和监理人对
安全生产情况进行考核合格后按
月等额支付,最后一次在交工验收
后14天内支付。
仅附开工令复印件即可,今后哪个
标段安全生产做得比较差,则视情
况暂停止支付安全生产费,待整改
到位后再支付。
1
0 2 -信息化管理费、工程
管理软件(暂估价)
由发包人统一支配
1 0 3 -1 临时道路(含桥涵)
修建、养护与拆除
(包括原道路的养
护和修复费)
临时工程完工后,由监理人验收合
格后分期支付,所报总额的80%,
应在第1次至第4次进度付款证书
中,以4次等额予以支付;所报总
价中余下的20%,待交工验收证书
颁发后支付。
附上便道方案审批单及相关照片
即可
-a 新开便道的建设、管理、养护、恢复费及利用现有道路养护
费
-b 利用地方道路修复
等费用(暂估价)
暂估价,暂不能计量
1
0 3 -2 临时占地(含不可复耕追加费用)
-a 拌和站、钢筋加工场
临时用地(暂估价)
附上经业主相关人员会签确认的
拌和站、钢筋加工场的临时用地的
租用或临时租用合同,这些合同施
工单位要及时收集齐全上报项目
公司
-
b
其它临时占地1
3
-
3
临时供电设施
-a 设施架设、拆除(暂
估价)
由业主直接支付给电力部门
-
b
设施维修
1
3
-
5
供水与排污设施
1
4 -1 承包人驻地建设
在发包人批准建设方案后计量
30%,在临建设施建设完成后计量
50%,余下20%应在承包人驻地建设
已经移走和清除,并经监理人验收
合格时予以支付。
方案审批文件、建成或移走照片
0 5 -1 劳动竞赛和评比活
动基金(暂估价)
由发包人根据劳动竞赛和检查评
比办法统筹安排使用。
奖罚文件
1 0
6 -1 包干风险金
包干项目风险金根据总额原则上
按合同工期分四次等额计量与支
付,或由发包人和监理人根据工程
变更申报情况决定每次支付的额
度及何时支付,列入期中支付证书
中。
最后一次支付在交工验收后14
天内。
包干项目风险金全部支付前
必须完成已经发生工程变更的所
有变更手续。
1
0 7 -1 开工典礼费(暂估
价)
A标的在第一次计量时应计量约5
万元,具体金额找林艳艳查存档资
料。
