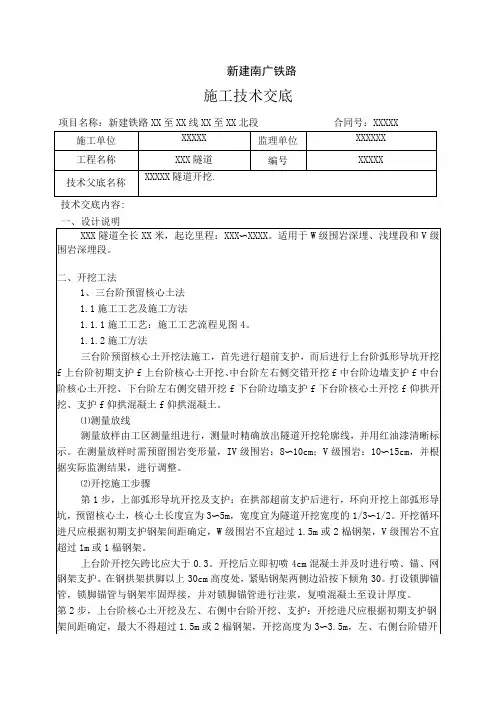

新建南广铁路施工技术交底项目名称:新建铁路XX至XX线XX至XX北段合同号:XXXXX技术交底内容:一、设计说明第3步,中台阶核心土开挖及左、右侧下台阶开挖、支护:开挖进尺应根据初期支护钢架间距确定,最大不得超过1.5m或2榀钢架,开挖高度一般为3〜3.5m,左、右侧台阶错开2〜3m,开挖后立即初喷4cm混凝土,及时进行喷、锚、网系统支护,接长钢架,复喷混凝土至设计厚度。
图4三台阶预留核心土开挖法施工工艺流程图第4步,下台阶预留核心土开挖:开挖进尺与各台阶循环进尺相一致。
第5步,隧底开挖:每循环开挖长度宜为2〜3m,开挖后及时施作仰拱初期支护。
第6步,仰拱施作,完成不大于两个隧底开挖、支护循环后,应及时施工仰拱衬砌,仰拱衬砌分段长度宜为4〜6m。
第7步,仰拱填充混凝土,仰拱衬砌完成后应及时施工仰拱填充,仰拱填充混凝土与仰拱必须分别施工,不得同时进行。
三、爆破设计及要求1一般规定1.1隧道开挖应根据地质条件、开挖断面、掘进循环进尺、钻眼机具和爆炸器材及环境等进行钻爆设计。
钻爆设计应根据爆破效果不断调整爆破参数。
1.2钻爆设计的内容应包括炮眼(掏槽眼、辅助眼、周边眼、底板眼)的布置、深度、斜率和数量,爆破器材、装药量和装药结构,起爆方法和爆破顺序,钻眼机具和钻眼要求等。
钻爆设计图应包括炮眼布置图、周边眼装药结构图、钻爆参数表、主要技术经济指标及必要的说明。
1.3凿孔采用YT-28型凿岩机,确保凿孔精度(包括炮眼的开孔位置、角度、深度)。
1.4掏槽炮眼可采用直眼掏槽或斜眼掏槽。
2炮眼布置应符合下列规定2.1周边眼根据围岩情况合理布置,保证开挖断面符合设计要求:2.1辅助炮眼交错均匀布置在周边眼与掏槽眼之间,力求爆破出的石块块度适合装碴的需要。
2.3周边炮眼与辅助炮眼的眼底应在同一垂直面上,掏槽炮眼应加深10〜20cm。
3爆破参数选择3.1岩石隧道的爆破作业,应采用光面爆破技术。
光面爆破参数应通过试验确定。
技术交底书主控部门公司技术部编号项目工程部项目名称XX项目工程名称XXX隧道设计文件图号XX施工图、XX施隧施工部位隧道全断面开挖交底日期XXXX年XX月XX日一、技术交底范围本交底适用于XX隧道Ⅱ、Ⅲ级围岩全断面人工开挖施工工序,适用于施工里程XX+XX~XX+XX,共XX m。
二、设计情况隧道工程概况、地形地貌、工序施工地质水文条件及周边影响因素、结构类型、设计参数、平面位置、断面尺寸、建筑材料等方面进行阐述,必要时附图示或者参数表。
三、施工条件及施工准备1.作业条件1)挖掘机、装载机、自卸汽车、风钻等各种设备在操作前应检修保养完好,保证能正常运转,并符合安全要求规定。
2)施工前做好各种水、风、电的接长准备工作。
3)在开挖前提前加工各种机具等。
4)提前做好各种材料计划,并在自检合格后报监理验收。
5)对本段施工中存在的安全隐患进行梳理,并对作业人员进行岗前培训。
2.技术准备1)施工前,认真熟悉并核对图纸、充分掌握施工技术要求和施工技术标准。
2)开工报告、施工组织设计、施工方案及开挖许可证等施工手续办理齐全。
3)根据设计图施工技术交底编制、审批完成,下发并对相关人员进行必要技术培训,考核合格后持证上岗。
3.主要施工机具施工机械设备配置见表3-3-1。
表3-3-1 机械设备配置表序号设备名称规格或型号数量备注1 全断面开挖台架自制 12 挖机XX 11 走开挖台架0.162 清邦找顶0.253 测量放线0.424 打钻0.33h/单眼5 装药爆破0.56 通风0.257 爆破效果检查0.17合计 3.7h/循环进尺3.0m,断面65m³五、施工工艺1.施工流程超前地质预报→测量放线→钻孔→装药起爆→通风排烟→清危排险→进入下道工序。
2.测量放线开挖前先进行超前地质预报工作,根据超前地质预报结果指导现场施工,开挖台架到位后,进行人工排险,排险完毕后,由测量组按照钻爆设计图用全站仪在掌子面精确的画出隧道中线、开挖轮廓线及钻孔位置点。

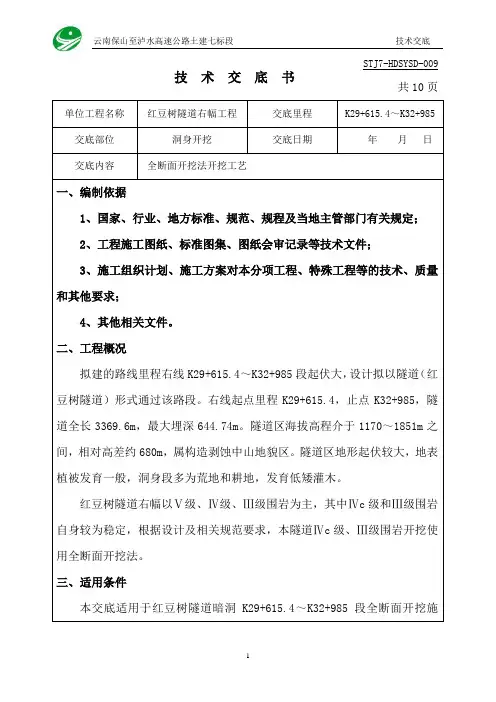

技术交底书 STJ7-HDSYSD-009共10页单位工程名称红豆树隧道右幅工程交底里程K29+615.4~K32+985 交底部位洞身开挖交底日期年月日交底内容全断面开挖法开挖工艺一、编制依据1、国家、行业、地方标准、规范、规程及当地主管部门有关规定;2、工程施工图纸、标准图集、图纸会审记录等技术文件;3、施工组织计划、施工方案对本分项工程、特殊工程等的技术、质量和其他要求;4、其他相关文件。
二、工程概况拟建的路线里程右线K29+615.4~K32+985段起伏大,设计拟以隧道(红豆树隧道)形式通过该路段。
右线起点里程K29+615.4,止点K32+985,隧道全长3369.6m,最大埋深644.74m。
隧道区海拔高程介于1170~1851m之间,相对高差约680m,属构造剥蚀中山地貌区。
隧道区地形起伏较大,地表植被发育一般,洞身段多为荒地和耕地,发育低矮灌木。
红豆树隧道右幅以Ⅴ级、Ⅳ级、Ⅲ级围岩为主,其中Ⅳc级和Ⅲ级围岩自身较为稳定,根据设计及相关规范要求,本隧道Ⅳc级、Ⅲ级围岩开挖使用全断面开挖法。
三、适用条件本交底适用于红豆树隧道暗洞K29+615.4~K32+985段全断面开挖施工。
按照新奥法原理,采用钻爆法开挖,利用光面爆破技术使掌子面一次开挖成型。
一、施工工艺工序测量人员用全站仪精确放样出开挖轮廓线和炮孔位置,开挖班组利用风钻凿岩机钻设炮孔,爆破人员按照爆破方案装药实施爆破,待找顶通风后,出渣班组采用无轨运输方式,利用自卸汽车出渣。
具体见图2-1全断面开挖施工工艺流程图。
清理掌子面浮渣,测量画出开挖轮廓线及周边炮眼钻孔台车就位钻炮眼孔钻孔台车撤离掌子面装药爆破通风洒水排烟找顶装运出渣开挖断面检查、地质素描下道工序图2-1 全断面开挖施工工艺流程图1、施工工序第一步,利用上一循环架立的钢架施作隧道拱部超前支护。
全断面一次开挖①部掌子面,施作①部初期支护,即初喷4cm 厚混凝土,铺设钢筋网,打设系统锚杆。

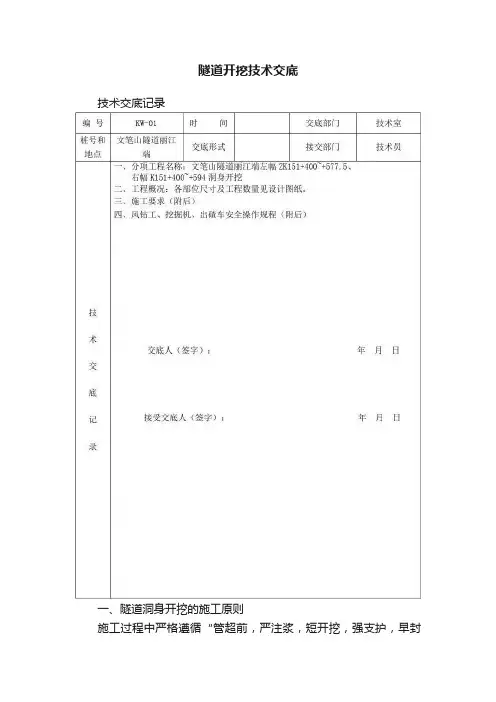

隧道开挖技术交底技术交底记录一、隧道洞身开挖的施工原则施工过程中严格遵循“管超前,严注浆,短开挖,强支护,早封闭,弱爆破,勤量测”的施工原则。
管超前——在围岩破碎及断层带工作面开挖前,沿隧道拱部周边按设计打入超前小导管,以架立的型钢架为支点,起超前作用。
严注浆——在打超前小导管后注浆加固地层,使松散、软弱的围岩胶结成整体,增强围岩的自稳能力,和超前小导管一起,形成纵向超前支护体系,防止工作面失稳。
短开挖——围岩条件较差时,每次开挖循环进尺要短,开挖和支护时间尽可能缩短,进尺小于1米。
强支护——采用钢拱架和喷混凝土进行早期支护。
早封闭——开挖后初期要尽早封闭成环,以改善受力条件,当总收敛值达80%以上,尽早进行二次衬砌,增加后续工程施工的安全性。
弱爆破——开挖过程中严格控制炸药量,减少爆破震动干扰。
勤量测——量测是对施工过程中围岩及结构变化情况进行动态跟踪的主要手段,做到随时掌握动态数据及时回归分析及时反馈,以量测指挥施工。
二、Ⅴ级围岩SF5d1型衬砌施工方法本隧道采用新奥法原理指导,软弱围岩、断层破碎带范围施工时坚持遵循“管超前、严注浆、弱爆破、短进尺、强支护、快封闭、勤量测”的施工原则。
严格控制超欠挖是降低成本、保证施工质量的关键,也是本隧道施工的重点控制工序。
根据设计图纸中相关的施工建议,Ⅴ级围岩主洞段(SF5d1型衬砌)采用三台阶七步开挖法进行施工(短台阶),必要时设置临时仰拱。
每循环进尺不得大于一榀钢架间距,施工时以监控量测结果指导施工,根据监控量测成果调整预留沉降量,合理调整阶长、阶高、和步距,保证流水作业,施工中应及时封闭仰拱,初期支护成环时间不宜超过15天,二衬应紧跟,同时二衬达不到设计强度时严禁拆模。
掌子面距仰拱距离控制不大于40米,掌子面至二衬距离不大于70米,保证施工安全。
施工主要步骤如下①、上弧形导坑开挖Ⅰ、拱部初期支护:②③、中台阶左右侧交错开挖○Ⅱ、中台阶初期支护:④⑤、下台阶左右侧交错开挖○Ⅲ、下台阶初期支护:⑥、核心土开挖○⑦、仰拱开挖Ⅳ、仰拱初期支护○第1步:上部弧形导坑开挖,在拱部超前支护后进行,环向开挖上部弧形导坑,预留核心土,核心土面积不小于整个断面面积的50%,开挖循环进尺0.5~0.6m,台阶长度2~3m,开挖后及时进行喷、锚、网系统支护和架设钢架。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 工程规模:[项目规模及结构类型]4. 施工单位:[施工单位名称]5. 施工负责人:[施工负责人姓名]二、隧道开挖安全技术要求1. 施工人员必须遵守国家有关隧道开挖的安全法规和操作规程。
2. 隧道开挖前,必须进行详细的地质勘察,了解隧道地质条件,制定合理的开挖方案。
3. 隧道开挖过程中,应密切关注围岩稳定性,发现异常情况立即停止作业,采取应急措施。
4. 隧道开挖应采用光面爆破技术,减少对围岩的破坏,降低围岩失稳风险。
5. 隧道开挖过程中,必须做好排水、通风、防尘、防噪声等工作。
6. 隧道开挖应设置安全防护设施,如防护网、安全梯、安全带等。
三、隧道开挖安全措施1. 施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
2. 隧道开挖前,对施工人员进行安全教育培训,确保施工人员掌握安全操作技能。
3. 隧道开挖过程中,设置专职安全员负责现场安全巡查,及时发现并处理安全隐患。
4. 隧道开挖过程中,严格执行“三检制”(班前检、班中检、班后检),确保施工安全。
5. 隧道开挖时,设置警戒区域,禁止无关人员进入。
6. 隧道开挖过程中,加强通风,确保空气质量符合要求。
7. 隧道开挖时,做好排水工作,防止水患发生。
8. 隧道开挖过程中,加强防尘、防噪声措施,降低对周边环境的影响。
四、隧道开挖应急措施1. 隧道开挖过程中,如发现围岩失稳、坍塌等异常情况,立即停止作业,采取应急措施。
2. 隧道开挖过程中,如发生安全事故,立即启动应急预案,组织救援。
3. 隧道开挖过程中,加强通信联络,确保信息畅通。
4. 隧道开挖过程中,加强人员疏散,确保人员安全。
五、隧道开挖安全注意事项1. 隧道开挖过程中,严禁酒后作业、疲劳作业。
2. 隧道开挖过程中,严禁违章操作、冒险作业。
3. 隧道开挖过程中,严禁擅自改变设计方案、施工工艺。
4. 隧道开挖过程中,加强现场管理,确保施工安全。
隧道施工技术交底开挖和防渗措施隧道施工技术交底:开挖与防渗措施隧道施工是一项重大工程,其安全性与质量关系到整个工程的可持续发展。
在隧道施工过程中,开挖和防渗措施是至关重要的两个环节,本文将针对这两个方面进行探讨和交底。

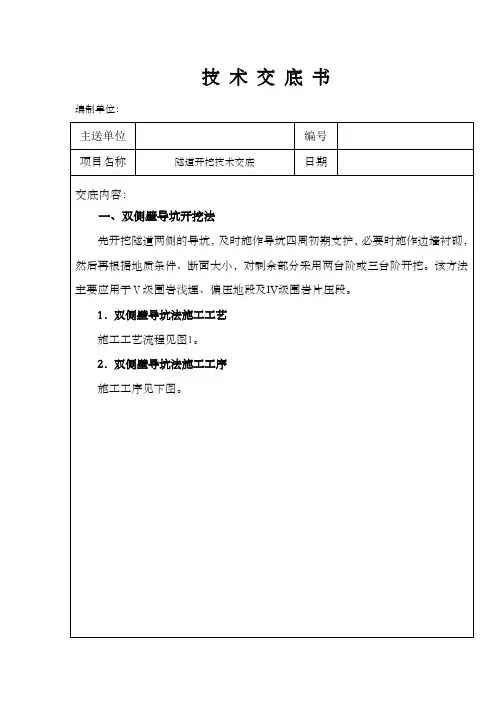

一、开挖技术交底1. 确定开挖方式:根据隧道工程的具体情况和要求,确定适合的开挖方式,常见的方式包括全断面开挖、局部开挖和盾构开挖等。
开挖方式的选择需充分考虑地质情况、隧道位置及周围环境等因素。
2. 地质勘探与分析:在施工前进行详细的地质勘探和分析,获取地质情况的参数,并制定相应的处理方案。
应充分了解地层的岩性、断裂带、水文地质条件等,并掌握主要构造的分布情况。
3. 隧道掘进方法:选择合适的隧道掘进方法,如削岩机械掘进、爆破法、盾构法等。
不同的方法适用于不同地质条件,选取合适的方法可以提高施工效率和质量。
4. 支护结构设计:针对不同的地质条件,合理设计隧道支护结构,确保隧道的稳定性和安全性。
常见的支护结构包括钢拱架、锚杆支护、喷锚支护等,应根据具体情况选择。
5. 施工步骤安排:制定详细的施工步骤安排,明确各个环节的工作流程和责任分工。
每一步骤都应进行合理的安全风险评估,并采取相应的措施来预防事故的发生。
二、防渗措施交底1. 岩体防渗处理:对于存在渗漏问题的地层,采取相应的防渗措施,如地下排水系统的建设、注浆处理、喷浆固结等。
确保岩体的稳定性和密实度,防止水压力对隧道结构的影响。
2. 隧道衬砌设计:隧道衬砌是防渗措施的重要一环,设计合理的隧道衬砌结构可以有效隔离地下水源。
常见的隧道衬砌材料包括混凝土、钢材、聚合物材料等,根据地质条件和工程需求进行合理选择。
3. 排水系统建设:建立完善的排水系统,对渗漏水进行集中排出,防止水压力对隧道的积聚和损害。
排水系统应包括沟渠、管道、泵站等设施,并保持良好的维护和运作状态。
4. 其他防渗措施:根据地质条件的不同,可以采取其他有效的防渗措施,如地下反渗透工程、降水井、防水层材料等。

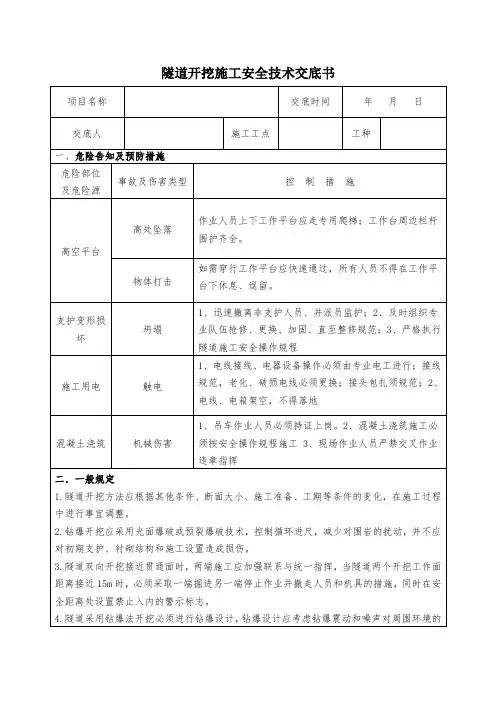

一、工程基本信息工程名称:____________________施工单位:____________________项目经理:____________________施工地点:____________________施工时间:____________________二、交底目的为确保隧道开挖施工安全,预防事故发生,现将隧道开挖过程中的安全技术要求进行交底,请全体施工人员认真学习并严格执行。
三、安全注意事项1. 人员安全- 进入施工现场必须佩戴安全帽,登高作业必须系安全带。
- 作业人员必须穿着反光衣,便于夜间或低能见度环境下识别。
- 严禁酒后作业、疲劳作业,作业前必须充分休息。
- 作业人员必须服从现场管理人员的统一安排和指挥。
2. 设备安全- 施工前,对机械设备进行安全检查,确保设备运行正常。
- 定期对机械设备进行保养和维护,防止设备故障。
- 使用电气设备时,注意防止触电事故。
3. 隧道环境安全- 隧道内通风不良时,应采取通风措施,确保空气质量。
- 隧道内存在有毒有害气体时,应采取防护措施。
- 隧道内发现渗水、涌水现象,应立即停止作业,及时上报。
4. 开挖作业安全- 隧道开挖应根据地质情况,选择合适的开挖方法。
- 开挖过程中,应定期检查围岩稳定性,发现异常情况,立即采取措施。
- 钻眼作业时,应确保工作环境安全,待开挖面清除浮石以及瞎炮处理完毕后方可进行钻眼。
- 钻眼作业不得在残眼中进行,凿岩机的支架应保持碴堆的稳定。
- 使用电钻钻眼时,不得用手导引回转的钎子、用电钻处理被夹住的钎子。

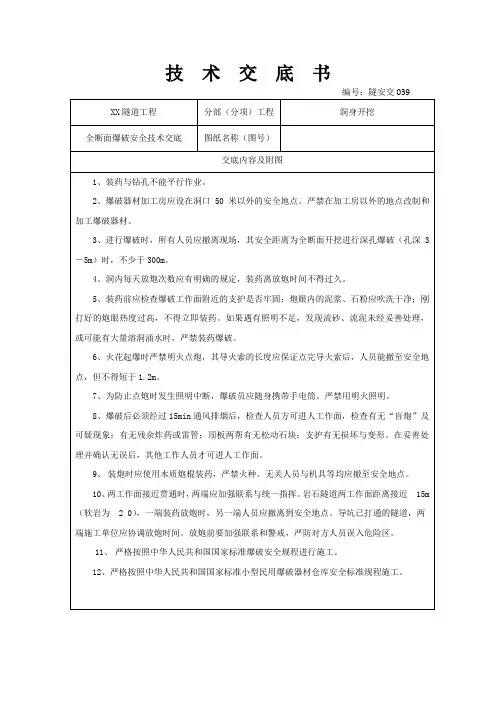

5. 爆破作业安全- 爆破作业必须按现行国家标准《爆破安全规程》要求,编制爆破设计方案,制定相应的安全措施。
- 爆破作业必须统一指挥,爆破人员必须持有爆破操作合格证。
- 爆破前,应检查爆破区域内的安全状况,确保无人员、设备等障碍物。
- 爆破后,应立即检查爆破效果,确保围岩稳定性。
四、应急措施1. 隧道内发生火灾,立即切断电源,使用灭火器进行灭火,并迅速撤离人员。
技术交底书3)锚杆:拱部锚杆采用φ22组合中空锚杆,布设间距环纵1.2*1.0m(每延米16.64根,单根长3.5m),钢筋网片:HPB300φ8圆钢(网格间距20cm*20cm)。
4)初期支护:全环设置I20b型钢钢架,间距0.6m,喷射砼:C25砼厚27cm (3)施工工序:双线隧道台阶法加临时横撑施工工序横断面1)a.开挖①部;b.施作①部初期支护和临时横撑;c.施作下一循环超前支护(开挖至DKXX+935时,施作小导管)。
2)a.开挖②部;b.施作②部初期支护。
3)a.开挖③部;b.施作③部初期支护。
4)开挖④部;清理隧底,施作隧底初期支护。
双线隧道台阶法加临时横撑施工工序纵断面(4)施工要求1)施工应采取光面爆破和湿喷混凝土工艺流程。
2)掘进进尺、台阶高度和长度等应根据围岩条件、机具配置和人员安排等综合确定,并必须符合相关规范及规定要求。
①上台阶每循环开挖支护进尺,不得大于1榀钢架;边墙(下台阶)每循环开挖支护进尺,不得大于2榀钢架间距;仰拱开挖每循环进尺均不得大于3m;②各部台阶开挖长度不大于10m。
3)下部台阶开挖工序之前必须完成上部钢架锁脚锚杆,钢架之间应及时施作纵向连接筋并连接牢固,开挖后初期支护应及时封闭成环,成环位置距离掌子面,不得大于35m。
4)二衬距掌子面不得大于70m。
5)当开挖正面为土质或破碎围岩时,应采用喷锚支护等措施封闭。
6)当围岩变形异常,或钢架基脚下沉或内移较明显时,应立即采取应急加强支护或支撑,以及相应补强支护等措施保证安全,同时分析原因并相应调整功法和加强衬砌结构,确保隧道工程及其施工安全。
五、质量标准交底人:复核人:接收人:。

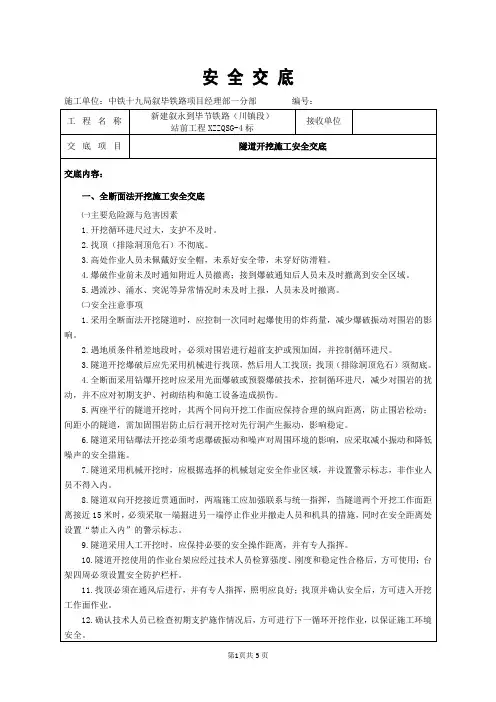

隧道开挖安全技术交底介绍本文档旨在交底隧道开挖过程中的安全技术要点,以确保工作人员在施工期间能够按照安全操作规程进行工作。
以下是隧道开挖安全技术的要点。
1.施工前准备在开挖前,必须对施工现场进行全面的安全检查,并确保所有施工设备、安全装备和应急设施的完好性。
确保施工现场的安全标识明确可见,包括禁止入口、安全警示等标识。
确保施工人员都经过必要的安全培训,了解施工过程中的风险和危险因素,并掌握相关应急措施。
2.现场安全控制在开挖过程中,施工现场应设置围栏或警戒线,限制非施工人员的进入,并确保施工人员的安全。
严禁在施工现场吸烟或使用明火,并设置禁止明火的标志。
定期检查并维护施工现场的通风设备和照明设备,保持良好的工作环境。
确保使用的机械设备符合安全要求,经过定期维护和检查。
3.地质灾害防控在隧道开挖前,应进行详细的地质勘测,了解地质情况和潜在的地质灾害风险。
根据地质勘测的结果,采取相应的地质灾害防控措施,如加固支护结构、排水处理等。
定期巡视施工现场,注意地质灾害预兆的出现,并及时采取相应的措施进行处理。
4.排水处理在隧道开挖过程中,必须采取有效的排水措施,防止水进入施工现场,影响施工质量和工人安全。
定期检查和维护排水设施,确保其正常运行。
如发现排水设施存在问题,应及时修复或更换,以保证排水畅通。
5.废物处理在施工中产生的废物必须进行妥善处理,不能随意丢弃,防止对环境造成污染。
使用合适的容器进行废物收集,并定期清理和运输到指定的废物处理地点。
严禁将废物排放到地下水源、河流等水体中,严格遵守废物处理的相关法律法规。
以上是隧道开挖安全技术交底的要点,请所有施工人员严格遵守相关规定,确保施工安全和质量的同时保护环境健康。
隧道工程技术交底6篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!隧道工程技术交底6篇【第1篇】隧道工程:施工安全技术交底一、洞口工程1、洞口工程施工应符合下列规定:(1)、洞口的路基及边、仰坡断面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。
光面爆破施工作业指导书1.适用范围2.施工准备2.1内业技术准备在开工前组织技术人员认真学习实施性施工组织设计、阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2外业技术准备进行线路复测及导线网加密布设的测量,进行现场地形地貌的踏勘,施工作业层中所涉及的各种外部技术数据搜集,为施工技术方案的比选提供依据。
3.技术要求洞身段开挖超前地质预报:采用地质超前预测预报系统对前方围岩进行超前探测,分析围岩的各种性能指标,以确定合理的施工方案。
施工测量放样:开挖前将控制开挖的中线、水平引至开挖部位掌子面,确定开挖轮廓。
根据钻爆设计布置好炮眼。
钻爆设计:岩石隧道开挖前,根据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆破材料等进行钻爆设计。
其内容为:炮眼的布置、深度、斜率和数目,爆破器材、装药量和装药结构,起爆方式和爆破顺序,钻眼机具和钻眼要求等。
钻爆设计图应包括炮眼布置图、周边眼装药结构图、钻爆参数表、主要经济技术指标及必要的说明。
开挖作业照明安装,钻眼机具到位,高压风、水管的连接。
做好洞内、外排水系统,保证排水畅通。
规划弃碴位置,布置出碴路线,出碴设备准备。
4.施工程序与工艺流程4. 1施工程序:施工准备围岩处理测量放线钻孔装药爆破开挖洞身支护4. 25.施工要求5.1 施工准备开挖前应先进行测量放样,控制开挖的中线、水平引至开挖部位掌子面,确定开挖轮廓。
测量人员定出隧道中线和开挖轮廓线,用红油漆按钻爆布置画出炮眼位置,经检测合格后方可施工。
开挖作业照明安装,钻眼机具到位,高压风水管的连接,做好洞内、外排水系统,保证排水畅通,规划弃碴场位置,布设出碴路线,出碴设备准备。
5.2 施工工艺正洞洞身主要开挖方法根据设计要求,Ⅳ级围岩宜采用三台阶开挖法,Ⅴ级围岩宜采用三台阶预留核心土开挖法。
5.3洞身开挖方法工艺及施工工序V级围岩:上台阶环形开挖上台阶拱部初期支护上台阶核心土开挖下台阶开挖下台阶边墙初期支护隧道捡底及初期支护仰拱浇筑二次衬砌整体浇筑Ⅳ级围岩:上台阶开挖上台阶拱部初期支护下台阶开挖下台阶边墙初期支护隧道捡底及初期支护仰拱浇筑二次衬砌整体浇筑施工工艺流程及施工工序见下图。

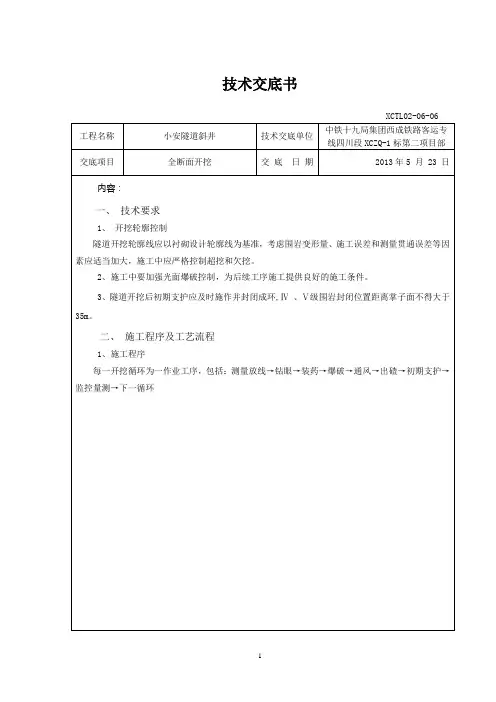

技术交底书
主控部门公司技术部编号项目工程部
项目名称XX项目
工程名称XXX隧道
设计文件图号XX施工图、XX施隧
施工部位隧道全断面开挖
交底日期XXXX年XX月XX日
一、技术交底范围
本交底适用于XX隧道Ⅱ、Ⅲ级围岩全断面人工开挖施工工序,适用于施工里程XX+XX~XX+XX,共XX m。
二、设计情况
隧道工程概况、地形地貌、工序施工地质水文条件及周边影响因素、结构类型、设计参数、平面位置、断面尺寸、建筑材料等方面进行阐述,必要时附图示或者参数表。
三、施工条件及施工准备
1.作业条件
1)挖掘机、装载机、自卸汽车、风钻等各种设备在操作前应检修保养完好,保证能正常运转,并符合安全要求规定。
2)施工前做好各种水、风、电的接长准备工作。
3)在开挖前提前加工各种机具等。
4)提前做好各种材料计划,并在自检合格后报监理验收。
5)对本段施工中存在的安全隐患进行梳理,并对作业人员进行岗前培训。
2.技术准备
1)施工前,认真熟悉并核对图纸、充分掌握施工技术要求和施工技术标准。
2)开工报告、施工组织设计、施工方案及开挖许可证等施工手续办理齐全。
3)根据设计图施工技术交底编制、审批完成,下发并对相关人员进行必要技术培训,考核合格后持证上岗。
3.主要施工机具
施工机械设备配置见表3-3-1。
表3-3-1 机械设备配置表
序号设备名称规格或型号数量
备注
1 全断面开挖台架自制 1
2 挖机XX 1
1 走开挖台架
2 清邦找顶
3 测量放线
4 打钻单眼
5 装药爆破
6 通风
7 爆破效果检查
合计循环进尺,断面65m3
五、施工工艺
1.施工流程
超前地质预报→测量放线→钻孔→装药起爆→通风排烟→清危排险→进入下道工序。
2.测量放线
开挖前先进行超前地质预报工作,根据超前地质预报结果指导现场施工,开挖台架到位后,进行人工排险,排险完毕后,由测量组按照钻爆设计图用全站仪在掌子面精确的画出隧道中线、开挖轮廓线及钻孔位置点。
3.钻孔
测量完毕后,首先用风钻施作超前钻孔:钻深5米,掌子面布置,设置数量5个,相邻两个循环搭接1m,用以探明前方围岩和释放岩层间积聚不良气体和涌水,严禁在前一轮残眼中继续钻眼,防止发生残留炸药引爆事故。
然后按照已经定位的钻眼位置和设计的钻眼角度及深度施作炮眼。
掏槽眼采用水平锲形掏槽方式,掏槽眼的深度比其他孔的深度长20cm。
图5-1全断面开挖施工实例图
4.装药
炮眼检查无误后,即可装药。
装药前,用高压风吹出炮眼内残渣和泥浆。
装药按自上而下顺序
装填,雷管要分段对号入座。
炮眼按规定药量装药后,孔口用炮泥堵塞,周边眼长度不小于30cm,其他孔长度不小于40cm。
周边眼装药量较小,采用小直径药卷间隔装药,用半边塑料管固定药卷,用导爆索、非电毫秒雷管起爆;辅助孔和掏槽孔采用连续装药。
图5-2水平楔形掏槽结构示意图
5.爆破
起爆采用非电毫秒雷管和导爆索将导爆管联结成复式起爆网络,在检查无误后,人员设备撤离至安全区域,由爆破工人起爆。
6.通风排烟
爆破后必须通风15分钟以上,爆破员才可以进入掌子面检查有无盲炮及可疑现象,盲炮未经处理,严禁进入下一道工序施工。
图5-3光面爆破效果图
7.找顶
开挖完成后应首先清除浮石,以保证后续施工的安全。
六、控制要点
1、开挖前做好超前地质预报、超前探孔、地质素描工作,对掌子面前方围岩做到心中有数。
2、钻爆施工时,根据围岩围岩情况,及时调整爆破参数,保证光面爆破成型较好。
技术交底培训签到表
主控部门公司/ 表格编号项目/
项目名称
培训内容
时间地点主持人
序号姓名职务序号姓名职务
1 18
2 19
3 20
4 21
5 22
6 23
7 24
8 25
9 26
10 27
11 28
12 29
13 30
14 31
15 32
16 33
17 34。
