措施费脚手架及模板工程计算共43页
- 格式:ppt
- 大小:3.77 MB
- 文档页数:43


技术措施项目费包括施工排水、降水费,大型机械设备进出场、安拆费,现浇混凝土及预制构件模板使用费,脚手架使用费,垂直运输费,现浇混凝土泵送费,分别按本分部相应的子目计算。
一、施工排水、降水费:本分部子目中的抽水机、泵等机械设备和台班消耗量是综合取定的,实际使用不符时不得换算。
二、大型机械设备进出场、安拆费: 1.塔吊固定基础铺拆费系自升塔吊基础参考价格,允许按施工组织设计要求调整。
如系非自升塔吊基础时,执行该子目时,基价乘以系数0。
15。
2。
轨道铺拆费按直线轨道考虑,如铺设弧线轨道时,乘以系数1。
15。
3。
塔吊基础铺拆费不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升式塔吊行走的轨道、不带配重的自升式塔吊的固定式基础,发生时另按施工组织设计要求计算。
4.拖式铲运机的场外运输费按相应规格的履带式推土机费用乘以系数1。
1。
5.推土机、除荆机、湿地推土机的场外运输费按相应规格的履带式推土机费用执行. 6。
本分部未设施工电梯和混凝土搅拌站的基础,发生时另按施工组织设计要求计算。
7.机械的一次安拆费中均包括安装后的试运转费用;所列场外运输费为25km以内的进出场费用,超过25km时,另行计算。
8.特大型机械场外运输费包括机械的回程费用。
9。
自升式塔吊安拆费是以塔高(檐高)45m确定的,如塔高超过45m时,每增高10m ,安拆费增加10%(超过不足5m者不计)。
10。
如现场塔吊转移时,因改道需碾压铺垫路基,铺拆轨道,仍按费用表执行。
其他有关费用按塔吊相应安拆费定额乘以系数0。
3计算. 11。
机械停滞费,按《河南省统一施工机械台班费用定额(2008年)》规定执行。
12。
轮胎式起重机场外运输费,以同吨位型号的机械台班单价乘以系数1.5计算;汽车式起重机、汽车式钻孔机场外运输费以同吨位型号的机械台班单价乘以系数0.2计算。
13。
大型机械一次安拆费及场外运输费,仅限于本分部列有子目的机械方能计取。

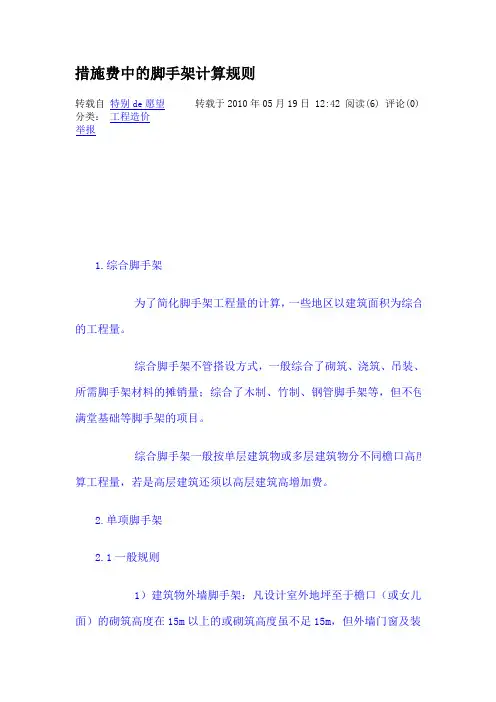

措施费中的脚手架计算规则转载自特别de愿望转载于2010年05月19日 12:42 阅读(6) 评论(0) 分类:工程造价举报1.综合脚手架为了简化脚手架工程量的计算,一些地区以建筑面积为综合脚手工程量。
综合脚手架不管搭设方式,一般综合了砌筑、浇筑、吊装、抹灰需脚手架材料的摊销量;综合了木制、竹制、钢管脚手架等,但不包括浇堂基础等脚手架的项目。
综合脚手架一般按单层建筑物或多层建筑物分不同檐口高度来计程量,若是高层建筑还须以高层建筑高增加费。
2.单项脚手架2.1一般规则1)建筑物外墙脚手架:凡设计室外地坪至于檐口(或女儿墙上表的砌筑高度在15m以上的或砌筑高度虽不足15m,但外墙门窗及装饰面积超外墙表面积60%以上时,均按双排脚手架计算。
2)建筑物内墙脚手架:凡设计室内坪至顶板下表面(或山墙高度的1/2处)的砌筑高度在3.6m以下的(含3.6m),按里脚手架计算;砌筑高度超过3.6m以上时,按单排脚手架计算。
3)石砌墙体,凡砌筑高度超过1.0m以上时,按外脚手架计算4)计算内、外墙脚手架时,均不扣除门、窗洞口、空圈洞口等所占的面积。
5)同一建筑物高度不同时,应按不同高度分别计算。
例1 根据图11-4图示尺寸,计算建筑物外墙脚手架工程量。
解单排脚手架(15m高)=(26+12×2+8)×15=870m2双排脚手架(24m高)=(18×2+32)×24=1632m2双排脚手架(27 m高)=32×27=864m2双排脚手架(36 m高)=(26-8)×36=648m2双排脚手架(51m高)=(18+24×2+4)×51=3570m26)现浇钢筋混凝土框架柱、梁按双排脚手架计算。
7)围墙脚手架:凡室外自然地坪至围墙顶面的砌筑高度在3.6m以下的,按里脚手脚计算;砌筑高度超过3.6m以上时,按单排脚手架计算。
8)室内顶棚装饰面距设计室内地坪在3.6m以上时,应计算满堂脚手架。
