编号:省道303线志丹过境公路分项工程开工申请报告(合同段 E )开工项目:交通安全设施里程桩号:K0+000-K7+580项目经理部(盖章):申报日期:2006年7月15日分项工程开工申请批复单承包单位:延安通圣公司一处合同号:E 监理单位:陕西顺通公路监理咨询公司编号:省道303线志丹过境公路分项工程开工申报表承包单位:延安通圣公司一处合同段:E施工组织设计一、工程概述安全、绿化设施主要施工内容包括道路交通标志、安全标志及标线、种植乔木、撒播草种等。
道路交通标志包括交通标志牌19个、里程碑7个、百米桩68个、公路界碑60个;安全标志包括柱式护栏1567根、石砌护栏276个,道路标线共计热溶型涂料标线18192m。
二、施工方案1、钢筋混凝土构件预制:预制构件严格按照《技术规范》要求操作,布筋位置合理,混凝土搅拌均匀,振捣密实。
预制模板全部采用钢模。
确保构件表面光滑、直顺、棱角分明。
2、构件安装:严格按照施工放线要求预留各种构件安装位置,并根据预留位置按照设计深度要求严格校核尺寸偏差。
采用片石混凝土固定立柱,安装后进行垂直度、轴线偏位的检查,确保控制在允许误差范围内。
3、浆砌片石护墙砌筑工艺与浆砌圬工体相同,表面采用3cm厚10#砂浆抹面。
4、涂漆:构件安装完成后,参照《道路交通标志与标线》及设计文件具体要求,对各种标志进行涂漆。
其颜色、文字、图案应与图纸相符。
5、所有交通标志牌等金属构件拟统一外购成品构件,由工厂加工我承包人指定尺寸及图案的构件及板面,所有标志板由单块铝合金板或薄钢板加工制成,不允许拼接。
6、所有交通标志严格按图纸的要求定位和设置,基础位置的确定、开挖及浇筑混凝土立模和锚固螺栓的设置等,都应经监理工程师批准后进行;标志支承结构的装设及标志板面的制作安装,严格按照《道路交通标志和标线》(GB5768-1999)的规定,并经监理工程师审查同意。
7、标线喷涂先喷涂热溶底油下涂剂,按试验决定的间隔时间喷涂热熔涂料,以提高其粘结力。
交通安全设施开工报告尊敬的领导:根据市交通委员会要求,我单位于XX年XX月XX日开始进行交通安全设施的建设工作,并特向您呈上开工报告。
一、工程背景和目标我单位计划在市区范围内新建一批交通安全设施,旨在提高市区的道路交通安全水平,减少交通事故的发生,保障市民出行安全。
具体目标如下:1.新建并完善交通信号灯设施,提高交通流畅性和行车安全性,减少交通拥堵。
2.增设人行横道牌、限速标志和警示牌等交通标志设施,提醒驾驶员遵守交通规则,增强道路交通秩序。
3.更新和维修交通护栏,保障道路两侧的行车和行人安全,减少意外伤害事故。
4.安装交通监控设备,加强道路交通监管,提高违法行为的查处率,减少交通违法行为。
二、工程范围和具体内容1.交通信号灯设施:计划新建XX个交通信号灯,并对现有灯组进行维修和更新。
新建信号灯将涵盖市区重点路口,根据道路交通流量和交通事故情况进行选择。
2.交通标志设施:计划增设XX个人行横道牌、XX个限速标志和XX 个警示牌。
增设的标志将集中在繁忙的人行横道、交叉路口和山区弯道等容易发生交通事故的地点。
3.交通护栏:计划更新和维修XX米交通护栏。
更新的护栏将采用高强度铁制材料,满足道路安全要求,并加强对现有护栏的维修工作,保障护栏的完好性。
4.交通监控设备:计划安装XX部道路监控摄像头,并与交通管理中心联网,实时监控道路交通情况。
摄像头将覆盖交通拥堵较为严重的路段和易发生交通事故的路段。
三、工期和预算本次交通安全设施建设工程预计工期为XX个月,预算总投入为XXX 万元。
具体分项预算如下:1.交通信号灯设施:预计耗资XXX万元。
2.交通标志设施:预计耗资XXX万元。
3.交通护栏更新和维修:预计耗资XXX万元。
4.交通监控设备:预计耗资XXX万元。
四、风险控制措施为确保工程顺利进行,我单位将采取以下风险控制措施:1.制定详细的施工计划,合理安排工期,确保各项工程按时完成。
2.严格按照相关标准和规范进行施工,确保设施的质量和安全。
交通安全设施开工报告尊敬的各位领导:大家好!本报告是关于交通安全设施开工情况的报告,以向各位领导汇报我们的进展和计划。
一、项目背景作为城市交通管理的重要组成部分,交通安全设施的建设是确保道路交通安全的关键措施之一。
为了提升本市道路的交通安全性和交通流畅度,我们计划在今年进行交通安全设施的改造和升级工作。
二、项目内容和目标本项目涵盖了交通信号灯、红绿灯、交通标志、护栏、人行道隔离设施等一系列交通安全设施的建设和更新。
我们的目标是通过改善设施状况,提高交通系统的管理效能,减少交通事故的发生,提供更为安全和便捷的交通环境。
三、项目计划1. 前期准备工作在开工前,我们已经完成了项目规划、设计和预算的制定,确保了项目的可行性和合理性。
同时,我们还与相关部门进行了沟通和协调,确保项目推进过程中的顺利进行。
2. 设备采购和施工根据项目计划,我们已经完成了相关设备和材料的采购工作,并按照施工进度安排进行了施工工作。
我们将根据实际需要,灵活调整施工队伍和资源,确保项目按时完成,并保证施工质量。
3. 设施更新和改造为了提高交通设施的性能和可靠性,我们将对一些老旧和不适应当前交通需求的设施进行更新和改造。
同时,我们还将根据交通流量和需求,对一些重要路段和交叉口进行相应设施的增设和优化,以提高交通系统的整体效能。
四、项目进展和成果目前,本项目已经进展顺利,根据施工计划,我们已经完成了一部分设施的更新和改造工作。
这些设施的更新和改造将有效改善道路的通行环境,提高交通安全系数,并提供更好的交通服务。
五、项目风险和对策在项目实施过程中,我们也面临一些风险和挑战,比如天气变化、人力资源不足等。
为了降低风险,我们已经建立了完备的安全管理体系和应急预案,并密切关注施工进展,及时采取措施解决问题。
六、项目后期工作安排在项目完成后,我们将进行相关设施的验收工作和维护保养工作,同时完善管理制度,提高设施使用效能和运行效果。
另外,我们还将加强交通宣传和教育力度,推广交通文明和安全意识,全面提升市民的交通素质和遵守交规的意识。
某公路工程开工报告尊敬的领导,接报告,现将公路工程开工情况进行报告如下:一、项目概况该公路工程位于xx市的乡镇,全长30公里。
主要目的是连接乡镇与周边地区,缓解交通压力,促进经济发展。
该项目计划总投资2亿元。
二、前期准备工作在工程开工之前,项目组进行了一系列的前期准备工作,包括方案设计、资金筹措、环评报告编制等。
通过前期准备工作的开展,确保了工程能够按时、按质按量开展。
三、开工时间及进展情况本项目计划于2024年7月1日开工,目前已按计划如期开展。
在开工之初,项目组对工地进行了详细的现场勘测,并制定了详细的施工方案和进度计划。
目前,工程已经完成了地面准备工作,包括场地清理、勘测、测量等工作。
同时,已经完成了部分边坡的清理和平整工作。
相关设备和机械也已经安装到位,并进行了试运行和调试工作。
四、人员及设备情况为了确保工程的顺利进行,项目组紧锣密鼓进行了人员招聘和培训。
目前,项目组共有100余人,包括项目经理、工程师、技术人员、劳务人员等。
所有人员均持有相关资质证书,具备丰富的施工经验。
同时,项目组还配备了各类先进设备和机械,包括挖掘机、推土机、压路机等。
设备齐全,并经过专业人员的验收和试运行。
五、安全措施在工程开工之前,项目组高度重视安全工作,制定了详细的安全生产计划,并进行了全员培训。
项目组成立了安全生产管理小组,定期组织安全检查和隐患排查,确保工程施工过程中安全有序进行。
六、质量控制为了确保工程质量,项目组在施工过程中注重质量控制。
项目组制定了施工质量管理计划,并严格按照相关规范和标准执行。
在工程过程中,进行了材料验收、施工工艺控制、施工质量检测等工作,确保施工质量达到设计要求。
七、沟通与协调为了做好工程开工后的各项工作,项目组与相关部门和单位保持密切的沟通与协调。
项目组与施工单位、监理单位、供货商等进行了多次会议,并制定了明确的责任划分和工作要求,以确保工程进展顺利,并及时解决可能出现的问题。
交通安全设施开工报告 The Standardization Office was revised on the afternoon of December 13, 2020编号:省道303线志丹过境公路分项工程开工申请报告(合同段 E )开工项目:交通安全设施里程桩号: K0+000-K7+580项目经理部(盖章):申报日期: 2006年7月15日分项工程开工申请批复单承包单位:延安通圣公司一处合同号:E监理单位:陕西顺通公路监理咨询公司编号:省道303线志丹过境公路分项工程开工申报表承包单位:延安通圣公司一处合同段:E施工组织设计一、工程概述安全、绿化设施主要施工内容包括道路交通标志、安全标志及标线、种植乔木、撒播草种等。
道路交通标志包括交通标志牌19个、里程碑7个、百米桩68个、公路界碑60个;安全标志包括柱式护栏1567根、石砌护栏276个,道路标线共计热溶型涂料标线18192m。
二、施工方案1、钢筋混凝土构件预制:预制构件严格按照《技术规范》要求操作,布筋位置合理,混凝土搅拌均匀,振捣密实。
预制模板全部采用钢模。
确保构件表面光滑、直顺、棱角分明。
2、构件安装:严格按照施工放线要求预留各种构件安装位置,并根据预留位置按照设计深度要求严格校核尺寸偏差。
采用片石混凝土固定立柱,安装后进行垂直度、轴线偏位的检查,确保控制在允许误差范围内。
3、浆砌片石护墙砌筑工艺与浆砌圬工体相同,表面采用3cm 厚10#砂浆抹面。
4、涂漆:构件安装完成后,参照《道路交通标志与标线》及设计文件具体要求,对各种标志进行涂漆。
其颜色、文字、图案应与图纸相符。
5、所有交通标志牌等金属构件拟统一外购成品构件,由工厂加工我承包人指定尺寸及图案的构件及板面,所有标志板由单块铝合金板或薄钢板加工制成,不允许拼接。
6、所有交通标志严格按图纸的要求定位和设置,基础位置的确定、开挖及浇筑混凝土立模和锚固螺栓的设置等,都应经监理工程师批准后进行;标志支承结构的装设及标志板面的制作安装,严格按照《道路交通标志和标线》(GB5768-1999)的规定,并经监理工程师审查同意。

交通安全设施开工报告尊敬的领导:根据我们之前的讨论和决策,我部决定开展一项交通安全设施的建设工作。
现将该项目的开工报告如下:一、项目背景近年来,随着交通工具和交通流量的不断增加,交通事故频发成为人们关注的焦点。
为了提高交通安全性,减少交通事故的发生,我们决定投资兴建交通安全设施,以提升交通环境并保障公民的出行安全。
二、项目目标该项目旨在通过修建交通安全设施,提供更安全、有序的行车环境,降低交通事故的发生率和交通堵塞的程度。
具体目标如下:1.建设交通标志牌:在路口、车道和行人过街处设置明显的交通标志牌,为驾驶员和行人提供准确的导向和警示信息,以降低交通事故的发生。
2.安装红绿灯系统:在主要信号路口安装红绿灯,通过合理的信号控制,提高交通流量的通行效率,减少交通拥堵,进而降低事故的发生。
3.建设人行横道和栅栏:在学校、商业区和住宅区等人流密集的地方,建设人行横道和栅栏,为行人提供安全通行的通道,减少行人与车辆的冲突和事故的发生。
4.修建减速带和隔离带:在道路适当位置修建减速带和隔离带,用于控制车速,并将车辆与行人隔离,提高行车安全性。
三、项目计划1.现场调研:成立调研小组,对需要建设交通安全设施的区域进行实地勘查和调研,分析交通流量、事故发生率和人流情况等,为项目实施提供科学依据。
2.设计方案:由设计人员根据现场调研结果,编制详细的交通安全设施设计方案,包括交通标志牌、红绿灯系统、人行横道、栅栏、减速带和隔离带的位置和尺寸等。
3.施工准备:采购所需材料和设备,确定施工队伍和施工计划,做好施工前的准备工作。
4.工程施工:按照设计方案进行施工,确保施工质量和进度,严格遵守施工安全规范,做好安全防护措施。
5.工程验收:在施工完成后,经过相关部门的验收和评估,确认交通安全设施的合格性和实效性。
四、项目进展目前,我们已完成了项目的前期工作,包括现场调研和设计方案的编制。
资金已申请到位,相关材料和设备也已采购完毕。

交通安全设施开工报告尊敬的领导:首先,感谢您对交通安全工作的高度重视和支持。
为了落实交通安全的重要性,我部门特制定了交通安全设施开工报告,以便对相关工作进行管理和监督。
一、工程背景和目的随着城市交通承载量的增加,交通安全问题日益突出。
为了提高道路通行效率和保障行人、车辆的安全,本次工程计划对重点路段进行交通安全设施的安装和改善。
二、工程范围和内容本次工程主要包括以下内容:1.红绿灯系统的安装和改进:根据道路通行情况和车流量,对路口红绿灯系统进行优化,提高交通信号的准确性和有效性。
2.斑马线设施的设置和完善:对沿线道路的斑马线进行划分和标识,确保行人过马路的安全和便利。
3.交通标志的更新和设置:根据最新交通法规,对路段的交通标志进行更新和设置,提醒司机注意交通规则和行车安全。
4.人行道和非机动车道的改善:修复和完善沿线道路的人行道和非机动车道,为行人和非机动车辆提供更好的通行环境。
5.交通音响设备的安装和升级:在重点路段设置交通音响设备,通过播放提示信息和警示音,引导交通参与者注意交通安全。
三、工期和进度计划本工程计划从2024年1月1日开始,预计工期为6个月。
具体进度计划如下:1月-2月:制定施工方案、梳理工程需求、启动采购流程。
3月-4月:交通设施的安装和改进工作。
5月-6月:验收工作、设施的测试和调试。
五、工程的社会效益和意义本次工程的实施对于提升城市交通安全有着重要的意义和积极的社会效果:1.增加交通安全设施,有助于提高道路通行效率和车辆行驶安全性。
2.优化红绿灯系统,减少交通事故发生的可能性,提高路口通行效率。
3.完善斑马线设施,提高行人过马路的安全性和便利性。
4.更新交通标志,提醒司机注意交通规则和行车安全,减少违规行为。
5.改善人行道和非机动车道条件,为行人和非机动车辆提供更好的通行环境。
6.通过交通音响设备的设置,引导交通参与者注意交通安全,预防交通事故的发生。
六、工程的风险和对策本工程存在如下风险:1.施工期间可能对交通造成一定的影响,需要合理安排工期,避免给交通带来严重拥堵和危险。

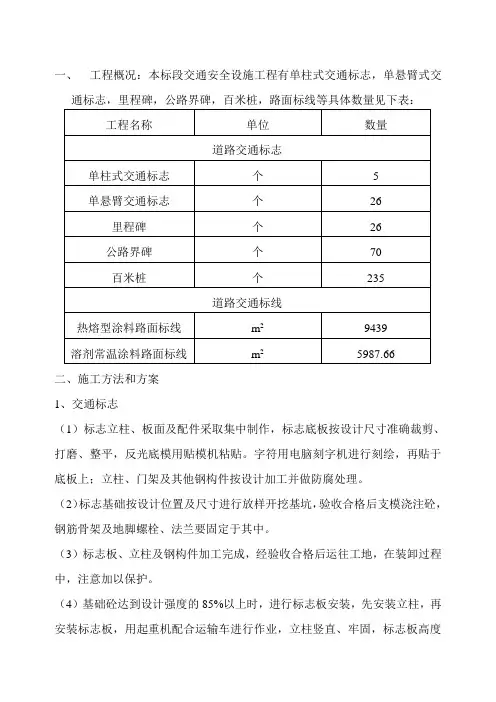

一、工程概况:本标段交通安全设施工程有单柱式交通标志,单悬臂式交通标志,里程碑,公路界碑,百米桩,路面标线等具体数量见下表:二、施工方法和方案1、交通标志(1)标志立柱、板面及配件采取集中制作,标志底板按设计尺寸准确裁剪、打磨、整平,反光底模用贴模机粘贴。
字符用电脑刻字机进行刻绘,再贴于底板上;立柱、门架及其他钢构件按设计加工并做防腐处理。
(2)标志基础按设计位置及尺寸进行放样开挖基坑,验收合格后支模浇注砼,钢筋骨架及地脚螺栓、法兰要固定于其中。
(3)标志板、立柱及钢构件加工完成,经验收合格后运往工地,在装卸过程中,注意加以保护。
(4)基础砼达到设计强度的85%以上时,进行标志板安装,先安装立柱,再安装标志板,用起重机配合运输车进行作业,立柱竖直、牢固,标志板高度符合要求,顶缘水平。
螺栓等紧固件要拧紧。
安装完成后,清扫标志板面2、路面标线(1)施工顺序到达现场安全措施清扫路面放样涂底漆涂敷(材料熔融)修整。
(2)施工方法一般标线采取机械画线,特殊标线采取人工画线。
(3)里程碑、百米桩、公路界碑里程碑、百米桩、公路界碑采取集中预制,刻字、涂油漆后进行人工安装。
里程碑、百米桩设在路线前进方向右侧,设置里程碑处的路肩外测需加设平台。
公路界碑设置在路线两侧用地界处,埋设前应进行测量定位,确保埋设位置准确。
二、公路设施1、施工方案公路设施及预埋管线主要工程数量:钢护栏179.72m,钢筋混凝土立柱604根,钢立柱6根,双柱式交通标志16个,人手孔48个,管理工程27080m2,制作安装过桥电缆托架267组。
管道砼包封154m3,预埋管线700m,收费岛及收费亭各4个,基础土方采用人工开挖,砼采用人工现场浇筑,部分砼构件可采用集中预制,现场安装的方法施工。
过桥托架、钢护栏等采用集中加工,现场安装的方法施工。
2、施工方法人手孔、监控外场设备基础及交通设施基础采用人工开挖,人手孔基础和孔壁钢筋混凝土采用人工立模,人工现场浇筑砼,入孔井盖采用预制安装,人手孔铁圈盖可向生产厂家购买质量合格的标准件,垫层砼采用现浇法施工。

交通设施安全标志开工报告
需要涉及到工程建设的多个方面。
报告摘要
本报告旨在提供对于交通设施安全标志开工项目的详细报告。
本报告将以文字和图片的形式,介绍该项目的安全计划、项目设计、工程建设、监测管理、施工现场安全文明程度以及有关部门的责任等。
一、项目概况
本项目主要涉及到交通设施的安全标志的建设,旨在为当地行人和车辆提供安全标志和安全设施,有效地提高交通安全水平。
本项目的实施区域为XXXXXX,建设规模为XXX平方米。
二、安全计划
1、项目建设前,要进行现场安全检查,确保工程施工现场具备完善的安全条件。
2、建设期间要按照规定的安全措施,制定有效的防雷安全措施。
3、施工单位要按照现行安全管理施工标准开展工作,建立健全安全管理制度及安全现场检查制度。
4、施工队伍应保持良好的素质,拥有有效的施工技能,严格按照安全进行施工作业,安全防护措施在施工现场要落实到行动,及时发现和消除安全隐患。
5、施工单位应定期组织进行安全教育和培训,加强施工人员的安全意识。
三、项目设计。

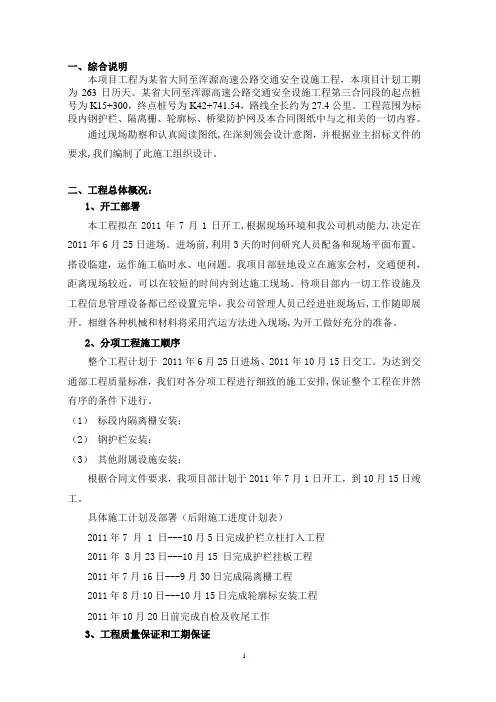

一、综合说明本项目工程为某省大同至浑源高速公路交通安全设施工程,本项目计划工期为263日历天。
某省大同至浑源高速公路交通安全设施工程第三合同段的起点桩号为K15+300,终点桩号为K42+741.54,路线全长约为27.4公里。
工程范围为标段内钢护栏、隔离栅、轮廓标、桥梁防护网及本合同图纸中与之相关的一切内容。
通过现场勘察和认真阅读图纸,在深刻领会设计意图,并根据业主招标文件的要求,我们编制了此施工组织设计。
二、工程总体概况:1、开工部署本工程拟在2011年7月1日开工,根据现场环境和我公司机动能力,决定在2011年6月25日进场。
进场前,利用3天的时间研究人员配备和现场平面布置、搭设临建,运作施工临时水、电问题。
我项目部驻地设立在施家会村,交通便利,距离现场较近,可以在较短的时间内到达施工现场。
待项目部内一切工作设施及工程信息管理设备都已经设置完毕,我公司管理人员已经进驻现场后,工作随即展开。
相继各种机械和材料将采用汽运方法进入现场,为开工做好充分的准备。
2、分项工程施工顺序整个工程计划于 2011年6月25日进场、2011年10月15日交工。
为达到交通部工程质量标准,我们对各分项工程进行细致的施工安排,保证整个工程在井然有序的条件下进行。
(1)标段内隔离栅安装;(2)钢护栏安装;(3)其他附属设施安装;根据合同文件要求,我项目部计划于2011年7月1日开工,到10月15日竣工。
具体施工计划及部署(后附施工进度计划表)2011年7 月 1 日---10月5日完成护栏立柱打入工程2011年 8月23日---10月15 日完成护栏挂板工程2011年7月16日---9月30日完成隔离栅工程2011年8月10日---10月15日完成轮廓标安装工程2011年10月20日前完成自检及收尾工作3、工程质量保证和工期保证根据工程的质量和工期要求,我们制定了保证质量目标和工期的措施.同时考虑了各种影响质量和工期的因素,这些在施工组织设计中都有具体的反映,并采取全面质量管理和优化管理网络的高科技手段,作为满足施工控制的有力工具。
公路交通安全设施施工开工报告开工报告一、施工组织设计1.编制说明依据(一)本施工组织设计依据交通安全设施工程标招投标文件编制。
(二)本施工组织设计参考青参照规范及依据:《道路交通标志和标线》(GB 5768-2009),《公路交通标志和标线设置规范》(JTG D 80-2006),《轮廓标技术条件》(JT/T 388-1999),《公路交通安全设施设计技术规范》(JTG D81-2006)《公路交通安全设施施工技术规范》(JTG F81-2006),《路面标线涂料》,《国家高速公路网命名和编号规则》。
(三)依据业主组织的设计技术交底会的具体内容编制。
(四)参照我项目部施工技术人员对现场的调查资料。
(五)其他有关规程,文献及指导性意见。
2.编制原则(1)全面响应合同文件的各项要求,严格按照合同文件规定的内容编制。
(2)确保招标文件的施工期限,兑现合同工期。
针对本工程专业性强、精度要求高的特点,按系统工程统筹规划,突出关键工序,注意和其他专业配合协调,确保工期。
(3)根据本工程专业技术特点,结合现场施工条件和我单位技术设备能力,认真选择合理的施工方案,确保工程质量和施工安全。
(4)注意环境和文明施工。
3.工程概况安装标志牌和标线施划。
总体指导思想与目标根据本标段工程特点,为确保实现工程质量、安全和工期目标,施工组织的总体指导思想是:统筹安排网络管理,阶段目标限期完成;工艺材料质量严控,确保车辆人员安全。
总体以“四保”为争创目标,即保材料质量百分之百合格,保工程施工质量优良,保安全生产无事故,保按期实现交工验收。
主要材料统计表序号材料名称数量单位生产年份备注1 钢筋 1.8 吨2015 Ф8型号0.34 2015 Ф12型号4.8 2015 Ф14型号2 热熔涂料1000 吨20153 玻璃微珠8.5 吨20154 下涂剂 3.5 吨20155 定位法兰盘273 块20156 地脚螺栓273 套20157 标志牌227 块20158 标志杆225 套2015柱式轮廓标3845 个2015附着式轮廓标2695 个2015注:混凝土为当地采购项目部人员进场统计表拟投入的主要试验检测及测量设备进场统计表序号仪器设备名称型号规格数量国别产地制造年份用途备注1 直尺 6 测量2 卷尺 6 测量3 水准仪莱卡LEICALA 1 测量4 塔尺LM-5 2 测量5 镀锌测厚仪CM-8822 1 测量6 干膜涂层厚度测量仪1 测量7 湿膜涂层厚度测量仪1 测量8 逆反系数测定仪 1 测量9 游标卡尺 2 测量10 螺旋测微仪 2 测量注:混凝土、钢材、热熔涂料的检测主要是委托实验,故在此表中没有列出主要施工机械名称及型号数量备注路面清扫机(KM70/30)2主要施工机械进场统计表二、总体施工组织布置及规划为了加强本工程的安全生产管理工作,增强各级人机 械 表 振动标线机(LL655T ) 2 热熔釜(TW-J )2 热熔划线机(HS-MT ) 2发电机组(东康6BTA5.9-G2) 6汽车吊(徐工QY50T 系列) 1 运输车(CR3191) 4 工作、管理车辆 4 打夯机 2 振动棒2员的安全生产责任制,结合工程的实际情况,将建立以项目经理为安全生产第一责任人的安全生产管理组织机构,健全安全保证体系。
交安项目施工专题汇报会材料交安项目施工专题汇报会材料应由本人根据自身实际情况书写,以下仅供参考,请您根据自身实际情况撰写。
交安项目施工专题汇报会材料一、交安项目概况交通工程是国民经济和社会发展的基础性、先导性产业和服务性行业,近年来,我省交通基础设施建设投资不断加大,高速公路通车里程不断增长,国省道等级不断提高,农村公路里程不断延伸,形成了干支相连、四通八达的公路网络。
但是,随着经济社会的快速发展,交通安全管理面临的形势越来越严峻,任务越来越艰巨。
因此,加强交通安全管理,提高道路交通安全水平,是摆在我们面前的一项重要任务。
二、交安项目施工进展情况目前,我省交安项目施工进展顺利。
在施工过程中,我们严格按照设计要求和规范标准进行施工,确保了工程质量。
同时,我们加强了安全管理,采取了一系列措施,确保了施工安全。
截至目前,已完成总工程量的XX%。
三、交安项目施工存在的问题虽然我省交安项目施工进展顺利,但也存在一些问题。
一是部分路段交通安全设施不完善,存在安全隐患;二是部分施工队伍素质不高,施工质量难以保证;三是部分路段交通流量大,交通安全管理难度大。
四、下一步工作计划针对存在的问题,下一步我们将采取以下措施:一是加大投入力度,完善交通安全设施;二是加强施工队伍培训和管理,提高施工质量;三是加强交通安全管理,提高道路交通安全水平。
同时,我们将积极配合相关部门做好相关工作,确保交安项目的顺利实施。
五、总结交安项目是保障人民群众生命财产安全的重要工程,也是促进经济社会发展的重要支撑。
我们将继续努力,加强管理,确保交安项目的顺利实施,为人民群众创造更加安全、便捷、高效的出行环境。
句容北互通匝道交安设施项目开工报告中交第三航务工程局有限公司项目经理部2014年 10月30日承包单位中交第三航务工程局有限公司合同号SGHT-DLA 监理单位江苏润通交通工程监理咨询有限公司编号A-8-工程开工申请单一式三份,业主、总监办、承包人各一份。
承包单位中交第三航务工程局有限公司合同号SGHT-DLA 监理单位江苏润通交通工程监理咨询有限公司编号A-1-施工组织设计报审表目录一、编制依据二、工程概况三、施工组织四、计划安排五、确保工程质量的措施六、施工质量保证体系及质量检测七、施工安全技术措施八、环境保护措施九、文明施工施工组织设计一、编制依据1、《工程建设性标准强制性条文(公路工程部分)》;2、《道路交通标志和标线》GB5768—2009;3、《道路交通标志反光膜》GB/T 18833-2002;4、《高速公路交通工程钢构件防腐技术条件》GB/T 18226-2000;5、《碳素结构钢》GB 700-2006;6、《道路交通标志板及支撑件》GB/T 23827-2009;7、《防眩板》GB/T 24718-2009;8、《公路沿线设施塑料制品耐候性要求及测试方法》GB/T 22040-2008;9、《公路工程技术标准》JTGB01—2003;10、《高速公路交通工程及沿线设施设计通用规范》JTG D80 —2006;11、《公路交通安全设施设计规范》JTG D81 —2006;12、《公路交通标志和标线设置规范》JTG D82—2009;13、《江苏省高速公路命名和编制规则》JTG A03-2007;14、《公路交通安全设施设计细则》JTG/T D81-2006;15、《公路标线用玻璃珠》JT/T 446-200116、《公路用防腐蚀粉末涂料及涂层》JT /T 600.1-2004~JT /T 600.4-2004;17、《公路波形梁钢护栏》JT/T 281-2007;18、《隔离栅技术条件》JT/T 374-199819、《江苏省高速公路网命名和编号规则》江苏省交通运输厅,2008年8月20、《江苏省高速公路指路标志设置指南》江苏省交通厅2010年10月;21、沪宁高速公路句容北互通工程施工图设计文件(主体工程)。
交通安全设施施工方案一、工程概况本合同段交通安全设施工程主要包括标志、标线及混凝土护栏等几项。
根据本段道路情况及其所在的路网关系,本段道路在平交道口设置指路标志,并适当设置限速标志。
标志版面按照二级公路标准设计。
标志汉字高50cm,字体采用交通部规定交通标志专用字体。
标志板全部采用铝合金板材。
反光膜采用二级反光膜。
标志支撑方式采用悬臂式,限速标志附着于悬臂标志的立柱上。
本段道路为双向两车道道路,在道路中心设置1条车道分界线;正常路段设置“4-6”虚线,邻近平交道口时设置不短于100米的实线,线宽均为15cm,为黄色热熔反光标线。
标线厚度为1.8mm。
在平交道口范围设置导向箭头、导流岛;在被交路上设置减速让行标线。
箭头、导流岛、减速让行线采用白色热熔性反光标线。
导流岛标线厚度为1.8mm,箭头及减速让行标线厚度为3.5mm.,邻近平交道口且坡度大于5%的路段设置减速道钉。
减速道钉采用金属基体,单面反光。
在坡度大于5%、路外填方边坡高度大于6米的路段设置钢筋混凝土护栏或钢筋混凝土护柱。
安全设施所有钢构件均采用热浸镀锌防腐。
镀锌量应符合国家标准《高速公路交通工程钢构件防腐技术条件》的规定。
本合同段共设置交通标志21座,其中附着式标志3套,热熔型反光标线1320平米,混凝土护栏两处共100米,混凝土护柱3处共496根。
二、交通安全设施施工工艺1、交通标志(1)、基础由技术人员按照设计文件中标志基础的位置,准确地用钢尺放出基础中心位置,然后依据涵洞的宽度在基础纵向、横向边缘位置向外各50cm用白灰洒出开挖线、然后根据基础深度采用机械或人工明挖基坑,在开挖接近设计底标高时,再用人工进行清理修整。
当基底开挖好后,对基底进行整平夯实,按设计要求在比基础宽40cm范围内填筑20cm厚碎石垫层,并进行夯实。
经监理验收合格后,再进行基础的施工。
基坑处理好后开始绑扎基础钢筋,支模浇筑基础。
在进行基础钢筋绑扎时,准确预埋基础的地脚螺栓,并进行固定,螺栓外露螺纹部分严格按照设计控制尺寸。
———-——-----—-—-----—工程(---——-—-—-—-段)交通安全设施----—合同段首件工程开工申请报告————-—-—————建设有限公司—-—-----——-——-—---—合同项目部--——-—年——月--日(-—-——-—-—-—————------—-———---—-段)首件工程(试验段)开工申请报告承包人:----------————-—--———-公司合同号:JA9监理人:—-———--————-——————--—公司监表05—---—-——-——----———---——工程(———————----——---——段) 交通安全设施---合同段首件工程施工方案编制:审核:批准:—--———-—-—-—-—--—--有限公司-——--——-—----—--—合同项目部——----————-年--月--日1.项目概况-----—-—-—二期工程(--——-—---段)路线起自—-枢纽互通K1+720处,向北下穿在建的-—铁路,在--西跨—-———,在-—-——西跨-—-—、—-—-河,在后—--、漫水洼村西跨——,在骆-—村东跨——公路,继续向北,经--环经济园区西跨—-路,在---—-—-—-—南设置—---——高速公路相接。
路线全长—---—-----公里.我合同段桩号为———-——-—————-,主要工作内容为合同段内的波形梁护栏的安装,具体工程量有护栏-—-—-—米;中央带活动护栏-——处;防撞垫——个;起始点及搭接端头——-个.2.编制依据———---——--———段交通安全设施施工图《公路交通安全设施施工技术规范》(JTG F71-2006)《公路波形梁钢护栏》(JT/T281—2007)《公路工程质量检验评定标准》(JTG F80/1—2004)3.首件工程简介1、计划首件施工时间:-—--——————年---—--—--—月--—---——--日2、首件桩号:---—-—-—---————-3、首件目的:为了验证本工程的人员、机械设备投入的配备合理性,确定最佳技术方案和技术参数。
施工组织设计一、编制说明、依据及工程概况1、编制说明依据(1)杭州市余杭区高教路二期标志标线工程施工招标文件及招标遗书和杭州神通交通工程有限公司的投标文件。
(2)杭州余杭交通设计有限公司《杭州市余杭区高教路二期道路交通设施工程》施工图设计。
(3)国家、建设部、交通运输部及现行有关规范、标准、定额及施工管理办法、规定文件。
(4)工地现场调查资料。
(5)本单位同类工程的施工经验及施工能力。
2、编制原则(1)全面响应合同文件的各项要求,严格按照合同文件规定的内容编制。
(2)确保招标文件的施工期限,兑现合同工期。
针对本工程专业性强、精度要求高的特点,按系统工程统筹规划,突出关键工序,注意和其他专业配合协调,确保工期。
(3)根据本工程专业技术特点,结合现场施工条件和我单位技术设备能力,认真选择合理的施工方案,确保工程质量和施工安全。
(4)注意环境保护和文明施工。
3、采用的施工技术规范、规程及标准《公路工程技术标准》JTG B01-2003《公路交通安全设施施工技术规范》JTG F71-2006《道路交通标志和标线》GB5768.2-2009《公路交通标志板》JT/T279-2004《公路交通标志反光膜》GB/T18833-2002《公路工程质量检验评定标准》GB/JTGF80-1-2004二、工程概况本工程北段建设规模道路总长4060米,路宽30-50米,建设地址位于余杭镇、仓前镇、五常街道。
本合同包括全线(4060米)的交通安全设施。
主要工程数量标志施工队附属设施施工队三、总体施工组织布置及规划本合同工程成立杭州帀余杭区咼教路二期标志标线工程项目经理部 (以下简称项目经理部),负责合同段的施工管理。
本合同项目经理部组织机构图项目部专业人员及各施工队主要任务分工如下:项目经理负责全标段工程施工管理,制定施工组织方案,组织落实施工计划实施,控制施工进度,协调组织关系。
技术负责人负责全标段工程施工的技术管理,确定施工技术标准、规范,制定施工方案,对施工人员进行技术交底,控制施工进度,负责交工验收和竣工资料的完成。
