1、首先,我说一下为什么要测温?

施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。

2、其次,测温的方法:

比较常用的是:采用建筑电子测温仪(JDC-2)配合预埋测温导线进行测温。具体操作如下:

(1)、混凝土浇捣前测出各测温探头的初始温度值,并作好记录。

(2)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。

(3)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。一般十~十四天后可停止测温,或温度梯度<20度时,可停止测温。

(4)、每测温一次,应记录、计算每个测温点的升降值及温差值。

3、测温导线的具体埋设:

对于这个问题,仁者见仁,智者见智,我就不评说什么,我来说一下我的具体操作。

竖向导线埋设,我采用的是1根20的钢筋做竖向支撑,记得是:3米的承台砼,竖向共埋设了4根导线(每处),用30mm*30mm*30mm的小木方绑在钢筋上做隔离,然后安装测温导线上的探头,用电工用的相色带绑牢,4个探头的安装高度分别为:底板上部20公分,砼中心处,砼表面下20公分,砼表面。。。。。。

电子测温比较贵也麻烦,还是埋设测温管的好。

1、测温管的制作

测温管采用PVC管制作而成,内径17㎜,长度按埋设位置的基础筏板厚度加工,下口塞入长600㎜的ф16紫铜管,外面用胶布裹坚实,紫铜管下端用胶布层层封住,PVC管上露20 0,管内灌入机油,浇筑砼前插入一根ф14的钢筋防止塑料管变形,塞紧管口后胶布密封。表面温度测量点直接用30㎝长镀锌管点焊在上层钢筋网片上。

2、测温点的布置

测温点的布置原则应在有代表性的整个基础底板最深处、底板四个角点及结构尺寸变化较大的地方。测温点的布置详见测温点布置图,测温点分别设置在筏板的下部和中间位置,表面温度在砼面向下5-10㎝部位量取。

3、测温的时间

砼浇注完6至10小时开始测温。2d内,每2h测温一次;

龄期3-7d内,每4h测温一次,7天后一天测一次,14天后结束测温,每次测温同时须测出周围环境的温度。

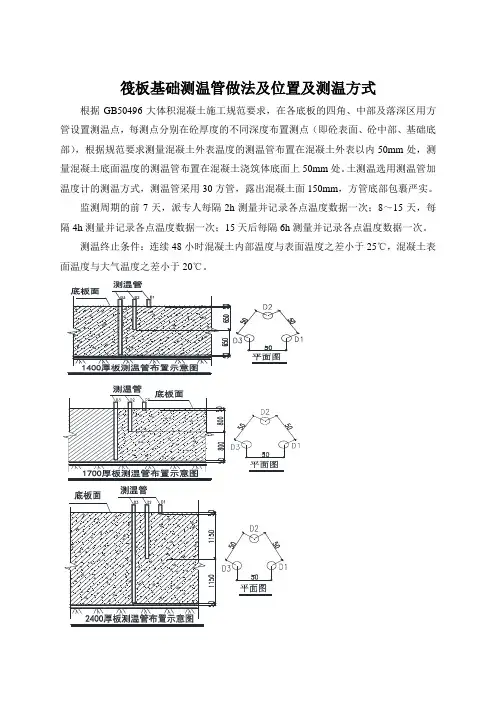

测温管在基础中的预埋方法见下图:

以下是大体积混凝土施工规范GB50496-2009讨论稿对测温的要求:

6 温控施工的现场监测与试验

6.0.1 大体积混凝土浇筑体里表温差、降温速率、环境温度及温度应变的测试,在混凝土浇筑后7天内,每昼夜可不少于24次;以后可按每昼夜6-8次进行测试,入模温度进行测量,每台班不少于2次。

大体积混凝土浇筑体内监测点的布置,以真实地反映出混凝土浇筑体内最高温升、最大应变、里表温差、降温速率及环境温度为原则,一般可按下列方式布置:

1 监测点的布置范围以所选混凝土浇筑体平面图对称轴线的半条轴线为测试区,在测试区内监测点按平面分层布置;

2 在测试区内,监测点的位置与数量可根据温凝土浇筑体内温度场和应力场的分布情况及温控的要求确定,经理论计算基本可以确定温度场和应力场规律的可以将测点沿最不利位置布置;

3 在基础平面对称轴线上,监测点位宜不少于4处,传感器布置应充分考虑结构的几何尺

寸;

4 沿混凝土浇筑体厚度方向,每一点位的测点数量,宜不少于5点;

5 保温养护效果及环境温度监测点数量应根据具体需要确定;

6 混凝土浇筑体的外表温度,应以混凝土外表以内50mm处的温度为准;

7 混凝土浇筑体底面的温度,应以混凝土浇筑体底面上50mm处的温度为准。

测温元件的选择应符合以下列规定:

1 测温元件的测温误差应不大于0.3℃(25℃环境下);

2 测试范围:-30~150℃;

3 绝缘电阻大于500MΩ

应变测试元件的选择应符合以下列规定:

1 测试误差应不大于με;

2 测试范围:-1000~1000με;

3 绝缘电阻大于500MΩ;

温度和应变测试元件的安装及保护符合下列规定:

1 测试元件安装前,必须在水下1m处经过浸泡24h不损坏;

2 测试元件接头安装位置应准确,固定牢固,并与结构钢筋及固定架金属体绝热;

3 测试元件的引出线宜集中布置,并加以保护;

4 测试元件周围应进行保护,混凝土浇筑过程中,下料时不得直接冲击测试测温元件及其引出线;振捣时,振捣器不得触及测温元件及引出线。

测试过程中宜及时描绘出各点的温度变化曲线和断面的温度分布曲线;

大体积混凝土进行应变测试时,应设置一定数量的零应力测点。

按照以前的规范,对大体积混凝土测温实际要求不是很细,中冶在主持编制新的大体积规范,不知道正式版批了没有。

按传统做法:

埋设上中下三点,下点离板底100mm,中间点局厚度中间,上点板顶以下100mm(也有观点应该就是表面的),这是垂直步点原则。

另外,从平面来看,应该根据构件特点(代表性)确定测温点的布置,不用太近,当然也不能太远,主要根据构件特点,平板我一般大概10m左右方格。

测温点的埋设方法,最简单就是埋设竖直测温管(铁的或PVC),个人认为此做法可能偏差较大,因为中间一般温度最高,但是热通过对流可能造成孔口温度高于混凝土温度;还有一种方式是埋设测温导线(热电耦),伸出三根导线(一般用根12钢筋竖直绑扎牢固),用配套手持电子测温仪测温,很方便。这仪器导线有便宜的也有贵的,便宜的一根导线几毛钱,仪器几百到千把块都有。最先进的还有一种无线测温的,适合于特别大的大体积混凝土,可能比较贵,没用过,但是很方便。

测温频率:

由于在养护开始阶段,混凝土温升比较快,在前15天,对混凝土每2个小时测温一次,以后对混凝土每4个小时测温一次。

中止测温条件:测温主要控制中心温度与表面温差,表面和大气温差不超过25度,(测量最高温度-最低气温),控制降温梯度一般每天不超3度,至表面温度和大气温度之差小于25度就可以撤除保温。

测温点布置原则:测点须具有代表性,能全面反映大体积砼内各部位的温度,从大体积混凝土高度断面考虑,应包括底面、中心和上表面,从平面考虑应包括中部和边角区。但首先考虑温度变化敏感区,这是规程里面要求的!但是在具体实施中还是有经验的元素,举例说明一下吧!

某高层住宅楼工程地上14层,局部15层,地下2层,剪力墙结构,总建筑面积27216.6m2。施工中采用大体积混凝土施工技术。

测温方案:测温点的布置——为保证测温点的代表性和可比性,混凝土测温孔按不大于25m m一个孔的原则布置,工程共布置56个中层测温点和56个表层测温点。

中层测温点处预埋600mm长测温管,测温管用DN20铁管制作,底部用铁板封死,埋入混凝土内550mm,上部外露50mm。表面测温点预埋200mm长测温管,埋入混凝土内50mm,外露50mm。待底板钢筋绑扎好后,将测温孔的铁管点焊在排架钢筋上,上部管口用塑料袋包住以防灌进混凝土。测温管口在测温和不测温时,都要用棉花堵紧,测温仪在测温孔停留

时间应在大于3分钟时进行读数,并作好记录。注意:一个测温孔只能反映一个点的数据,不能采取通过沿孔洞高度变动测温探头的方法来测孔中不同高度位置的温度。

根据底板的高度测温点可分为表面测温点、中部测温点、底层测温点,每处距表皮不小于50mm。工程基层已设置滑移层,可以抵减大体积混凝土底板的内外约束,因此未考虑底层测温点。表面测温点的高度为底板顶标高下返50mm;中部测温点的高度为底板顶标高下返550mm板厚。

摘要:目前,高层建筑中大体积混凝土的应用愈来愈多,防止温度裂缝的出现显得尤为关键。结合作者实践,介绍了在大体积混凝土结构测温过程中热电偶法易出的问题及控制措施。

关键词:大体积混凝土;布置;测温;控制;热电偶

1 热电偶测温技术

测温仪器

专用建筑测温线;

JDC-2型建筑电子测温仪,精度0.1℃,量程-30℃~130℃;

铜热电偶温度传感器。

热电偶的埋设

(1)所有热电偶的埋设,必须按测温布置图进行编号,以3~5个为一个测点,3~5个测点为一个区,每个热电偶均得编号,并在埋设前进行测试检验。

(2)热电偶必须在钢筋绑扎完毕和混凝土浇注前安好,需绑扎在横向较粗钢筋的下侧,测温线应绑在钢筋上, 其温感部位应处于测温点位置, 并不得与钢筋直接接触。

(3)按照施工平面位置的布点,用一根大于Φ12的钢筋,其长度为浇注层厚度或墙体厚度加20~30mm,温度传感器采用钢丝或胶布固定,且与钢筋之间要有隔离层。

(4)测温线插头留在外面,并用塑料袋罩好,避免潮湿,保持清洁,留在外面的测温线长度应大于20cm, 并按上中下顺序分别绑扎,每组测温线在线的上段做上标记, 便于区

分深度。

测温点的布置

(1)混凝土横断面宽度为120cm时,一个断面至少布三个热电偶,墙中心处一个,两侧距墙表面10cm处各一个(如图1)。

(2)墙体宽度为120cm~250cm时,每个断面至少布五个热电偶,在前面的基础上,距墙表面到中心距离的一半处再各布一个。

(3)横断面布点一般间距为30~60cm;高度上、下布点,墙中心一个,在距墙顶部50~80cm处布一个点;墙体纵向布点距离为5~10m,中间部位也可交错布点。

(4)基础混凝土有侧模,高宽比大于1时按墙体测温点布置。

(5)如基础没有侧模,或用砖砌侧模以及高宽比小于1时,可适当减少两侧面测温点(如图2)。

测温要求

(1)一般在混凝土浇注完毕后10h开始测温,每班定时测定混凝土的入模温度和气温,以后每隔2-4小时测一次。

(2)温度变化主要为三阶段,升温阶段每2h记录一次,降温阶段每4h记录一次,一周后4~8h记录一次,直至混凝土中心温度与表面温差小于25℃为止。

(3)测温工作不分昼夜24h连续进行,从入模开始,7d内每2~4h测一次,7d后每4~8h测一次,应最少检测14d,最好为28d。

(4)测温数据应认真仔细记录分析,及时向委托单位汇报结果,以便对混凝土的温控实施更及时的养护措施。

2 测点布置及控制

(1)墙体每区布点数量根据墙厚确定,实际测温布点大多都是按三点布置,而不考虑墙体厚度。

(2)基础布点如图2所示:根据基础分区浇注部分按照对角线方向,分三个区。

而实际布点中往往为了测温方便,基本都是布两个区,省略或者是忽视了中间部位测温点的绑扎。

(3)测温主要是控制大体积混凝土内外的温度差。

显然从外到内温度是逐渐升高的,离中心越近,其温度差就越小,而有些测温单位人员正是利用这点,在布点过程中不按照热电偶距表面10cm的要求布点(如图3),实际尺寸大于10cm,这样实际测温数据肯定满足最大25℃的要求,便于施工测温方案、资料的整理。这种表层概念不清的做法是绝对不允许的,不但降低了测温人员的警惕性,使其不能正确指导养护,而且很可能造成混凝土裂缝,严重影响结构质量。

(4)不论是墙体还是基础,布点中普遍存在的问题是分区数量明显少于按标准规定计算的个数,而且一味的只求施工及测温的方便,所选的点没有代表性。

(5)布点编号完毕后,现场施工人员及工人对其不了解,大多根本不闻不问,造成测温与施工这两个紧密相扣的过程脱节,致使在浇注过程中塑料袋破裂、热电偶破坏,测温工作无法开展。

3 测温过程的控制

(1)目前现场浇注大多使用商品混凝土,测温时对其入模温度记录不全,更甚者认为无关紧要,根本就不记录;浇注时大气温度也是不记录或记录次数太少,忽略大气温度与混凝土表面温度之差应控制在30℃以内,也没有考虑天气情况影响。

(2)混凝土3d左右温度将会达到峰值,以后开始降温,大体积混凝土的降温速率一般不宜大于2℃/d,但是测温中,大多委托方和测温人员一味追求降温,忽略其速度太快也会产生裂缝,所以要严格控制降温速率,不能只顾着施工进度。

(3)测温工作要24小时连续,白天大都能做到按时记录,而晚上测温工作往往存在很多问题。由于晚上大气温度较低,往往是温差增大的危险期,而晚上施工人员休息,委托单位无人监督过问,大部分测温人员就不能按时测温记录,即使温差增大,养护工人也是不能

配合采取有效预防措施,值得注意。

(4)测温工作按昼夜至少要连续观测14d,实际大部分测温单位在7d左右就停止测温,施工单位更是没有后期的养护,其温度变化当然不得而知,很可能影响到混凝土后期强度的发展。

(5)测温中基本都是一个主测温区,应该设置辅助测温点,防止其它测温区因某种原因而失效,此时利用辅助点仍可得到温度数据。条件允许,或对于重要工程,应利用两种不同的测温器材和测温手段进行比较,达到相互参照,以利校核,使测温数据更为准确、完整,保证工程质量。

4 结束语

防止、控制大体积混凝土由于温升产生裂缝是其结构施工中最常见,也是较难解决的问题之一,但由于混凝土本身的特性,温度裂缝是不可避免的,所以我们只能采取相应的措施来控制有害裂缝的出现。

影响混凝土裂缝的因素相当复杂,如水泥品种及用量、混凝土入模温度、环境温度、风速、施工方案、配筋率、几何尺寸、混凝土本身的导热性能、收缩变形等等。所以要控制裂缝的出现也是一个相当棘手的问题,混凝土生产要进行事前、事中、事后的全过程监控,除优化其原材料、加入外加剂,严格控制浇注过程外,更应对测温这一多变的环节进行严格控制,但实际中往往得不到重视,施工人员与测温人员之间脱节,严重影响混凝土的质量

大体积混凝土测温记录表61385

大体积混凝土测温记录表

一、测温结果应在以下范围中才使砼不易产生裂缝: ?混凝土浇筑体在入模温度基础上的温升值不宜大于50°C; ?混凝土浇筑块体的里表温差不宜大于25°C; ?混凝土浇筑体的降温速率不宜大于2.0°C/d; ?混凝土浇筑体表面与大气温差不宜大于20°C。 二、根据混凝土浇注时温度变化的特点,系统设备作以下配置,一台DM6902数字温度仪一台,K型电偶(NICR-NIAL)传感器。 三、入模测温,每台班不少于2次。配备专职测温人员,按两班考虑,对测温人员要进行培训和技术交底。测温人员要认真负责,按时按孔测温,前3天每2小时测温1次,每昼夜不得少于4次,不得遗漏或弄虚作假。测温记录要填写清楚、整洁,换班时要进行交底。 四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测15天左右。 五、测温时发现温度异常,应及时通知技术部门和项目技术负责人,以便及时采取相应措施。 六、承台分两次浇筑完成,每层测温组共分6组,每组三个测点,三个测点分别为底:距底部100~150MM;中:在浇筑厚度的中部;表:在距浇筑表面100~150MM部位。具体位置见下面测点平面布置图片。 为了控制砼内外温差不超过25度,因此要做好混凝土测温,方法是:在每个施工区域砼内部埋设测温管,测温管下口封闭(焊铁板),每个测温点埋设3条测温管,混凝土表面、中部、底部各一条。当砼浇筑后强度达到1.2Mpa能够上人,约8小时开始采用普通玻璃温度计测温。8h—24h每2h/次;1d—3d每4h/次;3d—7d每8h/次;7d以上每1d/次。

测温组 测温组 测温组测温组 测温组测温组

基础筏板大体积混凝土施工测温方案

一、混凝土浇筑施工方案 1、工程概况 福佳斯·南湖花园B-7#楼位于泰安市南关街与南湖大街交叉口东北侧。本工程地下2层储藏室,地上18层均为住宅,层高均为2.9m;东西长52.15m,南北宽18.20m;地上部分采用抗震缝分为两个结构单元。建筑总高度为52.65m,总建筑面积为15976.2㎡。 钢筋混凝土基础筏板全长55.05m,宽20.9m,厚1.2m,需浇注的混凝土量约计1260m3,强度等级为C35P6。 因筏板的厚度大,连续浇注的混凝土量大,按大体积混凝土组织施工。重点控制三项内容: 第一、混凝土浇注后的内外温差,防止裂缝产生。 第二、合理组织浇注顺序,防止产生冷缝。 第三、所用水泥品种、外加剂品种的选用与合理的配比,满足大体积防水混凝土的施工要求。 2、施工部署 (1)混凝土供应方法:全部使用商品混凝土,为防止出现意外和满足供应能力,与生产厂家协商两条生产线同时供应统一调配。 (2)浇注机械:采用两台(HTB-80)拖式泵浇注混凝土,浇注范围为筏板基础。 (3)浇注能力:拖式泵正常浇注能力30m3/h,共计42h。两台泵车,预计36小时完成。

(4)浇注顺序:整体自西向东浇注,以斜面分层形式向前推进,每层厚度≤500mm;保证“薄层浇注、一个坡度、一次到位”的十六字方针。 坍落度为140—160mm的混凝土最大斜面宽度约7m,混凝土量约80m3,可在3小时内完成,小于缓凝时间4—6小时,满足不出现冷缝的施工要求。(5)工艺流程 3、人员组织 在整个筏板浇注期间,分两班作业,每班12小时。 (1)成立临时协调小组:其中,总协调1人,组长1×2=2人,调度1×2=2人,要求小组人员有独立作业能力。 (2)主要作业人员:振捣手4×2=8人,找平、覆膜等6×2=12人。拖式泵管拆装6人,机械修理1×2=2人,泵车操作1×2=2人,电工1×2=2人,辅助作业人员若干。 4、操作方法: (1)根据每段混凝土泵送时自然的斜面,在浇注段的上、中、下分别布置三个振捣器,沿浇注方向平行推进,以保证混凝土内部的交接密实。 (2)振捣手操作振动器要做到“快插慢拔”,振动过程中应将振动棒上下略为抽动,使上下振动均匀,在振捣每一层混凝土时,应插入下层5cm左右,以消除两层之间的接缝,同时振捣上层混凝土时,应在下层混凝土初凝前进行。 (3)振捣手操作振动器插入要均匀排列,可采用“行列式”或“交错式”

大体积混凝土测温方案

大体积混凝土测温方案 一、概述 大体积混凝土是指混凝土结构物实体最小尺寸不小于1m的大 体量混凝土,或预计会因混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的混凝土。 随着我国建筑技术的不断提高,大体积混凝土结构的应用也越来越广泛。大体积混凝土的截面尺寸较大,由荷载引起裂缝的可能性较小,但由于温度产生的变形对大体积混凝土却极为不利。在混凝土硬化初期,水泥水化的同时释放出较多热量,而混凝土与周围环境的热交换较慢,所以混凝土内部的热量不断增加,使其内部温度不断升高,混凝土的体积膨胀变大。随着混凝土水化速度减慢,释放的热量也越来越少,积聚在混凝土中的热量由于热交换的进行逐渐减少,混凝土的温度降低,因而产生收缩。当此收缩受到约束时,混凝土内部产生拉应力(简称主温度应力),此时混凝土的强度较低,如不足抵抗拉应力时,混凝土内部就产生了裂缝。此外,混凝土的导热系数相对较小。其内部的热量不易散失,而表面热量易与周边环境进行热交换而减少,从而温度降低,就形成混凝土内外的温差。如温差较大,则混凝土表里收缩不一致,也使混凝土开裂。 因此,在大体积混凝土中,必须考虑温度应力和温差引起的不均匀收缩应力(简称温差应力)的影响。而温度应力和温差应力大小,又涉及到结构物的平面尺寸、结构厚度、约束条件、周边环境情况、

含筋率、混凝土各种组成材料和物理力学性能、施工工艺等许多因素影响。故为了保证大体积钢筋混凝土施工质量,国家建设部于2010 年颁布的《高层建筑混凝土结构技术规程》(JGJ 3-2010)中第13.9.6 条规定:“大体积混凝土浇筑后,应在12h 内采取保湿、控温措施。混凝土浇筑体的里表温差不宜大于25℃,混凝土浇筑体表面与大气温差不宜大于20℃”。中华人民共和国住房和城乡建设部颁发的《大体积混凝土施工规范》(GB 50496-2009)中第5.5.1 、5.5.3 、6.0.1 、6.0.2 、6.0.3 、6.0.6 条及《混凝土结构工程施工规范》(GB 50666-2011)中第8.5.2 、8.5.4 、8.5.6 、8.7.3 、8.7.4 、8.7.6 、8.7.7 条中都对大体积混凝土浇筑后的养护和测温作了明确的规定。 二、工程概况 吉地?澜花语三期工程项目由河南吉地置业有限公司开发、新浦集团公司承建。该项目位于郑东新区白沙镇文华路南、仁爱路西。基础为筏板基础,筏板厚度为1800mm,系大体积混凝土结构,混凝土设计强度等级为C40,抗渗等级为P6。钢筋混凝土基础筏板全长68.86m,宽13.8m,厚1.8m,需浇注的混凝土量约计2650m3,强度等级为C40,P6。因筏板的厚度大,连续浇注的混凝土量大,按大体积混凝土组织施工。重点控制三项内容: 第一、混凝土浇注后的内外温差,防止裂缝产生。 第二、合理组织浇注顺序,防止产生冷缝。 第三、所用水泥品种、外加剂品种的选用与合理的配比,满足

大体积混凝土测温布置

1、首先,我说一下为什么要测温? 施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。 2、其次,测温的方法: 比较常用的是:采用建筑电子测温仪(JDC-2)配合预埋测温导线进行测温。具体操作如下: (1)、混凝土浇捣前测出各测温探头的初始温度值,并作好记录。 (2)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。 (3)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。一般十~十四天后可停止测温,或温度梯度<20度时,可停止测温。 (4)、每测温一次,应记录、计算每个测温点的升降值及温差值。 3、测温导线的具体埋设: 对于这个问题,仁者见仁,智者见智,我就不评说什么,我来说一下我的具体操作。 竖向导线埋设,我采用的是1根20的钢筋做竖向支撑,记得是:3米的承台砼,竖向共埋设了4根导线(每处),用30mm*30mm*30mm的小木方绑在钢筋上做隔离,然后安装测温导线上的探头,用电工用的相色带绑牢,4个探头的安装高度分别为:底板上部20公分,砼中心处,砼表面下20公分,砼表面。。。。。。 电子测温比较贵也麻烦,还是埋设测温管的好。 1、测温管的制作

大体积混凝土测温方案

1、按照图纸要求,筏板厚度大于800mm长度大于6000mm的混凝土为大体积混凝土,一般要求最小断面尺寸大于2米以上混凝土结构构件视为大体积混凝土。按照此定义,主楼筏板和柱墩混凝土为大体积混凝土,必须采取相应的技术措施妥善处理温度差值,合理解决温度应力并控制裂缝开展的混凝土结构。 施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。 2、测温的方法: 采用采用温度计测温。具体操作如下: (1)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。 (2)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。一般七天后可停止测温,或温度梯度<20度时,可停止测温。 (3)、每测温一次,应记录、计算每个测温点的升降值及温差值。 3、测温导管的具体埋设: 1)、测温导管的制作 测温导管采用薄壁钢管管制作而成,内径16㎜,上口用胶带封口,下口压扁并用胶带封堵,导管内尽可能不要进水。长度按照埋设位深度、位置而定。在同一测温点,按照测温深度上中下分别将三根测温导管插入混凝土(混凝土初凝前)。 2、测温点的布置 测温点的布置原则应在有代表性的整个基础底板最深处、底板四个角点及结构尺寸变化较大的地方。测温点的具体布置为:主楼每个柱墩设置一个测温点,主楼筏板按照距筏板边3米间距每6米设置一个测温点。详见测温点布置图,测温点分别设置在筏板的下部和中间位置,表面温度在砼面向下5-10㎝部位量取。 3、测温的时间 砼浇注完6至10小时开始测温。2d内,每2h测温一次; 龄期3-7d内,每4h测温一次,7天后一天测一次,14天后结束测温,每次测温

大体积混凝土测温记录表

大体积混凝土测温记录表 Final revision by standardization team on December 10, 2020.

大体积混凝土测温记录表

一、测温结果应在以下范围中才使砼不易产生裂缝: 混凝土浇筑体在入模温度基础上的温升值不宜大于50°C; 混凝土浇筑块体的里表温差不宜大于25°C; 混凝土浇筑体的降温速率不宜大于2.0°C/d; 混凝土浇筑体表面与大气温差不宜大于20°C。 二、根据混凝土浇注时温度变化的特点,系统设备作以下配置,一台 DM6902数字温度仪一台,K型电偶(NICR-NIAL)传感器。 三、入模测温,每台班不少于2次。配备专职测温人员,按两班考虑,对测温人员要进行培训和技术交底。测温人员要认真负责,按时按孔测温,前3天每2小时测温1次,每昼夜不得少于4次,不得遗漏或弄虚作假。测温记录要填写清楚、整洁,换班时要进行交底。 四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测15天左右。 五、测温时发现温度异常,应及时通知技术部门和项目技术负责人,以便及时采取相应措施。 六、承台分两次浇筑完成,每层测温组共分6组,每组三个测点,三个测点分别为底:距底部100~150MM;中:在浇筑厚度的中部;表:在距浇筑表面100~150MM部位。具体位置见下面测点平面布置图片。 为了控制砼内外温差不超过25度,因此要做好混凝土测温,方法是:在每个施工区域砼内部埋设测温管,测温管下口封闭(焊铁板),每个测温点埋设3条测温管,混凝土表面、中部、底部各一条。当砼浇筑后强度达到能够上人,约8小时开始采用普通玻璃温度计测温。8h—24h每2h/次;1d—3d每4h/次;3d—7d每8h/次;7d以上每1d/次。 大体积混凝土结构测温记录表 工程名称裕溪河埃塔斜拉桥 承台( #墩) 结构部位混凝土筏板基础 砼强度等级配合比编号砼数量(m3)1200 砼浇灌日期砼浇灌温度 (℃) 开始养护温度 (℃) 测温时间 气 温 (℃ ) 各测点温度(℃) 备注 年/月/日时、 分 测温点A组测温点B组测温点C组测温点D组测温点E组 底中表底中表底中表底中表底中表

混凝土测温方案

目录 一、工程概况 (2) 二、混凝土原料控制 (2) 三、筏板大体积砼施工 (2) 四、温度控制 (6) 五、温控措施与建议 (7) 六、大体积混凝土施工采取的措施及注意事项 (9)

一、工程概况 本工程为蓝光COCO香江香江5#~8#栋住宅楼,位于四川省南充市清泉坝嘉陵江旁。5#楼建筑高度108.8米,地上三十二层,地下二层,±0.000以上从低往上分别为5.5m、5.8m,三层以上结构层高均为2.9m;6#楼建筑高度85.6米,为地上二十四层,地下二层,±0.000以上从低往上分别为5.2m、5.8m、3.1m,四层以上结构层高均为2.9m;7#楼建筑高度为85.5米,地上二十四层,地下二层,±0.000以上从低往上分别为5.4m、5.8m,三层以上结构层高均为2.9m;8#楼建筑高度为85.5米,地上二十四层,地下二层,±0.000以上从低往上分别为5.4m、5.8m,三层以上结构层高均为2.9m。 二、混凝土原料控制 考虑到水泥水化热引起的温度应力和温度变形,在混凝土配合比及施工过程中要注意如下问题: (1)按照设计文件要求,向商品混凝土下发任务单。 (2)混凝土坍落度控制在160~200mm。 三、筏板大体积砼施工 为满足甲方销售节点要求(施工至正负零),5#楼~8#楼均采用1台HBT60砼输送泵和1台50汽车泵进行浇筑。 (一)、施工准备

1、由于本工程所需量大、材料种类多,施工时间紧,质量要求高,材料供应工作应确保优质、及时。 2、为确保原材料质量,要及时作好各项试验检验工作,试验人员要及时定期不定时抽查,杜绝不合格材料应用于本工程上。 3、提前与商品混凝土供应商签订商品混凝土供应合同。 4、每次浇筑混凝土前,应提前将混凝土的需要时间,混凝土的强度(含抗渗等级)、坍落度、混凝土的所需方量、设计对混凝土的要求和混凝土外加剂的要求告知混凝土供应商。 5、所有机具:耙子、白线、铝合金刮杠、尖锹、平锹、插入式振捣器、平板振捣器、配电箱、柴油发电机(避免停电时无法连续进行施工,造成人为的施工缝)等均应在浇筑混凝土之前准备完成并进行检查,同时在混凝土浇筑过程中配备专职电工人员以及机械维修工,做到随时检查检修。 6、根据施工方案准备必要的麻袋、塑料薄膜等保温材料及测温用具。 7、各种专业管线用预留孔洞、预埋件等已埋设完毕,并检查验收合格,钢筋隐蔽、模板检验已通过,混凝土浇筑会签或混凝土浇筑许可证已签署完善,监理单位已签发混凝土浇筑令。 8、施工人员的通道、泵管的架子已搭设完毕。 9、振捣设备调试正常及一定数量的备用振捣器。 10、放料处与浇筑点的联络信号已准备就绪。

大体积砼养护测温记录

精心整理大体积砼养护测温记录 0 0 1 工程名称莱钢建设·凯旋新城东区配套商 业楼 施工单位山东莱钢建设有限公司 测温部位基础底板混凝土测温方 式 温度计养护方式浇水、薄膜 测温时间大气 温度 (℃ ) 入摸 温度 (℃ ) 孔 号 各测孔 温度 (℃) t 中 -t 上 (℃) t 中 -t 下 (℃) t 气 -t 上 (℃) 内外最 大温差 记录 (℃) 裂缝 宽度 (mm) 月日时 5 7 07:3 19 25 1 上28 8 3 9 13 无 中36 下39 5 7 07:3 19 24 2 上30 8 1 11 无 中38 下37 5 7 07:3 19 22 3 上29 10 1 10 无 中39 下38 5 7 07:3 19 23 4 上28 8 1 9 无 中36 下35 5 7 07:3 19 23 5 上26 9 1 7 无 中35 下34 5 7 11:3 22 25 1 上30 6 1 8 无 中36 下35 5 7 11:3 22 24 2 上31 7 3 11 无 中38 下35 5 7 11:3 22 22 3 上31 3 2 11 无 中38 下36 审核意见: 砼测温点布置正确,测温措施控制严格,经测温计算各项数据符合设计及规范要求。 施工单位山东莱钢建设有限公司 鲁JJ—050

项目(专业)技术负责人专业工长测温员 注:1.本表由施工单位填写并保存。 2.附测温点布置图,t 气 表示大气温度。 山东省建设工程质量监督总站监制 大体积砼养护测温记录 0 0 2 工程名称莱钢建设·凯旋新城东区配套商 业楼 施工单位山东莱钢建设有限公司 测温部位基础底板混凝土测温方 式 温度计养护方式浇水、薄膜 测温时间大气 温度 (℃ ) 入摸 温度 (℃ ) 孔 号 各测孔 温度 (℃) t 中 -t 上 (℃) t 中 -t 下 (℃) t 气 -t 上 (℃) 内外最 大温差 记录 (℃) 裂缝 宽度 (mm) 月日时 5 7 11:3 22 23 4 上30 5 3 8 11 无 中35 下32 5 7 11:3 22 23 5 上31 5 2 11 无 中36 下34 5 7 15:3 21 25 1 上30 4 3 9 无 中34 下31 5 7 15:3 21 24 2 上31 5 1 10 无 中36 下35 5 7 15:3 21 22 3 上31 4 2 10 无 中35 下33 5 7 15:3 21 23 4 上33 4 3 12 无 中37 下34 5 7 15:3 21 23 5 上33 5 3 12 无 中38 下35 5 7 19:3 16 20 1 上31 9 1 15 无 中40 鲁JJ—050

大体积混凝土的测温方法以及为什么要测温

大体积混凝土的测温方法以及为什么要测温 1、首先,我说一下为什么要测温? 施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。 2、其次,测温的方法: 比较常用的是:采用建筑电子测温仪(JDC-2)配合预埋测温导线进行测温。具体操作如下: (1)、混凝土浇捣前测出各测温探头的初始温度值,并作好记录。 (2)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。 (3)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。一般十~十四天后可停止测温,或温度梯度<20度时,可停止测温。 (4)、每测温一次,应记录、计算每个测温点的升降值及温差值。 3、测温导线的具体埋设: 对于这个问题,仁者见仁,智者见智,我就不评说什么,我来说

一下我的具体操作。 竖向导线埋设,我采用的是1根20的钢筋做竖向支撑,记得是:3米的承台砼,竖向共埋设了4根导线(每处),用30mm*30mm*30mm 的小木方绑在钢筋上做隔离,然后安装测温导线上的探头,用电工用的相色带绑牢,4个探头的安装高度分别为:底板上部20 公分,砼中心处,砼表面下20公分 测温点布置原则:测点须具有代表性,能全面反映大体积砼内各部位的温度,从大体积混凝土高度断面考虑,应包括底面、中心和上表面,从平面考虑应包括中部和边角区。但首先考虑温度变化敏感区,这是规程里面要求的!但是在具体实施中还是有经验的元素,举例说明一下吧! 某高层住宅楼工程地上14层,局部15层,地下2层,剪力墙结构,总建筑面积27216.6m2。施工中采用大体积混凝土施工技术。测温方案:测温点的布置——为保证测温点的代表性和可比性,混凝土测温孔按不大于25mm一个孔的原则布置,工程共布置56个中层测温点和56个表层测温点。 中层测温点处预埋600mm长测温管,测温管用DN20铁管制作,底部用铁板封死,埋入混凝土内550mm,上部外露50mm。表面测温点预埋200mm长测温管,埋入混凝土内50mm,外露50mm。待底板钢筋绑扎好后,将测温孔的铁管点焊在排架钢筋上,上部管口用塑料袋包住以防灌进混凝土。测温管口在测温和不测温时,都要用棉花堵紧,测温仪在测温孔停留时间应在大于3分钟

大体积混凝土测温点布置原则

大体积混凝土测温点布置原则: 一、大体积砼温度的控制不仅要控制内表温差(指砼中心最高温度与之相对应的砼表面温度之间的温差)和表面温差(指砼中心最高温度相对应的表面温度与环境温度之间的温差),更要控制砼的综合降温差(指砼内部的平均降温差)和降温速率(指砼中心温度或表面温度每天的降温幅度)。 二、砼的任一降温差都可以分解为平均降温差及非均匀降温差,前者产生外约束应力,是产生贯穿性裂缝的主要原因,后者引起自约束应力,主要引起表面裂缝。非均匀降温差主要是控制砼的内表温差。规范规定大体积砼的内表温差应控制在25摄氏度,该控制值是比较严格的,根据我们的工程实践,该值可根据工程实际情况适当放宽,这主要取决于砼的一些实际物理指标,如:不同龄期的弹性模量、松弛系数和抗拉强度。因此,在大体积砼施工前,对温度控制指标进行一些理论计算,对施工大有指导意义。 三、测温点的平面布置原则:1)平面形状中心;2)中心对应的侧边及容易散发热量的拐角处。3)主风向部位。总之测温点的位置应选择在温度变化大,容易散热、受环境温度影响大,绝热温升最大和产生收缩拉应力最大的地方。 四、测温点的竖向布置:一般每个平面位置设置一组3个,分别布置在砼的上、中、下位置,上下测点均位于砼表面10厘米处,另外在空气,保温层中各埋设1个测温点测量环境温度、保温层内的温度。 大体积混凝土养护一般不少于 7 d,并根据板中心混凝土温度变化及同条件养护的混凝土试块强度确定养护周期。混凝土的养护应采用保温,保湿及缓慢降温的技术措施,一般在浇筑在厚度大于3 m 时,要求考虑在大体积混凝土内部设置冷却水循环降温措施,设冷却水管,并通过温度检测控制混凝土中心与表面的温度或混凝土内部与冷却水的温度控制在25℃以内。

大体积混凝土测温方案完整版

大体积混凝土测温方案 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

(三)、测温点布置基础大体积砼内测温点的布置,应真实地反映出砼浇筑体内最高温升、里表温差、降温速率及环境温度。1、测温点位置该基础砼计划以后浇带为界分区段浇筑,各区段内混凝土一次浇注成型。因此,在平面上的温度测点为梅花形布置,间距10m,并综合考虑电梯井的位置(测温点布置平面图见附图)。由于底板混凝土最高温度多出现在厚度中部,故每个测温点按厚度方向沿厚度中部、混凝土表面和底部处布置三根测温线。2、注意事项(1)所有测温线的埋设,必须按测温点布置图进行编号,并在埋设前进行测试检验。(2)测温线必须在钢筋绑扎完毕和混凝土浇注前安好,测温线采用钢丝或胶布绑在一根Φ14的钢筋上,其感温头应处于测温点位置,不得与钢筋直接接触(测温点测温线布置示意图见图1)。图1测温点测温线布置示意图(3)测温线插头留在外面,并用塑料袋罩好,避免潮湿,保持清洁,留在外面的测温线长度应大于20cm,并按上中下顺序分别绑扎,每组测温线在线的上段做上标记,便于区分深度。(4)砼表面测温线感温头位置在砼外表以内5cm处,砼底部测温线感温头位置在砼底面上5cm处。三、测温(一)、测温要求1、一般在砼浇注完毕后10h开始测温,每班定时测定大气温度、砼内部温度,砼浇筑时,还应测砼的入模温度。2、测温工作不分昼夜24h连续进行,第1天至第5天,每2h测温一次;第6天至第10天,每4h测温一次;第11天至第28天,每8h测温一次。3、测温数据应认真仔细记录分析,及时汇报结果,以便对混凝土的温控实施更及时的养护措施。(二)、温控指标依据《YBJ224-91块体基础大体积施工技术规程》、《JGJ6-99高程建筑箱型与筏型基础技术规范》的有关规定:混凝土结构内部中心温度与混凝土表面温度的差值小于25℃,温度场中的断面各测点温度陡降控制在10℃以内;大气温度与混凝土表面温度之差应控制在30℃以内;大体积混凝土的降温速率一般不宜大于2℃/d。(三)、监测程序1、检查测温线及测温仪。 2、埋设测温线。 3、在浇注的过程中检查测温线的位置及情况,开始采集数据,进行监控。 4、整理数据并分析数据。 5、提供监测报告。在监测期间,每天提供各温度控制点的

大体积混凝土测温布置

大体积混泥土测温孔布置 1、首先,我说一下为什么要测温? 施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。 2、其次,测温的方法: 比较常用的是:采用建筑电子测温仪(JDC-2)配合预埋测温导线进行测温。具体操作如下: (1)、混凝土浇捣前测出各测温探头的初始温度值,并作好记录。 (2)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。 (3)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。一般十~十四天后可停止测温,或温度梯度<20度时,可停止测温。 (4)、每测温一次,应记录、计算每个测温点的升降值及温差值。 3、测温导线的具体埋设: 对于这个问题,仁者见仁,智者见智,我就不评说什么,我来说一下我的具体操作。 竖向导线埋设,我采用的是1根20的钢筋做竖向支撑,记得是:3米的承台砼,竖向共埋设了4根导线(每处),用30mm*30mm*30mm的小木方绑在钢筋上做隔离,然后安装测温导线上的探头,用电工用的相色带绑牢,4个探头的安装高度分别为:底板上部20公分,砼中心处,砼表面下20公分,砼表面。。。。。。 电子测温比较贵也麻烦,还是埋设测温管的好。 1、测温管的制作 测温管采用PVC管制作而成,内径17㎜,长度按埋设位置的基础筏板厚度加工,下口塞入长600㎜的ф16紫铜管,外面用胶布裹坚实,紫铜管下端用胶布层层封住,PVC管上露20 0,管内灌入机油,浇筑砼前插入一根ф14的钢筋防止塑料管变形,塞紧管口后胶布密封。表面温度测量点直接用30㎝长镀锌管点焊在上层钢筋网片上。 2、测温点的布置 测温点的布置原则应在有代表性的整个基础底板最深处、底板四个角点及结构尺寸变化较大的地方。测温点的布置详见测温点布置图,测温点分别设置在筏板的下部和中间位置,表面温度在砼面向下5-10㎝部位量取。 3、测温的时间 砼浇注完6至10小时开始测温。2d内,每2h测温一次;

大体积混凝土水化热温度检测方案

大体积混凝土水化热温度检测方案

大体积混凝土水化热温度 检 测 方 案 方案编制人: 方案批准人: XX工程质量检测有限责任公司 20 年月日

目录 封面 (1) 一、测温描述 (3) 二、工程概况 (4) 三、依据标准规范及温控指标 (5) 四、测温仪器及设备 (5) 五、测温点的布置 (5) 六、温度测试元件的安装及保护 (7) 七、测温时间 (7) 八、温控措施与建议 (8) 九、监测程序 (9) 十、安全、文明措施 (9) 十一、质量保证体系及服务承诺 (10) 十二、委托单位的配合工作 (11) 十三、测温点布置图………………………………………附图页

XX名都工程2#、3#楼筏板基础 大体积混凝土水化热温度和温差 监测方案 一、测温描述 因大体积混凝土的截面尺寸较大,由荷载引起裂缝的可能性较小,但由于温度产生的变形对大体积混凝土却极为不利。 在混凝土硬化初期,水泥水化释放出较多热量,而混凝土与周围环境的热交换较慢,故混凝土内部的热量不断增加,使其内部温度不断升高,混凝土的体积膨胀变大。随着混凝土水化速度减慢,释放的热量也越来越少,积聚在混凝土中的热量由于热交换的进行慢慢减少,混凝土的温度降低,混凝土产生收缩。当此收缩受到约束时,混凝土内部产生拉应力(此应力简称为温度应力),此时混凝土的强度较低,如不足抵抗拉应力时,混凝土内部就产生了裂缝。 此外,混凝土的导热系数较小。混凝土内部热量不易散失,而表面热量易与周边环境进行热交换而减少,从而温度降低,就形成了混凝土里表温差。如温差较大,则混凝土表里收缩不一致,也使混凝土开裂。 因此,在大体积混凝土中,必须考虑温度应力和温差引起的不均匀收缩应力(简称温差应力)的影响。而温度应力和温差应力大小,又涉及到结构的平面尺寸,结构厚度,约束条件,周边环境情况,含筋率,混凝土各种组成材料的特性和物理力学性能,施工工艺等许多因素影响。故为了保证大体积混凝土施工质量,

简述大体积混凝土温度控制措施

大体积混凝土温度控制措施 摘要:在大体积混凝土工程中, 为了防止温度裂缝的产生或把裂缝控制在某个界限内, 必须进行温度控制。一般要选用合适的原料和外加剂,控制混凝土的温升,延缓混凝土的降温速率;选择合理的施工工艺,采取相应的降温与养护措施,及时进行安全监测,避免出现裂缝,以保证混凝土结构的施工质量。在此对大体积混凝土温度控制措施进行了探讨。 关键词:大体积混凝土,温度裂缝,温度控制,水化热 随着我国各项基础设施建设的加快和城市建设的发展, 大体积混凝土已经愈来愈广泛地应用于大型设备基础、桥梁工程、水利工程等方面。这种大体积混凝土具有体积大、混凝土数量多、工程条件复杂和施工技术要求高等特点, 在设计和施工中除了必须满足强度、刚度、整体性和耐久性的要求外, 还必须控制温度变形裂缝的开展, 保证结构的整体性和建筑物的安全。因此控制温度应力和温度变形裂缝的扩展, 是大体积混凝土设计和施工中的一个重要课题。 大体积混凝土的温度裂缝的产生原因 大体积混凝凝土施工阶段产生的温度裂缝,时期内部矛盾发展的结果,一方面是混凝土内外温差产生应力和应变,另一方面是结构的外约束和混凝土各质点间的内约束阻止这种应变,一旦温度应力超过混凝土所能承受的抗拉强度,就会产生裂缝。 1、水泥水化热 在混凝土结构浇筑初期,水泥水化热引起温升,且结构表面自然散热。因此,在浇筑后的3 d ~5 d,混凝土内部达到最高温度。混凝土结构自身的导热性能差,且大体积混凝土由于体积巨大,本身不易散热,水泥水化现象会使得大量的热聚集在混凝土内部,使得混凝土内部迅速升温。而混凝土外露表面容易散发热量,这就使得混凝土结构温度内高外低,且温差很大,形成温度应力。当产生的温度应力( 一般是拉应力) 超过混凝土当时的抗拉强度时,就会形成表面裂缝 2、外界气温变化 大体积混凝土结构在施工期间,外界气温的变化对防止大体积混凝土裂缝的产生起着很大的影响。混凝土内部的温度是由浇筑温度、水泥水化热的绝热温度和结构的散热温度等各种温度叠加之和组成。浇筑温度与外界气温有着直接关系,外界气温愈高,混凝土的浇筑温度也就会愈高;如果外界温度降低则又会增加大体积混凝土的内外温差梯度。如果外界温度的下降过快,会造成很大的温度应力,极其容易引发混凝土的开裂。另外外界的湿度对混凝土的裂缝也有很大的影响,外界的湿度降低会加速混凝土的干缩,也会导致混凝土裂缝的产生。大体积混凝土的温度控制措施 针对大体积混凝土温度裂缝成因, 可从以下几方面制定温控防裂措施。 一、温度控制标准 混凝土温度控制的原则是:(1)尽量降低混凝土的温升、延缓最高温度出现时间;(2)降低降温速率;(3)降低混凝土中心和表面之间、新老混凝土之间的温差以及控制混凝土表面和气温之间的差值。温度控制的方法和制度需根据气温(季节)、混凝土内部温度、结构尺寸、约束情况、混凝土配合比等具体条件确定。 二、混凝土的配置及原料的选择 1、使用水化热低的水泥 由于矿物成分及掺合料数量不同, 水泥的水化热差异较大。铝酸三钙和硅酸三钙含量高的, 水化热较高, 掺合料多的水泥水化热较低。因此选用低水化热或中水化热的水泥品种配制混凝土。不宜使用早强型水泥。采取到货前先临时贮存散热的方法, 确保混凝土搅拌时水泥温

大体积混凝土测温点布置原则-副本

大体积混凝土测温点布置原则: 大体积砼温度的控制不仅要控制内表温差(指砼中心最高温度与之相对应的砼表面温度之间的温差)和表面温差(指砼中心最高温度相对应的表面温度与环境温度之间的温差),更要控制砼的综合降温差(指砼内部的平均降温差)和降温速率(指砼中心温度或表面温度每天的降温幅度)。 二、砼的任一降温差都可以分解为平均降温差及非均匀降温差,前者产生外约 束应力,是产生贯穿性裂缝的主要原因,后者引起自约束应力,主要引起表面裂缝。非均匀降温差主要是控制砼的内表温差。规范规定 大体积砼的内表温差应控制在25摄氏度,该控制值是比较严格的,根据我们的工程实践,该值可根据工程实际情况适当放宽,这主要取决于砼的一些实际物理指标,女口:不同龄期的弹性模量、松弛系数和抗拉强度。因此,在大体积砼施工前,对温度控制指标进行一些理论计算,对施工大有指导意义。 三、测温点的平面布置原则:1)平面形状中心;2)中心对应的侧边及容易散 发热量的拐角处。3)主风向部位。总之测温点的位置应选择在温度变化大,容易散热、受环境温度影响大,绝热温升最大和产生收缩拉应力最大的地方。 四、测温点的竖向布置:一般每个平面位置设置一组3个,分别布置在砼的 上、中、下位置,上下测点均位于砼表面10厘米处,另外在空气,保温层中各埋设1个测温点测量环境温度、保温层内的温度。 大体积混凝土养护一般不少于7 d,并根据板中心混凝土温度变化及同条件养护的混凝土试块强度确定养护周期。 混凝土的养护应采用保温,保湿及缓慢降温的技术措施,一般在浇筑 在厚度大于3 m时,要求考虑在大体积混凝土内部设置冷却水循环降温措施,设冷却水管,并通过温度检测控制混凝土中心与表面的温度或混凝土内部与冷却水的温

大体积混凝土简易测温法[详细]

大体积混凝土简易测温法 大体积混凝土工程施工采取温控防裂措施十分重要,但测温时的工作量很大 ,测温所用的仪器及所采取的保证措施都比较复杂,所需的费用也很高,而且使用的热敏元件都是一次性的,造成一定的浪费.在部钢高炉基础大体积混凝土施工时,采用一种简易测温法进行温控,使用上海产的半导体点温计,其测温范围为0~l00℃,反映时间为6s.现将这种测温方法介绍如下: 第1章简易测温法的布点方法及要求 第1节布点方法 简易测温时,一般在基础平面的中心及边缘处各埋置1根垂直于基础底面的通长钢管,如果基础的尺寸较大 ,布点时可适当加密. 第2节布点要求 钢管为普通脚手架钢管,外径50米米. 钢管下口应密封不透水. 在浇灌混凝土之前,将钢管内注满饮用水,用木塞或其他方法将钢管上口封闭,以免浇灌混凝土时堵塞,影响测温. 钢管上口超出混凝土表面30厘米,下口距底面10厘米. 第3节施测方法 测温前将测温导线按要求标出尺寸,以便于测温时使用.测温仪表需经计量检定.在测温的触点处,用稍大于触头的钢管将其保护起来,同时可帮助其垂直下降. 在测量混凝土内部温度时,从混凝土上表面向下缓慢地将热敏触头放到混凝土内部的不同标高处,随时记录实测的温度值,不得从基础底面往上测量混凝土内部的温度 ,以免出现误差. 第2章简易测温仪与标准测温仪实测温度数据的比较 第1节测温点布置的位置 测温点按基础的高度布置数层,为了便于进行简易测温与标准测温的数据比较,从邯钢高炉基础温度实测的层数中,选出有代表性的三层作依据(图3-9-1). 第2节测温数据的整理 用简易测温法测量混凝土内部的温度 ,所利用的介质是钢管及水,而不是混凝土本身,标准测温法的热敏元件是直接与混凝土接触的 .从理论上讲,混凝土与钢管及水的比热和热传导系数都是不同的 ,且钢管内的水沿基础的高度方向也有一定的热交换在连续地进行.所以,用标

大体积混凝土测温点布置原则

大体积混凝土测温点布 置原则 标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

大体积混凝土测温点布置原则: 一、大体积砼温度的控制不仅要控制内表温差(指砼中心最高温度与之相对应的砼表面 温度之间的温差)和表面温差(指砼中心最高温度相对应的表面温度与环境温度之间的温差),更要控制砼的综合降温差(指砼内部的平均降温差)和降温速率(指砼中心温度或表面温度每天的降温幅度)。 二、二、砼的任一降温差都可以分解为平均降温差及非均匀降温差,前者产生外约束应 力,是产生贯穿性裂缝的主要原因,后者引起自约束应力,主要引起表面裂缝。非均匀降温差主要是控制砼的内表温差。规范规定大体积砼的内表温差应控制在25摄氏度,该控制值是比较严格的,根据我们的工程实践,该值可根据工程实际情况适当放宽,这主要取决于砼的一些实际物理指标,如:不同龄期的弹性模量、松弛系数和抗拉强度。因此,在大体积砼施工前,对温度控制指标进行一些理论计算,对施工大有指导意义。 三、三、测温点的平面布置原则:1)平面形状中心;2)中心对应的侧边及容易散发热 量的拐角处。3)主风向部位。总之测温点的位置应选择在温度变化大,容易散热、受环境温度影响大,绝热温升最大和产生收缩拉应力最大的地方。 四、四、测温点的竖向布置:一般每个平面位置设置一组3个,分别布置在砼的上、 中、下位置,上下测点均位于砼表面10厘米处,另外在空气,保温层中各埋设1个测温点测量环境温度、保温层内的温度。 大体积混凝土养护一般不少于 7 d,并根据板中心混凝土温度变化及同条件养护的混凝土试块强度确定养护周期。

混凝土的养护应采用保温,保湿及缓慢降温的技术措施,一般在浇筑在厚度大于 3 m 时,要求考虑在大体积混凝土内部设置冷却水循环降温措施,设冷却水管,并通过温度检测控制混凝土中心与表面的温度或混凝土内部与冷却水的温度控制在 25℃以内。 降低水泥水化热和变形 (1)在厚大无筋的或少筋的大体积混凝土中,掺加总量不超过 20%的大石块,减少混凝土的用量,以达到降低水化热和节省水泥的目的。 (2)改善配筋。为了保证每个浇筑层上下均有温度筋,可建议设计人员将分布筋做适当调整。温度筋宜分布细密,一般用ф 8 钢筋,双向配筋,间距 15 cm.这样可以增强抵抗温度应力的能力。 其他方面 (1)改善约束条件,削减温度应力。采取分层或分块浇筑大体积混凝土,合理设置水平或垂直施工缝,或在适当的位置设置施工后浇带,以放松约束程度,减少每次浇筑长度的蓄热量,防止水化热的积聚,减少温度应力。对大体积混凝土基础与厚大的混凝土垫层之间设置滑动层,如采用平面浇沥青或铺卷材。在垂直面、键槽部位设置缓冲层,如铺设 30~50 mm 后沥青木丝板或聚苯乙烯泡沫塑料,以消除嵌固作用,释放约束应力。 (2)提高混凝土的极限拉伸强度。选择良好继配的粗骨料,严格控制含泥量,加强混凝土的振捣,提高混凝土密实度和抗拉强度,减小收缩变形,保证施工质量。采取二次投料法,二次振捣法,浇筑后及时排除表面积水,加强早期养护,提高混凝土早期或相应龄期的抗拉强度和弹性模量。在大体积混凝土的基础内设置必要的温度配筋,在截面变形和转折处,底、顶板与墙转折处,孔洞转角及周边,增加斜向构造配筋,以改善应力集中,防止裂缝出现。 3 、大体积混凝土的信息化施工 大体积混凝土施工应加强测温和温度控制,实行信息化控制,随时控制混凝土内的温度变化,以便及时调整保温及养护措施,使混凝土的温度梯度和湿度不至过大,以有效控制裂缝的出现。 温度监测

大体积混凝土测温方案

(三)、测温点布置 基础大体积砼内测温点的布置,应真实地反映出砼浇筑体内最高温升、里表温差、降温速率及环境温度。 1、测温点位置 该基础砼计划以后浇带为界分区段浇筑,各区段内混凝土一次浇注成型。因此,在平面上的温度测点为梅花形布置,间距10m,并综合考虑电梯井的位置(测温点布置平面图见附图)。由于底板混凝土最高温度多出现在厚度中部,故每个测温点按厚度方向沿厚度中部、混凝土表面和底部处布置三根测温线。 2、注意事项 (1)所有测温线的埋设,必须按测温点布置图进行编号,并在埋设前进行测试检验。 (2)测温线必须在钢筋绑扎完毕和混凝土浇注前安好,测温线采用钢丝或胶布绑在一根Φ14的钢筋上,其感温头应处于测温点位置,不得与钢筋直接接触(测温点测温线布置示意图见图1)。图1?测温点测温线布置示意图 (3)测温线插头留在外面,并用塑料袋罩好,避免潮湿,保持清洁,留在外面的测温线长度应大于20cm,?并按上中下顺序分别绑扎,每组测温线在线的上段做上标记,?便于区分深度。

(4)砼表面测温线感温头位置在砼外表以内5cm处,砼底部测温线感温头位置在砼底面上5cm处。 三、测温 (一)、测温要求 1、一般在砼浇注完毕后10h开始测温,每班定时测定大气温度、砼内部温度,砼浇筑时,还应测砼的入模温度。 2、测温工作不分昼夜24h连续进行,第1天至第5天,每2h测温一次;第6天至第10天,?每 4h测温一次;第11天至第28天,每8h测温一次。 3、测温数据应认真仔细记录分析,及时汇报结果,以便对混凝土的温控实施更及时的养护措施。 (二)、温控指标 依据《YBJ224-91块体基础大体积施工技术规程》、《JGJ6-99?高程建筑箱型与筏型基础技术规范》的有关规定: 混凝土结构内部中心温度与混凝土表面温度的差值小于25℃,温度场中的断面各测点温度陡降控制在10℃以内;大气温度与混凝土表面温度之差应控制在30℃以内;大体积混凝土的降温速率一般不宜大于2℃/d。 (三)、监测程序

大体积混凝土测温点布置原则教程文件

大体积混凝土测温点 布置原则

大体积混凝土测温点布置原则: 一、大体积砼温度的控制不仅要控制内表温差(指砼中心最高温度与之相对应的砼表面温度之间的温差)和表面温差(指砼中心最高温度相对应的表面温度与环境温度之间的温差),更要控制砼的综合降温差(指砼内部的平均降温差)和降温速率(指砼中心温度或表面温度每天的降温幅度)。 二、二、砼的任一降温差都可以分解为平均降温差及非均匀降温差,前者产生外约束应力,是产生贯穿性裂缝的主要原因,后者引起自约束应力,主要引起表面裂缝。非均匀降温差主要是控制砼的内表温差。规范规定大体积砼的内表温差应控制在25摄氏度,该控制值是比较严格的,根据我们的工程实践,该值可根据工程实际情况适当放宽,这主要取决于砼的一些实际物理指标,如:不同龄期的弹性模量、松弛系数和抗拉强度。因此,在大体积砼施工前,对温度控制指标进行一些理论计算,对施工大有指导意义。

三、三、测温点的平面布置原则:1)平面形状中心;2)中心对应的侧边及容易散发热量的拐角处。3)主风向部位。总之测温点的位置应选择在温度变化大,容易散热、受环境温度影响大,绝热温升最大和产生收缩拉应力最大的地方。 四、四、测温点的竖向布置:一般每个平面位置设置一组3个,分别布置在砼的上、中、下位置,上下测点均位于砼表面10厘米处,另外在空气,保温层中各埋设1个测温点测量环境温度、保温层内的温度。 大体积混凝土养护一般不少于 7 d,并根据板中心混凝土温度变化及同条件养护的混凝土试块强度确定养护周期。 混凝土的养护应采用保温,保湿及缓慢降温的技术措施,一般在浇筑在厚度大于 3 m 时,要求考虑在大体积混凝土内部设置冷却水循环降温措施,设冷却水管,并通过温度检测控制混凝土中心与表面的
