高支模施工方案(轮扣式脚手架)
- 格式:pdf
- 大小:3.54 MB
- 文档页数:56

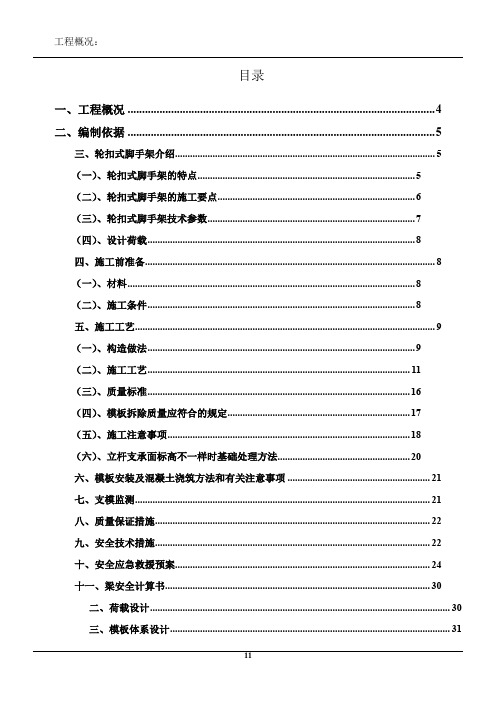

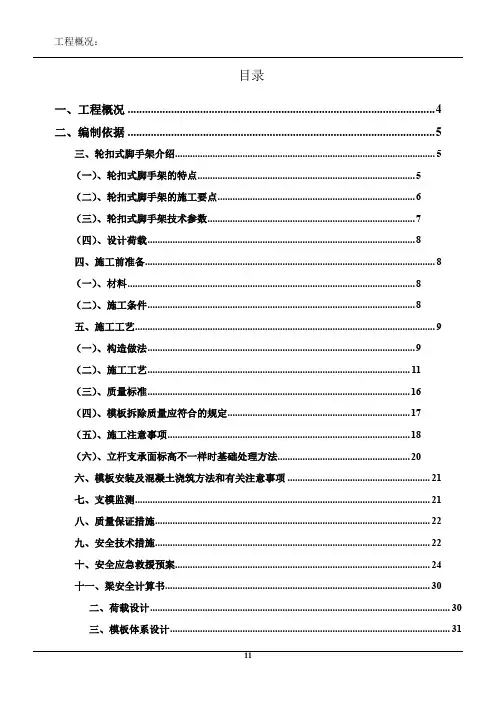

目录一、工程概况 (4)二、编制依据 (5)三、轮扣式脚手架介绍 (5)(一)、轮扣式脚手架的特点 (5)(二)、轮扣式脚手架的施工要点 (6)(三)、轮扣式脚手架技术参数 (7)(四)、设计荷载 (8)四、施工前准备 (8)(一)、材料 (8)(二)、施工条件 (8)五、施工工艺 (9)(一)、构造做法 (9)(二)、施工工艺 (11)(三)、质量标准 (16)(四)、模板拆除质量应符合的规定 (17)(五)、施工注意事项 (18)(六)、立杆支承面标高不一样时基础处理方法 (20)六、模板安装及混凝土浇筑方法和有关注意事项 (21)七、支模监测 (21)八、质量保证措施 (22)九、安全技术措施 (22)十、安全应急救援预案 (24)十一、梁安全计算书 (30)二、荷载设计 (30)三、模板体系设计 (31)1、抗弯验算 (34)2、挠度验算 (34)3、支座反力计算 (34)五、小梁验算 (34)1、抗弯验算 (36)2、抗剪验算 (36)3、挠度验算 (37)4、支座反力计算 (37)六、主梁验算 (37)1、抗弯验算 (39)2、抗剪验算 (39)4、支座反力计算 (41)七、可调托座验算 (41)八、立柱验算 (41)1、长细比验算 (42)2、风荷载计算 (42)1)面板验算 (42)2)小梁验算 (42)十二、板安全计算书 (43)(一)、计算依据 (43)(二)、计算参数 (43)(三)、面板验算 (47)1、强度验算 (47)2、挠度验算 (49)(四)、次梁验算 (49)1、强度验算 (51)3、挠度验算 (52)(五)、主梁验算 (52)1、抗弯验算 (54)2、抗剪验算 (55)3、挠度验算 (55)4、支座反力计算 (55)(六)、立柱验算 (56)1、长细比验算 (56)2、支架及模板自重计算G1k (56)3、立柱稳定性验算 (56)(七)、可调托座验算 (57)一、工程概况工程名称:工业厂房、工业厂房B 及工业附属设施(综合楼); 建设单位:中山佳健生活用品有限公司; 设计单位:中山市第二建筑设计院有限公司; 施工单位:汕头市达濠建筑总公司;建设地点:中山市火炬开发区沿江东二路10号。

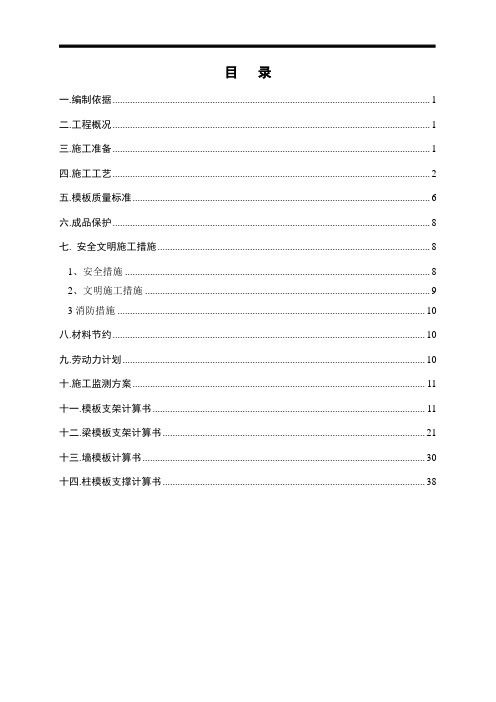

目录一.编制依据 (1)二.工程概况 (1)三.施工准备 (1)四.施工工艺 (2)五.模板质量标准 (6)六.成品保护 (8)七. 安全文明施工措施 (8)1、安全措施 (8)2、文明施工措施 (9)3消防措施 (10)八.材料节约 (10)九.劳动力计划 (10)十.施工监测方案 (11)十一.模板支架计算书 (11)十二.梁模板支架计算书 (21)十三.墙模板计算书 (30)十四.柱模板支撑计算书 (38)一.编制依据1.《建筑施工承插型盘扣式钢管支架安全技术规范》(JGJ231-2010);2.《木结构设计规程》(GB50005-2003);3.《混凝土结构工程施工质量验收规范》(50204-2002);4.《建筑工程施工质量验收统一标准》(GB50300-2002);5.《长水航城1-5-01地块工程施工图纸》;6.《建筑施工计算手册》(第四版缩印本)等。
二.工程概况1.工程总体概况长水航城1~5~1地块总用地面积39233.28m2,总建筑面积119849m2,其中住宅面积80299,商业面积6509 m2,配套设施面积:682 m2,地下车库面积10481.07 m2,容积率2.23,建筑密度25.0%,绿地率45%。
1~5~1地块为集商业、居住、设施为一体的综合性建筑,本工程共有11栋高层建筑,其中6栋为11层高33m,3栋为12层高36m,2栋为13层高39m。
其中1#、2#、3#、8#、9#、10#、11#楼有地下二层,4#、5#、6#、7#楼有地下一层。
地下室底板结构标高为-5.9m和-9.5m,地下室一层层高为3.1m,地下室二层层高为3.6m地下室车库层高为3.6m,塔楼标准层层高2.85m。
地下室顶板厚度为200mm。
三.施工准备1、材料准备(1) 各类材、工具劳动力以及防护用具施工前到位。
(2) 根据施工工期间的工程量、施工进度,确定材料的数量及进场时间,由专人负责,确保材料按时进场,并妥善保管。
目录一、工程概况 (3)二、编制依据 (4)三、轮扣式脚手架介绍 (4)(一)、轮扣式脚手架的特点 (5)(二)、轮扣式脚手架的施工要点 (6)(三)、轮扣式脚手架技术参数 (7)(四)、设计荷载 (7)四、施工前准备 (8)(一)、材料 (8)(二)、施工条件 (8)五、施工工艺 (9)(一)、构造做法 (9)(二)、施工工艺 (11)(三)、质量标准 (17)(四)、模板拆除质量应符合的规定 (18)(五)、施工注意事项 (19)(六)、立杆支承面标高不一样时基础处理方法 (22)六、模板安装及混凝土浇筑方法和有关注意事项 (23)七、支模监测 (23)八、质量保证措施 (24)九、安全技术措施 (25)十、安全应急救援预案 (27)十一、梁安全计算书 (34)二、荷载设计 (34)三、模板体系设计 (35)四、面板验算 (37)1、抗弯验算 (38)2、挠度验算 (38)3、支座反力计算 (38)五、小梁验算 (39)1、抗弯验算 (41)2、抗剪验算 (41)3、挠度验算 (42)4、支座反力计算 (42)六、主梁验算 (42)1、抗弯验算 (44)2、抗剪验算 (45)4、支座反力计算 (46)七、可调托座验算 (47)八、立柱验算 (47)1、长细比验算 (48)2、风荷载计算 (48)1)面板验算 (48)2)小梁验算 (48)十二、板安全计算书 (49)(一)、计算依据 (49)(二)、计算参数 (49)(三)、面板验算 (53)1、强度验算 (53)2、挠度验算 (55)(四)、次梁验算 (56)1、强度验算 (58)2、抗剪验算 (58)3、挠度验算 (59)(五)、主梁验算 (60)1、抗弯验算 (62)2、抗剪验算 (62)3、挠度验算 (63)4、支座反力计算 (63)(六)、立柱验算 (63)1、长细比验算 (63)2、支架及模板自重计算G1k (64)3、立柱稳定性验算 (64)(七)、可调托座验算 (64)一、工程概况工程名称:工业厂房、工业厂房B及工业附属设施(综合楼);建设单位:中山佳健生活用品有限公司;设计单位:中山市第二建筑设计院有限公司;施工单位:汕头市达濠建筑总公司;建设地点:中山市火炬开发区沿江东二路10号。

高支模施工方案高支模施工是指在建筑物结构施工中使用脚手架来支撑和保护模板的一种施工方式。
轮扣式脚手架是一种常用的高支模脚手架,具有搭建简单、安全可靠等特点,下面是一份1200字以上的高支模施工方案(轮扣式脚手架):一、工程概况本项目是一座多层住宅楼的建设工程,总建筑面积约为xxxx㎡,包括地下两层和地上六层,层数多、高度大、施工周期长,因此必须采用高支模施工方式,提高施工效率和安全性。
二、工程条件1.地基承载力符合规范要求;2.材料和设备齐全;3.有足够的人力资源。
三、脚手架搭设方案1.确定脚手架的类型:本项目采用轮扣式脚手架,其具有组装快捷、安全可靠等优点,是适合本项目的脚手架类型。
2.建立脚手架搭设方案:(1)根据施工图纸和设计要求,确定脚手架的高度、长度和宽度;(2)按照搭设顺序,将脚手架划分为若干个单元,每个单元的高度不超过2.8米,方便人员作业;(3)根据实际情况,设置必要的水平支撑和纵、横向的斜撑,增强脚手架的稳定性。
3.质量和安全要求:(1)必须使用符合国家标准和相关规范要求的脚手架材料;(2)搭设过程中,必须按照操作规程,严格控制材料的使用和组装质量;(3)必须进行安全检查,确保脚手架的稳定性和安全性。
四、具体操作步骤1.准备工作:(1)对施工现场进行勘察和测量,明确脚手架的高度和长度;(2)购买和检查脚手架所需的材料,确保质量合格;(3)对施工人员进行安全教育和培训,提高他们的安全意识和操作技能。
2.开始搭设脚手架:(1)搭设起始台阶:根据实际情况,安装起始台阶,确保脚手架的稳定性;(2)安装立柱和横梁:根据设计要求,安装立柱和横梁,形成脚手架的基本结构;(3)安装横向梁和斜撑:根据需要,安装横向梁和斜撑,增强脚手架的稳定性;(4)加固脚手架:在搭设过程中,及时对脚手架进行检查和加固,确保其稳定性和安全性;(5)安装安全设施:根据需要,安装安全网和安全带等安全设施,保护施工人员的安全。
高支模工程技术规范实施细则(轮扣及盘扣式脚手架)1. 引言本文档旨在规范高支模工程中轮扣及盘扣式脚手架的使用和安装,确保工程施工安全和质量。
2. 适用范围本规范适用于所有使用轮扣及盘扣式脚手架的高支模工程。
3. 材料要求3.1 脚手架材料应符合国家建筑标准,并具有相应的强度和稳定性。
3.2 所有脚手架材料应经过认证,具备必要的质量证明文件。
4. 脚手架安装要求4.1 在安装脚手架前,应进行场地勘测和结构分析,确保安装的脚手架能够承受工程施工的荷载。
4.2 脚手架的安装应按照制定的施工图纸和设计规范进行,严禁随意更改或调整脚手架结构。
4.3 轮扣及盘扣应正确安装,确保连接牢固可靠,避免出现松动或松脱现象。
5. 使用和检查要求5.1 脚手架的使用应按照规范操作,严禁超载使用或人员擅自改动脚手架结构。
5.2 定期对脚手架进行检查和维护,及时修复或更换损坏或失效的部件。
5.3 脚手架的使用期限不得超过规定的时限,过期脚手架应及时拆除和更换。
6. 安全措施6.1 在脚手架上工作时,工人应佩戴安全帽、防滑鞋等必要的个人防护装备。
6.2 脚手架工作区域应设置警示标识,告知人员注意安全,并设立必要的防护措施,如安全防护网等。
6.3 脚手架使用期间,严禁使用具有火源、易燃物品等危险物品。
7. 脚手架拆除要求7.1 脚手架拆除应按照规范的操作程序进行,确保拆除过程安全可靠。
7.2 拆除完成后,应对脚手架进行清理,清除所有残留物,保持施工环境整洁。
8. 相关责任8.1 施工单位应严格按照本规范要求进行高支模工程施工,承担相应的安全责任。
8.2 监理单位应加强对脚手架的监督检查,发现问题及时提出整改要求。
8.3 工程负责人应对脚手架的安装和使用负责,并逐项确认验收。
9. 附则9.1 对于未尽事宜或特殊情况,应根据实际情况制定相应的措施,保证工程施工安全和质量。
9.2 本规范自颁布之日起施行。
以上为《高支模工程技术规范实施细则(轮扣及盘扣式脚手架)》的主要内容,旨在指导和规范高支模工程中轮扣及盘扣式脚手架的使用和安装。

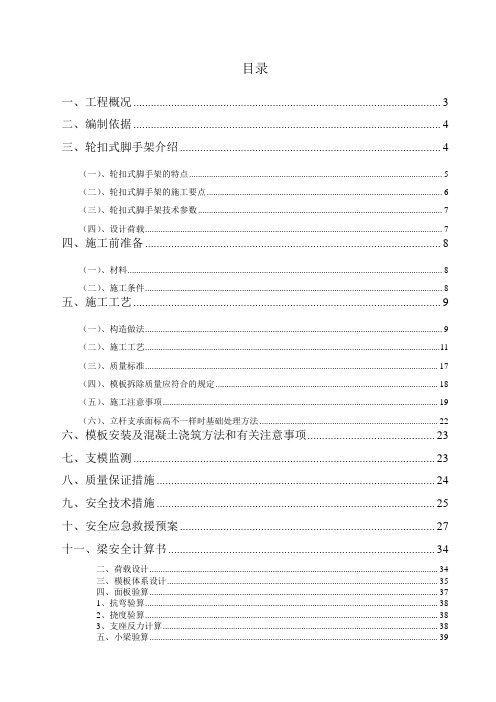

高支模专项施工方案一、编制依据 (1)1、设计图纸及施工组织设计施工方案 (1)2、国家、行业、地方规范规程 (1)3、安全管理法律法规 (2)二、工程概况 (2)1、项目概况 (2)2、工程简要设计概况 (3)三、高大结构概况 (5)1、高支模概况 (5)2、论证范围 (5)3、高支模部位的构件概况 (7)4、施工重难点及应对措施 (13)四、施工部署 (14)1、流水段划分 (14)2、进度计划 (14)3、材料工具及机械设备计划 (15)4、人员准备 (17)4.1总包单位分工职责 (17)4.2分包单位分工职责 (18)五、架体搭设要求 (18)1、轮扣架搭设要求 (18)1.1构造要求 (18)1.2轮扣搭设及使用要求 (20)2、钢管扣件架体搭设要求 (22)六、高支模模板设计 (24)1、高支模体系的材料选取及力学性能 (24)2、地库顶板模板设计 (24)3、柱帽支撑体系设计 (26)4、梁模板设计 (26)5、后浇带模板设计 (29)6、汽车坡道模板设计 (30)七、施工工艺技术 (30)1、支撑架的搭设及模板安装 (30)2、模板支撑架的拆除 (32)3、混凝土浇要求 (33)八、检查与验收 (35)1、总则 (35)2、轮扣架检查与验收 (36)3、钢管扣件脚手架检查与验收 (37)4、模板质量验收标准、允许偏差 (38)九、监测监控措施 (40)1、监测目的 (40)2、监测报警值 (40)3、监测仪器 (40)4、监测频率 (40)5、监测点布置 (41)6、人员组成及组织结构 (41)十、施工安全保证措施 (41)1、模板安装安全注意事项 (41)2、模板拆除安全注意事项 (42)3、模板工程其他安全注意事项 (43)4、模板的堆放 (44)H-一、雨季施工措施 (44)十二、应急预案 (45)1、救援预案的目的 (45)2、救援机构 (45)3、应急响应 (46)4、模板及支架倒塌事故的应急救援 (46)十三、安全文明施工、消防环保措施 (47)1、明确安全文明施工、消防环保的管理体系及耿责 (47)2、安全文明施工注意事项 (48)3、消防环保措施 (49)十四、绿色施工要求 (50)十五、计算书 (50)1、400mm厚板轮扣式楼板模板支撑架计算书 (50)2、450mm厚板钢管扣件楼板模板支撑架计算书 (59)3、600*900mm梁碗扣式梁模板钢管支架计算书 (69)4、800* 1000mm梁碗扣式梁模板钢管支架计算书 (79)、编制依据1、设计图纸及施工组织设计施工方案2、国家、行业、地方规范规程3、安全管理法律法规二、工程概况1、项目概况本地块为二类居住用地,用地面积54,772.4平方米,总建筑面积127635.84m2, 其中地上87635.84m2(含住宅8I955.84m2,公共设施配套5680m2),地下40000m2o 本项目共有24栋单体,整体1层地下车库,单体建筑包括:3栋11F住宅,7栋7-11F 住宅,1栋7-10F住宅,1栋7〜9F住宅,1栋6〜11F住宅,5栋7F住宅,1栋3F商业;配套公建1 (幼儿园)、配套公建2、3、4、50其中,配套公建、3#楼结构形式为框架结构,其他单体结构形式为剪力墙结构,建筑结构安全等级为二级,主体结构耐火等级为一级;5〜6#、9〜29#楼基础形式为桩筏基础,1、2、4、7、8#楼为承台梁+防水板基础,3#楼为独立承台+拉梁基础,地下车库为带柱墩的平板式筏基;1、6、7、16、17、21、22、26、27、28、29#楼主要屋面高度为32.6m, 4、5、8、9、10、13、14、15、18、19、20、23、24、25#楼主屋面高度为20.8m, 2#楼主屋面高度为17.85m, 3#楼主屋面高度为11.85m, 11#楼主屋面高度为26.7m, 12#楼主屋面高度为29.65m,配套公建1主要屋面高度12.45m,配套公建2主屋面高度为9m,配套公建3、4、5主屋面高度为4.8m。
目录第一节、编制根据 (2)第二节、工程概况 (2)第三节、轮扣式脚手架旳特点 (3)第四节、轮扣式脚手架旳施工要点及技术参数 (4)第五节、轮扣式支撑布置 (5)第六节、施工布署及施工准备 (6)第七节、操作工艺 (8)第八节、模板质量原则 (10)第九节、成品保护 (13)第十节、模板施工安全规定 (13)第十一节、混凝土浇筑施工措施及求 (15)第十二节、施工监测方案及安全应急预案 (15)第十三节、梁木模板与支撑计算书 (17)地下室高支模支撑体系专题方案(轮扣式脚手架)第一节、编制根据模板工程旳施工质量是对整个砼工程质量,对下道工序旳施工有直接旳影响。
因此,合理选用模板体系,做好模板接缝和细部处理,严格执行“三检制”,保证模板旳施工质量,保证主体构造到达协议原则。
本工程高支模计算根据为牧千里时代广场建筑及构造图纸,及如下原则、规范:1)《建筑施工安全检查原则》JGJ59-。
2)《建筑工程荷载规范》。
3)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-、J84-。
4)《建设工程项目管理规范》。
5)《混凝土构造工程施工及验收规范》GB50204—92;6)《混凝土构造工程施工质量验收规范》GB 50204-;7)《建筑工程施工质量验收统一原则》GB 50300-;8)《建筑施工模板安全技术规范》JGJ162-;9)《建筑构造荷载规范》(GB50009-);第二节、工程概况2.1 工程简介工程名称:牧千里时代广场建设单位:牧千里置业有限企业设计单位:郑州市第一建筑工程集团企业监理单位:河南拓朴工程建设监理有限企业承包单位:河南宏安建筑工程有限企业地理位置:中牟县文通路与明阳路交叉口2.2构造特性本工程共有1#、2#、3#楼3栋高层,5#、6#楼2栋多层,和地下车库构成。
总建筑面积87955.92平米。
该5栋楼旳地下车库构造属高支模施工,须按有关文献及施工规范规定进行施工设计,以保证模板支撑体系旳刚度、稳定性,因此编制本专题施工方案指导施工。
轮扣式高支模支撑施工方案一、编制依据本施工方案根据以下文件和规范编制:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011);《建筑施工模板安全技术规范》(JGJ 162-2008);工程设计图纸及相关技术文件;国家及地方有关建筑施工安全管理的法律、法规及标准。
二、工程概况本工程为(工程名称),位于(工程地址)。
工程结构类型为(如:框架结构、框剪结构等),总建筑面积为(建筑面积)。
本工程采用轮扣式高支模支撑体系,用于(如:楼层梁板、大跨度梁板等)的施工。
三、轮扣式脚手架特点轮扣式脚手架具有拼装快捷、结构稳定、承载能力高、适应性强等特点,可满足不同高度、不同跨度的施工要求,特别适用于高支模的施工。
四、施工要点及技术参数根据设计图纸及施工要求,确定轮扣式脚手架的布置形式及尺寸;确定支撑体系的立杆间距、步距及剪刀撑设置;立杆底部应设置可调底座,确保立杆垂直度;轮扣式脚手架的承载能力需满足施工荷载要求;根据实际情况选择合适的连接件,确保支撑体系的稳定性。
五、轮扣式支撑布置根据工程需求和施工图纸,合理布置轮扣式支撑体系,确保支撑体系的稳定性及承载能力。
立杆间距、步距等参数应符合设计要求,并满足规范规定。
六、施工布署及准备制定详细的施工方案和安全技术措施,并组织施工人员进行培训和交底;准备轮扣式脚手架及相关连接件、紧固件等材料,确保材料质量符合要求;对施工现场进行勘查,确定施工顺序和作业区域;搭设临时设施,确保施工期间的安全和便利。
七、操作工艺按照施工图纸及施工方案进行轮扣式脚手架的搭设;立杆底部应平整坚实,设置可调底座;轮扣连接应紧固可靠,确保支撑体系的整体稳定性;施工过程中应定期检查支撑体系的稳定性及承载能力,发现问题及时处理。
八、模板质量原则模板应选用质量合格、尺寸准确的材料制作;模板拼缝应严密,不得有漏浆现象;模板支撑应牢固稳定,不得出现变形或移位现象;模板安装应符合设计要求,确保混凝土浇筑质量。
修缮提质工程高支模(轮扣式支架)施工方案编制人:审核人:审批人:编制单位:XXX装饰设计工程有限责任公司XXX工程项目部编制日期:XXX年4月10日XXX修缮提质工程高支模(轮扣式支架)施工方案目录第一节、编制依据 (4)第二节、工程概况 (5)第三节、轮扣式脚手架的特点 (6)第四节、轮扣式脚手架的施工要点及技术参数 (7)第五节、轮扣式支撑的设计 (9)第六节、施工部署及施工准备 (14)第七节、操作工艺 (18)第八节、模板质量标准及检查验收 (20)第九节、模板的拆除 (25)第十节、成品保护 (29)第十一节、模板的维护及维修 (30)第十二节、施工安全保证措施 (30)第十三节、质量保证措施 (39)第十四节、监测措施 (47)第十五节、其他施工措施 (50)第十六节、应急预案 (56)第十七节、模板及支撑系统结构验算 (62)130mm厚楼板承插型轮扣式模板(11m)及支架计算书 (63)二、模板面板计算 (63)三、模板支撑方木的计算 (65)四、板底支撑钢管计算 (67)五、顶托承载力的计算 (68)六、模板支架荷载标准值计算 (68)七、立杆承载力计算 (68)500*800梁模板方木垂直计算书 (70)一、梁模板基本参数 (70)二、梁模板荷载标准值计算 (71)三、梁模板侧模计算 (71)四、梁侧立档计算 (73)五、梁侧横撑计算 (74)六、对拉螺栓的计算 (74)七、底模板面板计算 (74)八、梁底支撑方木的计算 (76)九、梁底支撑钢管的计算 (78)十、扣件抗滑移的计算 (79)十一、立杆的稳定性计算 (80)400*600梁模板方木垂直计算书 (82)一、梁模板基本参数 (82)二、梁模板荷载标准值计算 (83)四、梁侧立档计算 (85)五、梁侧横撑计算 (86)六、对拉螺栓的计算 (86)七、底模板面板计算 (86)八、梁底支撑方木的计算 (88)九、梁底支撑钢管的计算 (90)十、扣件抗滑移的计算 (91)十一、立杆的稳定性计算 (92)400*400梁模板方木垂直计算书 (94)300*600梁模板方木垂直计算书 (106)300*400梁模板方木垂直计算书 (119)200*600梁模板方木垂直计算书 (131)200*400梁模板方木垂直计算书 (143)第一节、编制依据本工程模板支架设计依据为XX设计研究院有限公司设计的XXX修缮提质工程施工图纸和公司编写施工组织设计,及以下标准、规范、软件:1、《建筑施工承插型轮扣式钢管支架安全技术规程》(DBJ43/323-2017);2、《施工现场临时用电安全技术规范》(JGJ46-2012);3、《建筑施工安全检查标准》(JGJ59-2011);4、《建筑施工高处作业安全技术规范》(JGJ80-2016);5、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;6、《建筑拆除工程安全技术规范》(JGJ147-2016);7、《建筑施工模板安全技术规范》(JGJ162-2008);8、《建筑施工承插型盘扣件钢管支架安全技术规程》(JGJ231-2010);9、《建筑地基基础设计规范》(GB50007-2011)10、《建筑结构荷载规范》(GB50009-2012);11、《混凝土结构设计规范》(GB50010-2010)(2015版);12、《钢结构设计规范》(GB50017-2014);13、《冷弯薄壁型钢结构技术规范》(GB50018-20);14、《建筑结构可靠度设计统一标准》(GB50068-2001);15、《建筑地基基础工程施工质量验收规范》(GB50202-2002)16、《混凝土结构工程施工质量验收规范》 GB50204-2015;17、《工程测量规范》(GB50026-2007)18、《混凝土结构工程施工规范(GB50666-2011);19、《建设工程安全生产管理条例》;20、《建设工程项目管理规范》;21、筑业施工安全计算软件。
盘扣式脚手架高支模专项施工方案目录一、前言 (3)1.1 编制依据 (4)1.2 工程概况 (5)1.3 施工目的和意义 (6)二、工程概述与特点 (7)2.1 工程简介 (8)2.2 施工难点分析 (8)2.3 盘扣式脚手架的选型依据 (10)三、搭设前的准备工作 (11)3.1 材料准备 (12)3.2 机具设备准备 (13)3.3 劳动力组织 (14)3.4 安全及技术交底 (16)四、盘扣式脚手架的搭设方法 (17)4.1 基础处理 (17)4.2 立杆搭设 (18)4.3 横向水平杆搭设 (19)4.4 纵向水平杆搭设 (19)4.5 扣件安装 (20)4.6 脚手板铺设 (21)4.7 连墙件设置 (22)五、安全防护措施 (23)5.1 防护栏杆设置 (24)5.2 安全网铺设 (25)5.3 垂直度及平整度检测 (26)5.4 施工人员安全防护用品佩戴 (27)六、模板安装与支撑体系 (29)6.1 模板安装前准备 (30)6.2 模板安装工艺流程 (31)6.3 支撑体系搭设要求 (32)6.4 模板支撑体系验收标准 (33)七、施工过程中的监控与管理 (34)7.1 施工过程监控内容 (34)7.2 模板支撑体系日常检查 (35)7.3 深入了解施工现场情况 (36)7.4 及时发现和处理问题 (37)八、应急预案与事故处理 (39)8.1 应急预案制定 (40)8.2 应急演练计划 (42)8.3 事故预防措施 (43)8.4 事故处理流程 (44)一、前言随着现代建筑事业的蓬勃发展,高层建筑越来越多,高空作业日益频繁。
为确保施工安全,提高施工效率,盘扣式脚手架作为一种新型的脚手架体系,因其具有自锁功能、高度灵活性、承载能力强以及易操作和维护等特点,在现代建筑工程中得到了广泛应用。
盘扣式脚手架在应用过程中也面临着诸多挑战,如搭设难度大、支撑体系稳定性问题、施工安全隐患等。
针对盘扣式脚手架的研究和应用尚处于不断深入和完善的阶段,相关标准和规范也在逐步完善。
高支模施工方案
一、工程概况
工程位于……,计划采用轮扣式脚手架进行施工,施工范围包括:……。
二、施工方案
1、材料准备:
(1)轮扣式脚手架:轮扣式脚手架由标准支架、轮扣拉杆、螺栓等组成,其分为螺扣拉杆及螺栓拉杆,螺栓拉杆的拉力可提高3倍,整体结构较稳定。
(2)配件:钢管对接管、模板安装支架及螺栓等。
2、安装及施工
(1)脚手架安装:首先将轮扣拉杆与标准支架连接,然后用钢管对接管与轮扣拉杆连接,再将拉杆上的螺栓拉杆固定,接着连接模板安装支架及螺栓。
(2)施工:在施工前应对轮扣式脚手架的安装情况进行检查,确保安全可靠,然后按照设计施工图纸进行施工。
3、施工日志
施工日志的记录可以为轮扣式脚手架的后续管理提供参考。
施工日志中需要包括安装人员、安装时间、轮扣式脚手架使用次数、操作细节等内容。
三、安全技术措施
1、检查:检查人员应定期对轮扣式脚手架安全状况进行检查,确保施工安全可靠;
2、操作现场:施工现场人员应穿戴劳动防护用品,并配备安全网以防止物体坠落;。
轮扣式内支模架施工方案一、工程概况本工程为一栋高层建筑,总建筑面积约为XX平方米,结构形式为钢筋混凝土框架-核心筒结构。
根据工程特点和施工要求,决定采用轮扣式内支模架体系进行模板支撑。
轮扣式脚手架具有结构简单、安装快捷、承载能力高等优点,能够满足本工程施工需要。
二、轮扣式脚手架特点轮扣式脚手架采用标准化的杆件和配件,具有互换性强、通用性好的特点。
脚手架节点采用轮扣连接,安装简便快捷,能够大大提高施工效率。
轮扣式脚手架承载能力高,稳定性好,能够满足各种复杂施工要求。
脚手架材质采用Q345B低碳合金钢,具有较高的强度和耐腐蚀性。
三、施工要点及技术参数在进行轮扣式脚手架安装前,必须进行现场勘查,了解工程结构特点和施工环境。
脚手架的安装必须按照施工图纸和规范要求进行,确保安装质量。
脚手架的承载能力必须经过计算验证,确保安全可靠。
轮扣式脚手架的主要技术参数包括:立杆间距、水平杆步距、剪刀撑设置等,必须按照规范要求进行设置。
四、轮扣式脚手架布置立杆布置应根据结构特点和荷载要求合理布置,确保脚手架整体稳定性。
水平杆应设置在立杆之间,保持水平,确保脚手架的整体刚度。
剪刀撑应设置在脚手架外侧和拐角处,以增强脚手架的抗侧移能力。
五、施工部署及准备在施工前,应编制详细的施工方案和安全措施,明确施工任务和要求。
对施工人员进行安全技术培训,确保施工人员熟悉脚手架的安装和拆卸流程。
准备足够的脚手架杆件、配件和安装工具,确保施工进度。
六、操作工艺脚手架的安装应按照从下至上的顺序进行,先安装底座、立杆,再安装水平杆、斜杆等。
轮扣连接应确保紧密牢固,不得有松动现象。
脚手架安装完成后,应进行全面的质量检查,确保安装质量符合要求。
七、模板质量标准模板应平整光滑,无翘曲、变形现象。
模板接缝应严密,不得有漏浆现象。
模板支撑应牢固稳定,确保混凝土浇筑过程中不发生位移或变形。
八、成品保护在模板安装完成后,应采取有效措施对成品进行保护,防止碰撞、损坏。
盘扣式脚手架高支模施工方案模板一、项目概述本项目为盘扣式脚手架高支模施工方案,施工范围包括搭建盘扣式脚手架和高支模结构,用于支撑高层建筑施工。
本施工方案拟解决施工过程中的安全、质量和进度等问题。
二、施工组织与管理1.施工组织(1)组织架构:设立项目经理、技术负责人、安全员、施工员等岗位,明确各职责。
(2)施工人员培训:对参与施工的人员进行相关技术培训,使其熟悉盘扣式脚手架和高支模的搭建和拆除工艺。
2.安全与质量管理(1)安全管理:设立专门的安全员,进行安全巡查和隐患排查,确保施工过程中的安全。
(2)质量管理:制定质量验收标准,对搭建盘扣式脚手架和高支模结构进行质量检查和验收。
3.进度管理(1)编制详细的施工进度计划,明确施工任务和节点。
(2)每日开展施工进度会议,及时解决施工中的问题,确保施工进度的顺利推进。
三、施工工艺流程1.准备工作(1)检查、维修和验收施工用材料。
(2)调查勘测施工部位,制定详细的施工方案。
2.搭建盘扣式脚手架(1)进行设备安装,包括起重设备和安全设施。
(2)进行脚手架立杆安装和固定。
(3)根据设计要求进行横杆、斜杆、立杆和立杆支撑的安装。
(4)进行脚手架的加固和固定,确保其稳固可靠。
3.搭建高支模结构(1)进行高支模立杆和立杆支撑的安装。
(2)按照设计要求进行钢管和木板的安装和固定。
(3)加固和固定高支模结构,确保其稳定和安全。
4.检查与验收(1)检查搭建的盘扣式脚手架和高支模结构是否符合设计要求。
(2)进行质量验收,确保搭建的脚手架和高支模结构符合相关规范要求。
四、安全措施1.施工现场设立警示标志和防护栏杆,保证施工区域的安全。
2.施工人员必须佩戴安全帽、安全鞋等个人防护装备。
3.设立安全引导员和安全员,监督施工安全,及时发现和排除各类安全隐患。
4.严禁未经培训的人员上岗作业,确保施工作业人员具备相应的技能和资质。
五、环境保护措施1.将施工现场进行封闭,减少粉尘和噪音对周边环境的影响。
轮扣式脚手架施工方案一、介绍轮扣式脚手架是一种常用于建筑施工的临时性结构,它由多个铁质脚手架单元通过轮扣连接而成。
轮扣式脚手架具有搭建简便、稳固可靠的特点,广泛应用于高层建筑、桥梁、厂房等各类工程中。
二、脚手架材料准备1.脚手架杆:脚手架杆是轮扣式脚手架的主要组成部分,通常由Q235钢材制成,具有一定的强度和稳定性。
2.脚手架轮扣:轮扣用于将脚手架杆连接成一定的形状,确保脚手架的稳固性和安全性。
3.扣件:扣件用于连接脚手架杆和横杆,固定整个脚手架结构。
4.脚手架横杆:横杆需要放置在脚手架杆之间,起支撑和平衡作用。
5.基础支撑物:脚手架的基础支撑物通常由水泥砖石等材料构成,用于确保脚手架的稳定性。
三、施工步骤1.确定脚手架布置方案:根据具体工程需求和设计要求,确定脚手架的布置方案,包括脚手架的高度、支撑位置和梯形布局等。
2.安装基础支撑物:在脚手架搭建区域的地面上进行基础支撑物的安装,确保脚手架的稳定性和安全性。
3.搭建脚手架立杆:固定立杆到地面的基础支撑物上,根据布置方案确定立杆的高度和间距,并确保立杆的垂直度。
4.安装横杆和斜杆:将横杆和斜杆放置在立杆上,通过轮扣和扣件连接,形成脚手架的基本结构。
5.安装脚手架平台:在横杆上安装脚手架平台板,确保平台板与横杆之间的连接稳固可靠。
6.搭建脚手架上层结构:按照同样的方式再次搭建脚手架的上层结构,确保整个脚手架的高度和稳固性。
7.检查和调整:完成脚手架搭建后,进行全面检查,确保脚手架的稳定性和安全性。
如有需要,进行相应的调整和加固。
四、脚手架使用注意事项1.安全防护:脚手架施工人员必须穿戴合适的安全防护用具,包括安全帽、安全带、防滑鞋等,确保施工过程中的安全。
2.负荷限制:严格按照设计要求和制造商的负荷限制使用脚手架,不得超载或安装不稳定的设备和材料。
3.平台清理:脚手架平台应保持清洁平整,移除杂物和积水,确保安全施工。
4.定期检查:定期检查脚手架的连接部位和材料的状况,如有发现问题应及时进行修复和更换。
