防霉涂料施工技术交底
- 格式:docx
- 大小:10.75 KB
- 文档页数:2
技术交底记录(轨道交通工程)编号:01工程名称郑州市轨道交通1号线一期工程车站装修工程03标交底日期年月日施工单位郑州康利达装饰工程有限公司分项工程名称涂料涂饰工程交底提要技术交底内容:防潮防霉乳胶漆施工1、工艺流程清理墙面→涂刷底料→涂刷第一遍乳胶漆→涂刷第二遍乳胶漆2、主要施工方法(1)基层处理混凝土基层处理:首先应对混凝土基层的浮灰污物等进行清理,对于凹凸不平的部位,剔凿平整,并对混凝土表面的水泥棱进行打磨。
对大空间公共区域同一轴线上的梁、柱、墙处理方法:拉通线进行摸底,要求完成面均在同一平面内。
梁、板原则上部抹灰处理。
油污、隔离剂用清洗剂洗净。
(2)水泥砂浆基层处理如基层出现空鼓现象,必需将空鼓部位抹灰层铲掉,将基层清理干净后从新进行抹灰施工。
砂浆面层凹凸不平时,应用磨光机研磨平整。
(3)清修边角、打磨压光(4)喷涂第一遍防潮防霉乳胶漆:涂饰顺序是先喷涂顶板后喷涂墙面,墙面是先上后下。
先将墙面清扫干净,用布将墙面粉尘擦掉,乳胶漆使用前应搅拌均匀,适当加稀释剂稀释。
交底单位:交底人:审核人:年月日交底对象:接受交底人:年月日技术交底记录(轨道交通工程)编号:02工程名称郑州市轨道交通1号线一期工程车站装修工程03标交底日期年月日施工单位郑州康利达装饰工程有限公司分项工程名称涂料涂饰工程交底提要(5)喷涂第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不加稀释剂,以防透底。
由于乳胶漆膜干燥较快,应连续迅速操作,喷涂时从一头开始,逐渐向另一头推进,上下喷涂互相衔接。
四、质量要求1、所用的材料的品种、型号、颜色、性能等应符合设计要求。
2、涂饰工程的颜色、光泽和图案应符合设计及业主要求。
3、涂饰工程应涂饰均匀、粘结牢固,无漏涂、露底、起皮、反锈和斑迹。
4、涂饰工程的基层处理应符合下列规定:(1)原土建混凝土墙体或抹灰基层在涂饰涂料前应刷抗碱封闭底漆。
(2)混凝土或抹灰基层含水率不得大于10%。
涂料工程施工技术交底
一、施工准备
1. 确定施工范围和施工时间,并按照工期制定施工计划。
2. 准备好所需的涂料材料和施工工具,并确保其质量和数量符合工程要求。
3. 安排施工人员,并确保其具备相关的涂料施工技术知识和经验。
二、施工前的准备工作
1. 按照施工计划进行现场布置和准备,包括搭建临时工棚、搭设防护措施等。
2. 检查施工材料的质量和数量,确保其符合工程要求,并做好相应的记录和备份。
3. 检查涂料施工工具的完好情况,如喷枪、滚筒等,确保其正常工作。
三、涂料施工技术要点
1. 要根据涂料材料的特性选择合适的施工工艺,包括刷涂、喷涂、滚涂等。
2. 在施工前,应先进行涂料样板的制作,以确保施工效果符合
设计要求。
3. 施工时要注意涂料的稠度和粘度,保持施工质量的稳定性。
4. 施工过程中要注意涂料的涂覆厚度,确保涂层的均匀性和一
致性。
5. 施工完成后,要进行涂层的养护和保护,避免因外界环境的
影响而损坏。
四、施工注意事项
1. 施工人员要进行相关的安全培训,并穿戴好个人防护装备。
2. 施工现场要保持整洁和安全,并设置好相应的警示标志。
3. 如遇恶劣天气或其他突发情况,应及时采取相应的应对措施,并及时上报相关部门。
五、施工验收
1. 在施工完成后,应对涂料工程进行验收,检查施工质量和效
果是否符合要求。
2. 如发现质量问题或不符合要求的地方,要及时进行整改处理,并重新验收。
以上是对涂料工程施工技术交底的要点总结,希望能对工程施工有所帮助。
如有任何疑问,请及时与我们联系。
涂料工程质量技术交底一、项目概述涂料工程是建筑装饰工程中的重要环节,质量技术交底是确保涂料工程质量的重要步骤。
本文旨在详细介绍涂料工程质量技术交底的内容和要求,以确保施工人员能够准确理解和掌握相关技术要点,保证涂料工程的质量和安全。
二、质量技术交底内容1. 施工方案:交底施工方案包括涂料种类、涂装方法、施工顺序、施工工艺等内容。
详细描述每一种涂料的使用范围、施工要求、干燥时间等关键技术参数,确保施工人员清楚了解每一步的操作要求。
2. 施工工艺:交底施工工艺包括涂料的配比、搅拌、稀释、过滤等工艺流程。
详细说明每一种涂料的配比比例、搅拌时间、稀释剂的使用量等关键要点,确保施工人员正确操作。
3. 基层处理:交底基层处理包括清洁、修补、防腐等工艺要求。
详细描述基层处理的步骤、材料选择、施工方法等,确保基层质量符合涂料施工的要求。
4. 涂料施工:交底涂料施工包括底涂、中涂、面涂等工艺要求。
详细描述每一道涂料的施工方法、涂刷次数、涂刷厚度等关键要点,确保施工人员能够正确进行涂料施工。
5. 涂层养护:交底涂层养护包括干燥时间、养护期等要求。
详细说明每一种涂料的干燥时间、养护期要求,以及养护方法和注意事项,确保涂层能够达到设计要求。
三、质量技术交底要求1. 交底前,施工人员必须参加相应的培训,掌握涂料工程的基本知识和操作技能。
2. 交底时,施工人员应仔细阅读涂料工程的施工图纸、技术规范和相关文件,确保对涂料工程的要求有清晰的理解。
3. 交底内容应详细、准确,避免模糊和歧义。
可以通过文字、图例、示意图等方式进行说明,以确保施工人员能够准确理解。
4. 交底时,施工人员应提出问题和疑虑,确保对涂料工程的要求有充分的理解和掌握。
5. 交底后,施工人员应按照交底内容进行施工,确保涂料工程的质量和安全。
四、质量技术交底的重要性1. 提高施工人员的技术水平,确保施工质量和安全。
2. 避免涂料工程中的错误操作和质量问题,减少工程纠纷的发生。
地下室防霉涂料施工监理技术交底编制:审核:二零一九年五月地下室防霉涂料施工监理技术交底施工单位:工程名称施工部位:地下室顶棚、墙面1)、现场准备施工现场清扫干净,无其他干扰,保证施工顺利进行。
墙面应基本干燥,基层含水率不大于10%。
涂饰施工区域抹灰作业全部完成,过墙管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。
施工现场环境温度应在5℃~35℃之间。
2)、根据本工程的特点,提前做好加工订货计划。
材料尽可能随进度分期,分批合理供应、堆放。
材料进场后要做好标识工作。
对于材质的要求,各种进场材料必须符合有关要求,并有产品合格证证明和检验报告,还应对不同材料进场做好相应试验。
3)、施工前总包单位技术负责人必须对班组进行涂料施工技术交底和安全技术交底。
4)、主要施工方法及措施4.1工艺流程基层处理及准备工作→墙面、砼顶棚、梁面打磨修补找平→满刮白水泥腻子二遍→阴阳角找正、修理边角→白色防霉涂料三遍。
4.2主要施工方法4.2.1基层处理①混凝土基层处理首先,应对混凝土基层的浮灰污物等进行清理,对于凹凸不平的部位,剔凿平整,并对混凝土表面的水泥棱进行打磨。
其次,混凝土剪力墙上的止水螺杆必须割除螺杆头凹进剪力墙内,在止水螺杆上涂上防锈漆,并用防水砂浆补平螺杆洞。
油污、隔离剂用清洗剂洗净。
②找平用黑水泥加胶水将墙面等基层上磕碰的坑凹、缝隙等处分别找平,干燥后用1号砂纸将凸出磨平,并将浮沉等清理干净。
4.2.2白水泥腻子:第一遍白水泥腻子用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。
干燥后用磨砂纸将浮腻子及斑迹磨光,再将墙面清扫干净。
第二遍找补阴阳角及坑凹处,令阴阳角顺直,用胶皮刮板横向满刮,所有材料及方法同第一板腻子,干燥后用砂纸磨平并清扫干净。
4.2.3清修边角、打磨压光腻子刮完后,应及时揭去装饰线上的胶条,进行清修边角,用腻子刀把洞口、阴阳角、装饰线上的多余腻子铲掉,清修干净,达到线条清晰无污染。

涂料工程质量技术交底一、项目背景和目的涂料工程是建筑装饰工程中重要的一项工作,涂料工程质量直接关系到建筑物的外观、保护和使用寿命。
为了确保涂料工程的质量,提高工程施工水平,特进行涂料工程质量技术交底。
二、施工前的准备工作1. 确定涂料种类和品牌:根据工程要求和设计方案,确定所需涂料的种类和品牌。
2. 涂料材料的质量检验:在施工前,对涂料材料进行质量检验,确保符合相关标准和规范。
3. 施工方案的编制:根据设计方案和施工要求,制定详细的施工方案,包括涂料的选择、涂装方法、涂装顺序等。
三、施工过程中的质量控制1. 基层处理:在涂料施工前,需要对基层进行处理,包括清洁、修补、防潮等,确保基层的平整和牢固。
2. 涂料搅拌:搅拌涂料前,应仔细阅读涂料说明书,按照要求进行搅拌,确保涂料成分均匀。
3. 涂料施工:根据施工方案,选择合适的涂装方法和工具,进行涂料施工。
在施工过程中,要注意涂料的均匀性、厚度的控制和涂装顺序的安排。
4. 干燥和固化:涂料施工后,要保证充分的干燥和固化时间,避免过早进行后续施工或使用。
四、质量验收和记录1. 质量验收:在涂料工程施工完成后,进行质量验收。
验收内容包括涂料的颜色、光泽、附着力、硬度等指标的检测,以及涂料施工的平整度和无明显缺陷等。
2. 质量记录:对涂料工程的施工过程和质量验收结果进行记录,包括施工方案、涂料材料的检验报告、施工记录、质量验收报告等。
五、质量问题处理和改进1. 质量问题的发现和处理:在施工过程中,如发现涂料质量问题,应及时停工,并进行问题分析和处理,确保质量问题得到解决。
2. 整改措施的制定和实施:针对涂料质量问题,制定相应的整改措施,并及时实施,确保类似问题不再发生。
3. 质量改进:根据施工过程中的经验和教训,总结涂料工程的质量问题和改进措施,不断提高施工质量和效率。
六、安全措施1. 施工人员的安全教育:在涂料工程施工前,对施工人员进行安全教育和培训,确保施工人员了解涂料施工的安全要求和操作规程。
防霉涂料技术交底一、工程概述本次工程主要涉及室内墙面的防霉涂料施工,施工范围包括_____。
为确保施工质量,提高防霉效果,特进行本次防霉涂料技术交底。
二、材料要求1、防霉涂料:应选用质量合格、具有良好防霉性能的产品,并符合相关标准。
其性能应包括耐水性、耐碱性、耐洗刷性等。
2、腻子:选用成品腻子,具备良好的附着力和填充性能。
3、基层处理剂:用于增强基层与腻子、涂料的粘结力。
三、施工准备1、基层处理清理基层表面的灰尘、油污、疏松物等,确保基层干净、坚实。
对墙面的裂缝、孔洞进行修补,保证基层平整。
2、工具准备准备好毛刷、滚筒、喷枪等施工工具,并确保其干净、完好。
准备好搅拌器、量具等辅助工具。
3、环境条件施工环境温度应在 5℃以上,相对湿度小于 85%。
避免在大风、雨、雪等恶劣天气条件下施工。
四、施工工艺1、基层处理用砂纸打磨基层表面,去除凸起的颗粒和毛刺。
对于平整度较差的基层,先用腻子进行找平。
2、涂刷基层处理剂均匀涂刷基层处理剂,增强基层与腻子的粘结力。
3、刮腻子一般刮两遍腻子,每遍腻子厚度不宜超过 2mm。
待第一遍腻子干燥后,再刮第二遍腻子,刮抹方向应与第一遍垂直。
4、打磨腻子腻子干燥后,用砂纸打磨平整,去除表面的浮灰。
5、涂刷防霉涂料涂刷第一遍防霉涂料,应均匀、无漏涂。
待第一遍涂料干燥后,涂刷第二遍涂料,方向与第一遍垂直。
五、质量标准1、基层处理应达到平整、坚实、干净,无裂缝、孔洞等缺陷。
2、腻子层应平整、光滑,无起皮、脱落现象。
3、防霉涂料涂层应均匀、色泽一致,无流挂、起泡、剥落等缺陷。
六、注意事项1、涂料的搅拌涂料在使用前应充分搅拌均匀,防止沉淀。
2、施工间隔每道工序之间应保持足够的干燥时间,避免影响施工质量。
3、成品保护施工过程中要注意保护已完成的部分,避免交叉污染。
施工完成后,应避免碰撞和划伤涂层。
4、安全环保施工人员应佩戴好防护用品,如口罩、手套等。
施工现场应保持通风良好,避免涂料挥发物对人体造成伤害。

防霉涂料施工安全技术交底
介绍
本文档旨在交底防霉涂料的施工安全技术要点,以确保施工过程中的安全性。
施工前的准备工作
在进行防霉涂料施工之前,需要进行以下准备工作:
1. 安全评估:在施工区域进行安全评估,确定施工过程中存在的潜在风险,制定应对方案。
2. 确保施工区域的通风良好:保证施工区域有足够的通风,以避免涂料气味对工人的危害。
3. 提供适当的个人防护装备(PPE):例如呼吸器、手套、护目镜、工作服等,根据施工现场的特点提供合适的个人防护装备。
施工安全注意事项
在进行防霉涂料施工时,应注意以下事项:
1. 遵循施工现场的安全规则和程序,保证施工过程中的安全。
2. 使用适当的工具和设备:确保使用适合的工具和设备来进行涂料施工,以减少使用不正确工具带来的风险。
3. 防止涂料进入眼睛或皮肤接触:使用护目镜和手套等个人防护装备来保护眼睛和皮肤免受涂料的接触。
4. 避免吸入涂料气味:在施工现场保持良好的通风,佩戴呼吸器来防止吸入涂料气味。
5. 避免涂料的误食:在施工现场禁止进食、饮水,以避免涂料的误食引发安全问题。
紧急情况处理
在发生紧急情况时,应迅速采取以下措施:
1. 立即报告:不论紧急情况的严重程度如何,及时向现场负责人报告。
2. 避免扩散:尽力控制事故或紧急情况的扩散,保护其他工人的安全。
3. 使用适当的急救措施:根据紧急情况采取适当的急救措施,如进行心肺复苏或使用急救设备。
结论
本文档概述了防霉涂料施工的安全技术要点,包括施工前的准备工作、施工安全注意事项和紧急情况处理等。
遵循这些要点将有助于保障施工过程中的安全性,确保工人的健康和安全。

涂料工程质量技术交底引言概述:涂料工程质量技术交底是指在涂料工程施工过程中,施工方向施工人员详细说明涂料工程的质量要求、施工工艺、施工方法和注意事项等内容。
这对于确保涂料工程的质量和施工的顺利进行非常重要。
本文将从四个方面详细阐述涂料工程质量技术交底的内容。
一、涂料工程质量要求的交底:1.1 施工方案:施工方应向施工人员详细说明涂料工程的施工方案,包括涂料种类、涂布方式、涂布厚度等。
这有助于施工人员正确选择涂料和施工工艺,确保涂料工程的质量。
1.2 质量标准:施工方应向施工人员明确涂料工程的质量标准,包括涂料附着力、耐候性、耐腐蚀性等要求。
施工人员应了解这些要求,并在施工过程中严格按照标准进行操作,以确保涂料工程的质量。
1.3 检验要求:施工方应向施工人员详细说明涂料工程的检验要求,包括涂料的抽样方法、检验项目和检验方法等。
施工人员应熟悉这些要求,并在施工过程中积极配合检验工作,确保涂料工程的合格。
二、涂料工程施工工艺的交底:2.1 表面处理:施工方应向施工人员详细说明涂料工程的表面处理工艺,包括清洁、除锈、修补等。
施工人员应了解不同材料表面处理的方法和要求,并按照规定的工艺进行操作,以确保涂料与基材的粘结坚固。
2.2 涂料配制:施工方应向施工人员详细说明涂料的配制方法和配比要求,包括涂料的稀释比例、搅拌时间等。
施工人员应按照要求正确配制涂料,确保涂料质量的稳定。

2.3 施工环境要求:施工方应向施工人员交底涂料工程的施工环境要求,包括温度、湿度等。
施工人员应根据环境要求调整施工工艺,确保涂料施工的适宜性。
三、涂料工程施工方法的交底:3.1 涂布方式:施工方应向施工人员交底涂料的涂布方式,包括刷涂、辊涂、喷涂等。
施工人员应根据涂布方式的不同选择合适的工具和操作方法,确保涂料均匀、平整。
3.2 涂布厚度控制:施工方应向施工人员明确涂料的涂布厚度要求,并交底涂布厚度的控制方法,包括使用湿膜厚度计等工具进行测量。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

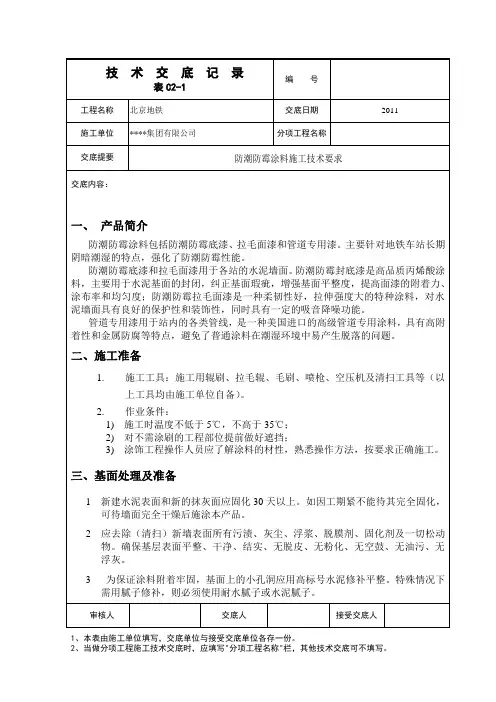

技术交底记录表C2-1
编号
工程名称
XXXX 交底日期
**** 年** 月**
日
施工单位
XXXX
分项工程名称涂料交底提要**** 涂料做法
1 、工艺流程
基层处理一刮腻子一涂刷封闭底漆一面层涂刷
(1)基层处理车库顶棚模板接缝处留下的接茬用抛光机清理干净,以保证表面平整,洁净、无尘。
(2)刮腻子在混凝土基层(顶棚、梁底、梁绑、需刷涂料的墙面)表面满刮一层腻子(必须
采用耐水防霉腻子)作为找平修补。
(3)涂刷封闭底漆用机械搅拌的方法将材料按包装桶的比例及要求进行搅拌均匀,熟化约20-30 分
钟即可涂装。
涂料试用期为 4 小时。
按工作量配置用量,必须在试用期内用完,以免浪费。
在基面找平自然干燥48小时后,刷涂封闭底漆(用量约250g加)。
墙面下挂750mm。
(4)面层涂刷待封闭底漆涂层12小时候,开始涂刷面涂层(用量约130g/tf)o与第一遍喷涂方向垂直,并全部遮盖底漆。
2、成品保护
(1)涂料面层未干时,室内不得清刷地面,以免粉尘沾贴在面层上,干燥后不得靠近墙面泼水,以免泥水污染面层。
(2)涂料面完成后要妥善保护,不得磕碰损坏。
(3)涂刷顶棚时,不得污染地面、灯具、风口等已完成品。
3、质量标准
( 1 )材料品种、颜色应符合设计和选定样品的要求。
(2)透底、流坠应做到大小面无。
(3)滚涂表面均匀一至。
(4)表面平整光洁,颜色一致,无明显纹道。
(5)阴角、阳角要横平竖直。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
审核人交底人接受交底人。
