墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成 80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验, 20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。
但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。
为此,建议本工程在使用背栓式安装时,板材最好采用 30mm厚的石材,否则容易产生质量问题。

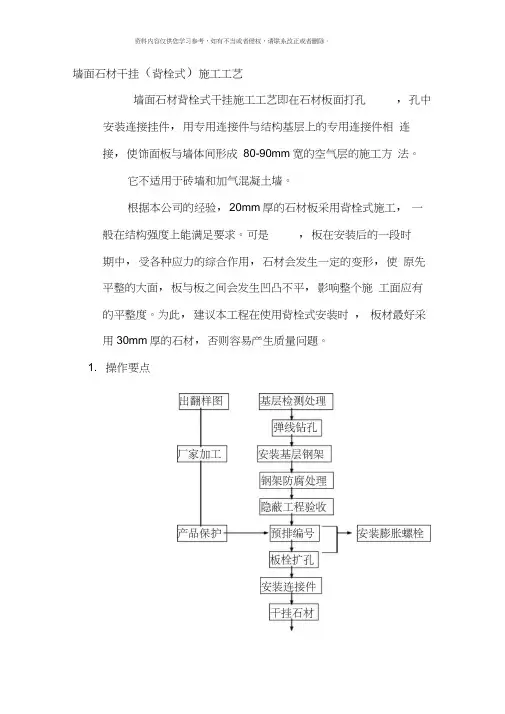

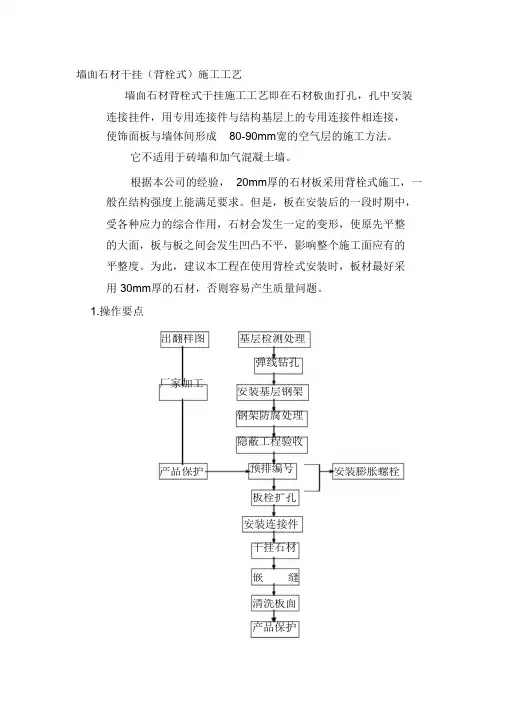

1.操作要点出翻样图厂家加工基层检测处理弹线钻孔安装基层钢架钢架防腐处理隐蔽工程验收预排编号产品保护安装膨胀螺栓板栓扩孔安装连接件干挂石材嵌缝清洗板面产品保护2.操作要点2.1出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
2.2进场材料检验A.对进场材料按加工定货单检验其品种、规格、颜色。
B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。
2.3基层检测处理基层面检测垂直度和平整度。
平整度误差不能大于 10mm。
超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4基层弹线A.水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。
B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。
孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大 1mm。
孔径深度必须达到选用膨胀螺栓胀管的长度。
2.6安装基层钢架A.钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓再涂强力粘接胶加固。
背栓式干挂石材施工技术交底全解析
本文将对背栓式干挂石材施工技术进行全面解析,以下是相关内容:
1. 背栓式干挂石材施工技术简介
背栓式干挂石材是一种常用的石材安装方式,它通过背栓固定石材板,使其与建筑物外墙保持一定距离,形成空气层,以达到保温、隔热和装饰的效果。
2. 背栓式干挂石材施工步骤
- 基础准备:清理外墙表面,确保墙面平整、干燥、无杂质,并进行必要的防水处理。
- 安装背栓:在外墙上预埋背栓,并按照设计要求进行定位和固定。
- 安装石材板:将石材板与背栓对接,通过螺栓或其他固定方式进行固定。
- 石材接缝处理:对石材板之间的接缝进行处理,采用密封胶或填缝剂进行填充和修饰。
- 后续工序:完成石材板的安装后,进行必要的检查和清理工作,并做好防水、防潮等后续处理。
3. 背栓式干挂石材施工技术的优势
- 空气层隔热:背栓式干挂石材施工方式可以形成空气层,有效隔绝热量传导,提高建筑物的保温性能。
- 装饰效果好:石材板与建筑物外墙之间形成一定距离,可以展现出石材的质感和美观效果。
- 施工方便快捷:背栓式干挂石材的安装相对简单,施工速度较快,适用于现代建筑的需求。
4. 背栓式干挂石材施工技术的注意事项
- 确保背栓的牢固:背栓在施工过程中要进行正确的固定,以确保石材板的稳定性和安全性。
- 石材选择与质量控制:选择合适的石材类型,并进行质量检验,以保证石材板的品质和使用寿命。
- 接缝处理的防水性能:接缝处理要采用合适的密封胶或填缝剂,以确保石材板之间的接缝具有良好的防水性能。
以上是对背栓式干挂石材施工技术的全面解析,希望能对您有所帮助。
墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。
但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。
为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易产生质量问题。
1. 操作要点2. 操作要点2.1 出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
2.2 进场材料检验A.对进场材料按加工定货单检验其品种、规格、颜色。
B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。
2.3 基层检测处理基层面检测垂直度和平整度。
平整度误差不能大于10mm。
超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4 基层弹线A.水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。
B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5 基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。
孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大1mm。
孔径深度必须达到选用膨胀螺栓胀管的长度。
2.6 安装基层钢架A.钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓再涂强力粘接胶加固。
钢架与基层予埋件相连接,电焊焊缝长度、厚度必须按设计要求进行。
B.钢架安装完毕,必须采用专用防锈漆进行除锈处理。
背栓连接干挂石材幕墙施工背栓连接干挂石材幕墙是一种常见并且广泛使用的建筑外立面装饰技术。
本文将从施工原理、材料准备、工具要求、施工步骤等多个方面介绍背栓连接干挂石材幕墙的施工过程。
一、施工原理背栓连接干挂石材幕墙是一种利用背栓将石材板与建筑结构背板紧密连接的施工技术。
通过将背栓固定在建筑结构背板上,并将石材板与背栓锚固在一起,形成了一个可靠的连接系统。
背栓连接干挂石材幕墙不仅具有良好的防水性能,还能够有效地抵抗风力和抗震要求。
二、材料准备1. 背板:背板是施工干挂石材幕墙的基础材料,主要由钢板或者钢型材制成,根据具体项目需求选择合适的材料规格和厚度。
2. 背栓:背栓是连接背板和石材板的关键部件,一般选用不锈钢材质。
背栓的规格和数量需要根据石材板的尺寸和重量进行合理计算,确保连接的牢固和安全。
3. 石材板:石材板是干挂石材幕墙的主体材料,广泛使用的有大理石、花岗岩、石膏板等。
根据设计需求选择合适的石材板尺寸和厚度,确保质量和外观效果。
4. 背栓胶粘剂:背栓胶粘剂用于将背栓与石材板进行粘接,并起到密封和防水的作用。
选择优质的背栓胶粘剂,确保施工质量和持久性。
5. 其他材料:根据具体项目需求可能还需要使用其他辅助材料,如密封胶、防水材料等。
三、工具要求1. 脚手架:施工过程中需要搭设脚手架,以便施工人员操作和材料存放。
2. 电动工具:如电锤、电钻、电动扳手等,用于在背板上打孔、固定背栓等作业。
3. 手动工具:如扳手、铁锤、刮刀等,用于安装调整石材板和背栓等工作。
4. 测量工具:如钢卷尺、水平仪、垂直仪等,用于确保施工过程中的准确度和水平度。
5. 个人防护装备:如安全帽、安全绳、防滑鞋等,确保施工人员的人身安全。
四、施工步骤1. 准备工作:清理施工区域,搭设脚手架,并确保其稳定和安全。
准备好所需的材料和工具。
2. 定位和标线:根据设计要求,在背板上进行定位和标线,确定背栓的位置和间距。
3. 钻孔和安装背栓:使用电钻在背板上钻孔,并将背栓插入孔内,通过扳手将背栓拧紧。
墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。
可是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。
为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易产生质量问题。
1. 操作要点2. 操作要点2.1 出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
2.2 进场材料检验A. 对进场材料按加工定货单检验其品种、规格、颜色。
B. 对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。
2.3 基层检测处理基层面检测垂直度和平整度。
平整度误差不能大于10mm 超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4 基层弹线A. 水平线必须以一定的标高为起点,四周连通,特别要注意接缝必须与窗洞的水平线连通。
B. 垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5 基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。
孔位要依照弹线尺寸确定, 孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大1mm孔径深度必须达到选用膨胀螺栓胀管的长度。
2.6 安装基层钢架A. 钢架由膨胀螺栓与基层相连接, 螺帽必须拧紧, 拧紧后的螺栓再涂强力粘接胶加固。
钢架与基层予埋件相连接, 电焊焊缝长度、厚度必须按设计要求进行。
B. 钢架安装完毕, 必须采用专用防锈漆进行除锈处理。
墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验,20mn厚的石材板采用背栓式施工,一般在结构强度上能满足要求。
但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。
为此,建议本工程在使用背栓式安装时,板材最好采用30mn厚的石材,否则容易产生质量问题。
1.操作要点2. 操作要点2.1 出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
2.2 进场材料检验A.对进场材料按加工定货单检验其品种、规格、颜色。
B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。
2.3 基层检测处理基层面检测垂直度和平整度。
平整度误差不能大于10mm。
超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4 基层弹线A.水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。
B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5 基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。
孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大1mm孔径深度必须达到选用膨胀螺栓胀管的长度。
2.6 安装基层钢架A.钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓再涂强力粘接胶加固。
钢架与基层予埋件相连接,电焊焊缝长度、厚度必须按设计要求进行。
B.钢架安装完毕,必须采用专用防锈漆进行除锈处理。
背栓式干挂石材安装施工工法背栓式干挂石材安装施工工法一、前言背栓式干挂石材安装施工工法是一种现代化的石材安装方法,它具有较高的安装效率和质量,得到了广泛应用。
本文将对该工法进行详细介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点背栓式干挂石材安装施工工法具有以下特点:1. 安装快速高效:由于使用背栓固定石材,加之采用干挂方式,无需经过湿法粘贴和强度养护,施工速度快,可节省大量时间。
2. 结构简单美观:石材通过背栓固定,没有较多的支撑结构,减轻了压力,能够展现石材的自然美观。
3. 维修方便:石材采用背栓固定,维修时只需拆除相应的背栓即可,大大降低了维修成本和破坏性。
4. 防火安全:由于干挂石材之间有空隙,可以有效增加石材的防火性能,提高建筑的整体安全性。
三、适应范围背栓式干挂石材安装施工工法适用于建筑外墙、室内墙面和地面等多种应用场景,在住宅、商业、公共建筑等各类建筑中均有广泛应用。
四、工艺原理背栓式干挂石材安装施工工法通过背栓固定石材,并采用干挂方式,将石材安装在墙面或地面上。
具体分析和解释如下:1. 施工工法与实际工程之间的联系:该工法使用背栓固定石材,结构简单美观,可以快速安装,与实际工程需求相符。
2. 采取的技术措施:在施工过程中,根据实际情况采取的技术措施包括选择合适的背栓材料、设计背栓布置方案、确定石材的安装位置和角度等,以确保施工的质量和稳定性。
五、施工工艺背栓式干挂石材安装施工工法主要包括以下施工阶段:1. 准备工作:包括材料准备、工具准备、施工组织设计和安全措施等。
2. 墙体处理:首先对墙面进行处理,确保墙面平整、牢固,随后进行防潮、防水等处理。
3. 背栓安装:根据设计方案确定石材的安装位置和角度,使用背栓将石材固定在墙面上。
4. 石材安装:将石材逐一安装在背栓上,通过石材之间的空隙保证通风和防火性能。

Z型点挂背栓式干挂石材墙面施工工法Z型点挂背栓式干挂石材墙面施工工法一、前言:Z型点挂背栓式干挂石材墙面施工工法是一种常用的石材干挂方式,通过特殊的挂点和连接方式,使石材与建筑物主体之间形成一个独立的结构系统。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及一个工程实例。
二、工法特点:1. 结构稳定:通过Z型点挂和背栓连接,石材与建筑物主体之间形成可靠的结构系统,增加了石材的抗风、抗震能力。
2. 安装便捷:Z型点挂和背栓连接方式简单、方便,操作灵活,可快速完成石材的安装。
3. 效果美观:采用该工法安装的石材墙面平整、美观,线条流畅,能够满足建筑外观的要求。
4. 维护简单:石材之间的连接点可拆卸,便于维护和更换。
三、适应范围:该工法适用于各种石材墙面干挂的施工,如大理石、花岗岩、人造石等,适用于商业建筑、住宅建筑、公共建筑等不同类型的项目。
四、工艺原理:Z型点挂背栓式干挂石材墙面施工工法将石材与建筑物主体之间的连接点设置为Z型固定点和背栓定位点。
Z型固定点可提供石材面板与墙体之间的固定支撑,背栓定位点用于连接和定位两块相邻的石材面板。
通过这种连接方式,实现了石材墙面的固定和连接,确保整体的稳定性和平整度。
五、施工工艺:1. 准备工作:包括设计和方案制定、材料准备、检查和验收等。
2. 墙面处理:对墙面进行平整度检查和处理,确保其符合要求。
3. 安装Z型固定点:根据设计要求和施工图纸,按照一定的间距和高度,在墙面上钻孔安装Z型固定点。
4. 安装背栓:将背栓插入Z型固定点中,并使用专用工具进行固定,确保背栓牢固连接在墙面上。
5. 安装石材面板:将石材面板按照设计要求和施工图纸的布置顺序依次安装在背栓上,通过背栓定位点进行连接和定位。
6. 检查和调试:对已安装的石材面板进行检查,确保安装是否符合要求,进行必要的调整和修正。
六、劳动组织:根据施工规模和进度要求,合理组织施工人员,确保施工进度和质量。
室内墙面石材背栓干挂施工方案石材背栓干挂施工,那可是室内墙面装饰中的一绝,既美观又实用,咱们就来聊聊这个施工方案。
得明确施工目标,保证墙面石材的安装牢固、美观、大方,这就是咱们要达到的效果。
一、施工准备1.材料准备:选用优质石材,确保材质过硬,经久耐用。
石材厚度、颜色、纹理要一致,这样才能保证整体美观。
还有,别忘了准备背栓、连接件、密封胶等辅助材料。
2.工具准备:电钻、扳手、螺丝刀、水平尺、墨线、钢卷尺等,这些都是施工过程中必不可少的工具。
3.技术准备:了解石材背栓干挂施工的工艺流程,掌握施工技巧,确保施工质量。
二、施工流程1.基层处理:将墙面基层清理干净,确保无油污、灰尘等杂物。
如有凹凸不平的地方,要进行找平处理。
2.弹线定位:根据设计要求,在墙面上弹出水平线和垂直线,确定石材的位置和尺寸。
3.钻孔:在石材背面按照设计要求的位置和尺寸钻孔,孔径要略大于背栓直径,孔深要大于背栓长度。
4.安装背栓:将背栓插入孔内,用扳手将背栓固定,确保牢固。
5.安装连接件:将连接件与背栓连接,调整连接件的高度,使其与墙面平行。
6.石材安装:将石材放置在连接件上,调整石材的位置,使其与墙面平行,然后用螺丝刀固定。
7.打胶密封:在石材与墙面之间的缝隙处,打入密封胶,确保密封效果。
8.清理施工现场:施工完成后,清理施工现场,确保墙面整洁。
三、施工注意事项1.施工过程中,要确保石材的垂直度和平整度,避免出现倾斜、错位等现象。
2.背栓和连接件的安装要牢固,防止石材脱落。
3.打胶密封时,要确保胶体饱满,避免出现气泡和空鼓。
4.施工过程中,要注意安全,防止意外事故的发生。
四、施工验收1.检查石材的垂直度和平整度,误差应在允许范围内。
2.检查背栓和连接件的安装是否牢固,确保石材不会脱落。
3.检查密封胶是否饱满,确保无气泡和空鼓。
4.检查施工现场是否整洁,无杂物。
室内墙面石材背栓干挂施工方案就这么定了。
只要按照这个方案施工,保证墙面石材安装得又快又好,美观大方,绝对让人眼前一亮。
墙面石材干挂(背栓式)施工工艺墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。
但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。
为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易产生质量问题。
1. 操作要点2. 操作要点2.1 出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
2.2 进场材料检验A.对进场材料按加工定货单检验其品种、规格、颜色。
B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。
2.3 基层检测处理基层面检测垂直度和平整度。
平整度误差不能大于10mm。
超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4 基层弹线A.水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。
B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5 基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。
孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大1mm。
孔径深度必须达到选用膨胀螺栓胀管的长度。
2.6 安装基层钢架A.钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓再涂强力粘接胶加固。
钢架与基层予埋件相连接,电焊焊缝长度、厚度必须按设计要求进行。
B.钢架安装完毕,必须采用专用防锈漆进行除锈处理。
石材背栓干挂法的施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!石材背栓干挂法的施工工艺流程如下:①施工准备:确认设计图纸,准备石材、背栓、支撑架等材料,确保工具齐全,现场清理并测量放线。
②基层处理与埋件安装:处理好建筑基层,安装预埋件或后置埋件,使用化学锚栓或膨胀螺栓固定,确保承载力。
③安装连接件:在埋件基础上安装连接角码或节点板,使用螺栓连接固定,为石材挂装提供支撑结构。
④石材加工与背栓钻孔:根据设计要求,对石材板进行尺寸切割、边缘处理,并在石材背面按设计图案钻背栓孔。
⑤背栓安装:在石材背面孔中安装背栓组件,使用专用胶或机械锁定方式确保背栓与石材牢固连接。
⑥石材吊装与调整:使用吊装设备将石材板吊起,对准已安装好的连接件,通过背栓缓缓调整石材板至预定位置,确保水平与垂直。
⑦固定石材板:通过背栓系统的螺丝等紧固件将石材板固定在连接件上,逐一固定所有石材板块。
⑧缝隙处理与密封:对石材间的缝隙进行处理,填充密封胶或安装密封条,确保防水和美观。
⑨清洁与检查:施工完毕后,对石材表面及整体结构进行清洁,检查有无遗漏或瑕疵,确保施工质量。
⑩竣工验收:完成所有施工步骤后,进行质量自检与项目验收,确保符合安全及设计要求,最终交付使用。
墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。
但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。
为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易产生质量问题。
1. 操作要点2. 操作要点2.1 出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
2.2 进场材料检验A.对进场材料按加工定货单检验其品种、规格、颜色。
B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。
2.3 基层检测处理基层面检测垂直度和平整度。
平整度误差不能大于10mm。
超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4 基层弹线A.水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。
B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5 基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。
孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大1mm。
孔径深度必须达到选用膨胀螺栓胀管的长度。
2.6 安装基层钢架A.钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓再涂强力粘接胶加固。
钢架与基层予埋件相连接,电焊焊缝长度、厚度必须按设计要求进行。
B.钢架安装完毕,必须采用专用防锈漆进行除锈处理。
背栓式干挂石材施工:全面技术交底1. 引言本文档旨在对背栓式干挂石材施工进行全面技术交底。
背栓式干挂石材施工是一种常用的石材墙体装饰方法,具有简单、美观、耐久等优点。
本文将介绍施工过程中的关键步骤、材料要求以及施工注意事项,以确保施工质量和安全性。
2. 施工步骤2.1 准备工作- 确定石材类型和规格,进行清点和分类。
- 清理施工区域,确保基层墙体平整、干燥、无油污和灰尘。
- 准备所需工具和材料,如背栓、背栓锚固件、石材粘结剂等。
2.2 安装背栓- 根据设计要求,确定背栓的位置和间距。
- 使用电钻在基层墙体上打孔,并安装背栓锚固件。
- 将背栓插入锚固件中,并用扳手紧固。
2.3 粘贴石材- 在石材背面涂抹石材粘结剂,确保均匀覆盖。
- 将石材放置在背栓上,并用橡皮锤轻轻敲打,确保石材与背栓紧密贴合。
- 对于大面积的石材,可使用支撑物支撑,以保持水平和垂直度。
2.4 清理和修整- 及时清除石材表面的粘结剂残留物,避免干燥后难以清理。
- 使用专业工具修整石材边缘和接缝,使其符合设计要求。
3. 施工注意事项- 在进行背栓式干挂石材施工前,必须对基层墙体进行检查和处理,确保其承载能力和平整度。
- 选择适合的石材粘结剂,根据石材类型和规格进行施工。
- 在施工过程中,严格按照设计要求进行背栓位置和间距的确定,以确保施工质量和安全性。
- 注意施工现场的安全,佩戴个人防护装备,如安全帽、手套等。
- 施工完成后,及时进行清理工作,并对石材表面进行保护,避免损坏或污染。
以上是背栓式干挂石材施工的全面技术交底,希望能对相关人员在实际施工中提供指导和参考。
施工过程中,务必注意安全和质量,确保最终的施工效果符合预期。
墙面石材干挂(背栓式)施工工艺墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。
但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。
为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易产生质量问题。
1. 操作要点出翻样图基层检测处理弹线钻孔厂家加工安装基层钢架钢架防腐处理隐蔽工程验收产品保护预排编号安装膨胀螺栓板栓扩孔安装连接件干挂石材嵌缝清洗板面2. 操作要点2.1 出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
2.2 进场材料检验A.对进场材料按加工定货单检验其品种、规格、颜色。
B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。
2.3 基层检测处理基层面检测垂直度和平整度。
平整度误差不能大于10mm。
超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4 基层弹线A.水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。
B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5 基层钻孔混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。
孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确定,一般比膨胀螺栓胀管直径大1mm。
孔径深度必须达到选用膨胀螺栓胀管的长度。
2.6 安装基层钢架A.钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓再涂强力粘接胶加固。
墙面石材干挂背栓
式施工工艺
文档仅供参考
墙面石材干挂(背栓式)施工工艺
墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接
挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。
可是,板在安装后的一段时
期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。
为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易
产生质量问题。
1.操作要点
文档仅供参考
2.操作要点
2.1出翻样图
根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽
度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、
柱面各分块大样图以及节点大样图,作为加工定货的依据和基层
弹线安装钢架的依据。
2.2进场材料检验
A.对进场材料按加工定货单检验其品种、规格、颜色。
B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、
倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范
要求。
2.3基层检测处理
基层面检测垂直度和平整度。
平整度误差不能大于10mm。
超出
部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4基层弹线
文档仅供参考
A. 水平线必须以一定的标高为起点,四周连通,特别要注
意接缝必须与窗洞的水平线连通。
B. 垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5 基层钻孔
混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂固定连接件。
孔位要依照弹线尺寸确定,孔径按选用的膨胀螺栓确
定,一般比膨胀螺栓胀管直径大1mm 。
孔径深度必须达到选用膨胀螺栓胀管的长度。
2.6 安装基层钢架
A. 钢架由膨胀螺栓与基层相连接,螺帽必须拧紧,拧紧后的螺栓
再涂强力粘接胶加固。
钢架与基层予埋件相连接,电焊焊缝长
度、厚度必须按设计要求进行。
B. 钢架安装完毕,必须采用专用防锈漆进行除锈处理。
2.7 予排编号
石材安装前必须按翻样图进行予排,石材安装时应保持上下左右颜色、花纹一致,纹理通顺接缝严密吻合,遇有不合格的石
材,必须剔除,安置于阴角,底部不显眼的部位。
但应保持挽上
的石材与相邻石材色泽、纹路一致。
2.8 背栓扩孔
A.板材面积小等于1m2, 一般设4个对应孔,大于1m2的
板材,应该根据受力情况适当增加孔位。
