四川大学《工程施工组织与设计(I)》20春在线作业1.doc
- 格式:doc
- 大小:21.91 KB
- 文档页数:7
1.混凝土冬期施工的“临界温度”是室外平均气温A.连续5天,低于3℃B.连续5天,低于5℃C.连续3天,低于3℃D.连续3天,低于5℃【参考答案】: B2.某工程有六个施工段,分为四个施工过程。
在没有技术间歇和插入时间的情况下,组织等节奏流水施工,若计划工期不超过45d,各施工过程之间的最大流水步距为A.4 dB.5 dC.6 dD.7 d【参考答案】: B3.水泥出厂时间超过()时间以上,应经鉴定试验后,按试验得出的强度使用。
A.1月B.2月C.3月D.4月【参考答案】: C4.先张法预应力混凝土工程中,放松预应力钢筋时,混凝土的强度应不低于设计强度的A.50%B.75%C.90%D.100%【参考答案】: B5.下列关于灌注桩的说法不正确的是A.灌注桩是直接在桩位上就地成孔,然后在孔内灌注混凝土或钢筋混凝土而成 B.灌注桩能适应地层的变化,无需接桩 C.灌注桩施工后无需养护即可承受荷载 D.灌注桩施工时无振动、无挤土和噪音小【参考答案】: C6.通常情况下,板的模板拆除时,混凝土强度至少达到设计混凝土强度标准值的:A.50%B.50~75%C.100%D.75%【参考答案】: A7.在设有技术间歇和插入时间的情况下,等节奏流水的流水步距与()相等。
A.工期B.施工段C.施工过程数D.流水节拍【参考答案】: D8.网络计划的缺点是A.不能反映工问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便 D.不能实现电算化【参考答案】: C9.下列关于填土压实的说法正确的是A.压实密度随压实功的增加而不断增大B.振动法适合于非粘性土的压实 C.含水量越小,压实效果越好 D.每层铺土厚度与压实效果无关【参考答案】: B10.下列关于泥浆护壁成孔灌注桩的说法不正确的是:A.仅适用于地下水位低的土层B.泥浆护壁成孔是用泥浆保护孔壁、防止塌孔和排出土渣而成C.多用于含水量高的地区D.对不论地下水位高或低的土层皆适用【参考答案】: A11.大体积混凝土早期裂缝是因为:A.内热外冷B.内冷外热C.混凝土与基底约束较大D.混凝土与基底无约束【参考答案】: B12.内部振捣器除了插点要求均匀布置外,还要求:A.快插快拔B.快插慢拔C.只插不拔D.慢插快拔【参考答案】: B13.普通防水混凝土选定配合比时,应按设计要求的抗渗等级提高A.0.2 MpaB.0.4 MpaC.0.6 MpaD.0.8Mpa【参考答案】: A14.选择起重机,应重点考察A.起重量B.起升高度C.起重半径D.ABC都要考察【参考答案】: C15.构件安装前弹线,其目的是为了构件的A.安装B.对位C.校正D.B与C【参考答案】: D16.下列不属于施工技术资料准备的是A.熟悉与会审图纸B.编制施工组织设计C.“三通一平”D.编制施工图预算及施工预算【参考答案】: C17.工作的自由时差是A.不影响紧后工作最早开始的前提下,工作的机动时间B.不影响紧后工序最迟完成的前提下,工作的机动时间C.不影响总工期前提下,工作的机动时间D.不影响紧后工最早完成的前提下,工作的机动时间【参考答案】: A18.在工程网络计划中,判断关键工作的条件是()是最小A.自由时差B.总时差C.持续时间D.时间间隔【参考答案】: B19.试选择正确的编制程序:①设计施工平面图②编制各种物资需要量计划③计算技术经济指标④拟定施工方案⑤编制施工进度计划A.①-②-④-⑤-③B.④-⑤-②-①-③C.①-②-⑤-④-③D.④-①-②-⑤-③【参考答案】: B20.下列有关柱的吊升方法的描述正确的是A.旋转法吊升时绑扎点在杯口附近B.旋转法吊升时起重臂转角较小C.滑行法吊升时振动较小D.滑行法吊升时起重臂转角较小【参考答案】: D21.悬臂构件模板在达到设计强度的()时即可拆除。
1.杆系结构是〔〕A.结构的长、宽、厚三个尺寸相仿B.构件的厚度外表尺寸C.构件的横截面尺寸长度尺寸【参考答案】:C2.典型方程法建立的方程实质上为〔〕.A.几何条件B.平衡条件C.变形条件【参考答案】:B3.组合结点是〔〕.A.被连接的杆件在连接处不能移动但可转动B.被连接的杆件在连接处不能移动亦不可相对转动C.被连接的杆件在连接处不能移动但局部杆可转动【参考答案】:C4. 一端固结一端滑动较接梁转动刚度为〔〕.A.3iB.4iC.i【参考答案】:C5.关于力矩分配法描述正确的为〔〕.A.结点不平衡力矩不变号分配B.不能同时放松相邻结点C.多结点力矩分配法得到精确解【参考答案】:B6.位移法的根本未知量为〔〕.A.独立的结点位移B.结点位移C.结构位移【参考答案】:AA.平衡条件B.变形协调条件C.根本未知力【参考答案】:B8.关于力法的描述正确的选项是〔〕.A.主系数满足位移互等定理B.柔度系数与外界因素有关C.荷载作用时, 内力分布与绝对刚度大小无关【参考答案】:C9.关于超静定力的影响线的描述错误为〔〕.A.对应于几何不变体系的虚位移图B.曲线C.对应于几何可变体系的虚位移图【参考答案】:C10.能组成无多余约束的几何不变体系为〔〕.A.两个刚片较、杆连B.三个刚片三较连C.两个刚片三杆连,三杆不共点【参考答案】:C11.单跨静定梁的反力影响线为〔〕.A.两条平行线B. 一条直线C.两条直线组成的折线【参考答案】:B12.直接平衡方程法利用〔〕求解.A.转角位移方程B.变形方程C.转角方程【参考答案】:AA.对应弦杆上某点的弯矩平衡来求解利用B.利用腹杆的投影平衡来求解C. 对称来求解【参考答案】:A14.梁是〔〕.A.受弯构件,承受横向荷载B.由假设干两端为理想钱的直杆连接而成体系C.由梁柱组成,具有刚结点,主要受弯【参考答案】:A15.Z的影响线中,横标表示分为〔〕.A.P=1的作用位置B.量值Z的值C.P=1的值【参考答案】:A16.带静定伸臂杆的力矩分配法中结点不平衡力矩为〔〕.A.周端弯矩之和结点集中力偶B.周端弯矩之和一结点集中力偶C.结点集中力偶一周端弯矩【参考答案】:B17.常见约束装置为〔〕.A.单链杆B.复链杆C.复刚结点【参考答案】:ABC18.区段叠加法做法步骤为〔〕.A.先在梁端绘弯矩竖标B.过竖标顶点连直虚线C.以虚线为根底叠加相应简支梁弯矩图【参考答案】:ABCA.恒为正B.可正可负C.可为零【参考答案】:BC20.对称结构在反对称荷载作用下〔〕呈现反对称.A.内力B.反力C.变形【参考答案】:ABC21.多跨静定梁影响线以机动法做单跨静定梁影响线为根底,分段进行绘制.A.错误B.正确【参考答案】:B22.移动荷载作用下内力计算特点是结构内力随荷载的移动而变化.A.错误B.正确【参考答案】:B23.两根不共线的链杆联结一点称为二元体.A.错误B.正确【参考答案】:B24.多跨静定梁是主从结构.A.错误B.正确【参考答案】:B25.图乘法中竖标y o取在直线图形中.【参考答案】:B26.超静定结构位移计算中新选的根本结构可以和原来的根本结构相同.A.错误B.正确【参考答案】:B27.虚功是力在自身引起的位移上所作的功.A.错误B.正确【参考答案】:A28.静定刚架计算原那么上与计算静定梁不同.A.错误B.正确【参考答案】:A29.组合结点和镀结点的作用一样的.A.错误B.正确【参考答案】:B30.理想桁架是各杆只受轴力.A.错误B.正确【参考答案】:B31.单位杆端位移引起的杆端力称为形常数.32.联合法是同时应用结点法和截面法才能确定杆件内力的计算方法.A.错误B.正确【参考答案】:B33.超静定桁架求系数、自由项时使用的公式和超静定梁、刚架的是一样.A.错误B.正确【参考答案】:A34.多跨静定梁中,力作用在根本局部时附属局部不受力.A.错误B.正确【参考答案】:B35.力法典型方程中付系数S ik表示根本体系由X k=1产生的X方向上的位移.A.错误B.正确【参考答案】:B36.力法根本体系有多种选择可以自由选择.A.错误B.正确【参考答案】:A37.绕对称轴对折后,对称轴两边的荷载等值、作用点重合、同向视为对称荷载.【参考答案】:B38.带静定伸臂杆的力矩分配法去掉静定伸臂,将其上荷载向结点作等效平移.A.错误B.正确【参考答案】:B39.单位荷载法只适用于超静定结构.A.错误B.正确【参考答案】:A40.结点无荷载时单杆内力为零称零杆.A.错误B.正确。
1.以下说法正确的是 ( )A.某市信访办答复群众来信使用通知B.公文主题词主要用于为主题检索公文提供检索标识C.签发是公文生效的唯一途径D.文件成文日期即指正式发出日期【参考答案】: B2.批复的主要特点是具有 ( )A.针对性B.明确性C.权威性D.应答性【参考答案】: A3.某机关答复上级机关的询问应该使用的正式文种是A.批复B.报告C.汇报D.情况反映【参考答案】: B4.新的规范性公文产生了,对同一事物约束、规范的旧文件应()。
A.两法并存B.新不废旧C.相辅相成D.废止旧法【参考答案】: D5.某律师事务所向社会公布本所迁址办公事宜应使用的正式公文文种是A.启事B.启示C.公告D.通告【参考答案】: D6.在行政公文中以下项目中的数字可以使用小写汉字的是( )A.发文字号B.百分比C.成文日期D.经费金额【参考答案】: C7.选出书写正确的标题()。
A.关于转发国务院关于中国人民保险公司关于加快发展我国保险事业报告的通知转发国务院批转中国人民保险公司《关于加快发展我国保险事业的报告》的通知B.转发国务院批转中国人民保险公司关于加快发展我国保险事业报告的通知C.批转国务院转发中国人民保险公司关于加快发展我国保险事业报告的通知【参考答案】: C8.下列不属于订立合同的基本原则的是()。
A.平等原则B.自愿原则C.强制原则D.守法守信原则【参考答案】: C9.以下可以联合行文的机关单位是 ( )A.四川省政府和中共成都市委B.四川省委宣传部和四川省文化厅C.四川省民政厅和成都市民政局D.某省教育厅和某集团总公司【参考答案】: B10.计划撰写过程中,计划的正文要写计划的内容,其主体部分具备三项基本的内容是()。
A.前言、主体、结尾B.目的、做法、结尾C.目标、措施、步骤D.前言、步骤、要求【参考答案】: C11.下列不属于公文语言特色的是()。
A.庄重B.朴实C.华丽D.严谨【参考答案】: C12.写“请示”应当()。

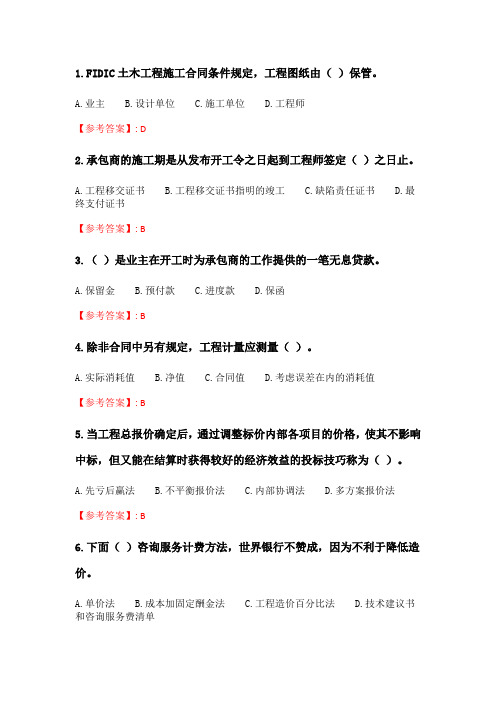

1.FIDIC土木工程施工合同条件规定,工程图纸由()保管。
A.业主B.设计单位C.施工单位D.工程师【参考答案】: D2.承包商的施工期是从发布开工令之日起到工程师签定()之日止。
A.工程移交证书B.工程移交证书指明的竣工C.缺陷责任证书D.最终支付证书【参考答案】: B3.()是业主在开工时为承包商的工作提供的一笔无息贷款。
A.保留金B.预付款C.进度款D.保函【参考答案】: B4.除非合同中另有规定,工程计量应测量()。
A.实际消耗值B.净值C.合同值D.考虑误差在内的消耗值【参考答案】: B5.当工程总报价确定后,通过调整标价内部各项目的价格,使其不影响中标,但又能在结算时获得较好的经济效益的投标技巧称为()。
A.先亏后赢法 B.不平衡报价法 C.内部协调法 D.多方案报价法【参考答案】: B6.下面()咨询服务计费方法,世界银行不赞成,因为不利于降低造价。
A.单价法B.成本加固定酬金法C.工程造价百分比法D.技术建议书和咨询服务费清单7.按照FIDIC合同条件规定,不属于合同文件组成部分的是()。
A.合同专用条件B.投标书C.公司能力声明文件D.合同协议书【参考答案】: C8.在国际竞争性招标程序中,准备短名单之后应该进行()工作。
A.发邀请函B.估算咨询费用C.评价建议书D.制定评选方法和标准【参考答案】: B9.施工合同条件规定,下面()是承包商的工作。
A.办理施工临时用地批件B.组织设计图纸会审C.向业主代表提供在施工现场生活的房屋及设施 D.提供施工现场的工程地质资料【参考答案】: C10.出现索赔事件时,承包商应在引起索赔事件的第一次发生之后的()天内,将其索赔意向通知工程师,并送业主一份副本。
A.7天B.14天C.28天D.56天【参考答案】: C11.工程咨询机构方面的法律责任一般包括()。
A.违约B.信息不全C.过失D.故意欺瞒E.违法【参考答案】: ACDE12.下面()属于可以利用的风险因素。
1.在杆件的拉压实验中,如果断口呈45度左右倾斜,则材料应该是():A.弹性材料B.塑性材料C.脆性材料D.不能确定【参考答案】: C2.一个由n个刚片所组成的复铰能够减少()个自由度:A.2nB.2n-1C.2n-2D.2n-3【参考答案】: C3.力的正交分解是指将力沿两个互成()方向分解:A.45度B.90度C.180度D.270度【参考答案】: B4.直杆转角位移方程的研究对象都是():A.简支梁B.悬臂梁C.静定梁D.超静定梁【参考答案】: D5.如果用单位载荷法求结构中某点的水平位移,应在该点施加():A.单位力偶矩B.垂直方向的单位载荷C.水平方向的单位载荷D.任意方向的单位载荷【参考答案】: C6.在梁的弯曲应力分析中,通常以()作为设计截面尺寸的依据:A.剪应力B.正应力C.最大弯矩D.最小弯矩【参考答案】: B7.名义剪应力和名义挤压应力中“名义”二字的含义指():A.最大B.最小C.精确D.近似【参考答案】: D8.如果知道梁的绕度曲线方程,可以通过()计算弯矩、转角等:A.平衡方程B.积分方程C.微分方程D.代数方程【参考答案】: C9.悬臂梁在自由端处作用集中力,假设将此力由端部移至悬臂梁的中部,此时自由端的转角是原先的():A.1/2B.1/4C.1/8D.1/16【参考答案】: B10.力法方程的基本意义是基本结构在多余未知力和荷载的共同作用下,与原结构多余未知力作用处的()相同:A.力B.力矩C.支反力D.位移【参考答案】: D11.几何不变体系的组成规则有两刚片规则,三刚片规则和()规则:A.四刚片B.二力杆C.二元体D.二力构件【参考答案】: C12.画受力图时,()一定不要画出:A.集中力B.分布力C.外力D.内力【参考答案】: D13.刚架和梁使用单位载荷法时通常只考虑()引起的位移:A.轴力B.扭矩C.弯矩D.剪力【参考答案】: C14.平面桁架节点受力图的画法:所有杆件的内力均按正向假设,箭头():A.向上B.向下C.向里D.向外【参考答案】: D15.杆件变形的4种基本形式(1)拉伸/压缩,(2)扭转,(3)剪切,(4)():A.弯曲B.断裂C.失稳D.流动【参考答案】: A16.建筑力学由三部分组成(1)刚体静力学,(2)材料力学,(3)():A.弹性力学B.结构力学C.塑性力学D.流体力学【参考答案】: B17.电动机功率为200KW,转速为100转/分,则其输出扭矩为():A.19.1NmB.19.1kNmC.4.774NmD.4.774kNm【参考答案】: B18.在使用图乘法计算力法方程中的系数时,如果一个弯矩图为对称图形,另一个为反对称图形,则系数应该():A.为正B.为负C.为零D.无法计算【参考答案】: C19.力偶和()一样,是最简单的力系之一:A.力矩B.力C.力臂D.分布力【参考答案】: B20.在土建工程中,弯矩图通常是画在梁的()侧:A.上B.下C.受拉D.受压【参考答案】: C21.内力图包括():A.轴力图B.剪力图C.扭矩图D.弯曲图【参考答案】: ABC22.如下措施中哪些可以提高梁的强度():A.将分布载荷变成集中载荷B.将集中载荷变成分布载荷C.增大截面尺寸D.减小截面尺寸E.用空心截面代替实心截面F.增加支撑点【参考答案】: BCEF23.平面刚架内力图中,弯矩图在刚节点处有()的特点:A.同侧B.异侧C.零D.相等。
1.建筑的形式美学法则表现的是()。
A.建筑的结构美学B.建筑的空间组合的特殊美学原则C.建筑的构成要素所抽象成的点、线、面、体以及色彩、质感的普遍组合规律D.建筑的材料美学【参考答案】: C2.下列不属于施工技术资料准备的是()。
A.熟悉与会审图纸B.编制施工组织设计C.“三通一平”D.编制施工图预算及施工预算【参考答案】: C3.单层厂房的结构组成不包括()。
A.框架结构B.屋盖结构C.横向平面排架D.纵向平面排架【参考答案】: A4.下列描述中,正确的是()。
A.杆主要承受轴向压力、拉力;B.通常情况下,梁承受的荷载作用方向与梁轴线平行;C.建筑物中的砌体墙均为承重墙;D.拱和壳是房屋的水平承重结构。
【参考答案】: A5.行驶于公路上的车辆种类繁多,不可能一一考虑。
路面结构设计时,统一采用标准荷载BZZ-100,即()。
A.每辆车重100 kNB.每个轴重100 kNC.每辆车重100 tD.每个轴重100 t【参考答案】: B6.中国道路通车里程已达到数百万公里,但其中能够上等级的公路所占比例并不大。
中国的等级公路共分()个等级,最高等级的公路就是高速公路。
各地都在大力规划、建设高速公路,设计行车速度最高为120 km/h,最低为80 km/h,在特别困难的路段,经过技术经济论证,可采用60 km/h的设计速度。
A.2B.3C.4D.5【参考答案】: D7.以下说法错误的是()。
A.组成建筑的各种构件在外形上反映出多种形式,这些则是一些变化的因素 B.稳定主要指建筑物前后左右各部分之间的关系。
C.建筑物一些元素呈现出有秩序的变化或有规律的重复出现,给人以美的感受,这种美通常称为韵律美 D.比例主要指建筑物的大小、高低、长短、宽窄、深浅、厚薄等的比例关系。
【参考答案】: B8.以下关于工程结构材料描述,正确的是()。
A.砂浆有抹平块体表面、使块体受力均匀的作用B.低合金钢不能用于建筑钢材C.石灰和水泥均属于气硬性胶泥材料D.房屋承重墙的厚度根据强度的要求确定,与稳定性无关。
1.对企业先按经济类型分组,再按企业规模分组,这样的分组,属于( )A.简单分组B.平行分组C.复合分组D.再分组【参考答案】: C2.反映抽样指标与总体指标之间抽样误差可能范围的指标是()。
A.抽样平均误差B.抽样极限误差C.抽样误差系数D.概率度【参考答案】: C3.几位学生的某门课成绩分别是67分、78分、88分、89分、96分,学生成绩是()A.品质标志B.数量标志C.标志值D.数量指标【参考答案】: B4.由反映总体各单位数量特征的标志值汇总得出的指标是()A.总体单位总量B.总体标志总量C.质量指标D.相对指标【参考答案】: B5.数值可以直接相加总的指标是( )A.绝对数B.相对数C.时点数D.时期数【参考答案】: D6.相关系数可以说明()A.线性相关还是非线性相关B.变量之间的因果数量关系C.相关关系的方向和密切程度 D.变量之间的函数对应关系【参考答案】: C7.某厂工业总产值逐年有所增加,1999年、2001年、2002年分别增长5%、8%、10%,三年工业总产值总共增长( )A.23%B.22%C.11.2%D.24.74%【参考答案】: D8.所谓大样本是指样本单位数在( )及以上A.120个B.50个C.90个D.30个【参考答案】: D9.在统计的三层涵义中,统计学与统计工作的关系是()A.过程与成果的关系B.理论与实践的关系C.本质与内容的关系D.无关系【参考答案】: B10.统计指数按指数化指标反映的对象范围可分为()A.定基指数和环比指数B.数量指标指数和质量指标指数C.个体指数和总指数D.综合指数和平均数指数【参考答案】: C11.要了解某班45个学生的学习情况,则总体单位是( )A.全班学生B.每一个学生的学习成绩C.每一个学生D.全班的学习成绩【参考答案】: C12.进行相关分析,要求相关的两个变量( )A.都是随机的B.都不是随机的C.一个是随机的,一个不是随机的D.随机或不随机都可以【参考答案】: A13.当所有的观察值y都落在直线yc=a+bx上时,则x与y之间的相关系数为()A.r=0B.|r|=1C.-1<V<v<1【参考答案】: B14.统计分组的关键问题是( )A.确定分组标志和划分各组界限B.确定组距和组数C.确定组距和组中值D.确定全距和组距【参考答案】: A15.假设检验是检验( )的假设值是否成立A.样本单位B.总体指标C.样本方差D.中位数【参考答案】: B16.调查项目通常以表的形式表示,称作调查表,一般可分为( )。
1.采用估计工程量单价合同,工程按()进行结算。
A.计划工程量×承包商所报单价B.计划工程量×实际市场单价C.实际工程量×承包商所报单价D.实际工程量×实际市场单价【参考答案】: C2.某方案年设计生产能力6 000件,每件产品价格为50元,变动成本为20元,单位产品销售税金及附加10元,年固定成本为64 000元。
用产量表示得盈亏平衡点为()。
A.3200B.2133C.1067D.800【参考答案】: A3.下列选项中,()越小,说明方案盈利能力越大。
A.盈亏平衡点B.投资回收期C.价值系数D.流动比率【参考答案】: A4.某贷款建设项目,建设期为3年,第1年贷款200万元,第2年贷款400万元,第三年贷款300万元。
贷款利率为10%,求项目建设期利息为()万元。
A.80.1B.82.0C.131.1D.297.9【参考答案】: C5.不可用于定量预测的方法是()。
A.算术平均值法B.专家预测法C.最小二乘法D.指数平滑法【参考答案】: B6.某贷款建设项目,建设期为3年,第1年贷款200万元,第2年贷款400万元,第三年贷款300万元。
贷款利率为10%,项目第3年的建设期利息为()万元。
A.80.1B.82.0C.131.1D.297.9【参考答案】: A7.不属于决策分析方法的是()。
A.后悔值法B.盈亏平衡分析法C.最大效益期望值法D.大中选大法【参考答案】: B8.某银行年贷款利率为i,一年计息m次,如果折算为一年计息一次, 则对应的实际年利率r为()。
A.miB.imC.(1mi)m-1D.(1i/m)m-1【参考答案】: D9.属于定量预测方法的是:()。
A.后悔值法B.盈亏平衡分析法C.最小二乘法法D.大中选大法【参考答案】: C10.保证项目可行的条件是()。
A.FIRR<iCB.FNPV<0C.FNPV≥0D.Pt>PC【参考答案】: C11.属于定性预测的方法是()。
1.某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各个施工过程的流水节拍分别为6、4、4天。
如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )。
A.7个和20天
B.5个和24天
C.4个和25天
D.3个和20天
【参考答案】: B
2.某分部工程有两个施工过程四个施工段,流水节拍分别为2、3、6、4和3、5、3、4组织分别流水,那么流水步距和流水施工的工期应该为( )。
A.2和19
B.2和30
C.4和12
D.4和19
【参考答案】: D
3.双代号网络计划中M的ES=12,LS=15,t=6, M有三项紧后工作,最早可能开始时间分别为21,24,28;则M的自由时差为()。
A.0
B.3
C.7
D.10
【参考答案】: B
4.某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3、4、3、3和2、5、4、3天,那么流水步距和流水施工工期为()天。
A.5和18
B.5和19
C.3和16
D.3和17
【参考答案】: B
5.双代号网络计划中,下列说法正确的是( )。
A.关键线路只有一条
B.关键工作只有一个
C.持续时间最长的线路为关
键线路 D.工作的延误时间没超过总时差则不影响后续工作
【参考答案】: C
6.具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称为( )。
A.单项工程
B.单位工程
C.分部工程
D.分项工程
【参考答案】: A
7.工作C有A、B两项紧前工作,持续时间分别为3、4,最早开始时间分别为5、6,C的最迟开始时间为10,那么C的总时差为()。
A.0
B.7
C.8
D.10
【参考答案】: A
8.常见的施工组织方式不包括( )。
A.依次施工
B.平行施工
C.流水施工
D.并列施工
【参考答案】: D
9.某道路工程划分为4个施工过程、5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天。
如果组织加快的成倍节拍流水施工,则流水施工工期为( )天。
A.40
B.30
C.24
D.20
【参考答案】: C
10.在工程双代号网络计划中,某项工作的最早完成时间是指其( )。
A.完成节点的最迟时间与工作自由时差之差
B.开始节点的最早时间与工作自由时差之和
C.完成节点的最迟时间与工作总时差之差
D.开始节点的最早时间与工作总时差之和
【参考答案】: C
11.网络计划中,一项工作在不影响工期的前提下可利用的机动时间称
为( )。
A.自由时差
B.总时差
C.最早开始时间
D.最迟开始时间
【参考答案】: B
12.建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展
状态的参数之一是( )。
A.流水段
B.施工过程
C.流水节拍
D.流水步距
【参考答案】: B
13.建设工程组织流水施工时,某专业工作队在单位时间内所完成的工
程量称为()。
A.流水节拍
B.流水步距
C.流水强度
D.流水节奏
【参考答案】: C
14.在流水施工的诸多参数中,属于工艺类参数的是( )。
A.流水节拍
B.流水步距
C.施工段
D.施工过程
【参考答案】: D
15.在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别
为第12天和第15天,其持续时间为5天。
工作M有3项紧后工作,它
们的最早开始时间分别为第21天、第24天、第28天,那么工作M的
自由时差为( )天。
A.1
B.4
C.5
D.8
【参考答案】: B
16.某分部工程有三个施工过程,流水节拍分别为2、6、4,组织成倍
节拍流水,那么流水步距和专业工作队的数目应该为( )。
A.2和3
B.2和6
C.4和3
D.4和6
【参考答案】: B
17.某网络计划中A有B、C两项紧后工作,已知TA=5d, TB=4d, TC=6d.
若B、C的最迟必须完成时间分别为25d和23d,则A的最迟必须开始
时间是()。
A.21d
B.17d
C.12d
D.16d
【参考答案】: C
18.在工程网络计划中,判别关键工作的条件是该工作( )。
A.结束与紧后工作开始之间的时距最小
B.与其紧前工作之间的时间间隔为零
C.与其紧后工作之间的时间间隔为零
D.最迟开始时间与最早开始时间的差值最小
【参考答案】: D
19.某分部工程双代号网络图如下图所示,图中错误是( )。
A.存在循环回路
B.节点编号有误
C.存在多个起点节点
D.存在多个终点节点
【参考答案】: C
20.某分部工程有两个施工过程,各分为4个施工段组织流水施工,流
水节拍分别为3、4、3、3和2、5、4、3天,则流水步距和流水施工工
期为()天。
A.3和16
B.3和17
C.5和18
D.5和19
【参考答案】: D
21.竣工验收是建设全过程的最后一道程序,是投资成果转入生产或作
用的标志。
A.错误
B.正确
【参考答案】: B
22.按照流水节拍的特征流水施工可以分为等奏流水和有节奏流水。
A.错误
B.正确
【参考答案】: A
23.一般项目进行两阶段设计,包括技术设计和施工图设计。
A.错误
B.正确
【参考答案】: A
24.不影响总工期的前提下工作可以利用的机动时间称为工作的自由时差。
总时差最小的工作为关键工作。
A.错误
B.正确
【参考答案】: A
25.施工组织的常见方式包括:依次施工、平行施工、流水施工。
A.错误
B.正确
【参考答案】: B
26.流水施工的时间类参数包括施工过程和流水强度。
A.错误
B.正确
【参考答案】: A
27.可行性研究的内容可以概括为市场研究、技术研究和经济效益研究三项。
A.错误
B.正确
【参考答案】: B
28.常用的工程网络计划类型包括:双代号网络计划、单代号网络计划、双代号时标网络计划和单代号搭接网络计划。
A.错误
B.正确
【参考答案】: B
29.双代号网络计划中,各项工作持续时间之和最大的线路称为关键线路。
A.错误
B.正确
【参考答案】: B
30.双代号时标网络计划综合了横道图和双代号网络图的优点。
A.错误
B.正确
【参考答案】: B。
