水电安装施工工艺以及规范要求
- 格式:doc
- 大小:2.83 MB
- 文档页数:54
水电施工工艺
标题:水电施工工艺详解
一、引言
水电施工是建筑装饰工程中的重要组成部分,其质量直接影响到建筑物的使用功能和安全性能。
本文将详细介绍水电施工的工艺流程及注意事项。
二、水电施工工艺流程
1. 设计阶段:
在开始施工前,需要根据建筑物的功能需求和实际布局进行水电设计,包括电路设计、给排水设计等。
2. 施工准备阶段:
(1)材料准备:购买符合国家标准的电线、水管、接头、开关插座等材料。
(2)工具准备:如电钻、切割机、电焊机、扳手、螺丝刀等。
3. 施工阶段:
(1)布线:按照设计图纸进行线路布置,确保线路横平竖直,无交叉重叠。
(2)穿线:将电线通过预设的管路或槽道,避免电线直接暴露在外。
(3)接线:严格按照电气规范进行接线,确保用电安全。
(4)安装开关插座:位置要准确,与墙面齐平,无松动现象。
4. 验收阶段:
(1)自检:施工完毕后,由施工人员对水电工程质量进行全面检查。
(2)验收:邀请业主和相关质检部门进行验收,合格后方可交付使用。
三、水电施工注意事项
1. 安全第一:在施工过程中,必须严格遵守安全操作规程,避免发生安全事故。
2. 材料质量:使用的电线、水管等材料必须符合国家相关标准,严禁使用劣质材料。
3. 施工质量:施工过程中要注重细节,确保每一道工序都做到位,不留隐患。
4. 环保节能:在设计和施工中,应尽可能考虑节能环保因素,例如选用节能型电器,合理布局照明系统等。
四、结语
水电施工是一项技术性强、要求高的工作,只有严格按照施工工艺流程和注意事项进行,才能保证施工质量,确保建筑物的安全和舒适性。

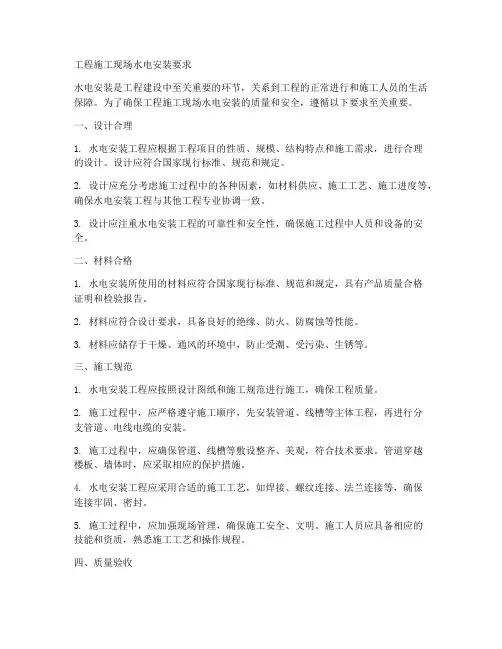

工程施工现场水电安装要求水电安装是工程建设中至关重要的环节,关系到工程的正常进行和施工人员的生活保障。
为了确保工程施工现场水电安装的质量和安全,遵循以下要求至关重要。
一、设计合理1. 水电安装工程应根据工程项目的性质、规模、结构特点和施工需求,进行合理的设计。
设计应符合国家现行标准、规范和规定。
2. 设计应充分考虑施工过程中的各种因素,如材料供应、施工工艺、施工进度等,确保水电安装工程与其他工程专业协调一致。
3. 设计应注重水电安装工程的可靠性和安全性,确保施工过程中人员和设备的安全。
二、材料合格1. 水电安装所使用的材料应符合国家现行标准、规范和规定,具有产品质量合格证明和检验报告。
2. 材料应符合设计要求,具备良好的绝缘、防火、防腐蚀等性能。
3. 材料应储存于干燥、通风的环境中,防止受潮、受污染、生锈等。
三、施工规范1. 水电安装工程应按照设计图纸和施工规范进行施工,确保工程质量。
2. 施工过程中,应严格遵守施工顺序,先安装管道、线槽等主体工程,再进行分支管道、电线电缆的安装。
3. 施工过程中,应确保管道、线槽等敷设整齐、美观,符合技术要求。
管道穿越楼板、墙体时,应采取相应的保护措施。
4. 水电安装工程应采用合适的施工工艺,如焊接、螺纹连接、法兰连接等,确保连接牢固、密封。
5. 施工过程中,应加强现场管理,确保施工安全、文明。
施工人员应具备相应的技能和资质,熟悉施工工艺和操作规程。
四、质量验收1. 水电安装工程应按照国家现行标准、规范和规定进行质量验收,确保工程质量符合设计要求。
2. 验收过程中,应检查材料、设备、施工工艺、安全防护等方面,进行全面评估。
3. 验收合格后,应出具验收报告,并对工程进行备案。
五、维护管理1. 水电安装工程竣工后,应定期进行维护、检查,确保工程正常运行。
2. 对发现的问题和隐患,应及时进行整改,防止事故发生。
3. 施工单位应建立健全施工资料和档案,方便日后查询和管理。

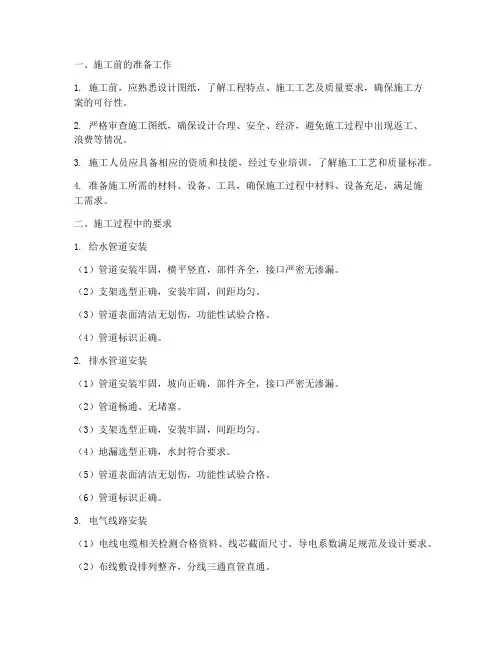

一、施工前的准备工作1. 施工前,应熟悉设计图纸,了解工程特点、施工工艺及质量要求,确保施工方案的可行性。
2. 严格审查施工图纸,确保设计合理、安全、经济,避免施工过程中出现返工、浪费等情况。
3. 施工人员应具备相应的资质和技能,经过专业培训,了解施工工艺和质量标准。
4. 准备施工所需的材料、设备、工具,确保施工过程中材料、设备充足,满足施工需求。
二、施工过程中的要求1. 给水管道安装(1)管道安装牢固,横平竖直,部件齐全,接口严密无渗漏。
(2)支架选型正确,安装牢固,间距均匀。
(3)管道表面清洁无划伤,功能性试验合格。
(4)管道标识正确。
2. 排水管道安装(1)管道安装牢固,坡向正确,部件齐全,接口严密无渗漏。
(2)管道畅通、无堵塞。
(3)支架选型正确,安装牢固,间距均匀。
(4)地漏选型正确,水封符合要求。
(5)管道表面清洁无划伤,功能性试验合格。
(6)管道标识正确。
3. 电气线路安装(1)电线电缆相关检测合格资料、线芯截面尺寸、导电系数满足规范及设计要求。
(2)布线敷设排列整齐,分线三通直管直通。
(3)电线穿管多小适中,线码固定,线管均匀。
(4)布线分色,火线为红,零线为蓝,地线双色。
(5)线路保护盒用锁头,绕梁蜡管,天花软管。
(6)严禁回路借线、中途接线、借用老线。
4. 设备安装(1)设备安装布置合理,排列整齐,固定牢固,标高一致。
(2)运行正常,安全可靠。
(3)设备表面无破损、污染现象。
三、施工后的要求1. 工程质量验收合格,各项指标符合设计要求。
2. 施工现场整洁,无废弃物、垃圾等。
3. 施工资料齐全,包括设计图纸、施工记录、验收报告等。
4. 工程验收合格后,做好交付使用前的准备工作,确保工程顺利投入使用。
总之,水电安装工程施工要求严格,施工过程中应严格按照规范、标准和设计要求进行,确保工程质量和安全。
同时,加强施工管理,提高施工效率,确保工程按时、按质完成。
水电安装规范和标准水电安装是指安装、接线、布管、保护的工作,也是一项重要的建筑工程。
水电安装的规范和标准主要包括以下几个方面:一、设计规范1.水电安装设计应符合国家相关技术标准和规范要求,确保安全可靠。
2.设计中应合理布置电源插座,满足用电需求,并考虑用电设备的安全性能。
二、安装规范1.水电安装过程中,必须遵循正确的施工工艺,确保安装的质量。
2.电线、电缆、水管等材料的选择应符合国家相关标准。
3.电线电缆的敷设要求应符合规范,应保持足够的间距,杜绝交叉敷设,避免相互干扰。
4.电线电缆的开槽和穿墙操作应符合安全规范,防止损坏墙体结构。
5.水管的敷设应符合规范要求,水管应保持一定的倾斜角度,以便排水顺畅。
6.水电设备安装的固定和支架要符合规范,以保证其稳定性和安全性。
7.插座、开关、灯具等电器的安装高度和位置应符合国家标准,并要进行必要的防水防潮处理。
8.水电安装结束后,应进行必要的验收和测试,确保质量合格。
三、用电安全规范1.供电电源应符合国家标准,电线电缆应采用合适规格,且带有合格的标志。
2.电器设备的接地要符合规范和相关安全要求,确保人身安全。
3.用电设备和电器插座要定期检查,发现问题及时维修或更换。
4.严禁私拉乱接电线,避免用电火灾事故。
四、维护保养规范1.定期清洁电箱、插座等电器设备,保持干燥清洁,防止灰尘积累引发火灾。
2.定期检查水管、电线电缆等设施,发现老化、破裂、漏水等问题及时修复。
3.水电设备使用寿命到期或出现严重故障时,应及时更换,以确保安全可靠。
总之,水电安装的规范和标准是为了保障安全和质量,确保工程能够正常运行。
做好水电安装工作,不仅需要施工人员具备相关专业知识和技能,还需要严格遵守规范和标准要求,以及定期维护保养,不仅确保人身安全,也能提高设备的使用寿命和效能。
一、水电安装规范内容:1)布线的原则:横平竖直.使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2) 插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。
3) 使用PVC管,在弯管时用弹簧现弯,不得使用90度弯头及三通,线路安装时必须加护线套管,采用胶粘进行连接,套管边接应紧密.平直.平顺.直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。
4) 管道绞牙深度适中,无毛刺。
管道连接处用生料带缠5-6圈,管道绞牙数为5牙-6牙,直到拧紧接头,不允许烂牙接进管中。
5) 导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽。
6) 严禁线管直接铺设在复合板下面,在实木地板下的线管必须有加固措施。
7) 严禁线管铺设在厨房.卫生间地面上,防止水渗入线管内。
8) 穿入线管的导线不应大于线管的孔面积40% ,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内。
9) 导线进入线盒必须保证留有一定的长度,留有10~15厘米,音响留100厘米,穿软管以便进行开关.插座的安装维修。
10) 装水管距离墙面应为公分,左热右冷,间距15公分中。
11) 电线与水管平行距不应小于30公分,交叉. 过桥距不应小于10公分。
12) 电线点与点不能有接头,吊顶内的暗线必须有阻燃管保护。
13) 水电验收合格后,方可粉平线槽,墙槽应用1:3水泥砂浆填补密实(应分两次粉平墙面。
)二.强电系统施工工艺要求1) 每户应设置分户配电箱,配电箱安装位置,漏电箱安装位置:应安装在易操作位置,便于日常维修。
2) 配电箱内应设漏电断路器,漏电动作电流应不大于30mA,有过负荷、过电压保护功能,并分数路出线,分别控制照明、空调、插座等,其回路应确保负荷正常使用。

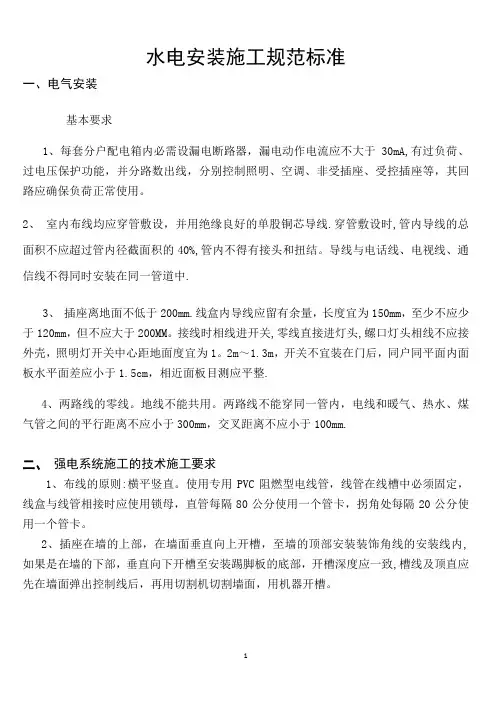

水电安装施工规范标准一、电气安装基本要求1、每套分户配电箱内必需设漏电断路器,漏电动作电流应不大于30mA,有过负荷、过电压保护功能,并分路数出线,分别控制照明、空调、非受插座、受控插座等,其回路应确保负荷正常使用。
2、室内布线均应穿管敷设,并用绝缘良好的单股铜芯导线.穿管敷设时,管内导线的总面积不应超过管内径截面积的40%,管内不得有接头和扭结。
导线与电话线、电视线、通信线不得同时安装在同一管道中.3、插座离地面不低于200mm.线盒内导线应留有余量,长度宜为150mm,至少不应少于120mm,但不应大于200MM。
接线时相线进开关,零线直接进灯头,螺口灯头相线不应接外壳,照明灯开关中心距地面度宜为1。
2m~1.3m,开关不宜装在门后,同户同平面内面板水平面差应小于1.5cm,相近面板目测应平整.4、两路线的零线。
地线不能共用。
两路线不能穿同一管内,电线和暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm.二、强电系统施工的技术施工要求1、布线的原则:横平竖直。
使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2、插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。
3、使用PVC管,需弯管时,须用弹簧在现场折弯,不得使用90度弯头及三通,线路安装时必须加装护线套管,套管边接应紧密。
平直.平顺。
直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。
4、导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽。
5、严禁线管直接铺设在复合板下面,在实木地板下的线管必须有加固措施.6、严禁线管铺设在厨房.卫生间地面上,防止水渗入线管内.7、穿入线管的导线不应大于线管的孔面积40%,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内。
水电安装施工规范及验收标准一、水电安装施工规范1.设计合理:水电安装施工应按照设计方案进行,保证合理布置和合规设计,包括管道布置合理、设备选型合适等。
2.安全可靠:水电安装施工应符合国家有关安全标准和规定,保证工程的安全性和可靠性。
施工过程中应遵守相关的施工安全操作规程,特别是对高危作业进行安全措施把关,如高空作业、电气操作等。
3.材料优良:水电安装施工应选择符合国家标准的优质材料,并在施工过程中进行验收,确保材料的质量和性能达到要求。
4.工艺精湛:水电安装施工应按照国家有关规范和标准进行施工,保证施工工艺的精湛和合格。
施工过程中,应采取适当的防护措施,防止施工质量受到污染。
5.环保节能:水电安装施工应注重环保节能,尽量选择符合环保要求的材料和设备。
施工过程中应控制施工废水、废气和噪音等环境污染。
6.合理造价:水电安装施工的造价应按照合同约定和设计要求进行,确保施工质量的前提下,控制造价在合理范围内。
二、水电安装验收标准1.文件齐全:水电安装验收时,应提供相应的设计、施工图纸和技术文件,并按照验收要求进行审查。
2.设备完好:水电设备应正常运转,无漏水、漏电等现象。
管道应有一定的倾斜度,保证排水正常。
水电设备和管道应经过密封和绝缘处理,防止电气及水分别对其他设备和结构造成损坏。
3.安全可靠:水电安装应符合国家相关安全标准和规范要求,保证工程的安全可靠性。
包括电气设备接地良好,水管无泄漏等。
4.无污染:施工过程中应保持施工现场的整洁,确保水电设备和管道的清洁卫生。
水电设备应经过冲洗,保证水质洁净无污染。
5.配套齐全:水电设备和管道应配套齐全,包括开关、插座、阀门、水泵等。
配套设备应正常使用,无故障。
6.规范合格:水电设备的安装和管道的布置应符合国家有关规范和标准要求。
包括电气设备与用电负荷相匹配,水管布置合理等。
7.记录完整:水电安装验收过程应有详细的记录,包括验收时间、验收人员、项目名、结果等。
以上是水电安装施工规范及验收标准,保证水电工程施工质量和安全的要求。
国家标准水电安装规范水电安装是建筑工程中非常重要的一项工作,其安装质量直接关系到建筑物的正常使用和人们的生活安全。
为了规范水电安装行业,保障水电安全,国家发布了《水电安装规范》。
下面是对《水电安装规范》的1000字介绍。
《水电安装规范》是国家对水电安装工程质量要求的统一规定,它包括了水电安装工程的基本内容、技术要求、施工验收及工程质量的检测等方面的规定。
具体如下:一、工程总则。
《水电安装规范》规定了水电安装工程的范围、定义、基本要求和工程质量的控制等内容。
其中,工程质量的控制包括了设计、施工和验收等全过程,以确保水电安装工程的质量。
二、设计与布置。
《水电安装规范》规定了水电安装工程的设计要求和布置原则。
其中,设计要求包括了建筑物的水电工程布置、水电设备选型、管道布置、电气设备选型和电路设计等。
布置原则要求合理利用空间,避免设备之间的干扰和碰撞,保证设备的安全运行。
三、设备材料。
《水电安装规范》规定了水电安装工程所使用的设备、材料的质量要求。
包括水管、电线、水泵、开关、插座等设备和材料的选用和使用。
四、安装施工。
《水电安装规范》规定了水电安装工程的施工要求和施工程序。
施工要求包括了水电安装工程施工的总体要求、各项工序的施工要求和施工现场的管理要求。
施工程序包括了水电安装施工的各个阶段,如施工准备、施工顺序、施工工艺和施工质量控制等。
五、验收与评定。
《水电安装规范》规定了水电安装工程的验收和评定方法。
验收包括了竣工验收和分项验收,分别对水电安装工程的总体情况和各个分项进行检查和评定。
评定方法包括了定性评定和定量评定等。
六、工程质量检测。
《水电安装规范》规定了水电安装工程质量检测的方法和要求。
质量检测包括了水电设备的检测和水电设备在使用过程中的检测。
其中,水电设备的检测主要是对设备的技术指标进行检测,以确定设备是否符合要求。
设备在使用过程中的检测主要是对设备的运行状态和安全性进行检测,以确保设备正常运行和使用的安全性。
水电安装施工工艺及验收标准一、工艺流程水电安装施工是建筑工程中重要的一项工作。
正确的水电安装工艺流程可以确保安全、高效地完成工程,并符合相关标准和要求。
以下是水电安装施工的一般工艺流程:一、前期准备1.施工准备:制定施工方案和进度计划,组织人力、材料和设备的配备。
2.材料采购:根据工程需求,采购符合质量标准的水电材料和设备。
3.施工现场勘测:检查工地环境和现有设施,制定具体施工方案。
4.施工方案评审:组织相关人员对施工方案进行评审,并根据评审意见进行调整和优化。
二、水电布线1.确定布线路径:根据建筑结构和功能需求确定水电布线路径,避免与其他管线冲突。
2.制定水电布线方案:根据布线路径,制定详细的水电布线方案,包括布线规格、细节及管材选择等。
3.管线敷设:按照布线方案进行管线敷设,确保管线的布局合理、紧凑,并有足够的安全间距。
4.接线和连接:对水电线缆进行接线和连接,确保连接牢固可靠,并符合相关标准要求。
5.安装配件:按照设计要求,安装各种配件,如开关、插座、灯具等。
三、设备安装1.安装水电设备:按照施工方案和相关标准要求,安装水泵、水箱、热水器、电表等。
2.接入电源:按照规范要求,接入电源,保证供电安全可靠。
3.设备调试:对安装完成的设备进行功能和安全性调试,确保设备正常运行。
四、验收标准水电安装工程的验收是确保工程质量符合规范要求的重要环节。
以下是水电安装工程的常见验收标准:一、水电工程验收标准1.管道工程:管道敷设应牢固、规整,无渗漏。
弯头、法兰等连接件要牢固,无松动、漏水现象。
2.电气工程:电线电缆安装要牢固、规范,连接头要正规、可靠,无松动现象。
开关、插座安装要平整、嵌入墙面。
3.水泵、水箱及配件:水泵安装要平稳、垂直,固定牢固,无漏水。
水箱安装要牢固,无渗漏现象。
各种配件要齐全、安装准确。
二、验收方法1.样板验收:根据规范要求,设立样板房或样板间,进行水电工程的样板验收。
2.抽样验收:根据工程规模和施工内容,合理进行抽样验收,确保施工质量符合要求。
建筑水电安装工程的安全规范要求建筑水电安装工程是现代建筑中必不可少的一项工程,它涉及到电力、水源、排水和通风等重要资源,对于建筑的正常运行和人员的生活安全至关重要。
因此,在进行水电安装工程时,必须严格按照安全规范要求进行,确保工程的安全性。
本文将从电力安装、水源安装、排水安装和通风安装等方面来介绍建筑水电安装工程的安全规范要求。
1. 电力安装的安全规范要求电力安装是建筑水电安装工程中最为重要的一项内容之一。
在进行电力安装时,必须注意以下安全规范要求:1.1 电源线路布置应合理,避免线路交叉、绕远、过热等情况出现。
1.2 电线应按照规定规格选择,电线施工必须符合绝缘、接地的要求。
1.3 电力设备的安装要求符合国家标准,地线连接牢固可靠。
1.4 电源箱、电闸等设备应设在防水、防火的位置,以确保设备的安全。
2. 水源安装的安全规范要求水源安装是建筑水电安装工程中另一个重要方面。
在进行水源安装时,应注意以下安全规范要求:2.1 水源管道必须保证清洁卫生,杜绝污染源的存在。
2.2 水管安装要采用承插式连接,确保密封性能,避免漏水现象的发生。
2.3 水泵安装应符合相关标准,选用合适的水泵类型,并进行稳定性测试。
2.4 消防供水设备应安装在指定位置,确保消防系统正常运行。
3. 排水安装的安全规范要求排水安装是建筑水电安装工程中又一个关键环节。
在进行排水安装时,应注意以下安全规范要求:3.1 排水管道必须符合设计标准,保证排水顺畅。
3.2 排水管道的施工应避免任何堵塞物的存在,确保排水效果良好。
3.3 排水管道的施工应注意防水措施,避免漏水引发危险。
3.4 排水设备的电气安全措施必须符合国家标准,防止漏电等问题的发生。
4. 通风安装的安全规范要求通风安装是建筑水电安装工程中保障空气流通的重要环节。
在进行通风安装时,应注意以下安全规范要求:4.1 通风管道的选择应符合设计要求,通风管道的安装应牢固可靠。
4.2 通风设备的电气安装应符合相关标准,确保设备的安全使用。
水电安装规范及工艺要求1.水电安装规范的基本原则水电安装的基本原则是安全、可靠、经济、美观。
安装时需要遵循以下几点原则:-安装必须符合国家相关的法律法规和标准规范。
-安装必须符合设计要求,按照设计方案进行施工。
-安装必须按照合同约定的质量要求和工期要求进行施工。
-安装过程中需要做好施工记录和验收记录。
2.水电安装的工艺要求-安装前要对施工区域进行勘测,确定好水电布置方案和施工工艺。
-安装水电管线前,要先完成地面铺装并做好防水处理。
-施工过程中要遵循从上到下、从内到外的原则,即先安装上部的管线和设备,再安装下部的管线和设备,确保施工的连贯性。
-水、电管线要与房屋结构相对独立,不得使用地脚螺栓或墙体锚固等方式。
电缆、线管等电线材料要采取阻燃措施。
-水、电管线要室内清晰、整齐,走向不得交叉错综,使用冷、热水管线要区分明确。
-水、电管线需标明管线走向和管线类型,便于日后维护和检修。
-安装用电线材要选择符合国家标准的产品,并按照规定的方式进行敷设和连接。
3.水电安装的具体规范要求-电气设备安装要按照国家标准进行,特别是对于插座、开关等常用电器设备的安装要符合安全规范。
插座插头使用应牢固、可靠,安装位置要符合使用习惯,并与水源、燃气等设备保持适当的距离。
-给水管道的安装要符合相关卫生、环保、防火等规定。
给水管道要求使用优质材料,安装时要避免弯曲、挤压或受力过大。
在安装过程中,应设立消声器和减压器等设施,以避免噪音和水压过大的问题。
-排水管道的安装要符合国家相关的规范,确保排水畅通,防止出现漏水、渗漏等问题。
排水管道的材料要选用耐腐蚀、抗压、抗磨损的材质。
安装时要确保管道坡度适当,各个管道之间要装设适当的接头,以保证排水的顺畅。
-燃气管道的安装要符合国家相关的标准,必须由具备相关资质和技术人员进行安装。
燃气管道材料要选用耐腐蚀、耐高温、耐压的材质,安装过程中要确保管道密封性良好,防止燃气泄漏。
4.水电安装的验收和保养-完工验收时,应进行水电工程的专项验收,由相关行业专业技术人员进行检查并出具相应的验收报告。
水电施工规范要求及注意事项进场后立即准确将水平线弹好(标高100—120cm),电源插座及各种接线盒按统一高低标准施工,禁止各种接线暗盒采用水性石膏粉补嵌,必须用高标号的水泥砂浆补嵌,各种暗盒四边缝隙必须大于2cm以上,便于水泥砂浆能够批嵌进去,严禁墙洞和盒子大小差不多,线管与线盒必须使用锁扣接口,各种线管和水管槽应提倡切割机开槽,做到横平竖直,电线必须采用品牌和质量过硬的单芯线串管排放,线管尽量采用ppc6分管,管内的电线根数应是依据几根电线直径平方,不得大于管内直径平方的三分之二,并且做到抽拉自如,pvc管的弯头应采用整管弯曲,只能在迫不得已的情况下方能采用900弯头,电气的分路必须严格按照业主的要求和施工图纸及施工标准施工,不得私自更改。
施工中线头交接处必须安放在电气盒中,接头必须拧紧采用后线头用压线帽拧紧。
另外,电线必须做到插座2.5m2线,空调线2.5m2线,立柜空调4 m2线,均需单向走线,照明1。
5m2线单向走线,进户线4 m2线以上,特殊情况根据客户要求制定,但必须施工质量优先,排放线路必须严格分色(红、蓝、黄及花线等)。
水管施工(一般由厂方安装),水管不宜从地板下铺设,特别情况下无法施工,必须提倡ppr热溶操作法,品牌提倡世界品牌皮尔萨、国优品牌白蝶,铜管禁止使用卡套式配件施工,必须采用焊接式工艺施工,如施工要求水管从顶面排放,禁止在石膏线背面通过,在吊顶中通过必须悬空在吊顶与顶面中加以固定。
淋浴器进出水及煤气进口,应提倡二六、一四(即进水6分、煤气6分、出水及热水4分),煤气管一定要采用上海产的劳动牌热镀锌管.配电工程施工建议1、按照工程要求分布电路走向,首先要在墙面和地面上先做出线路走向的标记,确定好未来暗盒的安装位置,做好开线槽的准备。
2、在墙面按照事先做好的电线槽走向标记,开好深度适当的电线槽(根据线管的直径以及线管的数量决定),并开好暗盒的掩埋凹槽.电线槽必须横平竖直,深浅一致;暗盒位置要求同类暗盒高度一致。
一、水电安装规范1)布线的原则:横平竖直.使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔8 0公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2) 插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。
3) 使用PVC阻燃型电线管,在弯管时用弹簧现弯,不得使用90度弯头及三通(在这一点上目前我们基本没有出现这一类情况),线路安装时必须加护线套管,采用胶粘进行连接,套管边接应紧密.平直.平顺.直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。
4) 管道绞牙深度适中,无毛刺。
管道连接处用生料带缠5-6圈,管道绞牙数为5牙-6牙,直到拧紧接头,不允许烂牙接进管中。
5) 导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽。
6) 严禁线管直接铺设在复合板下面,(在这一点上我们目前没有做的很好,以后我们会与客户交流好,复合地板一定要进行开槽处理。
)在实木地板下的线管必须有加固措施。
7) 严禁线管铺设在厨房.卫生间地面上,防止水渗入线管内。
(在卫生间的地面上不能有任何的线管,在这一点上我们必须要加强处理。
)8) 穿入线管的导线不应大于线管的孔面积40%,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内。
9) 导线进入线盒必须保证留有一定的长度,留有10~15厘米,音响留100厘米,穿软管以便进行开关.插座的安装维修。
10) 装水管距离墙面应为1.5公分,左热右冷,间距15公分中。
11) 电线与水管平行距不应小于30公分,交叉.过桥距不应小于10公分。
12) 电线点与点不能有接头,吊顶内的暗线必须有阻燃管保护。
13) 水电验收合格后,方可粉平线槽,墙槽应用1:3水泥砂浆填补密实(应分两次粉平墙面。
水电改造工程施工标准对于装修菜鸟来说,装修中各种各样的施工标准更是让业主们头晕眼花,下面小编就为大家整理了水电改造的施工工艺标准,让业主们更好的监督工人的工程质量。
1、电路改造工艺标准:墙面开槽:墙面开槽的深度,是电线管径深度的1.5倍,这样的好处是后期会有保护层,也不易造成墙面开裂。
线管绑定:在墙面拐角处,电工用专业的弯管器弯管,这样可以保证横平竖直,在进行线管固定时,从拐弯点到固定线之间的距离为200毫米,这样将来里面的线无论怎样抽换,也不会影响线管晃动。
管线锁母:所有的线管与线管链接,中间都有锁母。
接口打胶:线管不够长需要拼接时,两个线管的接头需要打胶,这样保证线管不会松动。
2、线盒走线施工工艺:弱电与弱电之间:线盒间距为5公分。
强电与强电之间:线盒间距为5公分。
强电与弱电之间:线盒间距为150—200毫米。
之所以制定严格的间距要求,主要是考虑到强电与弱电会有信号干扰的问题,但只要按照标准进行施工,就会避免此类问题,为业主的日后使用提供便捷。
3、地采暖布线:1、地面不能开槽,防止破坏地暖结构。
2、如果改变地采暖管线,会影响冬季供暖,后期不易维修。
4、地采暖检验:施工人员会用6pa压力接收,带压施工,带压竣工交验,目的是为了及时感知地暖管道是否被破坏。
想改地采暖的要注意,在改装地采暖时一定要认真咨询施工人员,听从专业人士的建议,选择最可行的方案进行施工,不要一味坚持改造,否则后期维修是非常困难的。
5、卫生间水电施工标准:1、洗手盆水管标准:水管距地面高度是500毫米,管与管之间的间距为10公分,这样在后期安装时,如果是柱盆的话,可完全遮挡在柱盆后面不影响美观。
2、热水器水管标准:标高是距地面1.8米,冷热水管间距10公分。
3、淋浴房水管标准:出水口距地面1.2米,水管向上1米之内不能固定,贴完瓷砖后,出水口的工艺要求是出墙面1毫米。
4、墩布池水管标准:水管要求在距地面750毫米处。
5、连接马桶水管标准:中水管和自来水管之间间距是10公分。
水电安装施工规范及验收标准一、电气安装基本要求1、每套分户配电箱内必需设漏电断路器,漏电动作电流应不大于30mA,有过负荷、过电压保护功能,并分路数出线,分别控制照明、空调、非受插座、受控插座等,其回路应确保负荷正常使用。
2、室内布线均应穿管敷设,并用绝缘良好的单股铜芯导线。
穿管敷设时,管内导线的总面积不应超过管内径截面积的40%,管内不得有接头和扭结。
导线与电话线、电视线、通信线不得同时安装在同一管道中。
3、插座离地面不低于1.7m。
(防止幼儿接触),线盒内导线应留有余量,长度宜为150mm,至少不应少于120mm,但不应大于200MM。
接线时相线进开关,零线直接进灯头,螺口灯头相线不应接外壳,照明灯开关中心距地面度宜为1。
2m~1.3m,开关不宜装在门后,同户同平面内面板水平面差应小于1。
5cm,相近面板目测应平整.4、两路线的零线.地线不能共用。
两路线不能穿同一管内,电线和暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm.二、强电系统施工的技术施工要求1、布线的原则:横平竖直。
使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2、插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。
3、使用PVC管,需弯管时,须用弹簧在现场折弯,不得使用90度弯头及三通,线路安装时必须加装护线套管,套管边接应紧密.平直.平顺.直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装.4、导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽。
5、严禁线管直接铺设在复合板下面,在实木地板下的线管必须有加固措施。
6、严禁线管铺设在厨房。
家庭装修水电施工工艺要求
家庭装修水电施工工艺要求包括以下几点:
1.水电弹线放样:使用切割机进行开槽,开槽需保持笔直
无扭曲。
2.水电禁止同槽,最小的间距在3公分以上。
水电走线
应遵循水电、冷热水、强弱电不同槽的原则。
3.冷热水应平行铺设,间距10~15公分,单根水管管
卡间距60公分,遵循“左热右冷”原则。
4.每根线管最多只走一组线(2~3根),避免后期线路
太多,散热不良。
5.穿入线管的导线不应大于线管的孔面积40%,管内导
线不得有接头,不同用途的导线严禁混穿于一根线管内。
6.电线与水管平行距不应小于30公分,交叉、过桥距不
应小于10公分。
7.电线点与点不能有接头,吊顶内的暗线必须要有阻燃管
保护。
8.强电系统施工工艺要求:每户应设置分户配电箱,配电
箱安装位置应便于日常维修;配电箱内应设漏电断路器,有过负荷、过电压保护功能;箱体的底面离地面高度不宜过高。
9.装水管距离墙面应为1.5公分,左热右冷,间距15
公分中。
以上是家庭装修水电施工工艺的部分要求,仅供参考,建议咨询专业人士获取更多准确信息。
水电安装施工规范及验收标准一、电气安装基本要求1、每套分户配电箱内必需设漏电断路器,漏电动作电流应不大于30mA,有过负荷、过电压保护功能,并分路数出线,分别控制照明、空调、非受插座、受控插座等,其回路应确保负荷正常使用。
2、室内布线均应穿管敷设,并用绝缘良好的单股铜芯导线。
穿管敷设时,管内导线的总面积不应超过管内径截面积的40%,管内不得有接头和扭结。
导线与电话线、电视线、通信线不得同时安装在同一管道中。
3、插座离地面不低于200mm。
线盒内导线应留有余量,长度宜为150mm,至少不应少于120mm,但不应大于200MM。
接线时相线进开关,零线直接进灯头,螺口灯头相线不应接外壳,照明灯开关中心距地面度宜为1.2m~1.3m,开关不宜装在门后,同户同平面内面板水平面差应小于1.5cm,相近面板目测应平整。
4、两路线的零线.地线不能共用。
两路线不能穿同一管内,电线和暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm.二、强电系统施工的技术施工要求1、布线的原则:横平竖直.使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2、插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。
3、使用PVC管,需弯管时,须用弹簧在现场折弯,不得使用90度弯头及三通,线路安装时必须加装护线套管,套管边接应紧密.平直.平顺.直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。
4、导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽 .5、严禁线管直接铺设在复合板下面,在实木地板下的线管必须有加固措施。
6、严禁线管铺设在厨房.卫生间地面上,防止水渗入线管内。
一、水电安装规范内容:1)布线的原则:横平竖直.使用专用PVC阻燃型电线管,线管在线槽中必须固定,线盒与线管相接时应使用锁母,直管每隔80公分使用一个管卡,拐角处每隔20公分使用一个管卡。
2) 插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部,开槽深度应一致,槽线及顶直应先在墙面弹出控制线后,再用切割机切割墙面,用机器开槽。
3) 使用PVC管,在弯管时用弹簧现弯,不得使用90度弯头及三通,线路安装时必须加护线套管,采用胶粘进行连接,套管边接应紧密.平直.平顺.直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。
4) 管道绞牙深度适中,无毛刺。
管道连接处用生料带缠5-6圈,管道绞牙数为5牙-6牙,直到拧紧接头,不允许烂牙接进管中。
5) 导线装入套管后,应使用导线固定工具,先固定在墙面及墙内后,再抹灰隐蔽。
6) 严禁线管直接铺设在复合板下面,在实木地板下的线管必须有加固措施。
7) 严禁线管铺设在厨房.卫生间地面上,防止水渗入线管内。
8) 穿入线管的导线不应大于线管的孔面积40% ,管内导线不得有接头,不同用途的导线严禁混穿于一根线管内。
9) 导线进入线盒必须保证留有一定的长度,留有10~15厘米,音响留100厘米,穿软管以便进行开关.插座的安装维修。
10) 装水管距离墙面应为1.5公分,左热右冷,间距15公分中。
11) 电线与水管平行距不应小于30公分,交叉. 过桥距不应小于10公分。
12) 电线点与点不能有接头,吊顶内的暗线必须有阻燃管保护。
13) 水电验收合格后,方可粉平线槽,墙槽应用1:3水泥砂浆填补密实(应分两次粉平墙面。
)二.强电系统施工工艺要求1) 每户应设置分户配电箱,配电箱安装位置,漏电箱安装位置:应安装在易操作位置,便于日常维修。
2) 配电箱内应设漏电断路器,漏电动作电流应不大于30mA,有过负荷、过电压保护功能,并分数路出线,分别控制照明、空调、插座等,其回路应确保负荷正常使用。
水电施工工艺及验收标准一、引言随着社会的发展和建筑业的蓬勃发展,水电工程在建筑施工中扮演着重要的角色。
水电施工工艺的合理性和验收标准的严格执行对于保证建筑工程的质量和安全至关重要。
本文将介绍水电施工的工艺流程和验收标准,帮助读者更好地了解水电工程的要点和潜在问题。
二、施工工艺流程1. 设计阶段:尽早确定水电施工方案,包括水电设备的布置、管道走向及尺寸等。
设计要充分考虑正常使用、维护和维修的便利性,同时需遵守相关法规和标准。
2. 材料采购:水电工程施工前需准备好相应的材料和设备,如电线、绝缘套管、水管等。
采购过程中需确保材料质量符合要求,并具备相应的检测证书。
3. 管道施工:按照设计要求进行管道敷设,注意安装过程中的密封性和稳定性。
水电工程中的水管和电线管道需要分开敷设,以免相互干扰。
管道连接处需采用合适的连接方式,确保连接牢固可靠。
4. 电线安装:按照设计方案进行电线敷设和连接,电线间的连接要牢固,接线盒要安装在易于检修的位置。
电线布线要规范,避免与其他管道和设备相互干扰。
5. 设备安装:按照设计方案将水电设备进行安装,要求设备的固定牢固可靠,使用人身安全。
设备的接线要正确无误,不能存在漏接、错接等现象。
6. 配管和配电箱安装:根据设计方案进行配管和配电箱安装,保证布局合理、接线准确,并符合相关安全规范。
配电箱应设置在通风良好且易于检修的地方。
7. 安全检测:完成水电施工后,需要对电线和管道进行安全检测。
电线需要进行绝缘电阻测试和接地测试,确保电气设备的安全性。
管道则需要进行压力测试和漏水测试,以保证管道系统的正常运行。
三、验收标准1. 电气安全标准:- 电线绝缘电阻需符合国家规定,一般为2兆欧姆以上。
- 接地电阻应符合国家规定,一般为4兆欧姆以下。
- 线路连接要牢固可靠,不能存在接触不良的情况。
- 照明设备和插座的用电功率要符合设计要求。
2. 管道工程验收标准:- 管道连接处应牢固可靠,无漏水现象。
水电安装施工工艺以及规范要求建筑工程水电安装施工工艺及规范要求第一章电工总体要求1、电工进场查进户线施工用电装置安全2、定位准确布置合理安排得当使用方便3、切槽平直深度适合底盒平整埋设平稳4、承重结构不得乱动梁不打洞柱不穿孔5、布线敷设排列整齐分线三通直管直通6、电线穿管多小适中线码固定线管均匀7、布线分色火线为红零线为兰地线双色8、线路保护盒用锁头绕梁蜡管天花软管9、严禁杜绝回路借线中途接线借用老线10、使用空调安热水管装微波炉应设专线11、电器线路间隔距离留有余地相隔合适12、沙浆封槽用水湿润不高出墙不露出管13、安装吊灯顶棚固定膨胀螺栓牢固可靠14、插座开关横平竖直外形美观通电灵敏15、总配电箱漏电开关空气开关保护安全16、灯具安装合理得当美化环境室内通明注意事项一、物业管理方面: 1、办理好施工许可证再进场,施工人员证件要齐全。
身份证、上岗证、电工证、出入证、暂住证都应办齐2、了解物业有关规定,如允许施工的时间,施工要求,供电方面的要求。
二、进场要检查进户线,不适宜的进户线应通知业主,采取相应的措施。
三、承重结构,箭力墙、梁、柱,不得随意打孔穿洞。
四、不得随便拆除门铃、观察器、防盗设施线路。
五、电视、电话、电脑等分配器应安装在便于检查的地方。
必须埋设在墙内时,应安置在空接线盒内,便于检修。
六、施工现场保持清洁卫生,切槽后的垃圾随时清理干净。
七、注意施工安全,杜绝施工隐患,特别安全用电设施配置要齐全。
八、遵守公司各项施工现场规章制度及物业管理制度。
九、注意保护业主原有的财物。
十、对业主应礼貌,对同仁应尊重,对工种要配合。
第二章电工作业前期工程第一节开工准备1、熟悉施工图,对电气平面布置图,配电系统图看懂看透。
2、核对施工图与现场实际情况是否相符,发现问题及时提出,以利更改。
3、到施工现场观察地形情况,对梁、柱、板、箭力墙如何绕道走线,做到心中有数。
4、检查各种电工用具是否齐全及工具的状况。
5、拟定施工进度计划,确定进场人员,应保质保量按时完工。
6、检查进户线,不适宜的进户线应通知业主,采取相应的措施。
7、作好材料预算:2.5mm2-10mm2的电线,电视、电话、电脑、音响线,底盒、PVC管或钢管、管卡、钢钉、软管、蜡管、配电箱及配件各种材料的需用量。
8、依据施工图合同业主确定:插座、开关、电视、电话、电脑、音响、空调、冰箱、油烟机、排气扇、热水管、微波炉及各种灯具等的位置,并在相应位置上作好标记。
第二节切槽与配管一、切槽1、根据已确定的各种电气的位置和线路走向进行切槽。
2、切槽应弹线,用切割机进行切槽,做到平直美观、规范,深度适宜,一般线管埋设后底于墙面0.5公分为宜。
3、切底盒槽孔时应方正、平直,不得打穿墙体。
4、埋设总配电箱盒是不得打穿洞。
5、承重结构,箭力墙、梁、柱不的额打孔穿洞。
二、配管1、塑料管敷设⑴、线管敷设排列整齐,用线码固定线管,塑料管应为阻燃材料。
⑵、线管敷设分线处用三通,直管连接用直通,管口及其各连接处均应密封,管口应平整、光滑,管与盒(箱)等器件应采用插入法连接。
⑶、当线路暗配时,电线保护管宜沿最近的路线敷设,并应减少弯曲。
⑷、线管的弯曲处,不应用折皱,凹陷和裂缝,且弯曲程度不应大于管处径的10%。
⑸、管线的弯曲半径应符合下列规定:a、当线路明配时,弯曲半径不宜小于外径的6倍,当两个接线盒间只有一个弯曲时,弯曲半径不宜小于管外径的10倍。
b、当线路暗接时,弯曲半径不应小于管外径的6倍,当埋设于地下或墙内时,其弯曲半径不应小于管外径的10倍。
⑹、当线管敷设遇下列情况之一时,中间应增设接线盒或拉线盒,且接线盒或拉线盒的位置应便于穿线。
a、管长度每超过30M,无弯曲;b、管长度每超过20M,有一个弯曲;c、管长度每超过15M,有两个弯曲;d、管长度每超过8M,有三个弯曲。
⑺、在TN-S,TN-C-S系统中,当金属电线保护管,金属盒(箱),塑料电线保护管,塑料盒(箱)混合使用时,金属管和金属盒(箱)必须与保护地线(PE线),有可靠的电气连接,即接地保护应可靠。
⑻、底盒埋设,应先上好琐头,洒水湿润合槽,用水泥沙浆固定,底盒平面墙,用水平尺测定水平,如有两个或两个以上的底盒并列排放,之间的间隙,一般松本底盒间隙为6-8mm,格莱玛为10-12mm 为宜。
⑼、插座离地面最低不宜小于300mm,照明开关高度不宜小于1300mm。
⑽、天花上的灯线用软管保护,过梁线用蜡管保护,进底盒用琐头保护。
⑾、电视、电话、电脑线应单独敷设保护线管,禁止与电源线同线管,并与导线管相隔100mm左右为宜,还应预留检修口。
⑿、混凝土天棚灯线也应用蜡管或胶布缠绑进行保护,不得裸露。
2、钢管敷设⑴、潮湿场所和埋于地面的电线保护管,应采用厚壁钢管或防液型可挠金属电线保护管,干燥场所的电线保护管宜采用薄壁钢管或可挠金属电线保护管。
⑵、钢管的内壁、外壁均应做防腐处理,采用镀锌钢管时,锌层剥落处应涂防腐漆,设计有特殊要求时,应按设计规定进行防腐处理。
⑶、钢管不应有折扁和裂缝,管内应无铁屑毛刺,切断口应平整,管口应光滑。
⑷、钢管的连接应符合下列要求:a、采用螺纹连接时,管端螺纹长度不应小于管接头长度的1/2;连接后,其螺纹宜外露2-3扣,螺纹表面应光滑,无缺损。
b、采用套管连接时,套管长度宜为管外径的1.5-3倍,管与管对口处庆位于套管的中心。
套管采用焊接时,焊缝应牢固严密,采用紧定螺钉连接时,螺钉应拧紧,在振动的场所,紧定螺钉应有防松动措施。
c、镀锌钢管和薄壁钢管应采用螺纹连接或套管紧定螺钉连接,不应采用熔焊连接。
d、钢管连接处的管内表面应平整、光滑。
⑸、钢管与盒(箱)或设备的连接应符合下列要求:a、暗配的黑色钢管与盒(箱)连接可采用焊接连接,管口宜高出盒(箱)内壁3-5mm,且焊后应补涂防腐漆;明配钢管或暗配的镀锌钢管与盒(箱)连接应采用琐紧螺母或护圈帽固定,用琐紧螺母固定的管端螺纹宜外露琐紧螺母2-3扣。
b、当钢管与设备直接连接时,应将铅印敷设到设备的接线盒内。
c、当钢管与设备间连接时,对室内干燥场所,钢管端部宜增设电线保护软管或挠金属电线保护管后引入设备的连接线盒内,且钢管口应扎紧密,对潮湿场所,钢管端部应增设防水弯头,导线应加套保护软管,经弯成滴水弧状后再引如设备的接线盒。
d、与设备连接的钢管管口与地面的距离宜大于200mm。
⑹、钢管的接地连接应符合下列要求:a、当黑色钢管采用螺纹连接时,连接处的两端应焊接接地线或采用专用接地线长跨接。
b、镀锌钢管或可挠金属电线保护管的跨接接地线宜采用专用接地线长跨接,不应采用熔焊连接。
⑺、安装电器的部位应设置接线盒。
⑻、明配钢管应排列整齐,固定点应均匀,钢管管长间距应合适,管长与终端,弯头中点。
电气器具或盒(箱)边缘的距离宜为150-500mm。
第三节布线1、对穿管敷设的绝缘导线,其额定电压不应低于500V。
2、管内穿线宜在抹灰工程结束后进行,穿线前,应将线管内的积水及杂锈清除干净。
3、布线应分色,火线为红色,零为兰色,地线为双色,灯的控制线为绿色。
4、严禁杜绝,回路借线,中途接线,借用原有老线。
5、空调、热水器、微波炉等用电量较大的设备应设专线。
6、不同回路、不同电压等级和交流与直流的导线,不能穿在同一根管内,但下列几种情况或设计有特殊规定除外:a、电压低于50V及以下的回路。
b、同一台设备的电机回路和无干扰要求的控制回路。
c、照明花灯的所有回路。
d、同类照明的几个回路,可穿入同一根管内,但管内导线总数不应超过管内径2/3,不应多于8根。
7、导线在管内不应有接头和扭结,接头应设在接线盒内。
8、布线完工后,应进行各回路线的绝缘检查,绝缘电阻值应符合现行国家标准《电气装置按安装工程电气设备交接试验标准》的有关规定,并作好记录。
9、布线完工后,保护地线(PE线)连接应可靠,对带有漏电保护装置的线路应作模拟动作试验,并作好记录。
10、布线完工后,经质检员检测合格后,方可封槽,采用强度登记不低于M10的水泥沙浆封槽,封槽前洒水湿润槽内,沙浆表面应平整,不得高出墙面,也不得露线管。
第三章电工作业后期工程第一节插座、开关安装一、插座安装1、插座的安装高度应符合设计规定,当无设计规定时,应符合下列要求:a、距地面高度不宜小于1.3m,托儿所、幼儿园及小学校不宜小于1.8m,同一场所安装的插座高度一致。
b、车间及试验室的插座安装高度距地面不宜小于0.3m,家居暗装的插座最底距地面不宜小于0.3m,同一室内安装的插座高度不宜大于5mm;并列安装的相同型号的插座高度不宜大于1mm。
c、落地插座应具有牢固可靠的保护盖板。
2、插座的接线符合下列要求:a、单相两孔插座,面对插座的右孔或上孔与相线相接,左孔或下孔与零线相接;单相三孔插座,面对插座的右孔与相线相接,左孔与零线相接。
b、单相三孔,三相四孔及三相五孔插座的接地线或接零线均应接在上孔。
插座的接地端子不应与零线端子直接连接。
c、当交流、直流或不同电压等级的插座安装在同一场所时,应有明显区别,且必须选择不同结构,不同规格和不能互换的插座,其配套的插头,应按交流、直流或不用电压等级区别使用。
d、同一场所的三相插座,其接线的相位必须一致。
e、电视、电话、电脑等通信设备插座,应用万用表测量线路后再行接线安装。
3、暗装的插座应采用专用盒,专用盒的四周不应有空隙,且盖板应端正,并紧贴墙面。
4、在潮湿场所,应采用密封好的防水防溅式插座。
5、电视、电脑、电话分配器应安装在容易检修的地方,必须埋设在墙内时应安置在空线接线盒内便于检修。
二、开关安装1、安装在同有场所的开关,宜采用同一系列的产品,开关的通断位置应一致,且操作灵敏,接触可靠。
2、开关安装的位置应便于操作,开关的边缘距门框的距离宜为0.15-0.2m,开关距地面高度不宜小于1.3m。
3、并列安装的相同型号开关距地面高度应一致,高度差不应大于1mm;同一室内安装的开关高度差不应大于5mm。
4、相线应经开关控制,民用住宅除双控外,一般不设床头开关。
5、暗藏的开关应采用专用盒,专用盒的四周不应有空隙,且盖板应端正,并紧贴墙面。
第二节灯具安装1、灯具及其配件应齐全,并无机械损伤、变形,油漆剥落和灯罩破裂等缺陷,安装前应于检查。
2、灯具不得直接安装在可燃构件上,当灯具表面高温部位靠近可燃物时,应采取隔热、散热措施。
3、对装有白炽灯泡的吸顶灯具,灯泡不应紧帖灯罩,当灯泡与绝缘台之间的距离小于5mm时,灯泡与绝缘台之间应采取隔热措施。
4、凡天花板上安装吸顶灯具,如:厨房、卫生间,应预先在天花板龙骨上搭好固定架,然后再安装吸顶灯具,避免脱落。
5、接线时相线进开关,通过开关进灯头,零线直接进灯头,螺口类头相线不应接外壳。
6、灯具的安装应符合下列要求:a、采用钢管做灯具的吊杆时,钢管内径不应小于10mm,钢管壁厚不应小于1.5mm。
