施工工程量收方单1. 收方单的目的和重要性施工工程量收方单是指在施工过程中,监理或业主代表通过收方单记录收方材料的名称、规格、数量、单位、单价、金额等信息的一种文档。
该收方单的目的是为了实现以下几个方面的重要性:- 明确记录:通过记录收方材料的详细信息,可以清晰地了解工程施工过程中所使用的材料情况,从而方便进行工程量核算和成本控制。
- 便于管理:收方单可以作为施工现场管理的重要依据,通过对材料的收发进行统一管理,可以确保施工过程中的材料使用合理、维护工程进度的顺利进行。
- 防止纠纷:通过收方单的记录,可以消除材料使用情况产生的争议和不确定性,从而避免因材料的差异和争议导致的纠纷。
2. 收方单的基本内容收方单一般包括以下基本的内容:- 施工项目信息:包括项目名称、工程编号、施工位置等。
- 收方材料信息:包括材料名称、规格型号、数量、单位、单价、金额等。
- 收方人信息:包括收方人员的姓名、身份证号码、联系方式等。
- 签字确认:收方人员和监理或业主代表应在收方单上签字确认材料收发情况的准确性。
3. 收方单的编制和使用注意事项在编制和使用收方单时,需要遵循以下注意事项:- 合规性:收方单的编制要符合相关法律法规和工程管理规定,确保合规性。
- 准确性:记录收方材料的信息时,应准确无误,避免发生错误和疏漏。
- 签字确认:收方人员和监理或业主代表应当在收方单上签字确认材料的收发情况。
签字表示双方对材料信息的准确性达成一致。
- 存档管理:收方单应妥善保管,形成完整的档案资料,以备后续的查验和审计。
- 审查流程:对于大额或特殊材料的收方,应设置审查流程,确保资金使用的合理性和材料的质量。
4. 结论施工工程量收方单在施工项目中具有重要的地位和作用。
通过准确记录收方材料的信息,可以便于施工管理和防止纠纷的发生。
在编制和使用收方单时,需要注意各项规范和制度要求,确保收方单的合规性和准确性。
通过合理的收方单管理,可以为施工项目的顺利进行提供有效的支持。

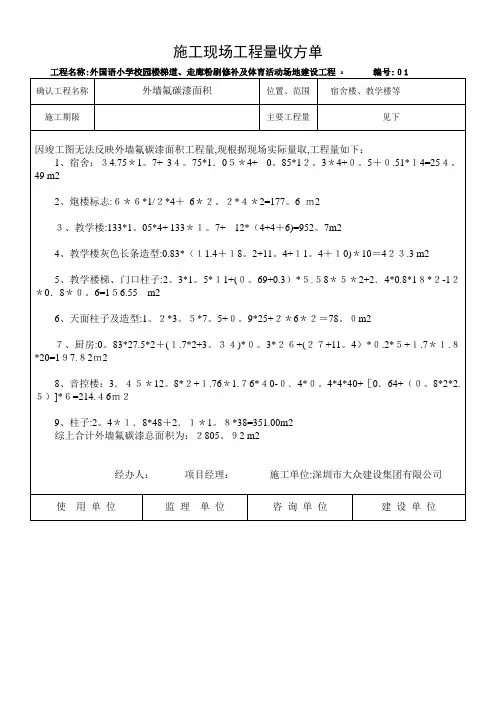

工程量现场收方单注:本收方单一式三份,各方一份工程量现场收方单编号:0002 工程名称綦江区三江四级站高位水池围墙工程工程部位挡土墙工程内容自编L2 段;中联厂对面新增条石挡土墙(大门左侧),其长度为45米1、条石挡土墙基槽开挖断面图如下:开挖至基岩平均深度为1.1米,底宽为1.3米,放坡系数为1:0.3,土石比为7:3,基岩采用人工凿石嵌岩,分段整平,平均深度为0.15米(注:嵌岩部分全部为石方开挖),弃土外运5KM。
2、采用C15细石砼砌条石挡土墙,挡土墙平均高度为1.7米,顶宽为0。
6米,底宽为1。
3米,底部采用0.1米厚的C15砼垫层。
条石挡土墙外侧采用灰砂比为1:2的水泥砂浆勾凹缝。
开挖至基岩土石方(土石比为7:3):(1.3+1.1*0.3*2+1。
3)/2*1。
1*45=80。
685 m3基岩石方:1.3*0.15*45=8。
775 m3C15砼砌条石挡墙:(0。
6+0。
7)/2*0。
7*45+(0.9+1。
3)/2*1*45=69。
975 m3C15砼垫层:1。
3*0。
1*45=5.85 m3勾缝面积(凹缝):(1。
7+0。
1-1。
1—0。
15)*45=24.75 m2建设单位施工单位监理单位注:本收方单一式三份,各方一份工程量现场收方单编号:0003注:本收方单一式三份,各方一份工程量现场收方单编号:0004工程内容自编W1——K0+75m段,其长度为75米1、围墙基槽开挖断面图如下:开挖至基岩平均深度为1。
3米,底宽为1米,放坡系数为1:0。
3,土石比为7:3,基岩采用人工凿石嵌岩,分段整平,平均深度为0。
2米(注:嵌岩部分全部为石方开挖)。
弃土外运5KM2、围墙基础采用C15细石砼砌条石基础,基础平均高度为1.8米,顶宽为0.55米,底宽为1米,底部采用0。
1米厚的C15砼垫层。
开挖至基岩土石方(土石比为7:3):(1+1。
3*0.3*2+1)/2*1.3*75=135。
525 m3基岩石方:1*0。
工地收方单范文收款方名称:__________________地址:_______________________联系电话:__________________日期:_______________________收方单编号:__________________本收方单是根据约定的工程合同,记录工地收款情况的文件。
请工程方认真记录并保留好此收方单,以作为工地收款的凭证。
合同详情如下:工程名称:____________________工程地点:____________________工程款项如下:序号收款阶段收款金额(人民币)收款日期备注1 预付款_________________________2 第一期进度款_________________________3 第二期进度款_________________________4 第三期进度款_________________________5 尾款_________________________合同明细:根据双方约定,工程方需按以下要求完成工程,并依据工程进度及时收取相应款项。
1. 预付款:工程方于合同签订后的第三个工作日内,收取工程总额的10%作为预付款。
此款项将于工程完工后的15个工作日内与尾款一并结算。
2. 进度款:根据工程进度,工程方有权在完成每个阶段工作后收取相应的进度款。
3. 尾款:工程方在完成工程后,收取工程总额的余款作为尾款。
尾款将于验收合格后的15个工作日内支付。
备注:1. 若工程方逾期交付工程,则工程方须按照每天工程总额的0.1%向业主方支付违约金。
2. 工程方如需延期交付工程,需提前10个工作日书面告知业主方,并经双方协商达成一致。
3. 如工程方需要提前收取进度款或分期付款,请提前与业主方协商并签署书面协议。
4. 工程方在收取款项时应向业主方提供发票和相关凭证。
5. 若工程方未按照合同约定的时间和金额收取款项,业主方有权要求工程方支付违约金。
工程施工现场收方单为了规范工程施工过程中的资金收支,保障工程进度和质量,收方单作为重要的财务凭证在工程施工现场发挥着重要作用。
本文将就工程施工现场收方单的相关内容进行详细的介绍,以期提高各位工程师对该方面的知识和应用能力。
一、收方单的定义收方单是指在工程施工过程中,施工单位根据业主单位工程支付方式的要求,将工程所需的采购、施工和安装等费用收入明细及与业主单位签订的合同约定款项相关的费用等填写在单据上,由执业建筑师审核并盖章后交由工程款支付单位支付的单据。
二、收方单的作用1.明确资金收支收方单可以明确工程的收支情况,对工程款的使用进行跟踪和管理,确保资金的合理使用和分配。
2.监督施工进度通过收方单的填写,可以清晰地了解到工程款的使用情况,从而监督和控制施工进度,及时发现并解决工程施工过程中的问题。
3.责任分工在收方单上可以清楚地了解到各方的责任分工,以便及时解决工程中出现的问题。
4.约束施工单位行为收方单也是对施工单位行为的一种约束,施工单位必须按照实际付款情况填写单据,不能私刻公章,否则将被视为违规行为。
三、收方单的填写方式由于施工现场的复杂性和繁忙程度,收方单的填写将需要一定的规范和流程。
1.收方单资料内容明细在填写收方单时,必须将工程所需的采购、施工和安装等费用收入明细及与业主单位签订的合同约定款项等费用填写在单据上,以确保单据的真实性和准确性。
2.执业建筑师审核收方单需要由执业建筑师审核并盖章,以确保单据的真实性和合规性。
3.发放工程款经过审核的收方单交给工程款支付单位,由支付单位进行支付。
四、注意事项1.真实填写填写收方单时一定要如实填写,不得隐瞒或篡改任何信息,以免引起不必要的纠纷。
2.及时送交支付单位填写完毕的收方单一定要及时送交支付单位,以确保工程款的及时发放。
3.妥善保存已经填写的收方单一定要妥善保存,以备后期查证和整理。
总之,作为工程施工现场的重要财务凭证,收方单在工程管理中具有非常重要的作用。
工程量现场收方单1.收方单定义工程量现场收方单,简称收方单,是由工地施工人员在现场进行工程量测量、计算后,填写的一种工作单据。
它主要用于记录在施工过程中所挖方、填方、回填、夯实、翻转等操作的数量和质量等基本情况。
2.收方单的作用工程量现场收方单作为施工现场监理管理的重要依据之一,它对保证施工质量、杜绝工程量差、规范现场管理、维护工程建设安全等方面都具有重要作用:2.1 保证工程施工质量工程量现场收方单可以记录各环节的数量和状态,包括开挖、填方、回填、夯实、翻转等操作的数量、质量。
通过对这些数据的统计,可以对施工过程中出现的问题及时发现,并加以纠正,达到保证施工质量的目的。
2.2 杜绝工程量差工程量现场收方单记录各项作业整个过程中涉及的方量信息,通过对数据的纠正,可以杜绝工程量差,减少施工过程中的纠纷。
2.3 规范现场管理工程量现场收方单明确记录了开挖、填方、回填、夯实、翻转等操作的数量和质量,规范现场管理,有利于推进生产、优化工艺、提高效率、增强施工管理人员的现场管理能力。
2.4 维护工程建设安全工程量现场收方单记录各项作业涉及方量信息,对于在施工过程中可能出现安全隐患的情况,可以进行及时响应处理,进而促进工程建设安全。
3.收方单的填写工程量现场收方单的填写内容包括:工程名称、施工单位、测量区域、工程位置、日期、方量统计等。
下面分别来详细介绍一下:3.1 工程名称和施工单位工程量现场收方单的第一栏填写工程名称和施工单位的名称,主要用于标示工程的信息,有助于单据的输出与归档。
3.2 测量区域和工程位置收方单的第二栏填写的是测量区域和工程位置,这两个内容是施工过程中不稳定的和易变的因素,因此要及时更新并加注说明。
在一定程度上方便工作人员对工程的管理和实施。
3.3 日期工程量现场收方单必备的一项是日期,日期的标注可以标志施工工序的顺序,掌握不同时间点工程量数据的变化,并做好后续的记录和资料整理工作。
3.4 方量统计方量统计是工程量现场收方单最为重要的一项内容,涵盖了测量区域内固定、临时结构物的路、场地平整、开挖、回填、夯实、翻转等施工过程方式与技术,也是许多运营部门与业主方容易关注的内容。
