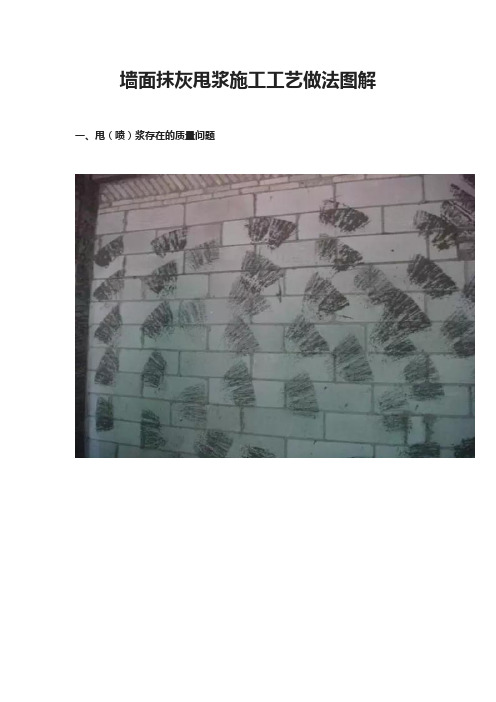

墙面抹灰甩浆施工工艺做法图解一、甩(喷)浆存在的质量问题存在问题:甩浆拉毛质量差,毛刺感不足,间距过大。
产生原因:抹灰前未对工人进行技术交底,且工人质量意识淡薄,随意施工。
规范要求:抹灰前基层处理应符合设计要求。
处理意见:重新甩浆,其密度及毛刺感必须符合要求。
存在问题:抹灰层开裂、空鼓。
产生原因:基层处理不合理、砂含泥量大、未按要求挂网、养护不及时等。
规范要求:抹灰层应无空鼓、面层无裂缝。
处理意见:打掉开裂的抹灰后对基底进行洒水处理,并挂网重新抹灰。
二、墙面抹灰甩浆施工工序1. 工具及材料准备甩浆拍子搅拌电钻聚乙烯醇建筑胶水普通硅酸盐水泥甩浆拍子制作甩浆拍子制作:1) 材料:15mm*15mm*1mm钢丝网、直径32mm的PVC管(或其他高硬度轻质材料)。
2) 拍面尺寸320mm*240mm(可适当调整),钢丝网折叠7~8层,固定于PVC杆端部。
基层处理:1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂。
可采用人工甩浆或机械喷浆(专用喷浆机)于墙体基层。
要求粘结牢固,砂浆颗粒均匀。
砂浆颗粒凝结后(三天后)方可进行墙面抹灰。
2. 浆料制作过程1:1水泥砂浆中加建筑胶水8%配制成浆料加入水泥预拌均匀机械充分搅拌均匀搅拌完成浆料浆料制作过程:1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂,材料配比完成,先用铲预拌均匀,再用机械充分搅拌均匀,搅拌完成浆料成稠状。
3. 甩浆施工过程墙面提前半小时湿润拍子反面加浆料拍子反面加浆料完成逐步均匀甩浆甩浆完成墙面甩浆完成墙面甩浆施工过程:将制作好浆料均匀抹在拍子反面,用拍子将浆均匀排在墙面上。
三、墙面抹灰喷浆施工工序1. 主要机具1) 台秤、带空气压缩机的喷浆机、电动搅拌机、养护用喷雾器、5mm筛网、平锹、塑料水管、喷水壶、水桶、扫帚、锤子、钎子等工具。
2) 上述设备选用时应满足以下要求:台秤、空气压缩机压力表必须按规定进行校验,并且处于有效期内;压力表与空气压缩机相匹配。
墙面抹灰工程甩(喷)浆工艺做法指引一、目的墙面抹灰的空鼓开裂是房屋建筑工程中的常见问题,其中墙面基层处理是抹灰工程的第一道工序,是后续工序顺利展开的基础,为减少墙面空鼓开裂,提高交楼质量,特编制抹灰工程甩(喷)浆工艺做法指引二、适用范围a、本操作指引适用于河南公司所有在建项目;三、工艺标准:“均匀不漏底、有毛刺扎手、手掰不动”(1)甩(喷)浆表面应均匀、平整;检验方法:仔细检查所有施工界面,不得出现直径大于20mm的空白底斑。
(2)甩浆施工界面浆点突出高度不小于5mm;喷浆点施工界面浆点高度应为4-8mm,圆点底部直径为10-15mm;形成圆点或网状形式均匀覆盖结构基层,控制浆点最大高差宜小于3mm,甩(喷)浆浆料平均覆盖施工界面应大于95%。
(3)成型且养护完毕的喷浆颗粒应能够牢固附着在基层上,无脱层、无空鼓,能够满足抹灰要求。
四、作业条件:喷浆施工环境温度不应低于5℃,当必须在低于5℃以下施工时,应采取有效措施确保工程质量。
五、施工范围:加气混凝土墙体、烟道外露部分、剪力墙、梁下有砌体的梁周边均需要甩(喷)浆,梁下无砌体的梁周边和顶棚不得喷浆并且做好防污染的保护措施。
六、两种工艺做法介绍:工艺一、墙面抹灰基层处理甩浆施工工艺(一)材料及工具准备砂子:中砂,无杂质、含泥量满足规范要求水泥:强度等级42.5的普通硅酸盐水泥建筑胶:宜采用聚乙烯醇熬制的建筑胶水,亦可使用优质符合要求的801,901等成品建筑胶;搅拌机具:手持机械搅拌钻钢丝网拍子制作:1、材料:7.5mm*7.5mm*1mm钢丝网(或其他规格也可使用);直径32mm 的PPR管(或其它轻质高强材料);2、拍面尺寸320mm*240mm (可适当调整),钢丝网折叠层数根据钢丝网规格确定,网格越大钢丝网层数越多(钢丝网规格为15mm*15mm*1mm 的叠7-8层,规格为7.5mm*7.5mm*1mm的叠2-3层),固定于PPR 管端部;3、钢板网做成中部凹陷,俩侧略突出形状(操作中较为省力);(二)浆料制作浆料制作过程:水泥:砂子:建筑胶水配合比1 :0.3:0.25(质量比)配制成浆料,物料添加顺序为:建筑胶水>水泥>砂子;物料按配比添加完成,先用铲预拌均匀,再用机械充分搅拌均匀;建筑胶水倒入拌置容器内按配比先加入水泥,再加入砂子浆料预拌机械充分搅拌均匀,机械搅拌时间不少于2min浆料搅拌完成粘稠状浆料(三)甩浆工艺流程及控制要点基层处理: 1、清理墙体基层的模板皮,油污、浮灰等杂物;2、剪力墙对拉螺杆孔打发泡胶封堵;3、提前加浆料:将拌制好的浆料抹于拍子半小时洒水湿润墙面;反面;甩浆:逐步均匀连续的将浆料拍于墙上,每次甩出的浆料均匀,力度适中(工人操作的熟练程度对甩浆效果影响较大)甩浆完成效果甩浆完成效果浆料初凝后应采用喷雾器养护,保持墙面完全湿润,从甩浆第二天开始采用洒水养护,养护时间不少于3天工艺二、墙面抹灰基层处理喷浆施工工艺根据所用浆料拌制不同又可分为“米石浆料喷浆”和“粗砂浆料喷浆”;现分别介绍如下:A、米石浆料喷浆(一)材料及主要机具1)砂子:中砂(粒径范围0.35-0.5mm),无杂质、含泥量满足规范要求;建筑胶:喷浆专用胶、801等成品建筑胶或聚乙烯醇熬制的建筑胶水水泥:强度等级42.5的普通硅酸盐水泥;米石:粒径范围0.3-0.5cm;使用前水洗除去杂物、灰尘;台秤、带空气压缩机的喷浆机、电动搅拌机、养护用喷雾器、5mm 筛网、平锹、塑料水管、喷水壶、水桶、扫帚、锤子、钎子等工具;2)上述设备选用时应满足以下要求:台秤、空气压缩机压力表必须按规定进行校验,并且处于有效期内;压力表与空气压缩机相匹配。

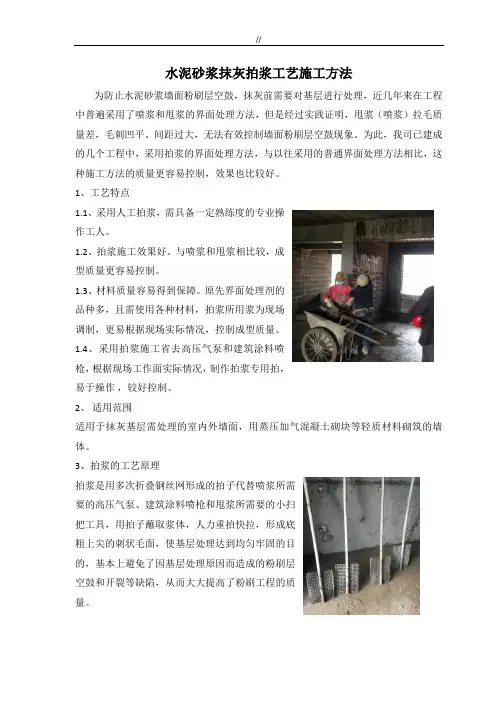

水泥砂浆抹灰拍浆工艺施工方法为防止水泥砂浆墙面粉刷层空鼓,抹灰前需要对基层进行处理,近几年来在工程中普遍采用了喷浆和甩浆的界面处理方法,但是经过实践证明,甩浆(喷浆)拉毛质量差,毛刺凹平、间距过大,无法有效控制墙面粉刷层空鼓现象。
为此,我司已建成的几个工程中,采用拍浆的界面处理方法,与以往采用的普通界面处理方法相比,这种施工方法的质量更容易控制,效果也比较好。

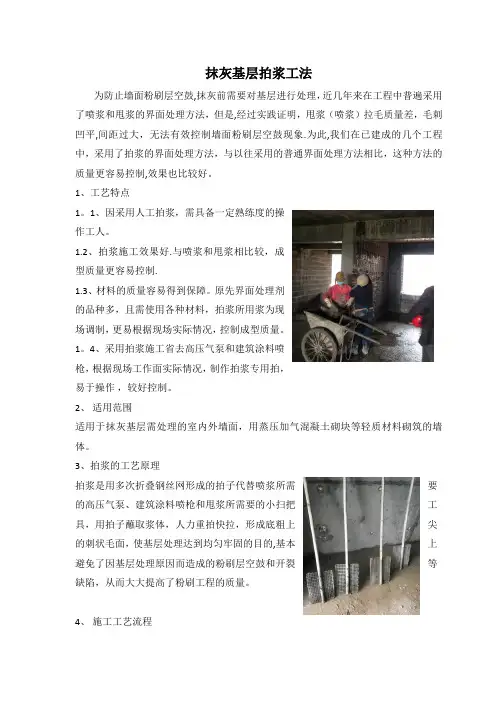

1、工艺特点1.1、采用人工拍浆,需具备一定熟练度的专业操作工人。
1.2、拍浆施工效果好。
与喷浆和甩浆相比较,成型质量更容易控制。
1.3、材料质量容易得到保障。
原先界面处理剂的品种多,且需使用各种材料,拍浆所用浆为现场调制,更易根据现场实际情况,控制成型质量。
1.4、采用拍浆施工省去高压气泵和建筑涂料喷枪,根据现场工作面实际情况,制作拍浆专用拍,易于操作,较好控制。
2、适用范围适用于抹灰基层需处理的室内外墙面,用蒸压加气混凝土砌块等轻质材料砌筑的墙体。
3、拍浆的工艺原理拍浆是用多次折叠钢丝网形成的拍子代替喷浆所需要的高压气泵、建筑涂料喷枪和甩浆所需要的小扫把工具,用拍子蘸取浆体,人力重拍快拉,形成底粗上尖的刺状毛面,使基层处理达到均匀牢固的目的,基本上避免了因基层处理原因而造成的粉刷层空鼓和开裂等缺陷,从而大大提高了粉刷工程的质量。
4、施工工艺流程(1)对抹灰基层进行清理。
→(2)对基层进行湿润。
→(3)按一定比例配制浆料。
→(4)将配制好的浆料进行搅拌。
→(5)对基层进行拍浆。
→(6)进行养护。
5、施工工艺要点5.1、墙面抹灰基层一定要验收清理干净,对于砼表面必须冲洗干净,当墙体为加气混凝土轻质砌块时,需浆表面粉尘清理干净,否则浆无法吸附至表面。
5.2、拍浆前半小时需在墙面均匀喷水,使砌块含水深度在8~10mm,砼表面基本无明水,呈湿润状。
5.3、浆料配比可根据现场实际情况进行调整,浆料充分搅拌至呈稠糊状,稠度7~8cm。
投料顺序是:胶水→水泥→砂。
墙面抹灰工程甩(喷)浆工艺做法指引一、目的墙面抹灰的空鼓开裂是房屋建筑工程中的常见问题,其中墙面基层处理是抹灰工程的第一道工序,是后续工序顺利展开的基础,为减少墙面空鼓开裂,提高交楼质量,特编制抹灰工程甩(喷)浆工艺做法指引二、适用范围a、本操作指引适用于河南公司所有在建项目;三、工艺标准:“均匀不漏底、有毛刺扎手、手掰不动”(1)甩(喷)浆表面应均匀、平整;检验方法:仔细检查所有施工界面,不得出现直径大于20mm的空白底斑。
(2)甩浆施工界面浆点突出高度不小于5mm;喷浆点施工界面浆点高度应为4-8mm,圆点底部直径为10-15mm;形成圆点或网状形式均匀覆盖结构基层,控制浆点最大高差宜小于3mm,甩(喷)浆浆料平均覆盖施工界面应大于95%。
(3)成型且养护完毕的喷浆颗粒应能够牢固附着在基层上,无脱层、无空鼓,能够满足抹灰要求。
四、作业条件:喷浆施工环境温度不应低于5℃,当必须在低于5℃以下施工时,应采取有效措施确保工程质量。
五、施工范围:加气混凝土墙体、烟道外露部分、剪力墙、梁下有砌体的梁周边均需要甩(喷)浆,梁下无砌体的梁周边和顶棚不得喷浆并且做好防污染的保护措施。
六、两种工艺做法介绍:工艺一、墙面抹灰基层处理甩浆施工工艺(一)材料及工具准备砂子:中砂,无杂质、含泥量满足规范要求水泥:强度等级42.5的普通硅酸盐水泥建筑胶:宜采用聚乙烯醇熬制的建筑胶水,亦可使用优质符合要求的801,901等成品建筑胶;搅拌机具:手持机械搅拌钻钢丝网拍子制作:1、材料:7.5mm*7.5mm*1mm钢丝网(或其他规格也可使用);直径32mm 的PPR管(或其它轻质高强材料);2、拍面尺寸320mm*240mm (可适当调整),钢丝网折叠层数根据钢丝网规格确定,网格越大钢丝网层数越多(钢丝网规格为15mm*15mm*1mm的叠7-8层,规格为7.5mm*7.5mm*1mm的叠2-3层),固定于PPR管端部;3、钢板网做成中部凹陷,俩侧略突出形状(操作中较为省力);(二)浆料制作浆料制作过程:水泥:砂子:建筑胶水配合比1 :0.3:0.25(质量比)配制成浆料,物料添加顺序为:建筑胶水>水泥>砂子;物料按配比添加完成,先用铲预拌均匀,再用机械充分搅拌均匀;建筑胶水倒入拌置容器内按配比先加入水泥,再加入砂子浆料预拌机械充分搅拌均匀,机械搅拌时间不少于2min浆料搅拌完成粘稠状浆料(三)甩浆工艺流程及控制要点基层处理: 1、清理墙体基层的模板加浆料:将拌制好的浆料抹于拍子皮,油污、浮灰等杂物;2、剪力墙对拉螺杆孔打发泡胶封堵;3、提前半小时洒水湿润墙面;反面;甩浆:逐步均匀连续的将浆料拍于墙上,每次甩出的浆料均匀,力度适中(工人操作的熟练程度对甩浆效果影响较大)甩浆完成效果甩浆完成效果浆料初凝后应采用喷雾器养护,保持墙面完全湿润,从甩浆第二天开始采用洒水养护,养护时间不少于3天工艺二、墙面抹灰基层处理喷浆施工工艺根据所用浆料拌制不同又可分为“米石浆料喷浆”和“粗砂浆料喷浆”;现分别介绍如下:A、米石浆料喷浆(一)材料及主要机具1)砂子:中砂(粒径范围0.35-0.5mm),无杂质、含泥量满足规范要求;建筑胶:喷浆专用胶、801等成品建筑胶或聚乙烯醇熬制的建筑胶水水泥:强度等级42.5的普通硅酸盐水泥;米石:粒径范围0.3-0.5cm;使用前水洗除去杂物、灰尘;台秤、带空气压缩机的喷浆机、电动搅拌机、养护用喷雾器、5mm 筛网、平锹、塑料水管、喷水壶、水桶、扫帚、锤子、钎子等工具;2)上述设备选用时应满足以下要求:台秤、空气压缩机压力表必须按规定进行校验,并且处于有效期内;压力表与空气压缩机相匹配。

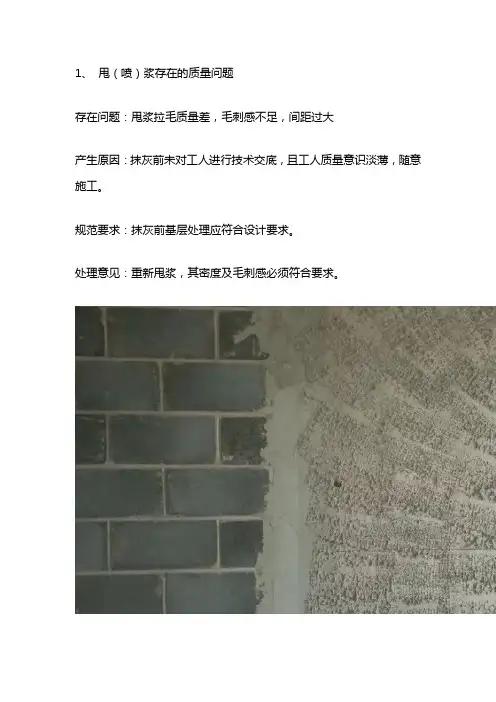

1、甩(喷)浆存在的质量问题存在问题:甩浆拉毛质量差,毛刺感不足,间距过大产生原因:抹灰前未对工人进行技术交底,且工人质量意识淡薄,随意施工。
规范要求:抹灰前基层处理应符合设计要求。
处理意见:重新甩浆,其密度及毛刺感必须符合要求。
存在问题:抹灰层开裂、空鼓。
产生原因:基层处理不合理、砂含泥量大、未按要求挂网、养护不及时等。
规范要求:抹灰层应无空鼓、面层无裂缝。
2、墙面抹灰甩浆施工工序(一)、工具及材料准备甩浆拍子搅拌电钻聚乙烯醇建筑胶水甩浆拍子制作甩浆拍子制作:1、材料:15mm*15mm*1mm钢丝网、直径32mm 的PVC管(或其他高硬度轻质材料),2、拍面尺寸320mm*240mm (可适当调整),钢丝网折叠7~8层,固定于PVC杆端部。
基层处理:1 :1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂。
可采用人工甩浆或机械喷浆(专用喷浆机)于墙体基层。
要求粘结牢固,砂浆颗粒均匀。
砂浆颗粒凝结后(三天后)方可进行墙面抹灰。
(二)、浆料制作过程1:1水泥砂浆中加建筑胶水8%配制成浆料加入水泥预拌均匀机械充分搅拌均匀搅拌完成浆料浆料制作过程:1 :1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂,材料配比完成,先用铲预拌均匀,再用机械充分搅拌均匀,搅拌完成浆料成稠状(如图)。
(三)、甩浆施工过程墙面提前半小时湿润拍子反面加浆料拍子反面加浆料完成逐步均匀甩浆甩浆完成墙面甩浆完成墙面甩浆施工过程:将制作好浆料均匀抹在拍子反面,用拍子将浆均匀排在墙面上。
3、墙面抹灰喷浆施工工序1 主要机具1)、台秤、带空气压缩机的喷浆机、电动搅拌机、养护用喷雾器、5mm 筛网、平锹、塑料水管、喷水壶、水桶、扫帚、锤子、钎子等工具;2)、上述设备选用时应满足以下要求:台秤、空气压缩机压力表必须按规定进行校验,并且处于有效期内;压力表与空气压缩机相匹配。
2 作业条件喷浆施工环境温度不应低于5℃,当必须在低于5℃以下施工时,应采取有效措施确保工程质量。
抹灰基层拍浆工法为防止墙面粉刷层空鼓,抹灰前需要对基层进行处理,近几年来在工程中普遍采用了喷浆和甩浆的界面处理方法,但是,经过实践证明,甩浆(喷浆)拉毛质量差,毛刺凹平,间距过大,无法有效控制墙面粉刷层空鼓现象。
为此,我们在已建成的几个工程中,采用了拍浆的界面处理方法,与以往采用的普通界面处理方法相比,这种方法的质量更容易控制,效果也比较好。
1、工艺特点1.1、因采用人工拍浆,需具备一定熟练度的操作工人。
1.2、拍浆施工效果好。
与喷浆和甩浆相比较,成型质量更容易控制。
1.3、材料的质量容易得到保障。
原先界面处理剂的品种多,且需使用各种材料,拍浆所用浆为现场调制,更易根据现场实际情况,控制成型质量。
1.4、采用拍浆施工省去高压气泵和建筑涂料喷枪,根据现场工作面实际情况,制作拍浆专用拍,易于操作,较好控制。
2、适用范围适用于抹灰基层需处理的室内外墙面,用蒸压加气混凝土砌块等轻质材料砌筑的墙体。
3、拍浆的工艺原理拍浆是用多次折叠钢丝网形成的拍子代替喷浆所需要的高压气泵、建筑涂料喷枪和甩浆所需要的小扫把工具,用拍子蘸取浆体,人力重拍快拉,形成底粗上尖的刺状毛面,使基层处理达到均匀牢固的目的,基本上避免了因基层处理原因而造成的粉刷层空鼓和开裂等缺陷,从而大大提高了粉刷工程的质量。
4、施工工艺流程(1)对抹灰基层进行清理。
→(2)对基层进行湿润。
→(3)按一定比例配制浆料。
→(4)将配制好的浆料进行搅拌。
→(5)对基层进行拍浆。
→(6)进行养护。
5、施工工艺要点5.1、墙面抹灰基层一定要验收清理干净,对于砼表面必须冲洗干净,当墙体为加气混凝土轻质砌块时,需浆表面粉尘清理干净,否则浆无法吸附至表面。
5.2、拍浆前半小时需在墙面均匀喷水,使砌块含水深度在8~10mm,砼表面基本无明水,呈湿润状。
5.3、浆料配比可根据现场实际情况进行调整,浆料充分搅拌至呈稠糊状,稠度7~8cm。
投料顺序是:胶水→水泥→砂。
首先,水+羟丙基甲基纤维丝+氯化钙配置成胶水浆料备用。
抹灰基层拍浆工法为防止墙面粉刷层空鼓,抹灰前需要对基层进行处理,近几年来在工程中普遍采用了喷浆和甩浆的界面处理方法,但是,经过实践证明,甩浆(喷浆)拉毛质量差,毛刺凹平,间距过大,无法有效控制墙面粉刷层空鼓现象.为此,我们在已建成的几个工程中,采用了拍浆的界面处理方法,与以往采用的普通界面处理方法相比,这种方法的质量更容易控制,效果也比较好。
1、工艺特点1。
1、因采用人工拍浆,需具备一定熟练度的操作工人。
1.2、拍浆施工效果好.与喷浆和甩浆相比较,成型质量更容易控制.1.3、材料的质量容易得到保障。
原先界面处理剂的品种多,且需使用各种材料,拍浆所用浆为现场调制,更易根据现场实际情况,控制成型质量。
1。
4、采用拍浆施工省去高压气泵和建筑涂料喷枪,根据现场工作面实际情况,制作拍浆专用拍,易于操作,较好控制。
2、适用范围适用于抹灰基层需处理的室内外墙面,用蒸压加气混凝土砌块等轻质材料砌筑的墙体。
3、拍浆的工艺原理拍浆是用多次折叠钢丝网形成的拍子代替喷浆所需要的高压气泵、建筑涂料喷枪和甩浆所需要的小扫把工具,用拍子蘸取浆体,人力重拍快拉,形成底粗上尖的刺状毛面,使基层处理达到均匀牢固的目的,基本上避免了因基层处理原因而造成的粉刷层空鼓和开裂等缺陷,从而大大提高了粉刷工程的质量。
4、施工工艺流程(1)对抹灰基层进行清理.→(2)对基层进行湿润.→(3)按一定比例配制浆料。
→(4)将配制好的浆料进行搅拌。
→(5)对基层进行拍浆.→(6)进行养护。
5、施工工艺要点5。
1、墙面抹灰基层一定要验收清理干净,对于砼表面必须冲洗干净,当墙体为加气混凝土轻质砌块时,需浆表面粉尘清理干净,否则浆无法吸附至表面.5。
2、拍浆前半小时需在墙面均匀喷水,使砌块含水深度在8~10mm,砼表面基本无明水,呈湿润状。
5.3、浆料配比可根据现场实际情况进行调整,浆料充分搅拌至呈稠糊状,稠度7~8cm。
投料顺序是:胶水→水泥→砂。
首先,水+羟丙基甲基纤维丝+氯化钙配置成胶水浆料备用.然后,水泥加胶水掺适量细砂经约15min搅拌即成拍浆所用浆料,(加适量氯化钙延长终凝时间,增加浆料成型强度)5.4、工具:拍浆拍子制作用15mm*15mm*1mm的钢丝网做成200mm*300mm的网拍(可根据项目具体情况调整),钢丝网折叠6~8层,固定在PVC管上(或者其他轻质有一定柔性和强度的材料)。
