机井施工方法说明机井施工是指在地下利用特殊的设备和技术进行钻井、抽水设施安装和井筒衬管等工作,以实现获取地下水的目的。
下面将详细介绍机井施工的方法。
一、机井施工前的准备工作1.环境调查:对施工地点进行环境调查,了解地下水位、水质、地质构造以及其他地下情况。
2.设计方案:根据环境调查结果制定最佳设计方案,确定机井的井深和井径。
3.材料准备:准备好施工所需的材料,包括钢管、水泵、管道、阀门等。
二、机井施工步骤1.打井:采用钻机进行钻井作业。
钻机通常采用人工推进或机械推进方式,选择合适的钻头进行钻孔。
钻孔的直径与机井设计的井径相匹配。
在钻孔过程中需根据地层情况决定是否使用套管及套管的长度、直径。
2.安装抽水设施:钻孔完成后,根据机井设计方案,选择合适的水泵和管道进行安装。
水泵通常安装在机井井筒的底部,通过管道将地下水抽到地面上。
3.衬管:为了保证机井的稳定性和安全性,需要在钻进过程中或钻孔完成后进行井筒衬管。
衬管材料通常选择钢管,通过顶端封闭,避免污染水源。
4.固井:井筒衬管完成后,需要对井筒进行固井处理,以防止井筒塌陷、污染水源等情况。
固井通常使用水泥或其他固井材料进行填充,使井筒牢固。
5.连接管道:将机井的水泵出口与建筑物或输水管道相连接,确保地下水能够顺利供应给需要的地方。
三、机井施工注意事项1.施工过程中应严格遵守安全操作规程,确保施工人员和周围环境的安全。
2.钻孔过程中遇到有害或可燃气体时,应采取适当的防护措施。
3.钻孔的井深应符合设计要求,以充分利用地下水资源,避免过浅导致水源不足或水质不佳。
4.选择合适的钻头和套管等工具,以适应不同地层的钻孔需求。
5.选择合适的水泵和管道,确保机井的供水能力和质量。
6.在施工过程中定期检查设备运行情况,及时发现问题并进行维修保养。
总结:机井施工是利用机械设备进行地下钻井和抽水设施安装的过程。
施工前需进行环境调查和设计方案制定。
施工步骤包括钻井、安装抽水设施、井筒衬管、固井和连接管道。
机井施工方案标题:机井施工方案引言概述:机井施工是指在地下开挖井筒,安装井管和设备,以获取地下水资源的过程。
正确的施工方案是确保机井施工顺利进行并保证井筒稳固和设备正常运行的关键。
本文将详细介绍机井施工方案的五个部份。
一、前期准备1.1 确定井位:根据地质勘察和水文地质条件,选择合适的井位。
1.2 制定施工方案:根据地质情况、井深和水质要求,制定详细的施工方案。
1.3 采购材料:准备好所需的井管、泵浦、电缆等施工材料。
二、井筒开挖2.1 机井开挖:使用适当的机械设备进行井筒开挖,确保井筒直径和井深符合设计要求。
2.2 井筒支护:根据地质情况选择合适的支护方式,确保井筒稳固。
2.3 井底清淤:清除井底淤泥和杂物,确保井底清洁。
三、井管安装3.1 井管铺设:根据设计要求,安装井管并进行密封,确保井筒不渗水。
3.2 井口封堵:在井口处安装封堵装置,防止杂物进入井筒。
3.3 井管固定:使用支架或者其他固定装置,确保井管坚固。
四、设备安装4.1 泵浦安装:根据设计要求,安装水泵和电缆,连接电源进行试运行。
4.2 控制系统安装:安装自动控制系统,确保机井自动运行和监控。
4.3 安全设施设置:设置井口护栏、告警装置等安全设施,确保机井安全运行。
五、试运行和调试5.1 试水试运行:进行试水试运行,调试设备和控制系统,确保机井正常运行。
5.2 调整参数:根据实际情况调整水泵参数和控制系统,提高机井效率。
5.3 验收交付:完成试运行后,进行验收并交付使用,确保机井施工任务完成。
结论:机井施工方案的正确执行是保证机井施工质量和设备正常运行的重要保障。
惟独严格按照施工方案进行操作,才干确保机井施工顺利进行并取得良好效果。
深井施工工法深井施工工法是一种常用于地下工程的施工技术,它主要用于深度较大的井施工,如水井、油井、气井等。
该工法以稳定和高效完成井内工程为目标,通过一系列的施工步骤和工具,确保工程的质量和安全。
一、工程准备阶段在深井施工工法中,工程准备阶段是非常关键的一步。
首先需要进行地质调查,了解井区的地层情况和水文地质特征。
同时,还需评估施工地点的地质风险,确定施工的可行性。
在完成地质调查后,需要进行井身设计。
这一步骤主要涉及到井的直径、深度和壁厚的确定。
根据地层的性质和使用要求,选择合适的井身材料,如钢管、混凝土或塑料。
此外,还需要进行设备的选型和采购,确保能够满足施工的需求。
一些常见的设备包括钻机、井下泵浦和动力设备等。
二、井施工阶段井施工阶段是深井施工工法的核心部分。
它主要包括以下几个步骤:1. 钻井钻井是深井施工的第一步,它通过旋转钻杆和钻头,在地下将井筒逐渐钻进。
钻井的方式有多种,包括旋转钻进、冲洗钻进和冲击钻进等。
钻井时需要不断注入冷却液和泥浆,以冷却钻头并将钻屑带出井口。
2. 安装套管在钻完井后,需要安装套管来加固井筒。
套管是一种管状结构,其主要作用是支撑井筒和防止其坍塌。
套管的选取要根据地层特性和井的深度来确定。
3. 水泥固井水泥固井是为了加固井筒、防止地下水和地层岩层的交叉污染。
该步骤需要将水泥浆注入井筒,填充套管与岩层之间的空隙,并形成坚固的固体结构。
这样可以确保井筒的稳定性和完整性。
4. 安装井下设备井下设备的安装是深井施工的最后一步。
根据实际使用需求,安装泵浦、传感器、管道等设备,为之后的生产、利用或测试做好准备。
三、施工安全与质量控制在深井施工工法中,安全和质量是至关重要的。
施工过程中应严格按照设计要求进行操作,并保持施工现场的整洁和秩序。
确保工人具备相关的技能和经验,并提供必要的安全培训。
质量控制方面,需要对施工材料进行质量检验,以保证其符合相关标准。
在井施工过程中,对钻进速度、水泥浆配比、套管安装质量等进行监测和记录。

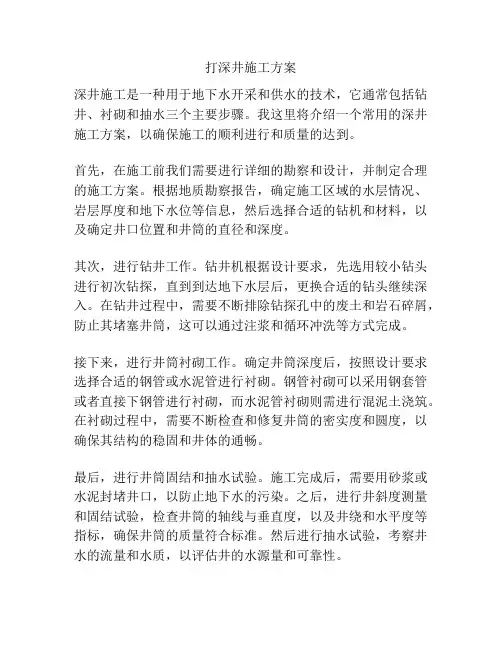

打深井施工方案深井施工是一种用于地下水开采和供水的技术,它通常包括钻井、衬砌和抽水三个主要步骤。
我这里将介绍一个常用的深井施工方案,以确保施工的顺利进行和质量的达到。
首先,在施工前我们需要进行详细的勘察和设计,并制定合理的施工方案。
根据地质勘察报告,确定施工区域的水层情况、岩层厚度和地下水位等信息,然后选择合适的钻机和材料,以及确定井口位置和井筒的直径和深度。
其次,进行钻井工作。
钻井机根据设计要求,先选用较小钻头进行初次钻探,直到到达地下水层后,更换合适的钻头继续深入。
在钻井过程中,需要不断排除钻探孔中的废土和岩石碎屑,防止其堵塞井筒,这可以通过注浆和循环冲洗等方式完成。
接下来,进行井筒衬砌工作。
确定井筒深度后,按照设计要求选择合适的钢管或水泥管进行衬砌。
钢管衬砌可以采用钢套管或者直接下钢管进行衬砌,而水泥管衬砌则需进行混泥土浇筑。
在衬砌过程中,需要不断检查和修复井筒的密实度和圆度,以确保其结构的稳固和井体的通畅。
最后,进行井筒固结和抽水试验。
施工完成后,需要用砂浆或水泥封堵井口,以防止地下水的污染。
之后,进行井斜度测量和固结试验,检查井筒的轴线与垂直度,以及井绕和水平度等指标,确保井筒的质量符合标准。
然后进行抽水试验,考察井水的流量和水质,以评估井的水源量和可靠性。
以上就是一个简要的深井施工方案。
在实际施工中,我们还需要根据具体情况进行调整和补充,以确保施工的安全和可靠性。
深井施工是一项复杂的工程,需要注重细节和质量控制,以保证其长期使用和服务。
同时,我们也要注意环境保护和资源合理利用,避免对地下水和周边环境造成不必要的影响。

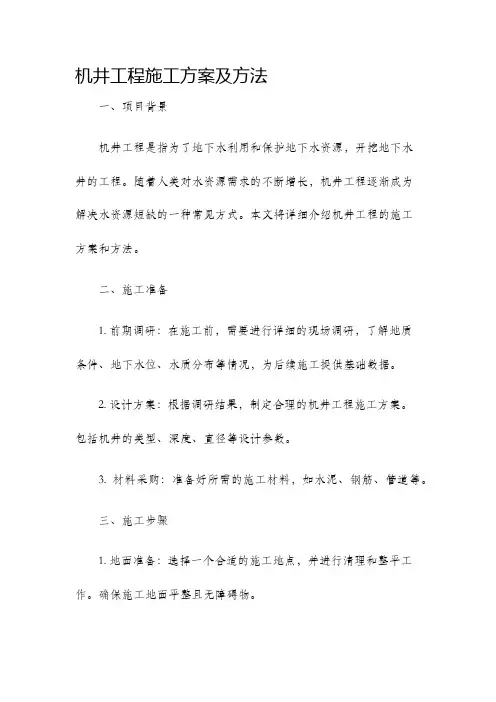

机井工程施工方案及方法一、项目背景机井工程是指为了地下水利用和保护地下水资源,开挖地下水井的工程。
随着人类对水资源需求的不断增长,机井工程逐渐成为解决水资源短缺的一种常见方式。
本文将详细介绍机井工程的施工方案和方法。
二、施工准备1. 前期调研:在施工前,需要进行详细的现场调研,了解地质条件、地下水位、水质分布等情况,为后续施工提供基础数据。
2. 设计方案:根据调研结果,制定合理的机井工程施工方案。
包括机井的类型、深度、直径等设计参数。
3. 材料采购:准备好所需的施工材料,如水泥、钢筋、管道等。
三、施工步骤1. 地面准备:选择一个合适的施工地点,并进行清理和整平工作。
确保施工地面平整且无障碍物。
2. 井口打开:在合适的位置开挖井口,并使用环形井壁进行固定。
井口直径一般根据设计要求确定,可以进行多次钻探来确定地下地质情况。
3. 井筒挖掘:使用井筒开挖机或人工挖掘将井筒逐步向下挖掘。
根据井的深度和设计要求,进行适当的支护措施,如加设井管、钢筋筒等。
4. 井底清理:挖掘至设计深度后,清理井底的杂物和泥沙,并测量井底的平整度和垂直度。
5. 安装机井设备:根据设计要求,在井筒内安装机井设备,如水泵、管道等。
确保设备安装牢固,并与现场供水管网相连接。
6. 井口封堵:井筒内的设备安装完成后,将井口进行封堵,防止杂物和污染物进入井筒。
四、施工注意事项1. 安全第一:施工人员必须佩戴防护设备,如安全帽、手套、安全鞋等。
严禁在施工现场使用明火和吸烟,保证施工安全。
2. 质量控制:施工过程中,必须按照设计要求进行操作,确保机井工程的质量。
一旦发现施工缺陷,应立即修复。
3. 环境保护:施工完成后,应清理施工现场,确保不泄露废水和废弃物。
严禁将废水和废弃物倾倒于地面和水源地附近。
五、施工结束1. 竣工验收:施工完成后,由相关部门进行竣工验收,包括对井水的质量和水量进行检测。
2. 运维维护:机井工程竣工后,需要进行日常的运维维护,包括设备检修、清洁井筒、水质监测等,确保机井设备的正常运行。
机井施工方案一、背景介绍机井是一种用于地下水开采的设备,广泛应用于农田灌溉、城市供水等领域。
机井施工方案是指在确定机井施工位置后,为了保证施工的顺利进行,需要制定详细的施工方案,包括施工流程、施工工艺、施工材料等内容。
本文将针对机井施工方案进行详细的介绍。
二、施工前准备1. 现场勘察:施工前需要对施工地点进行现场勘察,了解地质情况、地下水位、地下水质等信息,以便确定机井的位置和施工方案。
2. 设计方案:根据现场勘察的结果,制定机井的设计方案,包括井深、井径、井壁材料等内容。
三、施工流程1. 土方开挖:根据设计方案,使用挖掘机等工具进行土方开挖,将土方运输至指定地点。
2. 井筒施工:根据设计方案,使用井筒钻机进行井筒施工,逐层打孔并进行井壁支护。
同时,根据地下水位情况,进行井筒封固,防止井筒坍塌。
3. 钻孔施工:根据设计方案,使用钻孔机进行钻孔施工,确定水源位置和水源质量。
4. 安装抽水设备:根据设计方案,将抽水设备安装在机井内,包括水泵、电缆等设备。
5. 试运行与调试:安装完抽水设备后,进行试运行与调试,确保设备正常运行,并调整抽水量和抽水深度。
6. 完工验收:施工完成后,进行机井的完工验收,包括设备安装是否坚固、井筒是否完整等内容。
四、施工工艺1. 土方开挖工艺:根据土方开挖的深度和井径确定挖掘机的型号和施工方式,确保土方开挖的平整度和井筒的垂直度。
2. 井筒施工工艺:根据井筒的深度和井径确定井筒钻机的型号和施工方式,确保井筒的垂直度和井壁的光滑度。
3. 钻孔施工工艺:根据设计方案确定钻孔机的型号和施工方式,确保钻孔的位置准确和钻孔的质量。
4. 抽水设备安装工艺:根据设备的型号和规格,按照设备安装说明书进行安装,确保设备安装坚固和电缆连接正确。
5. 试运行与调试工艺:根据设备的工作原理,进行试运行和调试,确保设备正常运行和抽水深度的准确性。
五、施工材料1. 井壁材料:根据地质情况和设计要求,选择适合的井壁材料,如混凝土、钢筋混凝土等。
新打机井施工方案及技术措施一、前期准备阶段:1.确定机井位置:根据地下水资源勘察和评价结果确定机井的最佳位置。
2.施工许可:取得相关部门的施工许可证和相关手续。
3.物资准备:准备施工所需的材料和设备,包括钻机、钢管、管道以及其他工具。
4.安全措施:确保施工现场的安全,包括设置警示标志、施工警戒线等。
二、施工方案:1.钻机安装:将钻机安装在施工现场,并进行调试和检查,确保正常工作。
2.钻孔:根据设计要求和地质情况,进行钻孔,包括钻孔深度和孔径。
3.钻孔材料:根据地下水位、地质情况和设计要求,选择合适的钢管材料进行下沉。
4.钢管下放:使用专业设备和技术,将钢管逐段下放到钻孔中,并在下放过程中进行固定。
5.水泥封固:在钢管下放完毕后,进行水泥封固,防止地下水从孔壁渗漏进入。
6.机井设备安装:完成钢管下放和水泥封固后,进行机井设备的安装,包括水泵、电缆以及相关控制设备。
7.试运行和调试:安装完成后,进行机井的试运行和调试,确保机井设备正常运行。
三、技术措施:1.地质勘察和评价:在施工前,进行地质勘察和评价,分析地层情况,确定适合打井的地点。
2.钻孔技术:根据地下水位和地质情况,选择合适的钻孔技术,包括旋回钻孔、扩孔钻孔等,确保钻孔质量。
3.钢管安装技术:使用专业设备和技术,确保钢管安装的垂直度和稳定性,并进行固定和加固。
4.水泥封固技术:在水泥封固时,控制水泥浆的流动速度和浆液密度,确保水泥封固质量。
5.机井设备安装技术:按照设备安装要求和标准,进行机井设备的安装和调试,确保设备正常运行。
6.安全措施:严格遵守施工安全规范,对施工现场进行安全检查和防护,确保施工人员和设备的安全。
以上是新打机井施工方案及技术措施的大致内容,具体实施时需根据实际情况进行灵活调整和细化。
在施工过程中,应始终关注安全问题,确保施工质量和工期的同时,保障人员安全和设备稳定运行。

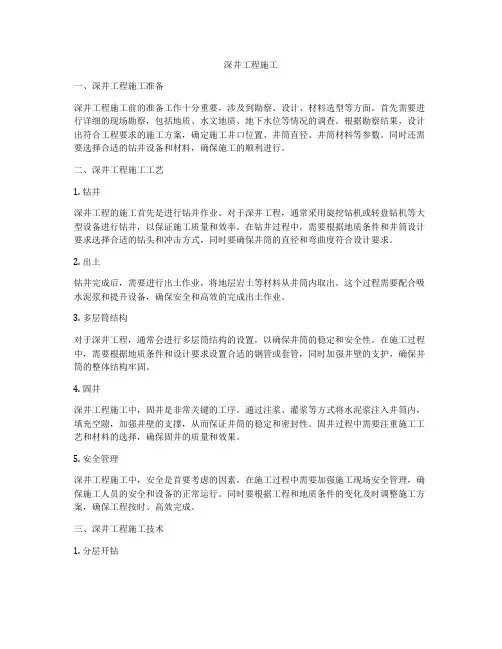

深井工程施工一、深井工程施工准备深井工程施工前的准备工作十分重要,涉及到勘察、设计、材料选型等方面。
首先需要进行详细的现场勘察,包括地质、水文地质、地下水位等情况的调查。
根据勘察结果,设计出符合工程要求的施工方案,确定施工井口位置、井筒直径、井筒材料等参数。
同时还需要选择合适的钻井设备和材料,确保施工的顺利进行。
二、深井工程施工工艺1. 钻井深井工程的施工首先是进行钻井作业。
对于深井工程,通常采用旋挖钻机或转盘钻机等大型设备进行钻井,以保证施工质量和效率。
在钻井过程中,需要根据地质条件和井筒设计要求选择合适的钻头和冲击方式,同时要确保井筒的直径和弯曲度符合设计要求。
2. 出土钻井完成后,需要进行出土作业,将地层岩土等材料从井筒内取出。
这个过程需要配合吸水泥浆和提升设备,确保安全和高效的完成出土作业。
3. 多层筒结构对于深井工程,通常会进行多层筒结构的设置,以确保井筒的稳定和安全性。
在施工过程中,需要根据地质条件和设计要求设置合适的钢管或套管,同时加强井壁的支护,确保井筒的整体结构牢固。
4. 固井深井工程施工中,固井是非常关键的工序。
通过注浆、灌浆等方式将水泥浆注入井筒内,填充空隙,加强井壁的支撑,从而保证井筒的稳定和密封性。
固井过程中需要注重施工工艺和材料的选择,确保固井的质量和效果。
5. 安全管理深井工程施工中,安全是首要考虑的因素。
在施工过程中需要加强施工现场安全管理,确保施工人员的安全和设备的正常运行。
同时要根据工程和地质条件的变化及时调整施工方案,确保工程按时、高效完成。
三、深井工程施工技术1. 分层开钻在深井施工过程中,地质条件会发生变化,标准井工程技术可能无法适应。
因此,可以采用分层开钻的技术,将井筒划分成若干段,根据地质条件和井筒设计要求进行逐层施工,从而保证井筒的稳定性和质量。
2. 钻进导向技术在深井工程施工中,由于井筒的深度和复杂性,需要采用钻进导向技术来确保钻孔的准确性和稳定性。

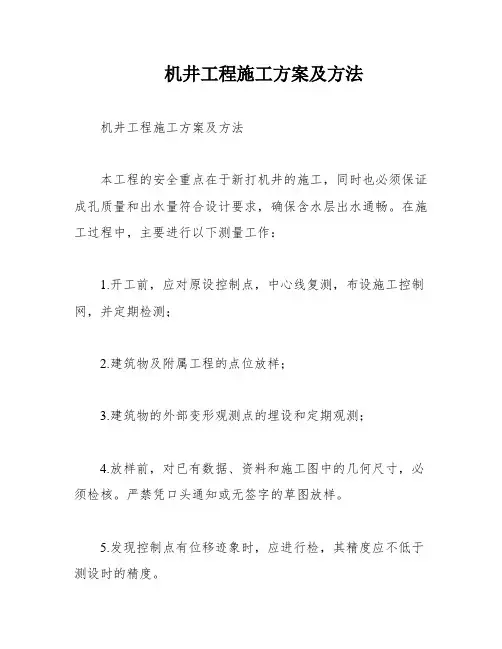

机井工程施工方案及方法机井工程施工方案及方法本工程的安全重点在于新打机井的施工,同时也必须保证成孔质量和出水量符合设计要求,确保含水层出水通畅。
在施工过程中,主要进行以下测量工作:1.开工前,应对原设控制点,中心线复测,布设施工控制网,并定期检测;2.建筑物及附属工程的点位放样;3.建筑物的外部变形观测点的埋设和定期观测;4.放样前,对已有数据、资料和施工图中的几何尺寸,必须检核。
严禁凭口头通知或无签字的草图放样。
5.发现控制点有位移迹象时,应进行检,其精度应不低于测设时的精度。
一、成井工艺要求⑴打地质孔:深井钻孔要求垂直度偏斜不大于1%,摸清含水层的埋藏深度和含水砂层的粒径,合理配置滤水管的位置,选择合适的滤料,保证水质量和出水量。
成孔孔径应按设计图纸确保成孔孔径,应按尺寸选用合适的钻头进行施工。
⑵下管方法:宜提掉下管。
为减轻钻塔负荷,考虑井管的抗拉强度,钢丝绳抗拉强度和卷扬机的提升能力,井管接头处应分段放置浮托板,增加浮力。
⑶填滤料:回填滤料是增大过滤器及周围有效孔隙滤,减小地下水流入滤管的阻力,增大出水量,防止涌沙,延长水井使用寿命的重要措施。
回填滤料时,应在井内送水,以冲掉滤料的杂质和粉砂。
滤料的主要材料为颗粒饱满,级配适当的石子。
⑷滤料的要求:滤料的形状应以均质圆形颗粒为宜,采用石子,应无杂质。
根据含水层本身颗粒级配情况,选择相适应的滤料规格。
⑸洗井:洗井的目的是要彻底清除井内泥浆,破坏井壁泥皮,抽出渗入含水层中的泥浆和细小颗粒,使过滤器周围形成一个良好的人工过滤层,以增加井孔的出水量,为防止泥皮硬化,在下管填料后立即洗井。
为节省洗井时间,建议采用化学剂分解稀温泥浆,然后利用活塞抽拉洗井法,在管内反复提位,造成瞬时局部填空,破坏泥臂进行选井。
最后用空气压缩抽水,清出井内沉淀泥浆,至水清砂净,取后含砂量不超过1/1000时结束洗井。
二、管井结构⑴管井由井口、井管实段、进水滤管段、沉砂管以及井外回填滤料和井外填堵封段等组成。

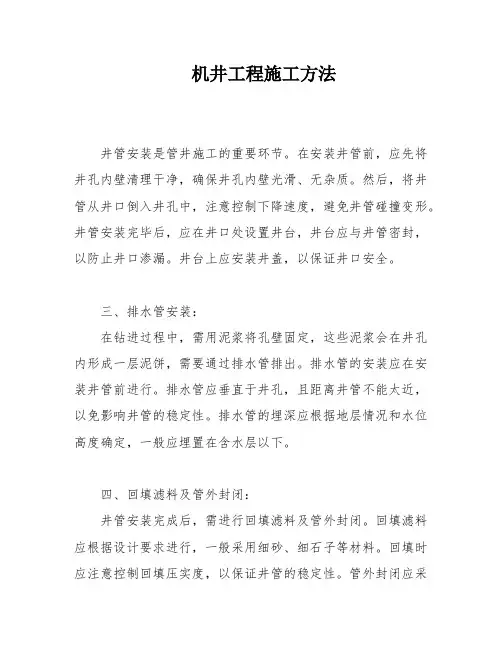

机井工程施工方法井管安装是管井施工的重要环节。
在安装井管前,应先将井孔内壁清理干净,确保井孔内壁光滑、无杂质。
然后,将井管从井口倒入井孔中,注意控制下降速度,避免井管碰撞变形。
井管安装完毕后,应在井口处设置井台,井台应与井管密封,以防止井口渗漏。
井台上应安装井盖,以保证井口安全。
三、排水管安装:在钻进过程中,需用泥浆将孔壁固定,这些泥浆会在井孔内形成一层泥饼,需要通过排水管排出。
排水管的安装应在安装井管前进行。
排水管应垂直于井孔,且距离井管不能太近,以免影响井管的稳定性。
排水管的埋深应根据地层情况和水位高度确定,一般应埋置在含水层以下。
四、回填滤料及管外封闭:井管安装完成后,需进行回填滤料及管外封闭。
回填滤料应根据设计要求进行,一般采用细砂、细石子等材料。
回填时应注意控制回填压实度,以保证井管的稳定性。
管外封闭应采用粘土球封闭,封闭层厚度应不小于0.5m,以保证井口不受外界干扰。
五、洗井及抽水试验:井施工完成后,需进行洗井及抽水试验。
洗井是指用水冲刷井孔和井管,以清除井孔内的杂质和泥浆。
抽水试验是指将水泵启动,抽取井水进行检测,以确定井水的水质和出水量。
洗井和抽水试验应在施工完成后尽快进行,以保证井的正常使用。
六、结语:机井工程施工需要严格按照施工程序进行,保证施工质量。
在施工过程中,需注意安全措施,确保施工人员的安全。
机井施工完成后,需进行水质分析和定期维护,以保证机井正常运行。
3)井孔的铅直度检查;4)井孔的清洗和换浆;5)井管的配管、质量检查和安装;6)过滤器的安装和连接;7)填砾和管外封闭;8)洗井和抽水试验;9)钻井事故的排除和预防。
为了保证井孔的铅直性,成孔后需要用同直径的削孔器检查井孔的铅直度,直至孔底。
井孔经过削孔检查合格后,需要用新鲜泥浆换浆,并清除井内沉淀,直至返浆中无沉淀物,且井深降至井底为止。
在井管安装前,需要根据井管结构设计进行配管,检查井管质量,并确保符合要求。
下置井管时,井管必须直立于井口中心,上端口应保持水平。

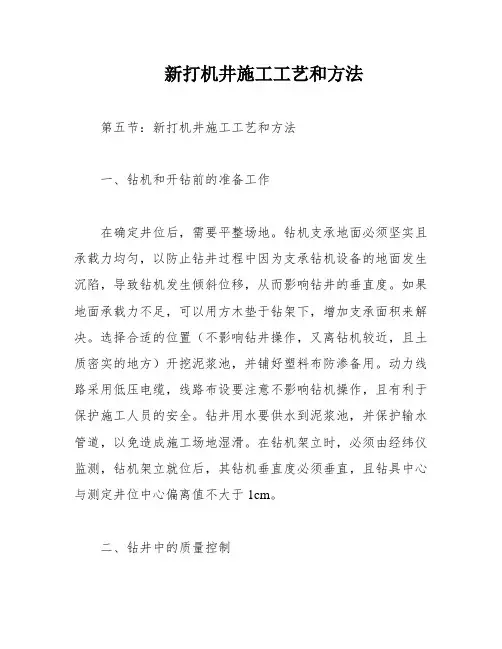

新打机井施工工艺和方法
第五节:新打机井施工工艺和方法
一、钻机和开钻前的准备工作
在确定井位后,需要平整场地。
钻机支承地面必须坚实且承载力均匀,以防止钻井过程中因为支承钻机设备的地面发生沉陷,导致钻机发生倾斜位移,从而影响钻井的垂直度。
如果地面承载力不足,可以用方木垫于钻架下,增加支承面积来解决。
选择合适的位置(不影响钻井操作,又离钻机较近,且土质密实的地方)开挖泥浆池,并铺好塑料布防渗备用。
动力线路采用低压电缆,线路布设要注意不影响钻机操作,且有利于保护施工人员的安全。
钻井用水要供水到泥浆池,并保护输水管道,以免造成施工场地湿滑。
在钻机架立时,必须由经纬仪监测,钻机架立就位后,其钻机垂直度必须垂直,且钻具中心与测定井位中心偏离值不大于1cm。
二、钻井中的质量控制
在钻井过程中,必须做好班纪录,包括进尺、地质情况及钻井异常情况。
尽量将岩心取上来,并按顺序排列整齐,并标注岩心深度。
钻井至完整岩石后,由地质工程师和监理工程师共同现场确定是否下井壁管。
井壁管就位后,四周回填要均匀,保持井壁管垂直,且中心与钻孔中心一致。
如果在钻井中遇到地质严重破碎,需要由地质工程师、监理工程师、甲方共同确定是否下二级护壁管,并制定二级护壁管的技术方案(包括长度、放置深度、结构形式、孔隙率等),并严格按照确定的技术方案实施。
新打机井井深37米的施工做法1、测量放线根据建设单位提供的测量基准点〔线〕为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的控制网,由项目部技术科给每台钻机提前C测定出井位点,用直径25㎜钢钎打孔1m深,灌注白灰或煤灰,以确保井位准确,避免施工损坏井位,定位尺寸允许偏差≤10㎜,交给钻机自行管理。
开始前由钻机和技术科复验后交监理批准方可施工。
2、施工方法钻机定位:钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动、同时调整钻机垂直度,垂直度允许偏差≤0.5%,钻尖应对准井位中心,其水平位置允许偏差20㎝,将高程移到可靠便于施工和检查的位置处,并经监理人员复核后方可开钻。
泥浆配制:泥浆密度≤1.2,粘度18-22S,含砂率≤4%,并根据地层情况控制掌握,必要时适当掺和膨润土,以保护孔壁。
成孔:修整成孔过程采用反循环工艺,控制塔架垂直度,第一钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井位、孔深、钻头种类、钻速、泵的扬程和土质情况,掌握钻进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应≤0.5%,应经常检查,超过此值时应进行纠偏。
孔内测井:用测井仪测定含水层位,估算出水量、矿化度。
清孔:用优质泥浆清孔,待吸出泥浆比重小于1.08㎏/㎝3,砂率小于4%时为合适的终孔深度,终孔垂直度允许偏差≤0.5%,用经纬仪从两个方向检查钻杆垂直度。
井管安装:采用钢丝绳托盘下管法。
下管时,采用四根兜底绳,分部缠绕于绞车上,在其另一端编好钢丝绳,分别从托盘的四个穿绳孔插入,使四个绳套同重心重对准托盘的钻钉孔。
稍钉要伸到穿绳孔以下15㎝左右,把销好兜底绳的托盘放在预先安置在孔口上的垫板上,即可开始安装井管。
安装井管时,先将托盘上盐土上灰砂沥青,而后使井管垂直插入托盘的插口,在界面处缠3-4圈塑料薄膜,用6-8根竹篾均匀地围在接头处,使井管与托盘牢固,将中心绳放松8-10m,盘旋塞进井管内,以防意外抽动中心绳拔出销钉,起吊托盘和沉淀管,待兜底绳吃力后,将垫板抽样徐徐下降,把托盘和第一根井管送入钻孔至井管上口超出台1m左右,停止下降,即开始安装第二根管,如此往复,直至井管下完,托盘下到孔底,井管安装完毕,校核无误后,将管身固定,不使摇晃,然后将兜底绳放松,即可起拔中心绳,销钉拔出后,再用绞车拔兜底绳,兜底绳拔出后即可回填砾料。
新打机井实施方案
在实施新打机井的过程中,需要充分考虑地质条件。
在选择井址时,应该进行
详细的地质勘探,了解地下水文地质情况,包括地层岩性、裂缝发育情况、地下水位等。
只有充分了解地质条件,才能选择合适的井址位置,确保打井效果。
在施工工艺方面,需要根据地质条件和井深情况选择合适的施工工艺,包括钻井方法、井眼完井方式等。
只有选择合适的施工工艺,才能确保施工的高效、安全和经济。
设备选型也是新打机井实施方案中需要重点考虑的问题之一。
根据井深、地质条件和施工工艺的要求,选择合适的钻井设备、井眼完井设备和配套设备,以确保施工的顺利进行。
最后,安全保障是新打机井实施方案中必须重视的问题。
在施工过程中,需要严格执行安全操作规程,加强现场安全管理,确保施工人员的人身安全和设备的安全运行。
总的来说,新打机井实施方案需要充分考虑地质条件、施工工艺、设备选型和
安全保障等方面的问题。
只有在这些方面都做到位,才能确保新打机井的施工效果和安全运行。
希望大家在实施新打机井的过程中,能够严格按照方案要求,确保施工的顺利进行。
机井施工方法1、井管的选用:井管应选用质量好、无损伤、无砂眼、无气泡、无缺陷、符合国家标准的钢管或塑料管。
井管长度一般为6m,直径根据设计出水量和含水层粗细而定,一般为φ108mm、φ133mm、φ159mm、φ219mm等。
在安装井管前,应先清理井孔内的杂物,检查井孔内是否有突出物,如有,应及时处理。
2、井管的安装:井管应按设计要求安装,井管间应保持一定的间隙,井管底部应与井底平齐。
安装时,先放入一节井管,然后用专用的托架或人工扶持,将下一节井管缓缓放入,直至全部安装完毕。
在安装过程中,应注意井管的垂直度和水平度,井管与井壁之间应均匀填充滤料,填充时应振实,以防井管变形或滤料下沉。
井管安装完毕后,应进行回填滤料及管外封闭,回填滤料时应按设计要求进行,管外封闭应采用专用的封闭材料,以保证井口不松动、不坍塌。
三、施工安全:在施工过程中,应严格遵守安全操作规程,加强现场管理,保证人员和设备的安全。
特别是在钻进过程中,应加强对钻机、钻具、钻杆等设备的检查和维护,及时处理设备故障和异常情况,确保施工安全。
同时,应做好地下水位的监测和排水工作,防止井孔内积水,保证施工质量和人员安全。
四、施工质量控制:在施工过程中,应严格按照设计要求进行施工,对每个环节进行检查和控制,确保施工质量。
特别是在钻进、井管安装、回填滤料等关键环节,应加强监督和检查,及时处理施工中的问题,确保施工质量符合要求。
同时,应做好施工记录和资料的整理和归档,以备后期管理和维护。
3)井孔的铅直度检查;4)井内沉淀物清除;5)井管的配管和质量检查;6)井管的下置和安装;7)过滤器的安装和连接;8)填砾和管外封闭;9)洗井和抽水试验。
在填砾之前,需要先用导管将清水压入井底,稀释孔内浆液,使孔内泥浆的粘度下降到小于17S。
然后,可以使用静水快速投砾法或导管投入符合要求的滤料。
填砾时,需要均匀连续地填入滤料,并随时测量填入数量和深度,以确保计算的准确性。
深井施工工法深井施工工法模板1. 概述深井施工工法是一种用于在地下进行建筑施工的方法。
该方法适用于需要在地下进行大型工程,如地铁、隧道、地下管道等。
深井施工工法的主要目的是减少对地面的影响,并提高施工效率。
2. 环境与地质调查在进行深井施工之前,必须对施工地点进行环境与地质调查。
这包括地质勘探、地下水位测量、土壤力学性质测试等。
这些调查可以提供施工过程中所需的地下信息,以便确定施工方法和工艺方案。
2.1 地质勘探地质勘探是通过钻探等方法,获取地下岩层的详细情况。
通过分析岩层的结构、性质和稳定性,可以确定深井施工的可行性,以及可能需要采取的支护措施。
2.2 地下水位测量地下水位测量是确定地下水位高度及波动情况的过程。
这对深井施工尤为重要,因为了解地下水位可以指导施工过程中的排水工作,并确保井底的稳定。
2.3 土壤力学性质测试土壤力学性质测试是测量土壤的物理力学性质,如密度、压缩性、抗剪强度等。
这些测试数据可以用于确定施工过程中所需的支护结构和材料。
3. 施工方法3.1 地面准备工作在进行深井施工之前,需要进行地面准备工作。
这包括清理施工现场、确定施工边界、安装起重设备、布置施工道路等。
3.2 钻孔施工钻孔施工是深井施工的关键步骤。
通过使用钻机、孔底清洁设备等工具,对地下进行钻探,以便下一步的施工。
钻孔的深度和直径根据具体工程而定。
3.3 支护结构施工在进行下一步施工之前,必须对钻孔进行支护。
常用的支护结构包括套管、钢筋网、喷射混凝土等。
这些支护结构能够增加井壁的稳定性,防止地层坍塌。
3.4 下沉施工下沉施工是深井施工的核心步骤。
通过使用起重设备、附加重物等工具,将钻孔设备逐步下沉到所需深度。
这个过程需要严格的监测和控制,以确保安全和施工质量。
3.5 井底处理井底处理是在施工完成后对井底进行清理和处理的过程。
这包括清除残留物、进行排水处理、进行喷射混凝土等。
井底处理的目的是保证井底的稳定和工程质量。
一、工程概况本工程位于XX地区,施工内容为新打机井,共计XX眼。
工程总预算为XX万元,工期为XX个月。
为确保工程质量和进度,特制定本施工方案。
二、施工组织机构1. 项目经理:负责整个项目的全面管理工作,对工程质量、进度、安全等方面负责。
2. 技术负责人:负责工程技术管理工作,对施工方案、施工技术、施工质量等方面负责。
3. 施工员:负责现场施工组织、协调、监督,确保施工质量和进度。
4. 安全员:负责施工现场安全管理工作,确保施工安全。
5. 质量员:负责施工现场质量管理工作,确保工程质量。
三、施工准备1. 施工现场:施工现场应平整、排水良好,确保施工顺利进行。
2. 施工材料:提前采购所需材料,确保材料质量符合要求。
3. 施工设备:提前准备施工设备,确保设备完好、性能稳定。
4. 施工人员:组织施工人员,进行技术培训和安全教育。
四、施工工艺1. 钻孔施工:采用XY-2型钻机进行钻孔,钻孔直径为XX米,孔深为XX米。
2. 井管安装:采用机械式吊装设备将井管吊装至孔口,然后将井管缓慢下入孔内,确保井管垂直。
3. 井口处理:对井口进行封闭,防止污染。
4. 井水测试:对井水进行水质检测,确保水质符合饮用水标准。
5. 井筒加固:对井筒进行加固,防止井筒变形。
五、施工进度安排1. 第1个月:完成施工现场准备、材料采购、设备调试、人员培训等工作。
2. 第2-4个月:进行钻孔施工,完成XX眼井的钻孔。
3. 第5-7个月:进行井管安装、井口处理、井水测试等工作。
4. 第8-10个月:进行井筒加固、验收、交付使用等工作。
六、质量保证措施1. 严格执行施工规范和操作规程,确保施工质量。
2. 对施工人员进行技术培训,提高施工技能。
3. 加强施工现场质量管理,定期进行质量检查。
4. 对关键工序进行严格把关,确保工程质量。
七、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
机井工程施工方案与技术措施一、项目概述机井工程是指为了满足农田灌溉、农村生活用水以及工业用水等需求而进行的井筒建设工程。
本文将针对机井工程的施工方案与技术措施进行详细描述。
二、施工方案1. 前期准备工作在进行机井工程施工前,需要进行以下准备工作:- 确定机井工程的位置和规模,包括井筒的深度和直径。
- 进行地质勘探,了解地下水位、地质构造和地下水水质等情况。
- 编制施工方案,包括施工工艺、施工周期和施工人员的组织安排等。
2. 施工流程机井工程的施工流程主要包括以下几个步骤:- 地面平整:清理施工现场,确保施工区域平整。
- 钻孔:根据设计要求,使用钻机进行钻孔,同时进行钻孔记录和取样。
- 井筒施工:根据设计要求,进行井筒的砌筑或钢管套管等工作。
- 安装抽水设备:根据设计要求,安装井口设备、水泵和管道等。
- 进行试运行:进行机井的试运行,测试抽水设备的性能和井水的水质等。
- 完工验收:对机井工程进行验收,确保施工质量符合要求。
3. 施工技术措施为保证机井工程施工的顺利进行,需要采取以下技术措施:- 地质勘探技术:通过地质勘探了解地下水位、地质构造和地下水水质等情况,为施工提供参考依据。
- 钻孔技术:采用合适的钻孔设备和钻孔技术,确保钻孔的质量和效率。
- 井筒施工技术:根据设计要求,选择合适的井筒施工技术,如砌筑、钢管套管等,确保井筒的稳定和密封性。
- 抽水设备安装技术:根据设计要求,选择合适的抽水设备和安装技术,确保抽水设备的性能和可靠性。
- 施工安全措施:在施工过程中,要严格遵守安全操作规程,采取必要的安全防护措施,确保施工人员的安全。
三、施工质量控制为保证机井工程施工质量,需要进行以下质量控制措施:- 施工监督:设立专门的施工监督人员,对施工过程进行监督和检查,及时发现和解决施工中的质量问题。
- 质量检验:对施工过程中的关键节点进行质量检验,如钻孔质量、井筒施工质量和抽水设备安装质量等。
- 质量记录:对施工过程中的关键数据进行记录,包括钻孔记录、施工记录和试运行记录等,以备后续参考和分析。
深井施工方案
深井施工方案
深井施工是指在地下开孔、爆破、钻孔、钻井、施工等方法将地下水或地下资源开采出来的过程。
深井施工需要考虑到施工稳定性、施工效率、安全性等因素。
首先,深井施工需要进行地下探测和勘察工作,确定开挖的深度和位置。
在勘察工作中,需要考虑地下水位的高低,以及地下水与深部岩层的关系,以保证施工过程的安全性。
其次,根据勘察结果,选择合适的施工方法和施工设备。
深井施工常用的设备有钻机、钻孔机、压浆机等。
根据地下岩矿情况,可以选择不同类型的钻头和钻杆进行施工。
然后,进行深井施工前的准备工作,包括现场平整、施工道路的修整、设备的安装等。
同时,需要根据施工图纸确定开挖的井径和井深,以及井壁的防护措施。
接着,进行开挖施工。
根据井壁的防护措施选择合适的方法进行开挖,常见的方法有爆破、冲孔、钻孔等。
在施工过程中,需要注意施工现场的通风和照明,确保施工人员的安全。
最后,进行深井施工的监控和管理工作。
监控施工过程中的地下水位和岩石的变化,以及施工设备的运行情况。
及时处理施工中出现的问题,确保施工质量和进度。
总之,深井施工是一项复杂而重要的工作,需要充分考虑各种
因素,确保施工的稳定性、效率和安全性。
通过科学的勘察和施工方案的制定,可以高效地开采地下水和资源,为社会经济发展做出贡献。
打深井施工方案1. 引言本文档旨在介绍打深井的施工方案。
深井是为了获取地下水资源或进行地质勘探等目的而进行的钻孔工程。
打深井的施工方案需要充分考虑工程的安全性、效率和经济性。
该方案将涵盖深井施工前的准备工作、施工流程、施工技术和安全防护等内容。
2. 施工前准备打深井施工前,需要进行充分的准备工作,确保施工的顺利进行。
具体准备工作如下:2.1. 工程设计在施工前,需要进行深井施工的工程设计。
工程设计包括确定井深、井口直径、井壁衬砌材料等。
设计时需考虑地质情况、水文地质条件、工程用途等因素。
2.2. 材料准备施工所需材料包括钢管、水泥、机械设备等。
根据工程设计确定所需材料的规格和数量,并进行采购和储备。
2.3. 人员组织根据施工规模确定施工人员的数量和岗位要求,并组织好施工队伍。
施工队伍应包括工程师、技术人员、机械操作员等人员。
3. 施工流程深井施工流程可以分为以下几个步骤:3.1. 井位标定根据工程设计确定井位,进行井位标定。
标定时需使用专用测量工具,保证井位标定的准确性。
钻井是打深井的核心环节。
根据工程设计和井位标定的结果,使用钻机进行钻井作业。
钻井时需掌握合适的钻具选择、钻进速度、冲洗水量等技术要点。
3.3. 井口处理钻完井后,需对井口进行一定的处理。
通常采用水泥注浆加固井口,以保证井的稳定性和密封性。
3.4. 井筒衬砌井筒衬砌是为了加强井的承载能力和防止地下水外渗。
根据工程设计,采用适当的井筒衬砌材料和工艺进行施工。
3.5. 完井井筒衬砌完毕后,进行完井工作。
完井包括井口安装、井内水泵安装、井盖设置等。
在深井施工过程中,需要掌握一定的施工技术。
4.1. 钻进技术钻进技术是深井施工的关键。
钻进技术包括钻具选择、钻进速度控制、冲洗水量的控制等。
钻进时需确保钻孔的纵向垂直度和直径精度。
4.2. 注水泥技术注水泥技术是井口处理和井筒衬砌的关键环节。
注水泥时,需保证注浆质量和注浆均匀性,以满足井口固结和井筒衬砌的要求。
(二)施工方案及主要技术措施钻井工艺按国家规定施工。
各种井壁管、施工材料、滤料、粘土及其它相关物料必须按设计要求在开钻前备好,且留有一定余量,并及时送达现场。
施工前首先进行测量定位,根据设计规划要求测定井位,然后进行场地平整,钻机就位。
机井钻井施工方法与技术措施1、施工顺序如下:钻机就位→钻孔→成孔→下井管→回填粘土(滤料)→洗井及抽水试验→封井止水2、详细施工方法及技术措施如下:(1)测量放线根据监理人员提供的测量基准点(线),按国家测绘和本工程施工精度要求,由工程处技术员给每台钻机提前定出井位点,定位尺寸允许偏差≤10mm,每放1个井位,用直径25mm钢钎打孔1m深,灌注白灰(以确保井位准确,避免施工损坏指定井位),然后交给钻井工程队管理,施工开始前由工程队负责人和工程技术员进行复验,并在申请监理人员批准后方可施工。
(2)钻机就位、钻孔、成孔、清孔钻机就位:钻机及附属配套设备的安装,必须基本坚实,安装平稳,布局合理,便于操作;检查钻井设备各零部件,不合格的不使用;回转钻机转盘要水平,天车、转盘及井孔中心必须一条铅直线上,钻机必须保证连接牢固,钻具总重不得超过钻机说明书规定的重量,活芯应灵活,钢丝绳与活套的轴线应保持一致;在钻机过程中不得位移。
钻孔采用正循环工艺。
关键控制塔架好垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井径、孔深、钻头种类和钻速、泵的扬程及土质情况,掌握进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;钻进时要合理选用钻进参数,必要时应安装钻铤和导正器。
井孔倾斜度应符合规范规定,如发现孔斜征兆,必须及时纠正;对钻具的弯曲、磨损必须定时检查,钻杆的垂直度,允许偏差一般应≤0.5%,超过此值及时进行纠偏。
停钻期间,应将钻具提至安全孔段位置并定时循环。
在钻进过程中应及时采样,并做好地层编录工作。
新打机井井深37米的施工做法1、测量放线
根据建设单位提供的测量基准点〔线〕为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的控制网,由项目部技术科给每台钻机提前C测定出井位点,用直径25㎜钢钎打孔1m 深,灌注白灰或煤灰,以确保井位准确,避免施工损坏井位,定位尺寸允许偏差≤10㎜,交给钻机自行管理。
开始前由钻机和技术科复验后交监理批准方可施工。
2、施工方法
钻机定位:钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动、同时调整钻机垂直度,垂直度允许偏差≤0.5%,钻尖应对准井位中心,其水平位置允许偏差20㎝,将高程移到可靠便于施工和检查的位置处,并经监理人员复核后方可开钻。
泥浆配制:泥浆密度≤1.2,粘度18-22S,含砂率≤4%,并根据地层情况控制掌握,必要时适当掺和膨润土,以保护孔壁。
成孔:修整成孔过程采用反循环工艺,控制塔架垂直度,第一钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井位、孔深、钻头种类、钻速、泵的扬程和土质情况,掌握钻进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应≤0.5%,应经常检查,超过此值时应进行纠偏。
孔内测井:用测井仪测定含水层位,估算出水量、矿化度。
清孔:用优质泥浆清孔,待吸出泥浆比重小于1.08㎏/㎝3,砂率小于4%时为合适的终孔深度,终孔垂直度允许偏差≤0.5%,用经纬仪从两个方向检查钻杆垂直度。
井管安装:采用钢丝绳托盘下管法。
下管时,采用四根兜底绳,分部缠绕于绞车上,在其另一端编好钢丝绳,分别从托盘的四个穿绳孔插入,使四个绳套同重心重对准托盘的钻钉孔。
稍钉要伸到穿绳孔以下15㎝左右,把销好兜底绳的托盘放在预先安置在孔口上的垫板上,即可开始安装井管。
安装井管时,先将托盘上盐土上灰砂沥青,而后使井管垂直插入托盘的插口,在界面处缠3-4圈塑料薄膜,用6-8根竹篾均匀地围在接头处,使井管与托盘牢固,将中心绳放松8-10m,盘旋塞进井管内,以防意外抽动中心绳拔出销钉,起吊托盘和沉淀管,待兜底绳吃力后,将垫板抽样徐徐下降,把托盘和第一根井管送入钻孔至井管上口超出台1m左右,停止下降,即开始安装第二根管,如此往复,直至井管下完,托盘下到孔底,井管安装完毕,校核无误后,将管身固定,不使摇晃,然后将兜底绳放松,即可起拔中心绳,销钉拔出后,再用绞车拔兜底绳,兜底绳拔出后即可回填砾料。
回填砾料:填砾是管井建造的一个重要环节,填砾规格严格按照水利电力部颁布标准《农用机井技术规范》SD188-866进行施工,中粗砂含水层、填砾厚度不小于100㎜,细砂以下含水层,厚度不小于150㎜,滤料选用磨圆度好的硅质砾石,以圆形卵石或砾料为宜,地质坚硬,不含化学成分,经过严格筛分,合格率大于90%不得含土过多,或含有其它杂质。
根据钻孔记录,确保各含水层高程,砾石徐徐填入,不可一次填入过多,要随填随测,防止超过设计高程,有两个以上含水层时,应将两个以上含水层之间的隔水层分为两段,下段为隔水层厚度的4/5,填入与下部含水层相应的规格砾石,上段为1/5,填入上部含水层相应的规格砾石。
井管外封闭:进行井管外封闭前按照井的柱状图将所需的粘土球及粘土数量、计划填入深度计算妥当,并准备一定余量。
填入方法与填入砾料相同,应注意防止粘土因粘土球填入井孔受压缩使填入的砾石错位,一般填入粘土球的数量应比封闭层实际需要的多填25%左右,粘土球直径为25㎜,呈圆形,用优质粘土制成,对粘土球在泥浆中心,融化时间进行试验,根据试验结果,确定粘土湿度。
按照井柱状图,将最下含水层砾石填入,再用25㎜左右半干状态的粘土球徐徐填入,填至计划位置,以此类推,进行井管外封闭。
洗井:直接下潜水泵进行抽水洗井,保证管井达到正常出水量。
3井堡工程
3.1砖砌井堡护体
选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基础一致的砖。
敲击声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。
粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖砖四边1.5㎝为宜,含水率为10~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬季浇水有困难,必须适当增大砂浆稠度。
砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。
砌砖时砖要放平。
里手高,墙面就要张;里手低,墙面就要背。
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。
水平灰缝厚度和竖向灰缝宽度一般为10㎜,但不应小于8㎜,也不应大于12㎜。
在操作过程中,要认真进行自检,如出现偏差,应随时纠正,严禁事后返工。
井堡护体不允许有三分头,不得在上部任意变活、乱缝。
砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h 内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。
护体墙面清扫干净,应随砌随将舌头灰刮净。
3.2质量标准
砖的品种、强度等级必须符合设计要求。
砂浆品种及强度要求必须符合设计要求。
同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。
砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
4、潜水泵安装
在机井工程、井房工程、电力工程完成后,要进行水泵安装。
水泵安装要注意按设计要求进行:注意各管件之间的连接要紧固;吸水管底部要达到设计位置;注意水泵的固定;要进行试抽水,看一看吸水管的设计深度与实际有无太大偏差,如有吸空现象要及时反映,寻求解决办法,看一看各方面的连接是否紧密、牢固。
