施工现场临时用水方案
- 格式:doc
- 大小:717.00 KB
- 文档页数:8

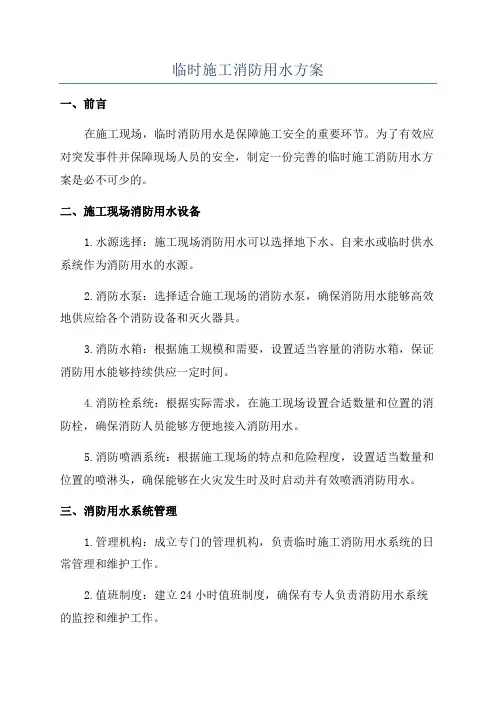

临时施工消防用水方案一、前言在施工现场,临时消防用水是保障施工安全的重要环节。
为了有效应对突发事件并保障现场人员的安全,制定一份完善的临时施工消防用水方案是必不可少的。
二、施工现场消防用水设备1.水源选择:施工现场消防用水可以选择地下水、自来水或临时供水系统作为消防用水的水源。
2.消防水泵:选择适合施工现场的消防水泵,确保消防用水能够高效地供应给各个消防设备和灭火器具。
3.消防水箱:根据施工规模和需要,设置适当容量的消防水箱,保证消防用水能够持续供应一定时间。
4.消防栓系统:根据实际需求,在施工现场设置合适数量和位置的消防栓,确保消防人员能够方便地接入消防用水。
5.消防喷洒系统:根据施工现场的特点和危险程度,设置适当数量和位置的喷淋头,确保能够在火灾发生时及时启动并有效喷洒消防用水。
三、消防用水系统管理1.管理机构:成立专门的管理机构,负责临时施工消防用水系统的日常管理和维护工作。
2.值班制度:建立24小时值班制度,确保有专人负责消防用水系统的监控和维护工作。
3.定期检查:定期检查消防用水系统的运行状况,包括消防水泵、消防水箱、消防栓系统和消防喷洒系统等设备,确保其正常运行和使用。
4.清洗消毒:定期清洗和消毒消防水泵、消防水箱等设备,确保消防用水的卫生和安全。
四、应急预案1.火灾报警:建立火灾报警系统,并设置火灾报警装置,一旦发生火灾能够及时报警并启动消防用水系统。
2.疏散预案:制定详细的疏散预案,明确各个区域的疏散路线和避难点,确保在火灾发生时能够有序疏散现场人员。
3.灭火装备:配置足够的灭火器具和灭火器材,包括灭火器、泡沫灭火器、二氧化碳灭火器等,以应对各种不同类型的火灾。
4.消防演习:定期组织消防演习,提高现场人员的消防意识和应对能力,确保在火灾发生时能够快速、有效地使用消防用水系统。
五、环境保护措施1.废水处理:对于消防用水产生的废水,应该采取相应措施进行处理,以避免对周围环境产生污染。

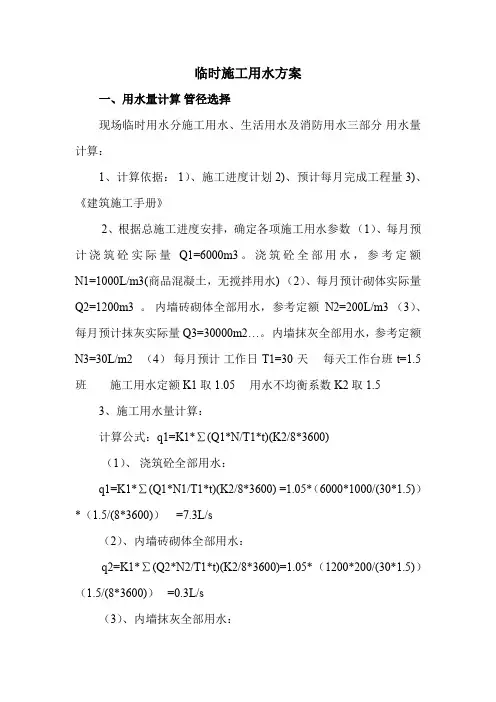

临时施工用水方案一、用水量计算管径选择现场临时用水分施工用水、生活用水及消防用水三部分用水量计算:1、计算依据:1)、施工进度计划2)、预计每月完成工程量3)、《建筑施工手册》2、根据总施工进度安排,确定各项施工用水参数(1)、每月预计浇筑砼实际量Q1=6000m3。
浇筑砼全部用水,参考定额N1=1000L/m3(商品混凝土,无搅拌用水)(2)、每月预计砌体实际量Q2=1200m3。
内墙砖砌体全部用水,参考定额N2=200L/m3(3)、每月预计抹灰实际量Q3=30000m2…。
内墙抹灰全部用水,参考定额N3=30L/m2(4)每月预计工作日T1=30天每天工作台班t=1.5班施工用水定额K1取1.05用水不均衡系数K2取1.53、施工用水量计算:计算公式:q1=K1*∑(Q1*N/T1*t)(K2/8*3600)(1)、浇筑砼全部用水:q1=K1*∑(Q1*N1/T1*t)(K2/8*3600)=1.05*(6000*1000/(30*1.5))*(1.5/(8*3600))=7.3L/s(2)、内墙砖砌体全部用水:q2=K1*∑(Q2*N2/T1*t)(K2/8*3600)=1.05*(1200*200/(30*1.5))(1.5/(8*3600))=0.3L/s(3)、内墙抹灰全部用水:q3=K1*∑(Q3*N3/T1*t)(K2/8*3600)=1.05*(30000*30/(30*1.5))(1.5/(8*3600))=1.1L/s4、生活用水部分计算公式:q4=P2*N4*K5/24*3600本工程生活用水主要为生活区用水,其用水人数高峰期P2=400人。
每人生活用水定额N4取100L,用水不均衡系数k52.0q4=P2*N4*K5/24*3600=400*100*2/24*3600=0.9L/s5、消防用水部分:根据本工程情况消防用水q5取10L/s。
由泵房内7.5KW水泵供水,接出管用DN100沟槽连接,消火栓头用DN65箱内配好与栓头配套的消防用水龙带20米。

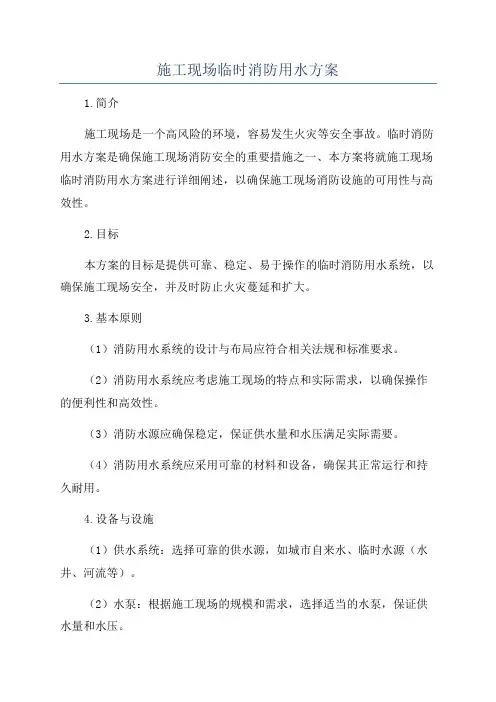

施工现场临时消防用水方案1.简介施工现场是一个高风险的环境,容易发生火灾等安全事故。
临时消防用水方案是确保施工现场消防安全的重要措施之一、本方案将就施工现场临时消防用水方案进行详细阐述,以确保施工现场消防设施的可用性与高效性。
2.目标本方案的目标是提供可靠、稳定、易于操作的临时消防用水系统,以确保施工现场安全,并及时防止火灾蔓延和扩大。
3.基本原则(1)消防用水系统的设计与布局应符合相关法规和标准要求。
(2)消防用水系统应考虑施工现场的特点和实际需求,以确保操作的便利性和高效性。
(3)消防水源应确保稳定,保证供水量和水压满足实际需要。
(4)消防用水系统应采用可靠的材料和设备,确保其正常运行和持久耐用。
4.设备与设施(1)供水系统:选择可靠的供水源,如城市自来水、临时水源(水井、河流等)。
(2)水泵:根据施工现场的规模和需求,选择适当的水泵,保证供水量和水压。
(3)水箱:选择适当容量的水箱,保证消防用水的储备。
(4)消防栓:根据施工现场的布局和需要,合理设置消防栓,确保消防用水的覆盖面积和有效性。
(5)消防软管和喷头:选择合适的软管和喷头,保证消防工作的顺利进行。
(6)灭火器:根据施工现场的规模和类别,提供足够数量和类型的灭火器,以确保及时响应火灾。
5.施工现场布局与设置(1)布局:根据消防用水系统的要求,合理布置消防设备和设施,确保易于操作和使用。
(2)标识:在施工现场合适的位置设置消防用水设施的标识,包括水箱、水泵、消防栓等。
(3)维护与保养:对消防用水设施进行定期维护与保养,确保其正常运行和可靠性。
6.操作程序(1)报警与响应:当发生火灾或其他紧急情况时,及时报警并采取应急措施,确保人员安全。
(2)启动水泵:确保水泵处于正常工作状态,及时为消防设施提供足够的水源。
(3)打开消防栓:合理选择消防栓,将软管连接到消防栓上,并确保其正常工作。
(4)灭火器使用:在火灾初期,可以使用手持式灭火器进行灭火,控制火势扩大。

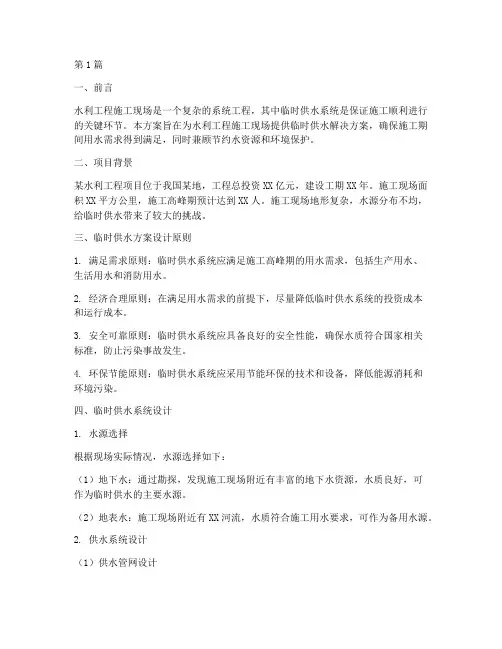

第1篇一、前言水利工程施工现场是一个复杂的系统工程,其中临时供水系统是保证施工顺利进行的关键环节。
本方案旨在为水利工程施工现场提供临时供水解决方案,确保施工期间用水需求得到满足,同时兼顾节约水资源和环境保护。
二、项目背景某水利工程项目位于我国某地,工程总投资XX亿元,建设工期XX年。
施工现场面积XX平方公里,施工高峰期预计达到XX人。
施工现场地形复杂,水源分布不均,给临时供水带来了较大的挑战。
三、临时供水方案设计原则1. 满足需求原则:临时供水系统应满足施工高峰期的用水需求,包括生产用水、生活用水和消防用水。
2. 经济合理原则:在满足用水需求的前提下,尽量降低临时供水系统的投资成本和运行成本。
3. 安全可靠原则:临时供水系统应具备良好的安全性能,确保水质符合国家相关标准,防止污染事故发生。
4. 环保节能原则:临时供水系统应采用节能环保的技术和设备,降低能源消耗和环境污染。
四、临时供水系统设计1. 水源选择根据现场实际情况,水源选择如下:(1)地下水:通过勘探,发现施工现场附近有丰富的地下水资源,水质良好,可作为临时供水的主要水源。
(2)地表水:施工现场附近有XX河流,水质符合施工用水要求,可作为备用水源。
2. 供水系统设计(1)供水管网设计根据施工现场的用水需求,设计以下供水管网:- 生产用水管网:包括搅拌站、施工现场、材料堆场等区域的供水管网。
- 生活用水管网:包括施工现场生活区、食堂、宿舍等区域的供水管网。
- 消防用水管网:按照消防用水标准设计,确保消防用水需求。
(2)泵站设计根据水源距离和用水需求,设计以下泵站:- 地下水泵站:负责从地下水取水,并将水输送到各用水区域。
- 地表水泵站:负责从XX河流取水,并将水输送到各用水区域。
(3)水质处理为保证水质符合国家相关标准,设计以下水质处理设施:- 地下水处理设施:包括沉淀池、过滤池、消毒设施等。
- 地表水处理设施:包括沉淀池、过滤池、消毒设施等。
施工临时用水方案1. 简介本文档提供了施工临时用水方案,旨在确保施工期间有足够的可靠用水供应。
本方案的目的是最大程度地减少对周围环境和已有水资源的影响,确保施工安全和环境可持续性。
2. 用水需求施工期间有以下几个用水需求:- 工作人员生活用水:包括饮用水、洗浴用水、洗衣用水等;- 施工机械设备用水:包括混凝土搅拌机、洗地机等设备的冷却和清洁用水;- 施工现场清洁用水:用于清洗施工现场、道路和设备等;- 建筑物施工用水:用于混凝土浇筑、砌筑、石膏板安装等。
3. 临时用水方案根据上述需求,制定以下临时用水方案:3.1 水源选择优先使用市政供水作为主要水源,确保水质安全和稳定供应。
如果市政供水不足或不可行,可以考虑以下备选水源:- 靠近施工现场的地下水井;- 临时搭建的储水池,收集雨水和地下水;- 租赁或购买水罐车,从附近的水源取水。
3.2 用水管理建议实施以下用水管理措施:- 定期检查和维护供水设施,确保供水安全和正常运行;- 管理员记录和监测用水量,避免浪费和滥用;- 制定用水计划,根据施工进度和需求合理安排用水;- 提倡员工节约用水,开展宣传和培训活动。
3.3 环境保护保护周围环境是施工临时用水方案的重要目标之一。
在实施方案过程中,应采取以下环境保护措施:- 确保施工现场的用水管道和设施完整,防止漏水和污染;- 对污水进行合理处理,以减少对附近水体和土壤的影响;- 遵守当地环境保护法规,不进行非法抽水和排放。
4. 应急措施在施工期间可能出现水源中断或其他紧急情况。
为应对这些情况,应制定应急措施,并设立应急联系人,以便及时调整和解决问题。
5. 预算和资金根据用水需求和临时用水方案,预计需要的预算和资金应提前纳入施工项目预算中。
确保足够的资金用于供水设施建设、维护和管理等方面。
6. 监测和评估定期监测和评估施工临时用水方案的实施效果,并及时调整和改进。
根据实际情况,记录和总结经验,为将来的施工项目提供参考。

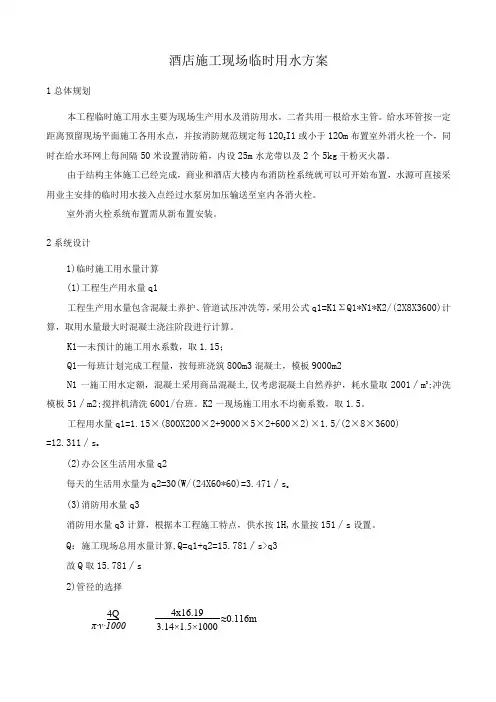

4Q π∙v∙10004x16.193.14×1.5×1000≈0.116m酒店施工现场临时用水方案1总体规划本工程临时施工用水主要为现场生产用水及消防用水,二者共用一根给水主管。
给水环管按一定距离预留现场平面施工各用水点,并按消防规范规定每120I I1或小于12Om布置室外消火栓一个,同时在给水环网上每间隔50米设置消防箱,内设25m水龙带以及2个5kg干粉灭火器。
由于结构主体施工已经完成,商业和酒店大楼内布消防栓系统就可以可开始布置,水源可直接采用业主安排的临时用水接入点经过水泵房加压输送至室内各消火栓。
室外消火栓系统布置需从新布置安装。
2系统设计1)临时施工用水量计算(1)工程生产用水量q1工程生产用水量包含混凝土养护、管道试压冲洗等,采用公式q1=K1ΣQ1*N1*K2/(2X8X3600)计算,取用水量最大时混凝土浇注阶段进行计算。
K1—未预计的施工用水系数,取1.15;Q1—每班计划完成工程量,按每班浇筑800m3混凝土,模板9000m2N1一施工用水定额,混凝土采用商品混凝土,仅考虑混凝土自然养护,耗水量取2001∕m3;冲洗模板51∕m2;搅拌机清洗6001/台班。
K2一现场施工用水不均衡系数,取1.5。
工程用水量q1=1.15×(800X200×2+9000×5×2+600×2)×1.5/(2×8×3600)=12.311∕so(2)办公区生活用水量q2每天的生活用水量为q2=30(W/(24X60*60)=3.471∕s o(3)消防用水量q3消防用水量q3计算,根据本工程施工特点,供水按1H,水量按151∕s设置。
Q:施工现场总用水量计算,Q=q1+q2=15.781∕s>q3故Q取15.781∕s2)管径的选择d一配水管直径(m);v—管网中水流速度(m∕s),取15m∕s;d=O.116m,故现场给水环管管径为DN150,满足要求。
施工现场临时用水方案模板
1. 背景
在施工现场进行施工作业时,临时用水是必不可少的需求。
为了确保施工作业的顺利进行和工人的生活需求,制定一个合理的临时用水方案是非常重要的。
2. 用水需求分析
2.1 施工作业用水需求
详细列举施工现场各项作业所需的用水量,包括但不限于:
- 混凝土搅拌机的冲洗
- 喷涂设备的清洗
- 施工车辆的洗净
- 建筑设备的冲洗
2.2 工人生活用水需求
考虑施工现场工人的基本生活用水需求,包括但不限于:
- 饮用水
- 洗浴水
- 洗涤水
3. 临时用水方案
3.1 水源选择
根据实际情况选择合适的水源供应方式,包括但不限于:
- 城市自来水
- 临近水源河流或湖泊
- 申请临时深井或建造临时水池
3.2 用水设施建设
根据用水需求,建设相应的供水设施,包括但不限于:
- 搭建临时水管网
- 安装水龙头和水表
- 建造水贮备设施
3.3 用水管理
制定合理的用水管理措施,包括但不限于:
- 管理水源的出水量
- 控制每日用水配给量
- 检查和维修用水设施
4. 环境影响评估
必要时,进行临时用水方案的环境影响评估,包括但不限于:
- 检测水质
- 分析用水对周边环境的影响
- 制定相应的环境保护措施
5. 监督与调整
定期进行施工现场临时用水方案的监督与调整,包括但不限于:
- 检查用水设施的运行情况
- 监测用水量的变化
- 根据实际情况进行调整和改进
以上是一个施工现场临时用水方案的模板,具体方案应根据实
际情况进行调整和完善。

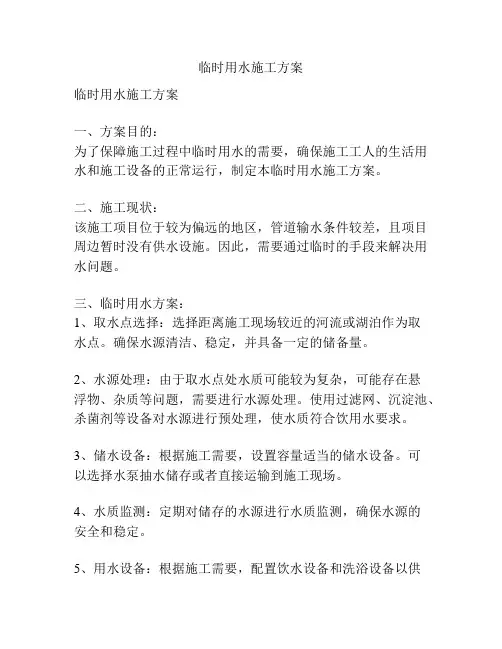

临时用水施工方案临时用水施工方案一、方案目的:为了保障施工过程中临时用水的需要,确保施工工人的生活用水和施工设备的正常运行,制定本临时用水施工方案。
二、施工现状:该施工项目位于较为偏远的地区,管道输水条件较差,且项目周边暂时没有供水设施。
因此,需要通过临时的手段来解决用水问题。
三、临时用水方案:1、取水点选择:选择距离施工现场较近的河流或湖泊作为取水点。
确保水源清洁、稳定,并具备一定的储备量。
2、水源处理:由于取水点处水质可能较为复杂,可能存在悬浮物、杂质等问题,需要进行水源处理。
使用过滤网、沉淀池、杀菌剂等设备对水源进行预处理,使水质符合饮用水要求。
3、储水设备:根据施工需要,设置容量适当的储水设备。
可以选择水泵抽水储存或者直接运输到施工现场。
4、水质监测:定期对储存的水源进行水质监测,确保水源的安全和稳定。
5、用水设备:根据施工需要,配置饮水设备和洗浴设备以供工人使用。
可以设置水龙头、水桶、水槽等设施。
6、用水管理:明确施工阶段用水量和用水频率,合理分配用水任务,并进行用水计量和用水记录,以便合理安排用水计划。
四、安全措施:1、建立安全警示标志,提示工人注意安全。
2、严禁用生活用水和施工用水混用。
3、加强设备维护保养,确保设备正常运行。
4、定期清洗储水设备和过滤器,防止积累杂质影响水质。
5、水源的储存设施要加强管理,避免水源被污染。
五、应急预案:1、发现水质异常时,要及时停止用水,并进行处理或更换水源。
2、发现水池或储存设备破损时,要及时修复或更换。
3、发现用水设备故障时,要及时修复或更换。
4、在极端天气条件下,如干旱或强降雨等,要及时调整用水计划,确保施工的正常进行。
六、总结:通过制定临时用水施工方案,可以有效解决施工过程中的用水需求问题,保障施工工人的生活用水和施工设备的正常运行。
同时,要加强对用水设备的管理和维护,确保水源的安全和稳定。
在施工过程中,要随时关注水源和用水设备的水质和工作状态,并制定应急预案,以应对突发情况。
施工现场临时用水用电施工方案一、施工现场临时用水方案1.现场临时供水要求(1)施工现场需要用水的施工设备和机械设备满足供水的要求;(2)施工现场需提供充足的饮用水和生活用水;(3)对于特殊施工要求的现场,需提供特殊用水设备。
2.供水设备选择(1)选择符合国家质量标准的供水设备;(2)根据实际需要选择不同类型的供水设备,如给水泵、水箱、水管等。
3.供水设备布置(1)给水泵、水箱等设备应布置在易于管理和维修的地方;(2)根据现场实际情况进行供水管道的敷设,确保供水的畅通。
4.供水管道的选材和敷设(1)供水管道应选用合适的材料,如PVC管道、PE管道等;(2)供水管道的敷设应考虑到施工现场的地形、设备和人流等因素。
5.施工现场的供水管理(1)施工现场的供水设备和管道需要定期检修和维护;(2)对施工现场的供水设备和管道进行巡查,确保供水的安全和可靠。
二、施工现场临时用电方案1.现场临时用电要求(1)施工现场需要用电的施工设备和机械设备满足用电的要求;(2)施工现场需提供充足的生活用电和照明用电;(3)对于特殊施工要求的现场,需提供特殊用电设备。
2.供电系统选择(1)选择符合国家质量标准的供电设备;(2)根据实际需要选择不同类型的供电系统,如配电箱、发电机组等。
3.供电设备布置(1)供电设备应布置在易于管理和维修的地方;(2)根据现场实际情况进行用电设备的布置,确保用电的安全。
4.供电线缆的选用和敷设(1)供电线缆应选用合适的材料,如PVC线缆、橡皮绝缘线缆等;(2)供电线缆的敷设应考虑到施工现场的地形、设备和人流等因素。
5.施工现场的用电管理(1)施工现场的供电设备和线缆需要定期检修和维护;(2)对施工现场的供电设备和线缆进行巡查,确保用电的安全和可靠。
总结:施工现场的临时用水用电方案是施工现场顺利进行的基本保障。
在选材、布置和管理方面都需遵循国家质量标准和相关法规,确保施工现场的用水用电安全和可靠。

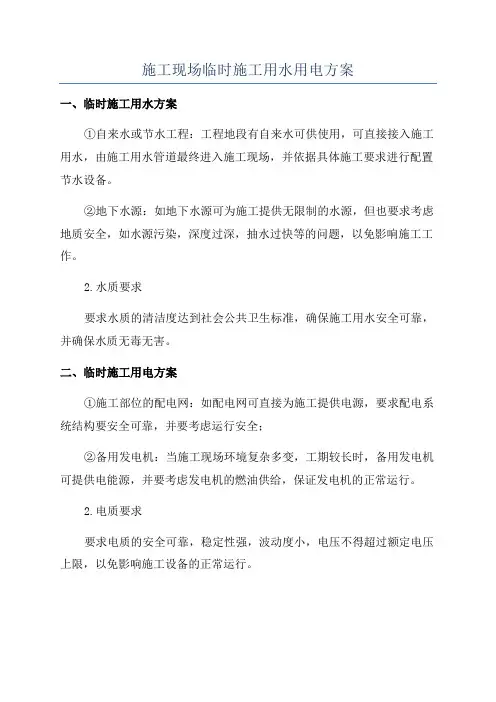

施工现场临时施工用水用电方案
一、临时施工用水方案
①自来水或节水工程:工程地段有自来水可供使用,可直接接入施工用水,由施工用水管道最终进入施工现场,并依据具体施工要求进行配置节水设备。
②地下水源:如地下水源可为施工提供无限制的水源,但也要求考虑地质安全,如水源污染,深度过深,抽水过快等的问题,以免影响施工工作。
2.水质要求
要求水质的清洁度达到社会公共卫生标准,确保施工用水安全可靠,并确保水质无毒无害。
二、临时施工用电方案
①施工部位的配电网:如配电网可直接为施工提供电源,要求配电系统结构要安全可靠,并要考虑运行安全;
②备用发电机:当施工现场环境复杂多变,工期较长时,备用发电机可提供电能源,并要考虑发电机的燃油供给,保证发电机的正常运行。
2.电质要求
要求电质的安全可靠,稳定性强,波动度小,电压不得超过额定电压上限,以免影响施工设备的正常运行。

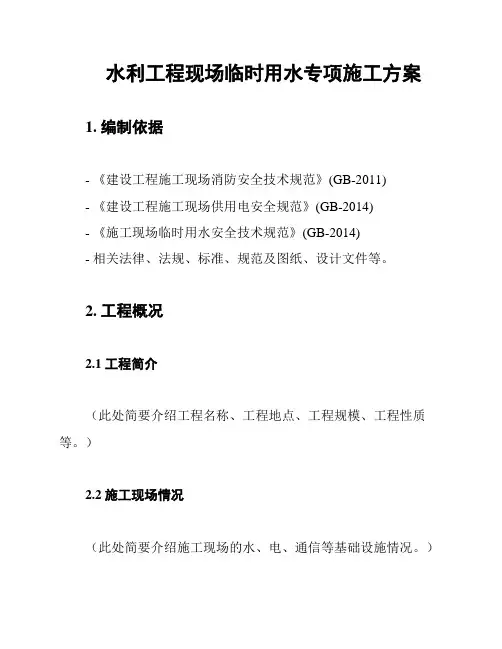

水利工程现场临时用水专项施工方案1. 编制依据- 《建设工程施工现场消防安全技术规范》(GB-2011)- 《建设工程施工现场供用电安全规范》(GB-2014)- 《施工现场临时用水安全技术规范》(GB-2014)- 相关法律、法规、标准、规范及图纸、设计文件等。
2. 工程概况2.1 工程简介(此处简要介绍工程名称、工程地点、工程规模、工程性质等。
)2.2 施工现场情况(此处简要介绍施工现场的水、电、通信等基础设施情况。
)2.3 施工要求(此处简要介绍施工方的要求,如施工时间、施工质量、施工安全等。
)3. 临时用水施工方案3.1 临时用水需求分析(此处分析施工现场的用水需求,包括生活用水、施工用水、消防用水等。
)3.2 临时用水供应方案(此处介绍临时用水的水源、输水方式、储水设备等。
)3.3 临时用水使用方案(此处介绍施工现场各部位的用水分配、用水设施等。
)3.4 临时用水安全防护措施(此处介绍临时用水的安全防护措施,如防泄漏、防触电、防污染等。
)4. 临时用水施工管理及维护4.1 临时用水施工组织管理(此处介绍施工方的组织架构、职责分工等。
)4.2 临时用水设施维护(此处介绍临时用水设施的维护保养、故障处理等。
)4.3 临时用水安全管理(此处介绍临时用水的安全管理制度、应急预案等。
)5. 质量及验收标准(此处介绍临时用水工程的质量要求、验收标准等。
)6. 施工进度计划(此处制定临时用水工程的施工进度计划,包括各阶段的工作内容、工作时间等。
)7. 安全及环保措施(此处介绍施工过程中应遵循的安全及环保措施。
)8. 附件(此处附上相关图纸、设计文件、施工合同等。
)9. 说明(此处对专项施工方案进行说明,包括编制人、审批人、编制日期等。
)---以上为水利工程现场临时用水专项施工方案的主要内容,请根据实际工程情况进行调整。
如有需要,请补充相关内容。
临时用水专项施工方案第一节、临时用水设置一、临时用水说明1、现场供水水源情况本工程现场临时用水,在每层的每个核心筒内有总包的给水点,我方从其点位接出。
2、利用主体施工阶段已安装好的临时供水管道,直接接管至用水点,当建筑物内部永久性供水管道全部安装完成并能正常供水后可以直接利用永久性供水管道进行施工供水,临时用水管道方可拆除。
3、用水材料堆放场,仓库等防火重点部位必须设置消防栓,在发生火灾时可以立即启动消防栓就近灭火,将损失降至最低。
二、临时用水原则1、本着“经济,科学,合理,文明”的原则,最大可能的降低临时用水用电的工程成本。
2、以安全为主的指导思想原则,主要体现在消防设施的维护方面。
3、注重美观,符合文明工地的标准和要求为原则整体考虑管线的布置。
4、以方便使用,管理和维护为指导原则,确保施工期内生产生活的供水吗,排水正常。
第二节、安全措施与文明施工1、安全措施施工人员应熟悉本工种的安全技术操作规程,正确使用个人防护用品,采取安全防护措施,进入施工现场必须戴安全帽,禁止穿拖鞋或光脚,在无防护设施的高空施工时必须系安全带,严禁酒后操作。
2、文明施工严格按施工组织设计所布置的方案进行施工,不得随意乱占道路,乱占场地。
注意环境保护,尽量减少施工噪音,避免扰民事发生。
随意注意清运施工垃圾,不得随意堆放。
3、定期进行用水,消防培训项目部将对施工工人进行定期培训,在新员工进入工地,每月进行安全技术交底的时候,必须提及安全用水及消防设施的使用培训,并每季度进行消防演练,建立以项目经理为首的消防应急组织机构及处理程序。
对工人灌输节约用水,合理利用水资源等环保理念。
第二节、安全措施与文明施工一、安全保证措施1、加强安全教育,规范施工作业。
提前对工人进行安全培训,提高施工人员对安全生产重要性的认识,树立安全第一的思想,工人统一上意外伤害保险。
一方面要让上路的施工人员必需穿带标志安全服,另一方面要加强施工车辆管理,保证上路车辆车况良好,各种手续齐全,避免事故发生。
临时用水施工方案第一篇:一、施工前准备1、准确掌握用水施工的施工位置、施工时间和施工容量等信息;2、充分了解用水施工的环境、安全等方面的情况,并制定相应的安全预案;3、准备充足的配套材料和设备,将水管、水表等配件预置到施工现场;4、与供水公司、管网管理公司确定施工期间供水计划,制定合理的用水方案。
二、施工流程1、清理施工现场,探明相关管网设备的位置和状态,开展勘察工作;2、根据勘察结果设计施工方案,尽量选择对周围环境影响小的方案;3、根据施工方案,将所需设备、工具和材料转运至施工现场,做好现场安全防护措施;4、开挖施工区域,并清理出埋深与管径相匹配的管道沟槽;5、将水管安装到沟槽中,根据设计要求正确设置坡度和弯头;6、进行管道管接工作,接口处应处理平整、牢固、无泄漏;7、对水管进行水压试验,测试合格后再进行管道恢复和回填;8、完成施工后,对现场进行清理、消毒、检测和记录,妥善保管相关设备和材料。
三、施工要点1、在施工过程中注意保证环境卫生和安全,严格遵守施工工艺流程和操作规范;2、根据实际情况和需求,适当调整施工方案和施工计划;3、加强对施工人员的技术培训和安全教育,提高工作质量和效率;4、充分利用验收和监督等机制,确保施工质量和工程安全。
第二篇:一、施工前准备1、严格遵守政府有关部门卫生安全标准及相关法律法规,制定相应的施工方案;2、充分了解施工现场的地理、环境、用水需求等情况,确定施工的时间、地点和用水量;3、现场勘测,了解管道的管径、材质、路线和难点等情况,制定适合的施工方案和措施;4、预先备齐所需设备和材料,包括管道、阀门、接头、固定件等。
二、施工流程1、在施工现场设置施工区域,布置好准备用水的设备和管道;2、对所需材料和管道进行验收和检查,符合要求方可使用;3、在施工区域进行必要的挖掘,清理垃圾、砂石等杂物;4、按照设计要求,连接好管道及其他相关设备,并进行漏水检查、压力测试;5、检查已连接管道的泄漏情况,如果有问题,及时修复;6、完成施工后,还需进行消毒和水质测试,确保用水安全;7、清理杂物和现场设备,确保施工现场整洁有序。
施工现场临时用水方案1.现场临时用水量计算及管径选择临时给水系统包括生产、消防及现场生活用水,在平面布置上采用同一管道。
管道布置及水泵选型以施工用水量计算为依据,合理进行选择。
施工用水支管选用φ75PPR管作为施工用水主管,并且形成封闭环路供水,生活区用水支路管选用φ40PPR管。
2.临建宿舍消防用水因项目民工生活区临建房较为密集,面积较大,为了防止火灾的发生,所以特在生活区设置专门的消防用水,消防水管采用φ40的焊管焊接而成,支管布置到生活区的每一个角落。
3.施工现场用水为保证整个施工现场的用水供给,我方通过φ75PPR管布满整个施工现场周边,保证每个施工地点都有取水点,同时为保证场地中部用水,也将水管引入。
4.现场用水的保证措施1、为了施工用水的可靠性和保障性,使施工生产顺利进行,项目机械工人应组织专门的管理机构加强管理。
2、对进入施工现场的施工人员进行开源节流教育,阐述节约用水的重要性和必要性,使每位员工对节约能源创造效益有正确的理解和认识。
3、现场水管的安装维修由专业人员进行,加强巡回检查监护,发现故障及时处理,确保生产、生活用水畅通。
5.施工用水布置目前现场西北角处有一个85 mm临时接水口,能满足生活用水需求,施工现场可采取利用地下水施工。
因此在现场选取几台深井泵供现场施工用水,引水管道沿周边围墙附近采用DN75的镀锌钢管埋地铺设。
由储水池引到现场施工各用水点以及堆场区、厕所各用水点。
为保证现场施工用水的需要,在基坑施工完成后,在11栋塔楼主要施工区适当位置修建11个5t临时蓄水池,每个蓄水池均使用扬程为260米的管道加压水泵进行加压供水,进入楼层施工用水立管采用DN50的镀锌钢管,每层管道上开DN25的取水点,水泵在现场施工时间段内常开,在水泵出口处加装安全阀,保证管道压力不至于超高。
6.高压水泵供水的注意事项1、电源控制箱必须专用,严禁于其它设备混合使用;2、控制频繁启动,电机功率较大,应降压启动;3、供水主管必须安装卸水阀;4、应由专业电工操作,严格执行机械运行维修保养规范要求。
临时用水施工方案目录第1章编制说明 (2)第2章工程概况 (2)第3章编制依据 (2)第4章组织架构.............................. 错误!未定义书签。
第5章施工部署.. (2)第6章临时用水量计算 (3)第7章供水管径计算书 (5)第8章临水、消防管网布置 (6)第九章安全施工组织措施 (8)第10章验收 (9)1第1章编制说明为满足本工程施工用水需要,满足现场消防及施工用水要求,防止火灾发生,结合施工总平面布置情况,特编制此方案,用以指导本工程现场施工临时用水安装的工作。
第2章工程概况1、工程概要工程名称:工程地点:建设单位:设计单位:监理单位:施工单位:勘察单位:第3章编制依据1.《建筑给排水及采暖工程施工质量验收规范》 GB50242-20022.《建筑施工安全检查标准》 JGJ59-20113.《施工现场安全生产保证体系》 DGJ08-19903-20034、我公司历年积累的有关建筑临水、消防经验资料;第4章施工部署一、施工准备1、勘测好施工现场,落实建设单位提供的临时供水位置。
2、通过建设单位给出的供水进场方向,规划好临时消防用水及好施工临时用水的走向。
3、根据施工方案进行现场临时用水施工,并确定加压水泵具体位置。
4、根据土建的用水量需求量,按照规范中规定的用水需求量,在现场设置各种管线走向图。
5、购买各种消防用具及各种材料,确定现场消防栓及灭火器的设置位置。
二、消防用水1、本工程消防用水可不经加压水泵,直接从市政供水管网接驳点接入消防管使用。
2、本工程消防水管主要沿四周道路及构造物布置。
4、沿消防水管全长,每30米设置一个消防箱,消防箱必须配置符合标准的消防水带和消防水枪。
5、根据计算,消防水管采用DN100镀锌水管。
三、施工用水本项目采取消防水系统与施工用水系统相结合的方式。
现场施工用水全部从消防水管接出,用PVC管引至施工用水处。
四、现场排水1、施工现场排水系统主要由排水明沟、集水井、沉淀池、污水井组成。
临时用水专项施工方案一、概述在施工现场,临时用水是不可或缺的。
为了保障施工工作正常进行,需要制定临时用水专项施工方案。
二、施工前准备1.确定施工用水需求:根据施工工序和人员数量,确定用水量和用水压力要求。
3.确定输水管道:根据施工现场的情况,选择适当的输水管道,包括PVC管、PE管等。
考虑到施工期间的安全和便利性,应尽量避免使用暗埋管道。
4.准备设备:采购或租赁所需的泵、水箱等设备,确保其正常运行,并做好安全防护措施。
三、临时用水供应方案2.输水管道铺设:根据施工现场的情况,确定输水管道的布置和路径,确保输水管道不受施工活动的影响,并做好固定和防护措施。
3.设备安装:根据施工现场的情况,合理布置泵、水箱等设备,确保其安全可靠地运行。
并设置防护措施,避免设备损坏或泄漏等事故发生。
4.供水管理:制定供水计划,根据施工用水量和时间要求,合理安排供水时间和流量。
并及时监测用水情况,确保正常供水,并提前做好补水准备。
5.废水处理:制定废水处理方案,根据施工现场的情况,选择合适的废水处理设备,将废水进行处理后排放,确保不对环境造成污染。
四、安全保障措施1.设立警示标识:在施工现场的临时用水设备和管道周围,设置明显的警示标识,提醒施工人员谨慎操作,并做好防护措施,避免事故发生。
2.定期检查维护:定期检查临时用水设备和管道,确保其正常运行,发现问题及时处理,防止设备损坏或泄漏等事故发生。
3.防止污染:临时用水设备和管道周围要做好防护措施,避免污染源的侵入,确保用水的安全和卫生。
4.废水处理:废水要经过合适的处理后才能排放,确保不对环境造成污染。
五、应急措施1.断水处理:如果因故临时用水设备无法正常工作或水源中断,应立即采取措施停止用水,避免水浸事故的发生。
2.应急备用设备:备有应急备用的用水设备,如备用泵等,以备不时之需。
3.通知相关部门:及时将水源中断或设备故障的信息通知相关部门,寻求支持和解决方案。
六、总结临时用水是施工现场必不可少的一部分,制定临时用水专项施工方案,能够保障施工工作的正常进行,同时确保用水的安全和卫生。
1、临时用水设计 1.1临水系统的设计 1.1.1平面设计 1)根据业主提供的临时水源位置将水源接入施工现场,临时水管引入施工现场后设水表井加水表计量,水表井的做法详见图集91SB3-1。现场采用DN125焊接钢管围绕B、D、F地块成环形布置一周,DN100焊接钢管围绕地块E、F成环形布置一周。 2)现场平面室外消防给水为低压给水系统,由市政管网直接供水,平时供给现场平面施工用水,当发生火情时的水压由消防泵房内的加压泵产生。 为充分节约现场的场地,现场按50米间距设置地上式消火栓,围绕B、D、F、E、G地块四周设置52处消火栓,每个消防栓处设明显的消防标志,消防箱摆放在消防井合适的位置,箱内配置25米长麻质水龙带和Φ19水枪一个。消火栓安装做法参照图集91SB11-1。 考虑到外网供水点的管径,B、D、F点采用DN125。E、G点采用DN100。 1.1.2系统设计 1)消防系统设计 为保证本工程的消防及施工用水的需要,在D地块附近设置临时消防泵房,临时消防泵房水源由环绕施工现场四周设置的临时消防水管的最有利点引入。每个泵房内设一个消防水箱及两台消防水泵,水泵一用一备。水箱的供水由给水管网引入,管径为DN125,供水管在水箱内安装浮球阀(即自动补水),水箱出口与水泵连接,通过水泵供至楼内消防管道。连接各楼层的消防压力环管采用DN125。 每栋住宅楼、写字楼、酒店内各设两根消防立管,由临时消防泵房供水。百货、书店、综合楼、商铺等公建部分各设一根立管,由市政管网直接供给。按照每层一根立管带一个消火栓设置,室内消火栓设计采用19mm喷嘴,Ф65栓口,25m长麻质水龙带。按规范要求室内消火栓间距不大于30米,并保证有两支水枪充实水柱同时达到任何部位。考虑到个别房间消防水龙带不能覆盖其区域,可在现场配备适量的灭火器,并且每天检查,有损毁等现象的及时更换。 为保证结构、粗装、精装施工需要,在每层消火栓支管上设置一个DN25的施工用水点,为室内养护及湿作业提供施工用水。水压较大的消火栓设减压孔板。结构施工过程中消防立管随结构施工进行,即当模板拆除后及时将立管安装到位,并封堵立管上面洞口,及时送水以保证结构施工过程中用水。每栋楼现提供DN100的供水管,各栋楼具体用水支管根据每栋楼实际情况进行细化布置。 2)生活、生产给水系统设计 根据现场施工用水需要由消防主干管预留甩口。室外施工生产用水根据施工用水点就近引入,同时考虑到施工降尘需要,消防干管上每隔50米设置一处用水点;室内施工用水由消火栓支管上预留用水口。施工现场各预留用水点的支管不单设阀门井,只在支管上设阀门控制。 1.1.3管材设计 楼内消火栓给水干、立管采用DN100焊接钢管,消火栓支管为DN65焊接钢管,降尘和楼上生产用水管道采用DN25焊接钢管。每根支管上均设阀门,主干管上出阀门井两侧加阀门,最远端加阀门,主干管采用铸钢涡轮蝶阀,生活给水采用铜质阀门,生产给水采用铸钢阀门,主干管阀门正常情况下常开。 1.1.4现场用水量设计
a.施工现场用水量计算 q1=K1 Σ(Q1*N1/T1*t)*(K2/8*3600)式中q1—施工用水量(L/S) K1—未预计的施工用水系数(1.05~1.15) Q1—年(季)度工程量(以实物计量单位来表示) N1—施工用水定额 T1—年(季)度有效作业日(天) t — 每天工作班数(班) K2—用水不均衡系数 由于本工程采用商品混凝土,用水主要用来养护混凝土。, q1 =1.15×900000×215×1.5/(270×8×3600)=43.2L/S b.施工机械用水量计算q2= K1 ΣQ2N2 K3/8*3600 式中 q2—机械用水量(L/S) K1 —未预计施工用水系数(1.05~1.15) Q2—同一种机械台数 N2—施工机械台班用水定额 K3—施工现场用水不均衡系数 本工程无大型施工用水设备,该部分用水量可忽略。
c.施工现场生活用水量计算 q3 =P1×N3×K4/t*8*3600 式中q3—施工现场生活用水量(L/S) P1—施工现场高峰昼夜人数 N3—施工现场用水定额(20~60L/人*班) t—每天工作班数,取2 K4—施工现场用水不均衡系数 所以q3=2000×40×1.4/(2×8×3600)=1.941L/S d.生活区生活用水量 q4=P2×N4×K5/24*3600 式中q4—生活区生活用水(L/S) P2—生活区人数 N4—生活区昼夜全部生活用水定额 K5—生活区用水不均衡系数 q4=200×100×1.5/24*3600 =0.34/S e.消防用水量 查表知:q5=10L/S f.总用水量计算 q1 +q2+q3+q4 =0.34+1.94+21.6= 45.5L/S 因为q1 +q2+q3+q4> q5
所以 Q=45.5L/S
2)管径选择: 经查表得知:管径选用d=125mm的钢管,为防止冬期受冻,水管采用暗管,埋深800mm。 9.1.4消防泵房设计 1)水箱容积 由于是临时消防系统,考虑两个着火点水箱容积按30分钟室内消防用水量考虑。 每个临时消防水箱有效容积采用40m3(4m*4m*2.5m),材质为5mm厚焊接钢板水箱,焊接连接,内置加强筋。可以满足单台水泵(消防水泵)30分钟吸水量、且正常情况下系统注满水后,水泵为补水状态,水池能满足使用。 2)消防给水加压泵的确定 消防水泵选择,消防水泵的扬程计算公式如下: H=H1+H2+H3 H为水泵扬程(m) H1为水泵吸水口到最不利点高差(m) H2为管道水头损失(m)。可详细进行管网水力计算或简单地按H1的10%计算。 H3为最不利用水点出水水压(m),根据设计规范,取25m 本建筑物高度按99.90m考虑,室内消防水泵扬程计算如下: H=H1+H2+H3 H1取99.90m H2=H1×10%=10m H3 =25m H=H1+H2+H3=99.90+10+25=135 m 水泵选型根据以上计算,室内消防及施工用水加压泵的流量为45.5L/S、扬程136米、功率95KW,设计选用IS125-100-315型立式多级分段式离心泵,共2台。临时消防泵房内分别设置两台消防水泵,互为备用,设计流量为灭火与临时用水不同步,设计扬程不低于135米。 考虑到供水压力过高,每层连接消火栓和供水阀门前应加减压孔板。 由于两个临时消防泵房供水面积差不多,楼层的高度相同,所以两个消防水泵泵房水泵的选型也相同. 1.2临时给水施工工艺 1.2.1施工要求 消火栓系统管道≥DN65采用焊接连接,小于DN65的采用丝扣连接。焊接钢管进场后要除锈刷漆,防锈漆两道。 室外临时消防管网采用直埋敷设,埋设前应做防腐处理。根据相关标准冻土深度为800mm,管道埋设在800mm以下。 管道支吊架安装应根据管道规格,按照规范进行安装,安装时必须拉线调直,保证管道安装的安全性、合理性。 焊接连接管径大于DN100时,管道需要开坡口,焊口应顺直,不能有夹渣、咬口等质量问题,焊接支管时应采用内插法进行开洞焊接。焊口部位在压力试验完成后刷两道防锈漆。管道暗埋部分在埋地之前应刷防腐漆两道。 管道丝接根据管径不同套丝长度不同,管道连接好后外露丝扣麻丝清理干净,试压合格后接头部位刷防锈漆两道。 管道安装完成后要进行压力试验、冲洗,验收合格后再进行下道工序。 1.2.2保温 临时明装管道冬季保温,保温采用50mm带铝箔超细玻璃棉管壳,外缠玻璃丝布,镀锌铁丝绑扎;明装给水设备及临时消防水箱采用50mm厚橡塑海绵保温,消防水箱间且考虑冬季电热油汀采暖。 1.2.3施工进度及劳动力计划 施工队伍应根据项目总经理部要求结合土建工程进度,制订临时用水施工进度计划及劳动力计划。合计40人工作20天。其中焊工10人,管道工20人,力工10人。楼内消防管道施工根据土建施工进度,逐步延伸至结构最顶层。 1.2.4 施工机具安排 表4-6-9-1 临时用水主要施工机具 1.2.5水压试验 所有给水管道应进行水压试验,给水管试水压力按工作压力的1.5倍﹙2.0MPa﹚进行,降至工作压力观察30min不渗不漏为合格。 1.2.6质量管理及技术资料管理 本工程临水临电执行唐山市施工现场临时用水、用电的有关规定。施工单位应按GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》中的有关质量要求进行施工。 施工单位应及时认真地按要求编制、填写与整理隐蔽工程记录等,确保工程竣工后的清理工作的顺利进行。 1.3施工现场排水施工 1.3.1施工现场排水总平面设计施工 本工程沿围墙边和道路边设置排水沟,将生产污水、雨水有组织排入市政污水管井。 施工现场设置临时厕所,厕所设化粪池,污水经化粪池处理后排至市政污水管网,污物由当地环卫部门抽走。化粪池施工具体参见华北标91SB4-1。生活区设置食堂,食堂排水排至隔油池,经隔油池处理后污水排至市政排污管道,污物由当地环卫部门抽走。 楼内生产废水汇集至地下集水井, 集水井内设置两台排污泵(一用一备),通过水龙带将水排至工地的沉淀池内,经沉淀后排入室外污水井。 试验室的排水和消防蓄水池泻水分别设独立排水管排至市政污水管道。施工现场产生的污水通过沉淀池与现场排水沟相连,污水经沉沙池沉淀后排入市政污水管道,不能直接排至市政管网的通过污水泵提升至市政污水井。 排水管道采用U-PVC管粘接连接,埋地敷设。
序号 机具名称 规格 单位 数量 1 砂轮切割机 SQC400 台 3 2 煨管器 套 3 3 电焊机 300-500A 台 3 4 气焊工具 套 3 5 电锤 TE24S 台 3 6 台钻 φ16mm 台 3 7 电动套丝机 台 3 8 手动打压泵 台 3 9 倒链 1-1.5T 台 3 10 链条管钳 24”-36” 把 6 11 小型挖掘机 台 1
