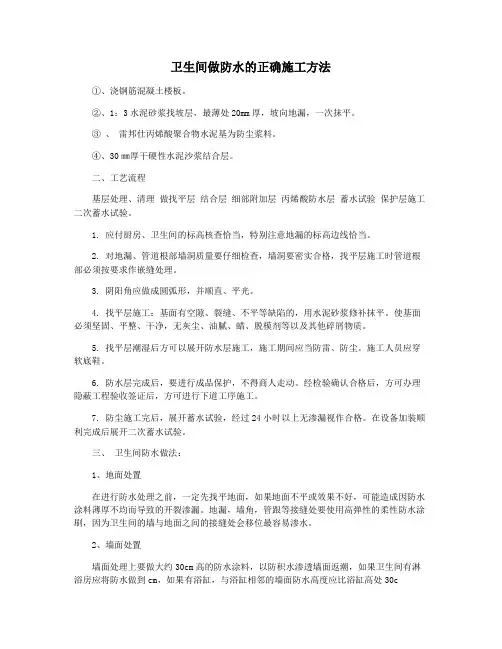

卫生间做防水的正确施工方法①、浇钢筋混凝土楼板。
②、1:3水泥砂浆找坡层,最薄处20mm厚,坡向地漏,一次抹平。
③ 、雷邦仕丙烯酸聚合物水泥基为防尘浆料。
④、30㎜厚干硬性水泥沙浆结合层。
二、工艺流程基层处理、清理做找平层结合层细部附加层丙烯酸防水层蓄水试验保护层施工二次蓄水试验。
1. 应付厨房、卫生间的标高核查恰当,特别注意地漏的标高边线恰当。
2. 对地漏、管道根部墙洞质量要仔细检查,墙洞要密实合格,找平层施工时管道根部必须按要求作嵌缝处理。
3. 阴阳角应做成圆弧形,并顺直、平光。
4. 找平层施工:基面有空隙、裂缝、不平等缺陷的,用水泥砂浆修补抹平。
使基面必须坚固、平整、干净,无灰尘、油腻、蜡、脱模剂等以及其他碎屑物质。
5. 找平层潮湿后方可以展开防水层施工,施工期间应当防雷、防尘。
施工人员应穿软底鞋。
6. 防水层完成后,要进行成品保护,不得商人走动。
经检验确认合格后,方可办理隐蔽工程验收签证后,方可进行下道工序施工。
7. 防尘施工完后,展开蓄水试验,经过24小时以上无渗漏视作合格。
在设备加装顺利完成后展开二次蓄水试验。
三、卫生间防水做法:1、地面处置在进行防水处理之前,一定先找平地面,如果地面不平或效果不好,可能造成因防水涂料薄厚不均而导致的开裂渗漏。
地漏,墙角,管跟等接缝处要使用高弹性的柔性防水涂刷,因为卫生间的墙与地面之间的接缝处会移位最容易渗水。
2、墙面处置墙面处理上要做大约30cm高的防水涂料,以防积水渗透墙面返潮,如果卫生间有淋浴房应将防水做到cm,如果有浴缸,与浴缸相邻的墙面防水高度应比浴缸高处30c3、防水层搞好后必须领余一定的时间,使防水层与建筑更好的融为一体,然后在防水层上搞保护层在铺地砖,施工过程中,可以千万马虎严禁。
必须尽量的维护防水层。
4、防水是隐蔽工程,后续的施工也有可能会破坏防水层,如果地砖已铺设完毕,可千万不要砸地砖,用专业的补缝防水材料,把所有的缝隙堵住做好防水就好了。
卫生间防水做法卫生间防水施工工艺、流程及注意事项在卫生间装修施工之前,首先要确定好水电路的设计,一定要详细考虑设计方案的可能性、可行性和可用性。
先进行水电暖管道的铺设再找平。
在做卫生间防水施工时,应先对基层进行处理.去除原有装修材料,把浮土、水泥清理干净,先用水泥砂浆将地面做平,然后再做防水处理,要求表面平整、干燥。
这样可以避免防水涂料因薄厚不均而造成渗漏.铺贴防水涂料时应涂刷均匀,不能有漏刷、起鼓和脱落的现象,防水涂料层厚度不得小于 1.2mm,否则会影响防水效果。
施工时注意防水死角,墙地面之间的接缝以及上下水管道与地面的接缝处,是最容易出现问题的地方.在卫生间防水层施工完后,将卫生间的所有下水道堵住,在门口砌一道25cm 高的坎,然后在卫生间灌入20cm高的水。
24小时后,检查四周墙面和地面有无渗漏现象,如果出现渗漏需要及时修补, 修补后再做24小时弊水试验无渗漏方可进入下一阶段的施工。
蔽水试验完成后,通常需要5—7天的时间(防水涂料形成防水膜需要5到7天的时间),在防水涂料层上再做一层水泥砂浆保护层,一来对防水涂料层起到保护用作,二来便于贴面砖,注意不要破坏已做好的防水涂料层。
等水泥砂浆保护层干透后,就可以在上面铺贴墙地砖或喷刷涂料亦或是铺贴防墙纸,进行正常的装饰装修了。
普通住宅卫生间地方狭小,并有管线穿楼板等情况,故常用涂料防水而绝少采用卷材防水。
涂料防水常见有2种:合成高分子类的-——聚氨酯防水涂料(转角等需加聚酯布,玻纤布等)高聚物改性沥青类的———S B S防水涂料(需加胎体增强材料聚酯布,玻纤布等)沥青基的防水涂料基本不用了。
聚氨酯防水涂料大体的做法如下:1:地面向地漏方向找坡,水泥砂浆或豆石混凝土均可,但表面要平整。
门口附近坡度小,地漏附近坡度大,根据具体情况掌握。
2:管线穿楼板根部,加强防水。
管根建筑密封膏封严,水泥抹平滑护脚后,刷防水涂料时贴玻璃丝布加强层1~2层。
地漏附近同样措施。
防水基层过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 基层是否清理干净(无油污、灰锅巴、积水),并在阴角部位做好“R”角(30-50mm)2 找平层是否完成(平整、无开裂、坡向正确)3 烟道、管道和地漏吊洞必须按要求施工完成,并已通过结构蓄水试验4 烟道周边是否做高于结构面50mm的反坎或R角5 地漏安装高度是否满足防水保护层完成面高1.5cm6 结构蓄水试验是否合格施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:蓄水实验验收单工程名称验收部位施工单位验收时间我班组已完成防水工程,经甲方,监理工程师、总包方技术负责人及我方质检员检查合格,并经过48小时闭水实验无渗漏现象,现移交于你公司进行下道工序,请加强该工序成品保护;施工单位单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:涂膜防水工程质量验收记录工程名称验收部位施工单位验收时间验收项目验收记录1、防水涂料和胎体增强材料必须符合设计要求(出厂合格证、检验报告、现场抽样复验报告)2、涂膜防水层不得有渗漏或积水现象(雨后,淋水,蓄水检验);3、涂膜防水层与基层应黏结牢固,表面平整,涂刷均匀,无流淌邹、鼓泡、露胎体和翘边等缺陷;4、涂膜防水的平均厚度应符合设计要求,最小厚度应补小于设计厚度80%;5、厨房(JS)1.5厚并完成室内地坪完成面上翻450,阴角及管洞、烟道周边加300(墙、地各150)网格布,洞口做到墙外侧;生活阳台,露台、空调板(JS):1.5厚,完成室内地坪完成面上翻150,阴角及洞口加300宽网格布(墙、地各150);卫生间:单组份聚氨酯,完成室内地坪完成面上翻 1.8m,厚度要求:0.45m以下(含地面)1.5,0.45m以上为1.0,阴角及管洞处加300宽网格布(墙、地各150);施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:水井防水验收记录表工程名称验收部位施工单位验收时间序号验收内容验收意见1 防水材料为JS涂膜防水,有进场验收记录,配比正确2 基层清理干净,无露筋、孔洞,涂刷1:0.4水泥浆一道,表面干燥3 管道洞口已吊洞,且吊洞密实,无渗水4JS涂膜防水厚度达到1.0厚,墙面上翻高度250mm,厚薄均匀,无沙眼、起泡施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:大堂、架空层防水、回填、钢筋砼施工过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 防水材料是否通过验收、报审、复检JS1.5厚上翻高度 0.00以上200,(结构2板及砼地坪各一道)3 1:6水泥炉渣回填分层夯实4 80厚C15砼( 6.5@300双向)振动密实给水水管网是否安装到位,导管高度 0.005以上10cm施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:屋面找坡及附加层施工过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 找坡找平层平整,坚实,无起砂,开裂。
卫生间防水做法及防水规范卫生间防水高度是多少卫生间防水是卫生间装修的重要环节,卫生间防水做的不好对以后的生活质量影响也是非常大。
卫生间防水做法、卫生间防水规范是很多业主都不了解的也是大家最想知道的。
下面我爱我家装修界小编就来详细告诉大家卫生间防水做法及卫生间防水规范。
一、卫生间防水做法1、卫生间防水高度:一定要做墙面防水,在铺墙面瓷砖之前,做好墙面防水。
一般防水处理中墙面要做30厘米高的防水处理,但是非承重的轻体墙,就要将整面墙做防水,至少也要做到60厘米高。
2、卫生间防水涂抹:墙与地面之间的接缝及上下水之间的管道地面接缝处,是最容易出现问题的地方,一定要督促好工人处理好这些边边角角,防水涂料一定要涂抹到位。
3、卫生间防水铺砖:重铺地砖要做地面防水如需更换卫生间原有地砖,将原有地砖凿去后,一定要先用水泥砂浆将地面找平,再做防水处理,这样可以避免防水涂料因厚薄不均而造成渗漏。
在做防水之前,一定要将地面清理干净。
4、卫生间防水护根:尽量不破坏原有防水层在新交付使用的楼房一般地面都做了防水层,所以,不破坏原有的防水层一般是不会发生渗漏的。
要求装修队给卫生间的上下水管一律做好水泥护根,从地面起向上刷10至20厘米的防水涂料,然后地面再重做酯防水,加上原防水层,组成复合性防水层,以增强防水性。
5、卫生间防水墙凹槽:内水管凹槽也要做防水,施工过程中在管道、地漏等穿越楼板时,其孔洞周边的防水层必须认真施工。
墙体内埋水管,做到合理布局,铺设水管一律做大于管径的凹槽,槽内抹灰圆滑,然后凹槽内刷防水涂料。
二、卫生间防水规范1、防水施工宜用于涂膜防水材料。
2、防水材料性能应符合国家现行有关标准的规定,并应有产品合格证书。
3、基层表面应平整,不得有空鼓、起砂、开裂等缺陷。
基层含水率应符合防水材料的施工要求。
4、防水层应从地面延伸到墙面,高出地面250mm。
浴室墙面的防水层高度不得低于1800mm。
5、防水水泥砂浆找平层与基础结合密实,无空鼓,表面平整光洁、无裂缝、起砂,阴阳角做成圆弧形。
卫生间防水验收规范集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)《卫生间防水验收规范》1、控制程序本工程卫生间部位采用高弹性防挡水材料施工,由于这些部位工种交叉繁多,是防水重点,故采用如下控制程序,程序为:安装、预留洞、管道就位正确→土建、堵洞→灌水实验→找平层→防水层→灌水实验→保护层→灌水实验实行工序交接验收卡制度。
表格如下:卫生间工序验收卡工程名称:部位:层数:项目检查结果检查部位防水层施工(卷起高度节点做法正确,面层完好等)蓄水实验施工检查人员签字日期土建工长质检员卫生间防水施工严格按此程序执行,职责分明,有可追溯性。
下道工序拿不到上道工序签字验收卡不得开始施工,否则责任自负。
2、工艺要求(1)卫生间楼面振捣必须密实,随打随抹、压实抹光,形成一道自身防水层。
(2)所有楼板的管洞、套管洞周围的缝隙均用掺加膨胀剂的豆石混凝土浇灌严实抹平,孔洞较大的,进行吊模浇筑膨胀混凝土。
待全部处理完后进行灌水实验,24h 无渗漏,方可进行下道工序—水泥砂浆找平层。
(3)基层找平层完成后,应达到坚实平整、清洁无空鼓松动、明显裂缝、麻面、起砂等现象,否则应用水泥胶腻子修补,使之平滑。
所有转角处一律做成半径10mm 的均匀一致平滑圆角,所有管件、地漏或排水口等部位必须就位正确,安装牢固,不得有任何松动现象,收头圆滑,并用嵌缝材料进行嵌填、补平。
基层无突起锋利物,含水率符合要求。
(4)在基层表面保持湿润状态时即可涂刷第一层防水层,涂刷是应采用水泥工专用刷子,厚度为1.2mm。
第一层防水层触干时,涂刷第二层防水层,当天气较高较热时,须在第一层防水层表面喷上一层雾水以作湿润。
除非天气极为炎热及干燥,弹性防挡水一般不须进行特别固化养护处理。
在常温情况下,只须首天在涂层表面喷洒清水三次即可。
(5)防水层施工完毕应进行灌水实验,蓄水深度应高出防水层10cm,24h 后检查无渗漏方可进行保护层的施工。
卫生间做防水的正确施工方法卫生间是家中水气较重的区域,为了防止水气渗透到楼下或其他区域,必须进行防水施工。
下面将介绍卫生间做防水的正确施工方法。
1.准备工作首先,清理卫生间内的杂物、灰尘和残留物,确保卫生间表面干净无污物。
检查卫生间墙壁和地面是否存在裂缝或明显的破损,如有,需要进行修复。
2.材料准备选择适合卫生间防水的材料,如防水涂料、防水卷材、密封胶等。
确保材料质量可靠,符合国家相关标准。
3.墙面防水施工将防水涂料按照说明进行搅拌均匀,然后使用刷子或辊筒进行涂抹。
从下方开始,涂抹至卫生间墙壁顶部,确保涂料均匀覆盖整个墙面。
注意墙角和边缘部分,保证涂料覆盖完整。
涂料需进行两遍以上,上一遍需要干燥后再进行下一遍。
4.地面防水施工先将底层防水卷材铺贴在卫生间地面上,确保与墙面留有一定的高度,以保证墙地的连接处防水。
然后使用防水涂料将卷材覆盖,确保卷材完全粘贴在地面上且无空隙。
同样,进行两遍以上的涂抹,上一遍需要干燥后再进行下一遍。
在涂抹防水涂料之前,需要先在地面的接缝处使用密封胶进行填充,以增加密封性。
5.排水口处理卫生间的排水口是水气渗透的薄弱部位,需要特别注意处理。
首先,清理排水口,确保畅通无堵塞物。
然后,使用密封胶密封排水口周围,使其与防水层紧密连接,并确保密封胶充分干燥。
最后,可以使用塑料或铁皮盖板覆盖排水口,以防止进一步渗透。
6.注意事项在施工过程中,要严格按照产品说明进行操作,确保涂料和卷材均匀且完整地涂抹、粘贴。
在施工后,应注意通风和干燥,尽量避免在刚完成防水施工的卫生间使用水和湿润物品。
总结:卫生间的防水施工对于家庭的安全和卫生至关重要。
通过选择合适的材料和正确的施工方法,可以有效预防水气渗透和房屋损坏。
因此,在进行防水施工之前,一定要做好相关的准备工作,并严格按照说明进行操作,才能确保卫生间的防水效果达到最佳状态。
样板验收确认单
注:该表由施工单位填写,一式3份,项目部、监理单位、施工单位各保留一份.
屋面防水联合检查记录表
注:1、本表格应在防水蓄水试验合格后由甲方项目部根据巡检记录和联合现场检查后填写,各方在相应的方格里打“√”签认,不符合要求的部位需落实整改至合格,在综合验收意见栏内签认已全部整改合格2、验收人员必须认真验收,必须签字确认。
屋面防水保护层施工过程联合检查记录表
注:1、本表格应在保护层施工完成后由甲方项目部根据巡检记录和联合现场检查后填写,各方在相应的方格里打“√”签认,不符合要求的部位需落实整改至合格,在综合验收意见栏内签认已全部整改合格2、验收人员必须认真验收,必须签字确认。
结构蓄水试验记录
验收并在本次验收记录表签字确认。
2.渗漏部位整改报验仍渗漏的,总包单位不再整改,交由防水单位处理,费用由总包单位承担。
3.验收人员必须认真验收,无误后方可签字。
结构蓄水试验照片粘贴表格
验收并在本次验收记录表签字确认。
2.渗漏部位整改报验仍渗漏的,总包单位不再整改,交由防水单位处理,费用由总包单位承担。
3.验收人员必须认真验收,无误后方可签字。
防水部位工作面交接记录
查无误后方可签字;2. 验收人员必须认真验收,无误后方可签字。
