关于工程延期监理费的申请报告
- 格式:docx
- 大小:15.24 KB
- 文档页数:2

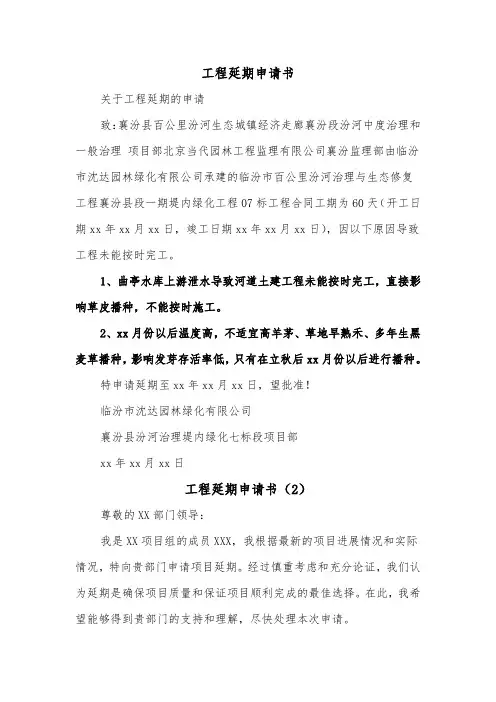

工程延期申请书关于工程延期的申请致:襄汾县百公里汾河生态城镇经济走廊襄汾段汾河中度治理和一般治理项目部北京当代园林工程监理有限公司襄汾监理部由临汾市沈达园林绿化有限公司承建的临汾市百公里汾河治理与生态修复工程襄汾县段一期堤内绿化工程07标工程合同工期为60天(开工日期xx年xx月xx日,竣工日期xx年xx月xx日),因以下原因导致工程未能按时完工。
1、曲亭水库上游泄水导致河道土建工程未能按时完工,直接影响草皮播种,不能按时施工。
2、xx月份以后温度高,不适宜高羊茅、草地早熟禾、多年生黑麦草播种,影响发芽存活率低,只有在立秋后xx月份以后进行播种。
特申请延期至xx年xx月xx日,望批准!临汾市沈达园林绿化有限公司襄汾县汾河治理堤内绿化七标段项目部xx年xx月xx日工程延期申请书(2)尊敬的XX部门领导:我是XX项目组的成员XXX,我根据最新的项目进展情况和实际情况,特向贵部门申请项目延期。
经过慎重考虑和充分论证,我们认为延期是确保项目质量和保证项目顺利完成的最佳选择。
在此,我希望能够得到贵部门的支持和理解,尽快处理本次申请。
首先,我想就项目当前的进展情况向贵部门做一个简要的汇报。
根据项目计划书,我们原计划在X年X月X日完成项目所有工作,并进行交付。
但是,由于项目涉及到的技术难题较多,以及外部因素的干扰,项目进展相对较慢,目前仅完成了总工程量的50%。
为确保项目终归成功,我们需要更多的时间和资源。
其次,我想具体阐述我提出延期申请的理由和依据。
首先,项目之初我们对整个项目规模和难度的估计不够准确,导致在实施过程中遇到了一些技术上的问题。
这些问题需要我们投入更多的时间和精力来解决,从而保证项目的质量和进度。
其次,项目周期的延长还有外部因素的干扰。
近期,由于市场环境的变化和政策调整,我们不得不对项目原计划进行调整,重新评估项目可行性,从而影响了项目的进度。
最后,人力资源的不足也是造成项目延期的主要原因之一。
致:XX工程监理公司一、报告概述我公司承建的XX项目,原定于20XX年X月X日开工,计划竣工时间为20XX年X月X日,工程合同总工期为X天。
然而,由于以下原因,导致工程无法按原定工期完成,特向贵公司申请工期延期,具体原因及延期时间如下:二、工期延误原因分析1. 设计变更:在项目施工过程中,由于甲方提出设计变更,导致原施工图需重新修改,造成施工图纸延误,影响工期。
2. 地质条件:在施工过程中,发现地质条件与原设计不符,需进行地质勘察及处理,导致施工进度受到影响。
3. 甲方原因:甲方提供的施工场地未达到“三通一平”要求,导致施工场地清理、临水临电接通等工程延误。
4. 供应商原因:部分工程材料供应商未能按时供货,导致施工进度受到影响。
5. 不可抗力因素:在施工过程中,遭遇连续降雨天气,导致部分施工区域积水,影响施工进度。
6. 人力资源不足:在施工高峰期,部分施工人员因故离职,导致施工人员不足,影响施工进度。
三、工期延期申请根据以上原因,我公司特向贵公司申请工期延期,具体延期时间为X天,如下:1. 设计变更:延期X天。
2. 地质条件:延期X天。
3. 甲方原因:延期X天。
4. 供应商原因:延期X天。
5. 不可抗力因素:延期X天。
6. 人力资源不足:延期X天。
四、延期后的施工计划为确保工程进度,我公司已制定了详细的延期后施工计划,具体如下:1. 加强施工管理,提高施工效率。
2. 加大人力资源投入,确保施工人员充足。
3. 加强与甲方、供应商的沟通,确保材料供应及时。
4. 采取有效措施,应对不可抗力因素。
5. 积极配合监理公司,确保工程质量。
五、总结我公司深知工期延误给甲方及监理公司带来的不便,对此表示诚挚的歉意。
为确保工程质量和进度,我公司已采取一系列措施,争取在最短时间内完成剩余工程。
在此,恳请贵公司批准本工期延期申请,以便我公司顺利完成工程。
特此申请!申请人:XX工程公司申请日期:20XX年X月X日。
第1篇尊敬的[项目负责人/上级领导]:报告时间:[报告日期]报告编号:[报告编号]一、报告概述1.1 报告目的为确保工程延期问题得到及时、妥善处理,保障工程进度和质量,特此提交工程延期报告。
1.2 报告范围本报告针对[工程名称]项目,就项目延期原因、影响及应对措施进行全面分析。

二、工程基本情况2.1 工程名称[工程名称]2.2 工程地点[工程地点]2.3 工程规模[工程规模描述,如:建筑面积、投资额等]2.4 工程进度[项目进度概述,如:已完成工程量、未完成工程量等]三、工程延期原因分析3.1 设计变更[具体描述设计变更原因,如:设计不合理、设计失误等]3.2 材料供应[具体描述材料供应原因,如:材料质量不达标、供应商延迟交货等]3.3 施工技术[具体描述施工技术原因,如:施工工艺不当、施工质量不达标等]3.4 天气因素[具体描述天气因素原因,如:连续降雨、极端高温等]3.5 不可抗力因素[具体描述不可抗力因素原因,如:地震、洪水等]3.6 其他原因[具体描述其他原因,如:政策调整、合同纠纷等]四、工程延期影响分析4.1 经济影响[具体描述经济影响,如:工程成本增加、投资回报降低等]4.2 社会影响[具体描述社会影响,如:影响周边居民生活、增加就业压力等]4.3 环境影响[具体描述环境影响,如:施工过程中产生的噪音、粉尘等污染]五、应对措施及建议5.1 加强项目管理[具体措施,如:优化项目管理流程、加强项目监督等]5.2 优化设计[具体措施,如:调整设计方案、提高设计质量等]5.3 加强材料采购管理[具体措施,如:建立材料采购质量监管体系、提高供应商准入门槛等] 5.4 优化施工组织[具体措施,如:调整施工计划、优化施工资源配置等]5.5 加强与相关部门沟通协调[具体措施,如:及时沟通项目进度、协调解决施工过程中遇到的问题等]5.6 制定应急预案[具体措施,如:针对天气因素、不可抗力因素等制定应急预案,确保工程进度不受影响]六、延期时间及预计完成时间6.1 延期时间[具体描述延期时间,如:原计划完成时间为[原计划完成时间],现延期至[延期后完成时间])6.2 预计完成时间[具体描述预计完成时间,如:根据实际情况,预计项目将在[预计完成时间]前完成]七、总结本报告针对[工程名称]项目延期问题进行了全面分析,提出了针对性的应对措施和建议。
第一篇:关于申请补偿监理费的报告1(1)关于支付延长期监理费的函东方市交通运输局:我司承受贵局委托实行建设工程监理服务的东方市新街至小岭延长线道路工程项目于2011年11月22日签订监理合同,监理费总额为人民币2569999.00元,监理取费费率为1.51%,施工正式开工日期为2012年10月03日,合同工期为250日历天,至2013年6月9日我司已按合同约定完成250日历天的正常监理服务。
根据委托监理合同第十条第3款约定,施工正常的情况下工期延期造成监理期限的延长、监理人免费延长服务期为3个月,如超出3个月以上的延长期、其监理费以东方市政府审批的计费方法和标准来支付延长期监理费。
由于征地拆迁等问题造成工期延期已有3年,恳请贵局补偿我方延期的监理费,以便我方监理工作的正常进行。
特此申请!安徽国汉建设监理咨询有限公司2016年11月11日第二篇:监理费申请报告1监理费申请报告编号:F001中山市华鸿房地产开发有限公司:我司监理人员于2005年7月20日正式进场开始前期工作,工程桩于7月26日正式开打。
按监理合同条款,在7月26日至8月25日,请支付我方月监理费壹万伍仟元。
请核准。
另附监理费壹万伍仟元之发发票一张。
谢谢!中外建天利(北京)工程监理咨询有限公司2005年8月29日第三篇:设计费申请报告1设计费申请报告河南省农业科学院:根据贵公司与我院(XXXXXXXXX)2011年12月20日签订的《河南省农科院现代农业科技试验示范试验基地XXXXXXX》建设工程设计合同的约定,我院已完成了该项目的全套施工图设计文件,并已按要求交付贵公司XXX套,现申请支付该项目的设计费XXXXX元。
请贵公司批准按时支付为盼。
XXXXXXXXX2012年7月11日第四篇:补费申请报告1补费申请报告x人力资源和社会保障局:兹有本单位职工x,男,x族,x年x月出生,身份证号码x,1993年3月在x参加工作,工作经历:x 年x月至今,现申请补缴参加工作以来的社会保险费,请贵局给予批准为盼!(备注:本人社会保险费自x年x 月起已缴纳)单位经办人:单位(公章)年月日第五篇:申请支付监理费报告申请支付监理费报告致:*********有限公司贵公司与我方于*年*月*日签订建设工程委托监理合同,签订合同后即于*年*月*日监理方工作人员进入施工现场开展相关监理工作,直至*年*月*日贵方口头通知监理方人员退场(现场工程基本全部完工,等待验收)。
报告编号: A-2023-025承包单位: [公司名称]合同号: [合同编号]监理单位: [监理单位名称]编号: [监理编号]致:总监理工程师 [姓名] 先生/女士:我单位承建的[项目名称]工程,合同工期为[原计划工期],根据工程实际进展情况,现申请延长工期,具体如下:一、项目概况[项目名称]工程位于[项目地点],总建筑面积为[总建筑面积],主要建设内容包括[简要描述主要建设内容]。
本项目于[开工日期]正式开工,计划竣工日期为[原计划竣工日期]。
二、工程延期原因分析1. 设计变更:- 在工程设计过程中,因[具体原因],需要进行设计变更,导致工程量增加,施工难度加大,工期相应延长。
2. 材料供应问题:- 由于[具体原因],部分材料供应不及时,影响了工程进度。
3. 不可抗力因素:- [具体原因],如自然灾害、恶劣天气等,导致工程无法正常进行。
4. 施工条件限制:- 施工现场周边环境复杂,如地下管线密集、周边居民密集等,给施工带来较大难度。
5. 其他原因:- [具体原因],如设备故障、人员不足等,导致工程进度受到影响。
三、工程延期时间及进度计划根据以上原因分析,我单位申请延长工期[延长天数]天,具体进度计划如下:1. 第一阶段([具体时间]):完成设计变更、材料采购等工作。
2. 第二阶段([具体时间]):开展施工工作,确保工程按计划推进。
3. 第三阶段([具体时间]):完成工程收尾工作,确保工程按期竣工。
四、应对措施为确保工程延期期间仍能按计划推进,我单位将采取以下措施:1. 加强项目管理:建立健全项目管理机制,确保工程进度、质量和安全。
2. 优化施工方案:根据实际情况,优化施工方案,提高施工效率。
3. 加强物资供应:积极协调材料供应商,确保材料及时供应。
4. 加强沟通协调:与监理单位、业主单位保持密切沟通,及时解决施工过程中遇到的问题。
五、结论综上所述,由于[具体原因],我单位申请延长[项目名称]工程工期[延长天数]天。
委托监理合同延期申请报告
2010年10月,我单位与贵司签订了关于慈溪市梅林路保障性住房工程监理合同,实施过程中我司为贵司履行了相应的监理义务,应甲方要求,监理服务时间均考虑了施工合同工期。
慈溪梅林路保障性住房工程监理合同工期为2010年10月至2013年4月,现工程实际工期已超出合同约定的2013年4月,且工程延期非监理人原因造成,工程进度严重滞后,具体竣工验收实际时间还不能确定,超出合同约定期限,尽管如此,我单位监理人员始终坚守岗位,尽职工作。
但由于工期将过度延长带来的经营压力日趋增大,此项目将面临亏损状态,请贵方对监理服务延期事宜予以确认,并进行相应监理费调整。
鉴于以上情况,在本着相互理解、尊重及共持共融的态度,我方请求贵方适当增加监理工作报酬,便于后续工作更好开展。
望贵司批示为盼,谢谢!
XXX
项目监理部(106)
项目监理部(106)。

尊敬的XXX公司领导:您好!我是XXX工程的监理工程师,特此向您提交这份监理费用减免申请书。
首先,请允许我简要介绍一下工程背景和申请减免监理费用的原因。
XXX工程是一项位于我国某地的重点建设项目,工程规模庞大,施工周期较长。
自工程启动以来,我方一直严格按照合同约定,全面履行监理职责,确保工程质量和进度。
在监理过程中,我们始终遵循公正、公平、公开的原则,积极为业主提供优质的服务。
然而,在工程实施过程中,遇到了一些不可预测的因素,导致工程延期。
延期期间,我方监理团队仍然坚守岗位,持续提供监理服务。
在此期间,工程进度受到影响,相应的监理工作量也发生变化。
根据合同约定,监理费用应根据实际工作量进行调整。
然而,考虑到工程延期的原因并非我方责任,且我方在延期期间持续提供服务,为此,我们特向贵公司申请减免部分监理费用。
以下是我们申请减免监理费用的具体理由:1. 工程延期非我方原因:工程延期是由于不可抗力因素导致的,如天气、政策调整等,与我方监理工作无关。
在工程延期期间,我方仍按要求履行监理职责,确保工程质量和进度。
2. 持续提供监理服务:尽管工程延期,我方监理团队始终坚守岗位,持续提供监理服务。
在这段时间里,我们积极参与解决问题,为业主提供技术支持和建议,确保工程顺利进行。
3. 合同约定调整费用:根据合同约定,监理费用应根据实际工作量进行调整。
然而,在工程延期期间,我方工作量并未减少,反而增加了部分额外工作。
因此,我们请求贵公司考虑这些因素,对监理费用进行适当减免。
4. 共同承担损失:工程延期导致业主方承担了额外的经济损失,我方也遭受了一定的损失。
在此情况下,我们希望贵公司能够理解我方的困境,共同承担损失,对我方监理费用进行减免。
综上所述,我们特向贵公司申请减免部分监理费用,希望贵公司能够给予理解和支持。
我们将继续全力以赴,履行监理职责,确保工程质量和进度。
感谢贵公司对我们申请的关注和审批。
此致敬礼!申请人:(签名)申请日期:XXXX年XX月XX日。
一、申报工程延期的条件由于以下原因导致工程拖期,承包单位有权提出延长工期的申请,监理工程师应按合同规定,批准工程延期时间。
1、监理工程师发出工程变更指令而导致工程量增加;2、合同所涉及的任何可能造成工程延期的原因,如延期交图、工程暂停、对合格工程的剥离检查及不利的外界条件等;3、异常恶劣的气候条件;4、由业主造成的任何延误、干扰或者障碍,如未及时提供施工场地、未及时付款等;5、除承包单位自身以外的其他任何原因。
二、建造工程延期交付如何索赔1、按照定额计价的工程索赔费用计算合同或者找遍文件约定的索赔内容计算。
2、按照工程量的清单计价工程项目工程索赔费用计算计价,依据参照工程拦标价。
3、没有按照约定支付的工程款,发包人出了要支付一定的工程款意外还需要按照同期银行同类货利支付拖欠的工程利息。
4、停、窝工时发生的索赔费用计算包含机械费用,人工费用,材料周转费用,管理费用等等。
三、工程延期索赔报告范本一、索赔成立理由1、与合同对照,工期延误已造成为了承包人工程项目成本的额外支出或者直接工期损失。
2、造成费用增加或者工期损失的原因,按合同约定不属于承包人的行为责任或者风险责任。
二、索赔的依据按照现行法律法规、合同文件及工程惯例,因发包人原因导致工期延期外借土方不到场情况,对工期进行索赔。
三、索赔事项概述由我单位承建的某项目,于 2022 年 12 月 27 日举行开工典礼,于 2022 年 12 月 28 日我单位积极组织进场,投放大量机械设备和人员以确保施工工期。
然而自2022 年 3 月 6 日起,由于建设方联系的外借土方未到场,现场处于停工、半停工状态,至 2022 年 4 月 26 日开始复测 A 区缺土方量,最终确定由我单位在红线以外进行开挖借土,用于场地土方回填。
开挖时间为 2022 年 4 月 28 日,延期时间为 54 天。
根据甲方提供的地质勘测数据显示,钻探 1 号孔至 4 号孔、 6 号孔至 12 号孔开挖至设计标高全部为土方。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! == 关于工程延期造成增加费用的报告怎么写?篇一:关于工程延期增加监理费的报告关于工程延期增加监理费的报告致:xxxxxxxxxxxxxxx(建设单位)依照xx年x月x日甲乙双方签订了《xxxx监理委托合同》,合同中约定监理工期从xx年x月x日至xx年x月x日(正常工期为x个月,x天),现由于非监理人员原因导致工期须延期,依据监理合同约定,申请贵单位对监理服务期限延长予以确认,并进行相应的监理费用调整:一、双方原则同意继续按原合同执行,监理工期延期xx天, 监理工期从xx年x月x日延期至xx年x月x日。
二、xx年x月x日本工程若尚未竣工验收,监理服务期自动延长至工程竣工验收日止,不论任何原因乙方承诺不再增补工程监理费用。
三、根据原合同第xx条款双方同意监理工期延期xx天的监理费用以: xx元/天×xx天=xx元计算(备注)。
四、乙方承诺积极配合甲方工程监理备案工作。
五、乙方承诺及时向甲方提供有关本工程项目的监理资料,并承诺监理资料满足本工程竣工备案要求。
六、其它按原合同执行。
恳请贵单位对我单位监理业务超时限(延期)服务给予明确答复,便于我单位后续监理工程开展。
望贵单位批示为盼!谢谢!xxxxxxxxxxxxxxxxxxxxxxxx公司 xx年xx月xx日篇二:施工费用增加申请报告致:田阳县水利局兹有我广西新缘路建工程有限公司通过招投标承包广西田阳县露美高效节水灌溉项目叫眼屯至高位水池段管道及铺设安装工程,首先感谢贵局对我公司工作的支持与配合。
我公司在对3#灌片桩号为1+350至1+400段进行挖坑过程中,遇有该段基础为岩石砌筑、路面为水泥砂浆浇捣的水泥路一条,经过我施工人员用皮尺测量,管道所经过的水泥路部分为该路段最厚的部位,路面距地面有1.6米高,路宽为4.5米。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! == 关于工程延期造成增加费用的报告怎么写?篇一:关于工程延期增加监理费的报告关于工程延期增加监理费的报告致:xxxxxxxxxxxxxxx(建设单位)依照xx年x月x日甲乙双方签订了《xxxx监理委托合同》,合同中约定监理工期从xx年x月x日至xx年x月x日(正常工期为x个月,x天),现由于非监理人员原因导致工期须延期,依据监理合同约定,申请贵单位对监理服务期限延长予以确认,并进行相应的监理费用调整:一、双方原则同意继续按原合同执行,监理工期延期xx天, 监理工期从xx年x月x日延期至xx年x月x日。
二、xx年x月x日本工程若尚未竣工验收,监理服务期自动延长至工程竣工验收日止,不论任何原因乙方承诺不再增补工程监理费用。
三、根据原合同第xx条款双方同意监理工期延期xx天的监理费用以: xx元/天×xx天=xx元计算(备注)。
四、乙方承诺积极配合甲方工程监理备案工作。
五、乙方承诺及时向甲方提供有关本工程项目的监理资料,并承诺监理资料满足本工程竣工备案要求。
六、其它按原合同执行。
恳请贵单位对我单位监理业务超时限(延期)服务给予明确答复,便于我单位后续监理工程开展。
望贵单位批示为盼!谢谢!xxxxxxxxxxxxxxxxxxxxxxxx公司 xx年xx月xx日篇二:施工费用增加申请报告致:田阳县水利局兹有我广西新缘路建工程有限公司通过招投标承包广西田阳县露美高效节水灌溉项目叫眼屯至高位水池段管道及铺设安装工程,首先感谢贵局对我公司工作的支持与配合。
我公司在对3#灌片桩号为1+350至1+400段进行挖坑过程中,遇有该段基础为岩石砌筑、路面为水泥砂浆浇捣的水泥路一条,经过我施工人员用皮尺测量,管道所经过的水泥路部分为该路段最厚的部位,路面距地面有1.6米高,路宽为4.5米。
关于追加工程延期监理费用的申请XXXX房地产开发有限公司:兹有本单位监理贵公司的XXXXXXX项目,于2013年8月28日开工,到2014年5月30日(合同工期2013年12月28日)进行了工程五方认证。
到目前为止还没有报XX质监站进行竣工验收,以及工程资料呈交档案馆。
本着该工程施工比较顺利,双方合作愉快,根据2013年12月2日签订的《建筑工程监理补充协议书》,现申请延期监理费40665.00元(大写:肆万零陆佰陆拾伍元整)(附计算方式)。
(延期时间到2014年5月30日,以后不管工程竣工验收、资料归档、备案需要多长时间,不再追加任何费用。
)附:合同工期:2013年8月28日至2013年12月28日,共计120天;合同每天监理费:32531.85元÷120天=271.1元/天;实际工期:2013年8月28日至2014年5月30日,共计270天;延期天数:270-120=150天;延期监理费:150*271.1元/天=40665.00元。
特此申请。
申请单位:XX工程管理有限公司2014年7月14日工作联系单新疆军浩房地产开发有限公司:贵公司2014年6月25日致函已收悉,关于函中所提事项,有施工图纸未能按时送达,甚至当时我的监理人员手中没有图纸等客观原因。
不管怎么讲,我公司现场监理人员有不可推卸的连带责任。
鉴于函中所提内容,我公司负责人颉于飞经理亲自到施工现场向贵方施工代表调查、了解、询问,并组织现场监理人员开会,指导工作,提出严重批评和教育,并作如下建议:1、现场人员必须认真熟悉施工图纸以及现行规范和条例,做到事前控制;2、加强人与人之间的团结,互相学习,取长补短,遇事多协商、多了解、多沟通;3、加强对施工单位的管理和教育,严格执行图纸与施工规范,对不合格的施工产品,一定返工,并追究其相关责任。
4、多向贵方现场代表及主管领导请示、汇报、沟通,确保工程顺利进行。
新疆成汇工程管理有限公司2014年7月14日。
委托监理合同延期申请报告
慈溪中冶置业有限公司:
2010年10月,我单位与贵司签订了关于慈溪市梅林路保障性住房工程监理合同,实施过程中我司为贵司履行了相应的监理义务,应甲方要求,监理服务时间均考虑了施工合同工期。
慈溪梅林路保障性住房工程监理合同工期为2010年10月至2013年4月,现工程实际工期已超出合同约定的2013年4月,且工程延期非监理人原因造成,工程进度严重滞后,具体竣工验收实际时间还不能确定,超出合同约定期限,尽管如此,我单位监理人员始终坚守岗位,尽职工作。
但由于工期将过度延长带来的经营压力日趋增大,此项目将面临亏损状态,请贵方对监理服务延期事宜予以确认,并进行相应监理费调整。
鉴于以上情况,在本着相互理解、尊重及共持共融的态度,我方请求贵方适当增加监理工作报酬,便于后续工作更好开展。
望贵司批示为盼,谢谢!
马鞍山迈世纪工程咨询有限公司
项目监理部(106)
2013年5月5日。
报告编号:XX-2022-001一、报告概述致:XX房地产开发有限公司我公司于2022年3月1日中标承接了贵公司XX项目的监理业务,合同工期为12个月,合同监理费为人民币壹佰万元整。
截止至2022年10月,工程已进入施工中期,由于多种不可预见因素影响,导致工程进度严重滞后,现特向贵公司申请追加监理费用,以保障工程监理工作的顺利进行。
二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区3. 工程规模:总建筑面积XX万平方米,包括住宅、商业、地下车库等配套设施。
4. 工程投资:约人民币伍亿元三、工程进度及延期原因1. 工程进度:截止至2022年10月,工程已完成土建施工约50%,机电安装约30%。
2. 延期原因:(1)设计变更:由于业主对部分设计要求进行调整,导致设计变更频繁,影响施工进度。
(2)材料供应:部分主材供应滞后,导致工程无法按计划进行。
(3)天气因素:连续多日的暴雨导致施工现场积水,影响施工进度。
(4)周边环境:周边居民对施工现场噪音和扬尘投诉,导致部分施工区域受限。
四、监理工作情况1. 监理人员:我公司派驻了具有丰富经验的监理团队,严格按照监理合同要求,对施工现场进行全过程、全方位的监理。
2. 监理工作内容:包括但不限于:审查施工图纸、监督施工过程、检查施工质量、控制施工进度、验收工程等。
3. 监理工作成果:截至目前,已累计发现并纠正施工质量问题XX项,有效保障了工程质量。
五、追加监理费用申请1. 追加监理费用总额:人民币叁拾万元整。
2. 追加费用构成:(1)监理人员费用:由于工程延期,监理人员工作时间延长,需增加监理人员费用。
(2)交通、住宿费用:因工程延期,监理人员需频繁往返施工现场,增加交通、住宿费用。
(3)办公设备费用:由于工程延期,监理人员需增加办公设备,以满足工作需求。
(4)应急响应费用:针对施工现场出现的突发状况,监理人员需及时响应,增加应急响应费用。
六、申请理由1. 工程延期属不可预见因素,我公司已按照监理合同要求,尽最大努力保障工程进度。
致:XX工程监理有限公司报告单位:XX建设集团有限公司报告时间:2023年4月15日一、工程概况我公司承建的XX市XX区XX住宅小区建设项目,于2023年2月15日正式开工,合同工期为12个月,计划竣工日期为2024年2月14日。
工程合同总工期为365日历天。
二、工期延误原因1. 设计变更:在工程实施过程中,由于甲方对部分设计要求进行调整,导致施工图纸多次变更,增加了设计审核和修改的时间,影响了工程进度。
2. 材料供应问题:受原材料市场波动和运输限制影响,部分建筑材料供应不及时,导致施工进度受阻。
3. 地质条件复杂:在施工过程中,发现地质条件比预期更为复杂,增加了地基处理和地下管线施工的难度,影响了施工进度。
4. 天气因素:由于近期连续降雨,施工现场积水严重,影响了部分室外工程的施工进度。
5. 劳动力短缺:受疫情影响,部分施工人员未能按时到场,导致劳动力短缺,影响了工程进度。
三、工期延误具体情况1. 设计变更:因设计变更,导致施工图纸修改时间延误15天。
2. 材料供应问题:受原材料市场波动和运输限制影响,部分建筑材料供应延误10天。
3. 地质条件复杂:地质条件复杂导致地基处理和地下管线施工延误20天。
4. 天气因素:连续降雨导致室外工程延误15天。
5. 劳动力短缺:劳动力短缺导致施工进度延误10天。
四、工期延期申请综上所述,由于上述原因,我公司申请将XX住宅小区建设项目工期延期共计70天,即原计划竣工日期2024年2月14日调整为2024年4月22日。
五、延期后的施工计划为确保工程质量和进度,我们将采取以下措施:1. 加强项目管理,合理安排施工计划,确保各工序顺利进行。
2. 加强与甲方、设计单位和监理单位的沟通协调,确保设计变更和材料供应及时到位。
3. 加强施工现场管理,确保安全生产和文明施工。
4. 积极应对天气变化,合理安排施工计划,确保室外工程进度不受影响。
5. 加强劳动力管理,确保施工人员充足。

关于工程延期监理费的申请报告
工程名称: 田林县2016年易地扶贫搬迁工程 编号:20180703-01
致: 田林县恒昌开发投资有限公司
依据委托监理合同,我公司承担田林县2016年易地扶贫搬迁工程
(旧州镇新集镇、平塘乡新集镇、潞城乡新集镇、百乐乡新吉街、百
乐乡龙车)建设监理服务业务。于2017年2月6日监理人员正式入
驻工地,执行监理有关责任及业务工作,合同约定的监理服务期限自
2017年1月5日始,至2018年1月16日止。工程项目至今未竣工
验收,且工程延期是由于非监理人原因造成,但由于目前工程严重拖
期,我公司始终坚守岗位,尽职尽责工作,公司派驻人员2018年1
月16日后继续为本工程建设履行监理服务业务,但由于工期延长带
来的经营压力日趋增大,依据合同约定,申请贵方对监理服务期限延
长的监理费予以确认,并尽快相应的监理费。
依据实际发生的监理附加工作为2018年1月16日,依照合同第
三部分的专用条件“5.2.3 延期费用的支付”明确规定,委托人同意
按以下的计算方法,支付时间与金额,支付额外报酬,延期费用=本
合同期限延长时间(天)×暂定施工阶段监理酬金÷本合同监理服务
期(天)。
我方始终对贵方工作认真负责,积极合作,相互相谅解的合作态
度,要求贵方对2018年1月16日至2018年7月16日监理附加工作
进行认可,并按照合同约定支付监理延期工作报酬。
在本着实事求是原则和相互理解与尊重的态度,我方暂请求贵方
考虑支付6个月的监理延期工作报酬,延期费用=本合同期限延长时
间(天)×暂定施工阶段监理酬金÷本合同监理服务期(天),即延
期费用=6×30天×(1337580÷375)=642038.40元
综上叙几点汇报于贵单位,恳请贵单位对我公司监理业务的监理
延期费用予以支付,便于后续工作开展。
特此报告
大连泛华工程建设监理有限公司
田林县2016年易地扶贫搬迁工程项目监理部
2018年7月3日
