灌注桩接桩施工方案
- 格式:doc
- 大小:330.50 KB
- 文档页数:3
XXXXXXXXXX项目灌注桩接桩施工方案编制人:XXX审核人:XXX审批人:XXXXXXXXXXXX有限责任公司XXXXXXXXXXXX项目经理部2017年12月25日目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (2)四、技术参数 (3)五、施工工艺流程 (3)六、施工方法 (3)七、工艺要点 (4)八、质量要求 (5)九、质量标准 (5)十、质量保证措施 (5)十一、冬季施工措施 (6)十二、安全保证措施 (6)一、灌注桩接桩施工方案一、工程概况工程名称:XXXXXX项目建设单位:XXXX房地产开发有限责任公司监理单位:XXX工程监理咨询有限公司设计单位:XXX建筑设计院有限公司勘察单位:XXXX岩土工程有限公司工程地点:XXXXXXXXXX(合同约为82万平方米)。
本工程结构形式剪力墙结构,基础形式采用CFG桩+筏板基础结构。
抗震等级三级,抗震设防烈度七度。
本工程建筑结构安全等级为二级,设计使用年限为50年。
在主楼基坑开挖后,发现个别桩在截桩时致使桩顶不能满足设计标高,针对此情况,需进行接桩处理。
二、编制依据(1)《建筑桩基技术规范》JGJ94-2008(2)《建筑地基基础工程施工质量验收规范》GB50202-2002;(3)《桩基施工图》三、施工准备(1)场地平整基坑开挖完毕,在需要接桩的孔位人工挖孔,并做好余土外运。
(2)机械、人员准备空压机,风镐,切割锯,振捣器,电焊机,圆头铁锹。
测量员2名,施工员1名,工人15名。
(3)测量放样测量人员依据施工图纸放出桩位中心点,由作业班组以桩位中心拉十字线引出护桩,经现场技术员检验无误后,用混凝土对桩体加以保护。
(4)模板制作模板采用钢板制作或波纹管,成型直径大于桩直径200mm,高度视断桩长度而定。
四、技术参数(1)接桩采用和桩体高一标号的混凝土进行灌注(塌落度150cm±30)。
(2)混凝土养护参照《普通混凝土力学性能试验方法标准》GB/T50081。
钻孔灌注桩施工方案【1】钻孔灌注桩施工工艺1、钻孔灌注桩现场施工,可分为成孔和成桩(既砼灌注)两个环节。
在施工工艺流程中,钻进成孔之前的工序,属于成孔范围,其后属于成桩范围。
2、成孔前桩位放样和埋设护筒,直接关系到桩位的精确度。
因此,要求准确、可靠。
要求主动钻杆垂直,三点成一线(天车、转盘、孔口三者中心在同一条垂直线上),转盘底座稳固可靠。
3、钻进成孔是成孔工艺的主要流程,在成孔过程中要求孔径符合设计要求,孔壁在成孔在成孔后不坍塌、变形;桩端孔深达到设计所要求的持力层深度。
并要求在现有地质条件复杂情况下,力求做到不发生孔内事故;在成孔过程中产生的大量岩屑、钻渣,通过泥浆循环带到地面,到达清除孔内固体颗粒的目的。
4、钢筋笼的制作与成孔同步进行,在灌注设备就位前,先吊放钢筋笼。
由于吊装高度的限制,钢筋笼必须分段制作,在孔口吊放时在搭接焊牢,最后全部吊放到位,然后下放导管到孔内。
在钢筋笼下置过程中,钢筋笼会刮乱孔壁,形成新岩屑,沉淀到孔底。
因此,需要第二次清孔。
二次清孔在导管内进行,清孔到达设计要求后,经业主和监理认可,方可进入砼灌注工序。
5、灌注工艺的关键,是要保证桩身砼的实密性良好。
为此,要求商品砼厂家拌出较好和易性的混凝土,灌注过程不允许间断。
6、钻孔灌注桩的施工是一项技术要求非常高的工程,为了确保桩基的施工质量,我们将从施工的每个环节入手,把质量和安全贯穿到每道程序中,做到环环紧扣有条不紊。
【2】泥浆工艺1、泥浆循环系统(1)泥浆池→泥浆→水龙头→沉淀→泥浆池。
(2)为了能及时根据施工需要调整泥浆性能,要求各机单独开挖泥浆池,各自建立一套循环方案。
2、泥浆性能的调整和处理(1)严格把好泥浆护壁,根据钻进地层特征,及时相应调整泥浆各项性能指标,是确保成孔和成桩全过程质量的主要环节。
(2)针对施工场地松散地层的情况,本工程刚开始施工时,先进行一些外工地性能较好的泥浆,钻进过程中利用地层特性造浆。
必要时,采用加入白泥粉和外加剂,强化泥浆性能指标,故有“泥浆是钻孔的血液”之称。
灌注桩专项施工方案(1)一、前言灌注桩作为一种常用的基础施工方式,在现代建筑工程中扮演着重要角色。
本文将对灌注桩专项施工方案进行详细介绍,旨在为相关施工人员提供一份有效的操作指南。
二、施工前准备1. 设计方案审查在进行灌注桩施工前,首先需要对设计方案进行审查,确保各项参数符合要求,特别是桩的直径、深度、分布等设计要素。
2. 地勘勘测在施工现场进行地勘勘测,了解地层情况以及地下水位等信息,为后续的施工提供基础数据支持。
3. 施工方案制定根据设计方案和地勘数据,制定详细的施工方案,包括施工流程、施工工艺、安全措施等内容。
三、施工操作流程1. 钻机安装选择适当的钻机进行安装,在操作前需要对钻机进行检查、试运行,确保设备正常工作。
2. 钻孔施工根据设计要求进行钻孔,控制好孔深度和孔径,同时加强对孔内土壤的稳定,以确保桩身的垂直度和承载力。
3. 钢筋安装完成钻孔后,需在孔内安装预埋钢筋,确保桩的受力均匀和强度。
4. 灌浆充填采用适量的水泥浆料,对钻孔进行灌浆充填,保证桩体的密实性和稳定性。
四、施工质量控制1. 实时监测在施工过程中,需要对钻孔深度、钻孔直径、灌浆量等关键参数进行实时监测,确保施工质量。
2. 质量验收施工完成后,需对灌注桩的质量进行验收,包括对桩的承载能力、尺寸精度等指标进行检测,确保其符合设计要求。
五、安全施工1. 安全教育在施工前需进行安全教育培训,提高施工人员的安全意识,确保施工安全。
2. 安全监控施工过程中需加强对工地的安全监控,发现安全隐患及时处理,避免事故发生。
六、总结通过对灌注桩专项施工方案的介绍,我们可以看到,在进行灌注桩施工前,需要充分的准备工作,并严格执行施工操作流程和质量控制要求,同时保障施工安全。
希望该方案能为相关从业人员提供一份有益的指导,确保灌注桩施工质量和安全。
以上是本文对灌注桩专项施工方案的介绍,希望对您有所帮助。

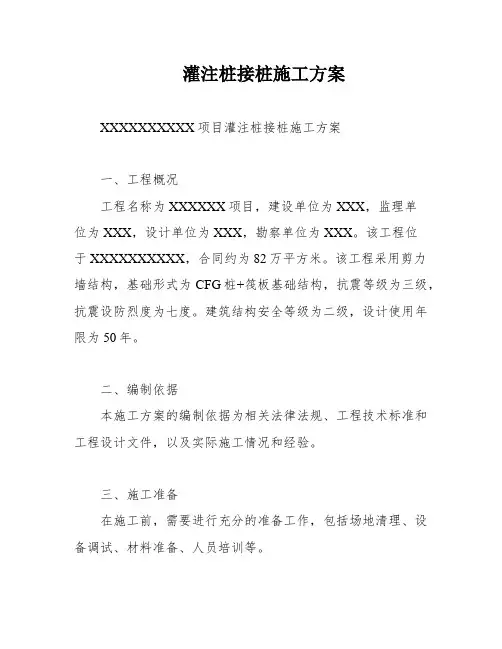

灌注桩接桩施工方案XXXXXXXXXX项目灌注桩接桩施工方案一、工程概况工程名称为XXXXXX项目,建设单位为XXX,监理单位为XXX,设计单位为XXX,勘察单位为XXX。
该工程位于XXXXXXXXXX,合同约为82万平方米。
该工程采用剪力墙结构,基础形式为CFG桩+筏板基础结构,抗震等级为三级,抗震设防烈度为七度。
建筑结构安全等级为二级,设计使用年限为50年。
二、编制依据本施工方案的编制依据为相关法律法规、工程技术标准和工程设计文件,以及实际施工情况和经验。
三、施工准备在施工前,需要进行充分的准备工作,包括场地清理、设备调试、材料准备、人员培训等。
四、技术参数在施工过程中,需要遵守相关技术参数,包括灌注桩的直径、深度、间距等。
五、施工工艺流程施工工艺流程包括灌注桩的预制、钻孔、清孔、灌注、振捣等环节。
六、施工方法施工方法包括机械挖掘、手工挖掘等方式,同时需要注意施工过程中的安全问题。
七、工艺要点工艺要点包括灌注桩的配筋、钢筋混凝土浇筑、灌浆等关键环节,需要严格按照要求进行操作。
八、质量要求施工过程中需要严格按照相关质量要求进行操作,保证施工质量。
九、质量标准施工完成后需要进行质量检查,检查标准为相关技术标准和工程设计文件。
十、质量保证措施为保证施工质量,需要采取一系列的质量保证措施,包括材料检验、工艺检验、质量检查等。
十一、冬季施工措施在冬季施工过程中,需要采取一系列措施,保证施工的顺利进行,同时避免安全事故的发生。
十二、安全保证措施在施工过程中,需要采取一系列安全保证措施,保证施工人员的生命财产安全。
在主楼基坑开挖后,发现有些桩在截桩时桩顶高度不能满足设计标高,因此需要进行接桩处理。
接桩施工方案需遵循《建筑桩基技术规范》94-2008、《建筑地基基础工程施工质量验收规范》GB-2002和《桩基施工图》。
施工准备包括场地平整和机械、人员准备。
基坑开挖完毕后,在需要接桩的孔位人工挖孔,并将余土外运。
混凝土钻孔灌注桩接桩方案混凝土钻孔灌注桩是一种常用的地基处理技术,通过在地下机械钻孔的过程中将钢筋混凝土灌注到孔内,并与周围土壤形成一体化的桩体,以提高地基的承载力和稳定性。
接桩是指在完成一根桩后,接着施工下一根桩的工作,接桩的方案设计合理与否直接影响到桩基工程的质量和效益。
下面,我将详细介绍混凝土钻孔灌注桩接桩方案。
一、前期准备工作1.桩基验收:施工前要对已完成的桩基进行验收,包括检查桩身和桩头的质量、尺寸、垂直度、位置偏差等,确保已完成的桩符合设计要求,并记录验收结果。
2.施工现场准备:清理施工现场,并按照设计要求,布置施工道路、测量控制点、竖井和工具设备等。
二、接桩方案设计1.接桩的先后顺序:应根据设计要求,结合施工条件,科学合理地确定桩的接桩顺序,避免因施工顺序不当导致邻近桩身变形或抗剪强度降低。
2.接桩间距:桩与桩之间的间距应符合设计要求,一般不得小于2倍的桩径,以保证桩体之间的剪力传递充分。
3.桥墩跨中段的桩接桩顺序:为了保证桥墩跨中段桩的施工质量和效率,可先施工横桩,再施工纵桩,最后施工斜桩;也可先施工纵桩,再施工横桩,最后施工斜桩。
具体的接桩顺序还需要考虑桥墩的结构形式和施工难易程度等因素。
4.填土区的桩接桩方案:在填土区域,由于填土挤压力和沉降会对桩身产生较大的影响,因此在施工时需要遵循从填土区边缘到中心的顺序进行接桩,同时要控制填土的层厚和施工速度,以减小对桩的影响。
5.桩与已建构筑物之间的桩接桩方案:桩与已建构筑物之间的桩需要进行相交或越过,设计时应考虑到此类特殊情况,采取相应的措施,如合理调整桩的位置和长度,增加横向剪力钢筋等。
三、接桩施工工艺1.挖孔:根据设计要求,逐根挖孔,保证孔径符合要求,孔壁垂直度满足设计要求,并对孔内清理干净。
2.钢筋安装:根据设计要求,在挖孔时先安装好纵向钢筋,并保证钢筋之间的间距和长短符合要求。
3.灌注混凝土:采用钻杆灌注法,将混凝土通过钻杆注入孔内,同时要注意随注随振实,避免产生空隙,保证注浆充实。
灌注桩接桩施工方案灌注桩接桩施工方案一、施工准备工作:1.开展现场勘测和分析,确定桩基位置和数量。
2.准备施工机械和工具,包括钢管顶管机、挖掘机、液压打桩机、水泥搅拌机、水泥罐等。
3.制定施工方案,确定施工工艺和工序。
4.组织人员,包括施工队伍、监理人员和安全保障人员。
5.制定安全防护措施,确保施工安全。
二、施工步骤:1.开挖土壤:根据设计要求,在桩基位置周围开挖土壤,确保桩基位置的准确度。
2.配置水泥浆:采用水泥、水和搅拌机进行配制,保证水泥浆的质量。
3.钢管顶管:利用钢管顶管机将钢管顶入土壤中,直至达到设计要求的深度。
4.灌注水泥浆:将水泥浆通过钢管注入土壤中,保持一定压力,使水泥浆填满钢管周围的空隙。
5.拉取钢筋:在灌注完成后,利用拉筋机将钢筋拉入钢管中,保证桩基的稳定性。
6.封闭钢管:在钢筋拉取完毕后,在钢管顶端注入水泥浆,将钢管封闭起来。
7.打桩机施工:根据需要,使用液压打桩机对灌注桩进行施工,打入地下。
8.清理施工场地:施工结束后,清理施工场地,恢复原状。
三、安全措施:1.施工过程中,严格按照操作规程进行,确保施工的稳定性和质量。
2.施工现场设置警示标志,保证施工安全。
3.施工人员必须佩戴安全帽、防护鞋和手套,遵守施工规章制度。
4.施工现场必须设置消防器材,保证施工期间的火灾安全。
5.定期进行施工检查和维护,确保施工机械的安全运行。
四、质量检验及验收标准:1.灌注桩的直径、深度和偏差应符合设计要求。
2.灌注桩表面应平整、无裂纹和松动。
3.灌注桩的桩身应均匀饱满,无水泥浆明显泄漏。
4.灌注桩的拉筋应符合设计要求,无断裂和变形。
5.灌注桩的混凝土强度应符合相关标准。
总结:灌注桩接桩施工方案的关键是合理安排工艺流程、保证施工质量和施工安全。
灌注桩是一种常用的桩基工程方法,可以进行大规模施工,为建筑物提供牢固的基础支撑。
通过严谨的施工过程和高标准的质量要求,确保灌注桩的稳定性和可靠性,达到设计要求和客户满意度。
混凝土钻孔灌注桩接桩方案混凝土钻孔灌注桩接桩方案一、项目背景在工程建设过程中,混凝土钻孔灌注桩是一种常用的基础工程技术。
钻孔灌注桩的接桩方案是确保桩基质量和安全性的重要环节。
本文将详细介绍混凝土钻孔灌注桩接桩方案的内容及步骤。
二、接桩方案设计2.1 桩基设计根据工程需要和地质勘探结果,确定混凝土钻孔灌注桩的数量、桩径、桩长和布置间距等参数。
2.2 钻孔施工2.2.1 确定钻孔位置,并进行临时桩基定位和标定。
2.2.2 钻孔设备的选择和安装,并进行钻孔。
根据设计要求,确定钻孔直径和深度。
2.2.3 钻孔过程中,及时记录钻孔情况,包括孔深、岩土层信息等。
2.2.4 钻孔结束后,对孔内进行清理,确保孔壁清洁。
三、灌注方案设计3.1 混凝土配合比设计根据工程要求和现场条件,确定混凝土配合比。
配合比中需要考虑混凝土的强度、耐久性和施工性能等因素。
3.2 混凝土灌注施工3.2.1 准备灌注设备和灌注管道,确保施工材料和设备符合质量要求。
3.2.2 灌注前,对钻孔进行检查,确保孔内无杂物。
3.2.3 进行混凝土灌注施工,保持灌注速度稳定,并确保混凝土充实均匀。
3.2.4 灌注过程中,及时记录施工情况,包括灌注速度、混凝土用量等。
四、施工注意事项4.1 安全注意事项4.1.1 施工现场应设置明显的安全警示标志,并配备必要的安全防护设施。
4.1.2 施工人员应穿着符合要求的安全防护装备,严禁从事与工作无关的行为。
4.2 质量控制要求4.2.1 施工过程中,严格按照设计要求和工艺流程进行操作,确保施工质量。
4.2.2 施工中,及时进行质量检查和记录,对不合格的地方及时进行修复和整改。
4.3 环境保护要求4.3.1 施工过程中,注意对周边环境的保护,禁止随意倾倒污染物。
4.3.2 施工结束后,及时清理施工现场,恢复环境整洁。
五、附件列表1. 钻孔记录表2. 施工质量检查记录表3. 施工安全事故处理记录4. 施工环境保护整改通知书六、法律名词及注释1. 建设工程法:指环境、水利、交通、矿产资源、市政公用事业等领域的建设项目的法律。
混凝土钻孔灌注桩接桩方案1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程基础采用混凝土钻孔灌注桩基础,现根据设计要求和工程实际情况,制定混凝土钻孔灌注桩接桩方案。
2. 接桩材料及要求2.1 接桩材料本项目接桩采用焊接法,接桩材料为HRB400级钢筋。
2.2 接桩要求(1)接桩位置应符合设计要求和施工规范规定。
(2)接桩钢筋应平直,无损伤,油污,确保焊接质量。
(3)接桩焊接应饱满、牢固,焊接长度应符合规范要求。
(4)接桩完成后,应进行超声波检测,确保焊接质量。
3. 接桩施工工艺3.1 钻孔灌注桩施工(1)根据设计图纸和工程实际情况,进行桩位放样。
(2)采用旋挖钻机进行钻孔,钻孔直径应大于设计桩径,孔深应大于设计桩长。
(3)清孔:钻孔完成后,采用压缩空气或泵吸方式清除孔内泥浆和沉渣,孔内沉渣厚度应小于100mm。
(4)灌注混凝土:采用泵送方式将混凝土灌注至孔内,灌注过程中应保证混凝土充满整个桩孔。
3.2 接桩施工(1)接桩前,应清理干净待接桩的端头,去除油污、锈迹等。
(2)焊接前,应进行焊接试验,确定合适的焊接参数。
(3)焊接过程中,应控制好焊接速度和温度,确保焊接质量。
(4)焊接完成后,应进行超声波检测,检测合格后进行下一道工序施工。
4. 质量控制与验收4.1 质量控制(1)施工过程中,应严格按照设计图纸和施工规范进行施工。
(2)加强过程控制,对施工过程中的关键环节进行监督检查。
(3)做好施工记录,为验收提供依据。
(1)接桩完成后,应进行超声波检测,检测合格后方可进行下一道工序施工。
(2)工程验收时,应按照相关规范要求进行验收,确保工程质量。
5. 安全文明施工(1)施工过程中,应严格遵守国家法律法规和安全规程,确保施工安全。
(2)做好施工现场的临时设施布置,确保施工顺利进行。
(3)加强环境保护,做好施工过程中的废渣、废水处理,减少对环境的影响。

引言概述:钻孔灌注桩是一种常用的地基处理方式,它在土壤中钻孔并注入混凝土,以提高地基的承载能力。
在钻孔灌注桩的施工中,接桩方案是至关重要的环节之一,它涉及到桩基的整体性能和稳定性。
本文将介绍钻孔灌注桩接桩方案的相关内容,包括桩身设计、接桩方式选择、钢筋连接及混凝土灌注等方面。
正文内容:一、桩身设计1.桩径选择:根据工程的荷载要求和土壤条件,确定适当的桩径。
通常情况下,较大的桩径可以提供更好的桩体强度和承载能力。
2.桩长确定:根据地基的不同情况,确定合适的桩长。
常见的方法有静载试验、动力触探等,通过对地基的力学性质进行测试来确定桩长,以确保桩的承载能力和稳定性。
二、接桩方式选择1.双桩法:双桩法是一种常见的接桩方式。
在施工过程中,首先钻好第一根桩孔,然后在一定间距内再钻第二根桩孔。
通过两根桩之间的联结,增加整个桩基的承载能力。
2.管接法:管接法是一种较经济的接桩方式。
在施工过程中,钻好第一根桩孔后,将一根管子插入桩孔中,并与第一根桩身连接。
然后在管子内灌注混凝土,形成桩体。
这种方式可以提高桩基的承载能力,并降低成本。
三、钢筋连接1.纵向钢筋连接:在接桩过程中,对于较长的桩基,通常需要沿桩身纵向设置钢筋。
通过纵向钢筋的连接,可以增加桩体的整体强度和稳定性。
2.横向钢筋连接:在桩端处设置横向钢筋,可以增加桩顶的承载能力。
这种连接方式可以防止桩顶发生剪切破坏,提高桩基的安全性。
四、混凝土灌注1.隔水灌注:在灌注混凝土时,需要防止地下水的渗入。
可以采用隔水灌注的方式,即在桩孔内灌注混凝土之前,首先在桩底回填一定厚度的细砂或粘土,起到隔水的作用。
2.混凝土配比:混凝土的配比对桩体的强度和耐久性有影响。
在进行混凝土配比时,需要考虑到施工条件和桩体的受力情况,并保证混凝土的质量。
五、施工注意事项1.施工水平控制:在接桩施工过程中,需要严格控制施工水平。
通过使用水平仪等工具,确保桩身的竖直度和水平度,提高桩基的整体性能和稳定性。

灌注桩接桩施工方案一、施工前准备。
在进行灌注桩接桩施工之前,首先需要进行详细的施工方案设计和施工准备工作。
施工方案设计应充分考虑工程地质、环境条件、施工工艺和安全防护等因素,确保施工过程安全可靠。
施工前准备工作包括但不限于材料采购、设备检查和调试、施工人员培训等。
二、施工设备和材料准备。
1. 灌注桩钻机,选择适用于工程要求的灌注桩钻机,确保设备性能稳定、操作简便。
2. 钻具和配件,根据设计要求,准备好各种规格的钻具和配件,确保施工过程中能够满足不同工况的需求。
3. 灌注桩模具,根据设计要求,准备好各种规格的灌注桩模具,确保施工能够按照设计要求进行。
4. 水泥、砂、石子等材料,根据设计配合比准备好所需的水泥、砂、石子等材料,确保施工质量。
5. 其他辅助设备和材料,如搅拌设备、输送设备、试验设备等,根据具体施工要求进行准备。
三、施工流程。
1. 基坑开挖,根据设计要求进行基坑开挖,确保基坑尺寸和平整度符合要求。
2. 钻孔定位,根据设计要求进行灌注桩孔的定位,确保孔位准确无误。
3. 钻孔施工,根据设计要求选择合适的钻具和配件,进行灌注桩孔的钻进作业,确保孔壁垂直度和孔径符合要求。
4. 灌注桩钢筋安装,根据设计要求进行灌注桩钢筋的安装,确保钢筋的位置和数量符合要求。
5. 灌注桩混凝土浇筑,根据设计要求进行灌注桩混凝土的浇筑,确保浇筑质量和工艺要求。
6. 灌注桩固化养护,根据设计要求进行灌注桩的固化养护,确保混凝土的强度和耐久性。
四、施工安全。
1. 施工现场安全防护,严格按照相关安全规定,设置施工现场警示标志,确保施工现场安全。
2. 施工人员安全教育,对施工人员进行安全教育和培训,提高施工人员安全意识和操作技能。
3. 施工设备安全检查,定期对施工设备进行安全检查和维护,确保设备正常运行。
五、施工质量控制。
1. 施工过程监控,对施工过程进行实时监控,及时发现和解决施工中的质量问题。
2. 施工记录和报验,对施工过程进行详细记录和报验,确保施工质量可追溯。

钻孔灌注桩接桩方案一、工程概述在工程名称项目中,由于具体原因,导致部分钻孔灌注桩需要进行接桩处理。
本次接桩工作旨在确保灌注桩的质量和承载能力满足设计要求,保证工程的安全和稳定。
二、接桩原因分析1、桩顶混凝土灌注高度不足在灌注桩混凝土灌注过程中,由于例如:测量失误、混凝土供应不及时等原因,导致桩顶混凝土灌注高度未达到设计要求。
2、桩顶混凝土质量缺陷桩顶混凝土可能存在例如:疏松、夹泥、强度不足等质量问题,影响桩的承载能力和耐久性。
3、桩顶标高低于设计标高由于例如:地面下沉、测量误差等原因,造成桩顶标高低于设计标高,需要进行接桩处理。
三、施工准备1、技术准备(1)熟悉施工图纸和相关规范标准,制定详细的接桩施工方案,并向施工人员进行技术交底。
(2)对原桩的桩身完整性、混凝土强度等进行检测,评估原桩的质量状况,为接桩施工提供依据。
2、材料准备(1)准备好接桩所需的钢筋、混凝土等材料,并确保材料的质量符合设计要求。
钢筋应具有出厂质量证明书和试验报告单,其品种、规格、性能应符合设计要求和现行国家标准的规定。
混凝土应采用与原桩相同强度等级的商品混凝土,并提前联系好供应商,确保混凝土的供应及时、充足。
(2)准备好接桩施工所需的模板、脚手管、扣件等周转材料。
模板应采用钢模板或木模板,其尺寸应与接桩部位的尺寸相匹配,表面应平整、光滑,无变形、裂缝等缺陷。
脚手管和扣件应质量良好,无锈蚀、变形等情况。
3、机械设备准备(1)配备好接桩施工所需的机械设备,如钻孔机、电焊机、起重机、混凝土输送泵等,并确保机械设备的性能良好,运转正常。
(2)对机械设备进行调试和维护保养,使其满足施工要求。
同时,配备足够的备用机械设备,以应对突发情况。
4、现场准备(1)对接桩部位的场地进行平整、夯实,确保施工场地坚实、平整,便于施工操作和机械设备的行走。
(2)在接桩部位周围设置排水沟和集水井,及时排除地表水和地下水,保证施工场地干燥。
(3)在接桩部位设置警示标志,严禁非施工人员进入施工现场,确保施工安全。
灌注桩接桩方案旋挖灌注桩(自编号1#、2#、3#、11#、12#),因局部地质要求和施工工艺要求,分2道施工。
现-6.6米已施工完毕,-6.6米以上用接桩至设计标高,对1#、2#、3#、11#、12#桩(1~3#桩径1100mm,11~12#桩径900mm)进行接桩处理,桩顶标高达到设计要求;一、具体接桩施工步骤如下:1、采用风镐和人工相结合对桩身顶部进行凿桩处理,凿至桩身混凝土质量正常部位(钢筋搭接位置),该部位凿成平面,将桩头混凝土凿毛,清理干净,剔除多余、松散混凝土,清除桩头上部的泥土残杂。
2、校正桩身钢筋,在接头处设置Φ8@100螺旋箍筋和Φ16加强箍筋,每50mm增加一道,逐步向上环绕至2米高,主筋、螺旋箍筋、加劲箍筋应同原桩型。
焊接钢筋笼,同一截面接头率不大于50%,接桩钢筋笼长度须满足桩头标高至桩顶标高的长度,与桩身钢筋笼单根钢筋单面焊接长度满足L>10d。
3、模板采用2-3mm钢模制作,成型直径大于等于桩径,高度视桩身长度而定。
钢模采用脚手架与斜撑固定以保证垂直度,架子高度视桩长高度。
最后,复测顶部中心线与桩位之间的偏差和垂直度偏差,要求不超出规范允许值。
钢模加固如图:4、混凝土灌注,在浇筑混凝土之前必须将接桩底混凝土面用清水冲洗干净,撒一层约lcm~2cm高标号水泥沙浆(1:2 );再用强度为C30的混凝土分层灌注桩身,分层用振动棒振动密实,直至设计桩底标高超100mm。
在初凝前抹压平整,以避免出现塑性收缩裂缝或环向干缩裂缝。
表面浮浆层应凿除,使之与上部底板连接良好。
5、混凝土达到设计强度的75%以上、拆模后回填桩间土。
回填料采用土夹石或灰土及压实性较好的素土分层碾压,每层不超过300mm,压实系数不小于95%,严禁采用建筑垃圾或淤泥回填。
回填前将底部杂物、建筑材料等清理干净。
二、工艺要点1、浇筑混凝土前必须保证桩头顶面干净,无碎渣、尘土。
2、浇筑混凝土前必须在桩头顶面洒水,保证桩头湿润。
灌注桩接桩施工方案.doc 灌注桩接桩施工方案一、工程概况本工程为XX市XX工程,位于XX市XX地块,桩基为钻孔灌注桩,设计桩径为800mm和1000mm两种,设计桩长为30m左右。
桩基施工完成后,对于桩长不够的桩,采用接桩的施工方案进行接长。
二、接桩施工方案1.准备工作(1)对已施工的桩进行测量放线,确定需要接桩的桩位,并清除桩位附近的杂物,保证施工场地的平整和清洁。
(2)准备好接桩所需的材料,包括已使用的桩段、钢筋、焊条等材料,并对材料的质量进行检查,确保符合施工要求。
(3)对施工人员进行技术交底,确保每个施工人员都了解接桩的施工工艺和注意事项。
2.接桩施工工艺(1)截断原桩:在接桩前,需要将原桩截断,保留需要的桩段。
截断时要注意不要损坏桩内的钢筋。
(2)清理桩段:对接桩的桩段进行清理,去除表面的混凝土浮浆和杂质,保证焊接质量。
(3)钢筋焊接:将原桩的钢筋和新加的钢筋用焊接的方式连接起来。
焊接时要按照规范进行,确保焊接质量和焊缝的连续性。
(4)模板安装:焊接完成后,安装模板并进行固定。
模板要选用优质钢板制作,保证模板的平整度和稳定性。
(5)混凝土浇筑:模板安装完成后,进行混凝土浇筑。
浇筑时要保证混凝土的配合比和坍落度符合要求,浇筑后及时进行养护。
(6)拆模:混凝土达到一定强度后,可以拆除模板。
拆模时要按照规范进行,避免对混凝土造成损伤。
3.质量保证措施(1)接桩使用的材料必须符合设计和规范要求,进场前必须进行质量检验。
(2)接桩施工必须按照规范和设计要求进行,每个工序完成后要进行质量检查和验收。
(3)对于关键工序,如钢筋焊接、模板安装和混凝土浇筑等,要重点控制,确保施工质量。
(4)在施工过程中要进行质量检查和验收记录,保证施工质量的可追溯性。
4.安全保证措施(1)接桩施工时要注意安全操作,遵守安全规章制度。
(2)对施工人员进行安全教育培训,提高安全意识。
(3)定期对施工现场进行检查,及时发现和处理安全隐患。
钻孔灌注桩接桩施工方案1. 引言本文档描述了钻孔灌注桩(以下简称"桩")接桩施工方案。
该施工方案旨在确保桩的安全可靠性,同时提高施工效率和质量。
2. 施工准备2.1 设备准备:准备好所需的钻机、钢筋、模板等施工设备。
2.2 人员准备:组织合适的施工人员,并确保其受过相关培训和持有相应证书。
2.3 材料准备:准备好灌注材料,确保质量达到要求,并进行必要的试验。
3. 施工步骤3.1 现场布置:根据设计要求,进行桩的布置和标记,确保位置准确无误。
3.2 钻孔:使用钻机进行桩的钻孔,根据设计要求确定孔的直径和深度。
3.3 清孔:清除钻孔中的泥浆和杂物,确保孔壁洁净。
3.4 钢筋安装:按照设计要求,将预制的钢筋框架放入钻孔中,并保持正确的位置和间距。
3.5 模板安装:根据需要,安装打开式模板或封闭式模板,以保护桩顶部和侧面。
3.6 浇筑混凝土:将预先配制好的混凝土通过泵送或人工方式倒入钻孔中,并同时进行振捣以保证浇筑质量。
3.7 桩顶处理:根据需要对桩顶进行处理,例如切平、打磨等。
4. 质量控制4.1 施工监督:派遣专人对施工现场进行监督,确保施工按照规范进行。
4.2 材料检验:对灌注材料进行必要的检验,确保其质量符合要求。
4.3 钻孔质量控制:对钻孔的直径、深度进行监测,确保其符合设计要求。
4.4 钢筋安装质量控制:对钢筋的位置、间距进行检查,确保其符合设计要求。
4.5 混凝土浇筑质量控制:监测混凝土的配合比、浇筑方式、振捣情况等,确保浇筑质量。
5. 安全措施5.1 请确保施工现场周围没有人员进入,并设置相应的警示标志。
5.2 施工人员应佩戴好安全帽、防护鞋等个人防护装备。
5.3 钻孔过程中,应严格按照操作规程操作,并确保钻孔设备和钻具的安全可靠。
5.4 混凝土浇筑时,应注意防止混凝土外溢和混凝土波浪,确保施工安全。
6. 施工结束6.1 完成桩的接桩施工后,对施工现场进行清理,恢复原貌。
一、灌注桩工程施工方案(一)钻孔灌注桩施工1、工艺流程2、施工准备复核建筑物红线及水准点,按图落放轴线,放出桩点,采用DS3水准仪和全站仪。
具体如下:①按桩位图与控制点连接推算出各桩位的理论坐标数据。
放样时采用极坐标法进行施测,用全站仪进行测量、定点。
②为确保测量数数据的准确无误,桩位坐标的推算由两名测量专业人员进行推算校核。
桩位放样时由一名测量专业人员放样,另一名校核。
③设备定位:根据已测定的桩点用十字线法将桩位外引,并按照90°垂直安放两台经纬仪对打桩架进行桩位控制。
同时我们在打桩架上安置水平盘和垂直尺,利用桩机自身微调对中,确保桩位准确及打桩机钻杆垂直度,以保证成桩垂直度。
④调制泥浆:配制泥浆主要由水和膨润土按一定比例混合而成,为使泥浆的性能适合于钻孔灌注桩施工的要求,需根据具体情况有选择的加入适当的外加剂,如增粘剂钠羧甲基纤维素(CMC)、碳酸钠或三(聚)磷酸钠分散剂(FCL)、纯碱(Na2CO3)等。
⑤护壁泥浆参考配合比(以重量%计)根据我公司施工经验,我们计划制备泥浆的性能指标如下:⑥泥浆质量的控制泥浆护壁应符合下列规定:施工期间的泥浆面高出地下水位1.0m以上,在受水位涨落影响时,泥浆面高出最高水位1.5m以上;在清孔过程中,应不断置换泥浆,直至浇注混凝土前,孔底500mm以内的泥浆比重应小于1.25;含砂率≤8%;粘度≤25s;在容易产生泥浆渗漏的土层中应采取维持孔壁稳定的措施。
泥浆的检测:使用泥浆比重仪,粘度计,含砂率测量筒,PH试纸来分别测定泥浆的比重、粘度、含砂率、PH值。
每根灌注桩施工之前检测。
实验仪器见下图(比重仪、粘度计、含砂量计)3、钻孔①钻孔垂直度钻机对准桩时必须牢固平稳,底盘水平,用水平仪进行检验。
保证钻机在运行过程中稳固运转,观测钻机稳定性且不偏离桩线。
不得使用弯曲钻杆,保证主轴中心线,钻头中心线和桩点在一条垂直线上。
钻头的各项技术参数加工要合理,保持钻头比较锋利,便于轻压、快进,不盲目加压追求效率。
灌注桩接桩施工方案一、工程概述灌注桩接桩施工方案旨在确保接桩过程符合规范、安全可靠。
本方案适用于灌注桩接桩工程,包括桩基设计、施工方案、设备准备等内容。
二、桩基设计根据工程要求,采用C20混凝土作为灌注桩的材料,桩身直径为0.8米,桩长为12米。
桩基设计需要满足承载力要求和工程地质条件。
三、施工准备1. 确定施工单位及人员,确保施工人员具备相关的资格与经验。
2. 设备准备,包括挖掘机、混凝土搅拌机、泥浆泵等。
3. 确定施工时间和工期。
四、施工步骤1. 桩位标定:根据设计图纸确定灌注桩的位置,采用垂直激光仪进行测量和标定。
2. 桩洞开挖:使用挖掘机在桩位进行开挖,保持洞口整洁,并达到设计要求的洞口直径和深度。
3. 钢筋布设:根据设计要求,在桩洞内布设纵向和横向钢筋,确保钢筋的间距和受力合理。
4. 混凝土搅拌与灌注:将混凝土材料按照设计比例进行搅拌,搅拌完成后使用泥浆泵将混凝土灌注到桩洞中,同时进行两侧对称灌注,确保灌注均匀。
5. 桩顶浇筑:待混凝土灌注完成后,对桩顶进行修整并进行浇筑,确保桩顶的平整度和强度。
6. 填充土方:将桩洞周围的填筑土进行均匀填充,并采用振动器进行压实,确保桩身与周围土体紧密结合。
7. 桩顶标高定位:按照设计要求,在桩顶进行测量和标高定位,保证施工完成后的桩基符合标高要求。
五、验收与记录1. 施工完成后,由专业人员进行质量验收,确保灌注桩的质量符合设计和规范要求。
2. 对施工过程进行详细记录,包括施工日期、施工人员、使用设备及材料、施工过程中的问题和解决方法等。
六、施工安全1. 在施工过程中,严格按照相关安全规范操作,保障施工人员的人身安全。
2. 检查和维护施工设备的正常运行,确保施工过程的顺利进行。
3. 临时施工场地应设置明显的安全警示标志,并设置安全防护设施,确保施工现场的安全。
七、总结灌注桩接桩施工方案是保证工程质量的重要环节。
通过合理的施工准备、细致的施工步骤以及严格的质量控制和安全管理,可以确保灌注桩接桩工程的顺利进行。
灌注桩接桩施工方案
灌注桩是一种钢筋混凝土成型桩,主要用于建筑物的基础承载,其施工方案主要包括以下几个步骤:
1. 勘察与设计:对于需要进行灌注桩接桩施工的工程,首先需要进行勘察与设计工作,确定灌注桩的数量、尺寸和布置等。
2. 开挖基坑:根据设计要求,在施工现场进行基坑的开挖工作。
基坑的尺寸和形状应与设计要求一致。
3. 钻孔:在基坑内进行钻孔工作,确定灌注桩的位置和孔径。
钻孔的深度应根据设计要求进行确定。
4. 桩筒安装:在钻孔中安装钢筋笼和桩筒,以确保桩身的牢固和稳定。
桩筒一般使用钢管或钢筋网编织而成,可以根据实际需要进行调整。
5. 灌注混凝土:在桩筒内进行混凝土的灌注工作,将混凝土倒入桩孔中,并通过振捣和震动来确保混凝土的密实性。
6. 钢筋连接:在桩顶部分连接桩筋和主筋,以确保灌注桩的整体强度和稳定性。
7. 后处理:在桩顶部进行后处理工作,包括修整桩顶、打磨和除尘等。
同时,还需要进行桩顶标志和记录,以便于后期的检查和维护。
总结:灌注桩接桩施工方案主要包括勘察与设计、开挖基坑、钻孔、桩筒安装、灌注混凝土、钢筋连接和后处理等步骤。
通过科学的施工方案,可以确保灌注桩的质量和安全,提高工程的整体稳定性和承载能力。
中海油粤东LNG项目
粤东LNG项目水工码头工程
灌注桩接桩专项施工方案
编制:
审核:
批准:
编制单位:中交第二航务工程局有限公司编制日期:年月日
粤东LNG项目水工码头工程
灌注桩接桩专项施工方案
一、编制依据
《水运工程质量检验标准》(JTS257-2008)
《水运工程混凝土施工规范》(JTS 202-2011)
《港口工程地基规范》(JTS147-1-2010)
《水运工程测量规范》(JTS131-2012)
中交第四航务工程勘察设计院有限公司《粤东LNG项目码头工程》水工图纸;
中交第四航务工程勘察设计院有限公司《粤东LNG项目码头工程》技术规格书;
二、接桩工作量
引桥接岸段冲孔灌注桩主要为16个排架32根桩、2个补偿平台18根桩,共50根。
直径为Φ1200mm,桩顶标高为+7.23~+8.55m。
由于地处滩地,采用回填块石形成陆上灌注桩施工,不能一次沉桩到位,采取灌注桩施工完成后进行接桩处理,接柱直径为Φ1200mm,接桩长度在1.5m~5.5m之间。
三、施工流程
1、凿桩
用挖机将灌注桩挖出后,采用风镐进行凿除,先要求横侧向凿进,剥离钢筋,在接桩面严禁垂直大功率敲凿,以避免对桩顶混凝土的损伤。
凿除的要求:将灌注桩错位钢筋剥出,且确保凿除后灌注桩砼的密实性。
凿除完成后,将表面清理干净,并用水或风枪冲洗干净。
桩顶凿除后经项目部质检员及监理验收合格后方可钢筋焊接及模板架设。
2、钢筋安装、焊接
灌注桩头凿除清理完成后,进行接柱竖向钢筋焊接,要求接柱竖向钢筋与灌注桩竖向钢筋焊接,焊接采用单面焊,焊接长度不小于10D;双面焊的焊接长度不小于5D,焊缝要求饱满。
焊缝接头部位错开,错开长度为35D(焊接中心间距)。
并根据桩位中心和接柱中心重合原则,对竖向钢筋进行调整,然后,进行螺旋箍筋的绑扎。
立模前,应将保护层的混凝土垫块与主筋绑扎牢固。
3、模板安装、固定
接桩部分的模板,采用不小于Φ1200桩径的钢模板,为了保证接桩的外观质量,加工制作定型钢模板,由两个半圆组成,面层模板采用10mm的钢板卷制而成,背后设
置环向扁钢加劲肋,竖向也设扁钢加劲肋。
接桩模板必须固定牢固,模板内侧采用垫块支撑固定模板,外侧采用钢索对模板进行锚拉固定,双重措施保证接桩过程中模板的稳定。
同时,上下层模板之间无明显错台,用经纬仪校正、调整模板的垂直度,发现偏位用锚拉钢索调整,垂直度允许偏差控制在1%以内。
4、混凝土浇筑
在混凝土浇筑前,先浇筑2cm厚接柱砂浆。
接桩部分混凝土采用自拌混凝土,混凝土罐车运输到现场,采取汽车泵输送到浇筑位置,坍落度控制在14-18cm。
浇筑采取分层下灰分层振捣的方法,每一次下灰层控制在50cm以内,下灰要注意混凝土自由下落高度不大于2.0m。
振捣采用70型振捣棒,要求快插慢拔,振至面面泛浆,注意不得漏振、过振。
顶面标高应高出设计要求标高10cm。
在混凝土浇筑过程中,随着混凝土浇筑面的上升,顶面含水量也会增大,要求及时剔取表面水泥浆等措施,以减少气泡和流水印痕。
四、质量保证措施
接桩同样进行混凝土试块制作,并按要求进行养护。
当混凝土抗压强度达到5Mpa时,方可拆除模板,一般隔天拆除侧模。
拆除的时候要注意对接桩柱新浇筑混凝土的成品保护,避免对立柱的损伤。
随后清除粘在模板上的混凝土,涂油养护备用。
接桩混凝土的养护应在拆模以后,尽快覆盖塑料薄膜包裹养护。
在施工过程中,施工管理、作业人员须严格按照本施工方案组织施工。
在质检员验收合格后,通知监理工程师进行验收,合格后方可进入下道工序。
