地基处理工程实例
- 格式:doc
- 大小:561.50 KB
- 文档页数:5

大厚度地基处理:公路五环阜石路立交桥大厚度杂填土地基处理一、工程概况及地质条件:公路五环老山北路--阜石路主路及阜石路立交桥位于西郊石景山区,拟建场地分布在大型杂土坑上,原为采石场,上部的砂石已采空,最深处达三十多米,最浅处有十余米深,形成深浅不一、大小不等的采石坑。
后经工业垃圾、建筑垃圾〔砼块径最大2-3m〕、生活垃圾回填,回填时间有长有短,填土厚度不一,分布范围广,堆积自重固结还未形成,软硬不均,因而变形大,并具有湿陷性。
其承载力标准值仅有100Kpa,压缩模量为5.0Mpa,该大厚度杂填土地基远远不能满足设计要求。
经设计单位和专家论证,建立单位决定采用孔内深层超强夯〔SDDC〕技术对该地基进展处理。
施工时间: 2001年,成桩数量:638根。
二、地基处理的目的和要求:1、复合地基承载力fk≥160Kpa;2、地基整体刚度均匀。
三、地基处理方法:1、采用孔内深层超强夯〔SDDC〕碴土桩及孔内深层超强夯〔SDDC〕淤泥置换法;2、成孔直径φ1400mm,平均成桩直径φ2600mm,处理深度5m;3、桩体填料为:碴土〔碎砖瓦、混凝土块、石料、工业无毒废料以及它们的混合物等〕。
四、处理效果:由建立单位委托第三方国家级检测单位进展检测,检测结论为:承载力标准值fk≥200Kpa,整体刚度均匀,满足设计要求。
五、结论:本工程采用孔内深层超强夯〔SDDC〕碴土桩进展施工,在施工中穿透了由各种垃圾回填的大厚度杂填土坑,取得了较好的技术效果,处理后的地基刚度均匀。
这一实例说明,孔内深层超强夯〔SDDC〕技术在处理大厚度杂填土地基,具有其它技术无法比较的优势。
一、工程概况及地质条件:时代庄园西区工程建于市**区北苑来广营乡红军营村北,拟建住宅为12栋5-6层混合构造住宅楼。
原场地为鱼塘,其含水量高,淤泥较厚,后经清淤及碴土回填,故场地表层分布较厚的人工堆积房碴土,土质松软,软硬不均,无法保证本工程的设计要求,需对该地基进展处理。

地基处理案例【篇一:地基处理案例】换填垫层法 1、某独立基础尺寸为,基底埋深 1.5m,荷载效应标准组合时,上部结构传至基础顶面的荷载为 280kn,土层分布:第一层为粉土,厚1m,;第二层为淤泥质土,厚 5m,,承载力特征值,拟将基底淤泥用灰土垫层进行换填,换填厚度 1.5m,垫层重度,试计算下卧承载力。
固结预压法 2、某饱和粘性土厚度 10m,初始孔隙比,压缩系数,渗透系数,该土层顶面作用有大面积堆载,计算在双面排水条件下,加载一年时的固结度及沉降达到 160mm 所需的时间。
强夯法 3、某软粘土地基天然含水量,液限,采用强夯置换法进行地基处理,夯点采用正三角形布置,间距 2.5m,成墩直径为 1.2m,根据检测结果,单墩承载力特征值,计算处理后复合地基承载力特征值为多少。
振冲碎石桩法 4、某工程要求地基加固后承载力特征值达到 155kpa,初步设计采用振冲碎石桩复合地基加固,桩径取 0.6m,桩长取10m,正方形布桩,桩中心距为 1.5m,经试验得桩体承载力特征值,复合地基承载力特征值为 140kpa,未达到设计要求,问在桩径、桩长和布桩形式不变的情况下,桩中心距最大为何值时才能达到设计要求。
砂石桩法 5、某粘土场地采用砂石桩处理,天然地基承载力为80kpa,处理后复合地基承载力为 160kpa,已知砂桩桩体承载力为320kpa,拟采用正方形布桩,桩径 0.8m,试计算砂桩间距宜为多少?水泥土搅拌桩 6、某淤泥质粘土场地拟建一栋宿舍楼,淤泥质土层厚 12m,承载力特征值为 70kpa,采用水泥搅拌桩对该地基进行处理,桩侧阻力特征值取 9kpa,搅拌桩穿透淤泥质土层支撑于粉砂层上,桩端承载力折减系数 a=0.5;搅拌桩桩径为 0.5m,水泥土试块 90 天龄期立方体抗压强度平均值为 2.0mpa,桩身强度折减系数为 0.3,桩间土折减系数为 0.75,若要求复合地基承载力特征值达到 150kpa,试计算三角形布桩时的桩间距。
地基处理案例地基处理是建筑工程中非常重要的一环,它直接关系到建筑物的稳定性和安全性。
在实际工程中,地基处理的方法有很多种,针对不同的地质条件和建筑要求,选择合适的地基处理方案显得尤为重要。
下面,我们将介绍一个地基处理的实际案例,以便更好地理解地基处理的重要性和实际操作过程。
这个案例发生在某城市的一处新建住宅小区工程中。
由于该地区地质条件较为复杂,土壤层中存在大量泥沙和软土,因此在规划建设住宅小区时,地基处理就成为了一项重中之重的工作。
经过对该地区地质勘察和分析,工程团队确定了采用加固桩的地基处理方案。
首先,工程团队对工地进行了详细的勘察,确定了加固桩的布设位置和数量。
然后,他们开始进行加固桩的施工工作。
在施工过程中,由于软土层较深,施工难度较大,需要使用大型挖掘机和钻机来进行挖掘和打桩工作。
经过数天的努力,加固桩终于全部完成,为下一步的工作奠定了坚实的基础。
接着,工程团队进行了地基处理的下一步工作——土石方填筑。
他们选用了优质的填土材料,对地基进行了逐层填筑和夯实,以确保地基的承载能力和稳定性。
在填筑过程中,工程团队还对填土进行了密实度和承载力的检测,以确保填土质量符合要求。
最后,经过地基处理的全面工作,住宅小区的地基得到了有效的加固和处理。
在建筑工程进行过程中,该地基处理方案的有效性得到了充分的验证,建筑物的稳定性和安全性得到了有效保障。
住宅小区的建设工作也得以顺利进行,为居民提供了一个安全、舒适的居住环境。
通过这个地基处理案例,我们可以看到地基处理在建筑工程中的重要性和必要性。
选择合适的地基处理方案,进行科学、严谨的施工操作,对于保障建筑物的稳定性和安全性具有至关重要的作用。
同时,也需要充分考虑地质条件和建筑要求,结合实际情况,制定合理的地基处理方案,确保工程的顺利进行和建筑物的长期稳定运行。
总的来说,地基处理是建筑工程中不可或缺的一环,它直接关系到建筑物的安全和稳定。
通过合理选择地基处理方案和科学施工操作,可以有效保障建筑物的稳定性和安全性,为建筑工程的顺利进行提供了坚实的基础。
建筑物地基基础处理技术实例分析建筑物的地基基础是保证建筑物结构稳定和安全的重要组成部分。
不同的建筑地区和地质条件,常常需要采用不同的地基基础处理技术来确保建筑物的修建和使用质量。
本文将分析一些地基基础处理技术的实例,并探讨其应用和效果。
1. 基础处理技术实例一:打桩打桩是常用的地基基础处理技术之一。
通过在地面上凿设钢筋混凝土桩,使桩与土层深度相连,传导建筑物荷载到深层土层,增加地基的承载能力。
此技术适用于地层较深、土质较差的地区。
例如,在沿海地区的高层建筑物修建中,打桩技术常常被使用。
通过打桩,建筑物能够稳定地承受海浪冲刷和地震等外力影响。
2. 基础处理技术实例二:土石方处理土石方处理是常见的地基基础处理技术。
当地面土质不稳定或含有大量松动物质时,需要通过挖掘、压实和填充等手段来改良地基。
这种技术广泛应用于道路、桥梁和大型建筑修建工程中。
例如,修建高速公路时,会对地基进行土石方处理,以确保公路道路的稳定性和承载能力。
3. 基础处理技术实例三:地下连续墙地下连续墙是一种常见的基础处理技术,广泛应用于地下结构物的修建中。
通过在地下打入若干深度的钢筋混凝土连续墙,形成地下结构物的周界。
这种技术可以提高地下结构物的整体稳定性,并有效抵抗地下水的侵蚀。
例如,在地铁隧道和地下停车场修建过程中,地下连续墙技术常常被采用。
4. 基础处理技术实例四:灌注桩灌注桩是一种基层抗压桩的变种,通过钻孔并注入钢筋混凝土浆液来加固地基。
这种技术常用于土层较为松散的地区,以增加地基的承载能力和稳定性。
例如,修建高层住宅楼时,灌注桩技术被广泛应用,以确保建筑物的安全性和稳定性。
5. 基础处理技术实例五:浅层处理技术在一些地质较好的地区,也可以采用浅层处理技术来改善地基。
例如,路面处理中常用的铺垫层技术和沉降平衡技术,通过在地表层进行材料加固和填充,提高地面的稳定性和输载能力。
这种技术在城市道路和公共场所的建设中得到了广泛应用。
通过以上几个实例,我们可以看到,不同的地基基础处理技术在建筑修建中起到了关键的作用。
软土地基基础工程典型案例
软土地基是指压缩层主要由淤泥、淤泥质土或其他高压缩性土层组成的土地,这类土地承载力低,稳定性差,容易发生不均匀沉降。
在基础工程中,如何处理软土地基是一个关键问题。
以下是一个关于软土地基基础工程的典型案例:
某市一栋住宅楼因软土地基问题出现严重沉降,导致墙体开裂、地面塌陷等现象,存在严重的安全隐患。
为解决这一问题,工程师们采用了桩基工程和注浆加固等方法。
首先,对沉降区域进行桩基工程,通过打桩、灌浆等方式提高地基承载力,抑制沉降。
同时,对周边土体进行注浆加固,提高土体强度和稳定性,防止土体侧移和滑坡等问题的发生。
此外,为了确保住宅楼的长期安全使用,工程师们还采用了地基土换填的方法。
具体来说,将沉降区域的软土挖出,填入强度较高的砂石或碎石等材料,以提高地基的承载力和稳定性。
通过这一系列的处理措施,住宅楼的地基得到了有效加固,沉降得到了有效控制,消除了安全隐患。
同时,这一案例也为类似工程提供了宝贵的经验和参考。
以上案例仅供参考,具体处理方法需根据实际情况进行选择和设计。
如有疑问,建议咨询专业人士或机构。
第1篇一、项目背景某高层住宅项目位于我国某大城市,总建筑面积约为10万平方米,建筑高度为100米,共30层。
该项目地基基础设计采用桩基础,主要地质条件为粘性土和砂土。
为确保建筑物的稳定性和安全性,施工单位在施工过程中严格遵循相关规范和标准,确保工程质量。
二、施工难点1. 地质条件复杂:该项目地质条件复杂,粘性土和砂土层厚度不均,给桩基础施工带来了较大难度。
2. 施工周期紧张:该项目工期紧,施工进度要求高,对施工组织和管理提出了较高要求。
3. 施工安全风险大:桩基础施工过程中,存在桩身倾斜、断桩、地面塌陷等安全风险。
三、施工方案1. 地质勘察:在施工前,对场地进行详细的地质勘察,了解地层分布、土层性质、地下水情况等,为桩基础设计提供依据。
2. 施工组织设计:制定详细的施工组织设计,明确施工流程、施工方法、施工顺序、施工资源配置等。
3. 施工技术措施:(1)桩基础施工:采用旋挖钻机成孔,然后进行钢筋笼制作、混凝土灌注等工序。
为确保桩身质量,采用低应变法检测桩身完整性,检测数量不宜少于总桩数的20%。
(2)地基处理:针对粘性土和砂土层,采用强夯法进行地基处理,提高地基承载力。
(3)基坑支护:采用钢板桩围护结构,确保基坑开挖过程中的安全。
4. 施工质量控制:(1)材料检验:对桩基础施工所需原材料进行严格检验,确保材料质量符合要求。
(2)施工过程控制:对成孔、钢筋笼制作与安装、混凝土灌注等工序进行严格控制,确保施工质量。
(3)质量验收:按照相关规范和标准,对桩基础、地基处理、基坑支护等工序进行质量验收。
四、施工效果1. 施工进度:通过优化施工方案,合理安排施工资源,确保了施工进度按计划进行。
2. 施工质量:严格遵循施工规范和标准,确保了桩基础、地基处理、基坑支护等工序的质量。
3. 安全生产:通过加强安全管理,确保了施工过程中的安全生产。
4. 社会效益:该项目的顺利实施,为我国高层住宅建设积累了宝贵经验,提高了我国建筑行业的技术水平。

某住所小区地基办理方案剖析每一种地基办理方法都有必定的限制性,地基办理方案的精选那么需要大批的调研,采集资料认识当前该地域常采纳的地基办理方法;仔细剖析建筑场所的工程地质与水文地质条件,针对该场所的详细条件,以及建筑物对地基承载力的要求,提出多种地基办理方案;从方案的技术可行性、对环境的影响、施工工期、以及工程造价等多个方面对这些方案进行比较;最后确立最优方案;对精选方案提出详细设计、施工及质量检测的建议。
1工程与地质概略1.1 工程概略拟建中的某住所小区位于青岛市东西迅速路以南,该小区一期工程由多栋5~6层住所构成,为框剪构造住所,不设地下室,根基埋深及根基型式待定。
因为该建筑物地基表土层由 3.30 ~ 5.10 米厚人工聚积层〔主要为房渣土〕构成,必须经过地基办理前面可作为建筑物地基持力层,要求办理后的复合地基承载力标准值≥160KPa ,建筑物整体沉降量不大于80mm 。
1.2 地质概略〔 1〕地形地貌拟建场区地形根本平展 ,地面标高31.77 ~32.66m 。
场区原为采砂坑,当前已填平。
地下水埋深 1.60 ~ 2.10m 。
〔 2〕地层土质散布见表1:表 1场所地层散布承载厚度或压缩模力标类波速层号土层名称标高强度量(MP准值型υs(m)a)( K Pa)人工房渣土 (含砖块、碎 3. 3 ~堆①中152石)积层①粘质粉土、粉质粘10.0 ~较软土〔含砖渣〕新近圆砾〔含砂约3 0. 0~ 2 5 0沉②较硬2660%〕积层②中、细砂较硬2661801②细、粉砂中较软1602②细、粉砂较硬3第四标高 2纪粉质黏土、粘质粉7.51 ~中较软 1 6 0③沉土26. 28积以下层④粘质粉土、粉质粘中较硬247180土1③砂质粉土、粘质粉较硬2432202土③ 重粉质黏土、黏土247/2较硬140343⑤粉质黏土、重粉质标高22.62 ~308/2较硬220黏土以下47④粘质粉土、砂质粉274/2较硬中2501土47④重粉质黏土、黏土274/2较硬247④细砂较硬3083由表一可知:人工聚积层不可以直接作为建筑地基持力层,一定进行地基办理后才能作为持力层,并且办理深度应穿过人工聚积层,办理到新近堆积层内。

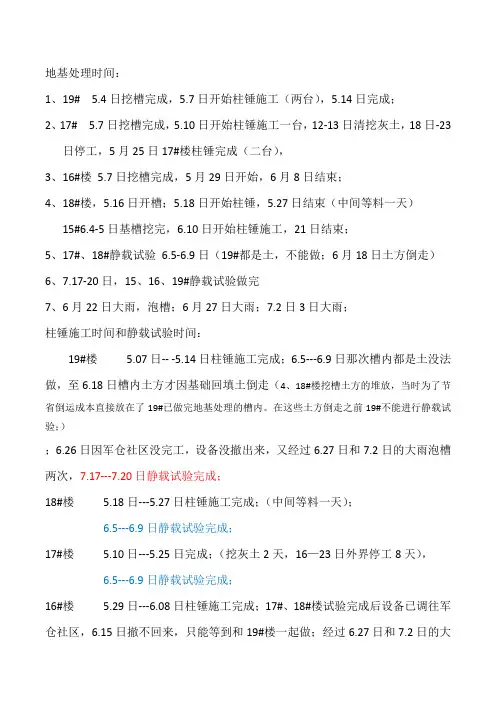

地基处理时间:1、19# 5.4日挖槽完成,5.7日开始柱锤施工(两台),5.14日完成;2、17# 5.7日挖槽完成,5.10日开始柱锤施工一台,12-13日清挖灰土,18日-23日停工,5月25日17#楼柱锤完成(二台),3、16#楼5.7日挖槽完成,5月29日开始,6月8日结束;4、18#楼,5.16日开槽;5.18日开始柱锤,5.27日结束(中间等料一天)15#6.4-5日基槽挖完,6.10日开始柱锤施工,21日结束;5、17#、18#静载试验6.5-6.9日(19#都是土,不能做;6月18日土方倒走)6、7.17-20日,15、16、19#静载试验做完7、6月22日大雨,泡槽;6月27日大雨;7.2日3日大雨;柱锤施工时间和静载试验时间:19#楼 5.07日-- -5.14日柱锤施工完成;6.5---6.9日那次槽内都是土没法做,至6.18日槽内土方才因基础回填土倒走(4、18#楼挖槽土方的堆放,当时为了节省倒运成本直接放在了19#已做完地基处理的槽内。
在这些土方倒走之前19#不能进行静载试验;);6.26日因军仓社区没完工,设备没撤出来,又经过6.27日和7.2日的大雨泡槽两次,7.17---7.20日静载试验完成;18#楼 5.18日---5.27日柱锤施工完成;(中间等料一天);6.5---6.9日静载试验完成;17#楼 5.10日---5.25日完成;(挖灰土2天,16—23日外界停工8天),6.5---6.9日静载试验完成;16#楼 5.29日---6.08日柱锤施工完成;17#、18#楼试验完成后设备已调往军仓社区,6.15日撤不回来,只能等到和19#楼一起做;经过6.27日和7.2日的大雨泡槽两次,(槽内和场区泥泞,无法进出大型机械;试验方的设备别的已完工工地也撤不出来)7.17---7.20日静载试验完成;15#楼 6.10日--- 6.21日柱锤施工完成;经过6.27日和7.2日的大雨泡槽两次,(槽内和场区泥泞,无法进出大型机械;试验方的设备别的已完工工地也撤不出来)7.17---7.20日静载试验完成;图纸标示建筑面积比实际计算建筑面积多造成多支出费用和容积率浪费的问题关于观源小区B组团地基处理静载实验拖延时间的问题一、事件描述平原观源小区B组团地基15#—19#楼为地基处理挖槽自2011年5月3日开始,至6月5日完成;地基处理自5月7日开始,至6月21日完成;静载试验自6月5日开始,至7月20日完成,见下表:在地基处理和静载试验的施工工程中遇到了下列事件:1、基槽开挖过程中:(1)15#楼处原住户因拆迁补偿问题在5月6日至6月3日期间不让施工;(2)15#楼东的边界问题处理没有达到我们预期的目标,使15#楼规划长度缩短;2、地基处理过程中:16#、17#楼处的原住户要求开发商赔偿此处垫坑费用的无理要求没有得逞,多人到现场停工,造成17#楼5月16日至23日期间地基处理不能进行;3、进入静载试验阶段后:(1)19#槽内堆积的18#挖出的土方,等6月18日9#—14#基础回填时倒运完才具备试验条件;(2)17#、18#楼静载试验完成后试验设备调往军仓社区,6月15日没能撤回来,6.27日和7.2日又下了两场大雨,15#、16#、19#槽内土层湿透,不能进行试验施工;B组团地基处理及静载试验原计划应在6月初全部完成,但实际上是在7月下旬才结束,工期拖延了40多天。
地基处理案例地基处理是建筑工程中非常重要的一环,它直接关系到建筑物的稳定性和安全性。
在实际工程中,地基处理的方式多种多样,针对不同地质条件和工程需求,需要采取不同的处理方式。
下面,我们将介绍一个地基处理的案例,以便更好地了解地基处理的实际应用。
这个案例发生在某城市的一个大型商业综合体项目上。
由于该地区地质条件较差,存在较多的软土和地下水,因此在进行地基处理时面临较大的挑战。
为了确保建筑物的安全性和稳定性,工程团队采取了一系列有效的地基处理措施。
首先,针对软土地基的特点,工程团队采用了加固处理。
他们利用灌注桩和搅拌桩等技术,对软土地基进行加固,提高了地基的承载能力和稳定性。
这样一来,可以有效降低建筑物的沉降风险,确保建筑物的使用安全。
其次,针对地下水问题,工程团队采取了降水排水的措施。
他们利用抽水排水和地下排水沟等方式,有效降低了地下水位,减少了地基受水影响的风险。
这样可以有效保护地基结构,避免地基沉降和变形。
此外,工程团队还针对地基土质进行了改良处理。
他们利用土体改良剂和加固材料,对地基土进行加固和改良,提高了地基土的承载能力和稳定性。
这样可以有效降低地基沉降和变形的风险,确保建筑物的安全使用。
最后,工程团队还进行了地基基础的合理设计。
他们根据地质勘察和地基处理情况,科学设计了地基基础结构,确保了地基和建筑物的良好结合。
这样可以有效避免地基基础出现开裂、倾斜等问题,确保建筑物的安全使用。
通过以上一系列的地基处理措施,该商业综合体项目顺利完成了地基处理工程,并且建筑物的使用安全和稳定性得到了有效保障。
这个案例充分展示了地基处理在实际工程中的重要性和必要性,也为我们提供了宝贵的经验和启示。
总之,地基处理是建筑工程中不可或缺的一环,它直接关系到建筑物的安全和稳定。
在实际工程中,我们需要根据地质条件和工程需求,采取合适的地基处理措施,确保地基的承载能力和稳定性。
希望这个案例能够为大家在地基处理工程中提供一些借鉴和参考,也希望大家在实际工程中能够重视地基处理的重要性,确保建筑物的安全使用。
一、工程概况某住宅小区位于我国东部沿海地区,占地面积约12万平方米,总建筑面积约18万平方米。
该小区由10栋住宅楼、1栋商业楼和1个地下车库组成。
地基基础工程是该小区建设的关键环节,直接关系到建筑物的安全与稳定性。
二、地质条件该小区地质条件较为复杂,表层为松散的砂土层,下卧为黏土层,再下为砂卵石层。
根据地质勘察报告,地基承载力特征值约为120kPa,地基稳定性较差。
三、施工方案1. 地基处理:针对地基承载力较差的问题,采用强夯法进行地基处理。
具体施工步骤如下:(1)测量放线:根据设计图纸,确定地基处理范围,并设置测量控制点。
(2)设备就位:将强夯设备就位,调整设备高度,确保夯实锤头与地表距离一致。
(3)夯实:启动强夯设备,进行夯实作业。
每次夯实后,检查夯实效果,确保夯实深度达到设计要求。
(4)检测:夯实完成后,进行地基承载力检测,确认地基处理效果。
2. 基础施工:(1)桩基施工:采用钢筋混凝土预制桩,桩径600mm,桩长12m。
施工过程如下:①测量放线:根据设计图纸,确定桩基位置,并设置测量控制点。
②桩基预制:在预制场预制钢筋混凝土桩,确保桩身质量。
③运输与堆放:将预制桩运输至施工现场,堆放整齐。
④桩基施工:采用振动沉桩法,将桩基沉入地基。
施工过程中,注意控制桩基垂直度和桩顶标高。
(2)承台施工:桩基施工完成后,进行承台施工。
承台采用钢筋混凝土结构,尺寸为7.5m×6m×1.2m。
施工过程如下:①测量放线:根据设计图纸,确定承台位置,并设置测量控制点。
②模板安装:安装承台模板,确保模板位置准确、牢固。
③钢筋绑扎:绑扎承台钢筋,确保钢筋间距和间距一致。
④混凝土浇筑:采用泵送混凝土,确保混凝土浇筑密实。
四、质量控制1. 地基处理:严格控制夯实深度和夯实效果,确保地基承载力满足设计要求。
2. 桩基施工:严格控制桩基垂直度和桩顶标高,确保桩基质量。
3. 承台施工:严格控制模板安装、钢筋绑扎和混凝土浇筑质量,确保承台结构安全可靠。
地基工程施工案例一、工程概况本项目为某城市一处高档住宅小区,占地面积约为20万平方米,总建筑面积约为60万平方米。
该小区位于城市核心区域,交通便利,周边配套设施齐全。
工程主要包括18栋住宅楼、1栋幼儿园、1栋会所及地下车库等。
二、工程地质条件工程场地地貌属于冲积平原,地形平坦。
地质构造稳定,地层分布较简单。
场区内地层主要为第四系全新统冲积黏土、粉土、砂土和碎石土,地下水位较低。
三、地基处理方案根据工程地质条件及设计要求,本项目地基处理采用以下几种方法:1. 换填地基:在原状土层上铺设一定厚度的砂石、粉煤灰等材料,以提高地基承载力和减小不均匀沉降。
2. 夯实地基:采用重锤夯实法或强夯法,对地基进行加固,提高地基的密实度和承载力。
3. 挤密桩地基:采用灰土桩、砂石桩、水泥粉煤灰碎石桩等,通过桩体将地基土体进行挤密,提高地基承载力和减小沉降。
4. 深层密实地基:采用振冲法、水泥土搅拌法等,对地基进行深层加密处理,提高地基的承载力和稳定性。
5. 注浆地基:通过注浆法,将水泥浆、硅化浆等注入地基土体中,提高地基的强度和稳定性。
6. 土工合成材料地基:采用土工布、土工网等材料,形成加筋土地基,提高地基承载力和抗变形能力。
四、施工过程1. 换填地基施工:首先清除原状土层,然后按照设计要求铺设一定厚度的砂石、粉煤灰等材料,并进行压实。
2. 夯实地基施工:根据设计要求,采用重锤夯实法或强夯法进行地基加固,确保地基的密实度和承载力。
3. 挤密桩地基施工:按照设计桩位和桩径,采用相应的桩基施工设备进行桩基施工,施工过程中严格控制桩长、桩径和桩间距等参数。
4. 深层密实地基施工:采用振冲法、水泥土搅拌法等施工设备,对地基进行深层加密处理,确保地基的承载力和稳定性。
5. 注浆地基施工:根据设计要求,采用注浆设备将水泥浆、硅化浆等注入地基土体中,提高地基的强度和稳定性。
6. 土工合成材料地基施工:根据设计要求,铺设土工布、土工网等材料,形成加筋土地基,提高地基承载力和抗变形能力。
第1篇一、项目背景某大型住宅项目位于我国某城市郊区,占地面积约10万平方米,总建筑面积约30万平方米。
该项目地处软土地基,地基承载能力较低,为了确保建筑物安全稳定,必须进行地基处理。
经过现场勘察和地质分析,决定采用强夯法进行地基处理。
二、工程概况1. 工程规模:地基处理面积约8万平方米。
2. 地基处理深度:15m至18m。
3. 地基处理设备:20000kN.m能级强夯机。
4. 施工周期:60天。
三、施工方案1. 施工准备(1)现场平整:对施工现场进行平整,确保施工场地平整、坚实。
(2)测量放样:根据设计图纸,进行测量放样,确保施工精度。
(3)设备调试:对强夯机进行调试,确保设备运行正常。
2. 施工步骤(1)场地划分:将场地划分为若干施工区域,按区域进行施工。
(2)强夯施工:按照设计要求,采用20000kN.m能级强夯机进行地基处理。
施工过程中,严格控制强夯遍数、夯击能级、夯击点间距等参数。
(3)检测与验收:施工过程中,对强夯效果进行检测,确保地基处理质量符合设计要求。
3. 施工注意事项(1)施工过程中,密切关注设备运行情况,确保设备安全可靠。
(2)严格控制施工参数,确保地基处理效果。
(3)施工过程中,加强安全防护,确保施工人员安全。
四、施工成果1. 地基处理深度达到设计要求,地基承载力满足建筑物要求。
2. 施工过程中,未发生安全事故,施工质量合格。
3. 施工周期控制在60天内,确保项目进度。
五、总结本案例采用20000kN.m能级强夯法进行地基处理,成功解决了软土地基问题,为大型住宅项目提供了稳定的基础。
该案例充分展示了强夯法在软土地基处理中的优越性,为类似工程提供了参考和借鉴。
第2篇一、项目背景随着我国城市化进程的加快,商业综合体项目逐渐成为城市建设的重点。
某城市商业综合体项目位于市中心,占地面积约10万平方米,总建筑面积约30万平方米。
该项目由住宅、商业、办公、酒店等多种业态组成,对地基承载力要求较高。
软土地基基础工程典型案例软土地基基础工程是在软土地基上进行加固和处理的一种工程技术,旨在提高地基的承载能力和稳定性。
下面列举了10个典型的软土地基基础工程案例。
1. 某高速公路路基软土地基处理工程某高速公路路基位于软土地区,为了提高路基的承载能力和稳定性,采用了软土地基处理工程。
工程包括软土地基的加固和加固层的施工,通过改良软土地基的物理和化学性质,提高了路基的承载能力。
2. 某大型建筑物基础处理工程某大型建筑物位于软土地基上,为了确保建筑物的安全和稳定性,进行了软土地基基础处理工程。
工程采用了土体加固和加固层的施工,通过改良软土地基的力学性质,提高了建筑物基础的承载能力。
3. 某堤坝工程的软土地基处理某堤坝工程位于软土地区,为了确保堤坝的稳定性和安全性,进行了软土地基处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的物理性质,提高了堤坝的抗滑稳定性。
4. 某桥梁基础处理工程某桥梁基础位于软土地基上,为了确保桥梁的承载能力和稳定性,进行了软土地基基础处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的化学性质,提高了桥梁基础的抗沉降能力。
5. 某工业厂房基础处理工程某工业厂房基础位于软土地基上,为了确保厂房的稳定性和安全性,进行了软土地基基础处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的力学性质,提高了厂房基础的承载能力。
6. 某停车场地基处理工程某停车场位于软土地基上,为了确保停车场的稳定性和安全性,进行了软土地基处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的物理性质,提高了停车场地基的承载能力。
7. 某油罐基础处理工程某油罐基础位于软土地基上,为了确保油罐的稳定性和安全性,进行了软土地基基础处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的化学性质,提高了油罐基础的抗沉降能力。
8. 某大型水泥厂基础处理工程某大型水泥厂基础位于软土地基上,为了确保水泥厂的稳定性和安全性,进行了软土地基基础处理工程。
地基处理案例地基处理是在施工中对建筑物的地基进行修整、改善及加固的技术措施,以保证建筑物的稳定性和安全性。
下面介绍一个地基处理的案例。
某小区负责人发现其中一幢楼的墙体出现了裂缝,并伴有沉降的情况,为了保证小区居民的安全,决定对该楼的地基进行处理。
首先,施工方对该楼的周围进行了综合的调查。
发现该楼地基处于湿地附近,地下水位较高,且地质条件较差,这是导致墙体裂缝和沉降的主要原因。
为此,施工方采取了以下地基处理措施。
首先,施工方进行了地基排水处理。
他们在地基下挖掘排水沟,通过排水沟引导地下水流出,降低地下水位,减少对地基的液体压力,从而防止地基的下沉。
同时,他们还在地下水位较高的区域安装了排水管道,以便及时排除积水。
其次,施工方采取了加固地基的措施。
他们通过在地基下挖孔,注入特殊的胶结材料,增加地基的承载能力,同时填充粘土等松散土壤,提高地基的稳定性,以防止地基继续沉降。
此外,他们还在地基上铺设了加固网,以提高地基的强度和稳定性。
最后,施工方还进行了墙体的修整和加固。
他们首先清理了墙体上的裂缝,并用专用的填缝剂填充。
然后,在墙体上加装了钢筋网,以增加墙体的强度和稳定性。
这样,即使地基发生继续沉降,也能够有效防止墙体的继续破坏。
经过几个月的处理和修整,该楼的地基问题得到了有效解决。
墙体的裂缝得到了修复,沉降现象也得到了控制。
小区居民的安全得到了保障。
通过这个案例,我们可以看到地基处理在建筑施工中的重要性。
只有对地基进行科学合理的处理,才能确保建筑物的稳定性和安全性。
施工方选择了合适的措施,通过地基排水和加固,有效解决了地基问题,并保护了建筑物和居民的安全。
这对于保障建筑的使用寿命和减少维修成本具有重要意义。
现状鱼塘地基处理第一部分:编制依据1.1施工主要依据规范及标准1、《建筑地基处理技术规范》(JGJ 79-2002)2、《建筑地基基础设计规范》(GB50007-2002)3、《北京地区建筑地基基础勘察设计规范》(DBJ 01-501-2008)4、《建筑地基基础工程施工质量验收规范》(GB 50202-2002)5、《建筑桩基技术规范》(JGJ 94-2008)6、《施工现场临时用电技术规范》(JGJ 46-2005)1.2 其它文件1、本工程勘察报告;2、企业标准,包括质量、环境、职业健康安全管理手册及施工作业指导书等;3.现场踏勘情况;4.类似挤密碎石桩工程的施工经验。
第二部分:工程背景2.1 工程概况2.2 工程地质条件2.2.1 地形及地物条件拟建道路中、西部前些年已经无规则初步回填,目前东部水域正在进行施工,因此,整体上拟建道路范围内地形大致平整,勘察期间实测钻孔孔口处地面标高为33.72~35.92m。
本次补充勘察结果表明,拟建场地人工堆积层厚度变化较大,厚度一般在3.40~8.80m,平均厚度约5.0m。
经勘察揭示,人工堆积层物质组成杂乱,不均匀含有砖头、瓦砾、水泥块、塑料及木块等建筑垃圾、生活垃圾,结构松散、局部含水量大、尚未达到自重固结,在振(震)动、上部荷载作用及地下水浸泡条件下易产生不均匀沉降,对市政工程的安全运营有很大隐患,未经有效处理不能作为市政工程的地基直接持力层。
2.2.2 地层土质及岩性特征概述根据钻孔揭露的地层资料及区域地质资料,将本次勘探深度范围内(最深20.00m)的地层划分为7个大层及亚层(具体可参见“工程地质剖面图”及“地层岩性及土的物理力学性质综合统计表”):(1) 人工堆积层(第1大层)表层为粉土填土①层:黄褐色,稍密,湿,含砖渣、灰渣;房渣土、碎石填土①1层:杂色,稍密,稍湿~饱和,含砖块、灰渣及混凝土块等;粉质粘土填土①2层:灰黑色,湿~很湿,可塑~软塑,砖灰渣、有机质。
地基处理案例地基是建筑物的基础,对于建筑的可靠性和安全性具有至关重要的作用。
然而,在一些特殊情况下,地基可能存在问题,需要进行相应的处理和修复。
本文将以一个地基处理案例为例,介绍各种常见的地基处理方法和技术。
1. 背景介绍该地基处理案例发生在一座位于城市中心的高层公寓建筑项目上。
该项目的开发商在施工前进行了地质勘测,并发现工地周围的土壤含有大量的粘土和湿度较高,这给地基的稳定性带来了风险。
为确保建筑物的安全使用并避免日后出现地基问题,开发商决定进行地基处理。
2. 地基处理方法2.1 土壤改良首先,针对粘土和高湿度的土壤,采用了土壤改良的方法。
针对粘土土壤,通过深层加固和夯实处理,增加了土壤的密实度和强度。
对于高湿度的土壤,则运用了排水系统,包括排水沟、地下管道等设施,以便将地下水排除。
2.2 桩基加固为进一步增强地基的承载能力和稳定性,采用了桩基加固的方法。
在地下挖掘出桩孔后,灌注混凝土形成桩基,使其与地面建筑物形成良好的结合。
桩基的类型和数量根据设计师的要求进行选择和布置,以确保整个建筑物的整体稳定性。
2.3 基础防水在地基处理的过程中,基础防水也是一项重要的措施。
考虑到周边地下水位的高度,采用了现代化防水材料,包括高密度聚乙烯薄膜等,以阻止地下水的渗透,保护地基结构免受水的侵蚀。
3. 施工过程地基处理的施工过程需要经过详细的规划和整体协调。
首先,进行土壤改良的工程,包括深层加固和夯实处理等。
然后,施工桩基加固,选择适当的桩基类型和布置,灌注混凝土形成桩基。
最后,进行基础防水的施工,确保地基结构的完整性和可靠性。
4. 结果评估经过地基处理后,该高层公寓建筑项目顺利完成,并投入使用。
经过一段时间的观察和评估,地基处理措施取得了良好的效果。
建筑物保持稳定,没有出现地基沉降或裂缝等问题。
这充分证明了地基处理的有效性和可行性。
5. 经验教训通过这个案例,我们可以得出以下几点经验教训:- 在进行地基处理前,进行地质勘测是至关重要的,以了解土壤性质和地下水位等情况,为处理方案的制定和执行提供依据。
地基处理案例
地基处理是建筑工程中非常重要的一环,它直接关系到建筑物的稳固和安全。
在实际工程中,地基处理的案例层出不穷,今天我们就来看看一些地基处理的实际案例。
首先,我们来看一个地基处理的成功案例。
某城市的一座高层建筑在施工过程
中发现地基承载力不足,如果继续建设,将会对周围的建筑物和人员造成巨大的安全隐患。
经过专业的地基处理公司的评估和处理,他们采用了加固桩和搅拌桩的方式进行地基处理,最终成功解决了地基承载力不足的问题,保障了建筑物和周围环境的安全。
其次,我们来看一个地基处理的失败案例。
某地的一座公共建筑在建设过程中,由于地基处理不当,导致建筑物出现了倾斜和裂缝,最终不得不进行拆除重建。
经过调查发现,当初地基处理公司在进行地基勘察和处理时,并没有充分考虑地质条件和地基承载力,导致了地基处理不当,最终造成了巨大的经济损失和安全隐患。
最后,我们来看一个地基处理的创新案例。
某工程项目在地基处理过程中,采
用了新型的地基处理技术——地基悬浮处理技术。
这种技术通过在地基下方注入特殊的材料,使地基悬浮起来,从而增强了地基的承载力和稳定性。
经过实际应用,这种创新的地基处理技术取得了良好的效果,为类似项目提供了新的解决方案。
综上所述,地基处理在建筑工程中起着至关重要的作用。
通过成功案例、失败
案例和创新案例的分析,我们可以更加深入地了解地基处理的重要性和影响。
希望在今后的工程项目中,能够更加重视地基处理,避免类似的失败案例,不断探索创新的地基处理技术,为建筑工程的稳固和安全提供更好的保障。
某住宅小区地基处理方案分析
每一种地基处理方法都有一定的局限性,地基处理方案的优选则需要大量的调研,收集资料了解目前该地区常采用的地基处理方法;认真分析建筑场地的工程地质与水文地质条件,针对该场地的具体条件,以及建筑物对地基承载力的要求,提出多种地基处理方案;从方案的技术可行性、对环境的影响、施工工期、以及工程造价等多个方面对这些方案进行比较;最终确定最优方案;对优选方案提出具体设计、施工及质量检测的建议。
1 工程与地质概况
1.1工程概况
拟建中的某住宅小区位于青岛市东西快速路以南,该小区一期工程由多栋5~6层住宅组成,为框剪结构住宅,不设地下室,基础埋深及基础型式待定。
由于该建筑物地基表土层由3.30~5.10米厚人工堆积层(主要为房渣土)组成,必须经过地基处理后方可作为建筑物地基持力层,要求处理后的复合地基承载力标准值≥160KPa,建筑物整体沉降量不大于80mm。
1.2地质概况
(1)地形地貌
拟建场区地形基本平坦,地面标高31.77~32.66m。
场区原为采砂坑,目前已填平。
地下水埋深1.60~2.10m。
(2)地层土质分布见表1:
表1 场地地层分布
类型层号土层名称
厚度或
标高
(m)
强度
压缩模
量(M P
a)
波速
υs
承载
力标
准值
(K P
a)
人工
堆积层①
房渣土(含砖块、
碎石)
3.3~
5.10
中152
① 1粘质粉土、粉质粘
土(含砖渣)
0.0~3.4较软 5.2
新近
沉积层②
圆砾(含砂约3
0%)
0.0~
2.1
较硬266250
②1
中、细砂较硬266180②2细、粉砂中较软160
②3
细、粉砂较硬第
四
纪沉积层③
粉质粘土、粘质粉
土
标高2
7.51~
26.28
以下
中较软
9.1243160
④
1粘质粉土、粉质粘
土
中较硬15.0247180
③2砂质粉土、粘质粉
土
较硬25.4243220
③3重粉质粘土、粘土
较硬 6.6247/24
3
140
⑤
粉质粘土、重粉质
粘土标高22.62~21.0
以下
较硬16.8
308/24
7
220
④1粘质粉土、砂质粉
土较硬中19.6
274/24
7
250
④2重粉质粘土、粘土
较硬18.8/1
3.0
274/24
7
④3
细砂较硬308
由表一可知:人工堆积层不能直接作为建筑地基持力层,必须进行地基处理后才能作为持力层,而且处理深度应穿过人工堆积层,处理到新近沉积层内。
2 房渣土的工程性质
房渣土是一种含有大量建筑垃圾如碎石、碎砖、瓦砾和混凝土块的杂填土。
其主要工程性质为:密实程度不均匀,成份复杂,有较大的空隙,且充填程度不一,排列无规律。
密实程度直接牵涉到地基承载力指标与沉降量的大小。
由于房渣土的不均匀会导致地基的不均匀沉降,所以需要对其进行地基处理。
3 地基处理技术难度
(1)房渣土处理深度达6米。
(2)房渣土成份复杂、颗粒粒径较大(有大块的混凝土块)、钻孔难度较大、地下水水位较高。
(3)场地处在城市中,离居民区较近。
4 地基处理方案选择
(1)强夯方案
根据目前国内外强夯技术,最大处理深度能达到10m左右。
但是高能量强夯造成的振动对周边居民及其环境会带来严重影响。
(2)振冲挤密桩复合地基方案[1]
由于振冲施工用水量巨大,施工时会排出大量污泥,污水会造成严重的城市环境污染,而且施工造价高、周期长,满足不了工程总体的要求。
(3)CFG桩方案
CFG桩法能使地基的承载力大大提高,提高幅度达3至9倍,适用于高层和超高层建筑物。
但是该方法工程造价较高。
(4)长短桩复合地基方案[2]
该方法是根据地基附加应力随深度增加而减小的原理,用长短不一的桩和桩间土组成复合地基,共同承担上部荷载。
该方法能有效提高每根桩的使用效率,节约建筑材料,降低工程造价。
但是该方法在理论计算上还不够成熟,实际应用有一定的风险。
(5)冲孔夯扩挤密灰渣土桩复合地基方案[3]
冲孔夯扩挤密桩复合地基是指由夯扩桩体和桩间挤密土构成的复合地基来共同承担建筑物的上部荷载。
具有置换、二次挤密、垫层、加筋等作用和自身特有的作用机理。
采用一定直径的柱锤提升一定的高度无导向自动脱钩下落在地基土中冲击成孔。
然后在孔内分层投入建筑渣土料、分层夯实及夯扩挤密。
使桩体材料侧向挤压地基土,甚至挤入至地基土中,这在一定程度上改善了桩间土的物理力学性质。
当加固范围内不同深度地层的软硬有变化时,可使得同一根桩不同深度具有不同的桩径,形成桩身在竖向上呈不等径串珠状。
使得桩体与桩间土镶嵌挤密在一起,这样除更能充分发挥和利用桩间土的承载力外,桩与桩间土的相互协同作用效果更好。
施工中的振动和噪声较小、不排污、不排土、一般不受地下水的影响。
能消纳大量的建筑垃圾,变废为宝。
这样使得施工现场文明整洁,工程造价也大大降低,而且能够彻底解决地基承载力以及不均匀沉降问题。
所以本场地最适用该方案来处理。
5 地基处理方案设计与计算
5.1 地基处理方案设计参数
根据地质条件、有关规范和类似工程的实践经验,对本工程复合地基设计如下:长细锤重为35KN、直径为377mm、成桩直径为600mm,平均有效桩长6m(具体施工桩长根据人工堆积土层的厚度和基础埋深分区而定);桩间距1200mm,等边三角形布置,基础外布置2排保护桩;桩体材料:碎砖、灰土、水泥、碎石、卵石粒径为30~80mm,含泥量≤5%;桩顶铺设200mm厚砂石垫层,并碾压密实,要求碾压后的厚度与虚铺厚度之比≤0.85。
5.2 复合地基承载力的验算
根据《建筑地基处理技术规范》(JGJ79-2002)7.2.8-3
=〔m(n-1)+1〕
式中:m——桩土面积置换率,n——桩土承载应力比,——复合地基的承载力特征值,——桩间土的承载力特征值。
根据相关经验取:n=4, =110KPa,m= =0.2则 =176KPa>160KPa满足设计要求。
5.3 地基加固处理后沉降量计算
(1)复合地基模量的验算
=〔m(n-1)+1〕
式中:——复合地基土的模量,——复合地基中桩间土的模量,其它同上。
根据相关经验取 =7Mpa。
则 =4.4Mpa。
(2)地基加固处理后沉降量计算
沉降计算按《建筑地基基础设计规范》(GB 50007-2002)公式按条形基础底面宽为二米进行计算:
则有 =160Kpa, =7Mpa, =4.5m, =15Mpa, =1.5m, =0.66。
则 =42.2mm<80mm满足设。
