钢筋混凝土烟囱

  • 格式:doc
  • 大小:500.00 KB
  • 文档页数:19

60米烟囱工程施工方案1 工程概况主厂房内设2台燃煤热水锅炉,为减少城市污染,设一座60m钢筋混凝土烟囱。

2 水文地质情况2.1 建筑场地类别为Ⅱ类,抗震设防裂度6度,抗震等级为二级。

2.2 场区地下水位为-6.6m左右,现场水电设施已齐备。

3 施工工期及施工工序3.1 施工工期施工工期见后网络计划图。

3.2 工序安排基础工程施工工序:→筒壁工程施工工序:→→→滑升平台工序安排:全套滑升装置包括操作平台模板,千斤顶与支撑杆,为适应构筑物结构尺寸变化,计划进行三次组模,第一次组装的标高±0.00m(指辐射梁的上翼沿),第二次改装平台标高为+20.00m混凝土停歇在18.85m,第三次平台改装标高为+60.00m,混凝土停歇在58.85m。

4 施工准备4.1 搭建临时设施,场地三通一平工作。

4.2 操作平台的设计:4.2.1 操作平台的设计:操作平台采用辐射状空间下支撑式变刚度组合梁式的平台结构,它是由辐射梁、下弦拉杆、中间环梁等三部分组成,中间环梁由上下钢圈通腹杆组成。

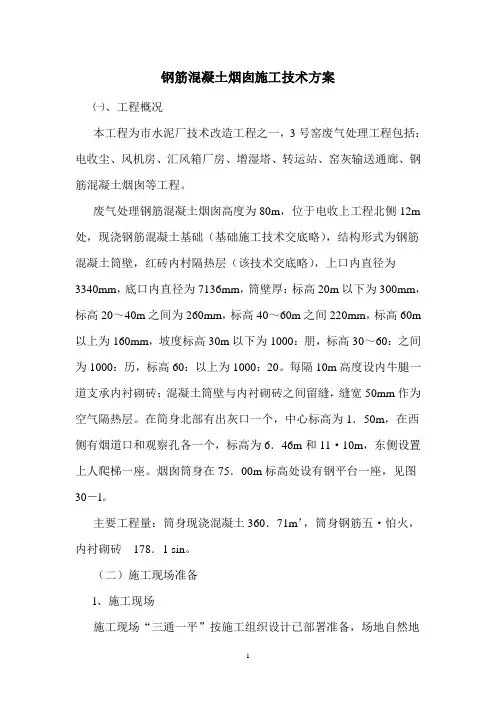

如下图:操 作 平 台 总 装 构 造 图1、两孔架2、内环梁3、辐射梁4、下拉杆5、加强钢圈6、门架7、支撑杆8、千斤顶9、外模 10、内模11、外吊架子 12、内吊架子 13、挂脚手架 14、安全网15、平台护身栏 16、斜撑 17、梯子 18、灰斗 19、液压控制台 20、爬杆 21、外钢圈 22、吊笼 23、避雷针根据初始滑升标高和设计结果,施工操作平台由围圈、内柜架、18对辐射梁、小井架及斜拉杆、40mm厚木板、安全栏杆等组成,具体见附图。

所有杆件均采用螺栓连接。

辐射梁采用18对[12槽钢,每对由两根槽钢平行设置,间距70mm,恰能夹住门架槽钢[18。

门架上安设液压千斤顶,筒壁内支撑杆圆钢Φ25穿过液压千斤顶,通过千斤顶顶升门架来提升平台。

整个平台设27个千斤顶,单双间隔布置。

门架总高2500mm,门架上设M25顶紧螺栓,间距500mm,用以加固模板,模板采用特种高弹钢模板,内外∠50×5钢围圈加固,M25顶紧螺栓顶紧,模板下部采用Φ12作围圈加2吨倒链拉紧加固。

辐射梁下设角钢围圈,辐射梁和围圈必须连接牢固可靠,这关系到整个平台的稳定和安全,是主要的受力部位,铺板应铺设牢固,用8#铁丝和梁捆牢,平台下筒壁内外均设吊架,吊架采用∠50×5和钢筋组成,内外吊架各两节,吊架设扶手栏杆,铺板应牢靠。

井架为圆形,半径750mm,上下环梁为[24槽钢,6[12槽钢连接,上环梁与辐射梁连接牢固可靠,下环梁设斜拉杆,花篮螺栓控制其稳定。

上料罐用∠78×8角钢和钢板焊制而成,为方形罐,罐宽1000mm,高2000mm。

罐底设下料口,两侧焊30螺帽上中下各一个,作导索的滑道。

导索和柔性滑道均为Ø18.5钢丝绳。

4.2.2荷载计算:活荷载结构自重(包括设备重量)分三部分分别计算,即中心环梁(包括两个孔架、吊笼、信号室、电工间及液压操作室等);平台部分;门架部分(包括内外吊脚手架,模板系统及滑升的摩阻力等)。

静荷载超载系数取1.1活荷载取1.2动力系数取1.2(吊笼上升时考虑)。

模板滑升时的摩阻力从试验表明与滑升速度(指施工连续性)、气温、模板表面的光滑程度有关,可根据施工季节与熟练程度选用1.5~2.5KN/m2。

本工程因常温施工,并要加快施工进度,特别是要求连续作业,因此取下限值,操作平台上的施工荷载可综合考虑取0.6~0.8KN/m2,包括操作人员小型机具及临时存料,静荷载按实际情况选取荷载组合按两种情况分别计算。

第一组合是整个平台进入滑升状况,这时的荷载主要由全部自重,模板的阻力及平台的施工荷载三部组成;第二种组合是当滑升停止,吊笼满荷载运行,平台处混凝土浇筑状态,这时的荷载主要是全部自重,导索的张紧力及吊笼重量(包括自重,混凝土及乘人)等组成。

第一种组合用于计算所需千斤顶及支承的数量,第二种组合用于计算平台各杆的内力。

除上述两种荷载组合外,计算荷载的部分也分两种情况。

一是操作平台处于最大直径的部位,二是中间改装时操作平台需拆除部分辐射梁,门架及千斤顶后最大直径的部位。

荷载组合数值如下:首层平台组装:平台面积202m2⑴上料时:静荷载 360KN活荷载 310KN合计 670KN⑵滑升时:静荷载 360KN活荷载 380KN合计 740KN滑升起始选择±0.000开始。

千斤顶选用CYD-35 型滚珠式液压千斤顶,相应配¢48钢管穿心支承杆。

∑P=740KN,Nmin=740/15=50台,取52台4.3 设备进场,做好组装前的检修工作4.4 施工进度计划4.5 为确保工期,必须保证连续施工,针对具体分析情况采取以下措施:4.5.1 保证用水、电,架设专线供电.4.5.2 加快烟囱基础施工。

4.5.3 设专人负责设备的检查维护,使之正常工作。

4.5.4 劳动力安排充足,保证全天24小时连续施工。

4.5.5 施工进度计划表(见附表)。

4.6 劳动组织烟囱施工劳动组织要适应施工周期短,循环快的特点,平台上所有人员实行混合编制,统一指挥,既要分工明确,又要互助协作,打破工种界限,实行一专多能,尽力压缩平台上人员,并使工作顺利开展,滑模施工采用二班制,每班12小时。

5 施工进度施工进度的快慢取决于能否保证连续施工,针对具体情况应采取如下具体措施:5.1 保证供电,坚持小雨。

风力小于五级时施工作业不停。

5.2 组织专门的排除施工障碍小组,解决临时遇到的问题,同时负责拉杆,上下加强钢圈,斜撑、护身栏、活动圈及吊挂脚手架板等维修及中间拆改工作,准备工作小组要根据方案计划,插入各项工作,为整体顺利连续滑模施工创造条件。

5.3 中间平台与改装必须有周密的统一安排。

5.4 施工进度计划表见附6 烟囱施工方法6.1 基础工程施工6.1.1 基础挖土采用反铲挖掘机挖土,自卸汽车运土,挖土放坡1:0.5,工作面600mm。

因基底较深,分两层挖土,坡道按15m长,4m 宽考虑。

6.1.2 基础混凝土采用泵罐车施工。

烟囱基础混凝土分两次施工,施工缝设在基础底板和环壁之间。

基础底板工程:烟囱钢筋采用钢筋场集中加工制作,统一下料,钢筋下料前应提前熟悉图纸,按钢筋下料单统一下料,钢筋绑扎前认真核对钢筋规格、样式和尺寸等,确定无误后方可进行钢筋的绑扎。

因基础底板较厚,为确保底板上层钢筋的稳定,特设钢筋马凳,如下图φ烟囱马凳支撑平面布置图烟囱基础混凝土采用搅拌站集中搅拌,计划采用泵送,以加快混凝土浇筑速度,避免出现施工缝。

水泥采用矿渣硅酸盐水泥P.S42.5,以减少水化热。

因基础底板较厚,分三层斜向进行浇筑,在下层混凝土初凝前,必须进行上层混凝土的浇筑,施工过程中不得出现施工缝,混凝土的配料严格按配合比进行,混凝土的振捣必须密实,不得过振或漏振,以混凝土表面开始泛浆和不冒气泡为宜,且振动棒插入下层混凝土50mm,由于是泵送混凝土,水灰比较大,为防止裂缝,所有混凝土需二次振捣,浇注完要进行二次抹压。

按规范要求留设混凝土试块,检验其是否合格,混凝土初凝后即开始浇水覆盖养护,以混凝土表面总保持湿润为宜。

底板混凝土施工完进行环壁钢筋绑扎,环壁里脚手架采用满堂脚手架,三排外脚手架,模板采用钢模施工,局部木方补填。

模板加固采用Φ22钢筋做围圈,2.5t倒链拉紧以控制几何尺寸。

围圈间距为500mm一道。

环壁混凝土浇筑过程中必须派专人看模、护模,保证不胀模,漏浆。

6.2筒壁施工6.2.1 基础混凝土经建设单位、监理公司验收合格后,组织土方回填,进行滑模机具组装工作的准备工作。

土方回填采用分层回填,分层夯实,压实系数不小于0.95,按规范进行取样试验。

施工准备工作包括基础预埋铁件的查找,测量定位烟囱轴线,在铁件上刻划十字线,确定烟囱中心点等。

6.2.2 烟囱施工工艺流程:筒身由三层材料组成,C30筒壁,水泥珍珠岩块隔热层,内衬为耐酸砖砌块。

工艺流程如下:6.3 操作平台的组装6.3.1 组装的准备及组装架的搭设:a.组装前应对各部件的质量,规格和数量进行详细检查,校对并编号;符合要求后方可使用;弹出筒身截面位置线,沿周长均匀划分间距,分为18等份,即辐射梁位置,设立可靠的垂直控制点,搭设临时组装平台,找出筒身中心,使中心钢圈圆心与之照应。

安装垂直运输机械等。

b.组装架的搭设高度,应比内、外圈或辐射梁的安装标高略低,便于安装时找平。

6.3.2 模板的安装a.b.c.模板安装完毕后,对其半径、坡度、壁厚钢筋保护层等进行检查校正,合格后方可进行下道工序。

6.3.3提升井架吊笼及滑轮支架的安装a.提升井架垂直偏差应不大于1/2000,井架中心应与筒身圆心一致。

b.井架安装后随之安装斜撑,滑轮座,柔性滑道,吊笼等。

c.平台上在靠近爬梯处,安装“人”字形支架([18槽钢制作),焊一滑轮,作为提升钢筋及安装爬梯的运输工具。

6.3.4 平台铺板、吊架的安装a.铺板按平台尺寸配制为定型板,厚度不小于40㎜的木板,应环行搭接铺设,相互连接牢固。

b.内外吊架待滑升到3m以上时,随时安装,并悬挂安全网。

c.滑模组装操作注意要点:操作平台中心要和烟囱中心重合(调中采用50kg线锤),待中心钢圈(槽钢[24]组装后进行调整;平台下钢圈部要抄平,每道钢圈标高一致,且操作平台宜起拱,起拱量为L/500;严格控制门架及辐射梁垂直度;收分模板处应拼缝严密;模板坡度必须沿圆周对称布置,每对的收分方向应相反,收分模板单面倾斜度为模板高度的0.2-0.5%;活动围圈(采用∠50*5角钢间距600)应随滑升部位不同相应更换,使围圈弧度基本与筒壁吻合;由于采用1m组装,故外吊栏应随滑升进行分节安装。

1.25-3m处采用泵送混凝土,待滑升到3m后,进行吊笼等垂直运输系统的安装。

6.3.5 支承杆件采用型号为ø48×3.5mm×6m作支撑杆提升操作平台进行模板、钢筋、混凝土浇筑等工序的施工。

钢管间距1.5m,沿周长均匀布置(沿烟囱筒壁竖向通长布置),每两节钢管连接采用接长套管,每个接长套管为ø38×3mm×600mm。

支承杆上如有油污应及时清除干净。

如出现支承杆失稳,被千斤顶带起或弯曲等情况时,应立即进行加固处理。

6.4 钢筋工程6.4.1 环向钢筋采用12米料,钢筋搭接长度为48d,相邻的接头错开40d,同一位置的接头应相隔3排以上。

6.4.2 竖向钢筋采用4.5米料,连接方式采用搭接绑扎,钢筋搭接长度为48d,接头互相错开,接头数不得超过钢筋总数的25%。

6.4.3 烟囱钢筋施工过程中做好避雷针的焊接牢固,避雷针与烟囱主筋、底板钢筋可靠焊接,避雷针共设置3根,120°圆周均匀布置,混凝土浇筑前用红油漆在避雷针上刷涂标记。
